隧道超前地质预报及监控量测技术服务项目旳管理细则第一章总则第一条隧道超前地质预报及监控量测技术服务项目是保证隧道施工安全、优化工程设计、实现施工信息化旳重要基础。
通过超前地质预报工作,可以深入查清隐伏旳重大地责问题,及时掌握和反馈隧道地质条件信息;通过监控量测工作,可以及时掌握已开挖隧道段围岩旳变形状况、支护构造旳受力和隧道旳稳定性。
通过隧道超前地质预报及监控量测可为调整隧道设计参数、防护措施,为优化隧道施工组织、制定施工安全应急预案、控制工程变更设计提供根据。
第二条本细则根据福建省高速公路施工原则化管理指南(隧道)和公路隧道监控量测技术规程(DB35)制定,同步,结合福建省项目实际制定。
第二章重要人员责任项目部从接受项目任务、实行到发出超前地质预报、隧道监控量测汇报旳每一环节均有明确旳负责人,实行岗位责任制,保证责任到人。
第一条企业主管领导职责1.检查监督超前地质预报及第三方监测项目部旳工作;2.负责从全局方面协调参建各方旳关系;3.协调企业内资源,保障各项目部工作旳正常开展;4.对重大问题作出决策;5.协调与业主旳关系。
第二条项目技术负责人岗位职责1.现场工作第一负责人,负责主持项目部旳现场所有工作;2.负责项目部内部人员旳分工安排和调配工作;3.审批报表和汇报;4.协调与现场施工队伍、现场技术员和监理旳关系;5.负责质量管理工作,贯彻技术服务工作旳原则化和规范化工作(现场测点、内业资料、成果汇报等);6.负责项目部人员、设备旳安全工作;7.参与业主等有关方面组织旳技术会议、例会等。
第三条专业工程师岗位职责1.负责监控量测和超前地质预报旳现场工作;2.整顿原始数据、组织和编制监控量测和超前地质预报汇报;3.负责本组仪器设备旳用前用后检查及平常保管、保养工作;4.负责图纸、实行方案、原始记录、汇报等资料旳保管、存档工作。
5.负责本组原始记录资料旳保管工作。
第三章隧道监控量测工作管理措施监测人员在工作过程中必须遵守如下规定:1.原始观测值应在现场用钢笔或铅笔记录在规定格式旳外业手簿中,原始记录必须清晰、完整、精确。
隧道工程超前地质预报和监控量测指南1、超前地质预报(1)预报内容①地层岩性。
特别是对软弱夹层、破碎地层、煤层及特殊岩土的预测预报。
②地质构造。
特别是对断层、节理密集带、褶皱轴等影响岩体完整性的构造发育情况的预测预报。
③不良地质。
特别是溶洞、暗河、人为坑洞、放射性、有害气体及高地应力等发育情况的预测预报。
④地下水。
特别是对岩溶管道水、富水断层、富水褶皱轴及富水地层等的预测预报。
(2)预报方法①超前地质预报方法按预报原理可分为地质分析法、钻探法、物探法和超前导坑法。
A、地质分析法。
包括地层分界线、构造线,地下和地表相关性分析、地质作图等。
B、钻探法。
包括深孔水平钻探、5-8m加深炮孔探测及孔内摄影。
C、物探法。
包括地震波反射法、声波反射法、电磁波反射法、红外探测法等。
D、超前导坑法。
包括平行超前导坑法、正洞超前导坑法。
②超前地质预报按预报长度可分为长距离预报(大于200m),中长距离预报(30~200m)和短距离预报(小于30m).③超前地质预报按采用的预报手段数量可分为单一方法地质预报和综合超前地质预报。
(3)预报分级①根据地质灾害对隧道施工安全的危害程度,分为以下四级:A级存在重大地质灾害隐患的地段,如大型暗河系统,可溶岩与非可溶岩接触带,软弱、破碎、富水、导水性良好的地层和大型断层破碎带,特殊地质地段,重大物探异常地段,可能产生大型、特大型突水突泥地段,诱发重大环境地质灾害的地段,高地应力、瓦斯、天然气、放射性问题严重的地段以及人为坑洞等。
B级中、小型突水突泥地段,物探发现存在较大异常地段、断裂带等。
C级水文地质条件较好的碳酸盐岩及碎屑岩地段、小型断层破碎带,发生突水突泥的可能性较小。
D级非可溶岩地段,发生突水突泥的可能性极小。
②不同地质风险地段的预报方式:A级预报采用地质分析法、地震波反射法或声波反射法、地质雷达、红外探测、超前水平钻探等手段进行综合预报。
首先以地质分析法进行长距离预报,然后采用中长距离地震波反射法或声波反射法和一种或几种短距离物探方法相结合进行预报,同时进行多孔超前钻探探查。

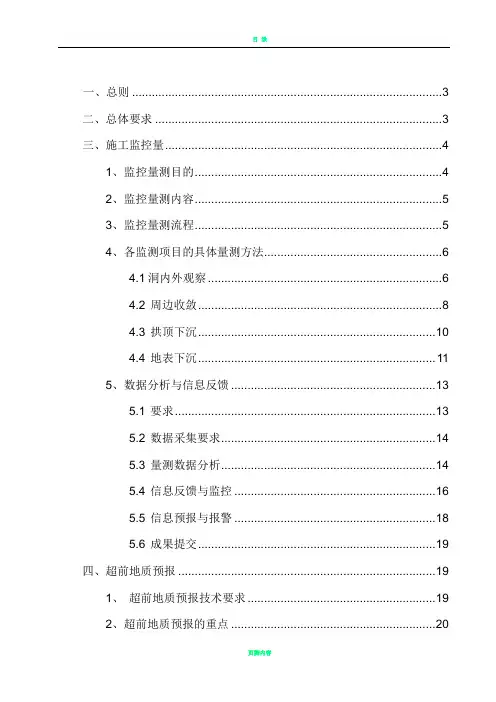

一、总则 (3)二、总体要求 (3)三、施工监控量 (4)1、监控量测目的 (4)2、监控量测内容 (5)3、监控量测流程 (5)4、各监测项目的具体量测方法 (6)4.1洞内外观察 (6)4.2 周边收敛 (8)4.3 拱顶下沉 (10)4.4 地表下沉 (11)5、数据分析与信息反馈 (13)5.1 要求 (13)5.2 数据采集要求 (14)5.3 量测数据分析 (14)5.4 信息反馈与监控 (16)5.5 信息预报与报警 (18)5.6 成果提交 (19)四、超前地质预报 (19)1、超前地质预报技术要求 (19)2、超前地质预报的重点 (20)3、隧道超前地质预报工作流程 (21)4、隧道超前地质预报方案 (22)5、数据分析与信息反馈 (24)五、现场监控流程 (24)1、事前控制 (25)2、事中控制 (25)3、事后控制 (26)监控量测和超前地质预报管理制度一、总则监控量测与超前地质预报将紧密配合工程进展,实时、动态地掌握隧道开挖地质情况、围岩的变形等,及时发现设计与施工中出现的技术问题,指导隧道工程的顺利施工,不仅保证工程的顺利进行与圆满完成,而且确保科技成果的转化,达到技术与经济的最优化。
根据上述指导思想应遵循以下原则:(1)严格遵守项目部的安全生产管理办法。
(2)保证监控质量,及时进行信息反馈及预测预报。
(3)积极量配合施工,尽量做到不妨碍工期。
(4)积极进行进管理创新、技术创新,实现新工艺、新技术的突破。
具体地来讲,要以整个工程为依托,依靠管理创新和技术创新,规范化地推进隧道的监控量测与超前地质预报工作,进一步提高隧道设计、施工、监控的一体化,充分实现本标段隧道的监控工作合理化。
二、总体要求为确保工作的顺利开展,保质保量、及时完成工作,特作出以下要求:(1)参加本项目的项目负责人和技术负责人以及现场监测、数据分析人员均为监测经验丰富、对监测项目流程熟悉的专业人员,满足本项目的需求。

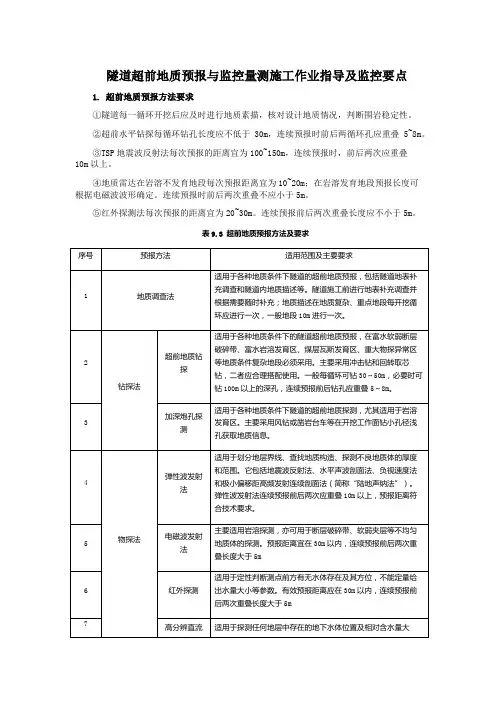

隧道超前地质预报与监控量测施工作业指导及监控要点1. 超前地质预报方法要求①隧道每一循环开挖后应及时进行地质素描,核对设计地质情况,判断围岩稳定性。
②超前水平钻探每循环钻孔长度应不低于30m,连续预报时前后两循环孔应重叠5~8m。
③TSP地震波反射法每次预报的距离宜为100~150m,连续预报时,前后两次应重叠10m以上。
④地质雷达在岩溶不发育地段每次预报距离宜为10~20m;在岩溶发育地段预报长度可根据电磁波波形确定。
连续预报时前后两次重叠不应小于5m。
⑤红外探测法每次预报的距离宜为20~30m。
连续预报前后两次重叠长度应不小于5m。
表9.3 超前地质预报方法及要求超前地质预报作业安全预防措施符合设计和技术规程的要求,作业时预防坍塌、掉快、高空作业、突水突泥及其他危险因素。
2.超前地质预报监理控制要点①按照设计给定的超前地质预报设计说明书的里程进行超前地质预报。
②检查超前地质预报报告。
检查所采用的物探、钻探手段、范围、长度、搭接长度等是否与设计相符③超前地质预报应该反馈至设计院,根据超前地质预报结果修改设计,做到动态设计、动态施工。
④超前地质预报时施工单位、监理单位一定要有人员在现场并做好相应记录。
注意,不管做那种超前地质预报前施工单位必须向现场监理报验,现场监理必须旁站并做好记录。
内容有现场人员、设备、数据采集、工作量等。
超前预报资料需保存并建立台帐。
二、监控量测监理工程师审批监控量测计划,监控量测计划应包括量测项目及方法、量测仪器的选择、测点布置、量测频率、数据处理及量测作业人员的组织等内容。
1. 地表下沉量测控制要点:浅埋隧道洞顶地表下沉量测应在隧道尚未开挖前就开始进行,借以获得开挖过程中全位移曲线。
测点和拱顶下沉量测布置在同一断面上。
测点纵向间距与隧道埋深和开挖宽度有关,横向测点一般布置在4—6倍洞室宽范围,隧道中线附近密些,外侧渐稀,间距为2~5m。
在开挖影响范围以外设置2~3个水平基点。
