装饰工程施工进度计划表
- 格式:doc
- 大小:174.50 KB
- 文档页数:1
装饰工程施工进度计划表
一、前期准备阶段
1. 确认装饰设计方案,与设计师进行沟通确认最终方案
2. 确定装饰材料和工艺,与供应商签订合同
3. 测量施工现场,制定详细的施工图纸
4. 确定装饰工程总预算,分解成各个施工阶段的预算
5. 开展施工前的安全培训,确保施工人员的安全意识和技能
二、主体结构阶段
1. 拆除原有装饰结构,清除施工现场
2. 进行主体结构改造,包括吊顶、墙面、地面等
3. 完善电路、水暖管道等基础设施
4. 完成主体结构的验收,确保符合设计要求
三、水电改造阶段
1. 进行水暖管道、电路等设施的布线和改造
2. 完成水电设施的安装和调试,确保正常运行
3. 进行水电验收,确保符合规范要求
四、装饰施工阶段
1. 进行墙面、地面、吊顶装饰工程
2. 进行橱柜、衣柜、门窗等家具的安装
3. 进行灯具、窗帘、地毯等软装饰品的搭配
4. 进行装饰工程的验收,并进行必要的整改和修补
五、收尾阶段
1. 进行最终的清洁和擦拭工作
2. 进行最终的验收,确保装饰工程达到设计要求
3. 与业主进行最终交接,签署竣工验收书
4. 进行装饰工程的保修和维护工作,确保装饰效果持久
以上是装饰工程施工进度计划表的基本内容,每个阶段都需要严格按照计划进行,并随时注意施工进度和质量。
希望通过本计划表的执行,能够确保装饰工程的顺利进行,达到预期效果。
装修工程施工计划表项目名称:XX小区XX号楼装修工程项目地址:XX市XX区XX路XX号项目负责人:XXX施工单位:XXX装饰公司施工周期:从xx年xx月xx日至xx年xx月xx日一、项目概况1.1 项目概述本项目是对XX小区XX号楼进行装修工程,包括室内空间设计、水电改造、墙面涂料施工、地板铺设、家具及软装配饰等内容。
项目总面积为XXX平方米,工程周期为XXX天。
1.2 施工标准本项目的装修工程按照国家相关标准进行施工,保证工程质量、安全和环保。
1.3 安全措施施工单位需遵守国家安全法规,建立施工现场安全管理制度,落实安全生产责任,确保施工过程中的安全。
1.4 施工人员施工单位需配备合格的施工人员,具备相关资质和经验,做好施工过程的协调与管理。
1.5 施工设备施工单位需采用符合要求的施工设备和工具,确保施工效率和质量。
二、施工计划2.1 准备阶段(xx年xx月xx日-xx年xx月xx日)确定施工单位、项目负责人、施工人员及施工设备;制定施工方案和安全生产计划;进行现场勘查和测量,准确确定施工范围及材料需求。
2.2 水电改造阶段(xx年xx月xx日-xx年xx月xx日)拆除原有水电线路,重新布线、安装开关插座、布置管道等工作,确保用电用水安全。
2.3 墙面涂料施工阶段(xx年xx月xx日-xx年xx月xx日)进行基层处理、刷涂底漆、批灰、粉刷工作,保证墙面平整、色彩鲜艳。
2.4 地板铺设阶段(xx年xx月xx日-xx年xx月xx日)选择合适的地板材料进行铺设,拼花、拼接、修边等工作,保证地板平整、美观。
2.5 家具及软装配饰阶段(xx年xx月xx日-xx年xx月xx日)根据设计方案购买家具及软装配饰,进行安装摆放,打造温馨舒适的居住环境。
2.6 完工验收阶段(xx年xx月xx日-xx年xx月xx日)进行工程验收,检查工程质量,做好后期保养指导工作,确保施工工程完美收尾。
三、施工进度3.1 水电改造阶段拆除原有水电线路,重新埋设电线管道xx年xx月xx日-xx年xx月xx日3.2 墙面涂料施工阶段基层处理、刷底漆、批灰、粉刷xx年xx月xx日-xx年xx月xx日3.3 地板铺设阶段地板铺设、拼花、拼接、修边xx年xx月xx日-xx年xx月xx日3.4 家具及软装配饰阶段购买家具及软装配饰、安装摆放xx年xx月xx日-xx年xx月xx日3.5 完工验收阶段进行工程验收,做好后期保养指导xx年xx月xx日-xx年xx月xx日四、风险管理4.1 施工期间可能存在的安全风险:- 施工过程中可能会出现疏忽大意、设备故障等问题,导致安全事故发生。

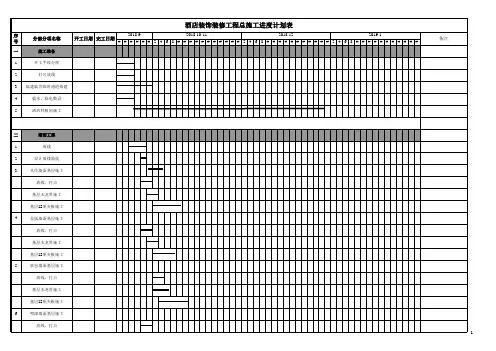

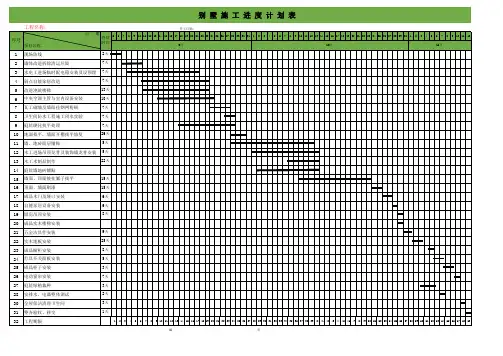

2830246810121416182022242628303113579111315171921232527293013579111315171921232527293111-4层走廊打孔、吊
杆主龙骨安装28天2
1-4层办公室窗帘盒
制作26天3
2、4层办公室吊顶基层制作26天4
2、4层办公室轻钢龙骨基层骨架隐蔽报验3天5
2、4层办公室吊顶石膏板固定26天6
2、4层办公室顶面批灰、打磨26天7
2、4层办公室顶面刷乳胶漆20天8
1、3层办公室吊顶基层制作26天9
1、3层办公室轻钢龙骨基层骨架隐蔽报验3天10
1、3层办公室吊顶石膏板固定26天11
1、3层办公室顶面批灰、打磨26天12
1、3层办公室顶面刷乳胶漆20天13
4层样板间铝单板安装10天14
4层走廊铝单板天花安装12天151-3层公共部分铝单
板安装36天
16大厅造型吊顶制作
32天17成品木门及门套安装32天
18电梯间门洞上方木结
构基层制作及不锈钢饰面安装
32天
19大厅、办公室、走廊、电梯间灯具安装

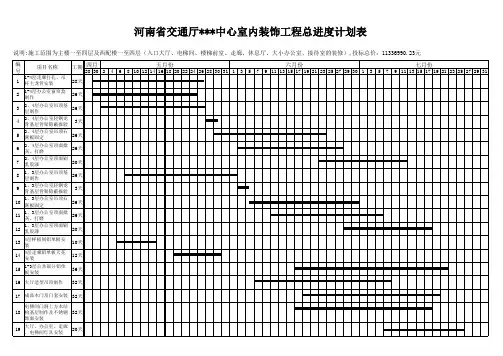

20天说明:施工范围为主楼一至四层及西配楼一至四层(入口大厅、电梯间、楼梯前室、走廊、休息厅、大小办公室、接待室的装修),投标总价:11336990.23元四月份五月份六月份七月份河南省交通厅***中心室内装饰工程总进度计划表
编号项目名称
工期
深圳某装饰集团股份有限公司
2009年4月28日。
装饰施工进度计划表范本
装饰施工进度计划表范本如下:
施工项目:装饰工程
施工地点:_______
施工单位:_______
施工期限:_______至_______
序号工程内容开始日期完工日期备注
1 拆除工作 ____年__月__日 ____年__月__日
2 水电施工 ____年__月__日 ____年__月__日
3 地面铺装 ____年__月__日 ____年__月__日
4 门窗安装 ____年__月__日 ____年__月__日
5 墙体砌筑 ____年__月__日 ____年__月__日
6 涂料施工 ____年__月__日 ____年__月__日
7 地面铺贴 ____年__月__日 ____年__月__日
8 灯具安装 ____年__月__日 ____年__月__日
9 家具安装 ____年__月__日 ____年__月__日
10 清洁验收 ____年__月__日 ____年__月__日
备注:
1. 所有施工时间为预估时间,具体时间视现场实际情况而定。
2. 如有特殊情况导致工期延长或缩短,施工单位将及时通知相关方。
3. 施工单位将严格按照计划表执行,确保工程质量和进度的达标。
装饰装修工程进度管理计划安排表1. 引言本文档旨在制定装饰装修工程的进度管理计划安排表,以确保工程按时完成并达到预期质量标准。
该计划将涵盖工程的各个关键阶段和相关任务的时间安排。
2. 工程概述描述装饰装修工程的整体范围和目标,包括工程的规模、位置和主要要求。
同时确定工程的开始日期和预计结束日期。
3. 项目经理及相关人员列出负责监督和管理工程的项目经理和相关人员的姓名和联系方式。
4. 进度计划4.1 工程阶段划分将工程分为若干个阶段,以便更好地管理和监控进度。
每个阶段应明确对应的任务和目标。
4.2 关键路径确定工程中的关键任务和路径,这些任务对于完成工程起着决定性的作用。
确保关键路径上的任务能够按时完成,以避免整体工程进度的延误。
4.3 时间安排根据各个阶段和任务的重要性和先后顺序,制定详细的时间安排表。
确保每个任务都有明确的起止时间,并与相关人员进行沟通和确认。
4.4 里程碑标记工程中的重要里程碑事件,例如关键任务完成、重要材料到达等。
里程碑的完成对于整个工程的进度控制和评估至关重要。
5. 资源分配确定工程所需的人力、物力和财力资源,并有效分配给各个阶段和任务。
确保资源的充足性和合理利用,以支持工程的顺利进行。
6. 风险管理识别和评估与工程进度相关的风险,并制定相应的风险应对措施。
确保有效应对各类可能影响进度的风险,以减少工程延误的风险。
7. 监控与评估建立有效的监控机制,对工程进展进行实时跟踪和评估。
通过及时发现问题和调整计划,确保工程按时完成并达到预期质量标准。
8. 变更管理针对工程进度计划的变更请求,确保变更请求的及时审批和实施,并对变更后的工程进度进行调整和管理。
9. 交付与验收在工程完成后,进行最终交付和项目验收,确保工程达到预期要求和质量标准。
10. 总结总结装饰装修工程进度管理计划安排表的主要内容和目标,强调执行计划的重要性,并鼓励及时反馈和持续改进。
以上是装饰装修工程进度管理计划安排表的主要内容,请根据实际情况进行调整和完善。
培训学校装修进度计划表为了确保培训学校的装修工程能够按时完工,我们制定了以下装修进度计划表。
该计划表涵盖了从准备工作到完成验收的各个阶段,以及各个阶段需要完成的具体任务和时间安排。
我们将密切监督工程进度,确保施工质量和安全,达到预期的目标。
以下是我们的装修进度计划表:一、前期准备阶段(时间:3天)1. 确定装修设计方案和施工图纸。
我们将邀请专业的装修设计师和施工队对学校进行测量和评估,以确保设计方案和施工图纸符合学校需求。
2. 安排物料采购和运输。
根据设计方案和施工图纸,我们将确定需要的装修材料,并与供应商联系,安排采购和运输工作。
二、土建施工阶段(时间:10天)1. 进行地面、墙面和天花板的拆除和翻新工作。
施工队将进行必要的拆除和平整工作,确保新装修能够顺利进行。
2. 进行水电改造工程。
施工队将进行学校的水电改造工程,包括给排水系统、电路系统和照明系统的维修和升级工作。
三、装修施工阶段(时间:15天)1. 进行地面和墙面的装修工作。
施工队将进行地砖和墙砖的铺设和粉刷工作,确保装修质量和美观效果。
2. 安装门窗和家具。
我们将安排专业的安装队伍,对学校的门窗和家具进行安装和调试工作。
3. 完成室内装饰。
我们将邀请专业的装饰队伍对学校的室内进行装饰和布置,包括挂画、摆设和整理工作。
四、设备调试阶段(时间:7天)1. 完成水电设备的调试。
我们将邀请专业的水电工程师对学校的水电设备进行调试和验收工作,确保设备运行正常。
2. 完成空调和暖通设备的调试。
我们将邀请专业的空调和暖通工程师对学校的空调和暖通设备进行调试和验收工作,确保设备能够正常使用。
五、竣工验收阶段(时间:3天)1. 进行室内外环境的检查和评估。
我们将邀请专业的验收工程师对学校的室内外环境进行检查和评估,确保符合相关标准和要求。
2. 进行设备设施的验收和接收。
我们将邀请相关部门负责人对学校的设备设施进行验收和接收工作,确保设备设施正常使用。
以上是我们的装修进度计划表,我们将根据实际情况进行调整和修改,确保装修工程能够按时完工。
