施工安全风险分级划分表
- 格式:doc
- 大小:94.50 KB
- 文档页数:12

施工安全风险分级划分表工程项开竣工时间目名称风险等级单控制措施备序位风险分析可一较重特分部工程综述注号工综述控般大大大程一公共部分施( 1)低压架空线路的路径应合理选择,避开易撞、易碰、易腐蚀场所以及热力管道。
架空线必须使用绝缘线,架设在专用电杆上,严禁架设在树木、脚手架及工 1.1.1 架触电√其他设施上。
( 2)“三相五线”制低压架空线路的 L 线绝缘铜线截面不小于用空线路10mm。
( 3)低压架空线路架设高度不得低于 2.5m,交通要道及车辆通行处,架设电高度不低于 5m。
( 1)电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线;需要三相四线制配电的电缆线路必须采用五芯电缆。
(2)电缆直接埋地敷设的深度不应小于0 . 7m。
严禁沿1.1.2 敷地面明设,并应避免机械损伤和介质腐蚀。
埋地电缆路径应设方位标志。
(3)埋地电缆设直埋电触电√的接头应设在地面上的接线盒内,接线盒应能水、防尘、防机械损伤,并应远离易燃、缆易爆、易腐蚀场所。
( 4)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,最大弧垂距地不得小于 2m。
1.1.3 配( 1)配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
配电系统宜三相负荷平衡。
220V或 380V单相用电设备宜接入220 / 380V三相四线系统;当单电箱及开触电√相照明线路电流大于30A时宜采用220 / 380V 三相四线制供电。
( 2)总配电箱应设在靠关箱安装近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过 30m ;开关箱与其控制的固定式用电设备的水平距离不宜超过3m ,距离大于 3m时应使用移动式开关箱 (或便携式卷线盘);移动式开关箱至固定式开关箱之间的引线长度不得大于 30m , 且只能用橡套软电缆。
( 3) 配电箱、 开关箱的电源进线端严禁采用插头和插座做活动连接。

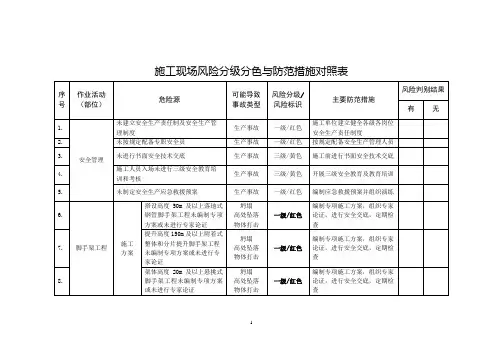

施工作业活动风险分级管控清单参考样表一、前言施工作业活动是建筑工程中的一个重要环节,同时也是一个充满风险的过程。
为了保障施工作业活动的安全进行,必须从源头上对施工作业活动中的各种风险进行分级管控。
本文结合建筑工程施工实际,提出了施工作业活动风险分级管控清单参考样表,希望能够对施工作业活动的风险管理提供参考。
二、施工作业活动风险分级管控清单参考样表1.施工场地安全风险1.1 场地环境因素:包括地形、地貌、气候等因素对施工作业活动的影响。
1.2 地质地貌安全风险:包括地质灾害、地基稳定性、土壤条件等对施工的影响。
1.3 水文地质安全风险:包括水系、地下水位、地下水压等因素对施工的影响。
2.施工设备安全风险2.1 主要施工设备:包括吊装设备、混凝土搅拌设备、施工机械等对施工的影响。
2.2 辅助施工设备:包括施工脚手架、施工临时设施等对施工的影响。
3.施工作业活动风险3.1 高空作业风险:包括搭设脚手架、进行高空作业等对施工的影响。
3.2 起重吊装风险:包括大型起重机吊装、物料吊装等对施工的影响。
3.3 危险化学品风险:包括危险化学品的使用、储存、运输等对施工的影响。
4.施工作业活动人员安全风险4.1 劳动防护安全风险:包括头部、视力、呼吸、听力、躯干、四肢等劳动防护的影响。
4.2 作业人员健康风险:包括作业人员的患病、精神状态等对施工的影响。
5.施工作业活动安全管理风险5.1 安全管理责任风险:包括项目负责人、安全生产负责人、安全生产管理人员等对施工的影响。
5.2 安全管理制度风险:包括安全标准、安全操作规程等对施工的影响。
5.3 安全培训教育风险:包括员工安全教育、施工技术培训等对施工的影响。
三、结语施工作业活动风险分级管控清单是对施工作业活动风险进行综合评估的一种重要工具,通过清单的使用,可以有效地识别、评估和管控施工作业活动中存在的各种风险,提高施工作业活动的安全性和高效性。
希望本文提出的施工作业活动风险分级管控清单参考样表能够对建筑工程施工中的风险管理提供一定的参考和借鉴。
建筑施工企业安全风险辨识分级管控清单共随着建筑行业的发展,安全问题越来越受到重视。
建筑施工企业作为行业内的重要角色,面临着众多的安全风险,如高处作业、电气安全、机械设备安全等。
如何科学辨识、分类、管控这些安全风险,成为了建筑施工企业安全管理的重要内容。
本文将针对建筑施工企业的安全风险,提出一份辨识分级管控清单,供企业参考借鉴。

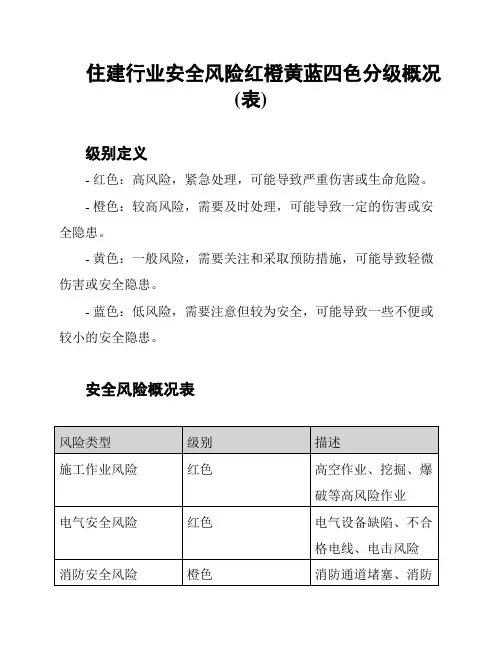

一、建筑施工企业的安全风险分类建筑施工企业的安全风险可划分为以下几个大类:1.高处作业风险:如悬挑式扣板作业、高空坠落、楼梯脚手架安全等;2.机械设备安全风险:如吊装、起重、卸料作业、机械设备损毁等;3.电气安全风险:如高压电设备使用、电线故障、电气火灾等;4.消防安全风险:如消防器材故障、消防、逃生通道堵塞等;5.环境安全风险:如气体中毒、噪音过大、卫生条件差等。
二、建筑施工企业安全风险辨识建筑施工企业的安全风险辨识是安全管理的第一步,它直接决定了后续管控措施的有效性。
为了科学辨识安全风险,我们可以采用以下方法:1.了解当地安全法规法律,遵守相关要求;2.查阅相关资料,了解施工现场容易出现的安全问题;3.对施工场地进行实地考察,了解当地的地形、气象、交通状况等;4.与有经验的施工队员进行交流,了解他们的经验和建议。
在安全风险辨识的过程中,我们需要依据不同的安全风险,对其进行分级,以便后续的确切控制。

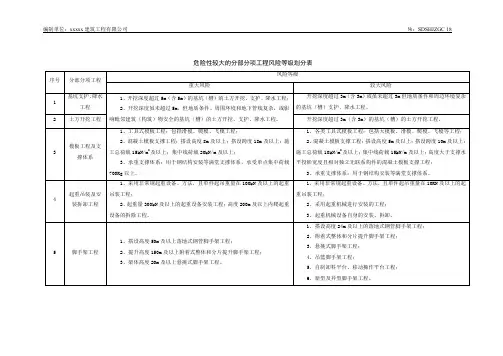

三、建筑施工企业安全风险分级1.一级风险:指可能造成生命安全或严重人身伤害的安全风险,如从高处坠落、电气触电等。
2.二级风险:指可能造成一定人身伤害或财产损失的安全风险,如机械设备故障、火灾等。
3.三级风险:指可能造成轻微人身伤害或对施工进度产生一定影响的安全风险,如环境污染、噪音等。
根据安全风险的分级,我们可以制定相应的管控措施。
四、建筑施工企业安全风险管控1.一级风险管控:(1)加强对高处作业的管理,保证扣板、脚手架、绳索等设施的安全可靠;(2)对高风险区域的进入必须经过认证,施工人员必须配备安全带、头盔、安全绳等保护用品;(3)实施“动态管理”,及时发现和解决安全隐患,防止高空坠落事故的发生;2.二级风险管控:(1)加强机械设备的定期检测和维护,确保它的安全稳定性;(2)设立专门的机械作业区,加强机械操作人员的培训和管理;(3)对机械设备进行合理使用和维护,禁止在无人监督的情况下作业;(4)加强机械设备的安全感知保护装置,确保设备在运行过程中的安全性;(5)在施工现场设置明显的安全标志和防护栏杆,保护现场人员的人身安全。
施工现场安全管理分级及违规现象处罚标准
一、危险作业受控牌
➢需要配置的危险作业:(包括但不限于以下内容)
1、安全防护类:搭拆临边防护时、吊绳施工时、高处、临边、悬空作业时(需配备安全绳)、卸料平台安装拆除施工时、外脚手架安装拆除时、模板支撑架安装拆除时、
2、机械设备类:塔吊安装、拆除施工,施工电梯安装、拆除施工,吊篮安装、拆除施工,桩基设备安装、拆除施工,桩基打桩施工时,挖机、压路机、沥青摊铺机、汽
车吊等临时工程车辆施工、进出场时,大型机械设备进出场时(桩基、塔吊、施工电梯等)
➢安全受控牌标准模板
二、安全风险分类
三、处罚措施
工程与采购管理部
2015年11月。
电力施工企业安全风险分级及管控方案一、引言电力施工企业是指从事电力工程施工、维护和服务的企业,其施工过程中存在着各种安全风险。
为了保障施工人员的生命安全和财产安全,必须进行安全风险分级及管控。
本文将对电力施工企业的安全风险进行分级,并提出相应的管控方案。
二、安全风险分级1. 一级风险:属于极高风险,可能导致重大伤亡事故和巨额财产损失的风险。
如高空坠落、电击等。
2. 二级风险:属于高风险,可能导致严重伤亡事故和较大财产损失的风险。
如高压电器触电、火灾等。
3. 三级风险:属于中等风险,可能导致一般伤亡事故和较小财产损失的风险。
如机械伤害、交通事故等。
4. 四级风险:属于低风险,可能导致轻微伤害和财产损失的风险。
如人员滑倒、设备故障等。
三、安全风险管控方案1. 一级风险管控方案(1) 制定高空作业操作规程,明确高空作业的安全要求,提供安全防护设施,保证人员的安全。
(2) 对高风险作业人员进行专业培训,提高其安全意识和技能水平,确保其具备安全操作能力。
(3) 加强现场监督,配备专职安全监督员,定期检查和评估高风险作业的安全状况。
2. 二级风险管控方案(1) 严格遵守电力设备的操作规程,确保电器设备的正常运行和安全使用。
(2) 加强对高压电器的维护和检修,定期进行设备巡视和维护,及时排除安全隐患。
(3) 配备专业的电气工程师,负责电器设备的安全管理和维护,确保电器设备的安全可靠性。
3. 三级风险管控方案(1) 对机械设备的操作人员进行培训,提高其操作技能和安全意识,确保机械作业的安全进行。
(2) 加强机械设备的维护和检修,定期进行设备保养和检查,及时排除故障和隐患。
(3) 设立专门的交通安全岗位,加强对施工现场交通的管理和指导,确保施工人员的交通安全。
4. 四级风险管控方案(1) 加强现场安全巡查,及时发现和排除安全隐患,确保施工场地的安全。
(2) 强化安全教育,提高施工人员的安全意识,培养他们的安全行为习惯。

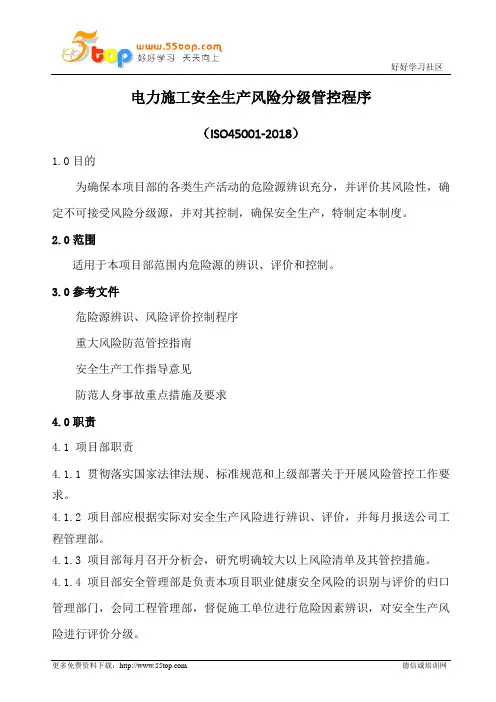

电力施工安全生产风险分级管控程序(ISO45001-2018)1.0目的为确保本项目部的各类生产活动的危险源辨识充分,并评价其风险性,确定不可接受风险分级源,并对其控制,确保安全生产,特制定本制度。
2.0范围适用于本项目部范围内危险源的辨识、评价和控制。
3.0参考文件危险源辨识、风险评价控制程序重大风险防范管控指南安全生产工作指导意见防范人身事故重点措施及要求4.0职责4.1 项目部职责4.1.1 贯彻落实国家法律法规、标准规范和上级部署关于开展风险管控工作要求。
4.1.2 项目部应根据实际对安全生产风险进行辨识、评价,并每月报送公司工程管理部。
4.1.3 项目部每月召开分析会,研究明确较大以上风险清单及其管控措施。
4.1.4 项目部安全管理部是负责本项目职业健康安全风险的识别与评价的归口管理部门,会同工程管理部,督促施工单位进行危险因素辨识,对安全生产风险进行评价分级。
4.1.5 项目安全管理部负责组织和汇总,项目部工程管理部、综合管理部等部门参加辨识工作。
4.1.6 保障风险管控工作所必要的资源,开展安全风险知识培训,使员工掌握危险源辨识、风险评估与管控的方法,保证风险管控工作的有效开展。
4.1.7 监督施工单位一线风险管控措施落实情况。
4.1.8 法律、法规和上级规定的其他职责等。
4.2 施工单位职责4.2.1 结合生产、建设过程实际情况,组织全员开展危险源辨识;4.2.2 各施工单位负责识别、评价负责生产范围内的职业健康安全危险源,并汇总给项目部。
4.2.3 根据作业活动,制定施工方案、作业指导书、操作规程等,通过交底、站班会三交三查等形式,对作业人员进行交底,并对实施过程进行监督管控;4.2.4 反馈管控措施有效性,及时总结。
5.0程序5.1 危险源的辨识采用直观经验法进行危险源辨识,辨识时应考虑的事项:三种状态:正常状态:正常作业时的安全状态。
如:设备可靠运行。
异常状态:非状态作业时的状态。
