工程施工进度延误分析报告一、工程概述本次分析的工程项目为具体工程名称,位于工程地点,总建筑面积为具体面积平方米。
该工程主要包括列举主要的工程内容,如建筑物主体结构、配套设施等。
工程的预计工期为预计工期时长,计划竣工日期为具体日期。
二、工程进度现状截至目前,工程的实际进度与原计划相比出现了明显的延误。
原计划在某个时间节点应完成的具体施工任务,如基础施工、主体结构施工等尚未完成,实际完成的工程量仅达到了计划的X%。
三、进度延误原因分析(一)天气因素在施工期间,遭遇了具体的恶劣天气情况,如暴雨、大风、高温等,导致无法正常进行户外施工。
恶劣天气累计影响施工的天数达到了具体天数,这在一定程度上打乱了原有的施工安排。
(二)施工资源供应不足1、人力方面由于具体原因,如招工困难、工人流失等,施工队伍中的技术工人和普通工人数量不足,无法满足施工高峰期的需求,从而影响了施工进度。
2、材料方面部分关键材料的供应商未能按时供货,如列举材料名称,导致施工过程中出现了停工待料的情况。
此外,一些材料的质量不符合要求,需要重新采购,也耽误了时间。
3、机械设备方面施工所需的机械设备,如塔吊、起重机等,出现了故障且维修不及时,影响了施工效率。
同时,部分机械设备的数量不足,无法满足多个作业面同时施工的需求。
(三)设计变更在施工过程中,由于业主提出了新的要求或者发现原设计存在缺陷,导致了多次设计变更。
设计变更涉及到具体的变更内容,如结构调整、布局改变等,这不仅需要重新制定施工方案,还可能导致已经完成的部分工程需要返工,从而造成了进度的延误。
(四)施工组织管理不善1、施工计划不合理施工计划没有充分考虑到各种可能的影响因素,缺乏弹性和前瞻性,导致在遇到问题时无法及时调整。
2、沟通协调不畅施工单位与业主、设计单位、监理单位之间的沟通协调不够顺畅,信息传递不及时、不准确,导致工作衔接出现问题,影响了施工进度。
3、质量管理不到位在施工过程中,部分工序的质量未达到标准,需要进行整改和返工,这也浪费了时间,影响了整体进度。
中铁汇报材料范文中铁汇报材料应由本人根据自身实际情况书写,以下仅供参考,请您根据自身实际情况撰写。
中铁汇报材料一、项目概况本项目位于XX市XX区,总建筑面积为XX平方米,其中地上建筑面积为XX平方米,地下建筑面积为XX平方米。
项目总投资为XX万元,建设周期为XX个月。
二、建设内容本项目主要建设内容包括:1. 住宅楼:共XX栋,每栋XX层,建筑面积为XX平方米。
2. 商业楼:共XX栋,每栋XX层,建筑面积为XX平方米。
3. 地下车库:共XX个车位,建筑面积为XX平方米。
4. 配套设施:包括社区服务用房、物业管理用房、绿化景观等。
三、施工情况本项目于XXXX年XX月开工建设,目前施工进度如下:1. 住宅楼已完成主体结构施工,正在进行装修和室外工程。
2. 商业楼已完成主体结构施工,正在进行装修和室外工程。
3. 地下车库已完成主体结构施工,正在进行装修和设备安装。
4. 配套设施已完成社区服务用房和物业管理用房的建设,绿化景观正在进行中。
四、质量安全情况本项目在施工过程中,始终坚持质量第一、安全第一的原则,严格遵守国家相关法律法规和标准规范,建立健全质量安全管理体系,加强施工现场管理,确保了项目的质量和安全。
五、存在的问题和解决方案在项目实施过程中,我们遇到了一些问题和困难,如施工进度滞后、材料供应不足等。
针对这些问题,我们采取了以下措施:1. 加强施工现场管理,优化施工方案,提高施工效率。
2. 加强与供应商的沟通协调,确保材料供应充足。
3. 加强对工人的培训和教育,提高工人的技能和素质。
六、下一步工作计划下一步工作计划包括:1. 继续加强施工现场管理,确保项目质量和安全。
2. 加快施工进度,确保项目按期完成。
3. 加强与相关部门的沟通和协调,解决存在的问题和困难。
施工进度滞后情况汇报
尊敬的领导:
根据最新的施工进度情况,我对项目进行了全面的调查和了解,现将施工进度滞后情况汇报如下:
一、施工进度滞后的主要原因。
1. 人力不足,由于近期施工队伍人手紧张,导致施工进度无法按计划进行。
2. 物资供应延迟,部分施工所需的材料供应商出现了延迟供货的情况,导致施工进度受到了影响。
3. 天气原因,近期天气不稳定,雨水较多,导致施工进度无法正常进行。
二、已采取的应对措施。
1. 加大人力投入,已经与施工队协商,增加了施工人员,以确保施工进度的正常进行。
2. 加强物资储备,已与供应商进行沟通,加快物资供应的进度,以保证施工所需材料的及时到位。
3. 调整施工计划,针对天气原因,已经调整了施工计划,合理安排施工时间,以减少天气因素对施工进度的影响。
三、下一步工作计划。
1. 加强施工管理,加大对施工进度的监督力度,确保施工按计划进行。
2. 加强沟通协调,与供应商、施工队保持密切沟通,及时解决施工中出现的问题,以确保施工进度的正常进行。
3. 加大投入力度,加大资金投入,确保施工所需的各项条件得到满足,以保证施工进度的正常进行。
四、结语。
当前施工进度滞后的情况已经引起了我们的高度重视,我们将会采取一切必要的措施,确保施工进度的正常进行,尽快赶上滞后的进度,以确保项目能够按时完工。
谨此汇报。
文档创作者,XXX。
日期,XXXX年XX月XX日。
1. 设计变更:在施工过程中,由于各种原因,如项目需求调整、技术要求提高、政策法规变化等,可能导致设计变更。
设计变更需要重新修改施工图纸,这会导致施工进度延迟。
2. 材料供应问题:施工过程中,材料供应不及时、质量不合格或者规格不符合要求等问题,都会影响施工进度。
此外,运输过程中可能发生意外,导致材料损坏或延误。
3. 施工队伍素质:施工队伍的素质直接影响施工质量与进度。
如果施工队伍技术水平低、管理不善、缺乏责任心,容易导致施工进度延误。
4. 施工场地问题:施工现场环境复杂,如地质条件差、地下管线错综复杂、周边居民干扰等,都可能影响施工进度。
5. 天气因素:恶劣天气如暴雨、洪水、台风等,可能导致施工现场停工,影响施工进度。
6. 资金问题:项目资金不足或资金不到位,可能导致施工进度缓慢。
此外,资金使用不当也会影响施工进度。
7. 合同管理问题:合同条款不明确、合同执行不到位、合同纠纷等,都会导致施工进度延误。
8. 环保要求:随着环保意识的提高,施工过程中需要遵守更多的环保要求。
如需进行环保评估、采取环保措施等,都可能影响施工进度。
9. 政策法规变化:政策法规的变化可能导致施工过程中出现新的要求,如拆迁、土地征用等,影响施工进度。
10. 交叉施工:在多个施工项目同时进行的情况下,交叉施工可能导致施工场地混乱、施工资源分配不均,从而影响施工进度。
11. 施工质量问题:施工过程中,由于质量问题导致返工、整改,会影响施工进度。
12. 管理不善:项目管理不善,如计划安排不合理、协调不到位、监督不力等,都会导致施工进度延误。
综上所述,施工工程迟迟未完工的原因是多方面的。
为了确保施工进度,项目管理者需要从设计、材料、人员、场地、资金、合同、环保、政策法规、交叉施工、质量和管理等多个方面进行全面考虑,采取有效措施,确保施工进度顺利推进。
1. 设计变更:在施工过程中,由于种种原因,如甲方要求、技术要求等,导致设计变更。
设计变更往往需要重新审核、修改,从而延误施工进度。
施工计划未完成原因及整改措施一、施工计划未完成原因。
1.1 外部因素干扰。
天气那可真是个大麻烦。
老天爷要是不赏脸,下雨下雪下冰雹的,室外施工就只能干瞪眼。
像浇筑混凝土这种活,下雨天根本没法干,这可不是工人偷懒,那是真的条件不允许。
还有周边居民要是有意见,时不时来闹一下,这施工也得停。
就好比“秀才遇到兵,有理说不清”,施工方总不能强行施工吧。
1.2 物资供应问题。
材料供应不及时那就是“巧妇难为无米之炊”啊。
有时候供应商那边出岔子,说好的材料不能按时到货。
比如说钢材,要是关键的一批钢材没到,框架结构就没法搭建,整个工程进度就得往后拖。
设备要是出故障了,维修又不及时,也会耽误事。
像塔吊这种大型设备,一旦坏了,吊运材料就成问题,工程就只能停摆。
1.3 人员相关因素。
工人技术不过关,那活干起来就慢。
就像盖房子,砌墙的工人要是手艺不行,砌得歪歪扭扭的,就得返工。
这返工可是最耽误时间的,一来二去,计划的工期就超了。
而且工人流动性大也麻烦,新工人来了还得重新培训适应,效率低得很。
要是管理团队没协调好,就像一盘散沙,各干各的,这施工能不乱套吗?二、整改措施。
2.1 应对外部干扰。
天气方面呢,要提前做好气象预报的查看。
下雨天就安排室内施工的活,像装修内部这些。
要是和周边居民有矛盾,那就得积极沟通。
要把施工的好处,比如说建成之后能带动周边发展之类的,好好跟居民说清楚,不能激化矛盾。
这就好比要把苦水先自己咽下去,再慢慢讲道理。
2.2 物资供应保障。
选供应商的时候要挑那些靠谱的,口碑好的。
签订合同的时候把供货时间、违约责任都写得清清楚楚。
设备方面呢,要定期保养和检查。
就像汽车得定期保养一样,不能等出问题了才着急。
要是设备真坏了,要有备用的维修方案,能迅速修好或者换个新的顶上。
2.3 人员管理提升。
招聘工人的时候要严格把关技术水平。
平时也要加强工人的培训,提高他们的技术能力。
对于那些技术好的工人,可以给点奖励,就像给颗甜枣吃,这样大家都有积极性。
中铁项目施工情况汇报根据中铁项目施工计划安排,自上次汇报以来,我们团队在施工现场持续开展各项工作,取得了一定的进展。
现将施工情况进行汇报如下:一、项目进度。
自上次汇报以来,我们项目组在严格按照施工计划和相关标准要求的基础上,加强了项目管理和协调,项目进度得到了有效控制。
目前,主体结构已经完成了40%,并且土建工程已经进入到了收尾阶段。
同时,设备安装和调试工作也在有序进行中。
整体来看,项目进度符合预期,各项工作有序推进。
二、质量安全。
在施工过程中,我们高度重视施工质量和安全生产。
我们严格按照相关标准和规范要求,对施工现场进行了全面检查和整改,确保了施工质量和安全。
同时,我们加强了对施工人员的安全教育和培训,提高了员工的安全意识和责任意识。
截止目前,施工过程中未发生任何安全事故,质量问题得到了有效控制。
三、技术创新。
为了提高施工效率和质量,我们团队积极推进技术创新工作。
我们引进了先进的施工技术和设备,提高了施工效率和质量。
同时,我们也加强了与相关科研院所的合作,开展了一系列技术攻关工作,取得了一些创新成果。
这些技术创新为项目的顺利进行提供了有力支持。
四、沟通协调。
在项目施工过程中,我们注重加强与业主、设计单位、监理单位等相关方的沟通协调工作。
及时解决了一些施工中的技术问题和工程变更,确保了施工进度和质量。
同时,我们也积极参与了各项协调会议,为项目的顺利进行提供了有力支持。
五、后期工作。
下一步,我们将继续加强项目管理和施工组织,确保项目的按时按质完成。
同时,我们也将继续加强质量安全管理和技术创新工作,为项目的顺利进行提供有力支持。
我们相信,在全体项目组员工的共同努力下,中铁项目一定能够取得圆满成功。
以上就是本次中铁项目施工情况的汇报,谢谢各位的关注和支持。
希望在接下来的工作中,我们能够继续得到大家的支持和帮助,共同推动项目的顺利进行。
第1篇一、背景近年来,随着我国基础设施建设的快速发展,工程施工项目数量逐年增加。
然而,在工程施工过程中,事故频发,严重影响了施工进度、质量和安全。
为了提高工程施工管理水平,降低事故发生率,本报告对工程施工原因进行了分析。
二、原因分析1. 人员因素(1)施工人员素质不高:部分施工人员缺乏专业知识和技能,对施工工艺、操作规程掌握不熟练,导致施工过程中出现失误。
(2)安全意识淡薄:部分施工人员安全意识不强,不重视安全操作,违章作业现象时有发生。
2. 设备因素(1)设备老化:部分施工设备使用年限较长,存在安全隐患,容易引发事故。
(2)设备维护保养不到位:施工过程中,设备维护保养不及时,导致设备性能下降,影响施工质量和安全。
3. 管理因素(1)安全管理不到位:施工企业对安全管理重视不够,安全管理制度不完善,导致安全责任不明确。
(2)施工组织不合理:施工过程中,施工组织不合理,资源配置不均衡,影响施工进度和质量。
4. 设计因素(1)设计不合理:部分工程设计不合理,存在安全隐患,导致施工过程中出现事故。
(2)设计变更频繁:设计变更频繁,施工过程中需要重新调整施工方案,增加施工难度,影响施工进度。
5. 环境因素(1)自然灾害:地震、洪水、台风等自然灾害对工程施工造成严重影响,导致工期延误。
(2)社会环境:政策变化、社会稳定等因素对工程施工造成一定影响。
三、对策与建议1. 加强人员培训:提高施工人员素质,加强安全意识教育,确保施工人员掌握必要的专业技能和安全操作规程。
2. 加强设备管理:定期对施工设备进行检查、维护和保养,确保设备性能良好,降低事故发生率。
3. 完善管理制度:建立健全安全管理制度,明确安全责任,加强安全监督检查。
4. 优化施工组织:合理安排施工进度,优化资源配置,确保施工质量和安全。
5. 严格设计审查:加强对工程设计质量的审查,确保设计合理,消除安全隐患。
6. 应对自然灾害:制定应急预案,提高抗灾能力,确保施工顺利进行。

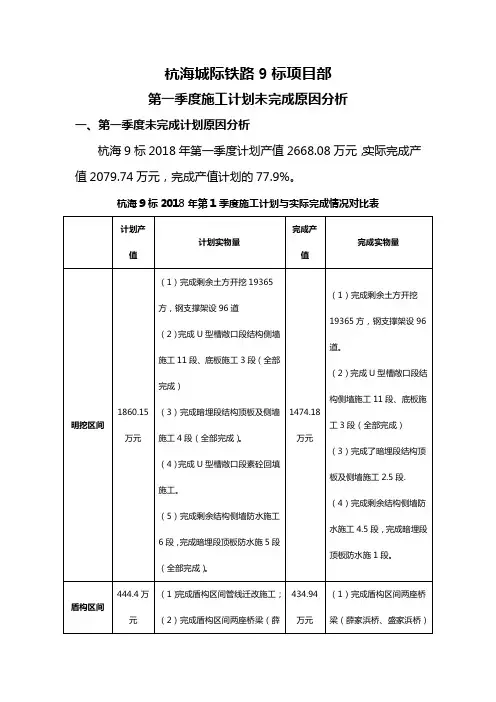

杭海城际铁路9标项目部第一季度施工计划未完成原因分析一、第一季度未完成计划原因分析杭海9标2018年第一季度计划产值2668.08万元,实际完成产值2079.74万元,完成产值计划的77.9%。
杭海9标2018年第1季度施工计划与实际完成情况对比表1、第一季度实际施工天数为78天,原计划明挖区间主体结构全部完成,实际施工过程中受相邻标段由同一家供应商供应混凝土,其产能限制的影响,特别是冬季浙江地区水泥停止生产,预定好的混凝土往往需要延后供应,导致主体结构浇筑时间后调,影响后续工序进行。
(混凝土供应延后次数6次,浇筑后调时间共计34小时,影响产值48.46万元)在混凝土影响主体结构浇筑后,杭海9标项目部多次与混凝土供应单位展开协调会,研究讨论提高混凝土供应能力的方法,要求其增加混搅拌设备和运输车辆,保证本标段混凝土供应及时。
混凝土供应协调会2、作为杭海线工程进度领先的标段,本项目代表业主多次迎接浙江省质监督查部门检查(第1季度共迎接大型检查3次),为做好迎接检查的准备,在施工期间除了组织人员加强文明施工外,对危险性较大的吊装作业等工序进行了必要的暂停,导致本来就很紧迫的施工时间更是大大缩水,进而影响第一季度工程进度。
(检查影响时间1.5天,影响产值51.31万元)质监督查部门检查3、今年冬季海宁地区气温普遍较低,1月份更是迎来了大范围降雪,连续多天低于-5℃的天气导致部分主体结构浇筑后的需要搭棚养护,给后续结构段施工带来了较大影响。
(影响时间6天,影响产值205.24万元)混凝土施土搭设暖棚保温养护4、皮革城车站管线迁改与指挥部的积极沟通,原计划春节后(2月22日)完成所有迁改施工,但管线产权单位为按计划完成全部管线迁移,皮革城车站一期交通疏解、场地围蔽由原计划的3月1日完成滞后至3月10日,导致车站总体开工时间晚了原计划10天之久。
(影响天数10天,影响产值261.24万元)3月10日完成皮革城一期交通疏解5、本季度在1月份施工过程受中铁物贸钢筋原材供应不及时影响,导致明挖区间钢筋绑扎存在无材料施工的现象。
施工未完成原因及下步采取措施施工未完成原因及下步采取措施施工工程是一个复杂而繁琐的过程,有时候由于各种原因导致施工未能按时完成。
本文将探讨一些常见的施工未完成原因,并提出相应的下步采取措施,以确保施工工程能够顺利完成。
一、施工未完成原因1.物料供应延迟:施工工程需要大量的物料供应,如果供应商延迟交货,会导致施工工期无法按时完成。
2.人力资源不足:施工过程中需要有足够的工人来完成各项任务,如果人力资源不足,工程进度会受到影响。
3.天气因素:恶劣的天气条件,如暴雨、大风等,会影响施工进度,导致工程未能按时完成。
4.设计变更:在施工过程中,如果设计出现变更,需要重新调整工程进度和施工方案,可能会导致工程未能按时完成。
5.技术难题:有时候施工过程中会遇到一些技术难题,需要额外的时间和资源来解决,从而导致工程未能按时完成。
二、下步采取措施1.加强物料供应管理:与供应商建立良好的合作关系,及时沟通物料需求,确保物料供应按时到位,避免因物料延迟导致工程未能按时完成。
2.合理安排人力资源:提前进行人力资源评估,确保有足够的工人参与施工工程,避免因人力不足导致工程进度延误。
3.合理把握天气条件:根据天气预报提前做好准备工作,合理安排施工计划,避免在恶劣天气条件下进行施工,确保工程能够按时完成。
4.严格控制设计变更:在施工过程中,尽量避免设计变更,如果确实需要变更,要及时与设计师、业主等相关方进行沟通,确保变更能够及时落地,避免对工程进度的影响。
5.加强技术支持:提前评估施工可能遇到的技术难题,寻求专业技术人员的帮助和支持,制定解决方案并在施工过程中及时执行,确保技术难题不会影响工程进度。
施工未完成可能由多种原因引起,但通过采取相应的措施,可以最大程度地减少施工延误的风险。
加强物料供应管理、合理安排人力资源、合理把握天气条件、严格控制设计变更以及加强技术支持,这些措施将有助于确保施工工程能够按时完成。
只有在不断总结经验教训的基础上,我们才能不断提高施工管理水平,确保工程的质量和进度。
施工问题情况汇报材料尊敬的领导:根据最近的施工情况,我对施工问题进行了汇报,具体情况如下:一、施工进度问题。
最近一段时间,由于天气原因和材料供应不及时等因素影响,导致施工进度受到了一定的影响。
尽管我们已经采取了加班加点的方式来弥补时间,但仍然存在一定的延误。
为此,我们已经与供货商取得了联系,加大了材料供应的力度,并且对施工计划进行了重新安排,以尽快赶上进度。
二、质量问题。
在施工过程中,我们发现了一些质量问题,主要表现在部分材料的质量不达标,施工人员在操作中存在一些疏漏等方面。
针对这些问题,我们已经进行了全面的检查和整改,对不合格的材料进行了更换,并加强了对施工人员的培训和管理,以确保施工质量达到标准要求。
三、安全问题。
施工现场安全一直是我们非常重视的问题,但在最近的施工中,仍然出现了一些安全隐患。
主要是一些施工人员在操作中未能严格按照安全规范进行,存在一定的安全风险。
针对这一问题,我们已经加强了安全教育和培训,对施工现场进行了全面的安全检查,并严格执行安全操作规程,以确保施工过程中的安全。
四、协调配合问题。
在施工过程中,与其他相关部门的协调配合也是非常重要的。
但在最近的施工中,由于沟通不畅、信息传递不及时等问题,导致了一些协调配合上的困难。
为此,我们已经加强了与其他部门的沟通与协调,建立了更加顺畅的信息传递机制,以确保各方能够有效地配合和协作。
总结:以上是最近施工中出现的一些问题情况的汇报,我们已经采取了相应的措施进行整改和改进,以确保施工进度、质量、安全以及协调配合等方面都能够得到有效的保障和提升。
我们将继续努力,全力以赴,确保工程的顺利进行和圆满完成。
谢谢领导的关注和支持!此致。
敬礼。
杭海城际铁路9标项目部
第一季度施工计划未完成原因分析
一、第一季度未完成计划原因分析
杭海9标2018年第一季度计划产值2668.08万元,实际完成产值2079.74万元,完成产值计划的77.9%。
杭海9标2018年第1季度施工计划与实际完成情况对比表
1、第一季度实际施工天数为78天,原计划明挖区间主体结构全部完成,实际施工过程中受相邻标段由同一家供应商供应混凝土,其产能限制的影响,特别是冬季浙江地区水泥停止生产,预定好的混凝土往往需要延后供应,导致主体结构浇筑时间后调,影响后续工序进行。
(混凝土供应延后次数6次,浇筑后调时间共计34小时,影响产值48.46万元)
在混凝土影响主体结构浇筑后,杭海9标项目部多次与混凝土供应单位展开协调会,研究讨论提高混凝土供应能力的方法,要求其增加混搅拌设备和运输车辆,保证本标段混凝土供应及时。
混凝土供应协调会
2、作为杭海线工程进度领先的标段,本项目代表业主多次迎接浙江省质监督查部门检查(第1季度共迎接大型检查3次),为做好迎接检查的准备,在施工期间除了组织人员加强文明施工外,对危险性较大的吊装作业等工序进行了必要的暂停,导致本来就很紧迫的施工时间更是大大缩水,进而影响第一季度工程进度。
(检查影响时间1.5天,影响产值51.31万元)
质监督查部门检查
3、今年冬季海宁地区气温普遍较低,1月份更是迎来了大范围降雪,连续多天低于-5℃的天气导致部分主体结构浇筑后的需要搭棚养护,给后续结构段施工带来了较大影响。
(影响时间6天,影响产值205.24万元)
混凝土施土搭设暖棚保温养护
4、皮革城车站管线迁改与指挥部的积极沟通,原计划春节后(2月22日)完成所有迁改施工,但管线产权单位为按计划完成全部管线迁移,皮革城车站一期交通疏解、场地围蔽由原计划的3月1日完成滞后至3月10日,导致车站总体开工时间晚了原计划10天之久。
(影响天数10天,影响产值261.24万元)
3月10日完成皮革城一期交通疏解
5、本季度在1月份施工过程受中铁物贸钢筋原材供应不及时影响,导致明挖区间钢筋绑扎存在无材料施工的现象。
(影响时间1天,影响产值34.20万元)、
在上述诸多因素的制约下,杭海9标项目第一季度施工总进度受限制,明挖区间原计划一季度完成全部主体结构封顶,实际截止3月底还剩余3.5段主体结构侧墙和顶板正在进行支架搭设和钢筋绑扎
施;皮革城车站总开工时间滞后10天。
总体来说,施工进展虽然受边界条件制约,明挖区间和皮革城车站进度均有滞后,但由于明挖区间已接近完工,且其进度滞后对皮革城车站施工并不产生限制,故对年度施工总计划造成的影响并不大。
后期车站施工过程中,将多开工作面,采用至少两套连续墙施工设备展开施工,弥补进度差,保证后期计划如期完成。
杭海9标2018年第1季度施工节点时间计划与实际完成时间情况对比
二、下步工作安排
1、按照最新评审完成的施工组织计划,按时制定月度工程进度计划、周进度计划,并严格执行施工组织计划,科学合理的安排生产。
当发现施工中计划与实际不相吻合时,及时调整月进度计划,确保整体计划如期实现。
2、每周日召开项目部生产例会,总结工作,对上周完成及下周计划进行安排。
3、根据工程进展情况,多创造工作面,使劳动力充分发挥工作
效率,并通过理顺各个工作组的工作关系,达到配合默契,以防窝工、怠工等现象存在。
4、加强组织管理,配置技术过硬的施工队伍。
做到设计准确、备料及时、人力充足、器具齐全。
5、施工现场人员必须按进度计划完成当日工作,如果计划有变或其它因素影响进度,增加施工人员或二班作业。
6、严格按施工计划提前制定材料计划,保证施工生产有足够的超前用量,不因材料供应不及时而延误施工。
