企业定额编制方法和程序(PPT)
- 格式:pptx
- 大小:91.95 KB
- 文档页数:22
企业定额的编制方法:1确定人工、材料和机械台班的消耗量,2以及计算分项工程单位或综合单价。

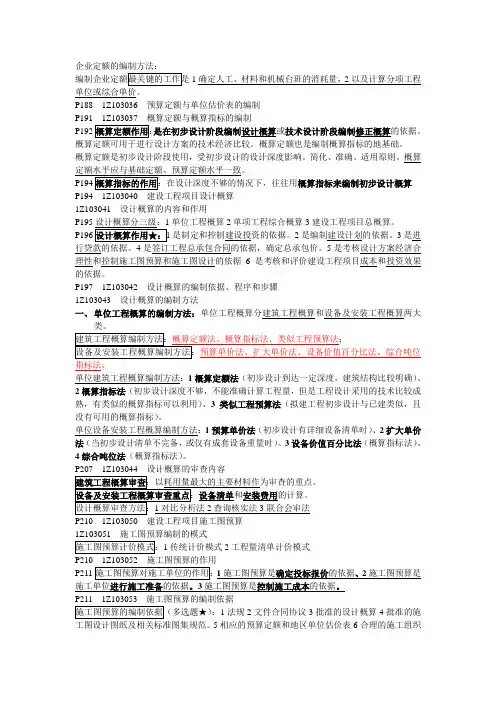

P188 1Z103036 预算定额与单位估价表的编制P192是在初步设计阶段编制设计概算或技术设计阶段编制修正概算的依据。
概算定额可用于进行设计方案的技术经济比较。
概算定额也是编制概算指标的地基础。
概算定额是初步设计阶段使用,受初步设计的设计深度影响。
简化、准确、适用原则。
概算概算指标来编制初步设计概算P194 1Z103040 建设工程项目设计概算1Z103041 设计概算的内容和作用P195单位工程概算2单项工程综合概算3建设工程项目总概算。
P196是制定和控制建设投资的依据。
2是编制建设计划的依据。
3是进行贷款的依据。
4是签订工程总承包合同的依据,确定总承包价。
5是考核设计方案经济合理性和控制施工图预算和施工图设计的依据6是考核和评价建设工程项目成本和投资效果的依据。
P197 1Z103042 设计概算的编制依据、程序和步骤1Z103043 设计概算的编制方法一、单位工程概算的编制方法:单位工程概算分建筑工程概算和设备及安装工程概算两大类。
指标法。
单位建筑工程概算编制方法:1概算定额法(初步设计到达一定深度,建筑结构比较明确)、2概算指标法(初步设计深度不够,不能准确计算工程量,但是工程设计采用的技术比较成熟,有类似的概算指标可以利用)、3类似工程预算法(拟建工程初步设计与已建类似,且没有可用的概算指标)。
单位设备安装工程概算编制方法:1预算单价法(初步设计有详细设备清单时)、2扩大单价法(当初步设计清单不完备,或仅有成套设备重量时)、3设备价值百分比法(概算指标法)、4综合吨位法(概算指标法)。
P210 1Z103050 建设工程项目施工图预算1传统计价模式2工程量清单计价模式施工图预算对施工单位的作用:1施工图预算是确定投标报价的依据、2施工图预算是施工单位进行施工准备的依据。
3施工图预算是控制施工成本的依据。

企业定额的编制方法企业定额的编制方法大致可以分为四种:定额修正法、经验统计法、现场观察测定法、理论计算法,我认为以我公司目前的水平,应主要采用经验统计法和现场观察测定法,通过多个工程和各工程中小的工序的统计,积累大量实用数据,为公司今后的投标报价等提供指导,节省时间,提高效率。
本方法在实际操作中肯定会存在一定难度, 建议公司能出台具体的相应措施,推动本方法得实施!1、定额修正法是依据全国定额、行业定额,结合企业的实际情况和工程量清单计价规范的要求,调整定额的结构、项目范围等,在自行测算的基础上形成企业定额。
这种方法的优点是继承了全国定额、行业定额的精华,使企业定额有模板可依,有改进的基础。
本方法由经营部实施,考察现场并结合技术人员意见,最终确定合适的价格,表格如下:2、经验统计法是依据已有的施工经验,综合企业已有的经验数据,运用抽样统计的方法,对有关项目的消耗数据进行统计测算,最终形成自己的定额消耗数据。
主要由技术部和经营部实施,仓库及财务等部门提供相应数据,项目开工前,技术人员领取工程施工统计表,工程结束后将填写详细、完整的表格交经营部,共同讨论。
相关表格如下:表项目概况统计表表主要机械机具投入情况(技术人员据实填写)每台班以8小时计算表劳动力综合使用情况(技术人员据实填写)备注:从进场日期开始填写,人员变动时按变动日期填写人数,第一行、第二行填写分包项目名称和分包队名称,技术人员可根据情况增减表格。
表材料消耗情况备注:技术人员与经营人员配合区分材料归属(主材、辅材、措施材料等)3、现场观察测定法是以研究工时消耗为对象,以观察测时为目标,通过密集抽样和粗放抽样等技术手段进行直接的实践研究,确定人工消耗和机械台办消耗量的方法。
该方法适用于影响工程造价大的主要项目及新技术、新工艺,常用于测定工时和设备的消耗水平。
本方法主要由现场技术人员、班组、分包队完成统计,统计好的表格按时上交经营部,经营部人员应定期去现场测定相应数据,表格如下:统计表(样表)表格不够,可添加4、理论计算法编制企业定额是依据施工图纸、施工规范及材料规格,用理论计算的方法求出定额中的理论消耗量,将理论消耗量加上合理的损耗,得出定额实际消耗水平的方法。
预算定额、单价的编制方法第一节人工、材料、机械预算定额消耗量的确定定额是规定消耗在单位工程构造上的劳动力、材料和机械的数量标准,是计算建筑安装产品价格的基础。
一、人工预算定额消耗量的确定时间定额和产量定额是人工定额的两种表现形式,算出时间定额,也就可以定出产量定额。
预算定额中人工消耗量的确定,其基本步骤如下:1.确定时间定额中的工作延续时间,其计算公式为:工作延续时间=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免中断时间+休息时间在计算时,由于除基本工作时间外的其他时间一般用占工作延续时间的比例来表示,因此计算公式又可以改写为:工作延续时间=基本工作时间/[1—(其他工作时间占工作延续时间的比例)]2.产量定额。
其公式:产量定额=1/时间定额3.计算预算定额人工消耗量。
其计算公式为:预算定额人工消耗量=时间定额*(1+人工幅度差系数)二、材料预算定额消耗量的确定合理确定材料消耗定额,必须研究和区分材料在施工过程中消耗的性质。
施工中材料的消耗,可分为必需的材料消耗和损失的材料两类性质。
完成单位合格产品所必需消耗的材料数量,按用途可分为主要材料、辅助材料、周转性材料、其他材料。
其计算方法主要有以下几种。
(1)按标准规格及规范要求计算。
这是一种常用的方法,其中一些基本的计算公式应记住,如:每立方米1砖墙砖的净用量计算公式为:砖数=1/[(砖宽十灰缝)*(砖厚+灰缝)*砖长]再如砂浆用量的计算公式为:砂浆(m3)=(1 m3砌体—砖数的体积)*1.07其中1.07是砂浆实体积折合为虚体积的系数。
(2)按设计图纸尺寸计算。
(3)对于配合比用料,可采用换算法。
(4)对于不能用其他方法确定定额消耗量的新材料、新结构,可采用测定法。
材料的损耗量,是指在正常施工条件下不可避免的材料消耗,如现场内材料运输损耗及施工过程损耗.材料定额消耗量=材料净用量+损耗量=材料净用量X(1+损耗率) 三、机械预算定额消耗量的确定机械台班预算定额消耗量的计算步骤及计算方法如下。
