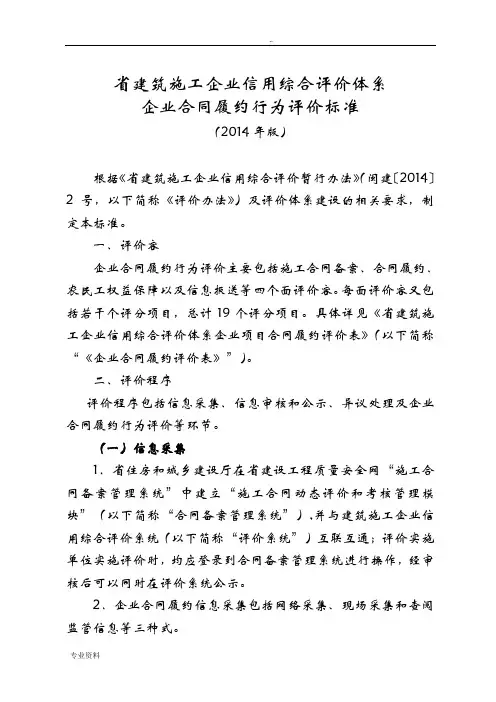

省建筑施工企业信用综合评价体系企业合同履约行为评价标准(2014年版)根据《省建筑施工企业信用综合评价暂行办法》(闽建〔2014〕2号,以下简称《评价办法》)及评价体系建设的相关要求,制定本标准。
一、评价容企业合同履约行为评价主要包括施工合同备案、合同履约、农民工权益保障以及信息报送等四个面评价容。
每面评价容又包括若干个评分项目,总计19个评分项目。
具体详见《省建筑施工企业信用综合评价体系企业项目合同履约评价表》(以下简称“《企业合同履约评价表》”)。
二、评价程序评价程序包括信息采集、信息审核和公示、异议处理及企业合同履约行为评价等环节。
(一)信息采集1.省住房和城乡建设厅在省建设工程质量安全网“施工合同备案管理系统”中建立“施工合同动态评价和考核管理模块”(以下简称“合同备案管理系统”),并与建筑施工企业信用综合评价系统(以下简称“评价系统”)互联互通;评价实施单位实施评价时,均应登录到合同备案管理系统进行操作,经审核后可以同时在评价系统公示。
2.企业合同履约信息采集包括网络采集、现场采集和查阅监管信息等三种式。
网络采集是指评价实施单位直接对企业在合同备案管理系统自主申报的信息进行采集;现场采集是指评价实施单位须在施工现场获取信息;查阅监管信息是指评价实施单位获取相关监管部门的监管记录以及生效的行政处罚文书或仲裁、判决文书、通报批评等信息。
3.《企业合同履约评价表》中第1、12~16项信息通过现场采集,其余原则上通过网络采集或查阅监管信息。
下列情形除外:(1)因上级评价实施单位监管需要,对下级评价工作开展抽查,抽查项目信息均采用现场采集。
(2)参评项目被投诉,则被投诉信息需进行现场采集。
4.企业合同履约行为评价工作应由2名及以上持有行政执法证的评价人员(以下简称“评价人员”)共同进行,并主动向被评价企业出示执法证件。
建设、勘察、设计、施工、监理等单位应按照要求协助监管人员开展工作,如实提供有关资料和回答有关咨询,不得干扰阻扰。
广州市城乡建委关于调整施工企业诚信综合评价标准的通知(2010)正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 广州市城乡建委关于调整施工企业诚信综合评价标准的通知(穗建筑[2010]340号)各有关单位:为进一步提高我市文明施工管理水平,促进社会信用体系的建立,营造诚信守法的市场环境,现在《关于实行施工企业诚信综合评价体系的通知》(穗建筑[2009]1036号)基础上,结合我市实际情况,对原发布的施工企业诚信综合评价标准进行了修改完善。
现将有关事项通知如下:一、对原发布的建筑施工企业市场行为综合评价标准作出调整,详见附件1。
二、对原发布的建筑施工企业质量安全管理诚信评价标准作出调整,详见附件2。
三、原发布的施工企业诚信综合评价体系(穗建筑[2009]1036号文)其余标准、要求不变。
四、本通知自印发之日起施行,有效期2年。
有效期届满,根据实施情况依法进行评估修订。
附件:1.建筑施工企业市场行为综合评价标准2.建筑施工企业质量安全管理评价标准2010年3月24日附件1:建筑施工企业市场行为综合评价标准序号项目分值子项评价标准1基准分50基准分任何企业首次参加评价或年初加基准分50分2业绩30累计中标总额最近2年内累计中标金额排名第1-10名的得30分;排名第11=20名的得28分;排名第21=30名的得26分;排名第31=40名的得24分;排名第41=50名的得22分;排名第51=60名的得20分;排名第61=70名的得18分;排名第71=80名的得16分;排名第81=90名的得14分;91-100名的得12分;101-150名的得10分;151-200名的得8分;201-250名的得6分;251-300名的得4分;300名以后有中标项目的得2分,没有中标项目的得0分。

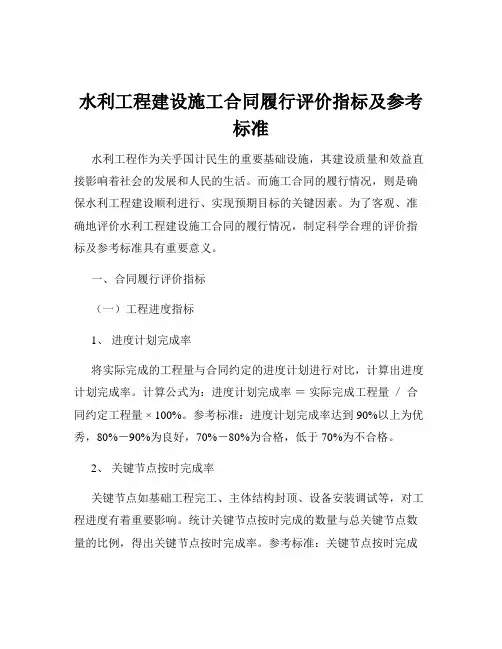

水利工程建设施工合同履行评价指标及参考标准水利工程作为关乎国计民生的重要基础设施,其建设质量和效益直接影响着社会的发展和人民的生活。
而施工合同的履行情况,则是确保水利工程建设顺利进行、实现预期目标的关键因素。
为了客观、准确地评价水利工程建设施工合同的履行情况,制定科学合理的评价指标及参考标准具有重要意义。
一、合同履行评价指标(一)工程进度指标1、进度计划完成率将实际完成的工程量与合同约定的进度计划进行对比,计算出进度计划完成率。
计算公式为:进度计划完成率=实际完成工程量/合同约定工程量 × 100%。
参考标准:进度计划完成率达到 90%以上为优秀,80%-90%为良好,70%-80%为合格,低于 70%为不合格。
2、关键节点按时完成率关键节点如基础工程完工、主体结构封顶、设备安装调试等,对工程进度有着重要影响。
统计关键节点按时完成的数量与总关键节点数量的比例,得出关键节点按时完成率。
参考标准:关键节点按时完成率达到 95%以上为优秀,90%-95%为良好,85%-90%为合格,低于85%为不合格。
3、进度延误天数计算工程实际完成日期与合同约定完成日期之间的差距,即为进度延误天数。
参考标准:进度延误天数在 0-10 天为优秀,10-20 天为良好,20-30 天为合格,超过 30 天为不合格。
(二)工程质量指标1、质量验收合格率对已完成的工程部分进行质量验收,统计合格的次数与总验收次数的比例,得出质量验收合格率。
计算公式为:质量验收合格率=质量验收合格次数/总验收次数 × 100%。
参考标准:质量验收合格率达到 100%为优秀,95%-100%为良好,90%-95%为合格,低于 90%为不合格。
2、优良工程率计算评定为优良等级的工程数量与总工程数量的比例,得到优良工程率。
参考标准:优良工程率达到 80%以上为优秀,60%-80%为良好,40%-60%为合格,低于 40%为不合格。
广州市住房和城乡建设委员会关于完善施工和监理企业诚信综合评价广州市住房和城乡建设委员会关于完善施工和监理企业诚信综合评价体系的通知【法规类别】建设工程监理【发文字号】穗建规字[2018]19号【发布部门】广州市住房和城乡建设委员会【发布日期】2018.08.16【实施日期】2018.08.27【时效性】现行有效【效力级别】地方规范性文件广州市住房和城乡建设委员会关于完善施工和监理企业诚信综合评价体系的通知(穗建规字〔2018〕19号)各有关单位:我市建筑施工和监理企业诚信综合评价实施以来,建筑市场诚信体系建设取得了显著成效。
根据《广东省市场监管条例》、《广州市社会信用体系建设规划(2014-2020)》等规定,为进一步完善建筑市场诚信体系建设,促进建筑施工和监理企业加强自身诚信建设,提高建设工程质量和安全管理水平,现就进一步完善施工和监理企业诚信综合评价工作有关事项通知如下:一、诚信综合评价体系建设总则(一)广州市住房和城乡建设委员会指导和协调区建设行政主管部门、各级工程监督管理机构以及建筑市场各方主体制订评价规则和标准,对施工和监理企业在建筑市场及工程现场守法履约情况进行量化评价,通过计算机信息系统将各单位的评价归纳汇总为施工、监理企业的综合评价,公开各评价环节,将评价结果应用于建筑业监督管理和招标投标活动,将建筑市场和工程现场密切联动起来,充分发挥建筑市场机制,形成优胜劣汰的市场竞争格局,加快建筑信用市场的形成,从而促进建筑业的发展和工程建设水平的提高。
(二)促进建筑信用市场建设,鼓励中介服务企业建立公开、公平、公正、承担责任的第三方诚信综合评价体系。
(三)国家、省对守信联合激励和失信联合惩戒另有规定的,从其规定。
二、评价范围本诚信综合评价体系的评价范围是施工和监理企业在广州市行政区域内的建筑市场行为和施工现场活动情况。
评价结果供市场活动主体参考,招标人可自主选择使用。
三、评价组成、主体及评价工作要求施工和监理企业诚信综合评价采用百分制,由市场行为评价、质量安全管理评价、建设单位履约评价、其他管理评价四部分组成:(一)市场行为评价权重30%,评价标准见《建筑施工企业市场行为评价标准》(附件1)和《建筑监理企业市场行为评价标准》(附件2),除不良行为及不规范行为扣分由各级建设行政主管部门或其委托机构作出外,其他评价由诚信综合评价信息系统根据广州公共资源交易中心、广州市建设工程招标管理办公室、广州市建设工程造价管理站等单位系统数据库及施工和监理企业报入信息自动评价。

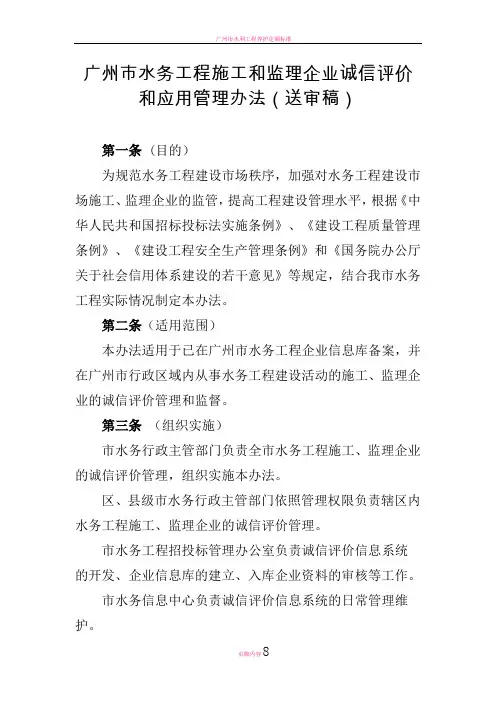

广州市水务工程施工和监理企业诚信评价和应用管理办法(送审稿)第一条(目的)为规范水务工程建设市场秩序,加强对水务工程建设市场施工、监理企业的监管,提高工程建设管理水平,根据《中华人民共和国招标投标法实施条例》、《建设工程质量管理条例》、《建设工程安全生产管理条例》和《国务院办公厅关于社会信用体系建设的若干意见》等规定,结合我市水务工程实际情况制定本办法。
第二条(适用范围)本办法适用于已在广州市水务工程企业信息库备案,并在广州市行政区域内从事水务工程建设活动的施工、监理企业的诚信评价管理和监督。
第三条(组织实施)市水务行政主管部门负责全市水务工程施工、监理企业的诚信评价管理,组织实施本办法。
区、县级市水务行政主管部门依照管理权限负责辖区内水务工程施工、监理企业的诚信评价管理。
市水务工程招投标管理办公室负责诚信评价信息系统的开发、企业信息库的建立、入库企业资料的审核等工作。
市水务信息中心负责诚信评价信息系统的日常管理维护。
诚信评价信息系统应当免费开放给各评价主体使用和提供社会查询。
第四条(诚信评价组成)企业诚信评价由市场行为评价、质量安全管理评价和履约评价组成,其中市场行为评价权重30%,质量安全管理评价权重50%,履约评价权重20%。
第五条(评价主体)市场行为评价由市、区(县级市)水务行政主管部门(以下统称市场行为评价主体)负责实施。
质量安全管理评价由市水务工程质量安全监督站和区(县级市)水务工程质量安全监督机构(以下统称质量安全管理评价主体)负责实施。
履约评价由建设单位(以下统称履约评价主体)负责实施。
第六条(评价标准)诚信评价标准执行《广州市水务建设市场施工企业市场行为评价标准》、《广州市水务建设市场监理企业市场行为评价标准》、《广州市水务工程施工、监理企业质量安全管理评价细则》、《广州市水务建设市场建设单位对施工企业履约评价标准》和《广州市水务建设市场建设单位对监理企业履约评价标准》规定。
第七条(评价周期)市场行为评价周期为施工、监理企业进入广州市水务工程企业信息库之日起至退出该信息库之日止。
附件1:
注:1、当有多个项目时,按合同价采用加权平均法计算得分。
∑∑===n i n
i i i i b b a a 11/
(a i 为施工企业第i 个合同段所得的分值,b i 为施工企业第i 个合同段的合同价,i=1、
2、…n ,n 为项目个数)
2、扣分项最多扣至该项规定分值,加分项最多加至该项规定分值;评分细则中按100分制评分后再按相应的指标要素得分权重换算成相应的得分值。
3、原则上一事不能多罚,同一事件取扣分值大的评价指标扣分。
4、建设单位复评及主管部门审查工作应以有关部门印发的各类文件、通知书、决定书、鉴定书等相关书面材料为依据。
对现场检查中发现的问题,应以现场笔录、询问笔录等(当事人签认、驻地办负责人签字或驻地办盖章)有关书面材料为依据。

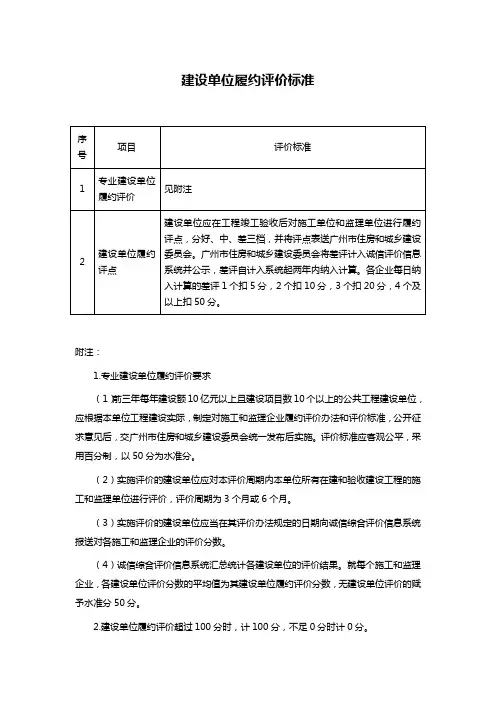

建设单位履约评价标准
附注:
1.专业建设单位履约评价要求
(1)前三年每年建设额10亿元以上且建设项目数10个以上的公共工程建设单位,应根据本单位工程建设实际,制定对施工和监理企业履约评价办法和评价标准,公开征求意见后,交广州市住房和城乡建设委员会统一发布后实施。
评价标准应客观公平,采用百分制,以50分为水准分。
(2)实施评价的建设单位应对本评价周期内本单位所有在建和验收建设工程的施工和监理单位进行评价,评价周期为3个月或6个月。
(3)实施评价的建设单位应当在其评价办法规定的日期向诚信综合评价信息系统报送对各施工和监理企业的评价分数。
(4)诚信综合评价信息系统汇总统计各建设单位的评价结果。
就每个施工和监理企业,各建设单位评价分数的平均值为其建设单位履约评价分数,无建设单位评价的赋予水准分50分。
2.建设单位履约评价超过100分时,计100分,不足0分时计0分。

水运工程施工分包企业信用行为评定标准(履约行为)水运工程施工分包企业信用行为评定标准(履约行为)水运工程施工分包企业信用行为评定标准(履约行为)水运工程施工分包企业信用行为评定标准(履约行为)水运工程施工分包企业信用行为评定标准(履约行为)水运工程施工分包企业信用行为评定标准(其他信用行为)注:1.“其他被认定的失信行为”是指由省级以上交通运输主管部门或部属单位依据法律法规认定的企业其他失信行为。
2. SYSG2-1-2、SYSG2-1-3、SYSG2-3-7、SYSG2-4-1、SYSG2-4-2应依据有关部门的事故调查处理结果认定。
质量事故、安全事故的等级划分标准执行《生产安全事故报告和调查处理条例》(国务院第493号令)、《公路水运建设工程质量事故等级划分和报告制度》(交办安监〔2016〕146号)等。
3. SYSG2-2-1主要包括以下情形:(1)配备的项目经理、技术负责人低于投标承诺的条件(包括职称、业绩、资历等);(2)配备的项目经理、技术负责人不低于投标承诺的条件,但未经承包人同意进行更换;(3)配备的项目经理、技术负责人不低于投标承诺的条件,虽经过承包人同意进行更换,但同一岗位更换人次数达到两次以上,从第二次变更开始扣分。
4.SYSG2-2-2中的工程需要的关键施工机械、设备是指外部条件未发生重大变化,为满足合理施工需要应配各的关键施工机械、设备。
5.SYSG2-5-l中恶意拖欠农民工工资,造成群体事件,造成严重不良影响,应直接降为D级。
6.SYSG2-5-2 应依据有关部门的事故调查处理结果认定。
环境污染事故的等级划分标准执行《突发环境事件信息报告办法》(环境保护部2011年第17号令)。
7.SYSG3-1-1是指在项目所在省份从事水运工程施工活动中发生的单位行贿、受贿行为。
8.SYSG3-2-4、SYSG3-2-5当被省级(市级)以上交通运输主管部门或部属单位通报批评,涉及到标准中的具体失信行为时,不重复扣分,按“就高不就低”原则执行。
附件4

建设单位履约评价标准
附注:
1.专业建设单位履约评价要求
(1)前三年每年建设额10亿元以上且建设项目数10个以上的公共工程建设单位,应根据本单位工程建设实际,制定对施工和监理企业履约评价办法
和评价标准,公开征求意见后,交广州市住房和城乡建设委员会统一发布后实施。
评价标准应客观公平,采用百分制,以50分为水准分。
(2)实施评价的建设单位应对本评价周期内本单位所有在建和验收建设工程的施工和监理单位进行评价,评价周期为3个月或6个月。
(3)实施评价的建设单位应当在其评价办法规定的日期向诚信综合评价信息系统报送对各施工和监理企业的评价分数。
(4)诚信综合评价信息系统汇总统计各建设单位的评价结果。
就每个施工和监理企业,各建设单位评价分数的平均值为其建设单位履约评价分数,无建设单位评价的赋予水准分50分。
2.建设单位履约评价超过100分时,计100分,不足0分时计0分。
广州市水务工程建设管理中心广州市水务工程企业信息库及诚信管理系统诚信评价操作手册建设单位:广州市水务工程建设管理中心监理单位:广东志弘信息系统监理有限公司承建单位:广州天懋数码电子商务有限公司2014年6月引言关于本手册本手册主要是对诚信评价的主要功能及操作方法作以全面介绍,使您深入浅出地了解该系统,并能灵活、有效地应用该系统,提升管理,帮助您获得成功。
本手册主要包括以下内容:1)系统功能概述和特点;2)系统运行的软硬件环境3)如何使用本系统页面中的各个功能;4)如何对本系统进行设置;本手册将本系统的功能按操作步骤一步步进行详细阐述,由浅入深讲述系统的各项功能和操作方法,使您在使用过程中遇到问题时,能通过查阅本用户手册而得到轻松解决。
还要提醒您注意的是,本手册中的页面图片只是列举的实例,可能与您在实际操作时略有不同,但并无大碍,相信您能够灵活地应用本系统解决实际问题。
预期读者手册需指出手册使用的具体的业务操作人员或者技术人员,读者应具备的前提条件和知识点。
并为他们提供操作和技术方面的指引,帮助读者熟练操作系统的各项功能。
手册编写约定为使手册更加简洁、明了,我们可以用简单的符号或词语代替部分文字描述。
【编写实例参见如下:】对话窗:系统弹出的、让用户选择下一步操作的小窗口,选择【确定】或者是【取消】按钮后,确定进行何种操作,如图所示:特别标志为了直截了当地提供你需要的操作步骤,节省您的宝贵时间,在文中的必要位置采用下列特别标志或自定义清晰明确的标志,格式举例如下:选择框,不用填写,要选择照片、附件上传运行环境网络环境互联网服务端诚信评价登录系统后台网址:http://121.8.226.19/gzswcx/manage/admin/login.jsp;前台网址:http://121.8.226.19/gzswcx/index.jsp;工程管理(以建设单位的经办账号登录)1.1.1工程管理用于管理自己的工程,功能包括添加、删除、修改、查看。
附件1广州市水务建设市场施工企业市场行为评价标准说明:1.本表除涉及“诚信评价总分清零”的款项,其加分部分、扣分部分均指市场行为评价得分。
2.本表“扣分部分”中的“评价项目”包括广州市为受益市的水务工程中存在的情形或行为。
3.除涉及“诚信评价总分清零”外的款项,任一施工企业市场行为评价标准基准分为100分,按上表规定标准对其市场行为进行加减分,算出评价得分(A),按下式折算为百分制得分(B):B=A×100/130。
4.加分部分:由市水务局负责评价;扣分部分:市水务局直属工程及市水投集团组织实施的工程由市水务局负责评价;区水务局组织实施的工程由区水务局负责评价。
5.表格中的“评价项目”分别按水利类、给排水类情况进行加分和扣分;6.表格中“近二年”指截止每季度末之日止前二年时间:“近一年”指截止每季度末之日止前一年时间。
7.表格中“有效期”如无特别说明,则按“认定依据”的材料或文件发布的时间之日开始计算;加分、扣分仍处于有效期的,无需录入,分数由系统自动计算。
8.本表“获奖奖项”的参建单位是指在获奖证书(文件)或认定(颁奖)部门官网表彰(奖励)公告中所列明的参建单位。
9.计算累计中标额的项目为广州地区的水务工程。
中标额以广州公共资源交易中心发出的中标通知书为准。
若为联合体中标,则中标金额按照联合体协议书规定的金额比例计算;联合体协议书没有明确金额比例的,按联合体成员数量平均分配;分包符合规定的,则中标金额按照分包合同金额计算,但总包中标金额仍以广州公共资源交易中心发出的中标通知书计算。
10.若企业某一扣分行为符合两项以上(含两项)扣分标准,则按分值高的标准进行扣分,不重复扣分。
11.企业市场行为扣分不封顶。
市场行为评价低于零分以下,企业市场行为评价按零分计算。
附件1-1广州市水务建设市场施工企业获奖奖项认定标准(给排水类企业)附件1-2广州市水务建设市场施工企业获奖奖项认定标准(水利类企业)广州市水务建设市场施工企业获奖奖项认定标准(水利类企业)。
广州市水务工程施工、监理企业质量安全管理评价细则附件3 广州市水务工程施工、监理企业质量安全管理评价细则一、简述质量安全管理评价是诚信综合评价的一部分,采用百分制。
质量安全管理评价由工程质量管理评价、工程安全文明管理评价组成,其中:工程质量管理评价权重为40%,工程安全文明管理评价权重为60%,施工企业工程质量安全评价总得分计算见附表1,监理企业工程质量安全评价总得分计算见附表2。
二、工程评价(一)评价范围、标准、周期和计算(1)评价范围广州行政区域工程质量安全监督期限内(除因法定节假日、资金不足或其他原因停工外)的在建水务工程。
(2)标准工程质量监督机构应根据《水务工程施工企业工程质量管理评价标准》(详见附表3)和《水务工程监理企业工程质量管理评价标准》(详见附表4),工程安全监督机构应根据《水务工程施工企业工程安全文明管理评价标准》(详见附表5)和《水务工程监理企业工程安全文明管理评价标准》(详见附表6),对施工和监理企业进行工程质量管理评价和工程安全文明管理评价。
(3)周期工程质量监督机构和工程安全监督机构在每一季度内完成对其监督范围内所有正常施工工程的新一轮评价,并及时录入水务局的企业诚信综合评价系统。
(4)计算施工和监理企业所有正常施工工程的工程质量管理评价评分或工程安全文明管理评价评分的平均值分别为其工程质量管理评价和工程安全文明管理评价的最终得分。
企业的工程质量管理评价和工程安全文明管理评价的最终得分分别乘权重0.4和0.6后相加为其工程评价得分。
(二)工程评价规程1.工程责任质量监督员和责任安全监督员按照规定的评价频率,对所监督工程的施工单位和监理单位分别进行工程质量管理评价和工程安全文明管理评价。
评价应当由两名以上的监督人员共同进行,评价时,监督员应如实填写评价表。
评价表一式两份,一份交被评价企业保管于工地现场,另一份应在评价当日交监督员所在部门领导审批后归档保存,以备核查。
2.被评价单位(部门)如对评价结果有异议,由质监部门进行复核。
自来水工程水务管理履约情况评估随着城市化进程的加速和人口的不断增长,自来水工程对于城市居民的生活和生产起着至关重要的作用。
而对于自来水工程的水务管理履约情况的评估,不仅能够全面了解水务管理工作的现状,也能够为未来的改进和提升提供参考。
本文将针对自来水工程的水务管理履约情况进行评估。
一、自来水工程建设情况自来水工程的建设是水务管理的基础。
在城市规划和建设中,自来水工程的建设必须符合相关的技术标准和规定。
建设过程中需要进行水资源评估、管线设计和水质监测等环节,以确保自来水工程的可靠性和安全性。
同时,还需要针对不同地区的特点,制定相应的建设方案和投资计划。
二、自来水工程的设备运营管理情况除了自来水工程的建设,设备的运营管理也是水务管理的重要环节。
自来水工程的设备运营管理涉及到供水设备、水质检测设备等方面。
运营管理包括设备维护、巡视检修、设备更新等。
合理的设备运营管理能够确保设备正常运行,提高供水的可靠性和水质的稳定性。
三、自来水工程的水质监测情况自来水工程的水质监测是水务管理的核心内容之一。
水质监测涉及到水源地、输水管道以及用户端的水质检测。
水质监测需要从水的源头到用户端进行全程监测,并及时对水质进行评估和分析。
水质监测不仅包括对水中的化学物质、微生物等进行检测,还需要加强对水中污染物的监测,以保证自来水的安全饮用。
四、自来水工程的应急管理情况自来水工程的应急管理是水务管理的重要组成部分。
应急管理需要建立健全的应急预案和响应机制,以应对自然灾害、事故和突发事件等可能影响供水的情况。
应急管理需要包括设备的故障检修和抢修措施,以及应对水质异常的处理方法。
只有做好应急管理,才能确保自来水工程在各种突发情况下的正常运行。
五、自来水工程的用户满意度评估自来水工程的水务管理的最终目标是满足用户的需求和期望。
对于自来水工程的用户满意度评估,可以通过问卷调查、用户反馈等方式进行。
通过了解用户对供水质量、供水效率以及售后服务的满意度,可以及时发现问题,并采取相应的改进措施,以提升用户满意度和水务管理的履约情况。
广州市水务工程施工和监理企业诚信评价和应用管理办法(送审稿)第一条(目的)为规范水务工程建设市场秩序,加强对水务工程建设市场施工、监理企业的监管,提高工程建设管理水平,根据《中华人民共和国招标投标法实施条例》、《建设工程质量管理条例》、《建设工程安全生产管理条例》和《国务院办公厅关于社会信用体系建设的若干意见》等规定,结合我市水务工程实际情况制定本办法。
第二条(适用范围)本办法适用于已在广州市水务工程企业信息库备案,并在广州市行政区域内从事水务工程建设活动的施工、监理企业的诚信评价管理和监督。
第三条(组织实施)市水务行政主管部门负责全市水务工程施工、监理企业的诚信评价管理,组织实施本办法。
区、县级市水务行政主管部门依照管理权限负责辖区内水务工程施工、监理企业的诚信评价管理。
市水务工程招投标管理办公室负责诚信评价信息系统的开发、企业信息库的建立、入库企业资料的审核等工作。
市水务信息中心负责诚信评价信息系统的日常管理维护。
诚信评价信息系统应当免费开放给各评价主体使用和提供社会查询。
第四条(诚信评价组成)企业诚信评价由市场行为评价、质量安全管理评价和履约评价组成,其中市场行为评价权重30%,质量安全管理评价权重50%,履约评价权重20%。
第五条(评价主体)市场行为评价由市、区(县级市)水务行政主管部门(以下统称市场行为评价主体)负责实施。
质量安全管理评价由市水务工程质量安全监督站和区(县级市)水务工程质量安全监督机构(以下统称质量安全管理评价主体)负责实施。
履约评价由建设单位(以下统称履约评价主体)负责实施。
第六条(评价标准)诚信评价标准执行《广州市水务建设市场施工企业市场行为评价标准》、《广州市水务建设市场监理企业市场行为评价标准》、《广州市水务工程施工、监理企业质量安全管理评价细则》、《广州市水务建设市场建设单位对施工企业履约评价标准》和《广州市水务建设市场建设单位对监理企业履约评价标准》规定。
第七条(评价周期)市场行为评价周期为施工、监理企业进入广州市水务工程企业信息库之日起至退出该信息库之日止。
附件4
**市水务建设工程设计企业质量管理评价标准
1.质量管理评价总分为100分,具体评价内容和得分标准见下表。
2.如待评价的项目需要组织专家评审,技术审查单位评价权重40%,项目业主评价权重30%,评审专家评价权重
30%。
质量管理评价总分=技术审查单位评价得分×40%+项目业主评价得分×30%+评审专家评价得分×30% 3.如待评价的项目不需要组织专家评审,技术审查单位评价权重60%,项目业主评价权重40%。
质量管理评价总分=技术审查单位评价得分×60%+项目业主评价得分×40%
4.“相关规划”指经有关部门批准,用于指导水务工程设计的规划文件。
5.“建设目标”指“旱季污水100%截流”、“雨季溢流污染削减”、“提高排水管网标准”、“污水处理厂出水达标排
放”、“水库等级及标准”、“防洪标准”、“水库正常蓄水位和特征水位”、“大坝安全等级”等具体内容。
**市水务建设工程设计企业质量管理评价表。
