进行施工放样,作业队配合测量组按设计图纸定出孔位和护桩。经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验。
4.选定合适位置挖好泥浆池,应考虑多根桩共用一个泥浆池。
二、
施工工艺见钻孔灌注桩工艺流程图。
5.埋设护筒
护筒采用4-8㎜厚钢板制作,并在顶部焊加强筋和吊耳,内径比桩径大100mm,埋设深度大于1m,采用机械开挖埋设护筒,护筒底部与土层相接处用粘土夯实,护筒外面也用粘土填满、夯实,严防地表水顺该处渗入。顶部高出施工地面30厘米,护筒竖向的倾斜度不得大于1%。钻进过程中要经常检查护筒是否发生偏移和下沉,发现问题及时处理。
灌注水下混凝土前,用射风枪冲射孔底3~5min,将孔底沉淀物翻动上浮,射风的压力比孔底压力大0.05Mpa,最大限度地减小沉渣厚度。
计算和控制首批封底混凝土数量,下落时有一定的冲击能量,能把泥浆从导管中排出,并把导管下口埋入混凝土中不小于1m,不宜大于3m。
6.钻机就位
根据技术人员用全站仪放出的中心桩位,经监理工程师复查确认无误后安装钻机。钻机就位前要先检查钻机上方及周边有无电线及障碍物,确认无误后方可进入下道工序施工。
钻机就位前,对钻孔前的各项准备工作进行检查,包括主要机具设备的检查和维修。底座和顶端应平稳,不得产生位移或沉陷。钻头中心与钻孔中心位置偏差控制在2厘米范围内。
(5)焊接的钢筋笼在运输、安装和浇筑混凝土过程中不得有变形、开焊或松脱、浮笼等现象,并应符合下列规定:
①在钢筋的交叉点处,加强固筋用点焊固牢。螺旋筋采用直径0.7~2.0㎜的铁丝,按照逐点改变绕丝方向(8字型)交错扎结,或双对角线(十字型)方式扎结。
②钢筋笼加强筋应与主筋垂直围紧。
(6)钢筋笼定位装置加工,桩基钢筋笼每隔2m设置一个截面的穿孔圆柱混凝土块作为定位装置,每个截面至少定位四处,各个截面定位装置应呈45°角扇形相互错开,均匀分布,保证桩基混凝土保护层的厚度。定位混凝土块的强度等级应与桩身混凝土的强度相同。混凝土块见附图1。
(8)钢筋笼存放、运输
钢筋笼加工完成后,要放置在钢筋笼存放区进行存放,存放钢筋笼的场地要进行硬化,下垫方木、上面用彩条布覆盖。待现场具备存放条件后,用钢筋笼运输车运至现场存放,现场钢筋笼的存放要根据施工进度进行控制,不能够影响径20 mm的钢筋制作,探孔器直径与桩径相同、直线段长度为桩径的4~6倍,探孔器下部配筋要适当加强,以满足下沉的需要。
(7)格构柱的制作

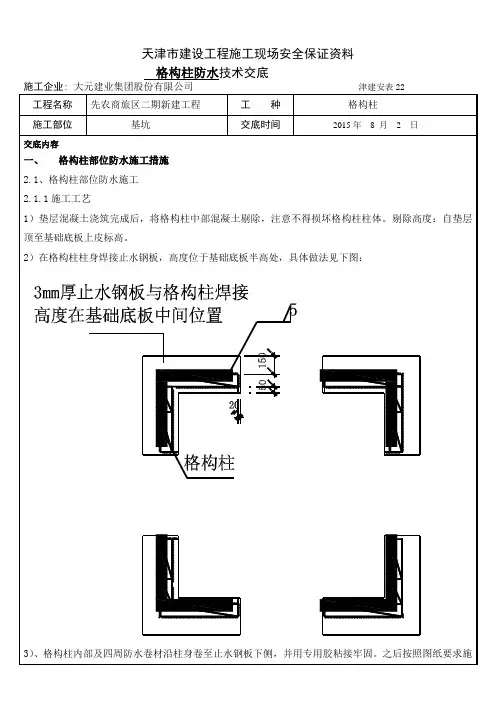

根据现场实际情况及施工要求,格构柱采用现场制作,制作场地选用钢筋笼加工棚,格构柱参考设计长度及地面标高下料,在设计标高上做好标记,以便基坑开挖时截至格构柱设计标高。拼装前角钢需校正,下料长度内允许偏差为±5mm.局部变形允许偏差为±2mm.缀板拼接严格按每道梁中心线为基准安排缀板位置。为保证格构柱垂直度,在专用靠模中拼接。钢板及角钢接缝处均应满焊,焊缝厚度大于8mm.焊接方式宜采用二氧化碳气体保护焊。格构柱间对接焊接时接头应错开,保证同一截面的角钢接头不超过50%,相邻角钢错开位置不小于50cm。格构柱与立柱桩钢筋笼一起加工,格构柱要锚固与立柱桩钢筋笼内2.5m,施工前应先将格构柱与下部钻孔桩的钢筋笼主筋焊接牢固。再整体吊入孔内。
(11)钢筋笼定位
钢筋笼定位,必须由测定的孔口标高来计算吊筋的长度,并反复核对无误后再焊接定位。在钢筋笼上拉上十字线,找出钢筋笼中心,根据护桩找出桩位中心,钢筋笼定位时使钢筋笼中心与桩位中心重合。然后在吊筋顶吊环内插入两根平行的工字钢或槽钢,在钢护壁两侧放两根平行的枕木(高出护壁顶5cm左右),并将整个钢筋笼支托于枕木上。
7.泥浆制备
采用静态泥浆护壁钻斗取土,泥浆采用膨润土、火碱以及纤维素混合而制,在泥浆池中用搅浆机将泥浆搅拌好后,泵入孔内,旋挖钻均匀缓慢钻进,这样既钻进又起到泥浆护壁的作用。钻进时掌握好进尺速度,随时注意观察孔内情况,及时补加泥浆保持液面高度。泥浆制备应注意两个方面:一是泥浆的指标,其比重一般应控制在1.05~1.2之间,粘度控制在17~20s,砂率控制在4%以内。常用的泥浆材料,一般使用优质澎润土加烧碱、聚丙稀酰胺或纤维素等配置;二是补浆的速度,泥浆补充一般采用泵送方式,其速度以保证液面始终在护筒面以上为标准,否则可能造成塌孔,影响成孔质量。
9.灌注水下混凝土
经监理工程师验收合格后方可进行混凝土灌注。
混凝土中水泥含量不小于300
灌桩用混凝土全部采用混凝土搅拌站集中拌制,砼罐车运送至现场。混凝土运至施工现场后,由现场试验人员对到场的每车混凝土进行坍落度、含气量、扩展度检测,合格后方可进行灌注,不合格的混凝土坚决清除出场,不得使用。
水下混凝土的坍落度应控制在180~220mm,扩展度:初始560 mm、半小时530mm,含气量3.0~5.0%。
(4)钻孔过程中应观察钻机所在地面和支脚支承地面处的变化情况,发现沉降现象及时停机处理。因故停机时间较长时,应将套管口保险钩挂牢。
(5)钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数器(测绳)控制钻孔深度。当旋挖斗钻头顺时针旋转钻进时,底板的切削板和筒体翻板的后边对齐。钻屑进入筒体,装满一斗后,钻头逆时针旋转,底板由定位块定位并封死底部的开口,之后,提升钻头到地面卸土。开始钻进时采用低速钻进,主卷扬机钢丝绳承担不低于钻杆、钻具重量之和的20%,以保证孔位不产生偏差。钻进护筒以下3m可以采用高速钻进,钻进速度与压力有关,采用钻头与钻杆自重摩擦加压,150Mpa压力下,进尺速度为20cm/min;200Mpa压力下,进尺速度为30cm/min;260Mpa压力下,进尺速度为50cm/min。
清孔排渣时注意保持孔内水头,防止坍塌。浇筑水下混凝土前,检查沉渣厚度,沉渣厚度不符合要求时应进行二次清孔。
6.钢筋笼的制作、运输及吊放钻孔桩钢筋笼在钢筋加工场整体制作、一次吊装入孔。
(1)钢筋必须经抽检合格,焊接试件必须试验合格。
(2)钢筋加工前应调直,无局部弯曲;表面无削弱钢筋截面的伤痕;油渍、漆污、水泥浆、浮皮、铁锈等物提前清除干净。
泥浆性能指标及检验方法如下:
泥浆比重:控制在1.05~1.2之间(粘土层:1.05~1.10;砂层:1.07~1.15;有承压水的粉、细砂层:1.10~1.20),采用泥浆比重计检验;
粘 度:控制在17~20s,采用50000/70000漏斗法检验;
含砂率:新制泥浆不大于4%,用量杯法检验;
桩孔混凝土灌注时,孔内溢出的泥浆引流至泥浆池内,下一桩基可以继续利用。
为加快施工进度,采用多机同时作业,选择孔位时,应在相应5m以内的任何临桩孔完成混凝土灌注施工24h后方可开始钻孔,以避免干扰临桩混凝土的凝固。
钻孔作业应连续进行。钻孔过程中应经常检查及记录土层变化情况。
钻孔桩钻孔允许偏差见附表1。
(7)当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行自检,确认满足设计要求后,立即填写终孔检查证,并经驻地监理工程师认可,方可进行孔底清理的准备工作。
5.一次清孔
钻孔达到要求深度后采用灌注桩孔径检测系统进行检查,各项指标符合要求后立即进行清孔。采用换浆法施工,抽渣或吸泥时,应保持孔内水位,即向孔内注入经过泥浆处理器处理过的泥浆,换出孔底沉碴及浓度较大的泥浆。孔内排出的泥浆手摸无2~3mm颗粒,泥浆比重不大于1.1,含砂率小于2%,粘度17~20s。浇筑水下混凝土前孔底沉渣厚度不得大于20cm,严禁采用加深钻孔深度的方法代替清孔。
一、
1.施工前做好各种管线标识及防护,地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。
2.平整场地
在桩基施工前,将施工场地用建筑垃圾等硬化,把桩基位置垫平,夯填密实,使机械顺利进场,并保证在施工中钻机的稳定。钻孔场地在陡坡时,应挖成平坡。如有困难,可用排架或枕木搭设工作平台。
(3)箍筋弯制前按照设计半径制作相应转盘,弯起应平滑、规则、成圆形。加强箍筋接头处采用双面搭接焊,为保证焊接的有效长度,焊接长度不得小于5dcm,单面焊不得小于10dcm。搭接接头钢筋的端部应在垂直于箍筋整体截面的截面上预弯,使搭接钢筋的轴线位于同一弧线上。
(4)受力钢筋接头处采用闪光对焊,搭接接头钢筋端部应打磨。同一截面内,受力钢筋接头截面积不大于钢筋总截面积的50%,钢筋接头应避开钢筋弯曲处,距离弯曲点不小于钢筋直径的10倍,另外,墩身主筋搭接接头尽量避免设在基顶以上3m范围内。
(6)开孔的孔位必须准确,应使初成孔壁竖直、圆顺、坚实。钻孔时,起、落钻头速度宜均匀,不得过猛或骤然变速,孔内出土不得堆积在钻孔周围。旋挖钻机在钻进过程中,对于砂性土层及砂层,直接用旋挖筒钻进、取渣,遇到砾石层及卵石层时,先用钻头将其搅松,再用旋挖筒取渣。在泥浆池中用搅浆机将泥浆搅拌好后(首次搅拌好的泥浆需静养2-3天方可使用),泵入孔内,旋挖钻机均匀缓慢钻进,这样既钻进又起到泥浆护壁的作用。钻进时掌握好进尺速度,随时注意观察孔内情况,及时补加泥浆保持液面高度。泥浆补充一般采用泵送方式,应随着钻进及时补浆,其速度以保证液面始终在护筒底面以上为标准,否则有可能造成塌孔,影响成孔质量。
导管吊入孔内时,应将橡胶圈或胶皮垫安放周正、严密,确保密封良好,在施工过程中应经常对橡胶圈或胶皮垫进行检查,存在问题及时更换。
8.二次清孔
浇筑水下混凝土前应检查沉渣厚度,沉渣厚度若大于200mm时,则利用导管进行二次清孔,必要时用高压风冲射孔底沉淀物,清孔完成后立即浇注水下混凝土。测试泥浆的比重、含砂率、粘度。施工人员、现场技术人员检查合格后报请监理工程师验收,并记录。
7.导管安装
导管内壁应光滑、圆顺、内径一致,接口严密,直径一般应在20~30cm。导管中部节段应等长,配1~2节1~1.5m的短管。底部节段长度4m以上、与漏斗下连接部位应选用长度为100cm、50cm的导管。
导管直径与桩径及混凝土浇筑速度相适应。使用前进行试拼和水密、承压和接头抗拉试验,按自下而上顺序编号和标示尺度。导管组装后轴线偏差,不超过钻孔深的0.5%并不大于10cm,试压力为孔底静水压力的1.5倍。导管安装后,调整卡盘高度使导管底部距孔底有250~400mm的空间。
