风电基础施工组织设计
- 格式:doc
- 大小:1.08 MB
- 文档页数:85


一、编制依据
依据设计图纸《福州大学城生活区首期C组团岩土工程勘察报告》、《建筑桩基技术规范JGJ94-94》、《建筑地基基础工程施工质量验收规范》、《建筑工程施工质量验收统一标准》、《建筑机械使用安全技术规程》等资料的编写。
二、工程概况
拟建建筑物位于福州闽候县上街镇,由福州地区大学城建设领导小组办公室兴建;建筑设计单位为中国建筑东北设计研究院;地质勘察工作由化学工业部福州地质工程勘察院完成;建设单位委托福建省建工监理公司对本工程进行施工监理。
(一)设计要求
1、拟建的建筑物上部为钢筋砼框架结构,桩基采用φ400、φ500锤击预应力砼管桩,桩长约32m,1#楼、3#楼、5#楼、7#楼、食堂桩桩端持力层为第9层卵石层,桩端进入持力层深度不小于0.5m,并应严格控制桩端距离第9层(卵石)底面大于2m。
2、桩身砼强度等级为C80。
3、沉桩标准以标高和贯入度控制为主,贯入度标准经现场试打桩后确定。
4、PHC预应力砼管桩设计参数如下表:
号 桩径 PHC管桩型号 壁厚
(mm) 桩尖类型 单桩竖向承载力设计值(KN) 设计桩长
(m) 桩数量
(根)
1 Ф400 PHC-AB400-95 95 十字型桩尖 Ф400=1600KN 约32 98
3 Ф400 PHC-AB400-95 95 十字型桩尖 Ф400=1600KN 约32 88
5 Ф400 PHC-AB400-95 95 十字型桩尖 Ф400=1600KN 约32 83
7 Ф400 PHC-AB400-95 95 十字型桩尖 Ф400=1600KN 约32 88
食堂 Ф400
Ф500 PHC-AB400-95
PHC-AB500-100 95
100 十字型桩尖 Ф400=1600KN
Ф500=2100KN 约32 160
总桩数为493根。
5、静载试验桩每座楼3根,动测抽检桩数为总桩数的10%,单柱单桩全部动测。
【施工组织设计】
1 目 录
第 1 章 工程概况及工程特点 .................................................. 3
1.1 施工组织设计编制说明 ................................................... 3
1.2 工程概况 ............................................................... 4
1.3 承包方式及承包范围 ..................................................... 4
1.4 施工条件 ............................................................... 5
第 2 章 施工的组织部署和协调管理 ............................................ 5
2.1 施工准备 ............................................................... 5
2.2 组织机构 ............................................................... 7
2.3 现场临时用水用电 ........................................................ 9
2.4 工期安排 ............................................................... 9
第 3 章 本工程中主要部位的施工方法和技术措施 ................................ 9

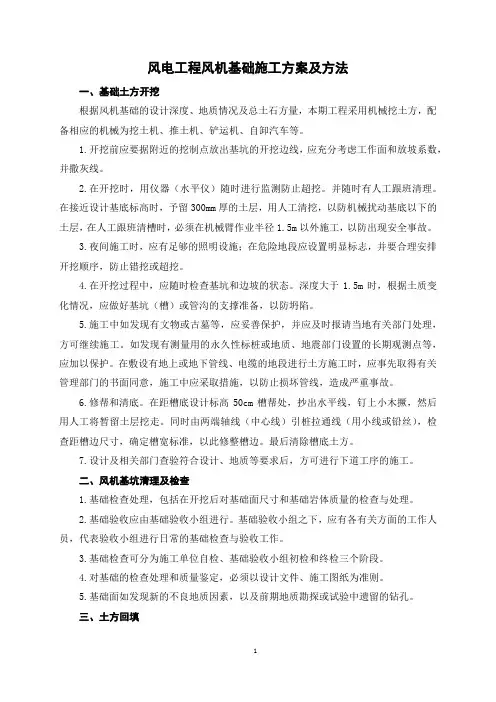

1 风电工程风机基础施工方案及方法
一、基础土方开挖
根据风机基础的设计深度、地质情况及总土石方量,本期工程采用机械挖土方,配备相应的机械为挖土机、推土机、铲运机、自卸汽车等。
1.开挖前应要据附近的挖制点放出基坑的开挖边线,应充分考虑工作面和放坡系数,并撒灰线。
2.在开挖时,用仪器(水平仪)随时进行监测防止超挖。并随时有人工跟班清理。在接近设计基底标高时,予留300mm厚的土层,用人工清挖,以防机械扰动基底以下的土层,在人工跟班清槽时,必须在机械臂作业半径1.5m以外施工,以防出现安全事故。
3.夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
4.在开挖过程中,应随时检查基坑和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。
5.施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。
6.修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。
7.设计及相关部门查验符合设计、地质等要求后,方可进行下道工序的施工。
二、风机基坑清理及检查
1.基础检查处理,包括在开挖后对基础面尺寸和基础岩体质量的检查与处理。
2.基础验收应由基础验收小组进行。基础验收小组之下,应有各有关方面的工作人员,代表验收小组进行日常的基础检查与验收工作。
3.基础检查可分为施工单位自检、基础验收小组初检和终检三个阶段。
4.对基础的检查处理和质量鉴定,必须以设计文件、施工图纸为准则。
某风电场风力发电施工组织设计
风力发电施工组织设计书
一、项目概况
风电场风力发电项目位于地,总装机容量为XX兆瓦。风电场共包括X台风力发电机组,每台发电机组的装机容量为X兆瓦。该项目的施工周期为X个月,施工范围包括风电机组基础工程、风电机组安装、电气系统工程、输电线路工程等。
二、组织管理机构
1.项目经理办公室:负责项目整体管理和协调工作,包括人员、物资、设备的调配和协调,处理项目相关事务。
2.技术部:负责项目的技术研究、方案编制、技术计算、工艺和施工方法的研究和改进等工作。
3.施工部:负责项目的施工组织、施工计划的制定和实施,负责施工现场的管理和协调,包括人员、机械设备、施工材料等的管理和调度。
4.材料部:负责项目的材料供应和管理,包括采购、储藏、运输、验收等工作。
5.质检部:负责项目的质量检验和控制,对施工中的工艺、质量等进行监控和检查,确保施工质量符合规定标准。
6.安全环保部:负责项目的安全、环保工作,制定安全、环保管理制度,组织安全、环保培训,确保项目施工过程中安全、环保措施得到落实。
三、风电机组基础工程施工组织设计 1.施工准备
1.1项目经理办公室协调与供应商签订合同,完成物资采购和设备租赁等准备工作。
1.2施工部制定施工组织设计方案、施工计划,并参与施工现场选择和踏勘工作。
1.3技术部根据设计图纸和规范要求编制施工方案。
1.4安全环保部根据项目要求制定安全、环保措施,并组织工作人员进行培训。
2.基础施工
2.1施工部根据施工计划组织施工队伍,指定施工任务和具体工作安排。
2.2施工部负责机械设备的调度和施工现场的管理,确保施工进度和质量。
2.3质检部对基础工程施工过程中的质量进行监控和检查。
2.4安全环保部组织施工现场安全监督和环保措施的落实。
3.基础验收
3.1施工部负责基础工程的验收并编制验收报告。
3.2技术部对基础工程的符合设计要求进行评估。
