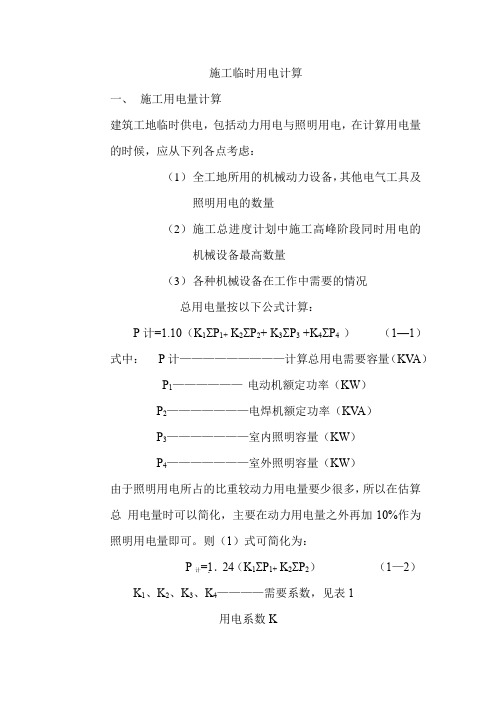

施工临时用电计算一、施工用电量计算建筑工地临时供电,包括动力用电与照明用电,在计算用电量的时候,应从下列各点考虑:(1)全工地所用的机械动力设备,其他电气工具及照明用电的数量(2)施工总进度计划中施工高峰阶段同时用电的机械设备最高数量(3)各种机械设备在工作中需要的情况总用电量按以下公式计算:P计=1.10(K1ΣP1+ K2ΣP2+ K3ΣP3 +K4ΣP4 )(1—1)式中:P计—————————计算总用电需要容量(KV A)P1——————电动机额定功率(KW)P2———————电焊机额定功率(KV A)P3———————室内照明容量(KW)P4———————室外照明容量(KW)由于照明用电所占的比重较动力用电量要少很多,所以在估算总用电量时可以简化,主要在动力用电量之外再加10%作为照明用电量即可。
则(1)式可简化为:P计.24(K1ΣP1+ K2ΣP2)(1—2)K1、K2、K3、K4————需要系数,见表1用电系数K二、变压器容量计算1.05P计P变= —————COSφCOSφ—————————用电设备的平均功率因素,取0·75三、配电导线的选择导线截面的选择要满足以下基本要求:1、机械强度选择导线必须保证不致因一般机械损伤折断。
在各种不同敷设方式下,导线按机械强度所允许的最小截面见表2导线按机械强度所允许的最小截面2、按允许电流选择导线必须能承受负载电流长时间通过所引起的升温。
三相四线制线路上的电流可按下式计算:(1)总配电箱的导线计算:(1—4)(2)分配电箱导线计算:(3)开关箱的导线计算:(1—6)(4)、(5)、(6)式中:I线————线路中工作电流值(A)P计————总用电量(KV A)P—————分配箱所带用电设备功率(KW)U线————线路工作电压值,三相四线制为380V K—————取0.75COSφ———电动机的平均功率因素,取0.75二相线路上的电流可按下式计算:PI线= ——————(1—7)U线COSφ根据(4)~(7)式的计算结果,依据表3选择导线线径。
施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)--参见《袖珍建筑工程造价计算手册》变压器容量计算公式:P =K0(K1∑P1/ (cos?×η)+K2∑P2+K3∑P3+K4∑P4)P 施工用电变压器总容量(KVA)∑P1电动机额定功率(KW)∑P2电焊机(对焊机)额定容量(KVA)∑P3室内照明(包括空调)(KW)∑P4 室外照明(KW)(K0取值范围为 1.05~1.1,取1.05)K1、K2、K3、K4为需要系数,其中:K1:电动机:3~10台取0.7,11~30台取0.6,30台以上取0.5。
K2:电焊机:3~10台取0.6,10台以上取0.5。
K3:室内照明:0.8K4:室外照明:1.0。
cos?:电动机的平均功率因素,取0.75η:各台电动机平均效率,取0.86照明用电量可按动力用电总量的10%计算。
有效供电半径一般在500m以内。
施工用电量及变压器容量计算书实例(估算之二)一.编制依据《施工现场临时用电安全技术规范》JGJ46-2005《工程建设标准强制性条文》《建筑工程施工现场供电安全规范》GB50194--93《建筑施工现场安全规范检查标准》JGJ59-99《电力工程电缆设计规范》GB50217《简明施工计算手册》第三版(江正荣、朱国梁编著)二.施工现场用电初步统计1)计算公式工地临时供电包括施工及照明用电两个方面,参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-17)如下:P =η(K1∑P1/ cos?+K2∑P2+K3∑P3+K4∑P4)其中η─用电不均衡系数,取值 1.1;P─计算用电量(kW),即供电设备总需要容量;ΣP1 ──全部电动机额定用电量之和;ΣP2 ──电焊机额定用电量之和;ΣP3 ──室内照明设备额定用电量之和;ΣP4 ──室外照明设备额定用电量之和;K1 ──全部动力用电设备同时使用系数,取0.6;K2 ──电焊机同时使用系数,取0.6;K3 ──室内照明设备同时使用系数,取0.8;K4 ──室外照明设备同时使用系数,取 1.0;cosφ──用电设备功率因数,取0.75。
工地临时供电计算1C 23b P 1.1K P +K +K P )a P =∑∑∑(P ―计算用电量(kW),即供电设备总需要容量 Pc —全部施工动力用电设备额定用量之和 Pa —室内照明设备额定用电量之和 Pb —室外照明设备额定用电量之和K1 —全部施工用电设备同时使用系数;总数10台以内取0.75;10~30台取0.7;30台以上取0.6K2 —室内照明设备同时使用系数;k2=0.80 K3 —室外照明设备同时使用系数;k3=1.0综合考虑施工用电约占总用电量的90%,室内外照明用电约占总用电量的10%,则有:111.1(0.1) 1.24C C P K P P K P =∑+=∑变压器容量计算公式:0 1.05PP ==1.4P COS φP0 —变压器容量(KVA ) 1.05—功率损失系数COS Φ—用电设备功率因素,一般建筑工地取0.75施工机具电动额定用量参考表常用配电导线持续允许电流表(A)配电导线截面计算按导线的允许电流选择时,三相四线制低压线路上的电流可以按照下式计算:2I P ==I —线路工作电流值(A )U — 线路工作电压值(V );三相四线制低压时取380V COS Φ—用电设备功率因素,一般建筑工地取0.75根据计算公式得出I 后查表得出常用导线的截面积。
(最符合要求的一组) 按导线的允许电压降校核时,配电导线截面的电压可以按照下式计算:[]7%P L Me e C S C S∑⋅∑==≤=⋅⋅ e —导线电压降(%),一般照明允许电压降为2.5%~5%;电动机电压降不超过±5%;对工地临时网络取7% P —各段线路负荷计算功率(Kw ),即计算用电量 L —各段线路长度(m )C —材料内部系数,三相四线铜线取77.0,三相四线铝线取46.3 S —导线截面积(mm ²)∑M —各段线路负荷矩(kw·m ),即∑P·L材料内部系数C工地临时供水计算工程用水量计算:q1=K1·∑Q1·N1·K2/(T1·t·8·3600)其中公式中的8是指一天按8小时的工作时间计算;3600是以秒为单位(1小时)q1 -施工工程用水量(L/s)K1-未预计的施工用水系数,取1.05~1.15Q1 -年(季)度有效工作量(以实行计量单位表示)N1 -施工用水定额,可以通过查表所得T1 -年(季)度有效作业日(d)t -每天工作班数(班)K2 -用水不均衡系数,从表格中查询施工用水量(N1)定额机械用水量计算:施工机械用水量可按下式计算:q2=K1·∑Q2·N2·K3/( 8·3600)其中q2 -施工机械用水量(L/s)K1 -未预计施工用水系数,取1.05~1.15Q2-同一种机械台数(台)N2-施工机械台班用水定额,参考施工机械用水量N2定额表K3-施工机械用水不均衡系数,查施工用水不均衡系数表施工机械用水量(N2)定额工地生活用水量计算施工工地生活用水量可按如下公式计算:q3=P1·N3·K4/(t·8·3600)式中q3 -施工工地生活用水量(L/s)P1 -施工工地高峰昼夜人数(人)N3 -施工工地生活用水定额表K4-施工工地生活用水不均衡系数,查用水不均衡系数表t -每天工作班数(班)生活用水量(N3、N4)定额表生活区生活用水量计算施工工地生活区用水量可按如下公式计算:q4=P2·N4·K5/(24·3600)q4-生活区生活用水(L/s)P2 -生活区居住人数N4-生活区昼夜全部生活用水定额,见生活用水量定额表K5 -生活区生活用水不均衡系数,查不均衡系数表消防用水量计算消防用水量q5,可根据消防范围与发生次数查表所得消防用水量(q5)定额表施工工地总用水量计算:施工工地总用水量Q可按以下组合公式计算:(1)当(q1+q2+q3+q4)≤q5时,则;Q=q5+ (q1+q2+q3+q4)/2(2)当(q1+q2+q3+q4)>q5时,刚:Q=q1+q2+q3+q4(3)当工地面积小于5ha,而且(q1+q2+q3+q4)<q5时,则:Q=q5最后计算出的总用水量还要增加10%,以补偿不可避免的水管漏水损失。
相对应的"方法一”简单一、计算用电总量方法一:P=1.05~1.10(k,ΣP,∕Cosφ+k2ΣP2+k,ΣP t+k,EI*)公式中,p——供电设备总需要容敏(KVA)(相当rrr功功率pjs)Pi........ 电动机额定功率<KW)PN——电焊机额定功率(KW)Pj........ 室内照叨容G(KW)P,----- 室外照明容4:(KW)COSCP---- 电动机I z均功率1*1数(最高为0.750.7K.般为0.65-0.75〉方法二:①各用电设备组的计算负荷:有功功率:PW=KXXZPe无功功率:Q∣sι=P,sι×tgφ视作功率:Sa=(P26+Q2a)0=P1.,/cos<∣>公J弋“-Rjsl-HJ i{L∖^^t∖l^<l^hi∖Vt<Jt^f t kw)QjsI-JIJ∣lLi^Λr^lL11<JΛiJ⅛U G仇痴<Rvar>SjSI--JlJI也设落勾1的现住tl”仇曲(KVA)Kx-HJ∙tl2金MIHr而火奉数Pe—换口^iJ Jc《你K卑^i^率〉IbJ的改ft⅛汴H②x⅛rκjfa曲计幻JPj∙=K X XΣPmQ fa=Rm X tgq>S J.=(R2I.+Q2l.)v2公HDI-Rjs-芥Hj HU殳符■力I的%J力HVZ仇4》的总和Ckw>Qjs-J^JIJ1乜改挤外1休j比」力El/仇d;fFK∣ΛΔ用I(kvar>SJs-H J"电设品制I的现汴UG仇故的E和(KVA)KX-WLLi攵品约IIrJ42人仇4;J不公UJU J ihJ见的;舒兴系数二、选择变压⅛S方法一,W=K X P/COScp公At中*W ...................... 变IK黑的K时‹κw>P ----------- 变JK##力14务2J旧内IrJ心JIJ∙Ll11l C KW>K----------- J力冲{"1失乐岩⅛・Mx I.05—I.1C∙c∖<p ............. 切率「天I奴・一般为0.754U⅛Wil/所得方E.从空JK解产品口录中必抒。
施工现场临时用电、用水计算现场施工用电均按《施工现场临时用电安全技术规范》JGJ46-88标准规范要求执行,本工程实行三级供电,且采用具有专用保护零线的TN-S接零保护系统。
1.现场临电负荷计算P=1.24K1ΣP C=KW土建施工阶段施工设备一览表说明:一级配电箱的负荷计算,按照将照明负荷均匀地分配到配电箱上并照计算公式:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)进行。
本阶段A12配电箱作为备用配电箱,其设备布置按照标准的一级配电箱配置电气设备。
土建施工阶段室内外照明用电负荷计算表土建施工阶段室外照明用电量:16.48(kw)土建施工阶段室内照明用电量:4.5(kw)照明负荷将根据现场需要,尽可能地按照负荷均衡和就近的原则接入系统。
设备安装阶段施工设备一览表说明:设备安装阶段因塔吊基本处于停滞状态,塔吊的用电量未计入计算负荷之中。
一级配电箱的负荷计算,按照将照明负荷均匀地分配到各个配电箱上并照计算公式:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)进行。
设备安装阶段室内外照明用电负荷计算表本阶段室外照明总用电量:2.4(kw)本阶段室内照明总用电量: 21.3(kw)2.用电负荷分配从1#变电箱引出电路供场地用电,设置一级配电箱及若干二级配电箱。
3.变压器容量校核3.1土建施工阶段1#变电箱:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)=1.1(0.6*456.6+0.8*4.5+1.0*21.48)= 328.9kwP――计算用电负荷容量,kw∑Pc――全部施工动力用电设备额定用电量之和,kw∑Pa――室内照明设备额定用电量之和,kw∑Pb――室外照明设备额定用电量之和,kwK1――全部施工用电设备同时使用系数,取0.6K2――室内照明设备同时使用系数,取0.8K3――室外照明设备同时使用系数,取1.0折算为变压器的负荷容量按照公式:P0=1.05P/cosψ进行计算。
P0 ——折算到变压器的计算负荷容量,KVAcosψ——功率因数,取0.751.05——变压器的容量修正系数P——计算用电负荷容量,kwP0=1.05P/cosψ=1.05*328.9/cos0.75=345.43kVA<400kVA,满足要求3.2设备安装阶段 1#变电箱:P =1.1(K1∑Pc +K2∑Pa +K3∑Pb )=1.1(0.6*307.3+0.8*21.3+1.0*2.4)=224.6kw P ――计算用电负荷容量,kw∑Pc ――全部施工动力用电设备额定用电量之和,kw ∑Pa ――室内照明设备额定用电量之和,kw ∑Pb ――室外照明设备额定用电量之和,kw K1――全部施工用电设备同时使用系数,取0.6 K2――室内照明设备同时使用系数,取0.8 K3――室外照明设备同时使用系数,取1.0折算为变压器的负荷容量按照公式:P0=1.05P /cos ψ进行计算。
施工现场临时用电计算方式The pony was revised in January 2021施工现场临时用电计算一、计算用电总量方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P——供电设备总需要容量(KVA)(相当于有功功率Pjs)P1——电动机额定功率(KW)P2——电焊机额定功率(KW)P3——室内照明容量(KW)P4——室外照明容量(KW)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)K 1、K2、K3、K4——需要系数,如下表:方法二:①各用电设备组的计算负荷:有功功率:Pjs1=Kx×ΣPe无功功率:Qjs1=Pjs1×tgφ视在功率:Sjs1=(P2 js1 + Q2 js1)1/2=Pjs1/ COSφ=Kx×ΣPe / COSφ公式中:Pjs1--用电设备组的有功计算负荷(kw)Qjs1--用电设备组的无功计算负荷(kvar)Sjs1--用电设备组的视在计算负荷(kVA)Kx--用电设备组的需要系数Pe--换算到Jc(铭牌暂载率)时的设备容量②总的负荷计算:Pjs=Kx×ΣPjs1Qjs=Pjs×tgφSjs=(P2 js + Q2 js)1/2公式中:Pjs--各用电设备组的有功计算负荷的总和(kw)Qjs--各用电设备组的无功计算负荷的总和(kvar)Sjs--各用电设备组的视在计算负荷的总和(KVA)Kx--用电设备组的最大负荷不会同时出现的需要系数二、选择变压器方法一:W=K×P/ COSφ公式中:W——变压器的容量(KW)P——变压器服务范围内的总用电量(KW)K——功率损失系数,取1.05~1.1Cosφ——功率因数,一般为0.75根据计算所得容量,从变压器产品目录中选择。
方法二:Sn≥Sjs(一般为1.15~1.25 Sjs)公式中:Sn --变压器容量(KW)Sjs--各用电设备组的视在计算负荷的总和(KVA)三、确定配电导线截面积①按导线安全载流量选择导线截面三相四线制线路上的电流计算公式:I= P/√3 V COSφ(≈1.5~2P)二线制线路上的电流计算公式:I= P/ V COSφ公式中:I——导线中的负荷电流(A)V——供电电压(KV)P——变压器服务范围内的总用电量(KW)Cosφ——功率因数,一般为0.75②按允许电压降选择导线截面S=∑(P L) / C △U公式中:S——导线截面(mm2)∑(PL)——负荷力矩的总和(kW·m)(P—有用功率,L--线路长度)C——计算系数,•三相四线制供电线路时,铜线的计算系数CCU=77,铝线的计算系数为CAL=46.3;在单相220V供电时,铜线的计算系数CCU=12.8,铝线的计算系数为CAL=7.75。
临时用电计算公式临时用电计算公式一、设备总需容量计算P=1.1(k1∑PC+k2∑Pa+k3∑Pb)(式1)式(式1)中:P——计算用电量(kw),即供电设备总需容量;∑PC————全部施工动力用电设备额定用量之和∑Pa————室内照明电设备额定用量之和∑Pb————室外照明电设备额定用量之和K1——全部施工用电设备同时使用系数:总数10台以内时K1=0.75;10-30台时K1=0.70;30台以上时K1=0.60;K2——室内照明设备同时使用系数:一般取K2=0.8K3——室外照明设备同时使用系数:一般取K3=1.01.1——用电不均匀系数。
P=1.1(k1∑PC+0.1P)=1.24k1∑PC(式2)注:(式2)为(式1)的简便算法,式中0.1P为室内外照明用电系数(用电总量10%)。
二、变压器容量计算P变=1.05×1.1(k1∑PC+k2∑Pa+k3∑Pb)÷cosφ(式3)可转换为P变=1.05P÷cosφ=1.4P(式4)式(3)中P变——变压器容量(KVA);1.05——功率损失系数;cosφ——用电设备功率因数,一般建筑工地取0.75;三、导线截面电流量载荷计算Iι=1000P÷√3÷Ul÷cosφ…(式5)则:Iι=1000P÷√3÷Ul÷cosφ=1000P÷1.73÷380÷0.75=2PIι=1000P÷Ul÷cosφ=1000P÷220÷0.75=6P式(式5)中:Iι——线路工作电流值(A)uι——线路工作电压(V),三相四线制低压时,Ul=380VP——设备容量;cosφ=0.75;√3=1.732;四、导线允许电压降校核ε=∑P×L÷C÷S=∑M÷C÷S≤[ε]=7%…(式6)式(式6)中:ε——导线电压降为2.5%-5%;电动机电压降不超过±5%;对工地临时电路取7%;∑P——各段线路负荷计算功率(kw),即计算用电量∑P;L——各段线路长度(米);ι——材料内部系数,根据线路电压和电流种类查表取用;C——材料内部系数值;(查表)S——导线截面(mm2);∑M——各段线路负荷矩(KW);即∑×L乘积。
施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)--参见《袖珍建筑工程造价计算手册》变压器容量计算公式:P =K0(K1∑P1/ (cosø×η)+K2∑P2+K3∑P3+K4∑P4)P 施工用电变压器总容量(KVA)∑P1电动机额定功率(KW)∑P2电焊机(对焊机)额定容量(KVA)∑P3室内照明(包括空调)(KW)∑P4 室外照明(KW)K1、K2、K3、K4为需要系数,其中:K1:电动机:3~10台取0.7,11~30台取0.6,30台以上取0.5。
K2:电焊机:3~10台取0.6,10台以上取0.5。
K3:室内照明:0.8K4:室外照明:1.0。
cosø:电动机的平均功率因素,取0.75η:各台电动机平均效率,取0.86照明用电量可按动力用电总量的10%计算。
有效供电半径一般在500m以内。
施工用电量及变压器容量计算书实例(估算之二)一.编制依据《施工现场临时用电安全技术规范》JGJ46-2005《工程建设标准强制性条文》《建筑工程施工现场供电安全规范》GB50194--93《建筑施工现场安全规范检查标准》JGJ59-99《电力工程电缆设计规范》GB50217《简明施工计算手册》第三版(江正荣、朱国梁编著)二.施工现场用电初步统计1)计算公式工地临时供电包括施工及照明用电两个方面,参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-17)如下:P =η(K1∑P1/ cosø+K2∑P2+K3∑P3+K4∑P4)其中η─用电不均衡系数,取值1.1;P─计算用电量(kW),即供电设备总需要容量;ΣP1 ──全部电动机额定用电量之和;ΣP2 ──电焊机额定用电量之和;ΣP3 ──室内照明设备额定用电量之和;ΣP4 ──室外照明设备额定用电量之和;K1 ──全部动力用电设备同时使用系数,取0.6;K2 ──电焊机同时使用系数,取0.6;K3 ──室内照明设备同时使用系数,取0.8;K4 ──室外照明设备同时使用系数,取1.0;cosφ──用电设备功率因数,取0.75。
2)施工现场用电量统计表(略)经过计算得到ΣP1 = 208.5 KWΣP2 = 170.2 KWΣP3 = 10 KWΣP4 = 24 KW3)用电量计算P = 1.1×(0.6×208.5/0.75+0.6×170.2+0.8×10+1×24) = 331.012 KW三.变压器容量计算变压器容量参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-19)如下:P变 = 1.05×P=1.05×331.012 = 347.56 KW则现场提供的变压器SL7-400/10满足要求。
建筑工地用电负荷计算及变压器容量计算与选择(之三教材版) 一、土建施工用电的需要系数和功率因数用电设备名称用电设备数量功率因数(cosφ)[tgφ]需用系数(Kη)混凝土搅拌机及砂浆搅拌机 10以下0.65 【1.17】0.710~30 0.65 0.630以上0.6 【1.33】0.5破碎机、筛洗石机10以下0.75 【0.88】0.7510~50 0.7 【1.02】0.7点焊机 0.6 0.43~1对焊机 0.7 0.43~1皮带运输机 0.75 0.7提升机、起重机、卷扬机10以下0.65 0.2振捣器0.7 0.7仓库照明 1.0【0.0】0.35户内照明 0.8户外照明1【0】 0.35说明:需要系数是用电设备较多时的数据。
如果用电设备台数较少,则需要系数可以行当取大些。
当只有一台时,可取1。

二、实例:某建筑工地的用电设备如下,由10KV电源供电,试计算该工地的计算负荷并确定变压器容量及选择变压器。
用电设备名称用电设备数量(台数)功率(KW)备注混凝土搅拌机 4 10砂浆搅拌机 4 4.5皮带运输机 5 7 有机械联锁升降机 2 4.5塔式起重机 2 7.51 221 35JC=40%电焊机 5 25 JC=25%单相,360V照明 20分别计算各组用电设备的计算负荷:1、混凝土搅拌机:查表,需用系数Kη=0.7,cosφ=0.68,tgφ=1.08PC:有功计算负荷,QC:无功计算负荷,Pe:设备容量PC1=Kη×∑Pe1=0.7×(10×4)=28KWQC1= PC1×tgφ=28×1.08=30.20KVAR2、砂浆搅拌机组:查表,需用系数Kη=0.7,cosφ=0.68,tgφ=1.08PC2=Kη×∑Pe2=0.7×(4.5×4)=12.6KWQC2= PC2×tgφ=12.6×1.08=13.61KVAR3、皮带运输机组:查表,需用系数Kη=0.7,cosφ=0.75,tgφ=0.88PC3=Kη×∑Pe3=0.7×(7×5)=24.5KWQC3= PC3×tgφ=24.5×0.88=21.56KVAR4、升降机组:查表,需用系数Kη=0.2,cosφ=0.65,tgφ=1.17PC4=Kη×∑Pe4=0.2×(4.5×2)=1.8KWQC4= PC4×tgφ=1.8×1.17=2.11KVAR5、塔式起重机组:塔式起重机有4台电动机,往往要同时工作或满载工作,需要系数取大一些,Kη=0.7,cosφ=0.65,tgφ=1.17又:对反复短时工作制的电动机的设备容量,应统一换算到暂载率JC=25%时的额定功率:Pe’:换算前的电动机铭牌额定功率(KW)Pe:换算到JC=25%时电动机的设备容量(KW)Pe5=2∑Pe’ sqr(JC)=2(7.5×2+22×1+35×1)sqr(0.4)=2×40.5×0.632=51.19 KW其计算负荷为PC5=Kη×∑Pe5=0.7×51.19=35.83KWQC5= PC5×tgφ=35.83×1.17=41.92KVAR6、电焊机组成部分:查表,需用系数Kη=0.45,cosφ=0.6,tgφ=1.33因为电焊机是单相负载,它有5台则按6台计算设备容量。
又由于它的JC=25%,应统一换算到JC= 100%的额定功率PC6=Kη×∑Pe6’× sqr(JC)=0.45×(6×25)×sqr(0.25)=33.75 KWQC6= PC6×tgφ=33.75×1.33=44.88 KVAR7、照明:施工期间主要是室外照明,查表,需用系数Kη=0.35,cosφ=1,tgφ=0PC7=Kη×∑Pe7=0.35×20=7 KWQC7= PC7×tgφ=0再求总的计算负荷,取同时系数K∑=0.9P∑C= K∑×∑PC=0.9(28+12.6+24.5+1.8+35.83+33.75+7)=129.13 KWQ∑C= K∑×∑QC=0.9(30.2+13.61+21.56+2.11+41.92+44.88)=138.85 KVAS∑C= sqr(P∑C^2+ Q∑C^2)= sqr(129.13^2+138.85^2)=189.6 KVA变压器的额定容量为SN≥S∑C=189.6 KVA选用SJL1-200/10型电力变压器,其额定容量SN=200KVA。
*******海岸8号别墅施工用水用电组织设计一、工程概况:本项目为****海岸别墅群其中的一栋,占地面积******M2,本期工程建筑面积为930.29 M2,工程位于风光秀丽的**********黄金海岸,南靠环岛路,交通便捷。
该工程设私家花园,有游泳池,叠泉水池。
整个设计为现代白色派,规划合理,布局错落有致,可谓独具匠心。
别墅群具体情况如下:三、施工用电线路选择1、导线选择本工程施工用电已由甲方引至现场,本公司由甲方指定电源用一台变压器引出施工用电。
根据现场机械设备配置情况,施工用电经变压器引出后决定采用三个回路。
回路I,施工机械为钢筋机械,对焊机,总功率P1=75+(5×2+5×2+5×1)×0.8=95KVA导线截面选择I线===192A选用50mm2铜芯塑料线,其允许持续电流215A>192A。
回路Ⅱ。
施工机械为井架,砼搅拌机、砂浆机及园盘锯。
总功率P2=(10×7+10×3+8×4+2×10)×0.8=121.6KVA导线截面选择I线===246A选用70mm2铜芯塑料线,其允许持续电流为265A>246A。
回路Ⅲ。
施工机械为电焊机、振动棒、潜水泵等,此类机械一般不是持续工作,按全部同时工作考虑,总功率为P3P3=21×3+(10×1.5+10×3.5+3×5)×0.8=115KVA导线截面选择I线===233A采用70mm2铜芯塑料线,其允许持续电流为265A>233A。
另外生活用电单独设一个回路,选用25mm2铜芯塑料线。
2、线路敷设本工程施工用电均采用暗埋的方法,线路外侧用PVC管做绝缘管。
每一回路设置一个分级配电箱,控制本回路的机械设备,各回路的设备另设未级配电箱,控制本设备。
从甲方配电房引出的线路,采用三相五线制架空线路引至施工区域。
施工用电线路应由专业电工架设,架设完毕经公司安全科验收合格才开始使用。
安全用电技术措施及电气防火措施①、整个施工现场供电系统采用TN-S按零保护系统,动力Ⅰ、Ⅱ、Ⅲ回路均采用三相五线制,并在1DX、2DX、3DX旁重复接地,接地体及接地电阻均按国家规范要求施工。
②、龙门架、混凝土井架的防雷接地均按JGJ46-88规范执行。
③、所有用电设备的金属外壳全部与保护零线PE•相连接,全部开关箱均装漏电保护器。
④、所有电箱均采用标准电箱,并在总箱、1DX、2DX、3DX•处设置干粉灭火器。
⑤、对所有的接地点及保护零线每月定期检查,测试交验做好记录。
⑥、现场所有临时用电均按《施工现场临时用电安全技术规范》JGJ46-88执行。
四、用电管理:⒈临时用电必须按"《施工现场临时用电安全技术规范》JGJ46-88"编制用电施工组织设计制定安全用电技术措施和电气防火b bnn措施。
⒉临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。
