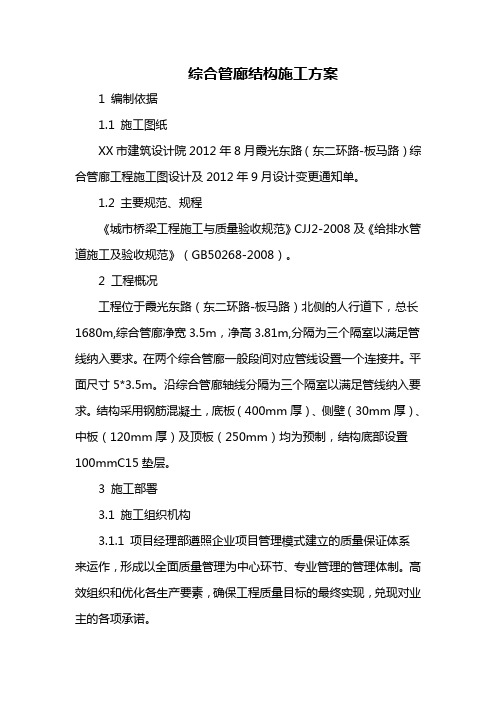

综合管廊结构施工方案1 编制依据1.1 施工图纸XX市建筑设计院2012年8月霞光东路(东二环路-板马路)综合管廊工程施工图设计及2012年9月设计变更通知单。
1.2 主要规范、规程《城市桥梁工程施工与质量验收规范》CJJ2-2008及《给排水管道施工及验收规范》(GB50268-2008)。
2 工程概况工程位于霞光东路(东二环路-板马路)北侧的人行道下,总长1680m,综合管廊净宽3.5m,净高3.81m,分隔为三个隔室以满足管线纳入要求。
在两个综合管廊一般段间对应管线设臵一个连接井。
平面尺寸5*3.5m。
沿综合管廊轴线分隔为三个隔室以满足管线纳入要求。
结构采用钢筋混凝土,底板(400mm厚)、侧壁(30mm厚)、中板(120mm 厚)及顶板(250mm)均为预制,结构底部设臵100mmC15垫层。
3 施工部署3.1 施工组织机构3.1.1 项目经理部遵照企业项目管理模式建立的质量保证体系来运作,形成以全面质量管理为中心环节、专业管理的管理体制。
高效组织和优化各生产要素,确保工程质量目标的最终实现,兑现对业主的各项承诺。
3.1.2 项目管理人员具体职责⑴、项目经理全面负责本项目技术、质量、安全、健康、环境和进度,控制项目的成本,协调该项目与本公司之间的关系。
做好合同、信息、现场管理及组织协调工作。
负责协调与业主、监理单位、设计单位、参建单位等各方关系。
加强技术改造,推进技术进步,积极推广采用新材料、新技术、新工艺,提高职工队伍的技术业务素质。
负责主持对工程进行质量策划,明确内部质量职能分工,负责项目部人员的安排和调配。
加强质量工作人员的培训和考评,搞好施工全过程的质量控制,对工程进度、工程质量状况及质量体系文件的执行情况进行监督检查,组织做好纠正和预防措施的实施工作。
制定工程项目质量目标责任制。
依据公司下达的成本控制指标,组织制订、实施项目成本控制计划;定期召集、主持经济活动分析会。
负责项目最终结算,组织办理各种签证、项目索赔、造价调整等工作。
建筑结构丨秒懂!综合管廊重要节点设计大全(内附详图)展开全文目前,随着我国综合管廊试点省和试点城市的确定,综合管廊建设进入了高速发展期。
本篇文章以南京浦口新城核心区综合管廊工程和北京市朝阳区广华新城综合管廊工程为例,总结了城市综合管廊重要节点的设计方法,提出了监控中心与综合管廊的连接通道以及综合管廊之间单舱-单舱、单舱-多舱、多舱-多舱十字形节点的设计原则和思路。
综合管廊是建于城市地下用于容纳两类及以上城市工程管线的构筑物及附属设施,并设投料口、进风排风井、人员出入口、通风、监控等附属系统。
住建部于2015年5月22日发布了最新版《城市综合管廊工程技术规范》(GB 50838-2015),对2012版规范做了诸多修订完善,使综合管廊的设计、施工更加规范。
综合管廊的一些节点(如监控中心与综合管廊的连接、综合管廊之间的丁字形及十字形节点)是综合管廊的重要部分,也是综合管廊设计中的难点。
最新版规范(及之前版本)只是对上述节点做了概括性的描述,因此,这些节点的形式、位置及具体设计方法仍值得探讨,以下结合南京浦口新城核心区综合管廊工程和北京市朝阳区广华新城综合管廊工程的设计及施工配合情况,对综合管廊重要节点的设计加以总结。
工程实例:1 南京浦-新城核心区综合管廊工程本工程新建综合管廊长约10.2 km,为环网状布置。
目前,工程已进入设备安装阶段,将于2015年年底前全面建成。
此综合管廊断面分为3种(见图1~图3),收纳给水管、江水源空调供回水管、电力及电信线缆(见表1)。
2 广华新城综合管廊工程该工程位于北京市朝阳区百子湾地区,新建4条综合管廊,呈井字形布局,全长约4.2 km。
目前该工程土建部分已基本完成施工,预计2015年年底前全面竣工。
管廊断面主要有2种,均为双舱断面(见图4、图5)。
分为水信舱和热力舱,水信舱收纳给水管、再生水、电信线缆;热力舱内为热力供回水管(见表2)。
节点设计节点类型综合管廊工程设计中出现的重要节点在上述两个工程均有体现,如监控中心与综合管廊之间的连接通道、管廊之间的丁字形和十字形节点、人员出入口、进排风井及配电设备井等,结合上述两个工程实例,本文重点介绍监控中心与综合管廊之间的连接通道及管廊之间的3种十字形节点:①单舱-单舱节点;②单舱-多舱节点;③多舱-多舱节点。
城市综合管廊工程技术规范设计与布局要点分析城市综合管廊是为了解决城市地下空间有限性而提出的一种综合利用地下空间的工程设计方案。
该设计方案涉及到多个领域,包括给水管道、排水管道、电力电缆、通信管道等。
为了确保城市综合管廊的规范设计与布局,以下是分析其要点的内容。
一、功能布局设计要点城市综合管廊的功能布局设计是其核心内容,其中包括各种管道的布置、走向和连接方式的确定。
以下是一些重要的要点:1. 各管道功能的合理划分:根据城市发展需求和技术要求,将不同功能的管道进行合理划分,确保各个管道之间的独立性和相互协调性。
2. 管道层次布置:根据城市地质条件和土建结构,将不同层次的管道进行布置,确保各个管道在空间利用上的最优化。
3. 管线交叉与分流:在设计过程中要充分考虑管道之间的交叉与分流,避免不同管道之间的干扰和冲突。
4. 管廊轴线设计:管廊轴线的设计要具备较好的连续性和流线型,以确保管道施工和日常维护的便利性。
二、安全设计要点城市综合管廊在施工和使用过程中需要保障安全性,以下是安全设计的要点:1. 管道保护机制:在城市综合管廊的布局设计中,要考虑到各种管道的保护机制,采取适当的措施来防止外界因素对管道的破坏。
2. 安全疏散通道:在设计过程中要充分考虑紧急疏散通道的位置和布置,确保在紧急情况下人员能够快速撤离。
3. 防火安全:在设计过程中要考虑到防火安全,选择合适的材料和防火措施来确保管道的可靠性和安全性。
4. 施工及维护的安全手段:在施工和日常维护过程中,要采取相应的安全手段,保障人员的安全。
三、环境保护要点城市综合管廊的设计和布局要充分考虑环境保护,以下是环境保护的要点:1. 土壤保护和修复:在设计和建设过程中要采取措施,防止土壤受到破坏,并在施工结束后进行土壤修复工作。
2. 水体保护:在设计过程中要充分考虑水体的保护,避免污水泄漏和废水排放对水体造成污染。
3. 噪音和震动控制:在设计和施工过程中要采取相应的措施,减少噪音和震动对周边环境的影响。
预制构件制作与运输模具要求6.1.1制作预制混凝土管廊构件模具优先采用钢制底模,也可根据具体情况采用其他材料模具。
模具应满足混凝土浇筑、脱模、翻转、起吊时刚度和稳定性要求,并便于清理和涂刷脱模剂。
6.1.2模具表面应光滑,不能有划痕、生锈、氧化层脱落等现象。
6.1.3模具应规格化、标准化、定型化,便于组装成多种尺寸形状。
6.1.4模具组装宜采用螺栓或者销钉连接。
6.1.5模具组装完成后尺寸允许偏差应符合表6.1.5要求,净尺寸宜比构件尺寸缩小1~2mrn。
6.2构件制作6.2.1预制混凝土管廊构件生产应在工厂内进行,生产线及生产设各应符合相关行业技术标准要求。
6.2.2构件生产企业应依据构件制作图进行预制混凝土管廊构件的制作,并应根据预制混凝土管廊构件型号、形状、重量等特点制定相应的工艺流程,明确质量要求和生产各阶段质量控制要点,编制完整的构件制作计划书,对预制混凝土管廊构件生产全过程进行质量管理和计划管理。
6.2.3应对预制混凝土管廊构件生产所需的原材料、部件等进行分类标识。
6.2.4在构件生产之前应对各分项工程进行技术交底,并对员工进行专业技术操作技能的岗位培训。
6.2.5上道工序质量检测结果不符合设计要求、相关标准规定和合同要求时,不应进行下道工序。
6.2.6预制混凝土管廊构件生产企业应建立构件标识系统,标识系统应满足唯一性要求。
6.2.7不合格构件应用明显标志在构件显著位置标识,不合格构件应远离合格构件区域,可修复的不合格构件经修复且合格后方可用于实际工程。
6.2.8预制混凝土管廊构件生产企业应根据构件的质量标准、生产工艺及技术要求、模具周转次数等相关条件选择模具。
6.2.9混凝土管廊搅拌原材料计量误差应満足表6.2.9的规定。
6.2.10钢筋骨架和网片应符合下列要求:1 钢筋骨架尺寸应准确,骨架品装时应采用多吊点的专用吊架,防止骨架产生变形;2保护层垫块宜采用塑料类垫块,且应与钢筋骨架或网片绑扎牢固;垫块按梅花状布置,间距满足钢筋限位及控制变形要求;3 钢筋骨架入模时应平直、无损伤,表面不得有油污或者锈蚀;4 钢筋骨架应轻放入模;5应接构件图安装好预理件;6 钢筋网片或骨架装入模具后,应接设计图纸要求对钢筋位置、期格、间距、保护层厚度等进行检査,允许偏差应符合表7.2.10规定。
城市综合管廊整体规划设计方案1.引言城市综合管廊是为了解决城市地下空间的开发与管理而出现的一种综合性设施,包括了污水管网、雨水管网、燃气管网、电力管网等,具有集约、统一、高效的特点。
本文将针对城市综合管廊的整体规划设计方案进行详细介绍,以期为相关规划和设计工作提供参考。
2.目标与原则(1)目标:通过城市综合管廊的整体规划设计,实现地下空间资源的合理利用,提高城市基础设施效率与安全性,并提供统一的运维管理平台。
(2)原则:充分考虑城市的发展需求和实际情况,综合各种管线的规划布局,统一管廊的标准及管理要求,注重环保与节能。
3.规划阶段(1)调查研究:对城市地下综合管廊相关情况进行调查研究,包括城市发展规划、地下管线分布、地质地貌等。
(2)规划设计:根据调查研究结果,制定城市综合管廊的总体规划,包括管廊布局、管线走向、井室设置等。
(3)方案评估:对规划设计方案进行评估分析,包括技术可行性、经济性、社会影响等因素的考虑。
(4)论证审批:对评估合格的规划设计方案进行论证审批,以确保方案的科学性和可行性。
4.规划内容(1)管廊布局:根据城市道路、地下水系、土壤条件等因素,确定管廊的布局方案,包括主干线、支线、环线等。
(2)管线走向:根据城市规划和管线分布情况,确定各管线的走向和连接关系,确保市政设施的协调布局。
(3)井室设置:合理设置井室,方便管线的维护与管理,同时考虑井室与地面建筑的协调关系。
(4)安全措施:确定管廊的安全标准和管理要求,包括检查与维修制度、安全警示标志等,保障运营的安全性。
(5)环保与节能:在管廊的设计和运营过程中,注重环境保护与能源利用效率,采用节能环保的材料和技术手段。
(6)运营管理:统一管廊的运营管理平台,包括管线监测与维修、运行管理与安全预警等,提高管廊的运维效率。
5.实施步骤(1)方案制定:根据规划设计方案,制定详细的实施方案,明确实施的目标、内容和时间计划等。
(2)工程建设:按照实施方案进行工程建设,包括管线敷设、井室建设、设备安装等。
1.概述地下综合管廊也称共同沟,即把市政管线中的电力、通信、燃气、给水、排水等各种管线中2种以上集于一体,在城市道路下方建造一个集约化的市政公用设施,实施统一规划、建设和管理,被视为21世纪城市市政基础设施建设现代化的重要标志之一。
与传统的管线埋设方式相比,以共同沟方式设置管线,有如下优点:节约工程造价;减少道路的反复开挖,有利于城市路网的畅通;有利于满足各种市政管网对通道、路径的需求,有效解决城市发展过程中对电力、燃气、通信、给水、排水逐步增长的需求;方便管线维护,降低施工事故;避免或减少城市的灰尘污染及噪声;有利于城市管线的灵活配置,提高地下空间的利用率。
管线通过综合管廊敷设和直埋敷设各有优劣,主要表现在管线的施工、运营、管线对道路的影响以及建设投资等方面。
随着社会经济的发展,前期修建的直埋管线在运营期间出现问题进行修复,严重影响了道路的正常通行。
管线修复对道路的二次开挖不但增加了项目投资而且破坏了道路路基路面的完整性,严重影响道路路基路面的正常使用寿命。
管线直埋和综合管廊优缺点比较表管廊延长使用寿命,提高了城市的可持续发展的能力。
(2) 减少了架空管线与绿化的矛盾,使城区更加整齐和美观。
(3)可有效利用道路下的空间,节约城市用地,(4)提高了城市的综合防灾、减灾能力。
(2)必须正确预测远景发展规划,避免造成浪费。
(3)在现有道路下建设时,现状管线与规划新建管线交叉造成施工上的困难,增加工程费用。
双舱型综合管廊三舱型综合管廊双舱型综合管廊入廊管线为给水、燃气、电力、通信管线,雨污水管道需直埋敷设,三舱型综合管廊入廊管线为雨水、污水、给水、燃气、电力、通信管线。
2.综合管廊方案2.1设计原则综合管廊的设计宗旨是安全、经济、合理,并为远期发展留有余地。
1)综合管廊的平面线形基本与所在道路的平面线形平行,如需转折则平面线形的转折角必须符合各类管线平面弯折的转弯半径要求。
2)综合管廊的最小埋设深度根据施工工艺,必要的覆土厚度以及横向埋管的安全空间等因素确定。
城市综合管廊工程管线设计的要求(通用版)城市综合管廊工程管线设计包括一般规定、给水、再生水管道、排水管渠、天然气管道、热力管道、电力电缆、通信线缆等,应符合以下要求:1、管线设计的一般要求:1)管线设计应以综合管廊总体设计为依据;2)纳入综合管廊的金属管道应进行防腐设计;3)管线配套检测设备、控制执行机构或监控系统应设置与综合管廊监控与报警系统联通的信号传输接口。
2、给水、再生水管道的要求:1)给水、再生水管道设计应符合现行国家标准《室外给水设计规范》GB50013和《污水再生利用工程设计规范》GB50335的有关规定;2)给水、再生水管道可选用钢管、球墨铸铁管、塑料管等;3)接口宜采用刚性连接,钢管可采用沟槽式连接;4)管道支撑的形式、间距、固定方式应通过计算确定,并应符合现行国家标准《给水排水工程管道结构设计规范》GB50332的有关规定。
3、排水管渠的要求:1)雨水管渠、污水管道设计应符合现行国家标准《室外排水设计规范》GB50014的有关规定。
2)雨水管渠、污水管道应按规划最高日最高时设计流量确定其断面尺寸,并应按近期流量校核流速;3)排水管渠进入综合管廊前,应设置检修闸门或闸槽;4)雨水、污水管道可选用钢管、球墨铸铁管、塑料管等。
压力管道宜采用刚性接口,钢管可采用沟槽式连接;5)雨水、污水管道支撑的形式、间距、固定方式应通过计算确定,并应符合现行国家标准《给水排水工程管道结构设计规范》GB50332的有关规定;6)雨水、污水管道系统应严格密闭。
管道应进行功能性试验;7)雨水、污水管道的通气装置应直接引至综合管廊外部安全空间,并应与周边环境相协调;8)雨水、污水管道的检查及清通设施应满足管道安装、检修、运行和维护的要求;9)重力流管道并应考虑外部排水系统水位变化、冲击负荷等情况对综合管廊内管道运行安全的影响;10)利用综合管廊结构本体排除雨水时,雨水舱结构空间应完全独立和严密,并应采取防止雨水倒灌或渗漏至其他舱室的措施。
贵州省城市综合管廊建设技术导则(试行)贵州省住房和城乡建设厅二零一五年十二月前言根据《国务院关于进一步促进贵州经济社会又好又快发展的若干意见》(国发[2012]2号)、《关于加强城市地下管线建设管理的指导意见》(国办发[2014]27号)和《国务院办公厅关于推进城市地下综合管廊建设的指导意见》(国办发〔2015〕61号),按照贵州省作为我国新型城镇化示范省的要求,依照贵州省人民政府《关于研究申报海绵城市建设和地下管廊试点城市有关问题的会议纪要》(黔府专议[2015]31号)和贵州省人民政府办公厅《关于成立贵州省城市地下综合管廊建设工作协调领导小组的通知》(2015年1月7日),积极推进城市地下综合管廊建设是我省认真贯彻落实党的十八大精神,加速推进我省山地特色新型城镇化建设,结合我省实际做出的一项重要决策,是提高我省城镇化建设水平、增强区域竞争力、实现又好又快发展的重要战略部署。
为更好指导我省相关市(州)的综合管廊建设工作,编制本技术导则,以指导我省各城市地下综合管廊建设工作。
本技术导则共分以下八个部分:1)总则;2)综合管廊规划;3)廊体总体设计;4)管线设计;5)附属设施设计;6)结构设计;7)施工及验收;8)管理维护。
本技术导则主编单位为中国城市规划设计研究院,参编单位贵州省城乡规划设计研究院、贵州省建筑设计研究院。
目录1总则 (1)1.1概念 (1)1.2目的 (1)1.3原则 (1)1.4依据 (2)1.5适用范围 (5)2综合管廊规划 (6)2.1总体要求 (6)2.2系统布局 (7)2.3断面布置 (8)2.4管廊位置与三维控制 (9)2.5近期建设 (9)3管廊总体设计 (11)3.1平面设计 (11)3.2断面设计 (13)3.3节点设计 (17)4管线设计 (19)4.1总体要求 (19)4.2给水、再生水管道 (19)4.3排水管渠 (20)4.4天然气管道 (21)4.5热力管道 (22)4.6电力电缆 (22)4.7通信线缆 (24)5附属设施设计 (25)5.1消防系统 (25)5.2通风系统 (26)5.3供电系统 (27)5.4照明系统 (29)5.5监控与报警系统 (30)5.6排水系统 (33)5.7标识系统 (34)6结构设计 (35)6.1 总体要求 (35)6.2 材料 (36)6.3 结构上的作用 (39)6.4混凝土结构 (40)6.6 构造要求 (44)7施工及验收 (46)7.1总体要求 (46)7.2基础工程 (47)7.3现浇钢筋混凝土结构 (48)7.4预制拼装钢筋混凝土结构 (48)7.5管线 (49)7.6预应力工程 (50)7.7砌体结构 (51)7.8附属工程 (51)8管理维护 (53)8.1总体要求 (53)8.2建设管理 (54)8.3运行管理 (54)8.4维护管理 (54)8.5资料管理 (55)1总则1.1概念1.1.1综合管廊综合管廊是指建于城市地下用于容纳两类及以上城市工程管线的构筑物及附属设施,综合管廊分为干线综合管廊、支线综合管廊和缆线管廊三类。
综合管廊建设工程施工组织设计综合管廊建设工程施工组织设计1. 施工组织设计的目的和意义1.1 目的综合管廊建设工程施工组织设计旨在确保工程施工安全、质量和进度,并合理利用资源,提高施工效率,使工程顺利进行。
1.2 意义通过施工组织设计,可以明确工程的施工方案、组织结构和施工方法,提前预测和解决施工过程中可能浮现的问题,优化工程施工流程,保证工程质量和进度。
2. 施工组织设计的基本要素2.1 施工方案施工方案是指针对具体工程的特点和需求,制定的施工工艺流程、施工方法、资源配置和施工计划等。
2.2 组织结构组织结构是指工程施工过程中各个施工单位之间的层级关系、协作关系和职责划分。
2.3 施工方法施工方法是指在特定条件下采用的施工工艺和施工工法,包括作业流程、使用的设备和材料等。
2.4 资源配置资源配置包括人力资源、物资资源、机械设备等的合理分配和调配,以满足工程施工的需求。
2.5 施工计划施工计划是指工程施工过程中各个施工阶段的时间安排和工作进度计划,包括总体计划和分部计划。
3. 施工组织设计的主要内容3.1 工程概况工程概况包括工程名称、工程位置、建设单位、设计单位等基本信息,并对工程的规模、功能、用途进行描述。
3.2 施工方案施工方案应包括工程的施工工艺流程、施工方法、关键工序、施工顺序、施工措施等内容,并提出施工过程中可能浮现问题的解决方案。
3.3 组织机构组织机构应包括施工单位的组织结构、岗位职责分工、责任人员及连系方士等,确保各个施工单位的协调配合。
3.4 施工方法施工方法应详细描述各个施工工序的具体操作过程和安全注意事项,包括设备的选择和使用、材料的采购和储存、施工现场的布置等。
3.5 资源配置资源配置应详细列出工程施工所需的人力资源、物资资源和机械设备,并进行合理的分配和调配,以确保施工顺利进行。
3.6 施工计划施工计划应根据工程的施工工艺流程和施工方法,制定总体计划和分部计划,并明确各个施工阶段的时间节点和工作量。
