市政污水管道开槽施工方案.
- 格式:doc
- 大小:79.50 KB
- 文档页数:6

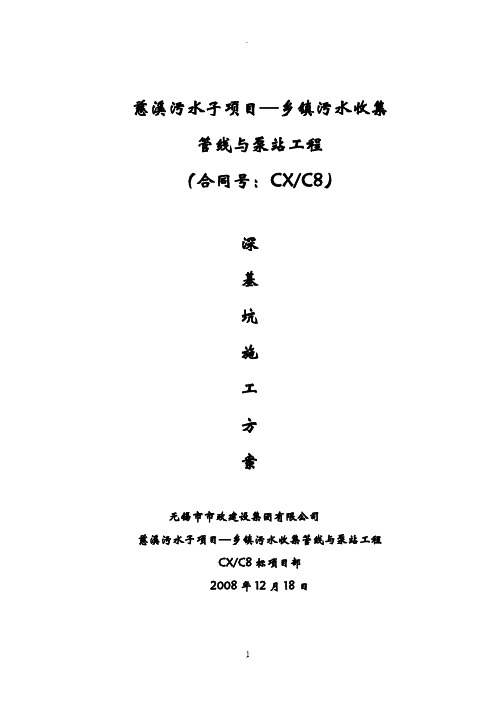

慈溪污水子项目—乡镇污水收集管线与泵站工程(合同号:CX/C8)深基坑施工方案无锡市市政建设集团有限公司慈溪污水子项目—乡镇污水收集管线与泵站工程CX/C8标项目部2008年12月18日(一)工程概况:附海镇:附海镇污水管线服务范围为附海镇镇区及附海镇工业区。
本次污水管线总长约为983m,管径为D=400~500mm,施工范围从E18~E40,共计23座检查井,开挖深度范围为3.6~6.5m。
附海镇管线内容:E段海中路(海熙路~附海1#泵站)污水管线设计长约983m,管径D=400mm。
(二)、主要施工方案:2.1、施工方式:根据现场实地踏勘后根据现场情况将E28~E40段变更为DN500 PE管水平定向钻施工,检查井采用砖砌检查井,检查井采用直槽施工。
2.2、工程特点:本主干管工程呈带形分布,线路长而窄,不利于施工。
该路段埋深较大,所处土层较差,易产生流砂、坍方等现象。
应采用排水和钢板桩支护等施工方法。
开槽法施工内容主要有:地表清除、基坑开挖、地基处理、管道安装、闭水试验、沟槽回填及地貌恢复等。
2.3、工艺流程施工准备→测量放样→清表层土→排水→基坑开挖→(钢板桩支护)→混凝土底板→接口处理→井位砌筑→试验段封堵→闭水试验→基坑回填。
2.4、基坑土石方开挖:(1)基坑开挖采用机械开挖,辅以人工整平清底,为保证基坑不被水浸泡,坑底两侧开设排水沟,并以窨井位置设集水坑,用直流泵进行抽水排干。
开挖时堆土一般为原地堆放,离外侧基坑边1m以外,堆放高度不超过 1.5m,如原地堆放有困难可将土方运至适当地点以便利用。
开挖基坑时严禁超挖,一般预留20cm厚作人工清底,如发生超挖不得用土回填,采用碎石回填并夯实。
基坑开挖结束后会同监理方人员一起检验,填写检验单,认可后进行下道工序施工。
(2)基坑开挖分为直槽和大开槽,基坑深度小于4m时用放坡开槽,边坡为1:1.25,管沟深度大于4m,采取钢板桩支护(如图)视具体土质情况确定是否采取井点降水。
市政工程给排水管道施工方法一、给排水工程施工流程施工工艺流程为:施工放线一沟槽开挖与支护一管道基础施工一管道安装一检查井施工一闭水试验(水压试验)f沟槽回填f给水管冲洗、消毒一竣工验收。
二、管道施工(一)施工放线接桩后及时组织测量人员对水准点及导线点进行复测,并引测道路中心、雨污水管线中心,引测临时水准点,各点根据现场地形设置保护装置并做好控制点记录。
(二)沟槽开挖与支护(1)本项目管道沟槽开挖均在路基填筑后反开挖管道沟槽。
(2)当采用砂石基础时,排水管道基坑宽度按照国标《06MS201图集》执行,沟槽宽度至少为D+2t+2a;给水管道基坑宽度、坡度按《给水排水管道工程施工及验收规范》(GB50268-2008)执行;道路南、北两侧K0+068〜K0+200、K0+400〜K0+940段污水管道沟槽,采用放坡开挖,开挖坡率为1:0.75,坡面使用彩条布覆盖,坡底距离管道内壁0.6nu道路南、北两侧K0+200〜K0+400段污水管道沟槽、道路南、北两侧K0+068〜K0+940段雨水管道沟槽,采用放坡开挖,开挖坡率为1:1,坡面使用彩条布覆盖,坡底距离管道内壁0.6m。
道路南、北两侧K0+940〜K1+130.5段雨、污水管道沟槽同槽开挖,采用放坡开挖,开挖坡率为1:1,坡面使用彩条布覆盖,坡底距离管道内壁0.6m。
(3)管道采用开槽法施工时,用机械开挖时保留0.15〜0. 2m用人工清槽,不得超挖,如果超挖进行地基处理。
有地下水时进行施工降水以保证干槽施工,当降水不利地基被扰动则进行地基处理。
(4)人工挖槽时确保堆土安全,堆土高度不宜超过l.5m,且距槽口边缘不宜小于0. 8m,地面堆积荷载不得大于lOKN/rtf。
开槽达到设计标高后,及时会同有关方进行验槽。
验槽后及时组织施工进行回填确保沟槽施工安全,避免坍塌。
(5)首段土方挖至设计标高后,及时通知设计、监理、建设单位以及质量监督部门共同验槽,验收合格后方可进行下道工序。

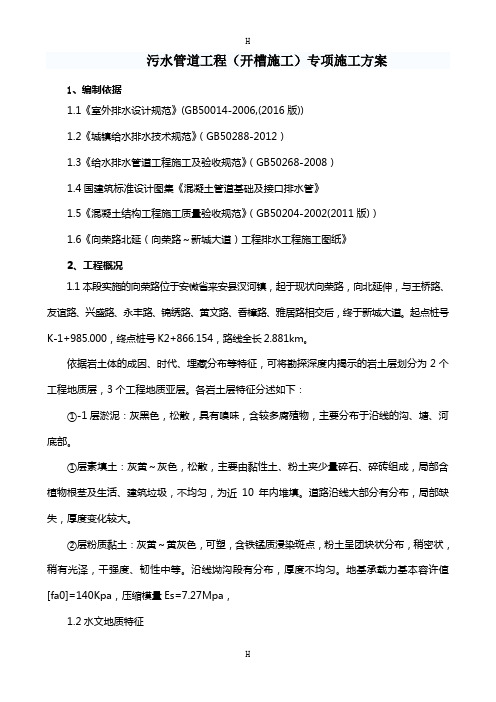

H污水管道工程(开槽施工)专项施工方案1、编制依据1.1《室外排水设计规范》(GB50014-2006,(2016版))1.2《城镇给水排水技术规范》(GB50288-2012)1.3《给水排水管道工程施工及验收规范》(GB50268-2008)1.4国建筑标准设计图集《混凝土管道基础及接口排水管》1.5《混凝土结构工程施工质量验收规范》(GB50204-2002(2011版))1.6《向荣路北延(向荣路~新城大道)工程排水工程施工图纸》2、工程概况1.1本段实施的向荣路位于安微省来安县汊河镇,起于现状向荣路,向北延伸,与王桥路、友谊路、兴盛路、永丰路、锦绣路、黄文路、香樟路、雅居路相交后,终于新城大道。
起点桩号K-1+985.000,终点桩号K2+866.154,路线全长2.881km。
依据岩土体的成因、时代、埋藏分布等特征,可将勘探深度内揭示的岩土层划分为2个工程地质层,3个工程地质亚层。
各岩土层特征分述如下:①-1层淤泥:灰黑色,松散,具有嗅味,含较多腐殖物,主要分布于沿线的沟、塘、河底部。
①层素填土:灰黄~灰色,松散,主要由黏性土、粉土夹少量碎石、碎砖组成,局部含植物根茎及生活、建筑垃圾,不均匀,为近10年内堆填。
道路沿线大部分有分布,局部缺失,厚度变化较大。
②层粉质黏土:灰黄~黄灰色,可塑,含铁锰质浸染斑点,粉土呈团块状分布,稍密状,稍有光泽,干强度、韧性中等。
沿线坳沟段有分布,厚度不均匀。
地基承载力基本容许值[fa0]=140Kpa,压缩模量Es=7.27Mpa,1.2水文地质特征拟建线路段地下水主要为孔隙潜水。
孔隙潜水主要赋存于浅部的①层厚填土中,主要接受大气降水及地表水的入渗补给,以蒸发排泄为主,水位受季节性变化影响明显。
勘察期间测得孔隙潜水初见地下水位埋深0.80~1.70m,稳定地下水位埋深0.6~1.5m。
根据区域资料,孔隙潜水年变幅一般在2.0m左右,结合场地周边地形状况,场地历史及近3~5年地下水位可按地面下埋深0.5m考虑。
污水管道沟槽开挖专项施工方案一、项目概述该项目是为了安装新的污水管道系统而进行的沟槽开挖施工。
本文将重点介绍一种1200字以上的沟槽开挖专项施工方案,以确保施工过程的安全、高效和质量。
二、前期准备1.根据设计图纸和相关规定,确定沟槽的位置、尺寸和深度,并进行标定。
2.调查和评估沟槽所在区域的环境,包括地质条件、地下管线及设备等。
3.确定施工现场的施工路线、安全通道和交通管理措施。
4.准备好必要的设备和工具,包括挖掘机、推土机、砂石料、护坡材料等。
三、施工步骤1.清理施工现场,将现场内的杂物清除,并对施工区域进行围栏隔离,确保安全。
2.根据设计图纸要求,在施工区域的两侧进行符合设计要求的挖掘,同时保持沟槽的纵向坡度和横向坡度。
3.使用挖掘机进行土方开挖,根据设计深度逐层下挖,挖掘时应注意保留有助于沟槽稳定的土坡。
4.在挖掘过程中,及时清理底土并进行底面修整,确保底面平整,以便于下一步的管道安装。
5.在沟槽两侧配置足够数量和合理位置的护坡材料,以保护沟槽的稳定和防止滑坡。
6.安装管道,根据设计要求进行管道的铺设和连接,确保管道的质量和线路通畅。
7.在管道安装完毕后,对沟槽进行回填处理,按照设计要求进行填土,并进行压实,确保填土的稳定性。
8.施工完毕后,对施工现场进行清理,回收和处理施工垃圾,并进行检查和验收。
四、安全措施1.施工现场设立明显的警示标志和安全围栏,防止非相关人员进入施工区域。
2.在施工现场设置专人进行交通管理,确保施工区域的交通通畅和安全。
3.严格执行安全操作规范,确保所有作业人员佩戴必要的个人防护装备。
4.定期进行安全教育和培训,提高作业人员对安全问题的认识和应急处理能力。
五、质量控制1.施工前,对土质条件进行勘察和评估,确保施工过程中的土质符合设计要求。
2.对挖掘机和土方开挖区进行定期检查,保证挖掘机的正常运行和土方开挖的质量。
3.在沟槽开挖过程中,及时清理底土并进行底面修整,确保底面平整度达到要求。
污水管道施工方案编制:审核:审批:桥梁工程有限公司******************目录第一章工程概述 (4)一、施工概况: (4)二、现场自然条件: (4)三、交通条件和服务设施: (4)四、设计编制依据: (4)五、主要参考资料: (4)第二章施工准备工作 (4)一、测量放样 (4)二.施工流水段的划分 (5)三.原材料采购与复试 (5)第三章施工方案及技术措施 (5)一、沟槽开挖 (5)二、混凝土基础浇筑 (8)三、管道铺设 (10)四、沟槽回填施工 (12)五.支撑的拆除 (13)第四章交通组织方案措施 (13)一、工程概况 (13)二、施工总体部署 (14)三、道路交通保障措施 (14)第五章质量保证措施 (15)一、具体质量目标 (15)二、质量控制机构和创优规划 (15)三、强化质量意识,健全规章制度 (15)第六章安全生产措施 (17)一.工程项目的安全与环境管理 (17)二.保证安全的主要措施 (18)三.安全管理制度 (18)四.各类路基土方施工机械安全措施 (19)五.安全管理网络 (19)第七章文明施工的措施 (19)一.现场布置 (19)二.道路和场地 (19)三.材料堆放 (19)四.周转设备存放 (20)五.水泥库 (20)六.消除施工污染 (20)第一章工程概述一、施工概况:本工程为************污水处理工程,规划5km,其中D150金属管道约1600米,其余为D300~D600钢筋混凝土管道。
检查井为97个D1000的钢筋混凝土。
二、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6月到10月。
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下3.6m 深处。
三、交通条件和服务设施:本工程处于********,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少。
四、设计编制依据:施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据。
污水管道施工方案(7)一、前言污水管道施工是城市基础设施建设的重要组成部分,合理的施工方案能够提高工程效率,降低施工成本,保障施工质量。
本文将介绍一个污水管道施工方案,并探讨其具体实施步骤和注意事项。
二、施工方案概述2.1 施工目标本次施工的主要目标是完成某市区域内的污水管道铺设工程,提供更好的污水排放和处理能力,改善环境卫生状况。
2.2 施工范围本次施工范围包括某市区域内的主干道和支路,总长度约为30公里。
2.3 施工内容污水管道的铺设工作是本次施工的主要内容,其中包括挖掘沟槽、铺设管道、接驳管道等。
三、施工步骤3.1 方案设计根据污水管道的具体走向和市政规划要求,设计合理的管道布置方案。
3.2 施工准备组织施工人员和设备,清理施工场地,确保施工顺利进行。
3.3 沟槽开挖根据设计要求,在道路两侧挖掘沟槽,保证管道的合理埋设深度。
3.4 管道铺设利用专用设备将管道逐段铺设到沟槽内,并进行必要的连接和固定。
3.5 调试和验收对已铺设的管道进行水压测试和质量验收,确保施工质量达标。
四、注意事项4.1 安全第一施工中要严格遵守安全操作规程,确保施工人员和周围居民的安全。
4.2 环境保护施工期间要做好尘土污染防护和废弃物处理工作,保护施工周边环境。
4.3 施工质量施工人员要严格按照设计要求和施工方案操作,保证施工质量。
五、总结本文介绍了一个污水管道施工方案的具体内容,包括施工目标、范围、内容,施工步骤和注意事项等。
通过科学合理的施工方案,能够有效提高施工效率,保障工程质量,促进城市基础设施建设的顺利进行。
第二节排水管道工程本工程管材Φ300~Φ100雨、污水管均采用FRPP管,管顶最大覆土厚度:DN300~DN1000,3.0m ~6.0m,采用开槽排管,深度大于3.5m,围护采用钢板桩内加一道支撑;钢板桩两边外侧设轻型井点降水,深度小于3.5m采用横列板围护。
2.1 明排水降水槽底深度小于3.5m时,宜采用明排水施工,开挖后,先建集水井,尺寸为1.0m×1.0m×0.6m。
排水沟尺寸0.25m×0.30m。
明排水时应保持排水沟流水顺畅,及时将集水井内的水用抽水泵排出沟槽。
2.2 钢板桩支护2.2.1 机械准备打设机械选用50t履带吊一台,60KW振动锤一台,以及配套油泵。
2.2.2 钢板桩准备对锈蚀严重的钢板桩,应整修矫正;弯曲变形的桩可用油压千斤顶压或火烘等方法进行矫正。
2.2.3 围檩支架安装为保证打入的钢板桩墙面平直,板桩打设前安装单层双面围檩,围檩安装高度约在地面以上0.5m处。
双面围檩之间净距比二块板桩的组合宽度大10mm。
2.2.4 钢板桩打入采用单独打入法。
(1) 板桩结构中板桩是一根根地打入土中。
这种施工方法速度快,但是容易倾斜,对此可在一根桩打入后,把它与前一根焊牢,既防止倾斜又避免被后打的桩带入土中。
(2) 捆扎钢板桩用Φ16mm钢丝绳为宜。
当振动锤振钳口钳住板桩后将桩吊至插桩点处进行插桩。
插桩时锁口要对准,之后即可开启振动锤进行沉桩。
沉桩直至桩顶与自然土面平。
(3) 在打桩过程中,为保证钢板桩的垂直度,用经纬仪加以控制。
(4) 开始打设的第一、二块钢板桩的位置和方向必须确保准确,每打入1m测量一次,以便起到导向板作用。
打至预定深度后,立即用钢筋或钢板与围檩支架电焊牢,作临时固定。
(5) 为防止钢板桩中心线平面位移,在打桩行进方向的钢板桩处设卡板,阻止板桩位移。
同时在围檩上预先标出每块板桩的位置,以便随时校正。
2.2.5 钢板桩拔除2.2.5.1 钢板桩拔除采用振动锤拔除,为防止拔桩带土影响工程结构,拔桩时采用边拔边灌砂,在必要时,可采取同步注浆法或布袋注浆技术。
污水管道沟槽开挖专项施工方案一、施工前准备工作在进行污水管道沟槽开挖之前,需要充分做好以下准备工作:1.安排专业人员对施工区域进行勘测,确定管道走向、埋深等关键参数。
2.确定施工区域的地形地貌,将地形地貌信息进行记录和分析。
3.根据设计要求制定详细的施工计划和施工方案,并组织施工人员进行安全技术交底。
二、现场布置与隔离1.在施工现场周边设置明显的警示标志,告知过往行人和车辆施工区域的位置,并设置警戒线进行隔离。
2.按照设计要求确定管道沟槽的起止点,标明开挖范围,并确保挖掘范围周边的建筑物、道路等设施不受到影响。
三、清理施工现场1.通过机械或人工清理现场,将施工区域内的杂物、杂草等杂物清理干净,确保施工环境整洁。
四、挖掘沟槽1.按照设计要求,选用合适的机械设备对污水管道沟槽进行开挖作业,注意控制挖掘深度和宽度,保证沟槽开挖的平整度和坡度符合要求。
五、支护及对接1.在沟槽开挖过程中,根据土质情况选择合适的支护方式,确保施工人员和设备的安全。
2.确保管道与井室、管井等结构的正确对接,保证管道连接紧密,避免漏水和渗漏。
六、沟槽回填1.在管道敷设完成后,按照设计要求对沟槽进行回填作业。
首先进行底土回填,然后逐步回填均质土,最后进行压实,确保沟槽回填的质量。
七、验收与保养1.施工完成后,对沟槽开挖及管道敷设工程进行验收,确保工程质量符合相关标准和规定。
2.对已施工完成的管道及周边环境进行清理和保养,定期检查管道运行情况,及时处理问题,确保管道系统的正常运行。
以上是污水管道沟槽开挖专项施工方案的基本流程和施工要点,希望能够有效指导相关施工人员的工作,保障污水管道工程的顺利进行和顺利完工。
市政污水管道施工规范三篇污水管道施工方案精品文档,仅供参考市政污水管道施工规范三篇污水管道施工方案加强给水、排水管道工程施工管理,规范施工技术,统一施工质量检验、验收标准,确保工程建筑质量。
本站今天为大家精心准备了,希望对大家有所帮助!市政污水管道施工规范1市政污水管网工程作为城市公用工程的重要组成部分,是一个城市功能的基本构成要素,通过污水管网收集污水,处理后达标排放,避免污水乱排乱放,保护了生存环境。
因此,控制好污水管网工程的施工质量直接关系到一个城市的形象和环境,直接影响着城市居民的生活。
控制施工质量、抓好施工管理,通过各分项工程质量的层层把关,最终完成三大验收。
城市污水管网是城市重要的基础设施,是污水收集和集中处理的关键,是污水处理保护水资源和改善环境的必要手段。
由于受城市建设、经济条件和管理方式的制约,我国城市污水管网的建设和管理一般相对滞后,其建设和管理中存在的问题也日益突出,这些问题集中表现在污水管网与污水厂不配套、设计过于保守、污水厂进水浓度过低、排污来源不清、雨污不分流不彻底、养护不到位等方面,而如何解决这些问题是也是我们当前必修面对和思考的。
一、全面调查管网现状,明确产权管理,落实责任与目标,有效发挥现有管网的效能1.污水管网属于地下设施,管理维护存在一定难度,一般都存在污水管网的现状不清的情况,这主要是多头建设和管理造成的,使一些已建设管网处于无人管理的状态,甚至出现一些建设单位也无法说清管线建设位置、是否并网、管径多大、是否存在断头或封堵的情况。
这些都给后续的管理带来一定的难题,使得建成的管网无法发挥应有的作用,同时也给统筹规划带来不利影响。
2.要解决这些问题应协调相关建设部门收集竣工资料结合现场勘察等措施,尽量摸清管网现状,进一步明确污水管网产权管理的范围,按照规划打通关键节点使得建成的污水管线能组网运行,充分提高污水收集、输送的效率。
同时根据现状情况逐步建立一套管网设施的评价标准,制定不同的管养维护或更新标准,在经济、合理的前提下管养工作。
宽城县污水办理厂配套管网改造一期工程沟槽开挖施工方案中投腾宇建设有限企业一、编制依照(1)宽城县污水办理厂配套管网改造一期工程施工图(2)现场踏勘情况和施工条件(3)《给水排水管道工程施工及查收规范》 (GB50268-2008)二、工程大要本工程为宽城县污水办理厂配套管网改造一期工程,代替现有的DE1500mm钢筋混凝土管,总长度为 2.807km.项目起点为污水厂内进水管检查井,采用dn1200mm 聚乙烯( PE)实壁管,沿河流堤坝内侧向上游至宽和新居路接入现有污水管。
管道基础为中粗砂基础,铺设厚度不小于 150mm三、情况说明(1)经过我单位现场勘查,发现污水管道在k0+730-k0+780 段和k1+320-k1+360 段分别与城市大引水和双龙矿业引水管道存在交织,且现有污水管道设计标高不能够与引水管道上下躲让,k1+340-k2+740段个别处原设计埋深不足,考虑河流汛期水量较大,经建设单位、监理单位、设计单位、施工单位及技术专家组共同论证议定将原有管线重新设计做加深办理,详细由设计单位出改正设计方案。
(2)我单位在现场挖探坑时发现k0+030-k0+730 段设计挖深范围内为淤泥,k1+130-k1+690 段 2.6 米内为淤泥, 2.6 米以下为砂砾;k2+390-k2+660段 1 米内为淤泥,且由于施工工期处于汛期,基槽土方开挖此后不能够利用,便道所用资料只能外借。
四、施工方案(一)现场情况及施工准备(1)现场施工员对图纸作以下审察:查察图纸有关参数、地址管线距离、地质情况、开挖深度等。
(2)实地勘探工程施工作业区的地质情况可否有对施工不利的因素,以便施工前做好准备工作;(3)收集已建污水管预留管地址、高程(4)成立测量控制网,为达到施工中的管线地址、管道高程吻合设计要求,应在施工前标定施工范围,按必然距离布点,组成测量控制网,保证施工的放线需要,质检需要,并如期检查校核。
施工方案
目录
第一章. 编制依据 (1)
1.1编制条件 (1)
1.2现场考察结果 (1)
第二章工程概况 (1)
2.1工程概述 (1)
2.2施工步骤 (1)
第三章工程难点、施工对策与施工计划 (2)
第四章围挡搭设、沟槽开挖及管道施工 (2)
第五章安全施工措施 (3)
5.1 生产安全保证措施 (3)
5.2 消防保卫措施 (4)
第一章. 编制依据
1.1编制条件
1.1.1、前门B2、B3地块临时市政给排水施工图纸。
1.1.2、前门B2、B3地块临时市政给排水施工图纸。
1.1.3、关于前门B3室外水泵结合器和隔油池开挖事宜工作协调单。
1.2现场考察结果
B3地块建筑周围有护坡桩,护坡桩上砌筑有砖墙围挡。
另B3地块原为老建筑,地下有多处地梁。
B3北侧和西侧均为原现状路面,地下敷设有市政雨污水管线和电缆沟。
现场B3北侧正进行B2B3临时市政工程新增管线和电缆沟的施工。
根据以上现场的施工生产情况和周边环境,我司已做好前期方案准备和策划工作,保证工作在合理、有序的条件下逐步展开,确保施工方案和各项计划的可操作性。
第二章工程概况
2.1工程概述
本工程为B3地块室外隔油池、室外消火栓、水泵接合器的土方开挖施工。
根据业主要求,B3室外隔油池、室外消火栓、水泵接合器的定位测量、路面及混凝土垫层的破碎、土方的开挖、护坡桩和围挡砖墙的破碎、地梁的破碎、渣土清运、坑底基础的夯实、相关的防护安全措施工作由北京中建润通机电工程有限公司负责施工。
计划开工日期为2012年8月24日晚,计划竣工日期为2012年8月27日。
2.2施工步骤
确定室外隔油池、室外消火栓、水泵接合器的位置—测量放线—路面及混凝土垫层破碎—护坡桩和围挡砖墙的破碎—清运渣土—沟槽开挖—坑底基础的夯实—测量—完成各方验收—交接北京崇建施工。
第三章工程难点、施工对策与施工计划
工程难点:土方开挖过程中护坡桩的破碎、原市政管线和电缆沟的避让、土方开挖量大、渣土运输车辆的出入。
施工难点的前置条件:
1、协调天街公司同意对进B
2、B3现场的大门处的施工并在各方面予以配合。
采取措施:B2北侧室外小市政至停车场东侧大市政污水管道工程,我们将对施工现场进行总体协调。
道路破损及沟槽开挖各增加一台大型挖掘机和路面打夯机进行施工,以最快的速度和最高的工作效益完成此处的破损及开挖工作,根据实际施工现场的平面布置,以充分保障阶段性施工重点、保证进度计划的顺利实施为目的。
制定施工计划:
1、2012年8月24日晚至2012年8月25日早完成道路的临时围挡搭设、路面破碎及沟槽开挖,路面铺设钢板做临时通路后拆除临时围挡的相关工作,保证人员及车辆的通行。
2、2012年8月25日晚至2012年8月26日早完成污水管道施工,通水试验及回填夯实相关工作。
3、2012年8月26日至2012年8月26日晚完成道路混凝土浇注、路面铺设钢板做临时通路工作。
4、2012年8月27日早拆除道路铺设的钢板及相关路面清理工作。
第四章围挡搭设、沟槽开挖及管道施工
根据现场实际勘察及业主要求,本工程施工需先搭设围挡,并在地面上做明显标志,设专人疏导人流及车辆通行,围挡数量以沟槽两侧长度为准,具体数量见相关
附图,路面混凝土破碎,清运渣土。
然后根据大市政的污水管道路由进行土方的开挖,拆除原有堵死的污水管道,沟底重新整平夯实,开槽严格控制中心位置,如过障碍所产生沟槽变动需业主现场确认后下发设计变更解决,开槽断面槽底宽为2.5米,沟槽挖深-3.6米,沟槽上口宽3.8米,开槽发现土质为砂土则要增大放坡系数打支撑处理。
沟底整平夯实后采用C20混凝土浇注管道垫层,垫层厚度为10cm,宽度以沟槽底宽为准,
堆土在沟槽南侧,沟槽两边清出0.5米走道,本工程因在路面施工,为了保证人流及车辆的通行,在沟槽表面需铺设20mm厚钢板做临时通道,铺设钢板长度与沟槽一致,在钢板下采用T28d槽钢做支撑过梁,间距为1米做一道支撑。
污水管道施工完毕,通水试验完成后进行土方回填工作,土方在胸腔回填时采用木夯,每30cm夯实一次,密度为95%,路面以下回填,密实度为95%,回填合格后进行道路的混凝土浇注。
第五章安全施工措施
5.1 生产安全保证措施
在施工中必须贯彻“安全第一,预防为主”的方针,切实做到管生产的同时管安全,保障职工的安全和施工机械设备不受损害,全面有效的实行安全生产。
参加施工的各工种人员,施工前进行安全技术教育,强化职工安全意识,遵守安全技术操作规程。
在操作中要坚守岗位,严禁酒后操作。
施工开槽作业必须设专人负责。
在开槽作业之前,必须探明地下管线位置,埋深,并在地面上做明显标志,管线周围2米范围内严禁机械作业。
施工现场的防护措施,安全标志和警告牌,防护栏及各种灭火装置不得擅自拆除和挪动,个人防护用品需摆放在指定位置,便于急用。
坑槽边坡发现有裂缝,疏松或支撑走动,要随时采取加固措施。
沟槽和基坑必须随时安装防护栏杆。
防护栏杆高为2米,上下两道横杆,下道横杆距地面0.3米。
按施工平面图要求布置堆放各种材料,设备,材料必须码放整齐,材料堆放高度符合规定。
5.2 消防保卫措施
设警卫值班室,并派专人负责,以防止材料,机具,设备被盗,夜间安排人员巡逻。
施工现场设有专门的吸烟室,禁止在现场吸烟。
油,油漆等易燃易爆品设专人进行特别管理。
对工人进行治安和消防教育,并教会拨打110和119报警电话,教会使用灭火器材。
使用电气焊时要有灭火设备,气焊操作时两瓶要保持5米安全距离。
焊工从事电气设备安装和电,气焊切割作业,要有操作证明和用火证。
动工前,要清除附近易燃物,配备看火人员和灭火用具。
