单元工程划分
- 格式:xls
- 大小:13.00 KB
- 文档页数:2
单元和分部工程的划分原则1.工程功能划分原则:根据工程项目的功能特点,将工程划分为相对独立、具有一定功能的单元或分部工程。
例如,在建筑工程中,可以根据建筑功能将工程划分为住宅单元、商业单元、公共设施等分部工程;在道路工程中,可以根据道路类型将工程划分为城市道路、高速公路、乡村道路等单元工程。
2.施工过程划分原则:根据工程项目的施工方式和施工过程的需要,将工程划分为相对独立的施工单元或分部工程。
例如,在大型工程项目中,可以根据施工的先后顺序将工程划分为不同的单位或分部工程,如基础工程、主体结构、装饰装修等单元工程。
3.施工技术划分原则:根据工程项目的施工技术要求和施工方法的特点,将工程划分为相对独立的施工单元或分部工程。
例如,在水利工程中,可以根据施工方法将工程划分为挡水坝、引水渠道、泵站等分部工程;在电力工程中,可以根据施工技术将工程划分为变电站、输电线路、配电系统等单元工程。
4.经济效益划分原则:根据工程项目的经济效益和资源利用的情况,将工程划分为相对独立、具有一定经济效益的施工单元或分部工程。
例如,在石油化工工程中,可以根据经济效益将工程划分为裂解装置、反应器、分离器等单元工程;在交通工程中,可以根据经济效益将工程划分为桥梁、隧道、道路等单元工程。
5.管理控制划分原则:根据工程项目的施工管理和质量控制的需要,将工程划分为具有相对独立、可管理和控制的施工单元或分部工程。
例如,在房屋建筑工程中,可以根据施工管理和质量控制的需要将工程划分为施工区、检验区等分部工程;在市政工程中,可以根据管理和控制的需要将工程划分为施工段、检测段等单元工程。
总体而言,单元和分部工程的划分原则需要综合考虑工程项目的功能、施工过程、施工技术、经济效益和管理控制等因素,以实现施工活动的组织和管理的目的。
根据不同的项目特点和需求,可以灵活地确定划分原则,并对工程项目进行合理的划分。
水利工程施工单元工程的划分是水利工程施工质量控制的重要环节,是施工过程中对工程质量进行细化管理的基础。
单元工程的划分应根据工程的特点、施工方法、施工组织设计以及工程质量控制的要求进行。
一、单元工程的定义和作用单元工程是指在单位工程中,具有独立施工条件或结构功能的局部工程。
它是施工质量检验和工程质量控制的基本单位,是施工过程中进行质量管理和质量控制的基础。
单元工程的划分对于保证工程质量、提高施工效率、降低工程成本具有重要意义。
二、单元工程的划分原则1. 工程特点原则:根据工程的特点和施工方法,将工程划分为具有独立施工条件或结构功能的单元工程。
2. 施工组织设计原则:根据施工组织设计的要求,合理划分单元工程,确保施工顺利进行。
3. 质量控制原则:根据工程质量控制的要求,将工程划分为便于质量控制和检验的单元工程。
4. 工程量原则:根据工程量的大小,合理划分单元工程,确保施工质量和进度。
三、单元工程的划分方法1. 按施工工序划分:根据施工工序的先后顺序,将工程划分为不同的单元工程。
例如,土方工程可以划分为开挖、运输、填筑等单元工程。
2. 按结构部位划分:根据工程结构部位的不同,将工程划分为不同的单元工程。
例如,混凝土工程可以划分为基础、柱、梁、板等单元工程。
3. 按施工区域划分:根据施工区域的不同,将工程划分为不同的单元工程。
例如,河道整治工程可以划分为不同河段的整治单元工程。
4. 按工程功能划分:根据工程功能的不同,将工程划分为不同的单元工程。
例如,水利工程中的挡水工程、泄水工程、输水工程等可以划分为不同的单元工程。
四、单元工程的划分实践在实际施工中,单元工程的划分应结合工程的具体情况和施工要求进行。
例如,在混凝土工程中,可以按照混凝土的浇筑部位、强度等级、施工缝等划分单元工程;在土方工程中,可以按照开挖区域、填筑区域等划分单元工程。
同时,单元工程的划分还应考虑到施工过程中的质量控制和验收要求,确保施工质量的稳定和可靠。
单元工程划分原则为了规范“北江清远水利枢纽主体工程”施工质量评定工作,强化施工质量管理的过程管理、文件管理和提高工程管理水平;保障施工质量评定的准确性、完整性及真实性。
特编制单元工程划分原则如下:一、土建部分1、基础开挖与处理按施工检查验收区、段划分,每一区、段为一个单元工程。
2、混凝土工程按混凝土仓号划分,每一仓号为一个单元工程;排架柱、梁按一次检查验收范围,若干个柱、梁为一个单元工程。
3、混凝土预制构件安装工程按检查质量评定的根、套、组划分,每根、套、组为一个单元工程。
4、防渗墙工程以每一槽孔为一个单元工程。
5、振冲地基加固及干式搅拌桩工程按每一独立建筑物地基或不同要求的振冲工程、干式搅拌桩工程为一个单元工程。
6、土坝(堤)基清理工程按相应填筑单元工程划分。
7、填筑工程按填筑层、段划分,每一填筑层、段为一个单元工程(每100~200M为一段)。
8、粘土防渗体填筑工程按层、段划分,每一个填筑层、段为一个单元工程(每100~200M 为一段)。
9、护坡垫层工程按施工段划分(每50~100M为一段,设计有要求的按设计)。
10、反滤工程按施工区、段划分,每一区、段为一个单元工程。
11、砌体工程按段、块划分,以设计或实际情况每段、块为一个单元工程。
12、河道疏浚工程按设计、施工控制质量要求的段划分,每一疏浚河段为一个单元工程。
13、房建工程按工民建评定标准划分单元工程。
二、金结制作、安装部分1、压力钢管制作以一节钢管或一个管段为一个单元工程。
2、压力钢管伸缩节制造以一个伸缩节为一个单元工程。
3、压力钢管岔管制造以一个岔管为一个单元工程。
4、压力钢管安装以一个混凝土浇筑段或一个部位钢管安装为一个单元工程。
5、平面闸门埋件安装工程以一扇闸门的埋件安装为一个单元工程。
6、平面闸门门体安装工程以一扇门体安装为一个单元工程。
7、人字闸门埋件安装工程以每套埋件安装为一个单元工程。
8、人字闸门门体安装工程以每一道闸门门体安装为一个单元工程。
单元工程划分标准一、土方工程。
1. 渠道土方开挖。
- 以100m长渠道为一个单元工程。
- 不同的地质段(如软土地段、岩石地段等)可单独划分为单元工程,若长度较短,可合并为一个单元工程,但总长度不宜超过200m。
2. 土方填筑。
- 按铺土厚度、压实层厚度等因素划分,每一层压实土料为一个单元工程,一般以一个施工段(如相邻两建筑物之间或100 - 500m长的填筑段)内同一层填土为一个单元工程。
二、混凝土工程。
1. 混凝土浇筑。
- 对于大体积混凝土结构(如大坝混凝土),按混凝土浇筑仓号划分单元工程,每个浇筑仓为一个单元工程。
- 对于混凝土小型结构物(如小型桥涵的墩台),以每个结构物为一个单元工程。
- 混凝土薄壁结构(如混凝土渠道衬砌),以10 - 20m长的衬砌段为一个单元工程。
三、砌体工程。
1. 浆砌石工程。
- 以50 - 100m³砌体为一个单元工程。
- 对于独立的浆砌石建筑物(如小型水闸的浆砌石闸室),每个建筑物为一个单元工程。
2. 干砌石工程。
- 以100 - 200m²的干砌石护坡或护底为一个单元工程。
- 对于小型干砌石挡墙等独立结构,每个结构为一个单元工程。
四、基础处理工程。
1. 地基灌浆工程。
- 以一个灌浆孔序(如单排孔的一序孔)为一个单元工程。
- 如果灌浆区域较小且孔数较少,可将同一区域内的所有灌浆孔作为一个单元工程,但灌浆孔数不宜超过20个。
2. 地基加固桩工程。
- 以每根桩为一个单元工程。
如果是群桩基础,可按每天施工的桩数或一个施工区域(如一个承台范围内的桩)为一个单元工程,但一个单元工程内桩数不宜过多,一般不超过30根。

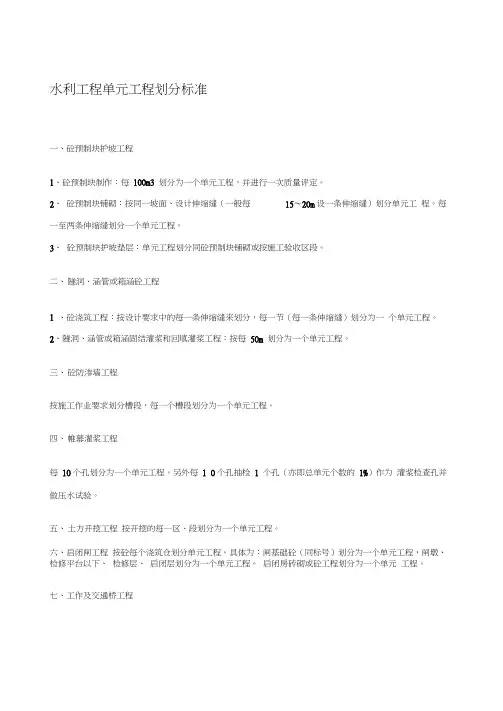

水利工程单元工程划分标准
一、砼预制块护坡工程
1、砼预制块制作:每100m3 划分为一个单元工程,并进行一次质量评定。
2、砼预制块铺砌:按同一坡面、设计伸缩缝(一般每15〜20m设一条伸缩缝)划分单元工程。
每一至两条伸缩缝划分一个单元工程。
3、砼预制块护坡垫层:单元工程划分同砼预制块铺砌或按施工验收区段。
二、隧洞、涵管或箱涵砼工程
1 、砼浇筑工程:按设计要求中的每一条伸缩缝来划分,每一节(每一条伸缩缝)划分为一个单元工程。
2、隧洞、涵管或箱涵固结灌浆和回填灌浆工程:按每50m 划分为一个单元工程。
三、砼防渗墙工程
按施工作业要求划分槽段,每一个槽段划分为一个单元工程。
四、帷幕灌浆工程
每10个孔划分为一个单元工程。
另外每 1 0个孔抽检1 个孔(亦即总单元个数的1%)作为灌浆检查孔并做压水试验。
五、土方开挖工程按开挖的每一区、段划分为一个单元工程。
六、启闭闸工程按砼每个浇筑仓划分单元工程。
具体为:闸基础砼(同标号)划分为一个单元工程,闸墩、检修平台以下、检修层、启闭层划分为一个单元工程。
启闭房砖砌或砼工程划分为一个单元工程。
七、工作及交通桥工程
按砼每个浇筑仓划分单元工程。
具体为:桥基础划分为一个单元工程,每个桥墩划分为一个单元工程,桥梁板划分为一个单元工程,桥栏杆划分为一个单元工程。
八、土方填筑工程
按回填料的试验确定铺土厚度,土方填筑碾压工程,按铺土200m3 划分为一个单元工程。
九、其它单元工程
按水利水电工程单元工程质量评定表中的“填表说明”进行划分,具体和监理单位共同商讨划分。
单位工程单元划分
工序划分合格与优良标准评定备注
程
单位或分部工程水工
与基础
土工
评定为优良。
二、
(划分工序的单元工程)1、各工序全部合格,各报验资
料符合本标准要求;则评为合格;2、各工序合格,其中
优良工序达到50%以上,且主要工序达到优良等级,各报
验资料符合本标准要求,评为优良。
(不划分工序的单元
工程)1、主控项目,检验结果全部符合本标准要求,一
般项目逐项应有70%及以上检验点合格,且不合格点不集基
混本标准要求,一般项目逐项应有70%及以上检验点合格,且不合格点不集中,各项报验资料应符合本标准要求,该工序评定为合格;2、主控项目,检验结果全部符合本标
程
不应集中,各项报验资料符合标准要求)、2、优良(主
控项目符合标准要求,一般项目90%及以上及以上合格,
且不合格点不应集中,各项报验资料符合标准要求)。
单元工程项目划分原则 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT项目划分原则水利水电工程质量检验与评定应进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
项目划分原则水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
是进行项目划分的基本原则。
设计结构特点指建筑物的结构特点,如混凝土重力坝,可按坝段进行项目划分,土石坝则应按防渗体、坝壳及排水堆石体等进行项目划分。
施工部署指施工组织设计中对各建筑物施工时期的安排。
同时,还应遵守有利于施工质量管理的原则。
单位工程项目划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划分为一个单位工程。
2 堤防工程,按招标标段或工程结构划分单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
单位工程项目划分,对枢纽工程、堤防工程、引水(渠道)工程的单位工程项目划分原则做了规定。
引水(渠道)工程级别按《灌溉与排水工程设计规范》GB50288—99规定执行。
除险加固工程因险情不同,其除险加固内容和工程量也相差很大,应按实际情况进行项目划分。
加固工程量大时,以同一招标标段中的每座独立建筑物的加固项目为一个单位工程,当加固工程量不大时,也可将一个施工单位承担完成的几个建筑物的加固项目划分为一个单位工程。
分部工程项目划分应按下列原则确定:1 枢纽工程,土建部分按设计的主要组成部分划分;金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
子分部、单元工程划分原则及示例一、项目划分原则:1.子分部工程:为相应分部工程中,施工大工序相同并具有基本一致的支付单价或支付价格结构和统计单位的工程项目。
2.单元工程:指按设计分缝(块、层),或同期施工作业区、段、层、块,或质量检验区段划分,通过若干作业工序完成的工程项目,是工程质量考核和合同支付审核的基本工程单位。
3.单元工程基本划分规则:依据《水电水利基本建设工程单元工程质量等级评定标准》(DL5113-2005T)、设计要求及实际施工情况综合考虑合理划分,具体可参照开挖与锚杆按30m左右划分为一个单元;喷砼、排水按20m左右划分为一个单元;砼衬砌单元按浇筑仓划分;锚索每一根为一个单元;灌浆按照一次验收区(段)划分,不大于50m洞长;边坡按10m开挖高度为一个单元。
二、工程编码方法:福建仙游抽水蓄能电站工程上水库土建工程(XYP/C1,以下简称C1标)、引水系统土建工程(以下简称C2标)、地下厂房及部分尾水系统土建工程(以下简称C3标)、地下厂房机电设备安装工程(以下简称MEI1)、下水库及部分尾水系统土建工程(以下简称C4标)、通风兼安全洞工程(以下简称Q1标)、进厂交通洞工程(以下简称Q2标)、下水库导流放水洞工程(以下简称Q3标)、下库骨料加工系统和混凝土生产系统及供水工程(以下简称Q4标)、35kV度尾变~抽水蓄能变线路工程(以下简称Q6标)、下库区业主生产生活营地房屋建筑工程(以下简称Q8)、半岭村35kV施工变电站工程(以下简称Q12标)、安全监测工程(以下简称XX标)、永久供水工程(以下简称XX标)工程代码分别为C1、C2、C3、MEI1、C4、Q1、Q2、Q3、Q4、Q6、Q8、Q12、XX、XX。
(1) 单位工程编码为单位工程项目代码前添加合同编码组合:如C1-01表示仙游抽水蓄能电站C1标上水库土建工程上水库主坝单位工程。
(2) 分部工程编码为单位工程项目编码与该分部工程项目代码组合:如C1—01—01表示仙游抽水蓄能电站C1标上水库土建工程上水库主坝单位工程基坑开挖支护分部工程。
工程施工单元划分是依据工程项目的特点、施工要求和技术规范,将整个工程划分为若干个相对独立、易于管理和施作的单元。
这种划分方式有利于提高施工效率、保证工程质量、控制工程进度和安全,同时也有利于施工资源的合理配置和利用。
一、工程施工单元划分的原则1. 功能性原则:根据工程的功能需求,将工程划分为不同的功能单元,以便于独立组织施工。
2. 施工顺序原则:依据工程施工的先后顺序,合理划分单元,确保施工顺利进行。
3. 施工方法原则:根据不同的施工方法和技术要求,将工程划分为若干个相对独立的施工单元。
4. 工程量原则:结合工程量和施工难度,合理划分单元,便于施工管理和资源配置。
5. 安全性原则:考虑工程施工的安全要求,划分单元时确保施工安全。
二、工程施工单元划分的依据1. 工程项目的特点:根据工程项目的规模、结构形式、施工内容等特点进行划分。
2. 施工组织设计:依据施工组织设计的要求,合理划分工程施工单元。
3. 施工图纸和技术规范:按照施工图纸和技术规范,将工程划分为相应的施工单元。
4. 施工资源和施工方法:结合施工资源和施工方法,合理划分工程施工单元。
三、工程施工单元划分的方法1. 按照工程结构部位划分:将工程划分为基础、主体结构、屋面、装饰等部位,便于施工管理和组织。
2. 按照施工内容划分:将工程划分为土方、模板、钢筋、混凝土、砌体、装饰、给排水、电气等施工内容,有利于施工专业化的实施。
3. 按照施工区域划分:根据工程施工区域,将工程划分为若干个施工区域,便于施工组织和管理。
4. 按照工程进度划分:结合工程进度计划,将工程划分为不同的施工阶段,确保工程顺利进行。
四、工程施工单元划分的实践应用在实际施工过程中,工程施工单元划分应结合工程项目的具体情况进行灵活调整。
通过合理划分单元,可以提高施工效率,保证工程质量,控制工程进度和安全。
同时,也有利于施工资源的合理配置和利用,降低施工成本。
总之,工程施工单元划分是工程项目管理的重要内容,合理的单元划分有利于施工的顺利进行。
工程施工单元划分一、工程施工单元划分的原则1、完整性原则:工程施工单元应当具有一定的独立性和完整性,能够独立进行施工,并在一定程度上满足施工任务的要求。
在进行工程施工单元划分时,应当注意确保每个单元之间的连续性和衔接性,避免出现漏项或重复的情况。
2、连贯性原则:工程施工单元之间应当有一定的逻辑关系和衔接,形成合理的施工顺序和工艺流程,以确保施工的连续性和高效性。
在划分工程施工单元时,要考虑各个单元之间的逻辑关系,避免施工过程中出现矛盾和冲突。
3、科学性原则:工程施工单元的划分应当符合工程施工的实际情况和特点,考虑到施工技术的发展和施工现场的条件,合理确定单元数量和规模,避免划分过细或过粗造成施工管理困难。
4、标准化原则:工程施工单元的划分应当根据相关的标准和规范进行,遵循国家或行业的相关标准,确保工程施工的质量和安全性。
在进行工程施工单元划分时,要参考相关标准,不得违背相关规定。
5、实用性原则:工程施工单元的划分应当具有一定的实用性和可操作性,能够为工程施工管理提供有效的指导和支持,有利于提高施工效率和保证施工质量。
在划分工程施工单元时,要考虑到施工现场的实际情况和资源限制,确保划分方案的可行性。
二、工程施工单元划分的方法在实际工程项目中,工程施工单元的划分通常采用以下几种方法:1、按功能划分:根据工程项目的功能要求和施工工艺的特点,将工程施工过程中的不同功能单元划分为相对独立的施工单元。
例如,按功能划分的施工单元可以包括基础工程、主体结构、建筑装饰、给排水、电气等不同功能单元。
2、按工序划分:根据工程项目的施工工序和施工工艺要求,将工程施工过程划分为若干相对独立的施工单元。
例如,按工序划分的施工单元可以包括地基处理、主体施工、建筑装饰、设备安装等不同施工工序。
3、按空间划分:根据工程项目的空间结构和施工顺序,将工程施工现场划分为若干相对独立的施工单元。
例如,按空间划分的施工单元可以包括场地平整、高层建筑、室内装修、外部环境等不同空间单元。
单元工程项目划分原则在进行工程项目划分时,需要遵循一定的原则,以确保划分的合理性和可操作性。
以下是常见的单元工程项目划分原则。
1.功能性原则:根据每个单元工程的功能进行划分。
将相同功能的工作集中在一个单元工程中,以便于统一管理和执行。
例如,建筑项目可以划分为地基工程、结构工程、建筑装饰工程等。
2.工艺流程原则:根据工程项目的生产流程和工艺流程进行划分。
将相互依赖、衔接的工艺过程划分在同一个单元工程中,以便于协调和协作。
例如,化工项目可以划分为原料处理工程、生产工艺工程、成品分装工程等。
3.空间分布原则:根据工程项目在空间上的布局进行划分。
将空间上靠近的工作划分在同一个单元工程中,以便于资源的合理分配和施工的顺利进行。
例如,城市建设项目可以划分为市政道路工程、市政管网工程、市政环境工程等。
4.时间关联原则:根据工程项目的时间关系进行划分。
将时间上紧密相关的工作划分在同一个单元工程中,以便于工期的控制和进度的协调。
例如,大型工程项目可以划分为分期施工的单元工程,如前期准备工程、主体结构工程、装饰工程等。
5.综合考虑原则:综合考虑多个因素确定单元工程的划分。
在划分单元工程时,需要考虑工作量的大小、施工工艺的复杂程度、资源的优化配置等因素,以确保划分的合理性和可行性。
在进行单元工程项目划分时,需要考虑以上原则的综合运用,根据具体项目的特点和要求灵活运用。
同时,还需要与项目相关方进行沟通和协商,以确保单元工程划分的结果能够得到各方的认可,并为后续的施工和管理提供支持。
项目划分原则水利水电工程质量检验与评定应进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
项目划分原则水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
是进行项目划分的基本原则。
设计结构特点指建筑物的结构特点,如混凝土重力坝,可按坝段进行项目划分,土石坝则应按防渗体、坝壳及排水堆石体等进行项目划分。
施工部署指施工组织设计中对各建筑物施工时期的安排。
同时,还应遵守有利于施工质量管理的原则。
单位工程项目划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划分为一个单位工程。
2 堤防工程,按招标标段或工程结构划分单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
单位工程项目划分,对枢纽工程、堤防工程、引水(渠道)工程的单位工程项目划分原则做了规定。
引水(渠道)工程级别按《灌溉与排水工程设计规范》GB50288—99规定执行。
除险加固工程因险情不同,其除险加固内容和工程量也相差很大,应按实际情况进行项目划分。
加固工程量大时,以同一招标标段中的每座独立建筑物的加固项目为一个单位工程,当加固工程量不大时,也可将一个施工单位承担完成的几个建筑物的加固项目划分为一个单位工程。
分部工程项目划分应按下列原则确定:1 枢纽工程,土建部分按设计的主要组成部分划分;金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
2 堤防工程,按长度或功能划分。
3 引水(渠道)工程中的河(渠)道按施工部署或长度划分。
建筑工程划分-工程单元
建筑工程划分有多种方式,其中之一是按照工程进度进行划分,即按照工程单元划分。
工程单元指的是在建筑工程施工中,形成一
定进度的完成单位,具有比较独立的功能或者构件,例如土方、基础、结构、外墙、屋面、室内装饰、给排水、电气、通风空调、消
防系统等。
按照工程单元划分建筑工程有助于施工组织与管理。
在施工过
程中,能够清晰界定工程范围,明确施工顺序,划分配合作业的施
工工地,有利于提高施工效率和质量,降低成本和风险。
工程单元的划分应符合工程施工的实际情况和技术要求。
划分
应综合考虑工程进度、建筑结构和施工难易度等因素。
在划分工程
单元时,需要确定每个单元的任务和要求,包括工期、施工组织设计、质量要求、安全保障等,确保各个单元的施工能够按照计划进行。
工程单元的划分应该在工程项目立项时确定,并在施工组织设
计中对其进行详细规划。
同时,必须制定相应的管理措施,按照效
果评价反馈及时进行调整,在确保施工效率和质量的同时,保证工
程安全,达到预期目标。
总之,工程单元划分是建筑工程划分的一种重要方式,能够提
高施工效率、质量、安全等方面,减少风险和成本。
在实际应用中,应根据工程的实际情况进行灵活应用并不断进行优化。
单元工程项目划分标准:基本建设项目的建设规模分别不同情况有两种表示方法。
一是按项目的设计能力划分:新建项目按全部设计能力计算,扩建项目按扩建后新增加的生产能力计算,不包括扩建前原有生产能力。
二是按项目的总投资额划分:新建项目按全部投资计算,扩建项目按扩建所需投资计算。
按照总投资额划分,适用于工业部门中不便于按产品设计能力划分的建设项目以及非工业部门的建设项目,如科研单位、中小学校、影剧院等。
国家对基本建设大、中、小型项目的划分标准,有具体的规定。
单元工程划分单台机组单元工程(1-4#机组四台总计28个单元工程)1:转轮装配2:接力器安装3:转动部件安装4:蝴蝶阀安装5:伸缩节安装6:附件和操作机构安装7:1-4#发电机安装5#机组(总计19个单元工程)1:转轮室、基础环、座环安装2:蜗壳安装3:机坑里衬及接力器基础安装4:导水机构安装5:接力器安装6:转动部件安装7:水导轴承及主轴密封安装8:油压装置安装9:调速器(机械柜和电气柜)安装10:调速系统静态调试试验11:定子和转子安装12:轴承安装13:励磁装置及系统安装14:进水金属管道主阀安装15:附属和操作机构安装16:5#机组控制保护装置安装17:5#机组低压配电盘就低压电器安装18:5#机组电力电缆安装19:5#机组控制电缆安装6#机组(总计19个单元工程)1:转轮室、基础环、座环安装2:蜗壳安装3:机坑里衬及接力器基础安装4:导水机构安装5:接力器安装6:转动部件安装7:水导轴承及主轴密封安装8:油压装置安装9:调速器(机械柜和电气柜)安装10:调速系统静态调试试验11:定子和转子安装12:轴承安装13:励磁装置及系统安装14: 进水金属管道主阀安装15:附属和操作机构安装16:6#机组控制保护装置安装17:6#机组低压配电盘就低压电器安装18:6#机组电力电缆安装19:6#机组控制电缆安装辅助系统(总计11个单元工程)1:低压空气压缩机安装2:中压空气压缩机安装3:低压空气压缩机储气罐安装4:中压空气压缩机储气罐安装5:主厂房集水井排水泵安装6:技术供水离心泵及滤水器安装7:水力监测仪表、非电量监测装置安装8:自动化元件安装9:1-6#机组油管道制作及安装10:1-6#机组汽管道制作及安装11:1-6#机组#水管道制作及安装变电站线路改造工程(总计11个单元工程)1:主升压变压器安装2:山嘴线升压变压器安装3:地区负荷升压变压器及分线箱安装4:坝中配电变压器安装5:5#机组升压变压器安装6:6#机组升压变压器安装7:生活及办公区箱式变压器安装8:6.3kv联网线电力电缆安装9:山嘴线升压变压器电力电缆安装10:地区负荷升压变压器及分线箱电力电缆安装11:6.3kv联网线路架设工程电站辅助系统配电屏及电力电缆改造工程(总计7个单元工程)1:厂用变压器安装2:无功补偿电容柜安装3:厂区独立防雷接地系统安装4:升压站、主厂房电气接地系统安装5:低压空压机控制保护装置安装6:中压空压机控制保护装置安装7:车间电气照明装置安装计算机监控系统(总计6个单元工程)1:1#机组LCU控制屏安装2:2#机组LCU控制屏安装3:3#机组LCU控制屏安装4:4#机组LCU控制屏安装5:公用LCU控制屏安装6:安防系统安装闸门、拦污栅、起重设备安装工程(总计13个单元工程)1:1#机组进水压力钢管安装2:2#机组进水压力钢管安装3:3#机组进水压力钢管安装4:4#压力机组进水钢管安装5:5#压力机组进水钢管安装6:6#压力机组进水钢管安装7:尾水平板闸门门体安装8:启闭室活动拦污栅安装9:桥式起重机安装10:启闭室固定卷扬式启闭机安装11:玉田皋调流阀安装12:半球阀安装13:玉田皋螺杆式启闭机安装1:2:3:4:5:6:7:8:9:10:11:12:13:14:15:16:17:18:19:20:21:22:23:24:25:26:27:28:29:30:。
