中期支付程序
- 格式:docx
- 大小:24.77 KB
- 文档页数:1
中期支付证书的累计金额达到合同价的30%之后,开始按工程进度以固定比例(即每完成合同价的1%,扣回开工预付款的2%,分期从各月的中期支付证书中扣回,全部金额在中期支付证书的累计金额达到合同价格的80%前扣完。
)(二)中期支付1、工程款总监办必须根据规定对中间计量报表(第一册~第七册)审查无误后,将计量报表上报工程计划部,总监办按工程计划部签发的计量批复单通知承包人报中期支付报表。
中期支付报表最低额限:合同价的2%。
清单100章的计量支付比例:102-1竣工文件:在监理工程师验收合格后一次支付102-2施工环保费:每三分之一工期支付总额的30%,交工证书签发后支付总额的10%。
103临时工程:工程完工后,由监理工程师验收合格后分期支付所报费用的80%,在第一次至第四次进度付款证书中,以4次等额予以支付,所报总价余下的20%待交工证书颁发后支付。
104-1承包人驻地建设:所报总价的90%在第一次至第三次进度付款证书中,分3次等额支付,余下的10%在承包人驻地建设已经移走和清除,并经监理工程师验收合格后予以支付。
2、工程变更(1)业主可根据合同条款的规定签发变更工程支付证明,但必须以工程变更指令(B—13表)及变更清单为依据。
—4—计量及支付管理办法一、总则为了加强工程费用管理,使承包人完成工作量的资金及时到位,以保证工程的进度和质量。
同时也为控制资金的投入,不发生超拨现象,特制定《国道京加公路讷河至嫩江段工程建设项目计量及支付管理办法》(以下简称《办法》)。
本办法适用于国道京加公路讷河至嫩江段工程建设项目,解释权归黑龙江省国道G111线工程建设指挥部。
二、工程计量(一)工程计量的范围、依据及原则1、计量范围(1)工程量清单及修订的工程量清单的内容。
(2)合同文件规定的各项费用支出。
2、主要计量依据(1)工程量清单及说明(2)合同图纸(3)工程变更指令及修订的工程量清单(4)合同条款(5)技术规范(6)补充协议(7)其他费用的审批书(含计日工、索赔)3、计量原则(1)工程质量不符合合同文件要求,不得计量。
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX建筑项目中期工程款:2024支付专项协议版本合同目录一览1. 工程概况1.1 工程名称1.2 工程地点1.3 工程规模1.4 工程性质2. 合同主体2.1 甲方名称2.2 甲方地址2.3 甲方联系人2.4 乙方名称2.5 乙方地址2.6 乙方联系人3. 工程款支付3.1 工程中期款定义3.2 工程中期款支付时间3.3 工程中期款支付方式3.4 工程中期款支付金额3.5 工程中期款支付条件3.6 工程中期款支付流程4. 工程进度与质量4.1 工程进度要求4.2 工程质量标准4.3 工程进度款支付与工程进度关联4.4 工程质量问题处理5. 合同的变更与解除5.1 合同变更条件5.2 合同变更程序5.3 合同解除条件5.4 合同解除程序6. 违约责任6.1 甲方违约责任6.2 乙方违约责任6.3 违约赔偿金额及方式7. 争议解决7.1 争议解决方式7.2 争议解决机构7.3 诉讼管辖法院8. 合同的生效、终止与解除8.1 合同生效条件8.2 合同终止条件8.3 合同解除条件9. 保密条款9.1 保密信息范围9.2 保密信息使用限制9.3 保密信息泄露后果10. 合同的附件10.1 附件一:工程中期款支付明细表10.2 附件二:工程进度计划表10.3 附件三:工程质量标准和要求10.4 附件四:合同变更申请表10.5 附件五:违约金计算方式11. 其他条款11.1 合同的解释权11.2 合同的修改权11.3 合同的补充条款12. 合同签署日期12.1 甲方签字12.2 乙方签字13. 合同盖章13.1 甲方盖章13.2 乙方盖章14. 附件说明14.1 附件的签字及盖章14.2 附件的提交日期14.3 附件的保管责任第一部分:合同如下:1. 工程概况1.1 工程名称:建筑项目1.2 工程地点:市区街号1.3 工程规模:平方米1.4 工程性质:住宅楼2. 合同主体2.1 甲方名称:房地产开发有限公司2.2 甲方地址:市区街号2.3 甲方联系人:X2.4 乙方名称:建筑安装有限公司2.5 乙方地址:市区街号2.6 乙方联系人:X3. 工程款支付3.1 工程中期款定义:中期款项是指工程进度达到%,并且通过甲方验收合格后,甲方按照合同约定支付给乙方的款项。
关于中间验工计量和支付程序的要求及填表说明1.根据《工程监理规范》的有关规定及工程的实际情况,建设项目的工程款支付分为验工计量和支付两个程序,其中验工计量报表包括:表1 工程验工计量汇总表;表2 工程清单验工计量报表;表3 工程变更一览表;表4 本期验工计量汇总表;表5 工程项目中间计量表;表6 永久性工程材料、设备到达现场计量表;附:计算表、示意图等附件工程请款(支付)申请表包括:1.1 工程款支付证书;1.2 工程款支付申请表;1.3 第期工程支付计算表中间验工计量报表和支付(请款)申请表必须采用监理工程师和业主规定的表格形式(样表附后),不得随意更改,上述表格均由施工单位、监理单位分别填报。
2.承包人的中期验工计量报表的截止日期为每月25日,当月27日前必须将报表送至监理工程师处,监理工程师接到承包人要求验工计量的申请后,按有关计量程序进行认真审查核对是否达到以下要求:2.1申请的格式和内容应满足合同条件、符合计量原则;2.2各项资料、证明文件手续齐全,计算过程明了;2.3所有款项计算与汇总无误;2.4表格均用Excel电子表格编辑,计量申请电子版应随计量申请报表同时上报;2.5所有表格均用A4纸打印,要求字迹清晰,按上述顺序装订成册。
监理工程师审核承包人的验工计量报表后,于下月1日前报总监理工程师签发并报业主。
施工单位根据监理工程师和业主的审批结果填报请款(支付)申请表,业主将根据实际情况拨付工程款。
3.中间验工计量报表和请款(支付)申请表填写要求:3.1中间验工计量报表和请款(支付)申请表应反映根据承包人完成的工程造价,并包括按合同应支付的预付款等及扣除应扣款项后,业主应按合同支付给承包人的金额。
3.2监理工程师可通过任何一期中间验工计量报表和请款(支付)申请表,对已支付工程发现的问题或已颁发的签证的错误进行纠正。
变更金额这栏,有变更手续(即发包人已下变更令手续,并按要求完成且填报了相关资料)即填,没有变更手续或手续不全不填。
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX2024年标准版工程项目中期付款协议模板本合同目录一览1. 定义与术语解释1.1 合同双方1.2 工程项目1.3 中期付款1.4 付款条件1.5 付款金额1.6 付款时间2. 付款条件与进度2.1 工程进度2.2 付款比例2.3 付款申请2.4 付款审批3. 付款方式与支付工具3.1 付款方式3.2 支付工具3.3 支付指令4. 付款的前提条件4.1 工程质量4.2 工程安全4.3 合同履行5. 违约责任5.1 付款方违约5.2 收款方违约6. 争议解决6.1 协商解决6.2 调解解决6.3 仲裁解决6.4 法律诉讼7. 合同的生效、变更与终止7.1 合同生效7.2 合同变更7.3 合同终止8. 保密条款8.1 保密内容8.2 保密期限8.3 泄露后果9. 法律适用与争议解决9.1 法律适用9.2 争议解决10. 合同的附件10.1 附件列表10.2 附件内容11. 其他条款11.1 不可抗力11.2 合同转让11.3 补充条款12. 合同的签署与备案12.1 签署程序12.2 备案手续13. 合同的修订与更新13.1 修订条件13.2 更新方式14. 合同的完整性与副本14.1 合同完整性14.2 合同副本第一部分:合同如下:第一条定义与术语解释1.1 合同双方1.2 工程项目工程名称:工程地点:工程范围:工程总价:1.3 中期付款中期付款比例:中期付款次数:1.4 付款条件付款条件定义:付款条件满足标准:1.5 付款金额付款金额计算方式:付款金额调整条件:1.6 付款时间付款时间规定:付款时间调整条件:第二条付款条件与进度2.1 工程进度工程进度要求:工程进度报告:2.2 付款比例付款比例规定:付款比例调整条件:2.3 付款申请付款申请提交:付款申请审批:付款审批流程:付款审批期限:第三条付款方式与支付工具3.1 付款方式付款方式规定:3.2 支付工具支付工具选择:支付工具使用规定:3.3 支付指令支付指令发出:支付指令执行:第四条付款的前提条件4.1 工程质量工程质量要求:工程质量验收:4.2 工程安全工程安全要求:工程安全事故处理:4.3 合同履行合同履行要求:合同履行评估:第五条违约责任5.1 付款方违约付款方违约行为:付款方违约责任:5.2 收款方违约收款方违约行为:收款方违约责任:第六条争议解决6.1 协商解决协商解决程序:6.2 调解解决调解解决机构:6.3 仲裁解决仲裁机构选择:仲裁程序:6.4 法律诉讼诉讼管辖法院:诉讼程序:第八条保密条款8.1 保密内容保密信息范围:保密信息形式:8.2 保密期限保密期限规定:8.3 泄露后果泄露后果处理:泄露责任追究:第九条法律适用与争议解决9.1 法律适用合同适用法律:9.2 争议解决争议解决方式:第十条合同的附件10.1 附件列表附件名称:附件数量:10.2 附件内容附件内容描述:第十一条其他条款11.1 不可抗力不可抗力定义:不可抗力处理:11.2 合同转让合同转让条件:11.3 补充条款补充条款内容:第十二条合同的签署与备案12.1 签署程序签署程序规定:12.2 备案手续备案手续办理:第十三条合同的修订与更新13.1 修订条件修订条件规定:13.2 更新方式更新方式规定:第十四条合同的完整性与副本14.1 合同完整性合同完整性保证:14.2 合同副本合同副本数量:合同副本分发:第二部分:其他补充性说明和解释说明一:附件列表:附件一:工程项目详细说明书附件内容:工程项目的详细说明,包括工程的设计方案、施工图纸、工程量清单等。
中期计量结算支付实施细则(修订)目录1 前言 (1)2 工程中期结算支付细则 (1)3 工程计量 (1)4 工程中期结算支付 (5)5 关于《工程计量签证单》的审核 (7)6 关于工程计量签证结算的其他要求 (7)附件1:工程中期计量支付流程图 (9)附件2:工程中期计量签证单 (10)附件3:计日工通知单及签证单 (13)附件4:暂停施工项目签证单 (18)附件5:中期结算支付申请报告 (20)附件6:中期支付证书 (29)附件7:合同价款结算单 (30)附件8:农民工工资发放明细表 (30)1前言1.1为规范合同工程计量支付的步骤和方法,提高工程中期计量结算支付的工作效率,保证工程进度,特制定本细则。
1.2本细则主要适用于浙江华东工程咨询有限公司库区复建道路工程及对外交通改建公路工程中所监理各标段所包含的全部施工内容和施工时段对工程中期计量结算支付的管理。
1.3本细则依据已执行的业主相关管理办法和监理合同约定的监理职责、权力和范围制定。
1.4在本细则执行过程中,如有与合同、规范及业主印发的相关管理办法等要求不一致的情况,则以合同、规范及业主印发的相关管理办法的要求为准。
本细则将在执行过程中逐步补充、完善。
2工程中期计量结算支付流程图库区复建道路工程及上游水电站对外交通改建公路工程所属标段的中期计量结算支付流程图如附件1图示。
3工程计量3.1计量时段(1)1月份:1月1日~1月25日;(2)2月份至11月份:上月26日~当月25日;(3)12月份:11月26日~12月31日。
3.2计量依据(1)合同专用条款;(2)合同通用条款;(3)技术规范;(4)设计图纸;(5)工程量清单及说明,包括修订的工程量清单;(6)工程补充协议以及变更、索赔审批表;(7)工程质量检查验收评定表等;(8)其他。
3.3计量签证细则各标段承包人在工程建设过程中应及时完成已完工工程的施工质量报验及工程量签证工作,于每月21日(12月份为29日)18:00点前完成当月可计量结算项目的汇总工作,填写并向监理中心报送2份《工程计量签证单》(见附件2)附“工程量计算底稿”和“工程计量支撑材料”,由相应驻地办公室签收并审核。

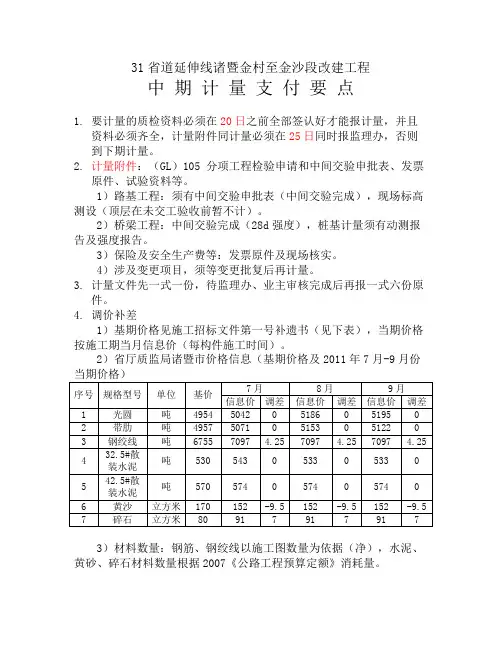

31省道延伸线诸暨金村至金沙段改建工程中期计量支付要点1.要计量的质检资料必须在20日之前全部签认好才能报计量,并且资料必须齐全,计量附件同计量必须在25日同时报监理办,否则到下期计量。
2.计量附件:(GL)105 分项工程检验申请和中间交验申批表、发票原件、试验资料等。
1)路基工程:须有中间交验申批表(中间交验完成),现场标高测设(顶层在未交工验收前暂不计)。
2)桥梁工程:中间交验完成(28d强度),桩基计量须有动测报告及强度报告。
3)保险及安全生产费等:发票原件及现场核实。
4)涉及变更项目,须等变更批复后再计量。
3.计量文件先一式一份,待监理办、业主审核完成后再报一式六份原件。
4.调价补差1)基期价格见施工招标文件第一号补遗书(见下表),当期价格按施工期当月信息价(每构件施工时间)。
2)省厅质监局诸暨市价格信息(基期价格及2011年7月-9月份当期价格)序号规格型号单位基价7月8月9月信息价调差信息价调差信息价调差1 光圆吨4954 5042 0 5186 0 5195 02 带肋吨4957 5071 0 5153 0 5122 03 钢绞线吨6755 7097 4.25 7097 4.25 7097 4.254 32.5#散装水泥吨530 543 0 533 0 533 05 42.5#散装水泥吨570 574 0 574 0 574 06 黄沙立方米170 152 -9.5 152 -9.5 152 -9.57 碎石立方米80 91 7 91 7 91 73)材料数量:钢筋、钢绞线以施工图数量为依据(净),水泥、黄砂、碎石材料数量根据2007《公路工程预算定额》消耗量。
4)调整程序:以施工时间按月为单位,单独编制价格调差计算表,报监理、业主审核,审定后并入计量。
5.材料预付款计量1)计量种类:对用于永久性工程的钢筋、钢绞线、水泥、砂、碎石。
2)计量数量:对已用于永久工程尚未计量构件的原材料,已进场(工地仓库)且经试验合格的原材料,经现场清点。
工程款付款管理制度工程款付款管理制度一、制度目的为保证企业工程款的安全、规范管理,防范可能的风险,并提高资金利用效率,制定本制度。
二、适用范围本制度适用于企业内所有工程款的付款管理。
三、制度内容1、付款的授权1.1、财务部门是企业付款的核心部门,各部门在支付工程款前必须向财务部门提供相关的审批文件,以确保款项使用的合理性和合法性,然后由财务部门向银行发放指令进行付款。
1.2、在工程款付款过程中必须实行授权流程,必须由核心部门领导或者授权管理人员进行审核,且要结合实际情况对每项付款金额进行制定的授权。
2、工程款发放方式2.1、一般情况下,企业应通过银行转账方式支付工程款,尽可能避免现金、支票等形式的支付。
2.2、在特殊情况下,现金支付的金额不得超过5000元,必须经过核心部门领导审批才能付款,支付后必须将现金立刻存入银行或者进行现金盘点报告。
3、工程款预付款管理3.1、在工程开工前需要进行一定的资金预付,企业财务部门要进行预付款申请时必须提供工程开工前的一些关键信息,例如:工程项目基本情况、工程施工计划、预计施工周期、预计开支等。
3.2、预付金额的比例要结合实际工程情况制定,一般不超过总工程款的20%。
3.3、预付款必须在工程完成后进行清算,预付款的冲销应由施工方提出申请并进行审核后,由企业核准冲销。
4、工程款中期付款管理4.1、合同规定中期支付的工程款必须经过工程验收、部门领导审核后,由企业财务部门统筹安排。
4.2、中期支付比例必须根据工程的实际情况而定,一般不超过总工程款的40%。
5、工程款尾款管理5.1、在承包商或供应商提出工程款请求时,企业应立即进行相关工程的验收;验收合格后,由财务部门付款。
5.2、尾款支付必须在整个工程的完全验收后进行,并由企业内核心部门领导进行最终审核。
5.3、尾款支付比例必须根据工程的实际情况而定,一般不超过总工程款的40%。
6、异常付款管理6.1、一般情况下,企业必须对任何异常的付款进行严格审查,以确保付款的合法性。
一、付款方式:1.1本工程无预付款。
1.2 进度款每月支付一次,每次支付经甲方和监理单位审核确认的当月已完成工程量估算价值的85% 。
1.3工程验收合格后工程结算完成前,工程款支付至合同价(含补充协议增减的价款)的90%为止。
1.4工程竣工且完成工程结算后,付至工程结算价的97%;1.5 工程结算款的3%为保修金;保修金在工程保修期满并充分履行保修责任后分期支付。
全部单项工程自竣工验收之日起满2年后支付工程保修金的60%,满5年后支付剩余的40%。
该保修金在保修期内不计利息。
未尽事宜按《工程质量保修书》执行。
若承包人在保修期内未能及时履行保修责任,发包人有权委托他人代为修理,委托他人修理所发生的有关费用从保修金中扣除。
对于工程保修金不足以支付保修事项的部分,发包人有权向承包人追偿。
二、中期进度(每月)付款的审批与支付2.1承包方须根据甲方提供的格式及要求的详细资料,在每月25日前向发包方提出当月已完成工程量的付款申请。
2.2发包方及监理单位在收到承包方中期进度付款申请后,将进行计量并审核乙方的付款申请。
若发包方认为付款申请所述之金额不符合本承包合同规定或不真实、不准确时,有权根据合同规定确定合理的中期付款金额或要求承包方重新申请。
2.3中期进度付款审批期限为一十八天,自承包方提出或经发包方要求后重新提出付款申请之日起计。
发包方将在此期限内发出批准证书通知承包方本期应得款项,在收到承包方提供的税务部门认可的足额的工程税务发票后十五天内支付工程款。
2.4中期进度付款申请及发包方批准证书中所示的付款金额,是经发包方和监理单位审核确认的当月已完成工程量的估算价值的85%。
付款时,措施费和总包管理及配合费按相同比例申请支付。
三、发包方未能按时付款之宽限期如发包方未能按上述2.3规定期限付款,则随后的十天均视为宽限期。
在宽限期内,承包方不得行使任何追讨直至停工追讨的权利,而应维持正常施工。
四、宽限期结束发包方未能付款如发包方未能在宽限期结束前付款,承包方可向发包方发出追讨通知。
公路工程中期计量与支付管理办法(总包项目部)第一章总述1.1为加强高速公路工程总包项目工程计量与支付管理,规范工程中期计量与支付的工作程序,根据公司的有关规定及项目合同文件,结合高速公路工程建设实际情况,制定本管理办法。
1.2本办法工程计量的条件是指仅对合同范围内的已完合格工程办理工程计量。
超出合同范围的工程,必须签订补充协议或另行签订施工协议后方可计量。
涉及施工合同范围内的变更工程,必须按照工程设计变更管理办法的规定获得《工程变更令》,已完工程必须通过试验、检测和质检等资料证明为合格产品,同时按照计量规则和计量方法对已完工程量进行测量、计算确定合同计量工程量后方可计量。
1.3本办法所称的支付是指总包项目在合同规定的时间间隔内,审核下属分包完成工程情况并按照约定的计量与支付条件,支付给下属分包应获得的期间费用。
主要包括:计量工程款(含工程变更等)、安全生产费、预付款、主材价格调差、计日工、废置工程费用、索赔费用、保留金和其他费用支付。
1.4本办法适用于高速公路工程总包项目对下属分包的中期计量与支付。
第二章工程计量2.1工程计量一方面是准确地核实、计算和认定总包项目下属分包已完工程的数量,同时也是对总包项目下属分包已完工程的综合评价,因此工程计量必须做到真实、准确、及时。
2.2计量范围(1)合同文件(含工程量清单);(2)获得总包项目批复的合同工程量清单中漏项、缺项工程,并签订补充协议;(3)获得《工程变更令》的变更工程;(4)合同文件规定的各项应支付费用。
2.3计量依据(1)依据合同文件、补充协议、施工图设计文件和工程量清单计量规范等编制并经项目业主审批的施工图工程量设计台账(即施工图工程量清单,含修正);(2)工程变更令;(3)合同条款约定;(4)现场联测时的丈量、测量资料(含隐蔽性工程联测资料);(5)工程施工记录、质量检验资料;(6)监理人颁发的中间交工证书和签署的中间交工工程量清单;(7)有关计量的补充制度(协议);(8)批准的工程索赔费用审批表(含废置工程);(9)经有权审批机构同意的其他内容。
中期计量结算支付实施细则(修订)目录1 前言 (1)2 工程中期结算支付细则 (1)3 工程计量 (1)4 工程中期结算支付 (5)5 关于《工程计量签证单》的审核 (7)6 关于工程计量签证结算的其他要求 (7)附件1:工程中期计量支付流程图 (9)附件2:工程中期计量签证单 (10)附件3:计日工通知单及签证单 (15)附件4:暂停施工项目签证单 (21)附件5:中期结算支付申请报告 (24)附件6:中期支付证书 (29)附件7:合同价款结算单 (39)附件8:农民工工资发放明细表 (39)1前言1.1为规范合同工程计量支付的步骤和方法,提高工程中期计量结算支付的工作效率,保证工程进度,特制定本细则。
1.2本细则主要适用于浙江华东工程咨询有限公司库区复建道路工程及对外交通改建公路工程中所监理各标段所包含的全部施工内容和施工时段对工程中期计量结算支付的管理。
1.3本细则依据已执行的业主相关管理办法和监理合同约定的监理职责、权力和范围制定。
1.4在本细则执行过程中,如有与合同、规范及业主印发的相关管理办法等要求不一致的情况,则以合同、规范及业主印发的相关管理办法的要求为准。
本细则将在执行过程中逐步补充、完善。
2工程中期计量结算支付流程图库区复建道路工程及上游水电站对外交通改建公路工程所属标段的中期计量结算支付流程图如附件1图示。
3工程计量3.1计量时段(1)1月份:1月1日~1月25日;(2)2月份至11月份:上月26日~当月25日;(3)12月份:11月26日~12月31日。
3.2计量依据(1)合同专用条款;(2)合同通用条款;(3)技术规范;(4)设计图纸;(5)工程量清单及说明,包括修订的工程量清单;(6)工程补充协议以及变更、索赔审批表;(7)工程质量检查验收评定表等;(8)其他。
3.3计量签证细则各标段承包人在工程建设过程中应及时完成已完工工程的施工质量报验及工程量签证工作,于每月21日(12月份为29日)18:00点前完成当月可计量结算项目的汇总工作,填写并向监理中心报送2份《工程计量签证单》(见附件2)附“工程量计算底稿”和“工程计量支撑材料”,由相应驻地办公室签收并审核。
工程进度产值中期支付OA审批流程及要求
OA上报审批流程:
a)《单位工程月度形象进度确认表》(适用于指定分包及独立发包工程)
1、项目经办人OA填写《单位工程月度形象进度确认表》(适用于指定分包及独立发包工程)、《总承包工程进度控制节点时间确认表》
2、项目工程部经理OA复核《单位工程月度形象进度确认表》、《总承包工程进度控制节点时间确认表》
3、项目负责人OA审核《单位工程月度形象进度确认表》、《总承包工程进度控制节点时间确认表》
4、地区工程中心负责人OA确认审批《单位工程月度形象进度确认表》、《总承
包工程进度控制节点时间确认表》
5 地区招标审核中心进行OA审核,确认资料是否齐全
6 预算中心OA接收资料(每月20日自动接收当月中期支付资料,20日后不再接收)。
b)《总承包工程进度控制节点时间确认表》
1、项目经办人OA填写《单位工程月度形象进度确认表》(适用于指定分包及独立发包工程)、《总承包工程进度控制节点时间确认表》
2、项目工程部经理OA复核《单位工程月度形象进度确认表》、《总承包工程进度控制节点时间确认表》
3、项目负责人OA审核《单位工程月度形象进度确认表》、《总承包工程进度控制节点时间确认表》
4、地区工程中心负责人OA确认审批《单位工程月度形象进度确认表》、《总承。
施工队中期付款制度范本一、付款条件1. 工程进度:施工队应按照工程合同约定的工程进度完成工程。
中期付款将在工程进度达到合同约定的比例后进行。
具体工程进度比例由合同双方在合同中约定。
2. 质量合格:中期付款的前提是施工队完成的工程质量必须达到合同约定的合格标准。
中期付款时,甲方有权对已完成的工程进行质量检查,如发现质量问题,施工队应按照甲方的要求及时整改。
3. 付款申请:施工队应在工程进度达到合同约定的比例且工程质量合格的情况下,向甲方提交中期付款申请。
中期付款申请应包含已完成工程量、付款金额等相关信息。
4. 付款审核:甲方在收到施工队的中期付款申请后,应按照合同约定对申请进行审核。
如审核通过,甲方应在约定的时间内向施工队支付中期付款。
二、付款方式1. 转账支付:甲方可以选择通过银行转账的方式向施工队支付中期付款。
2. 现金支付:在确保安全的前提下,甲方可以选择现金支付方式。
3. 付款凭证:甲方在支付中期付款时,应要求施工队提供相应的付款凭证,以备后续查询。
三、付款时间1. 甲方应在合同约定的中期付款时间内向施工队支付中期付款。
2. 如甲方未按约定时间支付中期付款,甲方应按照合同约定向施工队支付逾期付款违约金。
四、特殊情况处理1. 如施工队未按照合同约定完成工程进度或工程质量不合格,甲方有权拒绝支付中期付款。
2. 如甲方未按照合同约定支付中期付款,施工队有权依法向甲方追讨欠款。
3. 在合同履行过程中,如发生不可抗力等特殊情况,导致工程进度受到影响,双方应友好协商,根据实际情况调整中期付款的时间和金额。
五、其他约定1. 施工队在中期付款过程中,应按照甲方要求提供相关工程进度和质量情况的说明材料。
2. 甲方在支付中期付款时,有权对施工队的施工情况进行现场查验。
3. 双方应严格按照合同约定履行合同义务,确保工程顺利进行。
本中期付款制度范本为合同双方提供了关于中期付款的基本框架和约定,具体细节可根据双方实际情况和合同约定进行调整。
工程款中期支付管理流程一、确立支付节点和条件1.根据合同约定或项目实施计划,确定工程款的支付节点和支付条件。
2.支付节点可以按照工作完成百分比、工作包完成情况、阶段性成果等进行划分。
3.支付条件可以包括工作完成验收、成果达到规定标准、甲方支付能力等要求。
二、支付申请和审批1.承包商根据实际工程进展情况,填写支付申请表,详细列明实际完成工作和应支付金额。
2.支付申请经承包商项目负责人审核后,提交给项目管理部门或财务部门进行审批。
3.审批部门根据合同约定和项目实际情况,对支付申请进行审查,并决定是否予以支付。
三、支付准备和流程1.审批通过的支付申请,财务部门进行支付准备工作。
包括核对承包商的开户信息、增值税发票、财务报表等。
2.财务部门核实无误后,按照约定的支付条件将款项转入承包商指定的银行账户。
3.支付完成后,财务部门将相关凭证和支付记录归档,并及时通知承包商支付结果。
四、支付管理与风险控制1.建立支付管理制度,明确支付管理的责任和流程,确保支付过程规范、透明。
2.加强对承包商的资质审查,确保支付给具备资质和信誉的供应商。
3.及时跟进工程进展情况,确保支付的及时性和准确性。
4.建立支付款项的监控机制,防止支付资金被挪用或滞留,确保资金安全。
5.定期进行支付效果评估,总结经验教训,不断完善工程款中期支付管理流程。
五、付款证明与结算1.承包商需提供相关的付款证明,包括增值税发票、支付凭证等。
2.甲方需核实付款证明的真实性和合法性,并记录在付款记录中。
3.工程项目结束时,按照合同约定进行结算,包括最终支付和后期补偿等。
综上所述,工程款中期支付管理流程是一个复杂的过程,需要各方的合作和协调,确保资金的合理使用和项目的顺利进行。
通过建立规范的支付管理制度和加强风险控制,可以有效地管理和控制工程款的支付过程。
关于中间验工计量和支付程序的要求及填表说明1.根据《工程监理规范》的有关规定及工程的实际情况,建设项目的工程款支付分为验工计量和支付两个程序,其中验工计量报表包括:表1 工程验工计量汇总表;表2 工程清单验工计量报表;表3 工程变更一览表;表4 本期验工计量汇总表;表5 工程项目中间计量表;表6 永久性工程材料、设备到达现场计量表;附:计算表、示意图等附件工程请款(支付)申请表包括:1.1 工程款支付证书;1.2 工程款支付申请表;1.3 第期工程支付计算表中间验工计量报表和支付(请款)申请表必须采用监理工程师和业主规定的表格形式(样表附后),不得随意更改,上述表格均由施工单位、监理单位分别填报。
2.承包人的中期验工计量报表的截止日期为每月25日,当月27日前必须将报表送至监理工程师处,监理工程师接到承包人要求验工计量的申请后,按有关计量程序进行认真审查核对是否达到以下要求:2.1申请的格式和内容应满足合同条件、符合计量原则;2.2各项资料、证明文件手续齐全,计算过程明了;2.3所有款项计算与汇总无误;2.4表格均用Excel电子表格编辑,计量申请电子版应随计量申请报表同时上报;2.5所有表格均用A4纸打印,要求字迹清晰,按上述顺序装订成册。
监理工程师审核承包人的验工计量报表后,于下月1日前报总监理工程师签发并报业主。
施工单位根据监理工程师和业主的审批结果填报请款(支付)申请表,业主将根据实际情况拨付工程款。
3.中间验工计量报表和请款(支付)申请表填写要求:3.1中间验工计量报表和请款(支付)申请表应反映根据承包人完成的工程造价,并包括按合同应支付的预付款等及扣除应扣款项后,业主应按合同支付给承包人的金额。
3.2监理工程师可通过任何一期中间验工计量报表和请款(支付)申请表,对已支付工程发现的问题或已颁发的签证的错误进行纠正。
变更金额这栏,有变更手续(即发包人已下变更令手续,并按要求完成且填报了相关资料)即填,没有变更手续或手续不全不填。
绿化工程付款流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!绿化工程的付款流程详解绿化工程,作为城市建设和生态环境改善的重要组成部分,其实施过程中的付款流程严谨而复杂。
