工程计量和支付基本程序
- 格式:docx
- 大小:57.24 KB
- 文档页数:2
工程计量支付管理办法第一章总则第一条为了规范基础设施建设(海绵城市配套工程)PPP项目(以下简称“本项目”)的计量支付工作,使计量支付工作标准化、规范化、程序化,合理减少工作流程、有效提高工作效率,做到计量支付“准确、规范、及时”,制定本办法。
第二条承包人、监理人、发包人建立格式统一的工程计量支付台帐及工程形象进度台帐。
台帐应准确反映本期完成、上期末累计完成及开工累计完成情况。
工程竣工结算时,计量台帐、竣工数量、竣工图应统一。
第三条由发包人拟定标价的工程量清单及其说明,总承包项目部人按此办理。
工程量台帐报监理人、发包人审批后作为原始支付依据,施工过程中如发生工程变更,将按照变更管理办法完善变更程序后对工程量台账统一进行调整。
第四条本项目采用统一规范的计量支付表格进行计量与支付管理。
第二章工程计量第五条工程计量的规定(一)计量范围:合同工程量清单的内容,合同文件规定的其他工程费用。
计量是一种净值计量,任何出现于合同规定以外的附加计量请求均被拒绝。
(二)计量依据:1、合同文件。
主要包括合同协议书及附件、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价的工程量清单及说明以及其他合同文件等;2、审定的施工图工程量清单;3、已批复的设计变更文件;4、总监办签认的工序验收、计量联测记录资料及工程质量合格等证明资料;5、计量工程相应的档案资料及影像资料已提交项目公司存档;6、其他补充协议或文件。
补充说明:工程量清单是计量支付的主要依据,相关人员应认真理解工程量清单及其说明的内容,熟悉合同条款,准确地掌握清单工程项目计量的范围和计量的方法。
发包人下发的工程量清单中的数量是预计数量,不能作为最终结算和支付的依据。
发包人审批变更后的工程量清单作为中间计量支付的原始工程量清单。
清单数量的任何变动都必须以发包人批复的工程变更令为依据,根据变更令修订后的工程量清单是工程计量支付和工程结算的依据。
(三)计量原则:按照工程量清单方式计量,据实计量,按合同支付。
3.工程计量的程序(熟悉);(1)提交计量申请当工程符合计量条件而需要计量时,承包人应向监理工程师提交计量申请及有关计量资料。
(2)监理工程师审查计量申请(3)发出计量通知经审查,对于符合合同规定,具备计量条件,监理工程师向承包人发出计量通知。
(4)进行工程计量承包人对已完成的工程进行计量,或监理工程师认为有必要时,可通知承包人共同进行联合测量、计量。
承包人根据计量结果填写工程量报表,并向监理工程师提交工程量报表和有关计量资料。
(5)承包人向监理工程师提交工程量报表(6)复核工程计量结果承包人根据对已完成工程计量的结果,向监理工程师提交工程量报表和有关计量资料。
监理工程师应在收到承包人提交的工程量报表后的7天内进行复核,以确定实际完成的工程量。
承包人未按监理工程师要求参加复核,监理工程师复核或修正的工程量视为承包人实际完成的工程量。
4.工程计量的内容(熟悉)工程计量主要是针对需要支付的项目,只是对所有需要支付的细目进行计量,这是计量工作的最基本要求。
5.工程计量时间(熟悉)通常情况下,工程量清单中单价子目已完成工程量按月计量,总价子目的计量周期按批准的支付分解报告确定。
对于隐蔽工程,则须在工程覆盖之前进行计量。
6.计量方式(熟悉)计量方式一般有如下三种:(1)实地测量与实地勘查。
如土方工程。
(2)室内按图纸计算。
对于钢筋混凝土结构物以及多数永久工程,一般可按图纸计算工程量。
(3)根据现场记录。
如计日工必须按现场记录来计算,又如灌注桩抽芯应按取芯时的钻探记录,又如打桩工程的施工记录等,还有工程量清单第100章的大部分内容为现场检查和记录。
7.计量规则和计量方法(熟悉)计量规则和计量方法主要在技术规范和工程量清单中明确给予规定。
因此,计量时必须严格按本合同计量细则的规定进行计量,不能按习惯计量方法,也不能按别的计量细则。
工程的计量应以净值为准,除非项目专用合同条款另有约定。
工程量清单中各个子目的具体计量方法按合同文件技术规范中的规定执行一般情况下,工程计量的方法主要有以下几种:(1)断面法:主要用于计算取土坑和路堤土方的计量。

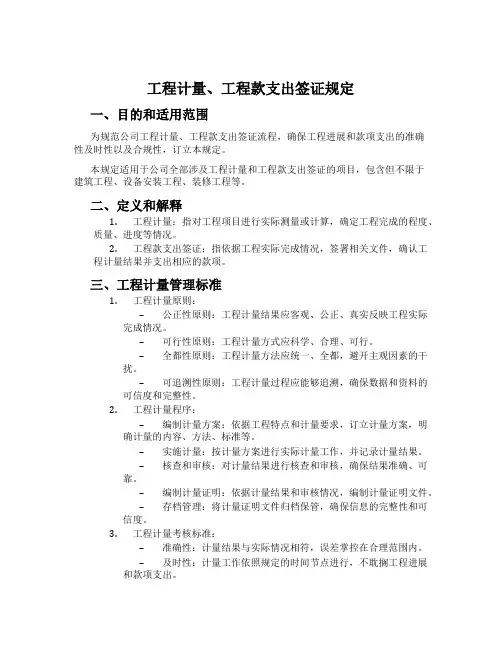

工程计量、工程款支出签证规定一、目的和适用范围为规范公司工程计量、工程款支出签证流程,确保工程进展和款项支出的准确性及时性以及合规性,订立本规定。
本规定适用于公司全部涉及工程计量和工程款支出签证的项目,包含但不限于建筑工程、设备安装工程、装修工程等。
二、定义和解释1.工程计量:指对工程项目进行实际测量或计算,确定工程完成的程度、质量、进度等情况。
2.工程款支出签证:指依据工程实际完成情况,签署相关文件,确认工程计量结果并支出相应的款项。
三、工程计量管理标准1.工程计量原则:–公正性原则:工程计量结果应客观、公正、真实反映工程实际完成情况。
–可行性原则:工程计量方式应科学、合理、可行。
–全都性原则:工程计量方法应统一、全都,避开主观因素的干扰。
–可追溯性原则:工程计量过程应能够追溯,确保数据和资料的可信度和完整性。
2.工程计量程序:–编制计量方案:依据工程特点和计量要求,订立计量方案,明确计量的内容、方法、标准等。
–实施计量:按计量方案进行实际计量工作,并记录计量结果。
–核查和审核:对计量结果进行核查和审核,确保结果准确、可靠。
–编制计量证明:依据计量结果和审核情况,编制计量证明文件。
–存档管理:将计量证明文件归档保管,确保信息的完整性和可信度。
3.工程计量考核标准:–准确性:计量结果与实际情况相符,误差掌控在合理范围内。
–及时性:计量工作依照规定的时间节点进行,不耽搁工程进展和款项支出。
–完整性:计量记录和相关文件齐全、完整,包含计量方案、计量结果、计量证明等。
–文件合规性:计量证明文件符合相关法律法规和公司规定的格式和要求。
四、工程款支出签证管理标准1.工程款支出签证原则:–合同全都原则:工程款支出和签证应符合合同商定,确保各方权益。
–审批程序原则:严格依照公司规定的程序,确保工程款支出和签证的合规性和合法性。
–实际完成原则:工程款支出和签证应以工程实际完成情况为依据。
2.工程款支出签证程序:–收集资料:收集工程计量结果、工程更改情况等相关料子。

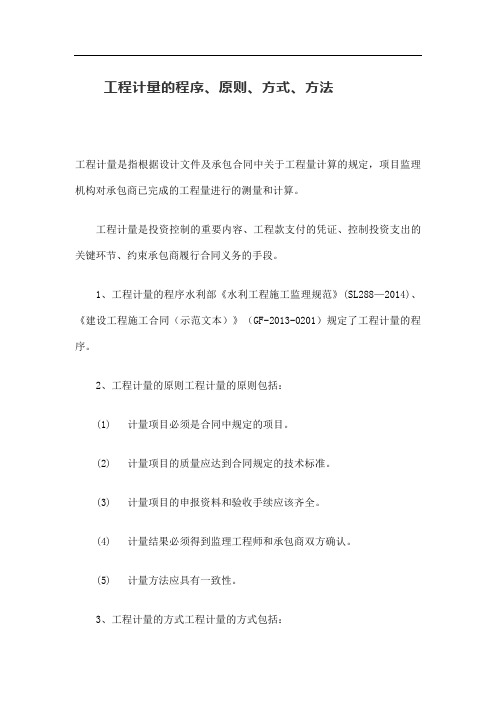

工程计量的程序、原则、方式、方法
工程计量是指根据设计文件及承包合同中关于工程量计算的规定,项目监理机构对承包商已完成的工程量进行的测量和计算。
工程计量是投资控制的重要内容、工程款支付的凭证、控制投资支出的关键环节、约束承包商履行合同义务的手段。
1、工程计量的程序水利部《水利工程施工监理规范》(SL288—2014)、《建设工程施工合同(示范文本)》(GF-2013-0201)规定了工程计量的程序。
2、工程计量的原则工程计量的原则包括:
(1)计量项目必须是合同中规定的项目。
(2)计量项目的质量应达到合同规定的技术标准。
(3)计量项目的申报资料和验收手续应该齐全。
(4)计量结果必须得到监理工程师和承包商双方确认。
(5)计量方法应具有一致性。
3、工程计量的方式工程计量的方式包括:
(1)由监理工程师独立计量。
(2)由承包商进行计量。
(3)监理工程师与承包商联合计量。
4、工程计量的方法工程计量的方法包括:
(1)现场测量。
(2)按设计图纸测量。
(3)仪表测量。
(4)按单据计算。
(5)按监理工程师批准计量。
(6)包干计价项目的计量。
5、工程量的计算工程量的计算包括:
(1)质量计量的计算。
(2)面积计量的计算。
(3)体积计量的计算。
(4)长度计量的计算。
工程计量及支付管理办法计量支付是项目施工管理的关键环节,是业主和承包人经济利益的焦点与核心问题,对加快承包人的资金周转,维护业主的最终利益均有十分重要的意义。
根据建设单位土建工程施工合同,投标文件、合同专用条款、合同通用条款等合同文件,结合本工程的具体特点,现制定工程计量及支付管理办法。
如在操作中发现某些条款需修正,请将具体意见书面报监理代表处,代表处签署意见后报业主,修改后的意见将另行下发并做为本办法的修正文件予以执行。
本工程所有项目的计量及支付工作必须严格按本办法执行。
一、计量管理办法1.计量工作步骤1.1工程量清单的复核承包人进场之后,应根据施工图纸对工程量清单进行复核,并提交监理工程师审核,报业主。
以便使业主清楚地知道施工图纸中的工程数量与清单工程数量的差距。
1.2由监理、承包商及业主三方对计量项目预以确定,然后对其施工前的原始地貌的几何尺寸进行现场测量,初步确定清单中或变更项目的“预计工程数量”,做到事前预计。
1.3由监理对承包商的施工方案进行审批,审批时对不同的计量项目数量及单价有一个初步认识,为各分部、分项工程施工完成后计量提供参考依据(中间对照);1.4工程完工后由监理、承包商及业主三方共同对计量项目进行测量验收计量(最终验收计量),或由监理与承包商进行现场验收后并报业主审批。
对隐蔽工程在覆盖前必须通知监理和业主,并附上照片,否则不予计量。
1.5根据工程交工证书,填写中间计量表;1.6由中间计量表汇总填报月计量汇总表;1.7填写合同工程月计量申报表,付款申请;1.8监理审核签署中间支付证书;1.9业主审批后进行支付。
2.主要计量依据2.1所计量的分项工程必须是已完工的,经监理工程师认可的合格的分项工程。
2.2施工合同协议书2.3专用合同条款2.4通用合同条款2.5技术规范2.6施工图设计图纸2.7工程变更令及修订的工程量清单2.8有关计量的补充协议2.9有关索赔时间及其金额审批表2.10现场测量记录2.11工程量清单及说明2.12工程分项开工申请批复单3.计量的类别计量应分合同工程计量和合同外工程计量,变更工程计量必须是变更资料齐全,并已签发了变更令的工程。
工程计量付款签证制度一、目的与原则本制度旨在规范工程项目的计量、验收及付款程序,确保工程款项的支付准确无误,促进双方诚信合作,避免不必要的经济纠纷。
所有参与方应本着公平、公正、公开的原则执行本制度。
二、计量与验收1. 工程量计算应以设计图纸及变更通知单为依据,由施工单位负责初步计量,并提交给监理单位进行复核。
2. 监理单位应对施工方提交的工程量进行独立核算,确保计量的准确性和客观性。
3. 任何一方对计量结果有异议时,应及时提出,并由双方协商解决或邀请第三方进行仲裁。
4. 工程量的最终确认须经过甲方(建设方)的书面认可。
三、付款签证流程1. 施工单位完成一定阶段的工程量后,应按照合同约定的周期向监理单位提交付款申请。
2. 监理单位在收到付款申请后,应在约定时间内完成对所提工程量的审核,并出具初步审核报告。
3. 甲方在接到初步审核报告后,应组织相关人员对工程现场进行实地验收。
4. 验收合格后,甲方应签发工程量确认书,作为付款的依据。
5. 根据确认的工程量,甲方应按照合同约定的支付条件和比例,签发付款签证。
6. 施工单位凭付款签证向甲方申请工程款项的支付。
四、特殊情况处理1. 若出现工程质量问题或进度延误等特殊情况,应根据合同条款进行相应处理,并在问题解决后再行支付。
2. 对于紧急情况需要预付款的,应按照合同约定的条件和程序办理。
五、记录与存档1. 所有计量、验收及付款签证的相关文件和资料都应当妥善保存,以备日后查询和核查。
2. 甲乙双方应各自保留一份完整的工程计量和付款记录,作为履约的证明。
六、附则1. 本制度自发布之日起生效,由甲方负责解释。
2. 如有未尽事宜,双方应本着诚信合作的原则,通过友好协商解决。

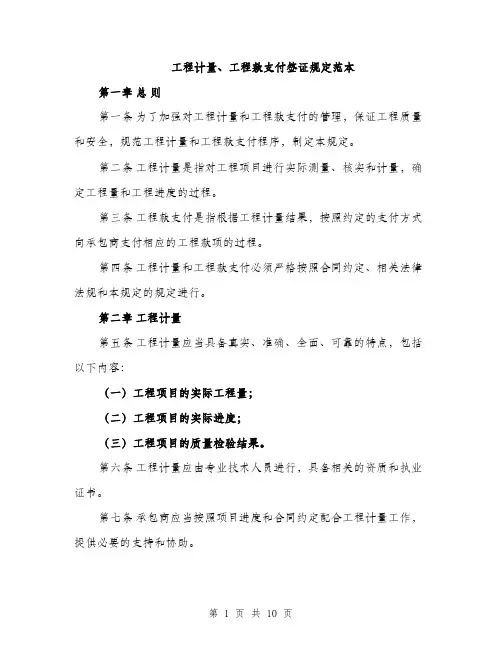

工程计量、工程款支付签证规定范本第一章总则第一条为了加强对工程计量和工程款支付的管理,保证工程质量和安全,规范工程计量和工程款支付程序,制定本规定。
第二条工程计量是指对工程项目进行实际测量、核实和计量,确定工程量和工程进度的过程。
第三条工程款支付是指根据工程计量结果,按照约定的支付方式向承包商支付相应的工程款项的过程。
第四条工程计量和工程款支付必须严格按照合同约定、相关法律法规和本规定的规定进行。
第二章工程计量第五条工程计量应当具备真实、准确、全面、可靠的特点,包括以下内容:(一)工程项目的实际工程量;(二)工程项目的实际进度;(三)工程项目的质量检验结果。
第六条工程计量应由专业技术人员进行,具备相关的资质和执业证书。
第七条承包商应当按照项目进度和合同约定配合工程计量工作,提供必要的支持和协助。
第八条工程计量结果应当以书面形式记录,并由建设单位、监理单位和承包商签字确认。
第三章工程款支付第九条工程款支付应当按照合同约定和工程计量结果进行,确保支付准确、及时。
第十条工程款支付应当根据工程进度和质量情况进行阶段性支付,遵循工程款进度支付的原则。
第十一条工程款支付应当在工程计量结果确认后的3个工作日内完成。
第十二条工程款支付应当通过银行转账等电子方式进行,确保款项的安全性和可追溯性。
第四章工程签证第十三条工程签证是指在工程的执行过程中,发生合同变更或工程量增减等签订补充协议的过程。
第十四条工程签证应当经建设单位、监理单位和承包商三方协商一致,形成书面补充协议,并在3个工作日内交由有关部门备案。
第十五条工程签证应当严格遵循工程合同和相关法律法规的规定,确保签证过程的合法性和合规性。
第十六条工程签证应当明确签证的内容、签证费用、签证后的工程计量和工程款支付等事项。
第五章法律责任第十七条违反本规定,造成工程计量错误、工程款支付不准确等损失的,按照相关法律法规和合同约定承担相应的法律责任。
第十八条建设单位、监理单位、承包商违反本规定的规定,导致工程质量和安全问题的,依法追究相关责任人的法律责任。
工程计量与支付管理实施细则第一节总则1.1根据有关法律、法规和公司《工程建设管理制度汇编》,为及时、准确的办理工程计量,规范合同支付程序,结合实际情况,制定本办法。
1.2工程计量与支付管理包括工程量清单、工程计量与合同支付的管理。
第二节工程量清单管理2.1房建项目部在工程施工准备阶段,应开展工程量清单核算工作。
在施工图纸齐全后两个月内对原投标清单进行全面核算,确定工程量支付清单;对原清单中未含工程项目进行增补,及时编制工程量增补清单,并填写《增补清单报签单》,经公司审核后报集团公司审批。
2.2填写《增补清单报签单》须填写报签单位、经办人、工程名称、合同编号、增补清单金额。
《增补清单报签单》中报签内容一栏须说明增补单价测算的原则和依据。
第三节工程计量管理3.1工程计量由房建项目部根据合同有关条款的规定进行审核、监督与指导,具体工作委托监理单位组织实施。
3.2工程计量前,房建项目部应对工程计量支付的总体申请进行审批。
3.3房建项目部采用工程计量与工程质量相结合的原则,以分项工程为计量单位,以质量达到合同约定的等级为计量前提,严格依据招标文件、合同条款进行工程计量。
第四节合同支付管理4.1 支付条件(1)合同支付必须符合合同条款的规定。
(2)完成合同约定的工作内容并符合规定标准。
(3)合同支付必须经主管领导审批。
(4)在资金使用计划额度以内。
(5)未签订合同不得提前支付合同款项。
4.2施工及施工监理合同支付(1)经招标的工程项目,合同支付严格按照招标文件的相关规定执行。
(2)不执行工程计量的施工合同的支付,应按照订立的合同条款执行。
4.3 征地拆迁合同支付,按征地拆迁合同条款及支付程序进行。
4.4 其他合同支付。
凡与工程建设有关,且合同价款进入工程决算的其它合同及协议书的支付,均应按照合同条款及支付程序办理。
4.5 支付程序。
按集团公司规定的支付程序进行合同支付。
第五节资料管理5.1 建立合同支付台帐。
施工项目计量支付程序中国建筑第X工程局第三工程公司2012.09发布2012.09实施计量支付程序1 目的1.1 通过计量支付程序的实施,控制本项目各合同款项按照合同约定时间支付,确保资金安全。
1.2 明确、规范计量支付过程中有关各方的职责。
2 适用范围本程序适用于本项目中的工程承包合同下的计量与支付、供应/咨询服务合同下的支付工作。
3 依据3.1 国家的法律法规和政策;3.2 业主与承包商、供应商、咨询服务商签订的合同及相关资料;3.3 设计文件、技术文件及相关资料;3.4 本公司相关管理制度和程序。
4 职责范围4.1 承包商按工程承包合同有关约定,及时提出计量申请、支付申请;供应商、咨询服务商按供应、咨询服务合同约定及时提出支付申请;4.2 监理工程师和跟踪审计造价师按照计量规则、合同约定进行工程计量工作;监理工程师审核承包商、供应商的支付申请,并开具支付证书;4.3 项目管理师对审计,监理工程师的计量,监理工程师发出的支付证书进行审核、确认,并报业主;项目管理部审核咨询服务商的支付申请,并报业主。
4.4业主负责按照合同约定的期限支付已经项目管理部审核通过的合同款项。
5程序5.1一般要求本项目的计量支付工作包括工程款计量支付、供应款计量支付、费用支付三类。
5.1.1 工程款计量支付:指本项目中工程承包合同相关款项的计量与支付;5.1.2 供应款计量支付:指本项目中甲供材料/设备采购供应合同相关款项的计量与支付;5.1.3 费用支付:指本项目中除工程款、供应款以外的其他款项的支付,如咨询、检测、试验、等服务合同的款项等。
5.2工程款计量支付程序5.2.1工程计量工程计量是在工程承包合同履约过程中,按照合同约定时间节点,对承包商当期完成的工作所进行的计量:(1)每月25日前(或合同约定的其他时间节点),承包商向监理工程师提交《表B06-1:工程计量报审表》(亦即监理用表第三版《A4.1工程计量报审表》);(2)监理工程师在合同约定期限内完成计量审核;(3)监理工程师的审核意见返回承包商,作为支付申请的依据之一。
公路工程计量与支付实施细则新公路工程计量与支付实施细则是指对公路工程项目进行计量与支付的具体规定和操作细则,主要是为了规范公路工程项目的计量与支付工作,保证工程质量和进度的正常推进。
下面将从计量与支付的原则、计量内容、支付方式、计量人员和支付程序等方面进行详细介绍。
一、计量与支付的原则1.公正、公平原则。
对工程项目进行计量与支付时,应当坚持公正、公平的原则,严格按照合同约定和相关规定进行计量,确保各方利益得到合理保障。
2.准确、全面原则。
计量结果应当准确反映工程项目的实际情况,计量内容应当全面涵盖合同约定的所有工程里程碑。
3.及时、有序原则。
计量与支付的工作应当及时进行,遇到问题及时解决,确保工程进度的正常推进。
4.合理、高效原则。
计量与支付应当根据实际情况合理安排,提高计量与支付的工作效率,节约时间和成本。
二、计量内容1.工程量计量。
工程量计量包括项目量计量、分部工程量计量和单位工程量计量,主要是对工程项目的数量进行评估和计量。
2.质量计量。
质量计量包括工程材料的质量抽查和检验,确保工程材料符合相关质量标准。
3.工期计量。
工期计量主要是对工程项目的进度进行评估和计量,确保工程按时完成。
三、支付方式1.阶段支付。
根据工程进度和合同约定,按照一定比例支付工程款项。
2.工程量支付。
根据工程量计量结果支付工程款项,确保按照实际完成的工程数量支付相应的款项。
3.质量支付。
根据质量计量结果支付工程款项,确保工程材料的质量符合相关标准。
4.竣工支付。
工程项目竣工后进行支付,确保工程项目按照合同约定的质量和进度完工。
四、计量人员1.计量员。
负责对工程项目进行计量的人员,具备相关计量专业知识和技能。
2.监理工程师。
监督和指导计量员的工作,确保计量工作的准确性和公正性。
3.会计人员。
负责核对计量结果和支付款项,确保计量和支付的准确性和规范性。
五、支付程序1.提供计量资料。
承包商提供相关的工程量和质量资料,包括实际完成的工程量、材料质量检验报告等。
工程计量和支付管理办法1总则1。
1为了进一步提高工程计量和支付工作的管理水平,促进计量和支付管理工作程序化、规范化、、科学化,特编制此管理办法。
1.2本管理办法编制的依据是《中华人民共和国建筑法》、《施工合同》及其补充文件等有关法律、法规和标准.1.3本管理方法制定的指导思想是通过规范工程计量和支付工作管理流程,以简洁有力的管理办法加强对工程投资的管理,确保工程款支付的及时性和准确性。
1.4本管理办法适用于本工程项目1。
5各单位执行本管理办法的同时仍须严格执行《建设工程监理规程》等规程和标准。
1.6各单位编制《监理实施细则》、《施工组织设计》等纲领性文件时应参照本管理办法种的要求执行2工程计量和支付管理原则2.1按合同计量原则:所有计量和支付工作均应符合合同文件的有关规定,以合同及其补充文件内容要求和支付的基本要求;2.2按实计量和支付原则:计量工程量应是承包单位按图纸和实际要求完成的,经监理工程师计算和现场测量的工程量,并经过建设单位确认的工程量;建设单位支付的金额依据是如实计量的工程量;2.3按质论价的原则:所有计量的工程项目均达到质量检验评定的合格等级,否则,监理工程师有权视工程质量情况,决定的否暂缓扣计量;2.4及时计量的原则:工程量计量原则上每月计量一次,计量工作随工程进度情况进行汇总,计量周期为上月26日止本月25日;建设单位及时支付已计量工程量的工程款;2.5准确原则:计量和支付工作应做到不重计、不超计、不漏计;2.6依据清单原则:原则上,工程过程中的工程量和支付工作的依据是经过监理和建设单位确认的计量清单;2。
7简介有力原则:工程完工后,将工程变更、工程洽商、工程索赔等内容按照建设单位决算工作的管理要求汇总进入工程决算范围内,决算完成后进行支付。
3工程量计量管理3。
1清单管理3.1。
1由承包人在接到中标清单后14天内,根据合同文件和施工设计图纸对中标清单的数量进行认真核实,还应进一步明确中标清单是否有遗漏的工程项目,进过监理工程师审核,报送建设单位确认后,形成计量清单;3。
公路工程中的工程款支付程序有哪些公路工程的建设和维护是国家基础设施建设的重要组成部分。
在公路工程的进展过程中,工程款支付程序是确保施工单位按时获得款项的关键环节。
本文将介绍公路工程中常见的工程款支付程序,并分析其特点和重要性。
一、工程款支付申请工程款支付程序的第一步是施工单位向业主提出款项支付申请。
施工单位需准备齐全的申请材料,包括工程款支付申请表、工程量计量单、合同、发票等。
这些材料需要真实、准确地反映工程进度和实际情况。
施工单位可以通过书面形式或在线平台向业主提交申请。
二、款项审核一旦收到施工单位的工程款支付申请,业主将对申请的内容进行审核。
审核的目的是确保工程量和工程进度的准确性和合规性。
业主还会核对申请材料是否符合合同和相关法规的要求。
在这一步中,业主有权要求施工单位提供进一步的解释或补充材料。
三、合同签订审核通过后,业主和施工单位将进行合同签订。
合同是工程款支付程序的重要依据,其中规定了款项支付的金额、时间和方式。
双方在签订合同时,应确保合同的有效性和合法性。
合同签订后,双方需遵守合同条款,并按照约定的时间和方式进行款项支付。
四、款项支付款项支付是公路工程中最关键的环节之一。
按照合同规定,业主应及时支付工程款项给施工单位。
支付方式可以是分期支付或一次性支付,具体方式应由合同明确规定。
款项支付应通过合法的银行渠道进行,以确保资金安全和透明度。
五、工程验收在工程款支付程序的末端,业主需要对公路工程进行验收。
验收的目的是确保工程质量和完工情况符合合同要求和相关标准。
施工单位应配合完成验收工作,并解决业主提出的问题和意见。
只有在工程验收合格后,业主才会继续进行款项支付。
六、争议解决在公路工程的建设和维护中,可能会出现争议和纠纷。
对于工程款支付中的争议,双方可以通过协商、调解或仲裁等方式解决。
一旦发生纠纷,双方应及时沟通,通过合法途径解决分歧,以确保工程款支付程序的顺利进行。
综上所述,公路工程中的工程款支付程序包括工程款支付申请、款项审核、合同签订、款项支付、工程验收和争议解决等环节。
