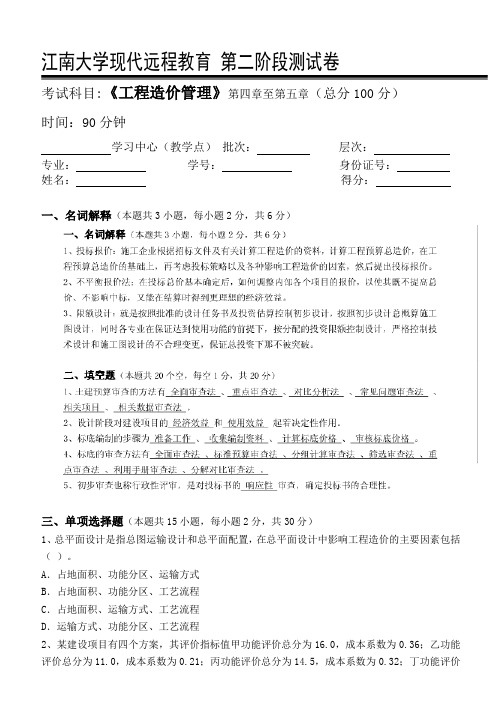

江南大学现代远程教育第二阶段测试卷考试科目:《工程造价管理》第四章至第五章(总分100分)时间:90分钟学习中心(教学点)批次:层次:专业:学号:身份证号:姓名:得分:一、名词解释(本题共3小题,每小题2分,共6分)三、单项选择题(本题共15小题,每小题2分,共30分)1、总平面设计是指总图运输设计和总平面配置,在总平面设计中影响工程造价的主要因素包括()。
A.占地面积、功能分区、运输方式B.占地面积、功能分区、工艺流程C.占地面积、运输方式、工艺流程D.运输方式、功能分区、工艺流程2、某建设项目有四个方案,其评价指标值甲功能评价总分为16.0,成本系数为0.36;乙功能评价总分为11.0,成本系数为0.21;丙功能评价总分为14.5,成本系数为0.32;丁功能评价总分为13.0,成本系数为0.27;,根据价值工程原理,最好的方案是()。
A.甲B.丙C.乙D.丁3、单价法和实物法编制施工图预算的主要区别是()。
A.计算直接工程费的方法不同B.计算间接费的方法不同C.计算工程量的方法不同D.计算利税的方法不同4、采用综合单价法编制标底不应包括( )。
A.计算工程量B.形成工程量清单C.单独计算不可预见费D.估算分项工程综合单价5、采用不平衡报价法不正确的做法是()。
A.设计图纸不明确,估计修改后工程量要增加的,可以提高单价B.能够早日结账收款的项目可适当提高C.预计今后工程量会增加的项目单价适当提高D.施工条件好、工作简单、工作量大的工程报价可高一些6、施工招标文件和投标文件内容的编制应遵循()规定。
A.在招标文件中应明确执行的概预算定额与费用定额B.由于施工单位原因造成不能按合同工期竣工时,应赔偿由于误工给建设单位带来的损失,但计取的赶工措施费不予扣除C.招标文件可以不按照招标文件的各项要求来编制D.如果投标单位未能按要求提交投标保证金,则招标单位可商议决定是否保留其投标资格7、关于生产能力指数,以下叙述正确的是()。
江南大学现代远程教育第三阶段练习题考试科目: 《工程造价案例》第五章至第六章(总分100分)学习中心(教学点)批次:层次:专业:学号:身份证号:姓名:得分:案例一(共20分)【背景材料】某海滨城市为发展旅游业,经批准兴建一座三星级大酒店。
该项目甲方××年10月10日分别与某建筑公司(乙方)和某外资装饰工程公司(丙方)签订了主体建筑工程施工合同和装饰施工合同。
合同约定主体建筑工程施工于当年11月10日正式开工。
合同日历工期为2年5个月。
因主体工程与装饰工程分别为两个独立的合同,由两个承包商承建,为保证工期,当事人约定:业主与装饰施工采取交叉作业,既主体完成三层,装饰工程承包商立即进入装饰作业。
为保证装饰工程达到三星级水平,业主委托某监理公司实施“装饰工程监理”。
在工程施工1年6个月时,甲方要求乙方将竣工日期提前2个月,双方协商修订施工方案后达成协议。
该工程变更后的合同工期竣工,经验收后投入使用。
在该工程投入使用2年6个月后,乙方因甲方少付工程款起诉至法院。
诉称:甲方于该工程验收合格后签发了竣工验收报告,并以开张营业。
在结算工程款时,甲方应付工程总价款1600万元人民币,但只付1400万元人民币。
特请求法院判决被告支付剩余的200万元及拖期的利息。
在庭审中,被告答称:原告主体建筑工程施工质量有问题,如大堂、电梯间门洞、大厅墙面、游泳池等主体施工质量不合格。
因此,装修商进行返工,并提出索赔,经监理工程师签字报业主代表认可,共支付15.2万美元,折合人民币125万元。
此项费用应由原告承担。
另还有其他质量问题,并造成客房、机房设备、设施损失计人民币75万元。
共计损失200万元人民币,应从总工程款中扣除,故支付乙方主体工程款总额为1400万元人民币。
原告辩称:被告称工程主体不合格不属实,并向法院呈交了业主及有关方面签字的合格竣工验收报告及业主致乙方的感谢信等证据。
被告又辩称:竣工验收报告及感谢信,是在原告法定代表人宴请我方时,提出了为了企业晋级的情况下,我方代表才签的字。
工程估价第一阶段江南大学网络)第一篇:工程估价第一阶段江南大学网络)工程估价第一阶段交卷时间:2017-11-17 09:32:52一、单选题1.(2分)施工定额是()的基础。
•••• A. 编制施工图预算 B. 编制预算定额 C. 投资估算指标 D. 编制概算定额纠错得分: 0知识点: 1b 第一阶段B卷展开解析答案 B 解析2.(2分)工料单价法计价程序除以直接费为计算基础、人工费为计算基础外,还有以()为计算基础。
• A. 间接费••• B. 人工费C. 人工费和机械费D. 机械费纠错得分: 2知识点: 1a 第一阶段A卷展开解析答案 C 解析3.(2分)国产标准设备原价,一般是按()计算的。
•••• A. 带有备件的原价 B. 定额估价法 C. 系列设备插入估价 D. 分组组合估价纠错得分: 0知识点: 1b 第一阶段B卷展开解析答案 A 解析4.(2分)公式:企业管理费费率=为计费基础。
••••×100%是以()A. 直接费 B. 人工费C. 人工费和机械费D. 机械费纠错得分: 0知识点: 1b 第一阶段B卷展开解析答案 D 解析5.(2分)假设C为材料费占人工费、材料费、机械费合计的比例,C0为本地区原费用定额测算所选典型工程材料费占人工费、材料费和机械费合计的比例,则当C<C0值的下限时,可采用以()为基数计算该分项的间接费和利润。
• A. 人工费和机械费合计••• B. 人工费、材料费、机械费合计 C. 人工费D. 材料费、机械费合计纠错得分: 0知识点: 1a 第一阶段A卷展开解析答案 A 解析6.(2分)某进口设备FOB价为人民币1200万元,国际运费72万元,国际运输保险费4.47万元,关税217万元,银行财务费6万元,外贸手续费19.15万元,增值税253.89万元,消费税率为5%,则该设备的消费税为()万元。
•••• A. 78.60 B. 74.67 C. 79.93 D. 93.29纠错得分: 0知识点: 1b 第一阶段B卷展开解析答案 A 解析7.(2分)某施工项目由预算表可知,其直接工程费为500万元,按规定标准计算的措施费为100万元,按直接费计算的间接费费率为15%,按直接费与间接费之和计算的利润率为2%,则该项目的不含税金的造价为()万元。
《工程造价管理》教案第一章:工程造价管理概述1.1 工程造价的定义与分类1.2 工程造价管理的目标与原则1.3 工程造价管理的流程与方法1.4 工程造价管理的发展趋势第二章:工程造价的构成与计算2.1 工程造价的构成要素2.2 工程造价的计算方法2.3 工程造价的计算案例分析2.4 工程造价计算的注意事项第三章:工程预算编制与管理3.1 工程预算的定义与作用3.2 工程预算的编制方法与步骤3.3 工程预算的管理与控制3.4 工程预算的调整与变更第四章:工程招投标与合同管理4.1 工程招投标的概述与流程4.2 工程招投标文件的编制与评审4.3 工程合同的类型与内容4.4 工程合同的管理与履行第五章:工程造价控制与审计5.1 工程造价控制的目标与方法5.2 工程造价控制的要点与措施5.3 工程造价审计的定义与作用5.4 工程造价审计的程序与要求第六章:工程量清单计价与造价控制6.1 工程量清单的编制与分类6.2 工程量清单计价的方法与步骤6.3 工程造价控制策略与措施6.4 工程量清单计价软件的应用第七章:工程项目投资估算与风险管理7.1 项目投资估算的定义与作用7.2 项目投资估算的方法与技巧7.3 项目投资风险的识别与管理7.4 项目投资估算案例分析第八章:工程造价咨询与计价规范8.1 工程造价咨询的业务与资质8.2 工程造价咨询规范与流程8.3 工程造价咨询案例分析8.4 工程造价咨询行业的发展趋势第九章:工程结算与决算9.1 工程结算的定义与作用9.2 工程结算的方法与程序9.3 工程决算的定义与内容9.4 工程决算的编制与审查第十章:工程造价管理的信息化10.1 工程造价管理信息化的意义与需求10.2 工程造价管理信息系统的功能与结构10.3 工程造价管理信息系统的应用与实施10.4 工程造价管理信息化的发展方向重点和难点解析一、工程造价的定义与分类:理解工程造价不仅仅是建设成本,还包括其他相关费用,如设计费、监理费等。
精选全文完整版(可编辑修改)《工程造价管理》教学大纲一、课程的性质、地位与任务:《工程造价管理》是工程造价专业的专业核心课程,该课程的基本内容是工程造价专业人才所必备的基本理论知识。
学生通过本课程的学习获得必需的建筑工程概预算的基本理论、基本知识,培养自身分析问题和解决问题的能力,为学习后续相关专业课程乃至今后从事建筑工程或工程造价专业技术工作及研究开发打下必要的理论基础。
二、教学基本要求本课程是一门研究建筑工程与经济的主要课程。
要学习好本门课程,首先要了解本课程的研究对象和主要任务,同时还要了解本课程需要掌握的基本知识和相关知识,并对本课程的主要内容、重点、难点和学习方法加以了解,为后面学习本课程做好准备。
四、教学内容与学时安排绪论 2学时本章教学目的和要求:通过本章的学习,使学生了解固定资产与建设工程的含义;掌握建设工程的组成以及建设项目的层次划分。
教学重点:资产与建设工程的联系。
教学难点:建设工程的组成。
第一节建设工程概述一、建设工程的组成及其含义第二节工程造价概述一、工程造价的含义二、工程造价的特点及职能三、工程造价计价的特点第三节工程造价管理一、工程造价管理的含义二、工程造价管理的目标、特点和对象三、工程造价管理的内容第四节工程造价管理体制一、工程造价管理体制的构成第一章建筑工程造价的构成 4学时本章教学目的和要求:本章主要讲解了建筑工程的分类,工程量清单计价;掌握建筑工程定额计价费用构成。
教学重点:建设工程定额计价费用构成教学难点:工程量清单计价规范。
第一节建设工程定额计价费用构成一、施工定额二、预算定额三、概算定额四、《全国统一建筑工程基础定额》简介第二节工程量清单计价一、工程量清单计价的基本概念二、工程量清单计价的基本原理三、《建设工程工程量清单计价规范》的主要内容第二章建筑工程预算定额 6学时本章教学目的和要求:通过本章节的学习,使学生掌握定额的编制原则、依据;掌握定额消耗量的确定方法、预算定额项目单价的确定方法;掌握北省建筑工程预算综合基价的使用。
江南大学现代远程教育第二阶段测试卷A考试科目:《工程建设监理概论》第四至第五章(总分100分)考试时间:90分钟一、单项选择题(本题共40小题,每小题1分,共40分)1.在工程项目的( B )才能形成由项目业主、承建商和监理单位参加的三方管理体制。
A.投资决策阶段 B.建设实施阶段C.投资决策阶段和建设实施阶段 D.整个寿命周期2.建设工程监理的目标控制活动主要发生在工程项目建设的( B )阶段。
A.决策 B.实施 C.设计 D.施工3.按( A )分解建设工程目标是目标分解的最基本方式。
A.工程内容 B.工程重要性程度C.工程阶段D.工程难易4.下列各项工作中,( A )应当属于监理工程师所进行的对投入的控制工作。
A.审查施工单位提交的施工方案 B.对施工工艺过程进行控制C.必要时下达停工令 D.做好工程预验收工作5.监理工程师在目标控制的每个循环中,都应当做好( A )环节工作,它是保证实际产出符合计划要求的第一步关键工作。
A.投入控制 B.转换控制 C.评价对比 D.纠正偏差6.项目监理组织在开展目标控制工作之前,必须明确监理各部门和人员的岗位职责以及相互协作关系。
所以( B )是目标控制的重要前提,它是目标控制的基本保障。
A.制定监理计划B.建立监理组织 C.加强领导 D.组织协调7.下面各项监理活动,( A )属于控制的合同措施。
A.确定并采取防止索赔措施 B.落实目标控制的部门和人员C.对工程变吏方案进行可行性分析 D.收集已建工程目标数据8.在施工监理过程中,减少第三方提出的索赔条件和机会,正确处理索赔等事宜,是投资控制的( D )措施。
A.经济 B.技术 C.组织 D.合同9.施工准备阶段监理工作应包括( D )。
A.制定施工方案B.进行设计交底C.施工测量放线D.审批工程开工10.( B )控制是建立在预测和经验基础上的控制方法。
A.反馈 B.前馈 C.事后 D.事中11.工程设计监理的基本任务是( C )。
江南大学网络教育第二阶段江南大学练习题答案共三个阶段,这是其中一个阶段,答案在最后。
考试科目:《工程造价管理》第章至第章(总分100分)__________学习中心(教学点)批次:层次:专业:学号:身份证号:姓名:得分:一单选题 (共15题,总分值15分,下列选项中有且仅有一个选项符合题目要求,请在答题卡上正确填涂。
)1. 某建设项目有四个方案,其评价指标值甲功能评价总分为16.0,成本系数为0.36;乙功能评价总分为11.0,成本系数为0.21;丙功能评价总分为14.5,成本系数为0.32;丁功能评价总分为13.0,成本系数为0.27;,根据价值工程原理,最好的方案是()。
(1 分)A. 甲B. 丙C. 乙D. 丁2. 在设计阶段应用价值工程进行方案优化控制工程造价时,研究对象的选取通常通过()确(1分)A. 功能分析、评价B. 价值系数C. ABC分类法D. 环比评分法3. 施工招标文件和投标文件内容的编制应遵循()规定。
(1 分)A. 在招标文件中应明确执行的概预算定额与费用定额B. 由于施工单位原因造成不能按合同工期竣工时,应赔偿由于误工给建设单位带来的损失,但计取的赶工措施费不予扣除C. 招标文件可以不按照招标文件的各项要求来编制D. 如果投标单位未能按要求提交投标保证金,则招标单位可商议决定是否保留其投标资格4. 编制标底应遵循的原则中,不正确的是()。
(1 分)A. 一个工程只能编制一个标底B. 标底作为建设单位的预期价格,应力求与市场的实际变化吻合C. 标底应由成本、利润、税金组成,应控制在批准的总概算及投资包干的限额内D. 标底应考虑保险以及采用固定价格的工程的风险金等5. 推行限额设计时,施工图设计阶段的直接控制目标是()。
(1 分)A. 经批准的投资估算B. 经批准的设计概算C. 经批准的施工图预算D. 经确定的工程合同价6. 中标单位应按规定提交履约担保,其形式包括()。
江南大学现代远程教育第三阶段练习题考试科目:《工程造价管理》第六章至第九章(总分100分)学习中心(教学点)批次:层次:专业:学号:身份证号:姓名:得分:一、名词解释(本题共3小题,每小题2分,共6分)1、施工索赔:答:施工索赔是在施工合同履行过程中,合同一方因对方不履行或没有全面适当履行合同所规定的义务而遭受损失时,向对方提出索赔或补偿要求的行为。
2、预付款答:由建设单位在开工前拨给施工企业一定数额的预付备料款,构成施工企业为该承包工程储备和准备主要材料、结构件所需的流动资金。
3、竣工结算答:竣工结算是在工程竣工并经验收合格后,造原合同造价的基础上,将有增减变化的内容,按照施工合同约定的方法预规定,对原合同造价进行相应的调整,编制确定工程实际造价并作为最终结算工程价款的经济文件。
二、填空题(本题共20个空,每空1分,共20分)1、项目后评估的方法有统计预测法、对比法和因素分析法。
2、后评估的程序提出问题、筹划准备、搜集资料、分析研究和编制项目后评估报告。
3、新增资产分为固定资产、无形资产、流动资产和其他资产。
4、单位工程竣工结算由承包人编制,发包人审查。
5、合同措施,在纠偏方面主要指索赔管理。
6、经济措施主要指审核工程量和签发支付证书,最为人们接受。
7、采取有针对性的措施纠偏。
纠偏可才采用组织措施、经济措施、技术措施和合同措施。
三、单项选择题(本题共15小题,每小题2分,共30分)1、单台设备试车费属于(D)。
A.联合试运转费B.设备购置费C.生产准备费D.设备安装费2、下列方法中,不属于投资偏差分析的方法是(B)。
A.横道图法B.网络图法C.表格法D.曲线法3、按照利润的分配顺序,税后利润应首先用于( A )。
A.弥补损失B.法定盈余公积C.公益金D.应付利润4、由于施工过程受到严重干扰,造成多个索赔事件混杂在一起时,可用( D )计算索赔费用。
A.实物法B.单价法C.分项法D.总费用法5、按照《建设工程施工合同》有关规定,工程变更不包括( D )。
江南大学现代远程教育第二阶段测试卷考试科目:《工程造价管理》第四章至第五章(总分100分)时间:90分钟一、名词解释(本题共3小题,每小题2分,共6分)1、标底: 是招标人根据招标项目的具体情况,编制完成招标项目所需的全部费用,是依据国家规定的计价依据和计价办法计算出来的工程造价,并按规定程序审定的招标工程的预期价格。
2、设计概算:是在投资估算的控制下由设计单位根据初步设计图纸机说明、概算定额(指标)、各项费用定额或取费标准、设备、材料预算价格等资料,编制和确定的建设项目从筹建至竣工交付使用所需全部建设费用的文件。
3、施工图预算:是根据已批准的施工图纸,按各地有关规定编制的工程费用文件。
二、填空题(本题共20个空,每空1分,共20分)1、设计概算审查的内容包括编制依据、编制深度、建设规模标准、设备规格数量配置、工程量、计价指标、其他费用。
2、单位建筑工程概算的编制方法有概算定额法、概算指标法、类似工程预算法。
3、土建预算的审查,中小型项目适用单审,大中型项目适用会审。
4、商务评审是从成本、财务和经济分析等方面评定投标报价的合理性和可靠性;5、实质性响应的投标文件,应该与招标文件的技术要求、报价要求和合同主体条款等关键性内容相符,无显著差异或保留。
6、固定总价合同适用于工期较短、要求明确图纸齐全的情况。
三、单项选择题(本题共15小题,每小题2分,共30分)1、在设计阶段应用价值工程进行方案优化控制工程造价时,研究对象的抽取通常由(C )确定。
A.功能分析、评价 B.价值系数 C.ABC分析法。
D.环比评分法2、下面对招标工程评标方法的评价,正确的是( A )。
A.百分法具有指标全面、评价标准明确的优点B.评议法具有指标全面、科学准确的优点C.合理低标价法具有指标全面、评价标准明确的优点D.合理低标价法是最低的投标价中标的方法3、下列经营成本计算正确的是(D )。
A.经营成本=总成本费用—折旧费—维简费—利息支出B.经营成本=总成本费用—摊销费—维简费—利息支出C.经营成本=总成本费用—折旧费—维简费—摊销费—利润支出D.经营成本=总成本费用—折旧费—维简费—摊销费—利息支出4、采用标准图大量建造的住宅工程,其适用的标底编制方法是( B)。
A.平方米造价包干法B.类似工程预算法C.扩大综合预算法D.施工图预算法5、采用不平衡报价法不正确的做法是(A )。
A.设计图纸不明确,估计修改后工程量要增加的,可以提高单价B.能够早日结账收款的项目可适当提高C.预计今后工程量会增加的项目单价适当提高D.施工条件好、工作简单、工作量大的工程报价可高一些6、工程量清单计价应包括按招标文件规定完成工程量清单所需的全部费用,通常由分部分项工程费、措施项目费和其他项目费和(B )组成。
A.主要材料费 B.规费、税金C.利润 D.零星工程费7、在审查施工图预算时,可按预算定额顺序或施工的先后顺序,逐一进行审查,这种审查方法被称为( C)。
A.筛选审查法B.分解审查法C.全面审查法D.重点审查法8、在用单价法编制施工图预算过程中,单价是指(A )。
A.工料单价B.施工机械台班单价C.材料单价D.定额项目单价9、关于投标担保,下列说法中正确的是(B )。
A.在招标文件规定的投标有效期内,投标人对投标文件享有撤销权B.当招标项目出现问题,需要重新招标甚至终止招标时,即使责任完全在招标人一方,招标人仍可以拒绝所有招标,且无须对投标人承担赔偿责任C.与投标担保相类似,招标人在招标时也应提供招标担保D.施工招投标中的投标担保应当在领取招标文件时提供10、以工程项目概算为基础制定的标底,通常用于(A )工程。
A. 已完成初步设计或技术设计的B. 总图运输C. 大型民用建筑D. 采用标准图大量建造的住宅11、单价法编制施工图预算的过程中,最关键的一个环节是(B )。
A. 搜集编制依据B. 计算工程量C. 套用预算定额单价D. 计算其他项费用、汇总造价12、根据(D )不同,工程造价指数可以分为综合指数和平均数指数。
A. 依据资料的期限长短B. 所反映的现象的性质C. 采用的基期D. 编制的方法13、一个项目总报价确定后,通过调整内部各个项目的报价,以期既不提高总价,不影响中标,又能在结算时得到更理想的经济效益的报价方法是(B )A. 多方案报价法B. 不平衡报价法C. 增加建议方案法D. 不同特点报价法14、建设工程招标方式分为公开招标和邀请招标,分类的角度是(B )。
A. 招标效率B. 竞争程度C. 组织形式D. 招标范围15、在计时观察法中,技术操作难度最大的是(B )。
A.选择法测时B.接续法测时C.数示法写实记录D.图示法写实记录四、多选题(每题的备选答案中,有两个或两个以上符合题意,本题共10小题,每小题2分,共20分)1、建设项目投资方案经济评价,项目可行的条件是(ABD )。
A.FNPV≥0B.FIRR≥i。
C.Pt≥行业基准投资回收期D.投资利润率≥行业平均投资利润率E.贷款偿还期≥借款合同规定期限2、工程量清单是表现拟建工程的(ABCE )的明细清单。
是按照招标要求和施工设计图纸要求规定将拟建招标工程的全部项目和内容,依据统一的工程量计算规则、统一的工程量清单项目编制规则要求,计算拟建招标工程的分部分项工程数量的表格。
A.分部分项工程项目名称B.措施项目名称C.相应数量D.费用项目名称E.其他项目名称3、计算流动资金在可行性研究中,为简化计算,仅对( BCDE)内容进行估算。
A.设备B.应付账款C.应收账款D.现金E.存货4、施工图预算内容审查的重点是(ACE )。
A.审查工程量计算是否正确B.审查有无设计漏项C.审查其他有关费用是否符合要求D.审查材料代用是否合理E.审查预算单价的套用是否正确5、在用筛选法进行施工图预算审查时,通常是用各个分部分项工程的(BDE )在每个单位面积上的数值作为基本值。
A. 材料消耗数量B. 用工量C. 机械台班消耗量D. 工程量E.造价6、优化设计方案时,关于价值工程的正确说法有(ABE )。
A.价值工程侧重于设计阶段开展工作B.价值工程以提高产品价值为中心C.价值工程以降低产品成本为核心D.价值工程以提高产品功能为中心E.价值工程把功能分析作为独特的研究方法7、施工图阶段招标时,在按施工图计算工程量、采用概算定额编制标底的基础上必须充分考虑的因素有(ABD )。
A.项目装修、设备情况不同进行调整B.施工图纸要求C.招标工程范围D.招标方的质量要求E.目标工期8、(CDE)不属于建筑安装工程直接费。
A. 材料二次搬运费B. 施工机械大修费C. 生产工人退休工资D. 生产职工教育经费E. 生产工具使用费9、在购置设备费的构成内容中,不含有(ABC )。
A. 设备运输包装费B. 设备安装保险费C. 设备检验费D. 设备采购招标费E. 设备联合试运转费10、柱网的选择主要取决于()。
A. 厂房中有无吊车B. 屋顶的承重结构C. 厂房的高度D. 厂房层数E. 厂房的地质条件五、简答题(本题共2小题,每小题5分,共10分)1、招投标阶段工程造价管理的内容1、答:招标投标阶段工程造价管理的工作内容有:发包人选择合理的招标方式;发包人选择合理的承包方式;发包人编制招标文件,清单合理的工程计量方法和投标报价方法,确定工程招标标底;承包人编制投标文件,合理确定投标报价;发包人选择合理的评标方式进行评标,在正式确定中标单位之前,对潜在中标单位进行询价:在正式确定中标单位之前,一般都对得分最高的一二家潜在中标单位的标函进行质询发包人通过评标定标,选择中标单位,签订承包合同:目前的建筑工程和格式一般采用三种-参同FIDIC合同格式、《建设工程合同示范文本》、承发包双方协商订立合同。
不同的合同格式适用于不同类型的工程。
2、报价的一般策略有哪些?2、报价的一般策略(1)企业任务不饱满时,可适当降低报价;当任务已饱满时,可适当提高报价;(2)对一般性房屋建筑报价宜低;特种工程或特殊结构的报价可略高;(3)比较简单的工程或工程量大的工程(如成批住宅或大量土石方等)报价宜低;复杂的工程、施工条件困难的工程,报价可略高;(4)投标竞争者较多时,报价要低;施工企业有特长而竞争者较少的工程,报价可略高;(5)工期短、风险少的工程报价可低;工期较长的工程,固定总价的或风险性较大的工程,报价可适当提高(6)对质量、工期、技术等要求高的工程,报价宜提高。
六、计算题(本题共2小题,每小题7分,共14分)某工程建设项目,业主与施工单位签订了施工合同,其中规定在施工过程中,如因业主原因造成窝工,则人工费和机械的停工费可案工日费和台班费的60%结算支付在计划执行过程中,出现了下列一些情况,影响一些工作暂时停工,这主要有:因业主不能及时供应材料使E延误3天,G延误2天,H延误3天;因机械发生故障检修使E延误2天,G延误2天;因业主要求设计变更使F延误3天;因公网停电使F延误1天,I延误1天。
施工单位及时项工程师提交了一份索赔申请报告,并附有有关资料、证据和下列要求。
费用索赔机械设备窝工费 E工序吊车(3+2)×240=1200元F工序搅拌机(3+1)×70=280元G工序小机械(2+2)×55=220元H工序搅拌机 3×70=210元合计机械类 1910元人工窝工费 E工序 5*30*28=4200元F工序 4 ×35×28=3920元G工序 4×15×28=1680元H工序 3×35×28=2940元I工序 1×20×28=560元合计人工费为 13300元间接费增加(1910+13300)×16%=2433.6万元利润损失 (1910+13300+2433.6)×5%=882.18元总计经济索赔额 1910+13300+2533.6+882.18=18525.78元问题:(1)审查施工单位提出的索赔要求,哪些内容可以成立?(2)索赔申请书一处的工序顺延时间、停工人数、机械台班数和单价的数据等,经审查后均真实。
工程师对各项经济索赔要求,如何确认?为什么?解:(1)机械设备窝工费,要求索赔1910元不合理。
凡由业主直接原因或按合同应当由业主承担风险的因素,只要实际发生不论工序是否在关键线路上均应审核索赔要求成立。
人员窝工费,要求索赔13300元不合理间接费索赔一般不予补偿利润因暂时停工不予补偿(2)费用补偿金额吊车 3×240×60%=432元混凝土搅拌机 7×70×60%=294元其他机械 2×55×60%=66元合计 792元E工序 3×30×28×60%=1512元F工序 4×35×28×60%=2352元G工序 2×15×28×60%=504元H工序 3×35×28×60%=1764元I工序 1×20×28×60%=336元合计 6468元人工窝工费为6468元经济补偿合计792+6468=7250元经审定索赔经济补偿7250元。
