1悬挑式脚手架施工方案(已修改)
- 格式:doc
- 大小:82.00 KB
- 文档页数:11
悬挑式脚手架专项施工方案完整版 (一)
悬挑式脚手架是一种常见的高空施工设备,其安全性和可靠性对于施工过程至关重要。
为了确保施工质量和工作人员的安全,需要制定完整的施工方案。
下面将对悬挑式脚手架专项施工方案进行一份详细的介绍。
一、施工前准备工作
1.1 确定施工范围和施工期限。
1.2 准备相关安全防护设备,如安全带、防护网等。
1.3 进行现场勘测和测量,制定详细的施工方案。
1.4 培训工作人员,使他们熟悉该设备的使用方法和注意事项。
1.5 确定施工现场的通行路线和使用区域,避免施工设备阻碍周围交通。
二、脚手架搭设
2.1 确定悬挑式脚手架的搭设位置和高度。
2.2 在搭设位置上进行平整处理,保证脚手架的稳定性和牢固性。
2.3 根据测量结果和设计要求进行精确的脚手架搭设。
2.4 对悬挑式脚手架进行必要的安全检查和调整。
三、悬挑式脚手架使用
3.1 工作人员在上下悬挑式脚手架时必须佩戴安全带,并使用防护设
备进行保护。
3.2 悬挑式脚手架使用期间,严禁超载和异物进入。
3.3 悬挑式脚手架使用期间,要定期进行检查和维护,保持其状态良好。
3.4 悬挑式脚手架使用完毕后,要进行拆卸和清理,保证施工现场的
卫生和整洁。
总之,悬挑式脚手架是高空施工不可缺少的重要设备,因此,必须严
格遵守明确的施工方案和操作规程,确保施工质量和工作人员的安全。
同时,施工单位应定期进行设备维护和检查,及时发现和解决存在的
问题,以确保悬挑式脚手架的完好性和使用寿命。
悬挑式脚手架施工方案(完整版)模板一:正式风格【项目名称】悬挑式脚手架施工方案1. 项目概述悬挑式脚手架施工方案旨在提供具体的施工方案,确保施工过程安全、高效进行。
本方案涉及脚手架的搭建、拆除、材料选用、施工流程等内容。
2. 脚手架搭建2.1 搭建前准备2.1.1 确定悬挑式脚手架所需规格和尺寸2.1.2 准备悬挑式脚手架所需材料2.1.3 组织施工人员进行安全培训和指导2.2 悬挑式脚手架搭建流程2.2.1 按照设计要求划定脚手架搭建位置2.2.2 将脚手架零部件按照规格和尺寸进行组装2.2.3 定期检查脚手架的稳定性和安全性3. 脚手架拆除3.1 准备工作3.1.1 确认拆除时间和范围3.1.2 组织专业人员指导拆除工作3.2 悬挑式脚手架拆除流程3.2.1 按照规定顺序进行拆卸工作3.2.2 对拆卸下来的脚手架进行归档和清点3.2.3 整理工作现场,确保安全和整洁4. 材料选用4.1 脚手架材料选择原则4.1.1 材料强度和稳定性4.1.2 耐候性和耐腐蚀性4.1.3 施工成本和可维护性4.2 脚手架材料选用建议4.2.1 梁和扣件采用高强度钢材4.2.2 地基支撑材料选用混凝土或钢材4.2.3 工作平台采用防滑材料5. 施工流程5.1 施工前准备工作5.2 悬挑式脚手架的搭建过程5.3 施工过程中的安全措施5.4 施工后的检查和整理工作【附件】1. 设计图纸2. 安全培训记录3. 材料选用表格【法律名词及注释】1. 脚手架:用于工程施工过程中提供工作平台和支撑物的临时结构。
2. 施工流程:指施工工序的顺序和步骤。
3. 悬挑式:指脚手架在地面较低处悬挑或跨越其他结构物。
--------------------------------------------------------------模板二:轻松风格【项目名称】悬挑式脚手架施工方案1. 项目概述这个悬挑式脚手架施工方案就是为了让大家快乐、安全地完成施工而准备的。
一、工程概况本工程B、C区地上十二层、地下一层,建筑高度51。
8m,框架剪力墙结构.B、C区斜屋面悬挑端出外立面3m,斜屋面板厚100mm,斜屋面框架梁截面尺寸为250*700,次梁截面尺寸为250*600,悬挑末端天沟水平梁截面尺寸为250*600(见节点图一)。
B、C区二层至九层采用悬挑式脚手架,此架体只作为防护性架体。
现从十层开始改变外部悬挑式脚手架搭设方式,悬挑两层至斜屋面底部,悬挑高度约8m。
使得此架体既作为B、C区十层、十一层外防护脚手架,也是斜屋面悬挑端支撑架。
节点图一二、编制依据西北妇女儿童医院施工图纸西北妇女儿童医院施工组织设计《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011《建筑施工安全检查标准》 JGJ59—2011《建筑施工高处作业安全技术规范》 JGJ80—91《品茗施工安全设施计算软件》 2012版三、施工准备㈠、材料准备1、采用Ф48钢管,根据使用位置的不同选择相应尺寸的立杆.所有脚手架钢管必须采用已喷涂黄色油漆的钢管。
2、剪刀撑搭设采用已涂刷黑、黄色钢管,踢脚板采用15mm厚200mm高多层板制作,并涂刷黑、黄油漆。
3、悬挑部为16#“工"字钢,长度为4。
5m,个别部位为5m。
卸荷钢丝绳为Ф16。
㈡、机具准备小孔㈢、劳动力准备管理人员4名,经过培训合格的持有上岗证的施工作业人员70名,油漆工10名。
所有施工人员在施工前经过该工程的脚手架搭设施工方案技术交底,掌握搭设技术要求.四、施工工艺㈠、悬挑部件安装1、B区、C区十层结构施工时,结构层砼浇筑前在悬挑架体搭设部位根据悬挑部安装位置采用Ф20和Ф14钢筋埋设锚固点,锚固点钢筋采用一级钢筋,加工尺寸见详图一.每个悬挑部埋设三个锚固点,后部两处锚固点采用Ф20钢筋,前端采用Ф14钢筋埋设锚固点。
锚固点间距见详图二。
悬挑部件位于剪力墙部位时采用留洞方式进行处理,留洞尺寸为150*200mm.详图一详图二2、在十层结构砼凝固后开始安装“工字钢”,安装前给“工字钢”架体搭设立杆部位焊接Ф16以上100mm长钢筋限位,防止架体立杆产生位移。
悬挑脚手架施工方案(一)方案选择本工程从第九层开始采用悬挑外架,支架层设在第九层,悬挑外架采用工字钢、钢管、扣件、安全网、钢丝绳等材料进行搭设。
(二)施工工序悬挑层施工预埋→穿插工字钢→焊接底部定位钢筋→搭设架体→加斜拉钢丝绳→铺钢筋网、安全网。
(三)搭设方式搭设方式如下图所示,搭设范围见架空层悬挑外架布置图。
(四)技术细节1、在架空层板筋绑扎之前,按架空层悬挑外架布置图埋设悬挑外架用钢筋,其包括板面穿插工字钢用钢筋、外架转角处支撑钢筋。
2、须待悬挑层砼达到设计强度时方可穿插工字钢搭设上部外架。
3、悬挑架立杆间距分别为:纵向间距见架空层悬挑外架布置图,横向@1050,横杆步距1800。
4、为了保证外架立杆间距均匀,架身美观整齐。
外架起步架子制作成简易桁架,以便调节立杆间距并确保立杆荷载传递到工字钢上。
5、工字钢上每根立杆下双钢管并排,每一立杆均落在并排双钢管上,套在与钢管焊接的钢筋支座上。
具体做法详见下图。
6、每层设连墙杆,连墙杆连接方式详见下图,连墙杆每隔6000左右设立一道。
7、转角处外架由于无法挑工字钢,则采用钢筋支撑,每隔二层卸载的方式搭设,如下左图所示。
需用此种方法处理的外架位置见架空层处架布置图:大横杆距工字钢面200mm开始搭设。
相邻步架的大横杆应错开布置在立杆的里铡和外侧。
立杆和大横杆必须用十字扣件扣紧,不得隔步设置或遗漏。
10、小横杆贴近立杆设置,搭于大横杆上。
在立杆之间可根据需要加设小横杆,但在任何情况下均不得拆除贴近立杆的小横杆。
11、剪刀撑沿架高连续布置,斜杆与地面夹角为45ο~60ο,每6根立杆开始加设,剪刀撑的斜杆除两端用旋转扣件与外架相连外,在其中间应增设2~4个扣结点。
12、每一悬挑段铺钢筋网板层数不得超过8层,作业层为两层。
13、立杆、大横杆的接头位置如上右图所示,架设时应注意挑选钢管长度。
14、水平斜拉杆,设置在有连墙杆的步架平面,人,以加强外架的横向刚度。
15、悬挑架外围满挂安全网。
最新悬挑脚手架专项施工方案(新)最新悬挑脚手架专项施工方案1.引言本文档旨在提供最新的悬挑脚手架专项施工方案。
此方案的目的是确保悬挑脚手架的安全施工,保护工人的生命财产安全。
本文将详细介绍悬挑脚手架施工的步骤、安全要求以及所需材料等。
2.施工准备2.1 施工前的检查2.2 所需材料清单3.悬挑脚手架组装3.1 地基处理3.2 主体架设3.3 悬挑脚手架中部支撑3.4 上层架设4.悬挑脚手架安全措施4.1 安全标识4.2 承重计算与监测4.3 防护措施5.施工期间的管理要求5.1 工人的安全培训和管理5.2 施工现场的清理与维护5.3 施工计划的调整与变更管理6.施工结束6.1 施工完成验收6.2 悬挑脚手架拆除7.附件本文档涉及的附件包括施工图纸、安全标识图示、脚手架组装说明等。
8.法律名词及注释8.1 施工标准:指国家、行业或地方规定的悬挑脚手架施工过程中要遵守的标准。
8.2 安全标识:为保护工人安全,提供必要的警示与提示的标识。
最新悬挑脚手架专项施工方案1.引言为了确保悬挑脚手架施工的安全可靠,保护工人的生命财产安全,制定本最新悬挑脚手架专项施工方案。
本文档详细阐述了悬挑脚手架施工流程、施工安全要求、所需材料等内容,旨在提供指导和参考。
2.施工准备2.1 施工前的检查在施工前,需仔细检查工地环境、地基条件等,确保施工的顺利进行。
2.2 所需材料清单列出所需的脚手架材料清单,包括钢管、连接件、扣件等。
3.悬挑脚手架组装3.1 地基处理根据地基条件,进行适当的处理和加固,确保地基坚实稳定。
3.2 主体架设按照施工图纸和规范要求,进行悬挑脚手架的主体架设。
确保每个部位的连接牢固可靠。
3.3 悬挑脚手架中部支撑对悬挑脚手架中部进行支撑和加固,以增加整体的稳定性和承重能力。
3.4 上层架设根据需求,进行上层脚手架的架设,确保整体结构的稳固性和安全性。
4.悬挑脚手架安全措施4.1 安全标识在悬挑脚手架的关键部位,标明必要的安全标识,以提醒工人注意安全。

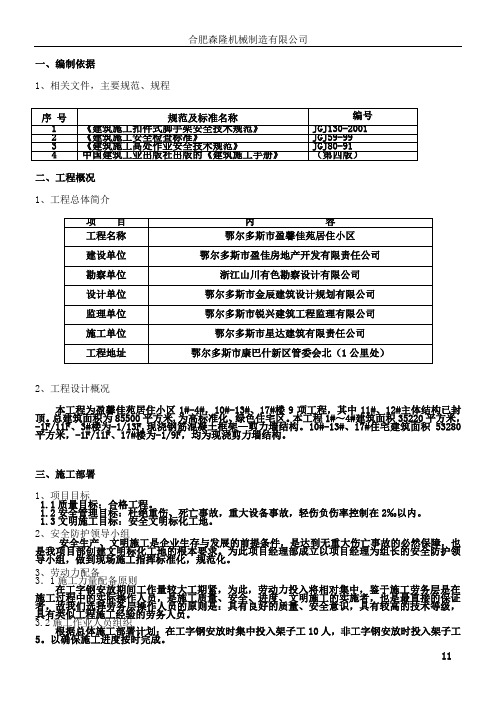

合肥森隆机械制造有限公司一、编制依据1、相关文件,主要规范、规程二、工程概况1、工程总体简介2、工程设计概况本工程为盈馨佳苑居住小区1#-4#,10#-13#、17#楼9项工程,其中11#、12#主体结构已封顶。
总建筑面积为85500平方米,为高标准化、绿色住宅区。
本工程1#~4#建筑面积35220平方米,-1F/11F、3#楼为-1/13F,现浇钢筋混凝土框架—剪力墙结构。
10#-13#、17#住宅建筑面积53280平方米,-1F/11F、17#楼为-1/9F,均为现浇剪力墙结构。
三、施工部署1、项目目标1.1质量目标:合格工程。
1.2安全管理目标:杜绝重伤、死亡事故,重大设备事故,轻伤负伤率控制在2‰以内。
1.3文明施工目标:安全文明标化工地。
2、安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建文明标化工地的根本要求。
为此项目经理部成立以项目经理为组长的安全防护领导小组,做到现场施工指挥标准化,规范化。
3、劳动力配备3.1施工力量配备原则在工字钢安放期间工作量较大工期紧,为此,劳动力投入将相对集中,鉴于施工劳务层是在施工过程中的实际操作人员,是施工质量、安全、进度、文明施工的实施者,也是最直接的保证者,故我们选择劳务层操作人员的原则是:具有良好的质量、安全意识,具有较高的技术等级,具有类似工程施工经验的劳务人员。
3.2施工作业人员组织根据总体施工部署计划:在工字钢安放时集中投入架子工10人,非工字钢安放时投入架子工5。
以确保施工进度按时完成。
合肥森隆机械制造有限公司四、脚手架材质1、所用材料都经建设主管部门产品认证,并经现场取样试验合格后才投入使用。
2、脚手架应选用外径48mm,壁厚3.5mm的钢管,表面平整光滑,无锈蚀、分层、压痕、划道和硬弯。
搭设架子前应对钢筋管保养,除锈并统一涂色。
搭设架子使用的扣件规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷、贴合面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
悬挑式脚手架施工方案(新)
悬挑式脚手架是一种常用于建筑施工中的特殊脚手架系统,主要用于在高空施
工中提供支撑和便利。
本文将介绍悬挑式脚手架的构造、安全要求、施工流程等方面内容,旨在为工程施工人员提供一份详细的指导。
一、悬挑式脚手架构造
悬挑式脚手架主要由悬挑梁、悬挑台架、扫地杆、水平杆、立杆等组成。
悬挑
梁连接在主体支撑结构上,悬挑台架支撑在悬挑梁上,扫地杆和水平杆用于连接悬挑台架,立杆用于支撑整个脚手架系统。
构造设计应满足承重能力、稳定性和安全性的要求。
二、悬挑式脚手架安全要求
1.施工前应对悬挑式脚手架进行全面检查,确保构件完好,连接牢固。
2.施工现场应设置警示标识,防止无关人员靠近脚手架区域。
3.工人需佩戴安全帽、安全带等个人防护用具,遵守安全操作规程。
4.施工过程中应定期检查脚手架的稳定性,如发现异常情况应及时处理。
三、悬挑式脚手架施工流程
1.搭建脚手架前,需制定详细的搭建方案,并由专业人员指导操作。
2.按照悬挑梁、悬挑台架、扫地杆、水平杆、立杆的安装顺序逐步搭建
脚手架。
3.搭建完成后,对脚手架进行稳固性检测,确保整体结构稳定牢固。
4.施工过程中需严格遵守操作规程,做到安全施工,提高工作效率。
通过本文介绍,相信读者对悬挑式脚手架的构造、安全要求和施工流程有了更
加清晰的了解。
在实际施工中,工程人员应严格按照相关规范和要求进行操作,确保施工安全和质量。
以上便是关于悬挑式脚手架施工方案的简要介绍,希望对读者有所帮助。
第1篇一、工程概况1. 工程名称:XX大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层,总建筑面积XX万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX建筑设计研究院二、悬挂式脚手架施工方案概述1. 施工依据:- 《建筑施工安全技术规范》- 《建筑施工脚手架安全技术规范》- 《建筑施工高处作业安全技术规范》- 工程施工图纸及设计说明- 相关施工合同及协议2. 施工目的:- 确保悬挂式脚手架施工安全、高效、优质完成- 防止高处坠落、物体打击等安全事故发生- 确保施工质量和施工进度3. 施工范围:- 悬挂式脚手架的搭设、拆除、维护与管理- 悬挂式脚手架的安全防护设施安装与拆除三、施工准备1. 技术准备:- 组织施工技术人员学习相关规范和施工图纸- 制定悬挂式脚手架施工方案- 编制安全技术措施2. 材料准备:- 检查脚手架、杆件、扣件、连接件等材料的质量和数量 - 检查安全防护设施,如安全网、安全带、防护栏杆等3. 人员准备:- 组织施工人员进行安全教育培训- 对施工人员进行安全技术交底- 对施工人员进行操作技能培训4. 施工机具准备:- 检查施工机具的性能和完好情况- 配置必要的检测仪器和设备四、悬挂式脚手架搭设1. 搭设顺序:- 从一端开始,逐层向上搭设- 每层搭设完成后,进行自检和互检2. 搭设要求:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 脚手架宽度不小于1.2米- 安全防护设施齐全,符合规范要求3. 搭设注意事项:- 搭设过程中,严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上堆放杂物- 严禁在脚手架上行走、跳跃五、悬挂式脚手架拆除1. 拆除顺序:- 从一端开始,逐层向下拆除- 每层拆除完成后,进行自检和互检2. 拆除要求:- 拆除过程中,严禁抛掷材料- 严禁在脚手架上作业- 严禁在拆除过程中穿越脚手架3. 拆除注意事项:- 拆除前,应将脚手架上的材料清理干净- 拆除过程中,应有人监护- 拆除后的材料应堆放整齐,便于运输六、安全技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品 - 严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上行走、跳跃2. 材料安全:- 材料堆放整齐,不得超高、超宽- 材料运输过程中,应采取措施防止坠落- 材料拆除过程中,应防止材料抛掷3. 脚手架安全:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 安全防护设施齐全,符合规范要求4. 环境安全:- 施工现场应保持整洁,防止污染- 施工现场应设置安全警示标志- 施工现场应配备消防设施七、施工进度计划1. 施工准备阶段:XX天2. 脚手架搭设阶段:XX天3. 脚手架拆除阶段:XX天4. 施工验收阶段:XX天八、施工验收1. 施工单位自检:在施工过程中,施工单位应定期进行自检,发现问题及时整改2. 监理单位验收:监理单位应按照施工图纸及规范要求,对悬挂式脚手架施工进行验收3. 政府部门验收:在施工完成后,政府部门应进行验收,合格后方可投入使用九、施工总结1. 施工单位应总结悬挂式脚手架施工过程中的经验教训2. 施工单位应总结安全技术措施的实施效果3. 施工单位应提出改进措施,提高施工质量和施工效率十、附则1. 本方案由XX建筑集团有限公司负责解释2. 本方案自发布之日起实施字数:2536字注:本方案仅供参考,具体施工方案应根据实际情况进行调整。
悬挑脚手架施工方案第一篇:悬挑脚手架施工方案(一)主体结构施工方案1、脚手架工程方案概述根据本工程结构形式与特点,外墙脚手一至四层搭设扣件式钢管着地脚手架,五层以上每隔六层搭设悬挑脚手。
2、脚手架材料1)符合国标的 48 3.5脚手钢管及配套扣件,立杆、大横杆长度采用4-6m,小横杆长度采用1.30m。
2)a3[16槽钢及16mm钢丝绳。
3)竹笆横向密编,纵片不得小于五道,每道用双片;横片一正一反,在四周用两根竹片相对夹紧,并打眼用铁丝扎牢,竹片宽不小于30mm。
(二)、悬挑脚手架方案设计1、脚手架基本数据1)扣件式立杆双排钢管脚手架:架体构构造尺寸:横距为1000mm,步距为1800mm,基本纵距为1500mm,结合本立杆所在平面的纵向尺寸,进行调整确定。
2)外墙脚手一至四层搭设扣件式钢管着地脚手,五层以上采用槽钢悬挑脚手架,每六层一挑,每一挑为一个悬挑单元。
2、脚手架悬挑原理及构造要求1)基本结构分两部分,一是主要受力的悬挑槽钢支架;二是以悬挑槽钢支撑的钢管扣件双排脚手架,由立杆、小横杆、大横杆、剪刀撑、搁栅、竹笆、护栏等组成,同一般双排脚手架。
悬挑槽钢支承受自重及上部传来的脚手架架体恒载和施工活动荷载、部分风荷载等,并将其传到建筑物上。
2)槽钢挑梁是本架子的主要受力构件,在五层楼面上根据脚手架平面布置图预埋安装槽钢支撑结构的预埋件及在相应位置进行预留孔。
3)槽钢挑梁与其上的双排脚手架的立杆一一对应,上部双排脚手架的搭设同一般双排脚手架。
4)外架每次搭设的最大高度为11步架,结构上翻时每满11步架(即挑满七层)后开始搭设上一单元的悬挑结构,且上下两单元的脚手架必须断开,待随施工进度搭完三步架(或四步架)经检查无误后,可拆除下一单元的架子,拆除时必须从上到下,不得上下同时进行。
5)在槽钢挑出端焊接 25钢筋,长度为100mm,作为双排脚手架的底座。
6)脚手架每四列设一剪刀撑(夹角45-60之间),剪刀撑接头处对接钢管长度不小于1.0m,并用两只扣件紧固。
1悬挑式脚手架施工方案悬挑式脚手架是一种比较常见的施工脚手架,适用于高空施工需要的工作场景。
悬挑式脚手架具有结构简单、安装方便、操作灵活等特点,是许多施工项目中不可或缺的工具之一、在进行悬挑式脚手架的施工过程中,需要根据具体的工程要求和现场条件做出详细的施工方案,以确保施工过程的安全和顺利进行。
一、施工前准备工作1.研究施工图纸和工程要求,了解悬挑式脚手架的具体技术要求和施工规范。
2.准备好必要的施工机械设备和工具,确保施工中能够顺利进行。
3.确定悬挑式脚手架的搭建位置和悬挂点,做好现场布置和标志。
4.做好现场安全防护工作,包括设置警示标识、划定作业区域等。
二、悬挑式脚手架的搭建和安装过程1.根据设计要求和实际需要,确定悬挑式脚手架的结构和规格,进行材料的准备和加工。
2.将悬挑式脚手架的主体结构进行固定,包括竖向支撑、横向连接件等。
3.安装脚手架的悬挂装置,确保其结构牢固、稳定。
4.根据设计要求安装脚手架的扶手、栏杆等安全设施,确保作业人员的安全。
5.对悬挑式脚手架进行定位、调整和检查,确保整体结构符合要求。
三、悬挑式脚手架的使用和维护1.在悬挑式脚手架上进行作业前,必须经过专业人员的检查和鉴定,确保其安全性和稳定性。
2.在使用过程中,要注意悬挂点的承重情况,严禁超载使用。
3.定期对悬挑式脚手架进行检查和维护,确保其结构和零部件的完好。
4.在使用过程中,要遵守安全操作规范,确保作业人员的人身安全。
悬挑式脚手架的施工过程需要严格按照设计要求和施工规范进行,确保脚手架的安全性和稳定性。
只有在进行了充分的准备工作和细致的施工操作后,才能保证悬挑式脚手架能够为工程施工提供有效的支撑和保障。
希望以上内容能够对悬挑式脚手架的施工方案有所帮助。
一、编制依据1、相关文件,主要规范、规程二、工程概况1、工程总体简介2、工程设计概况本工程为盈馨佳苑居住小区1#-4#,10#-13#、17#楼9项工程,其中11#、12#主体结构已封顶。
总建筑面积为85500平方米,为高标准化、绿色住宅区。
本工程1#~4#建筑面积35220平方米,-1F/11F、3#楼为-1/13F,现浇钢筋混凝土框架—剪力墙结构。
10#-13#、17#住宅建筑面积53280平方米,-1F/11F、17#楼为-1/9F,均为现浇剪力墙结构。
三、施工部署1、项目目标1.1质量目标:合格工程。
1.2安全管理目标:杜绝重伤、死亡事故,重大设备事故,轻伤负伤率控制在2‰以内。
1.3文明施工目标:安全文明标化工地。
2、安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建文明标化工地的根本要求。
为此项目经理部成立以项目经理为组长的安全防护领导小组,做到现场施工指挥标准化,规范化。
3、劳动力配备3.1施工力量配备原则在工字钢安放期间工作量较大工期紧,为此,劳动力投入将相对集中,鉴于施工劳务层是在施工过程中的实际操作人员,是施工质量、安全、进度、文明施工的实施者,也是最直接的保证者,故我们选择劳务层操作人员的原则是:具有良好的质量、安全意识,具有较高的技术等级,具有类似工程施工经验的劳务人员。
3.2施工作业人员组织根据总体施工部署计划:在工字钢安放时集中投入架子工10人,非工字钢安放时投入架子工5。
以确保施工进度按时完成。
四、脚手架材质1、所用材料都经建设主管部门产品认证,并经现场取样试验合格后才投入使用。
2、脚手架应选用外径48mm,壁厚3.5mm的钢管,表面平整光滑,无锈蚀、分层、压痕、划道和硬弯。
搭设架子前应对钢筋管保养,除锈并统一涂色。
搭设架子使用的扣件规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷、贴合面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
3、扣件材质为可锻铸铁,扣件的付件的材质为Q235碳素钢,扣件和钢管贴和面必须严格整形,应保证与钢管扣紧时接触良好。
扣件夹紧钢管时,开口处的最小距离应不小于5mm,其材质应满足国家标准(GB 15831)的有关要求。
再螺栓拧紧扭力矩达65N·m 时,不得发生破坏。
4、钢丝绳:应满足国家有关标准要求。
5、钢管尺寸和表面质量应符合下列规定:5.1新钢管应有质量合格证、质量检查报告;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管允许偏差见下表:5.2 钢管上禁止打眼。
五、悬挑脚手架搭设施工要求1、采用18#工字钢悬挑1.20米,工字钢用三道Φ20∪形箍,预埋梁式楼板内加固。
2、架子采用钢管、扣件搭设,立杆横向间距为0.9m,纵向间距同工字钢间距,架子步高为1.8m,并设立护身杆;内立杆距建筑物间隙为30cm。
挑架立杆与工字钢连接处设立焊接钢筋头,确保必须牢固,防止滑移。
3、第一排悬挑架工字钢上面用松木板及竹胶板做全封闭处理,以防物体从空隙中坠落。
4、施工荷载应均匀堆放,不得超过3.0KN/m2.建筑垃圾或不用的物料应及时处理.5、小横杆、栏杆等搭设同落地式脚手架。
6、预埋工字钢卡箍、吊环、预留洞必须按外挑钢梁的放线位置预埋(测量员放线),埋入砼锚固长度应符合方案设计要求,并按方案设计施工大样图成型,且必须用未经冷拉的HPB235号钢筋。
在砼捣固时必须对预埋件进行位置校正。
7、脚手架钢管用黄色瓷漆粉刷,方可使用。
脚手架所用架管扣伴必须是符合方案设计的杆件配件,禁止使用与方案设计不符和不合格的产品。
8、连墙杆设置高度为3m一道,间隔距离为3.6m。
剪力墙上预留Φ60洞孔,没有剪力墙处在楼板上预埋Ф20U型箍。
第三步、六步、九步必须设连墙杆,搭设连墙杆时应注意保持架子整体垂直,避免因松紧失度引起外架变形。
9、加设剪力撑:在本工程中,剪力撑即斜杆与地面的仰角为45°~60°,双排脚手架应在外侧立面整个长度和高度上连续设置剪力撑,剪力撑的搭接长度不小于1m,扣件盖板距端部不少于100mm,搭接处用三个扣件且互相均分,剪力撑,斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主接点的间距不宜大于150mm。
横向剪力撑加设:每隔15m加设一道,在建筑物四周大角处两端头开始加设,以提高架体的整体刚度,钢管搭接符合上述搭接要求。
10、严格按脚手架搭设程序组织施工。
1)脚手架搭设程序。
安放、调校、稳固悬挑梁工字钢——铺木脚手板——竖立杆——放纵向扫地杆——第一步纵向水平杆(大横杆)——第一步横向水平杆(小横杆)——剪刀撑——连墙杆。
周边脚手架应从角部开始向两边延伸交圈搭设。
按定位安放工字钢梁调校、固定。
在设置第一排连墙杆前,沿外架周边每间隔6m应设一根支撑抛杆,以确保构架稳定和架上作业人员的安全。
2)安装工字钢时间的确定:工字钢安装时,下部支撑架尚未拆除,这时悬挑架应借助下部支架系统承力,应待预埋吊环的砼达到设计强度值ft=1.10N/mm2时才能施加施工荷载(相当于C20砼强度等级,通过取砼试件试压确定。
3)应按定位将工字钢安放定位,固定牢固,铺脚手板,按定位依次搭设,将立杆与扫地大横杆和小横杆连接固定,然后安设第一步的纵向工字钢,随校正立杆垂直度之后预以固定,并按此要求继续向上搭设。
4)剪刀撑设置:剪刀撑采用红白相间花杆,角度和跨度越立杆根椐架体长宽确定,整体感觉应均匀,剪刀撑应与立杆和抻出的小横杆连接,剪刀撑底部斜杆必须支撑在垫板上。
凡转角处均应设置剪刀撑。
剪刀撑设置于双排脚手架的外排架的外侧,剪刀撑斜杆与地面水平线的倾斜度为45°,按架高通高设置。
剪刀撑的斜杆的接长必须用活动扣件(旋转扣件)搭设接长,搭接长度不小于1m,搭接活动扣件不少于3个,斜杆端部出扣件边缘的长度不小于10cm。
剪刀撑斜杆与外架立杆相交的位置均应用活动扣件(旋转扣件)连接。
5)木脚手板铺设:脚手板距墙不应大于25cm,端头严禁出现超过横杆30cm以上的探头板。
脚手板以下的支撑横杆间距不应大于90cm。
脚手板两端应用10#铅丝捆扎于横杆上。
6)扣件螺栓的紧固要求:扣件螺栓的紧固力矩不得小于40N.m,且不大于65N.m。
7)栏杆和挡脚板的设置:在操作层应设置安全防护栏杆一道,防护栏杆高1.80m。
首层除满铺架板处,并应设挡脚板,挡脚板高18cm,设于外架外侧,设置黄色警戒线。
8)工人在架上进行外架搭设作业时,作业面必须铺设足够数量的脚手板并捆扎牢固,操作人员必须戴安全帽和佩带安全带。
不得单人进行装设较重杆配件。
应二人以上协同作业,避免发生失衡,脱手、碰撞、滑跌等不安全事故。
9)在搭设过程中不得随意变更调整实际计算确定的立杆间距,立杆设置的允许偏差为正10mm 负20mm。
如必须进行大于允许正偏差的调整,必须报请技术主管核准。
10)外脚手架每搭设三步架高必须进行一次验收,主要检查立杆纵距、大横杆步高、小横杆间距、连墙杆设置点位置方法和牢固程度、同跨内水平大横杆的高度差、扣件螺栓的紧固程度。
经验收合格的外架才能提供使用并挂牌。
11)工字钢定位应相错10cm,以便上段架与下段架对接,保证上段架在初搭阶段与下段架对接,避免因上段架涉及的施工楼层的结构砼在未达到强度要求时无法进行外防护架的搭设而影响施工进度。
12)在结构层砼未达到架子设计要求强度时,应依托下段悬挑架搭设5.4m高(三步)单排外防护架,但必须在高度3.6m范围内与主体施工架做暂设连接,连接距离为两跨立杆。
11、脚手板铺设:11.1脚手板应满铺设,铺稳,离开墙面120-150mm,确保脚手板与架件间连接牢固;待上层墙体模板拆除后,再用竹胶板将架体与墙体间的缝隙全部遮蔽。
11.2采用对接或搭接时,接头处必须设两根横向水平杆,脚手板外伸长应取130-150mm,两块脚手板外伸长度的和不大于300mm。
脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm。
其中伸向横向水平杆的长度不应小于100mm,脚手板探头应用直径3.2mm的镀锌钢丝固定在支撑件上。
11.3在直角,斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动,自顶层作业层的脚手板往下计,宜每隔12m满铺一层脚手板12、安全网的挂设:脚手架外侧必须挂设密目网,网与网之间设置严密,并将密目网绑扎牢固。
平网从三层开始挂设,然后每隔两层挂设一道,要求安全平网与密目网应有出厂合格证,准用证,同时做试荷,确保平网强度要求,施工层脚手架内立杆与建筑物之间进行封闭施工,确保安全13、其它未尽事项按(JGJ59—99)《建筑施工安全检查标准》和(JGJ130—2001)《建筑施工扣件式钢管脚手架安全技术规范》要求执行。
六、上下通道搭设要求外脚手架不宜设置通道,故在楼内设置一部专用上人楼梯,侧面和平台内外侧均设置1.1米高防护栏杆和180mm踢脚板,斜道和进出通道的栏杆,踢脚杆统一漆红白相间色。
七、卸料平台卸料平台按安全质量标准化图集制作。
拉环预埋φ25拉环,拉绳采用6×19,21.5钢丝绳,2根受力,2根吊装及保险用。
每根钢丝绳头设4个卡子,吊装后待横梁搁稳,钢丝绳接好后用紧绳器调整完毕,卡牢并检验后方可松卸起重吊钩,钢平台外口应略高于20cm,不可向外下斜。
平台与楼板相接触的部位焊30cm长,10#槽钢用以保护楼板和防止平台向结构内移动。
一、钢丝绳卡使用规定:1.每个钢丝绳卡子间距为110mm;2.使用绳卡时应将U形部分卡在绳头(即活头)一边;3.卡子拧紧程度,以使钢丝绳原高度压扁1/3左右为度,最后一个夹头后大约500mm处再接一个夹头,并将绳头放出一个“安全弯”,若发现“安全弯”被拉直,应立即采取措施处理。
二、平台在使用中发现焊缝脱焊时应及时补焊,钢丝绳受力应均匀,受力绳松紧程度一致。
钢丝绳转角处应使用保护垫角,φ15钢管切割弯曲而成。
三、设限重牌,上写:最大承载吨数:1.5吨可堆放竹编板(1.44×2.22):30 块或堆放木方:2 方或堆放碗扣架:250米四、设使用注意事项牌,上注倒运物料为竹编板、木方和碗扣架;物料存放应即放即取;材料码放高度不高于1米;使用前应检查钢丝绳有无损坏、焊缝有无脱焊、板网的严密程度是否符合要求,不符合要求的应立即更换。
八、施工中应注意的问题1、施工过程中必须保证脚手架管和钢丝绳受力均匀,严禁出现不受力的钢管和钢丝绳;2、扣件必须拧紧防止松动;3、脚手架搭设完毕后严禁私拆钢管和卡扣、严禁松动钢丝绳。
4、在悬空的脚手架上均匀标注三个自由水准点进行脚手架沉降量观测,每天观测两次,并做好纪录。
