级配砂石换填施工方案一、工程概况本工程老花园商品房住宅楼,位于三台县建设街中段,基础采用大开挖,并进行局部连砂石换填。
二、编制依据1、根据甲方提供的地勘报告、设计蓝图、施工现场现状平面布置图。
2、国家颁布的施工规范及验收标准,安全规范及安全操作规程。
三、地质、设计及现场简介:1、地质情况:根据本工程的地质勘察报告。
局部基础设计标高以下有软弱土层,结构松散,达不到设计的承载力要求,不能作为基础持力层。
根据设计要求需做换填处理。
2、设计要求:根据勘探报告,应保证距基础底面2m内无软弱下卧层,否则应彻底清除后,级配砂石回填夯实至设计标高,处理后地基承载力特征值为220 Kpa。
回填具体要求如下:1、砂石配合比:中粗砂:20%,粒径小于20mm的圆砾:30%,粒径20~50mm的碎石50%。
2、换填时应分层碾压,每层厚度不大于300mm,不小于18t震动压路机碾压,压实系数大于0.97。
3、挖出薄弱层时应注意放坡,扰动的卵石层应清除掉。
4、若小范围深挖无法使用大型设备时,局部换填C15混凝土后再回填砂石垫层碾压。
(最多至筏板底下300mm处再回填砂石垫层碾压)5、垫层范围应伸出基础边缘不小于0.5m且不小于换填厚度的0.45倍。
6、换填后应按规范进行荷载试验,要求砂石垫层承载力特征值不小于550 Kpa。
7、砂石垫层换填前及筏板施工前应分别采用不小于18t振动压路机对基底进行碾压处理,并不小于8遍。
四、施工准备1、技术准备:首先熟悉图纸和勘探报告,找出不符合处。
做好技术交底和定位放线。
2、材料准备:砂、碎石,圆砾等,且应在砂石厂按比例搅拌均匀运至现场。
3、施工机械及工具:3.1、反铲挖掘机1台;3.2、大型推土机1台。
3.3、自卸汽车5台3.4、水准仪1套3.5、经纬仪1套3.6、18t振动压路机1台(大面压实),电动振动夯(边角部压实)3.7、污水泵1台。
4、明确土建队、专业施工队、土方队各自的责任及配合事项。
陕西宇航建设有限公司级配砂石回填方案编制人:审核人:编制时间:年月日目录级配砂石回填方案一、工程概况1、工程简介本项目位于渭南市高新区东兴街11号。
项目名称:渭南市公安局业务技术用房二一栋,框剪结构,建筑层数:地上五层;地上建筑面积约平方米。
由于本工程是渭南市重点项目,工期紧,任务重。
我项目部综合施工中的各项因素且在保证工程工期及质量的前提下,针对填方区下卧层的地质,编制本土石方级配回填施工方案。
本方案作为本工程施工组织设计的组成部分,具有施工组织设计的同等效应。
2、工程的主要特点砂石回填量大,工期紧,任务重。
回填量约2600m3,且不得扰动基底土。
二、施工准备1、概况场区基坑平均回填深度为2m。
2、作业条件将场区内的土方开挖完毕,经自检合格,报相关单位验收、地基验槽,同意进行下道工序施工后,方可进行砂石的回填。
级配材料准备:按照实验室出具的体积配合比进行回填。
施工前沿区域边每隔10m设置控制标高的木桩,木桩上弹上分层厚度标高控制线,并拉线,以控制回填料的铺筑厚度(每层30cm 厚)。
回填料报相关单位现场检测,测定砂石的含水率、含泥量、最大粒径、有机质含量等指标,合格后再进行级配、回填。
3、施工机具液压反铲挖掘机1台、装载机2台、振动压路机1台、铁锹、3-5m钢尺、20#铅丝、胶皮管等。
三、质量要求验槽→检验基质→分层虚铺300厚级配回填料→机械压实→检验密实度→修整找平验收。
五、操作工艺外购回填料选用1-3、0-5碎石及水洗砂,不得含有杂草、树根等有机杂质,含泥量不得超过5%。
按照配合比的要求,严格控制其配比。
配料:按不同品种的砂、石分别堆码,用装载机先翻挖两次,然后进行分层铺设。
级配砂石应分层压实,基坑内预先安好控制桩,用装载机推平,按30cm厚控制每层的铺设厚度,用振动压路机分遍碾压,边缘和转角处用人工配合夯实,不得遗漏。
施工时,在地基中设置检查点,用直径400mm高400mm的容器取样,测定密实度。
级配砂石回填施工方案(1)
一、引言
回填是建筑工程中常见的施工步骤,级配砂石回填是回填中一种重要的材料选择。
本文将介绍级配砂石回填的施工方案,包括准备工作、操作流程、施工注意事项等内容。
二、准备工作
在进行级配砂石回填之前,需要进行以下准备工作: 1. 确定回填区域的范围和
深度。
2. 清理回填区域,确保表面平整。
3. 准备所需的级配砂石材料和施工工具。
三、操作流程
级配砂石回填的操作流程如下: 1. 将级配砂石材料运输至回填区域。
2. 根据
设计要求,将砂石进行分层回填,每层压实。
3. 保持每层回填的平整和均匀。
4.
在回填完毕后,进行最终的压实和表面处理。
四、施工注意事项
在进行级配砂石回填施工时,需注意以下事项: 1. 确保砂石材料质量符合设计
要求。
2. 严格按照设计要求进行回填和压实,确保回填的均匀性和稳定性。
3. 在
施工过程中要及时清理杂物和积水,保持施工现场清洁。
4. 根据实际情况调整施
工进度,确保施工质量和效率。
五、总结
级配砂石回填是一项常见的施工工程,正确的施工方案和严格的施工管理对工
程质量至关重要。
通过本文介绍的施工方案,可以更好地指导级配砂石回填施工,确保工程顺利进行。
希望本文能对级配砂石回填施工有所帮助,提高施工效率和质量。
级配砂石及土方回填施工方案1. 背景介绍在工程施工中,级配砂石及土方回填是一项关键步骤,它直接影响到工程的稳定性和耐久性。
本文将介绍级配砂石及土方回填的施工方案,以确保工程质量和施工效率。
2. 施工准备在进行级配砂石及土方回填施工前,需要做好以下准备工作:•准备必备的施工设备和工具,包括挖掘机、推土机、砂石料仓等;•检查砂石及土方的质量及数量,确保符合设计要求;•制定施工计划,包括施工进度、施工工艺流程等。
3. 施工工艺3.1 砂石回填3.1.1 清理基础在进行砂石回填前,首先需要清理基础表面,确保基础平整、无土壤、杂物等。
3.1.2 铺设砂石按设计要求,将级配砂石逐层铺设在基础表面,采用均匀覆盖的方式,压实并夯实。
3.2 土方回填3.2.1 挖土根据设计要求,利用挖掘机等设备进行土方开挖,确保土方开挖坡度平稳、边坡稳固。
3.2.2 填土回填将挖掘的土方回填至设计要求的位置,逐层填土,保持均匀密实,注意边坡支护。
3.2.3 等高处理对填土进行等高处理,确保工程结构的水平和稳定性。
4. 施工质量控制在进行级配砂石及土方回填的施工过程中,需要加强质量控制:•定期检查施工质量,确保符合设计要求;•对施工过程中发现的问题及时处理;•配合监理单位进行质量验收。
5. 安全措施施工过程中,要加强安全管理,确保施工人员安全:•施工现场要设置警示标志,指示标识,确保施工区域安全;•保障施工人员穿戴安全防护装备,加强施工现场安全教育。
6. 结束语级配砂石及土方回填施工是工程建设的重要环节,施工方案的制定和实施对工程质量至关重要。
通过严格按照施工方案进行施工,加强质量控制和安全管理,可以确保工程的稳定性和耐用性。
人工级配砂石回填施工方案一、工程概况建设单位:许昌市第二人民医院设计单位:机悈工业第四设计研究院监理单位:河南创达建设工程管理有限公司许昌市第二人民医院迁、扩建项目,本工程位于许昌市东城区威武大道与新东街交汇处的西南段,是一个三级甲等综合医院。
主要功能:地上为门诊,医技,病房楼,地下为停车库及设备用房。
本工程建筑总长约为150.00M,总宽为169.60 M ,总建筑高度约为98.350M,总建筑面积为143195m2,地上一层:地上病房楼部分与门诊,医技部分以抗震缝脱开:病房楼部分25层,门诊医技部分分为5层。
二、施工描述筏板基础回填土由于回填素土按机械工业第四设计研究院设计厚度为17cm-19cm,压实系数难以满足设计要求,因此中间采用2:8级配砂石分层夯实回填,回填夯实系数不应小于0.94。
三、施工准备1.材料要求(1)人工级配砂石。
宜采用质地坚硬的中粗砂、砾砂、碎(卵)石等,其掺量应符合设计要求,要求颗粒级配良好。
(2)级配砂石材料,不得含有草根垃圾等有机杂物,含泥量不宜越过3%,碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。
2.主要机具施工现场配备充足的设备机具,主要有打夯机、手推车、料斗、平头铁锹、小线、钢尺等。
四、作业条件1.根据施工场区现有条件,我项目部计划进行砂石回填。
首先将进场的中粗砂和石子按照级配砂石比例拌制均匀,确保级配良好。
然后用料斗将拌制均匀的级配砂石用机械运至需回填的基坑处,安排工人将级配砂石按照预定每层铺设厚度敷设均匀。
2.设置控制铺筑厚度的标志,如水平木橛或标高桩,或在内墙上弹上墨线,确保砂石垫层铺设厚度不超过规范要求。
五、操作工艺工艺流程1.处理地基表面:表面的浮土、杂物清除干净。
2.人工配的级配砂石砂石,应将砂石拌和均匀,达到规范要求。
3.分层铺筑砂石:1)铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用钉木桩的方式控制。
级配砂石回填施工方案级配砂石回填是土木工程中常用的一种施工方法,通过将砂石按照一定的级配比例进行回填,可以有效提高土壤的承载能力和稳定性。
本文将从级配砂石的选择、施工工艺、施工注意事项等方面介绍级配砂石回填施工方案。
1. 级配砂石的选择级配砂石回填中应选择符合规范要求的砂石材料,一般应具有以下特点:•级配合理:砂石应按照一定的级配比例进行搭配,确保填充物密实度和稳定性。
•颗粒形状良好:砂石颗粒应呈均匀的立方状或椭圆状,不得含有过多的细颗粒或大颗粒。
•坚固耐磨:砂石应具有一定的耐磨性和抗压强度,能够承受施工和外界压力。
2. 施工工艺级配砂石回填的施工工艺主要包括以下几个步骤:1.现场准备:清理施工现场,确保平整干净,清除杂物和积水。
2.级配砂石搭配:按照设计要求,将不同级配的砂石按比例混合,形成均匀的填充物。
3.填筑:将混合好的级配砂石均匀覆盖在需要回填的土地或基础上,逐层填筑,每层应该夯实并保持水平。
4.逐层回填:根据需求逐层回填,每层砂石应有一定的厚度,并进行夯实。
5.表层处理:使用机械设备或人工平整表面,确保表层平整,无裂缝。
3. 施工注意事项在进行级配砂石回填施工时,应注意以下几点:•严格按设计要求进行施工,不得随意更改级配比例。
•填充物应该逐层夯实,确保填充物的密实度,防止日后沉降。
•避免水分对填充物造成影响,应注意施工现场排水,防止填充物变松。
•施工过程中注意安全,确保人员和设备安全,避免发生意外事故。
综上所述,级配砂石回填是一种常用的土木工程施工方法,通过选择合适的级配砂石材料,严格按照规范要求进行施工,可以有效提高土地承载能力和稳定性,是土建工程中不可或缺的一部分。
目录1.编制依据 (2)1.1工程施工合同文件 (2)1.2施工图纸、设计变更、工程洽商等 (2)1.3施工组织设计 (2)1.4国家、行业、地方及企业规范、规程、标准和图集 (2)2.工程概况 (2)2.1总体概况 (2)2.2整体工程概况 (3)2.3结构设计概况 (3)3.施工部署 (4)3.1施工范围 (4)3.2质量目标 (4)3.3劳动组织及职责分工 (5)3.4回填时具备的条件 (5)3.5材料来源 (5)3.6肥槽回填顺序 (5)4肥槽回填 (6)4.1级配砂石回填施工 (6)4.2灰土施工 (7)5.质量保证措施 (9)6.成品保护 (10)7.雨期施工措施 (10)8.安全文明施工 (10)8.1安全要求 (10)8.2文明施工措施 (12)附图: (12)1.编制依据1.1工程施工合同文件1.2施工图纸、设计变更、工程洽商等有效版本施工图纸、设计变更、工程洽商、图纸会审记录等。
1.3施工组织设计1.4国家、行业、地方及企业规范、规程、标准和图集2.工程概况本章主要包括工程总体概况、建筑设计概况、结构设计概况等内容。
2.1总体概况本工程为XXX工程,本工程位于郑东新区民生东街与正光北街交汇处西北角,与郑东新区CBD外环隔河相望。
建设单位为河南XXX置业有限公司,设计单位为机械工业第六设计研究院、华优建筑设计院、河南省建筑设计研究院有限公司,监理单位为河南工程咨询监理有限公司,施工总承包单位为北京建工集团有限责任公司。
建筑面积为72393.11㎡,写字楼地下二层,地上十三层;大会议室地下二层,地上二层;办公楼地下二层,地上十四层。
基础桩加独立承台+抗水板,结构形式为框架-剪力墙结构。
本工程基坑回填包括两部分南北侧为2:8灰土,东西侧为3:7级配砂石,压实系为都不小于0.95。
计划总工期:450日历天,回填土施工在地下外墙防水卷材验收后立即展开。
质量目标为确保工程质量合格,确保“中州杯”。
目录一、编制依据 -----------------------------------------------------------2二、工程概况 -----------------------------------------------------------21、总体简介 -------------------------------------------------------22、工程概况 -------------------------------------------------------23、结构形式 -------------------------------------------------------2三、施工准备 -----------------------------------------------------------21、技术准备 -------------------------------------------------------32、材料及机具设备 -------------------------------------------------3四、作业条件 -----------------------------------------------------------3五、具体施工方法 -------------------------------------------------------31、工艺流程 --------------------------------------------------------32、基底清理 --------------------------------------------------------33、局部楼板回顶加固 ------------------------------------------------34、外侧肥槽土方开挖 ------------------------------------------------45、检验土质---------------------------------------------------------46、级配砂石运输 ----------------------------------------------------47、分层铺土、夯实----------------------------------------------------58、检验密实度、验收 -------------------------------------------------5六、质量控制及成品保护 --------------------------------------------------5七、注意的问题 ----------------------------------------------------------6八、环境安全问题 --------------------------------------------------------6级配砂石回填施工方案一、编制依据:1、北京市公安局石景山分局指挥中心及附属用房工程施工图纸2、《北京市公安局石景山分局指挥中心及附属用房工程施工组织设计》3、《建筑地基处理技术规范》 JGJ79-20024、《建筑工程质量检验评定标准》 GBJ301-885、《建筑地基基础工程施工质量验收规范》 GB50202-20026、《地基与基础施工手册》二、工程概况:1、总体简介2、工程概况本工程为科研楼工程,总建筑高度为48米,建筑面积为29998.73m ,其中地下建筑面积为7939.15m, 地上建筑面积为22059.58m,地上11层,地下2层。
级配砂石回填施工方案一、前言级配砂石回填是土木工程施工中常用的一种填方材料,具有密实性好、稳定性高等优点。
本文将重点介绍级配砂石回填施工方案,包括施工前的准备工作、回填材料的选用、施工方法等内容,以期为相关工程的设计和施工提供参考。
二、施工前的准备工作在进行级配砂石回填施工前,需要进行以下准备工作:1.确定回填区域的范围和高程要求。
2.清除回填区域的杂物和杂草,保持施工场地的整洁。
3.检查回填区域的地基条件,确保基础稳定。
4.准备好所需的级配砂石回填材料和施工机具。
三、回填材料的选用级配砂石是一种优质的回填材料,具有均匀的颗粒分布和良好的密实性。
在选择级配砂石回填材料时,应注意以下几点:1.确保级配砂石符合相关标准和规范要求。
2.选择颗粒间分布均匀、含水率适中的级配砂石。
3.考虑级配砂石的强度和稳定性,以满足工程设计要求。
四、施工方法级配砂石回填的施工方法主要包括以下几个步骤:1.采用分层回填的方式,每层回填高度不超过30厘米。
2.在回填前应浇水湿润基底,以提高回填材料的密实性。
3.采用振实法或夯实法对级配砂石进行回填,确保密实度达标。
4.对回填层进行平整和压实处理,保证回填体的平整度和稳定性。
五、总结级配砂石回填作为土木工程中常用的一种填方材料,施工过程中需要严格控制材料的选用和施工方法,以确保施工质量和工程的安全性。
通过本文的介绍,相信读者对级配砂石回填施工方案有了更深入的了解,希望能为相关工程的设计和施工提供一定的参考价值。
参考文献1.土木工程施工标准2.土木工程设计规范。

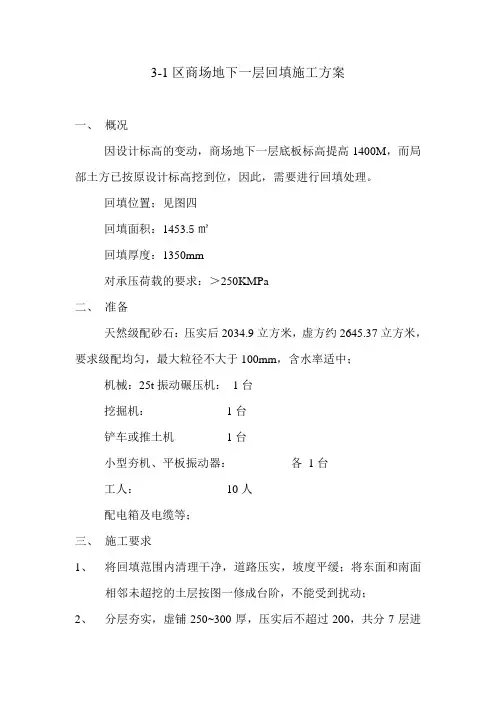

3-1区商场地下一层回填施工方案一、概况因设计标高的变动,商场地下一层底板标高提高1400M,而局部土方已按原设计标高挖到位,因此,需要进行回填处理。
回填位置;见图四回填面积:1453.5㎡回填厚度:1350mm对承压荷载的要求:>250KMPa二、准备天然级配砂石:压实后2034.9立方米,虚方约2645.37立方米,要求级配均匀,最大粒径不大于100mm,含水率适中;机械:25t振动碾压机:1台挖掘机:1台铲车或推土机1台小型夯机、平板振动器:各1台工人:10人配电箱及电缆等;三、施工要求1、将回填范围内清理干净,道路压实,坡度平缓;将东面和南面相邻未超挖的土层按图一修成台阶,不能受到扰动;2、分层夯实,虚铺250~300厚,压实后不超过200,共分7层进行;3、铺填时用挖掘机或铲车将级配砂石进行摊铺,满铺并基本达到平整,注意控制好标高,再用铲车或推土机推平,达到能进行碾压的平整度,北面和西面收口分别按图二、图三进行;4、碾压不少于3遍,然后振动碾压1~2遍。
5、回填至柱墩位置时,对柱墩进行准确放线,然后再按图二进行收口回填;6、四周边坡及收口处,结合人工,用夯机或平板振动器进行施工。
7、收口处不能回填到位的和垫层混凝土一起浇筑。
四、质量要求1、级配砂石进场时要按标准进行验收;2、每层回填完进行质量检查和验收,达到平整度要求,以确保碾压质量,并进行灌砂试验,密实度大于97%,合格后方可进行下一步回填。
3、完成后进行荷载试验,设计地基承载力不小于250KMPa。
图二-7.35-8.85图四P1Q1V。
******************项目级配砂石专项施工方案编制人:审核人:批准人:**********建筑安装工程有限公司**月**日目录一、编制根据 ......................................................................................... 错误!未定义书签。
二、工程概况 ......................................................................................... 错误!未定义书签。
三、材料及重要机具............................................................................. 错误!未定义书签。
四、作业条件 ......................................................................................... 错误!未定义书签。
五、操作工艺 ......................................................................................... 错误!未定义书签。
六、找平和验收 ..................................................................................... 错误!未定义书签。
七、质量原则 ......................................................................................... 错误!未定义书签。
八、成品保护 ......................................................................................... 错误!未定义书签。
级配砂石及土方回填施工方案一、施工前的准备工作1.1按照设计要求,对工程现场进行勘察和测量,确定施工范围和具体施工方案。
1.3针对工程现场的地质状况和环境条件,制定相应的施工安全措施和环境保护措施,并进行专业培训。
二、砂石和土方的供货和调配2.1根据施工计划和需求量,与供货单位签订合同,确保砂石和土方的供应及时到位。
2.2对供货的砂石和土方进行验收,确保质量达到设计要求,并进行标识和储存,防止混淆和污染。
2.3建立砂石和土方的调配计划,根据施工现场的具体情况和进度要求进行合理的调配,保证施工顺利进行。
三、砂石的级配施工过程3.1按照设计要求和工序安排,先将砂石运输到施工现场,并进行堆放和标识。
3.2进行砂石的筛分和分级,根据设计要求和砂石的用途,确定不同级别的砂石用量和堆放位置。
3.3对砂石进行湿拌,确保砂石与水充分混合,并达到设计要求的含水率。
3.4对湿拌好的砂石进行固结和压实,使用专业设备进行碾压或振动,保证砂石的密实度和均匀度。
3.5根据施工进度和砂石的堆存情况,及时调整砂石的供应和调配,确保施工顺利进行。
四、土方回填施工过程4.1根据设计要求和工程现场的实际情况,制定土方回填施工的分区和顺序。
4.2对已开挖的土方进行运输,确保土方的及时清运和堆存,并进行标识和分类。
4.3进行土方的平整和压实,使用专业设备进行夯实或振动,保证土方的密实度和稳定性。
4.4根据设计要求和施工进度,及时调整土方的回填量和顺序,确保工程安全和进度控制。
五、施工的质量控制和安全保障5.1在施工过程中,对砂石和土方的质量进行定期检测和评估,确保施工质量符合设计要求。
5.2对施工现场的安全和环境进行监控和管理,加强安全教育和培训,确保无事故发生。
5.3进行施工记录和整理,包括砂石和土方的使用量、堆存情况、施工工艺等,方便后续的验收和维护。
六、施工结束后的收尾工作6.1对施工现场进行清理和整理,及时清运砂石和土方的残渣和废弃物,保持环境整洁。
一、编制依据1、施工钎探记录表2、验槽记录3、建筑地基处理技术规范(JGL79----2002)二、工程概况1、本工程为北京首座御园三期9#住宅楼工程,位于北京市大兴区团河农场内,东临东环路,南临枣园二路,西至广平大街,北至科苑路,塔式高层住宅楼。
2、、结构类型:钢筋混凝土剪力墙结构,基础为筏板基础,基底设计标高为-6.24米,筏板厚度600MM,地基承载力标准值140KPa,地下二层,地上十四层。
三、基坑开挖验槽情况1、本工程已挖到设计标高-6.24米,勘察报告显示此处为粘质粉土,经过现场钎探,发现钎探击数较低,土质较为松软,承载力达不到设计标准。
3、经甲方、勘察院、设计研究决定,基底以下900MM厚软弱土层做换填处理,先换填300MM厚中砂,再填天然级配石600MM至设计标高。
宽度按照基础垫层向外900MM计算。
分300mm厚一层夯实,压实系数0.97。
四、施工准备1、材料和机具:(1)中砂、天然级配石(卵石、碎石不得低于25%)。
(2)装载机、小推车、铁锨、水平仪、打夯机(蛙式)、水管、施工线、洋镐、振动碾。
2、作业条件(1)回填区域清理干净,无草皮、树根、垃圾,碾压遍数从3遍开始用灌砂法抽取试样,测定干密度值,计算压实系数是否达到0.97,达不到要求再压实第4遍直到测定合格。
(3)取样每100㎡不得低于一个点。
3、施工前技术交底中砂和天然级配砂石回填前,技术员向工人进行书面技术交底,将回填的施工方法等问题交代清楚。
五、施工部署1、本工程回填按从南到北施工顺序进行,为避免地基土扰动,先铺筑厚度为300MM的中砂,再铺筑天然级配石600MM.级配砂石限制粒径7CM以下、含水量宜在8%-12%范围。
2、碾压方法要循环渐进逐层碾实,控制好振动碾的速度,达到碾压不得低于4遍。
按每300MM左右为一填层,回填时,采用装载机送中砂到回填区域平整后,用振动碾达到碾压系数然后,再将级配石运送到位到位,用振动碾压实。
高新 COLOUR SUN项目基础级配砂石回填施工方案编制:审核:批准:单位名称:陕西长禹建设工程有限公司编制日期:年月日目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (3)1.技术准备 (3)2.材料准备 (3)3.机具准备 (3)四、施工工艺 (3)1. 工艺流程 (4)2. 基坑清理 (4)3. 砂石拌合 (4)4. 砂石铺设碾压 (4)五、质量控制 (5)六、成品保护 (6)七、安全保证措施 (6)八、环境保证措施 (7)一、编制依据1、高新COLOURSUN结构施工图纸;2、行业现行有关技术规范、规程及标准;3、《建筑地基基础设计规范》GB50007-20114、《地基与基础工程施工质量验收规范》GB50202-20185、《建筑结构荷载规范》GB50009-20126、《建筑地基处理技术规范》JGJ79-20127、《工程测量规范》GB50026-2016二、工程概况高新COLOUR SUN工程总建筑面积62842.74㎡,建设方为西安鼎达置业有限公司。
该项目位于西安市高新区沣惠南路与科技三路十字向西300米,东邻沣惠南路,交通便捷,学校、银行、商场等配套设施一应俱全。
基础形式采用桩承台基础,一区应先开挖至-18.35m进行打桩工作面,在此工作面进行工程桩施工,待桩检测合格后在开挖至基础垫层标高-19.07m。
二区、三区应先开挖-19.17后进行普探,带普探完成后,回填1.0m厚的级配砂石垫层,基础垫层标高-18.17m。
要求级配砂石每层虚铺厚度不大于300mm,压实系数不小于0.97,处理后地基承载力特征值不小于250KPa.基坑区域分布图如下:(阴影部分为二区和三区)建筑设计概况如下表所示:序楼幢层数建筑面积(㎡)建筑面积(地上/地下)高度(m)结构形式耐火等级其他1北楼-3/27 62842.74㎡45581.85㎡/17260.89㎡99.25 框剪一级设防烈度8度2南楼-3/296.55 框剪一级三、施工准备1、技术准备:(1)在基坑周边设置标高桩,以控制砂石铺筑厚度。
级配砂石施工方案
一、设计要求:根据设计要求地坪垫层采用450mm级配砂石回填,
压实系数0.95。
单层虚铺厚度不大于300mm,应采用18吨以
上的震动压路机辗压,辗压遍数应进行试验性施工确定。
二、材料要求:采用天然良好级配砂石,最大粒径应小于100mm以
下其含泥量小于3%。
砂石填料中,不得含有草根、垃圾等有
机物。
三、施工工艺:
1、铺设垫层前先验槽,将基底清理干净。
分层铺设时,接头应
做成斜坡或阶梯形搭接,每层错开0.30—1.0m,并注意充分
夯实。
2、由于下排土层含水率较大,垫层应分两层铺设,第一层的铺
设厚度300mm,采用18吨震动压路机辗压两遍,第二层的
铺设厚度250mm,采用18吨震动压路机辗压五遍,辗压后
经检测单位进行检测达到设计要求压实系数0.95。
四、质量控制
开工前,由项目部对压路机、技术人员、施工小队负责人做一次技术交底。
1、施工前应检查天然级配砂石质量及均匀铺设。
2、施工中必须检查分层厚度。
3、为确保设备完好率。
首先应加强对压路机维护保养,要向司
机强调维护保养的重要性;再者是对设备易损件要有储备,提高短期故障排除能力。
五、注意事项
1、进入现场必须配戴安全帽。
2、机械和操作人员应保持一定的距离,防止发生机械和人身伤害事故。
3、夜间施工时,应合理安排施工顺序,配备足够的照明设施;防
止级配砂石不准或铺筑超厚。
级配砂石回填施工方案XXX级配砂石回填方案编制人:审核人:编制时间:年月日目录1.项目概述2.方案设计3.工程实施4.安全措施5.环境保护6.质量控制7.工程验收8.总结1.项目概述本方案是针对陕西某工程项目中需要进行土方工程的情况而制定的。
由于该工程地形较为复杂,需要进行大量的回填工作,因此选用级配砂石进行回填填筑。
2.方案设计根据工程需要,本方案选用了级配砂石作为回填材料。
在选材时,我们采用了先进行筛分,再进行配比的方法,以确保回填材料的质量和稳定性。
同时,我们还对回填工程的施工工艺进行了详细的设计和规划,以确保工程的顺利进行。
3.工程实施在施工过程中,我们严格按照方案设计进行了施工,并对施工过程中出现的问题及时进行了处理。
在回填过程中,我们还采用了振动压实的方法,以确保回填材料的密实性和稳定性。
4.安全措施在回填工程中,我们采取了一系列的安全措施,如设置安全警示标志、规范作业流程、配备专业人员等,以确保施工安全。
5.环境保护在回填工程中,我们注重环境保护,采取了一系列的措施,如固定施工区域、设置防尘网等,以减少对周边环境的影响。
6.质量控制在回填工程中,我们严格按照质量控制标准进行了施工,并对施工过程中的质量进行了监管和检测,以确保工程质量。
7.工程验收在回填工程完成后,我们进行了严格的工程验收,确保工程质量符合要求。
8.总结通过本次回填工程,我们积累了丰富的经验,对今后的工程项目具有一定的指导意义。
同时,我们也将继续努力,不断提高工程质量,为客户提供更加优质的服务。
一、工程概况1、工程简介本工程是一项新建公路工程,总长度为XX公里,起点为XX,终点为XX。
工程包括XX个标段,本标段为其中之一。
2、工程的主要特点本工程地形复杂,有大量的山区和河流穿越,同时还有多个隧道和桥梁。
施工难度大,需要克服各种困难。
二、施工准备1、概况在施工前,我们进行了详细的勘察和设计,确定了合理的施工方案,并进行了充分的准备工作。
目录第一章工程概况 (1)一、建筑概况 (1)一、建筑概况 (1)三、持力层地基概况 (1)第二章编制依据 (1)第三章施工准备 (2)第四章施工要点 (2)第五章雨期施工 (4)第六章质量标准、质量控制与检验标准 (5)第七章成品保护 (6)第八章应注意的质量问题 (6)第九章质量记录 (7)第十章安全文明施工要求 (7)第一章工程概况本工程为中汇华天置业有限公司开发的2#楼,设计单位为河南省朝阳建筑设计有限公司,勘察单位为中国地震局地球物理勘探中心郑州基础工程勘察研究院,监理单位为河南卓越工程管理有限公司、施工单位为安徽蚌埠建筑工程集团有限公司。
本工程建设地点位于周口市扶沟县鸿昌大道与省道S102交叉口西北角。
一、建筑概况1、本工程建筑总高度为83.7m,其中主楼结构形式为全现浇钢筋混凝土框架剪力墙结构,基础采用梁式筏板基础;主楼地下一层,地上十九层,地下室建筑层高5.2 m。
檐口高度为79.4m。
±0.000标高相当于绝对标高值57.90m.2、本工程设计使用年限为50年,建筑抗震设防类别:丙类;抗震烈度为6度。
防火设计及建筑分类:建筑分类为一类,耐火等级地下室为一级,其它为二级。
建筑安全等级为二级。
一、建筑概况1、本工程抗震设防烈度为6度,设计基本加速度为0.05g.设计地震分组为第一组。
建筑物抗震设防类别为丙类。
主楼和车库计算抗震等级三级,抗震构造措施为三级;2~3层裙房抗震等级二级,抗震构造措施为二级。
三、持力层地基概况本工程基础持力层共分两个部分:车库及裙房区域采用天然地基钢筋混凝土梁筏基础,持力层为第4层粉质粘土层,地基承载力特征值faK=90kPa。
主楼区域采用CFG桩复合地基、钢筋混凝土梁筏基础,桩顶和基础垫层之间设200厚褥垫层,其材料为级配砂石(砂石体积比为3:7),其中碎石最大粒径30mm,褥垫层的厚度与虚铺厚度的比值不得大于0.9,褥垫层伸出基础垫层边缘不少于200mm。
褥垫层铺设采用静力压实法,处理后复合地基承载力特征值fspk=360.0kPa。
第二章编制依据1、甲方提供《中汇·国际城2号楼》施工图纸、地质勘探资料、相关设计变更和图纸会审记录等。
2、《中汇·国际城2号楼施工组织设计》。
4、《建筑地基基础工程施工质量验收规范》GB50202-20025、《建筑工程施工质量验收统一标准》GB50300-2001第三章施工准备1、技术准备1)施工前进行褥垫层回填分项工程的技术交底工作。
2)做好标高的抄测和厚度标定工作,可设在边坡上且每3m设一处。
3)褥垫层施工前做好隐蔽工程验收工作,同时做好分项工程的验收评定工作等。
4)CFG桩达到强度要求且桩检合格。
2、材料准备1)人工级配砂石:采用质地坚硬的中砂、粗砂、碎(卵)石等。
在缺少中、粗砂时,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。
颗粒级配应良好。
5)、砂石材料中不得含有草根、树叶、塑料袋等有机杂物及垃圾,有机质含量不超过5%,含泥量小于5%。
用做排水固结地基时,含泥量不宜超过3%。
6)、碎石或卵石最大粒径不得大于30mm,石子中有机质含量不超过5%,含泥量小于5%。
3、主要机具本工程使用的主要机具有:打夯机、装载机、压路机、机动翻斗车、手推车、铁锹、铁耙、人工夯、环刀、水准仪、塔尺、钢尺、量斗、筛子、喷水用胶管、2m 靠尺、小线或细铅丝、钢尺或木折尺等。
第四章施工要点1、作业条件1)、设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在边坡墙弹上水平标高线或钉上水平标高木橛。
2)、在地下水位高于基坑底面的情况下施工时,应采取有效的降水措施,使基坑保持无水状态。
3)、铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。
应在未做地基前处理完毕并办理隐检手续。
4)、检查基坑的边坡是否稳定,并清除基底上的浮土和积水。
2、施工工艺流程施工工艺流程为:检验砂石质量→铺筑砂石→洒水→夯实→找平验收。
1)、本工程砂石垫层采用机械拌和、机械铲运、机械压实、人工配合的施工方法施工。
2)、砂石级配搅拌和运输回填:(1)根据设计相关规范的要求,选定材料进场后,在施工场地内平整、宽阔位置,将砂子和石子进行分类堆放。
(2)根据设计的砂石级配要求(砂:石子体积比为3:7),提前进行拌合堆放。
砂石搅拌时,用Z50型装载机将现场的砂、石按比例掺在一起,一次性最多不得超过100m3,然后进行往返推动拌合,直到拌合均匀为止。
最后将拌合均匀的砂石料,单独堆放至另外场地,不得与未级配搅拌的砂、石放在一起,以方便回填使用。
根据实际情况而定,一般往返推动搅拌次数不低于四遍。
(3)对搅拌好的级配砂石进行技术鉴定,其质量和配比均应达到设计要求或规范的规定。
(4)砂石回填时,采用Z50型装载机将已拌合均匀的砂石料运输到基坑内,根据已经超测好的标高点控制铺筑厚度,采用平行推进法进行铺筑。
从而保护天然地基不受破坏,同时也对以填好的砂石垫层起到碾压密实的作用。
3、铺筑砂石1)、根据设计要求,完成后砂石垫层的厚度为200mm,实际厚度与虚铺厚度的比值不得大于0.9,由此计算砂石的虚铺厚度不小于230mm。
为保证铺设厚度的精确性,铺设前应先进行试铺且按要求进行夯实,由此确定铺设厚度的可行性。
2)、砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
3)、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。
4)、铺筑的砂石应级配均匀。
回填时如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
5)、机械回填时,及时检查其铺筑厚度是否满足要求,是否铺设到位,并采用人工进行平整和修复。
4、洒水铺筑级配砂石在夯(压)实前,应根据其干湿程度和气候条件,适当地洒水,以保持砂石的最佳含水量,一般含水量为8%~l2%。
5、碾压或夯实碾压和夯实的遍数,由现场试验确定。
采用压路机往复碾压,一般碾压不少于3~4遍,其轮距搭接不小于50cm。
压路机碾压时应慢速均匀行使,相临两轮应交叉半轮。
机械碾压不到的边缘和转角处应采用用人工或打夯机补密实。
用打夯机夯实时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
6、找平和验收:1)、在砂石垫层回填完毕后,进行夯(压)密实,并设置纯砂检查点,采用200cm3的环刀取样;测定干砂的质量密度。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
2)、在砂石垫层压实完成后,表面应拉线找平,并且要符合设计规定的标高。
7、施工方法要点1)、垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏或受浸泡,降低其强度。
2)、砂石料的级配搅拌不得在基坑内进行。
采用机械铺筑时,应严格控制其铺摊厚度,不得在基坑内往返推动、搅拌等,以免破坏天然地基。
3)、基坑内预先安好标高控制桩,铺设过程中随时检查铺设厚度。
振夯压实时要做到交叉重叠1/3,防止漏振。
4)、铺设完毕,即进行下道工序施工,严禁小车及人在砂层上面行走,必要时应在垫层上铺板行走。
第五章雨期施工1、基坑砂石褥垫层的回填应连续进行,尽快完成。
2、施工中注意雨情,雨前应及时夯完已填土层,并做成一定的坡势,以利排除雨水。
3、雨季施工时,应提前在基坑顶四周用120厚实心砖砌筑挡水墙(约200高),同时在距边坡200mm的坑底四周挖掘排水沟,并每隔50m设置500×500×500集水坑,采用墙厚120实心砖砌筑,从而防止地面水流入基坑内,以免边坡塌方或基土遭到破坏。
第六章质量标准、质量控制与检验标准1、质量标准保证项目:1)、基底土质必须符合设计要求。
2)、纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。
基本项目:1)、级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。
2)、分层留接槎位置正确,方法合理,接槎夯压密实,平整。
3)、允许偏差项目,见下表。
砂石地基的允许偏差2、质量控制及检验标准1)、施工前检查砂、石等原材料质量及砂石拌和均匀程度。
2)、施工过程中必须检查分层厚度,分段施工时搭接部分的压实情况、加水量、压实遍数、压实系数。
3)、施工后应检查砂石地基的承载力。
4)、砂石垫层质量标准见下表:第七章成品保护1、施工时,应注意对定位定高的标准高程桩、现场轴线引桩、标准水准点、龙门板凳、尺、线的保护,填运土时不得撞碰、触动、移位,也不得在龙门板上休息。
并应定期复测和检查这些标准桩点是否正确。
2、夜间施工时,应合理安排施工顺序,配备足够的照明措施,防止级配砂石不准或铺填超厚,严禁汽车直接倒土入槽。
3、基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
4、管沟中的管线,槽内从建筑物伸出的各种管线,均应妥善保护后,再按规定回填土料,不得碰坏。
5、做好排水、降水工作,直至填土夯(压)完毕为止。
6、搞好垫层周围排水沟措施,刚施工完的垫层,雨天应作临时覆盖,3 天内不得受雨水浸泡。
7、垫层铺设完毕后,应尽快进行面层施工,防止长期暴晒。
8、已铺好的垫层不得随意挖掘,不得在其上行驶车辆或堆放重物。
9、地基范围内不应留有孔洞。
完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。
10、施工中必须保证边坡稳定,防止边坡坍塌。
11、级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。
第八章应注意的质量问题1、大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。
要严格执行操作工艺的要求。
2、局部下沉:边缘和转角处夯(压)不实,留接槎没按规定搭接和压实。
对边角处的夯(压)不得遗漏。
3、级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。
4、在地下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mm。
5、密实度不符合要求:坚持分层检查砂石地基的质量。
每层的纯砂检查点的干砂质量密度。
必须符合规定,否则不能进行上一层的砂石施工。
6、砂石垫层厚度不宜小于100mm;冻结的天然砂石不得使用。
第九章质量记录本工艺标准应具备以下质量记录:1、施工现场的工程地质勘察报告。
2、地基钎探记录。
3、基坑验槽记录。
3、地基隐蔽验收记录。
4、砂石的试验报告。
第十章安全文明施工要求1、在回填土施工前应完成三级教育工作。
2、现场作业人员必须佩戴安全帽,戴绝缘手套,穿绝缘鞋。
3、禁止从基坑上向坑内抛掷物品,填土时坑内打夯人员必须远离灰斗,防止碰伤。
4、挖掘机和装载机下禁止站人,司机应时刻警惕周围施工人员,以防伤人。
5、打夯机操作人员要严格按照操作规程操作,一人打夯一人扶线,避免打夯机咂线。
