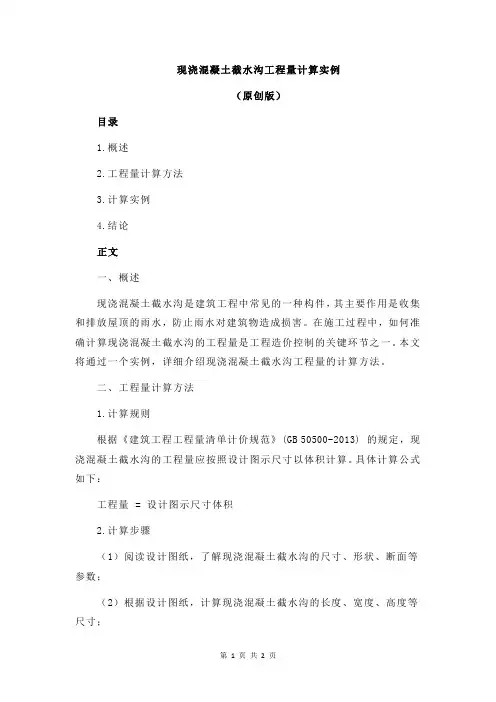

现浇混凝土截水沟工程量计算实例
(原创版)
目录
1.概述
2.工程量计算方法
3.计算实例
4.结论
正文
一、概述
现浇混凝土截水沟是建筑工程中常见的一种构件,其主要作用是收集和排放屋顶的雨水,防止雨水对建筑物造成损害。
在施工过程中,如何准确计算现浇混凝土截水沟的工程量是工程造价控制的关键环节之一。
本文将通过一个实例,详细介绍现浇混凝土截水沟工程量的计算方法。
二、工程量计算方法
1.计算规则
根据《建筑工程工程量清单计价规范》(GB 50500-2013) 的规定,现浇混凝土截水沟的工程量应按照设计图示尺寸以体积计算。
具体计算公式如下:
工程量 = 设计图示尺寸体积
2.计算步骤
(1)阅读设计图纸,了解现浇混凝土截水沟的尺寸、形状、断面等参数;
(2)根据设计图纸,计算现浇混凝土截水沟的长度、宽度、高度等尺寸;
(3)根据计算得到的尺寸,计算现浇混凝土截水沟的体积;
(4)将计算得到的体积,按照工程量清单计价规范的要求,进行四舍五入取整。
三、计算实例
假设某建筑物的现浇混凝土截水沟设计图纸如下:
- 长度:50m;
- 宽度:0.3m;
- 高度:0.3m。
根据上述计算公式,可以得到现浇混凝土截水沟的工程量如下:
工程量 = 50m × 0.3m × 0.3m = 0.045m
按照工程量清单计价规范的要求,将工程量四舍五入取整,得到最终的工程量为 0.05m。
四、结论
通过以上计算实例,我们可以看出,现浇混凝土截水沟的工程量计算较为简单,关键在于准确阅读设计图纸,并按照规定的计算公式进行计算。
《公路工程预算定额》(2018版)章节说明汇总预算定额的章节说明大致分两部分,前一部分表述了定额的适用范围,后一部分是工程量的计算规则,它对定额的具体使用有很重要的影响。
总说明一、《公路工程预算定额》(JTG/T 3832—2018)(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改扩建工程。
二、本定额是以人工、材料、机械台班消耗量表现的公路工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按现行《公路工程建设项目概算预算编制办法》(JTG 3830-2018)的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、交通工程及沿线设施、绿化及环境保护工程、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而调整定额。
五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中,就地筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
专利名称:边坡的截水槽单元及截水沟结构
专利类型:发明专利
发明人:华丽晶,赵晋乾,沈伟升,余兴,周宏元,胡科夫,李海斌,王游悬,温宏伟
申请号:CN202010797326.7
申请日:20200810
公开号:CN111894102A
公开日:
20201106
专利内容由知识产权出版社提供
摘要:本申请公开了一种边坡的截水槽单元及截水沟结构,所述截水槽单元包括槽体、第一翼板、第二翼板和遮板,所述槽体形成有汇集水流的排水部,所述第一翼板连接在所述槽体位于所述边坡的上坡方向的一侧,所述第二翼板连接在所述槽体位于所述边坡的下坡方向的一侧,所述遮板连接在所述第二翼板远离所述槽体的一侧,与所述第二翼板呈预设夹角设置,并沿所述边坡的下坡方向延伸。
所述截水沟结构通过相邻两所述截水槽单元端部相互拼接,使各所述排水部连通。
本申请所述的边坡的截水槽单元及截水沟结构能够有效减少水的下渗,从而提高了边坡的稳定性,并节省截水沟结构的现场施工时间。
申请人:中铁第四勘察设计院集团有限公司
地址:430060 湖北省武汉市武昌杨园和平大道745号
国籍:CN
代理机构:北京派特恩知识产权代理有限公司
更多信息请下载全文后查看。
(2016营改增)陕西省公路养护工程预算定额总说明一、《陕西省公路养护工程预算定额》(以下简称本定额)依据交通部颁发的《公路养护技术规范》、《公路工程养护质量评定标准》,在我省近年来组织进行的全省公路养护工程定额调查资料及2004年《陕西省公路工程养护预算定额》使用情况的基础上,参照交通部2007年《公路工程预算定额》和我省颁布的补充定额有关资料,结合我省目前公路养护管理现状和施工技术水平,考虑实行机械化、专业化养护,深化公路养护体制改革进行编制的。
二、本定额适用于陕西省境内各级公路养护工程的小修保养,大、中修工程,农村公路养护工程可参照使用。
对于改建工程和定额中没有包含的项目执行交通部(07)《公路工程预算定额》。
三、本定额内容包括路基工程、路面工程、桥涵工程、隧道工程、沿线设施及其他工程、绿化工程、临时工程、材料采集及加工和材料运输共九章及附录。
四、本定额是以人工、材料、机械台班消耗量形式表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费应按《陕西省公路养护工程预算编制办法》的规定计算。
五、本定额是按照合理的施工组织设计和一般正常的养护作业条件编制的。
定额中所采用的施工方法和工程质量标准,是根据现行公路养护技术规范和质量检查评定标准及安全操作规程取定的。
除定额中规定允许调整换算者外,均不得因具体的施工组织,作业方法和材料消耗与定额的规定不同而变更定额。
六、本定额工作时间除隧道内按每工日7小时外,其余均按每工日8小时计算。
定额中根据公路养护工程的特点,考虑了工程量小,分散作业等因素,综合计算了人工、机械消耗的幅度差和材料场内运输损耗及生产工人上下班的路途时间等因素。
七、定额中的工作内容,均包括定额项目的全过程。
除定额内扼要说明的施工主要操作工序外,均包括准备与结束,场内操作范围内的水平与垂直运输,材料工地小搬运,辅助和零星用工,工具及机械小修,场地清理等工程内容。
八、本定额中周转性的材料、模板、支撑、脚手(架)杆、挡土板和桥梁加固拱盔及支架等的数量,根据养护工程的特点,已按正常的周转次数综合计入定额内,其中就地浇注、钢筋混凝土梁用的支架及拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换;同时,桥梁加固支架工程的材料与构件,若数量大、运距远时,可在预算中单列。

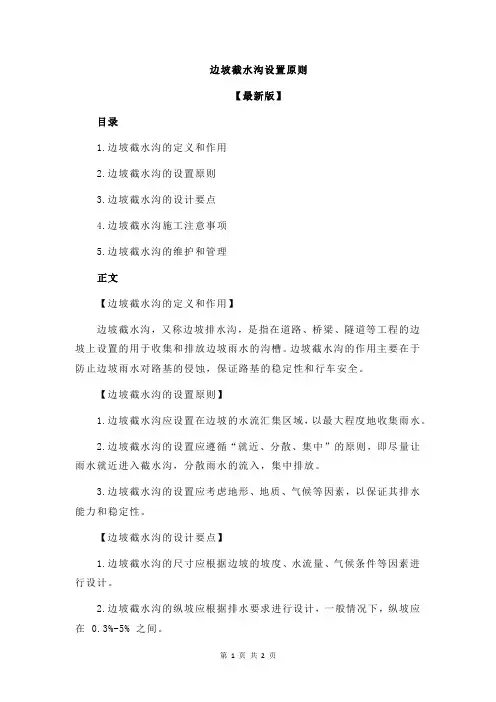

边坡截水沟设置原则
【最新版】
目录
1.边坡截水沟的定义和作用
2.边坡截水沟的设置原则
3.边坡截水沟的设计要点
4.边坡截水沟施工注意事项
5.边坡截水沟的维护和管理
正文
【边坡截水沟的定义和作用】
边坡截水沟,又称边坡排水沟,是指在道路、桥梁、隧道等工程的边坡上设置的用于收集和排放边坡雨水的沟槽。
边坡截水沟的作用主要在于防止边坡雨水对路基的侵蚀,保证路基的稳定性和行车安全。
【边坡截水沟的设置原则】
1.边坡截水沟应设置在边坡的水流汇集区域,以最大程度地收集雨水。
2.边坡截水沟的设置应遵循“就近、分散、集中”的原则,即尽量让雨水就近进入截水沟,分散雨水的流入,集中排放。
3.边坡截水沟的设置应考虑地形、地质、气候等因素,以保证其排水能力和稳定性。
【边坡截水沟的设计要点】
1.边坡截水沟的尺寸应根据边坡的坡度、水流量、气候条件等因素进行设计。
2.边坡截水沟的纵坡应根据排水要求进行设计,一般情况下,纵坡应在 0.3%-5% 之间。
3.边坡截水沟的横坡应根据地形条件进行设计,以保证雨水能顺利流入沟内。
【边坡截水沟施工注意事项】
1.在施工前,应对施工区域进行详细的勘察,了解地形、地质、气候等情况,以保证设计的合理性。
2.在施工过程中,应严格按照设计图纸进行施工,保证截水沟的尺寸、纵坡、横坡等符合设计要求。
3.施工过程中应注意安全,尤其是在挖掘、搬运、施工材料等方面,应做好安全防护措施。
【边坡截水沟的维护和管理】
1.定期对边坡截水沟进行清淤,保证其排水畅通。
2.对损坏的边坡截水沟进行及时修复,保证其功能正常。

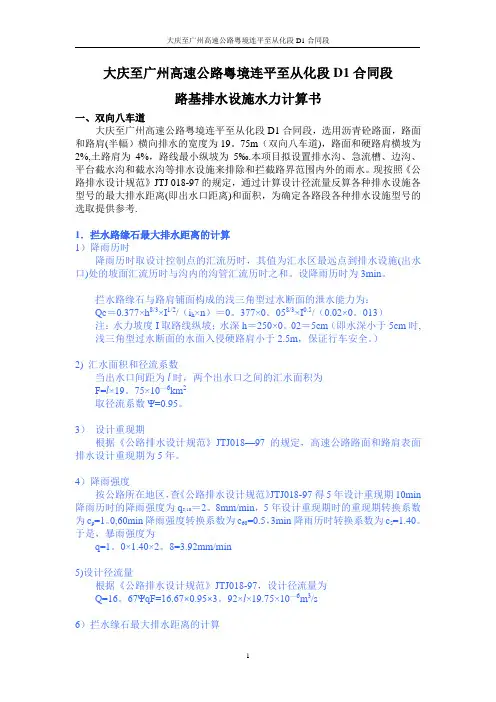

大庆至广州高速公路粤境连平至从化段D1合同段路基排水设施水力计算书一、双向八车道大庆至广州高速公路粤境连平至从化段D1合同段,选用沥青砼路面,路面和路肩(半幅)横向排水的宽度为19。
75m(双向八车道),路面和硬路肩横坡为2%,土路肩为4%,路线最小纵坡为5‰.本项目拟设置排水沟、急流槽、边沟、平台截水沟和截水沟等排水设施来排除和拦截路界范围内外的雨水。
现按照《公路排水设计规范》JTJ 018-97的规定,通过计算设计径流量反算各种排水设施各型号的最大排水距离(即出水口距离)和面积,为确定各路段各种排水设施型号的选取提供参考.1.拦水路缘石最大排水距离的计算1)降雨历时降雨历时取设计控制点的汇流历时,其值为汇水区最远点到排水设施(出水口)处的坡面汇流历时与沟内的沟管汇流历时之和。
设降雨历时为3min。
拦水路缘石与路肩铺面构成的浅三角型过水断面的泄水能力为:Qc=0.377×h8/3×I1/2/(i h×n)=0。
377×0。
058/3×I0.5/(0.02×0。
013)注:水力坡度I取路线纵坡;水深h=250×0。
02=5cm(即水深小于5cm时,浅三角型过水断面的水面入侵硬路肩小于2.5m,保证行车安全。
)2) 汇水面积和径流系数当出水口间距为l时,两个出水口之间的汇水面积为F=l×19。
75×10—6km2取径流系数Ψ=0.95。
3)设计重现期根据《公路排水设计规范》JTJ018—97的规定,高速公路路面和路肩表面排水设计重现期为5年。
4)降雨强度按公路所在地区,查《公路排水设计规范》JTJ018-97得5年设计重现期10min 降雨历时的降雨强度为q5,10=2。
8mm/min,5年设计重现期时的重现期转换系数为c p=1。
0,60min降雨强度转换系数为c60=0.5,3min降雨历时转换系数为c5=1.40。

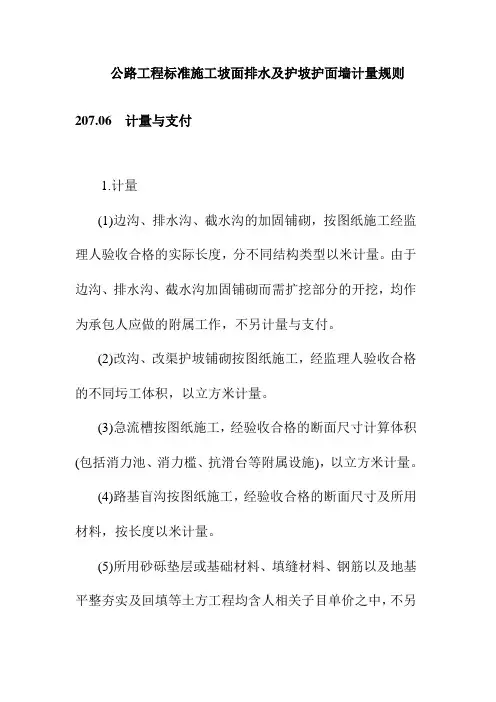

公路工程标准施工坡面排水及护坡护面墙计量规则207.06 计量与支付1.计量(1)边沟、排水沟、截水沟的加固铺砌,按图纸施工经监理人验收合格的实际长度,分不同结构类型以米计量。
由于边沟、排水沟、截水沟加固铺砌而需扩挖部分的开挖,均作为承包人应做的附属工作,不另计量与支付。
(2)改沟、改渠护坡铺砌按图纸施工,经监理人验收合格的不同圬工体积,以立方米计量。
(3)急流槽按图纸施工,经验收合格的断面尺寸计算体积(包括消力池、消力槛、抗滑台等附属设施),以立方米计量。
(4)路基盲沟按图纸施工,经验收合格的断面尺寸及所用材料,按长度以米计量。
(5)所用砂砾垫层或基础材料、填缝材料、钢筋以及地基平整夯实及回填等土方工程均含人相关子目单价之中,不另行计量与支付。
(6)土工合成材料的计量、支付按第205节规定执行。
(7)渗井、检查井、雨水井的计量、支付按第314节规定执行。
2.支付按上述规定计量,经监理人验收的列入工程量清单的以下工程子目的工程量,其每一计量单位将以合同单价支付。
此项支付包括材料、劳力、设备、运输等及其他为完成地面排水工程所必需的所有费用,是对完成工程的全部偿付。
3.支付子目第208节护坡、护面墙208.05计量与支付1.计量(1)干砌片石、浆砌片石护坡、护面墙等工程的计量,应以图纸所示和监理人的指示为依据,按实际完成并经验收的数量按不同的工程子目的不同的砂浆砌体分别以立方米计量。
(2)预制空心砖和拱形及方格骨架护坡,按其铺筑的实际体积以立方米计量。
所有垫层、嵌缝材料、砂浆色缝、泄水孔、滤水层、回填种植土以及基础的开挖和回填等有关作业,均作为承包人应做的附属工作,不另行计量与支付。
(3)种草、铺草皮、三维植被网、客土喷播等应以图纸要求和所示面积为依据实施,经监理人验收的实际面积以平方米计量。
整修坡面、铺设表土、三维土工网、锚钉、客土、草种(灌木籽)、草皮、苗木、混合料、水、肥料、土壤稳定剂等(含运输)及具作业均作为承包人应做的附属工作,不另行计量。
1.1 第200章路基⼯程1.1.1 ⼀般规定1.1.1.1 本章为路基⼯程,主要包括场地清理、路基挖⽅、路基填⽅、特殊地区路基处理、排⽔设施、边坡防护、挡⼟墙、挂坡⾯防护、预应⼒锚索及锚固板、抗滑桩及河道防护等内容。
1.1.1.2 场地清理包括路基⽤地范围内(不包括借⼟、取⼟场及临时⼯程⽤地)原地⾯垃圾、⽯头、废料、表⼟(腐殖⼟)、草⽪的铲除与开挖,砍树挖根、旧路⾯挖除、结构物拆除及移⽤,以及坑洞回填、平整夯实和填前压实等⼯作。
1.1.1.3 挖⽅路基包括挖⽅路段路基施⼯和改河、改渠、改路等开挖有关作业,开挖数量应以经监理⼯程师校核批准的横断⾯地⾯线和⼟⽯分界的补充测量为基础,按路线中线长度乘以经监理⼯程师核准的横断⾯⾯积进⾏计算。
其中,由护坡、护⾯墙、挡墙砌筑引起的开挖外延界⾯,应计⼊挖⽅横断⾯⾯积中,⽽边沟、截⽔沟、排⽔沟的开挖已包含在相应的排⽔⼯程内容中,在挖⽅路基中不再计算;除⾮合同另有规定,在公路路基⼟⽯挖⽅中,⽤不⼩于112.5kW(150马⼒)推⼟机、单齿松⼟器⽆法松动,须⽤爆破或⽤钢钎⼤锤或⽤⽓钻⽅法开挖的,以及体积⼤于或等于1m3的孤⽯为⽯⽅,余为⼟⽅;⾮适⽤材料包括在填⽅区低于原地表⾯的淤泥等⾮适⽤材料以及挖⽅区挖⾄完⼯断⾯后仍留有⽽需挖除的⾮适⽤材料两类,其挖除和换填量应符合设计和监理⼯程师要求。
1.1.1.4 填⽅路基包括填筑路基和结构物处的台背回填以及改路填筑等有关的施⼯作业。
其中,填筑路堤的⼟⽯⽅数量,应以承包⼈施⼯测量和补充测量并经校核批准的横断⾯地⾯线(清表压实和⾮适⽤材料挖除换填后)为基础,以监理⼯程师批准的横断⾯图为依据计算,其中应包含护坡道填筑数量,但不计按规定要求,为使路基碾压密实⽽超宽填筑增加的数量。
1.1.1.5 零填挖路段换填是指零填挖路床顶⾯以下0~30cm范围内的压实度须经换填等处理后才能符合要求⽽所作的施⼯作业;利⽤⽅填筑不分⼟⽅、⽯⽅及⼟⽯混合料,均按利⽤⽅填筑计量;借⼟⽯⽅填筑不分⼟⽅、⽯⽅,以设计断⾯压实体积计算和计量,借⼟场或取⼟坑中⾮适⽤材料的挖除、弃运及场地清理、地貌恢复、施⼯便道便桥的修建与养护、临时排⽔与防护作为借⼟挖⽅的附属⼯程,不另⾏计量;为保证压实度两侧加宽超填的增加体积,零填零挖的翻松压实,均不另⾏计量;沉降及变位监测设施作为独⽴的计价内容。
一、交底目的为确保高边坡截水沟施工过程中的安全,降低事故风险,提高施工质量,特进行安全技术交底。
二、交底对象1. 施工单位全体参与高边坡截水沟施工的作业人员。
2. 施工单位相关管理人员及监理单位人员。
三、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________2. 施工技术要求(1)施工前,必须对施工区域进行详细的勘察,了解地质、水文、气象等条件,制定合理的施工方案。
(2)截水沟设计应符合规范要求,沟底坡度不宜大于0.5%,沟壁坡度不宜大于1:1。
(3)截水沟采用浆砌片石结构,砌筑材料应符合设计要求,砌体应饱满、密实。
3. 施工安全措施(1)施工人员必须穿戴符合安全要求的防护用品,如安全帽、防滑鞋、安全带等。
(2)施工前,应检查施工机械和设备,确保其处于良好状态。
(3)施工过程中,应保持施工区域整洁,及时清理沟内杂物,防止堵塞。
(4)施工时,应遵循“先支护、后开挖”的原则,确保边坡稳定。
(5)开挖过程中,应严格控制开挖深度,不得超挖。
(6)施工过程中,应密切关注天气变化,遇雨、雪、大风等恶劣天气时,应暂停施工。
4. 应急措施(1)发生安全事故时,应立即停止施工,组织人员抢救伤员,并立即上报相关部门。
(2)施工现场应配备必要的应急救援设备,如急救箱、担架、消防器材等。
(3)应急救援人员应接受专业培训,掌握应急救援知识和技能。
四、交底要求1. 施工单位应将本安全技术交底内容进行详细记录,并作为施工过程中的重要依据。
2. 施工单位应加强对施工人员的培训,确保其掌握安全技术交底内容。
3. 监理单位应监督施工单位执行安全技术交底内容,确保施工安全。
五、交底时间________________年__月__日六、交底人________________七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。

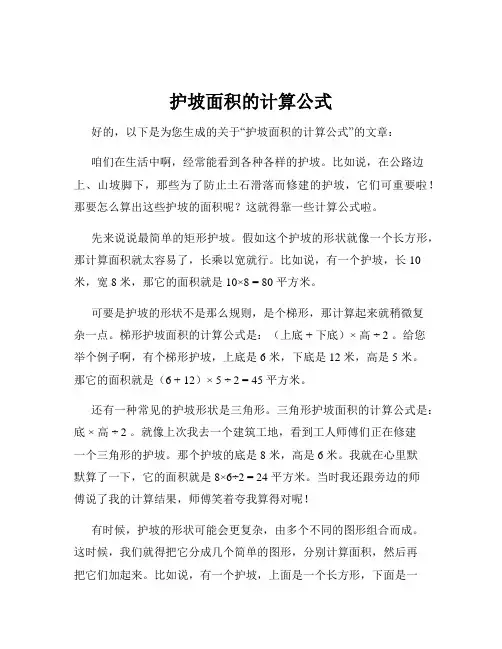

护坡面积的计算公式好的,以下是为您生成的关于“护坡面积的计算公式”的文章:咱们在生活中啊,经常能看到各种各样的护坡。
比如说,在公路边上、山坡脚下,那些为了防止土石滑落而修建的护坡,它们可重要啦!那要怎么算出这些护坡的面积呢?这就得靠一些计算公式啦。
先来说说最简单的矩形护坡。
假如这个护坡的形状就像一个长方形,那计算面积就太容易了,长乘以宽就行。
比如说,有一个护坡,长 10 米,宽 8 米,那它的面积就是 10×8 = 80 平方米。
可要是护坡的形状不是那么规则,是个梯形,那计算起来就稍微复杂一点。
梯形护坡面积的计算公式是:(上底 + 下底)×高 ÷ 2 。
给您举个例子啊,有个梯形护坡,上底是 6 米,下底是 12 米,高是 5 米。
那它的面积就是(6 + 12)× 5 ÷ 2 = 45 平方米。
还有一种常见的护坡形状是三角形。
三角形护坡面积的计算公式是:底 ×高 ÷ 2 。
就像上次我去一个建筑工地,看到工人师傅们正在修建一个三角形的护坡。
那个护坡的底是 8 米,高是 6 米。
我就在心里默默算了一下,它的面积就是 8×6÷2 = 24 平方米。
当时我还跟旁边的师傅说了我的计算结果,师傅笑着夸我算得对呢!有时候,护坡的形状可能会更复杂,由多个不同的图形组合而成。
这时候,我们就得把它分成几个简单的图形,分别计算面积,然后再把它们加起来。
比如说,有一个护坡,上面是一个长方形,下面是一个梯形。
那我们就先算出长方形的面积,再算出梯形的面积,最后把两个面积相加,就得到了整个护坡的面积。
在实际计算护坡面积的时候,可不能马虎。
得仔细测量每个边的长度和高度,要是测量不准确,那算出来的面积可就差得远啦。
我记得有一次,我们在学校组织的实践活动中,老师让我们分组去测量校园里一个小护坡的面积。
我们小组的同学一开始测量得不够仔细,数据都错了,算出来的面积跟实际相差很大。
模板计算方法1、现浇混凝土楼板的模板,区别模板不同材质,按混凝土与模板的接触面积,以平方米计算。
柱子:周长乘以柱高,从柱基或板上表面算至上一层楼板上表面,无梁板算至柱帽底部2.墙:外墙由楼层上表面算至上层楼板上表面,内墙则算至上层楼板(梁)下表面,0.3平米以内的孔洞面积不扣除,也不增加侧壁模板,采用大模板时洞口均不扣除梁:梁长乘以梁底与2倍两侧长度之和,梁长算至柱侧、墙侧,次梁算至主梁侧,外墙部分按中心线计算,内墙部分按净长线计算板:扣除柱、梁、0.3平米以外的孔洞面积3.板的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.6米以内为准,超过3.6米以上部分,另按超过部分计算增加支撑工程量。
4.板上单孔面积在0.3平方米以内的孔洞,不予扣除,洞侧壁模板亦不增加,单孔面积在0.3平方米以外时,应予扣除,洞侧壁模板面积并入板模板工程量之内计算。
5.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
6.柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。
7.构造柱外露面均应按图示外露部分计算模板面积。
构造柱与墙接触面不计算模板面积。
8.现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
9.现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另行计算。
10.混凝土台阶不包括梯带,按图示台阶尺寸的水平面积计算,台阶端头两侧不另计算模板面积。
11.现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不另行计算。
二、预制钢筋混凝土构件模板工程量计算规则1.预制钢筋混凝土模板工程量,除另有规定者外均按混凝土实体体积以m3计算。
2.小型池槽按外型体积以m3计算。
3.预制桩尖按虚体积(不扣除桩尖虚体积部分)计算三、构筑物钢筋混凝土模板工程量计算规则1.构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按一和二的有关规定计算。
海南省琼中至五指山至乐东至三亚高速公路初步设计路堑排水水文计算书一、 路堑边沟尺寸验算1、计算说明路基宽度为26.0m ,计算长度取300m 。
由于路堑边坡设置平台截水沟,故仅计算第一级边坡汇水,边坡高度为8m ,坡率1:1。
边沟采用矩形断面,浆砌片石加固,分别对两种矩形断面进行验算,分别为0.6×0.6m 、0.6×0.8m 的矩形边沟,出口处水面上预留20cm 安全高度。
2、水文和水力计算 2.1汇流历时① 路面及边坡汇流历时计算坡面汇流历时为467.011445.1⎪⎪⎭⎫ ⎝⎛=s si Lm t式中:m 1——地表粗度系数,由表3.0.4得知,沥青路面粗度系数为m 1=0.013,边坡粗度系数取m 1=0.60;s L ——坡面流长度(m ); s i ——坡面流的坡度。
② 边沟汇流历时计算 边沟汇流时间为t 2=L/v 式中:L ——边沟长度; V ——边沟平均流速21321I R nv =。
式中n ——沟壁或管壁的粗糙系数,按表8.1.3得知,浆砌片石明沟粗糙系数n=0.025; R ——水力半径(m),R=bh/(b+2h ),b ——边沟宽,m ;h ——边沟水深,m ; I ——水力坡度,可取用排水沟的底坡。
《公路排水设计规范 JTJ 018-97》4.4.1沟底纵坡坡度一般不宜小于0.5%。
土质沟渠的最小纵坡为0.25%;沟壁铺砌的沟渠的最小纵坡为0.12%。
③ 汇流总历时计算 总汇流历时t=t 1+t 2其中:路面汇流历时与路堑边坡汇流历时取大值。
计算结果见下表1:表1《公路排水设计规范 JTJ 018-97》8.1.5 沟和管的允许流速应符合下列规定:1. 明沟的最小允许流速为0.4m/s ,暗沟和管的最小允许流速为0.75m/s 。
2.明沟的最大允许流速,在水深为0.4m~1.0m 时,浆砌片石3.0m/s ,草皮护面1.6m/s 。
由表1可知,排水沟流速满足规范要求。
支沟右岸河堤断面图挖方面积计算第一步:点击绘图处理,展野外测点点号,回车选择高程数据文件。
第二步:用复合线连线野外测点成一个封闭区域(用C闭合)。
第三步:绘制纵断面线(用复合线),纵断面线不能超出封闭区域
第四步:点击工程应用、生成里程文件、由纵断面线生成、新建、选择纵断面线、选择合适的间距及左右边距离、回车。
第五步:点击工程应用、生成里程文件、由纵断面线生成、设计、点击切割边线、选择横断面线、输入清后或填后的高程、依次选择每根断面线至全部完成、回车。
第六步:点击工程应用、生成里程文件、由纵断面线生成、生成、导入之前展野外测点是选择的高程数据文件、输入要生成的里程文件名及选好保存路径、回车。
第七步:点击工程应用、断面法计算土方、选择场地断面、导入生成号的里程文件(设计文件不用管)参数默认,比例自行设置、点击确定、在绘制纵断面里面选择右侧断面图位置(随便点击一点)、回车、点击、点断面图就会在图面生成。
第八步:点击工程应用、断面法计算土方、选择场地断面、图面土方计算(图面土方计算excel)、鼠标把断面图全部选择、回车、选择一点土方计算表就会生成。
模板工怎么算面积篇一:模板计算规则定额06版·模板工程量计算规则9.1 现浇建筑物模板工程量,按以下规定计算:9.1.1 现浇混凝土建筑物模板工程量,除另有规定外,均按混凝土与模板的接触面积以面积计算。
9.1.2 梁与梁、梁与墙、梁与柱交接时,按净空长度计算,不扣减接合处的模板面积。
9.1.3 墙板上单孔面积在1m以内的孔洞不扣除,洞侧壁模板亦不增加;单孔面积在1 m以外应予扣除,洞侧壁模板面积并入相应子目计算。
9.1.4 附墙柱及混凝土中的暗柱、暗梁及墙突出部分的模板并入墙模板计算。
9.1.5 梁、板、墙模板均不扣除后浇带所占的面积,梁、板、墙后浇带模板工程量按后浇带面积乘以系数1.5以面积计算。
9.1.6 构造柱如与砌体相连的按混凝土柱宽度每边加20cm乘以柱高计算;如不与砌体相连的,按混凝土与模板的接触面积计算模板面积。
9.1.7 计算板的模板工程量时,应扣除混凝土柱、梁、墙所占的面积。
9.1.8 悬挑板、挑板(挑檐、雨篷、阳台)模板按外挑部分的水平投影面积计算,伸出墙外的牛腿、挑梁及板边的模板不另计算。
9.1.9 楼梯模板按水平投影面积计算,整体楼梯(包括直形楼梯、弧形楼梯)水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。
当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
不扣除小于500mm宽度的楼梯井所占面积,楼梯的踏步板、平台梁等的侧面模板不另计算。
9.1.10 台阶模板按水平投影面积计算,台阶两侧不另计算模板面积。
9.1.11 压顶、扶手模板按其长度以米计算。
9.1.12 小型池槽模板按构件外围体积计算,池槽内、外侧及底部的模板不另计算。
9.1.13 柱、梁、墙所出的弧线或二级以上的直角线,以及体积在0.05m以内的构件,其模板按小型构件模板计算。
9.2 预制混凝土的模板(除漏花、刀花外)按构件设计图示尺寸以体积计算。
9.3 预制混凝土漏花、刀花的模板制作工程量,按构件外围垂直投影面积计算。
竭诚为您提供优质文档/双击可除边坡截水沟模板的计算面积
篇一:截水沟
截水沟
截水沟又称天沟,指的是为拦截山坡上流向路基的水,在路堑坡顶以外设置的水沟(规范规定距路堑坡顶外缘大于等于5m,距路堤坡脚外缘大于等于2m)。
挖方路基的堑顶截水沟应设置在坡口5m以外,并宜结合地形进行布设,填方路基上侧的路堤截水沟距填方坡脚的距离不应小于2m。
在多雨地区,视实际情况可设一道或多道截水沟,其作用是拦截路基上方流向路基的地表水,保护挖方边坡和填方坡脚不受水流冲刷。
当路基挖方上侧山坡汇水面积较大时,应于挖方坡口5m 以上设置截水沟。
截水沟水流一般不应引入边沟,当必须引入时,应切实做好防护措施。
截水沟长度一般不宜超过500m,当截水沟长度超过500m时应选择适当的地点设出水口,将水引至山坡侧的自然沟中或桥涵进水口,截水沟必须有牢靠
的出水口,必要时须设置排水沟、跌水或激流槽。
截水沟的出水口必须与其他排水设施衔接。
截水沟的平、纵转角处应设曲线连接,其沟底纵坡应不小于0.3%。
当流速大于土壤容许冲刷的流速时,应对沟面采取加固措施或设法减小沟底纵坡。
截水沟设置时主要考虑位置。
在无弃土堆的情况下,截水沟的边缘离开挖方路基坡顶的距离视土质而定,以不影响边坡稳定为原则;路基上方有弃土堆时,截水沟应离开弃土堆1~5m,弃土堆坡脚离开路基挖方坡顶不应小于10m,弃土堆顶部应设2%倾向截水沟的横坡;山坡上路堤的截水沟离开路堤坡脚至少2m,并用挖截水沟的土填在路堤与截水沟之间,修筑向沟倾斜坡度为2%的护坡道或土台,使路堤内侧地面水流入截水沟排出。
边沟是指设置在挖方路基的路肩外侧或低路堤的坡脚
外侧,多与路中线平行,用以汇集和排除路基范围内和流向路基的少量地面水;
截水沟又称天沟,一般设置在挖方路基边坡坡顶以外,或山坡路堤上方的适当地点,用以拦截并排除路基上方流向路基的地面径流,减轻边沟的流水负担,保证挖方边坡和填方坡脚不受流水冲刷;
排水沟的主要用途在于引水,将路基范围内各种水源(如边沟、截水沟、取土坑、边坡和路基附近积水),引至
桥涵或路基范围以外的指定地点。
篇二:路基排水沟、边沟水力计算书1
大庆至广州高速公路粤境连平至从化段d1合同段
路基排水设施水力计算书
一、双向八车道
大庆至广州高速公路粤境连平至从化段d1合同段,选用沥青砼路面,路面和路肩(半幅)横向排水的宽度为19.75m (双向八车道),路面和硬路肩横坡为2%,土路肩为4%,路线最小纵坡为5‰。
本项目拟设置排水沟、急流槽、边沟、平台截水沟和截水沟等排水设施来排除和拦截路界范围内外的雨水。
现按照《公路排水设计规范》jtj018-97的规定,通过计算设计径流量反算各种排水设施各型号的最大排水距离(即出水口距离)和面积,为确定各路段各种排水设施型号的选取提供参考。
1.拦水路缘石最大排水距离的计算
1)降雨历时
降雨历时取设计控制点的汇流历时,其值为汇水区最远点到排水设施(出水口)处的坡面汇流历时与沟内的沟管汇流历时之和。
设降雨历时为3min。
拦水路缘石与路肩铺面构成的浅三角型过水断面的泄水能力为:
qc=0.377×h8/3×i1/2/(ih×n)=0.377×0.058/3
×i0.5/(0.02×0.013)
注:水力坡度i取路线纵坡;水深h=250×0.02=5cm (即水深小于5cm时,浅三角型过水断面的水面入侵硬路肩小于2.5m,保证行车安全。
)
2)汇水面积和径流系数
当出水口间距为l时,两个出水口之间的汇水面积为
F=l×19.75×10-6km2
取径流系数Ψ=0.95。
3)设计重现期
根据《公路排水设计规范》jtj018-97的规定,高速公路路面和路肩表面排水设计重现期为5年。
4)降雨强度
按公路所在地区,查《公路排水设计规范》jtj018-97得5年设计重现期10min降雨历时的降雨强度为q5,10=2.8mm/min,5年设计重现期时的重现期转换系数为
cp=1.0,60min降雨强度转换系数为c60=0.5,3min降雨历时转换系数为c5=1.40。
于是,暴雨强度为
q=1.0×1.40×2.8=3.92mm/min
5)设计径流量
根据《公路排水设计规范》jtj018-97,设计径流量为q=16.67ΨqF=16.67×0.95×3.92×l×19.75×
10-6m3/s
6)拦水缘石最大排水距离的计算
当路线纵坡为5‰时,浅三角型过水断面的泄水能力为qc=0.377×h8/3×i1/2(/ih×n)=0.377×0.058/3×0.0050.5(/0.02×0.013)=0.035m3/s浅三角型过水断面的泄水能力必须大于其设计径流量,即qc>q
0.035>16.67×0.95×3.92×l×19.75×10-6
那么,当路线纵坡为5‰时,拦水路缘石最长排水距离l(出水口最大间距)为
l=0.035/(16.67×0.95×3.92×19.75×10-6)=28.55m
7)检验汇流历时假设
由表查得地表粗度系数为m1=0.013,路面横坡为
is=0.02,坡面流长度为ls=19.75m,可计算得到坡面汇流历时
t1按式v=20ig0.6得v=20×0.0050.6=0.83m/s,
再按式t2=li/(60×v)=28.55/(60×0.83)=0.57min
由此,可得到汇流历时为
t=t1+t2=1.909+0.57=2.48min 当路线纵坡为其它数值时,按照上述计算过程对拦水路缘石最大排水距离进行计算,并对汇流历时进行检验,结果列于表1。
由表1可知,拦水路缘石的最大排水距离随着路线纵坡的加大而增大,汇流历时均小于3min。
因此,现拟定:
当路线纵坡为0.5%~0.7%时,出水口间距设为30m;
当路线纵坡为0.7%~1.0%时,出水口间距设为35m;
当路线纵坡为1.0%~1.5%时,出水口间距设为40m;
当路线纵坡为1.5%~2.0%时,出水口间距设为50m;
当路线纵坡为大于2.0%时,出水口间距设为60m。
m1ls1.445s0.4670.01319.75=1.4450.020.467=1.909min 2.急流槽水力计算
拦水缘石汇集路面水后,通过设置一定间隔的急流槽将水排到路堤边坡底部的排水沟。
由急流槽槽底纵坡(即路堤边坡坡度ig=1:1.5)ig=66.7%,可计算得到矩形(b=0.4,h=0.2)沟平均流速
现拟采用的矩形急流槽宽0.40m,高0.2m。
若矩形急流槽的过水能力按水深达到16cm计算(留20%安全高度),则过水断面面积a为0.064m2,过水断面湿周ρ为0.72m,水力半径,
R=bh/(b+2h)=0.089
v=n-1R2/3i1/2=0.015-10.0892/30.6671/2=10.85m/s 设路基填土为7米高,则急流槽长度l为10.5m,可得到急流槽的沟管汇流历时
t3=l/(60×v)=10.5/(60×10.85)=0.016min
由于急流槽内平均流速较快,所以急流槽内的沟管汇流
历时较小,对暴雨强度的影响可忽略不计。
因此,降雨历时仍为3min时,暴雨强度为3.92mm/min。
因此,根据《公路排水设计规范》jtj018-97,设计径流量仍为
q=16.67ΨqF=16.67×0.85×3.92×l×19.75×
10-6m3/s
当急流槽沟底纵坡为66.7%时,矩形急流槽的泄水能力为
qc=av=0.064×10.85=0.694m3/s

根据拦水缘石的水力计算得出,不同出水口间距的设计径流量,结果列于表2。
由表2可知,急流槽泄水能力远大于按各种间距设置出水口时的设计径流量,即qc>q。
因此,按拦水缘石出水口间距来设置急流槽是满足要求的。
3.排水沟最大排水距离的计算
1)降雨历时
降雨历时取设计控制点的汇流历时,其值为汇水区最远点到排水设施(出水口)处的坡面汇流历时与沟内的沟管汇流历时之和。
设降雨历时为10min。
psg-1型的过水能力按水深达到48cm计算(留20%安全高度),过水断面面积a为0.288m2,过水断面湿周ρ为1.56m,水力半径R=a/ρ=0.185m,当排水沟纵坡为0.3%时,。
