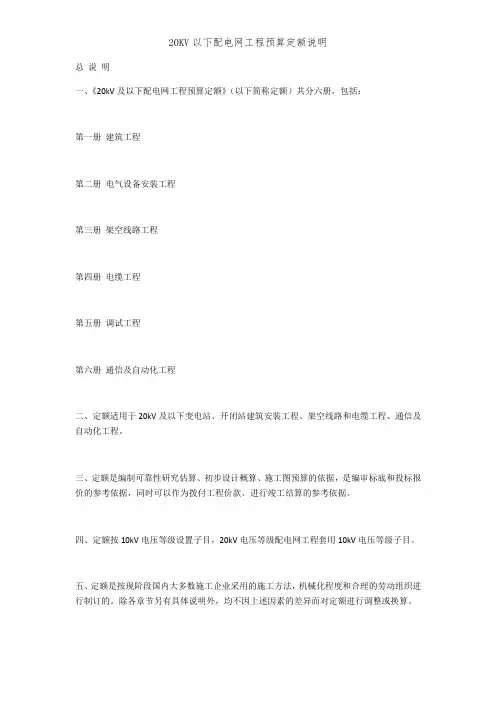

20kV及以下配电网工程预算定额(地形定义--地质分类--人力运距、汽车运距计算方法)
- 格式:doc
- 大小:25.00 KB
- 文档页数:2
20k V及以下配电网工程预算定额(地形定义--地质分类--人力运距、汽车运距计算方法)标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DDQTY-KII地形定义--地质分类--人力运距、汽车运距计算方法地形的定义:1)平地:指地形比较平坦广阔、地面比较干燥的地带。
2)丘陵:指陆地上起伏和缓、连绵不断的矮岗、土丘,水平距离1km 以内地形起伏在50m 以下的地带。
3)一般山地:指一般山岭或沟谷等,水平距离250m 以内,地形起伏在50~150m 的地带。
4)泥沼地带:指经常积水的田地或泥水淤积的地带。
5)沙漠:指沙漠边缘地带。
6)高山:指人力、牲畜攀登困难,水平距离250m 以内,地形起伏在150~250m 的地带。
注:1、城市市区参考丘陵地形计算,城市市区界定由省(直辖市)级电力工程造价管理部门批准后方可执行。
地质的分类:1)普通土:指种植土、粘砂土、黄土和盐碱土等,即利用锹、铲可挖掘的土质。
2)坚土:指土质坚硬的红土、板状粘土、重块土、高岭土等必须使用铁镐、条锄挖松,再用锹、铲挖出的土质。
3)松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、叶岩、风化岩,节理和裂缝较多的岩石等(不需要用爆破方法开采)需要镐、撬棍、大锤、楔子等工具配合才能挖掘者。
4)岩石:一般指花岗岩、白云岩、石英岩、大理石、石灰岩及石灰质胶结的砂岩等石质。
即不能用普通挖掘工具进行挖掘,而必须采用打眼、爆破或打凿才能挖掘者。
工地运输平均运距的计算:工地运输是指未计价材料自材料仓库运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
计算工地运输平均运距的首要条件是根据线路长度、沿线地形和运输条件,合理设置工地仓库和线路材料车、船运输沿线的卸料点。
选择工地集散仓库(或材料站)和卸料点的一般原则是:(1)工地仓库的选择:靠近线路中心;交通方便,运输费用省;地势较高,不易受淹;有足够的场地和就近可租赁的房屋;通信和生活条件方便。

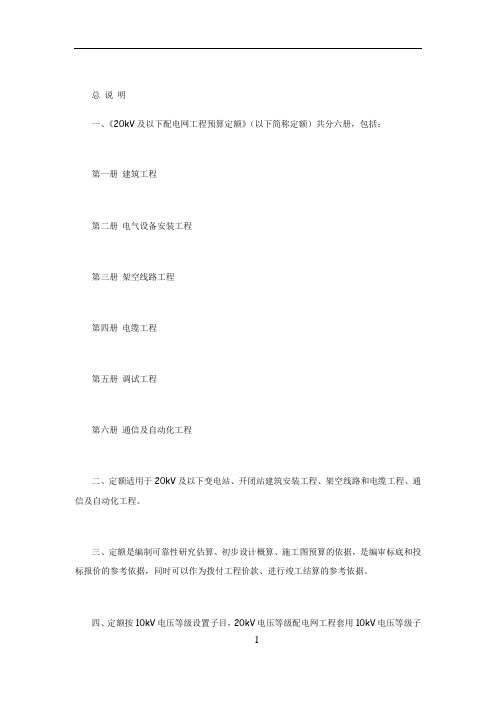

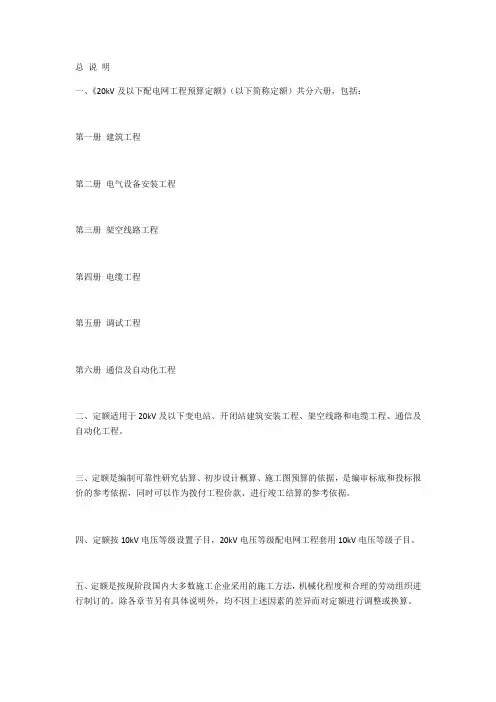

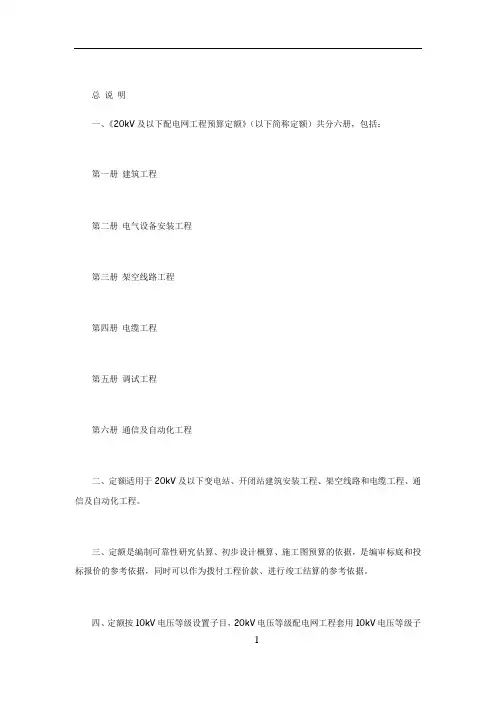

总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为元/工日,建筑专业技术工为元/工日,安装专业技术工为元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的消耗性材料和施工机械,未列消耗量,以%或元表示,均已计入材料费和机械费。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。

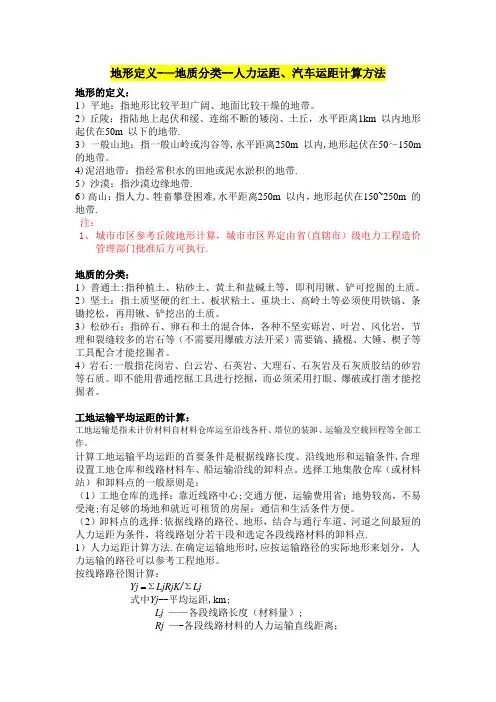

地形定义-—地质分类--人力运距、汽车运距计算方法地形的定义:1)平地:指地形比较平坦广阔、地面比较干燥的地带。
2)丘陵:指陆地上起伏和缓、连绵不断的矮岗、土丘,水平距离1km 以内地形起伏在50m 以下的地带.3)一般山地:指一般山岭或沟谷等,水平距离250m 以内,地形起伏在50~150m 的地带。
4)泥沼地带:指经常积水的田地或泥水淤积的地带.5)沙漠:指沙漠边缘地带.6)高山:指人力、牲畜攀登困难,水平距离250m 以内,地形起伏在150~250m 的地带.注:1、城市市区参考丘陵地形计算,城市市区界定由省(直辖市)级电力工程造价管理部门批准后方可执行.地质的分类:1)普通土:指种植土、粘砂土、黄土和盐碱土等,即利用锹、铲可挖掘的土质。
2)坚土:指土质坚硬的红土、板状粘土、重块土、高岭土等必须使用铁镐、条锄挖松,再用锹、铲挖出的土质。
3)松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、叶岩、风化岩,节理和裂缝较多的岩石等(不需要用爆破方法开采)需要镐、撬棍、大锤、楔子等工具配合才能挖掘者。
4)岩石:一般指花岗岩、白云岩、石英岩、大理石、石灰岩及石灰质胶结的砂岩等石质。
即不能用普通挖掘工具进行挖掘,而必须采用打眼、爆破或打凿才能挖掘者。
工地运输平均运距的计算:工地运输是指未计价材料自材料仓库运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
计算工地运输平均运距的首要条件是根据线路长度、沿线地形和运输条件,合理设置工地仓库和线路材料车、船运输沿线的卸料点。
选择工地集散仓库(或材料站)和卸料点的一般原则是:(1)工地仓库的选择:靠近线路中心;交通方便,运输费用省;地势较高,不易受淹;有足够的场地和就近可租赁的房屋;通信和生活条件方便。
(2)卸料点的选择:依据线路的路径、地形,结合与通行车道、河道之间最短的人力运距为条件,将线路划分若干段和选定各段线路材料的卸料点.1)人力运距计算方法.在确定运输地形时,应按运输路径的实际地形来划分,人力运输的路径可以参考工程地形。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为元/工日,建筑专业技术工为元/工日,安装专业技术工为元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的消耗性材料和施工机械,未列消耗量,以%或元表示,均已计入材料费和机械费。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据.四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录.2。
正常的气候、地理条件和施工环境。
七、关于人工:1。
定额的人工分为普通工和技术工.2.定额工日按八小时工作制计算。
3。
工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53.0元/工日。
八、关于材料:1。
定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额.2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1。
定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整.2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格.十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合”表示。
第一章工地运输说明1.内容包括:人力运输,汽车运输,船舶运输.2.定额套用及计算规则:(1)工地运输是指未计价材料自材料仓库运至沿线各杆,塔位的装卸,运输及空载回程等全部工作,平均运距以“km”为单位,运输以“t·km”为单位.(2)人力运输,平均运距按卸料点至各杆塔位的实际距离综合计算,高山地带进行人力运输时,平均运距的确定应以山地垂直高差平均计簟斜长,不得按实际的运输距离计算。
杆上设备如发生人力运输,参照相应线材运输子目.人力运输平均运距保留两位小数。
(3)船舶,汽车运输中均已综合考虑子车,船型式,路面、河流级别和一次装、分次卸等因素,使用定额时不得另行换算.用汽车、船舶运输时,其平均运距不足Ikm者,按1km计算.(4)塔材装卸,运输重量包括铁塔用螺栓、脚钉、垫圈等。
(5)塑料制品装卸、运输重量包括相应塑料制品的膨胀螺栓、管箍、弯头等附件.(6)工地运输中材料不能在运输中找到运输类型的归入其他材料制品。
(7)凡有盘山公路的可利用汽车进行工地运输的地形,按一般山地论.第二章土石方工程说明1.内容包括:线路复测及分坑,电杆坑、拉线坑、铁塔坑人工挖方(或爆破)及回填,电杆坑、拉线坑、铁塔坑机械挖方及回填,挖孔基础挖方,接地槽的挖方及回填,排水沟开挖,尖峰及施工基面挖方。
2.定额套用及计算规则:(1)线路复测分坑中三联杆按照双杆定额乘以系数1.3(2)施工操作裕度按基础底宽(不包括垫层)每边增加量为:1)普通土、坚土坑、水坑、松砂石坑为0.2m2)泥水坑、流砂坑、干砂坑为0.3m3)岩石坑有模板为0.2m,岩石坑无模板为0.1m。
(3)各类土、石质的边坡系数见表2-1。
表2-1各类土、石质的边坡系数土质松砂石泥水、流砂、干砂、岩石坑深坚土普通、水坑2.0m以下1:0.101:0.171:0.22不放边坡3.0m以下1:0.221:0.301:0.33不放边坡3.0m以上1:0.301:0.451:0.60不放边坡(4)电杆坑、拉线坑、铁塔坑的土、石方量计算。
地形定义--地质分类--人力运距、汽车运距计算方法地形的定义:1)平地:指地形比较平坦广阔、地面比较干燥的地带。
2)丘陵:指陆地上起伏和缓、连绵不断的矮岗、土丘,水平距离1km 以内地形起伏在50m 以下的地带。
3)一般山地:指一般山岭或沟谷等,水平距离250m 以内,地形起伏在50~150m 的地带。
4)泥沼地带:指经常积水的田地或泥水淤积的地带。
5)沙漠:指沙漠边缘地带。
6)高山:指人力、牲畜攀登困难,水平距离250m 以内,地形起伏在150~250m 的地带。
注:1、城市市区参考丘陵地形计算,城市市区界定由省(直辖市)级电力工程造价管理部门批准后方可执行。
地质的分类:1)普通土:指种植土、粘砂土、黄土和盐碱土等,即利用锹、铲可挖掘的土质。
2)坚土:指土质坚硬的红土、板状粘土、重块土、高岭土等必须使用铁镐、条锄挖松,再用锹、铲挖出的土质。
3)松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、叶岩、风化岩,节理和裂缝较多的岩石等(不需要用爆破方法开采)需要镐、撬棍、大锤、楔子等工具配合才能挖掘者。
4)岩石:一般指花岗岩、白云岩、石英岩、大理石、石灰岩及石灰质胶结的砂岩等石质。
即不能用普通挖掘工具进行挖掘,而必须采用打眼、爆破或打凿才能挖掘者。
工地运输平均运距的计算:工地运输是指未计价材料自材料仓库运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
计算工地运输平均运距的首要条件是根据线路长度、沿线地形和运输条件,合理设置工地仓库和线路材料车、船运输沿线的卸料点。
选择工地集散仓库(或材料站)和卸料点的一般原则是:(1)工地仓库的选择:靠近线路中心;交通方便,运输费用省;地势较高,不易受淹;有足够的场地和就近可租赁的房屋;通信和生活条件方便。
(2)卸料点的选择:依据线路的路径、地形,结合与通行车道、河道之间最短的人力运距为条件,将线路划分若干段和选定各段线路材料的卸料点。
1)人力运距计算方法。
在确定运输地形时,应按运输路径的实际地形来划分,人力运输的路径可以参考工程地形。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程.三、定额是编制可靠性研究估算、初步设计概算、施工图预算的依据,是编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法,机械化程度和合理的劳动组织进行制订的.除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1。
设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境.七、关于人工:1。
定额的人工分为普通工和技术工。
2。
定额工日按八小时工作制计算.3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日,建筑专业技术工为48.0元/工日,安装专业技术工为53。
0元/工日。
八、关于材料:1。
定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1。
定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2。
施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以“综合"表示。
总说明一、《20kV及以下配电网工程预算定额》(以下简称定额)共分六册,包括:第一册建筑工程第二册电气设备安装工程第三册架空线路工程第四册电缆工程第五册调试工程第六册通信及自动化工程二、定额适用于20kV及以下变电站、开闭站建筑安装工程、架空线路和电缆工程、通信及自动化工程。
三、定额是编制可行性研究估算、初步设计概算、施工图预算的依据,编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
四、定额按10kV电压等级设置子目,20kV电压等级配电网工程套用10kV电压等级子目。
五、定额是按现阶段国内大多数施工企业采用的施工方法、机械化程度和合理的劳动组织进行制订的。
除各章节另有具体说明外,均不因上述因素的差异而对定额进行调整或换算。
六、定额按下列正常的施工条件进行编制:1.设备、材料(成品、半成品、构件等)均完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.正常的气候、地理条件和施工环境。
七、关于人工:1.定额的人工分为普通工和技术工。
2.定额工日按八小时工作制计算。
3.工日单价为配电网工程基准工日单价,普通工为34.0元/工日、建筑专业技术工为48.0元/工日、安装专业技术工为53.0元/工日。
八、关于材料:1.定额中计价材料包括直接消耗在安装工作内容中的使用量和规定的损耗量,其中摊销性材料按摊消量计入定额。
2.定额中计价材料单价按照北京地区2008年四季度材料预算价格平均综合取定。
3.定额中未计价材料见各册有关说明,其价格按市场信息价格计列。
九、关于施工机械:1.定额中施工机械台班均是按正常合理的机械配备和大多数施工企业的机械化程度综合取定,如实际与定额不一致时,除各册章节另有说明外,均不作调整。
2.施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度价格。
十、定额对部分材料及施工机械名称、规格作了简化或合并,以"综合"表示。
地形定义 -- 地质分类 -- 人力运距、汽车运距计算方法地形的定义:1)平川:指地形比较平展广阔、地面比较干燥的地带。
2)丘陵:指陆地上起伏缓和、绵延不停的矮岗、土丘,水平距离 1km 之内陆形起伏在 50m 以下的地带。
3)一般山地:指一般山岭或沟谷等,水平距离 250m 之内,地形起伏在 50~150m 的地带。
4)泥沼地带:指常常积水的田地或泥水淤积的地带。
5)荒漠:指荒漠边沿地带。
6)高峰:指人力、牲口登攀困难,水平距离 250m 之内,地形起伏在 150~250m 的地带。
注:1、城市市里参照丘陵地形计算,城市市里界定由省(直辖市)级电力工程造价管理部门同意后方可履行。
地质的分类:1)一般土:指栽种土、粘砂土、黄土和盐碱土等,即利用锹、铲可发掘的土质。
2)坚土:指土质坚硬的红土、板状黏土、重块土、高岭土等一定使用铁镐、条锄挖松,再用锹、铲挖出的土质。
3)松砂石:指碎石、卵石和土的混淆体,各样不坚固砾岩、叶岩、风化岩,节理和裂痕许多的岩石等(不需要用爆破方法开采)需要镐、撬棍、大锤、楔子等工具配合才能发掘者。
4)岩石:一般指花岗岩、白云岩、石英岩、大理石、石灰岩及石灰质胶结的砂岩等石质。
即不可以用一般发掘工具进行发掘,而一定采纳打眼、爆破或打凿才能发掘者。
工地运输均匀运距的计算:塔位的装卸、运输及空载回程等所有工工地运输是指未计价资料自资料库房运至沿线各杆、作。
计算工地运输均匀运距的首要条件是依据线路长度、沿线地形和运输条件,合理设置工地库房和线路资料车、船运输沿线的卸料点。
选择工地集散库房(或资料站)和卸料点的一般原则是:(1)工地库房的选择:凑近线路中心;交通方便,运输花费省;地势较高,不易受淹;有足够的场所和就近可租借的房子;通讯和生活条件方便。
(2)卸料点的选择:依照线路的路径、地形,联合与通行车道、河流之间最短的人力运距为条件,将线路区分若干段和选定各段线路资料的卸料点。
1)人力运距计算方法。
地形定义--地质分类--人力运距、汽车运距计算方法
地形的定义:
1)平地:指地形比较平坦广阔、地面比较干燥的地带。
2)丘陵:指陆地上起伏和缓、连绵不断的矮岗、土丘,水平距离1km 以内地形起伏在50m 以下的地带。
3)一般山地:指一般山岭或沟谷等,水平距离250m 以内,地形起伏在50~150m 的地带。
4)泥沼地带:指经常积水的田地或泥水淤积的地带。
5)沙漠:指沙漠边缘地带。
6)高山:指人力、牲畜攀登困难,水平距离250m 以内,地形起伏在150~250m 的地带。
注:
1、城市市区参考丘陵地形计算,城市市区界定由省(直辖市)级电力工程造价
管理部门批准后方可执行。
地质的分类:
1)普通土:指种植土、粘砂土、黄土和盐碱土等,即利用锹、铲可挖掘的土质。
2)坚土:指土质坚硬的红土、板状粘土、重块土、高岭土等必须使用铁镐、条锄挖松,再用锹、铲挖出的土质。
3)松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、叶岩、风化岩,节理和裂缝较多的岩石等(不需要用爆破方法开采)需要镐、撬棍、大锤、楔子等工具配合才能挖掘者。
4)岩石:一般指花岗岩、白云岩、石英岩、大理石、石灰岩及石灰质胶结的砂岩等石质。
即不能用普通挖掘工具进行挖掘,而必须采用打眼、爆破或打凿才能挖掘者。
工地运输平均运距的计算:
工地运输是指未计价材料自材料仓库运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
计算工地运输平均运距的首要条件是根据线路长度、沿线地形和运输条件,合理设置工地仓库和线路材料车、船运输沿线的卸料点。
选择工地集散仓库(或材料站)和卸料点的一般原则是:
(1)工地仓库的选择:靠近线路中心;交通方便,运输费用省;地势较高,不易受淹;有足够的场地和就近可租赁的房屋;通信和生活条件方便。
(2)卸料点的选择:依据线路的路径、地形,结合与通行车道、河道之间最短的人力运距为条件,将线路划分若干段和选定各段线路材料的卸料点。
1)人力运距计算方法。
在确定运输地形时,应按运输路径的实际地形来划分,人力运输的路径可以参考工程地形。
按线路路径图计算:
Yj ΣLjRjK/ΣLj
式中Yj ——平均运距,km;
Lj ——各段线路长度(材料量);
Rj ——各段线路材料的人力运输直线距离;
K ——弯曲系数。
其中:各段线路材料量预算中以各段线路长度为代表;弯曲系数指受地理、地势和地面障碍物等影响,运输路径中发生的弯曲,包括上坡、下坡、盘山道路以及一处卸料向数基杆塔分运等。
弯曲系数不等同于地形增加系数,前者是指计算人力运输距离而增加的弯曲系数,后者是指增加了施工难度而调整的系数。
较易运输的其他地形,幅度中的上下限可视路径情况而定。
按不同地形控制运距加权平均进行计算。
2)车船运距的计算式
Yj ΣLj RjΣLj C
式中Yj ——平均运距,km;
Lj ——各段线路材料量,预算中以各段线路长度为代表;
Rj ——各段线路材料的车船运输距离,自工地仓库至各段材料的卸料点(其中道路或河流与线路平行的,则以该段的中心处为计算运距的卸料点);
C ——超过下站运距。
其中:超过下站运距,指火车站或码头至工地仓库的运距超过装材价格中下站运距部分,可按装材价格中规定计入工地运输距离,无规定者不予计列。
