苗木养护期的实施计划方案

苗木养护期的实施计划方案
苗木养护期的实施计划方案

苗木养护期的实施案

第一节苗木养护案

一、养护质量目标承诺

养护质量目标承诺:若我公司中标,绿化的养护期为24个月。在养护期乔、灌木的成活率应达到95%以上。珍贵树种和孤植树应保证成活,甲供苗木成活率100%。花卉种植地应无杂草、无枯黄,各种花卉生长茂盛,种植成活率应达到95%。草坪无杂草、无枯黄,种植覆盖率应达到100%。养护标准按《市城区绿化养护标准》执行。

二、保证落实养护计划的具体措施

1.实施目标管理

制定一级养护目标及实施规,加强职工质量意识教育和养护管理规程教育,使质量目标深入人心。

2.组织体系的保证

建立以养护负责人为核心的质量管理网络,以一级养护管理为目标,各部门班组实行分工协作。明确各岗位职能围,质量责任具体落实到人,层层签订责任状。

在质量保证体系实施过程中,格贯彻ISO9002系列标准。根据有关质量管理文件规定,从质量、合同评审到养护过程中的一系列工作及文件资料管理各环节着手。做到事前计划、事中控制、事后总体分析,在整个养护过程事形成一个符合国际ISO9002系列标准的养护管理体系。

3.技术上的保证

建立以总工程师为核心的技术服务体系,认真组织有关养护人员进行技术规程规学习,在具体养护操作前,对操作事项进行全面技术交底,使操作工人有的放矢。定期到养护现场检查情况,如发现质量隐患,及时采取有效措施,月底进行技术总结。同时积极推

广先进的养护工艺和科技成果,提高养护品位。

4.资金与物资设备的保证

若公司中标,公司将单独立帐,实行养护专款专用,且公司提供优良充足的设备及物资,并派专职或兼职人员进行管理。

5.后勤保证

公司若承包该工程的养护,将在绿地附近租赁固定的养护管理用房,便养护及管理。

6.提倡文明作业、礼貌用语

要注意文明用语。本工程施工人员统一服装。

三、养护操作案

养护的具体操作容包括:苗木部分的浇水排水、施肥除草、整形修剪、病虫害防治以及绿地保洁等一系列容。

(一)浇水与排水

水分是植物的基本组成部分,植物体重量的40%-80%是水分。植物吸收水分主要靠根系部分。故及时合理的浇水,使土壤处于湿润状态及其重要,但各植物对水分要求又存有差异,这就要求对不同品种和不同立地条件的植物进行大体分类,然后适期、适量的浇水。

该项目苗木养护水源我们主要拟定为三种式:1、采用洒水车浇水。2、采用浇灌系统浇水。3、采用人工湖引水等式。

1.浇水期及时间:夏季高温少雨时节,浇水一般应每星期1-3次,浇水时间尽可能安排清晨或傍晚进行,而冬季次数则应少些,且浇水尽可能在下午3点前浇水完毕,以防晚上冰冻。

2.浇水法:人工浇水应尽量避免水管直接冲刷地面。夏季浇水时除对苗木根部进行

浇水外,还注意叶面喷水,另外每次浇水都要做到浇透,切忌仅浇表层。

3.排积水、填低洼:雨季时防止积水,如遇积水设法排除。如局部出现低洼,应回填种植土,并进行修复,保持平整。

(二)施肥

一年两次施用迟效氮磷钾化学肥料颗粒,第一次施肥在早春,第二次在初秋。

(三)中耕除草

1.杂草不仅消耗大量水分和养分,且会传播各种病虫害,故对绿地的杂草清除,应本着“除草、除小、除了”原则。所有种植区域应无杂草,至少每月应除草一次,杂草生长期一般在3-10月,在这段时期,应加强杂草清除力量。所有被去除掉的覆盖料与土壤应重新填回。

2.除草法:用手拔或用小铲、锄头除草,但大面积绿地一般用化学剂除草,因其经济便、除草效率高。除草剂有灭生性和吸性两类,应根据实际情况选用。除草剂应在晴天喷洒。

3.乔木、灌木下的大型野草必须铲除,特别对树木危害重的各类藤蔓,例如菟丝子等。

4.树木根部附近的土壤要保持疏松,易板结的土壤应及时松土。

5.中耕深度以不影响根系生长为限。

另结合中耕,不但可以去除杂草,且可保持土壤疏松、蓄水蓄肥能力加强。但中耕除草不宜在潮湿的土地上进行。

(四)整形及修剪

1.应在保养期进行,以加速繁茂长势,促进开花,所有死、坏枝条及枯花应被除去。

2.修剪期应在一年中适当的时间对每一种类进行修剪。

3.对于开花灌木,应按不同种类修剪其花芽及新芽。

4.修剪法:用锋利修剪刀,剪成一个整齐切口,避免撕破,切口应斜背向新出幼芽向。

5.修剪枝条时,切口应与茎齐平。

6.所有直径大于30毫米的切口应涂以适当的保护层。

(五)防护设施

1.围栏:大规格苗木(20CM以上)和建植完工的草坪,需设置围栏与警示标志,并安排专人进行巡查保护。

2.浅根性乔木在风暴来临前,应以“预防为主,综合防护”的原则,在六月下旬以前做好立支柱、绑扎、加土、扶正、疏枝、打地桩等六项综合措施。

3.因自然灾害等造成树木倒伏的,应及时扶正加固,影响交通等公用设施的应及时修剪并采取相应措施。

4.凡易受冻害的树木,冬季应采取根部培土主干包扎等防寒措施。

(六)补植树木

1.树木缺株应尽早适时补植。

2.补植季节应以春秋两季种植为主,非种植季节补植时,应采取相应措施并加强补植后的养护工作。

3.补植的树木,应选用原来树种,规格也应相近似,若改变树种或规格则须与原来的景观相协调。

(七)病虫害防治

绿化植物在生长发育过程中,时常遇到各种病虫害,轻者造成生长不良,失去观赏价值,重者植株死亡,损失惨重。在养护中应不定期进行病虫害防治,但园林病虫害防治要

始终贯彻“以防为主,综合治理”的防治针。

1.病虫害种类:园林病虫害危害既普遍又重的主要有蚧壳虫、蚜虫、叶螨、粉虱、天牛等害虫,以及炭疽病、黑斑病、褐斑病锈病等几种病害。要注意它们的防治。

2.防治法:

(a)园艺防治:加强养护管理,按不同季节合理施肥(禁用未经腐熟的堆肥、厩肥等),及时清除树木的病枝、病叶,并集中焚毁,若是地下病虫害应结合中耕除草、消灭地下害虫或土壤消毒。

(b)人工防治:可用人工法采取捕杀害虫或人工刮除病体的法清除虫体或病体。

(c)生物防治:保护和利用天敌资源杀灭害虫,推广施用微生物制剂进行病虫害防治。

(d)物理防治:用灯光、热力等对成虫进行诱杀。

(e)化学防治:采用化学药剂防治病虫害,现使用较广泛,但要对其合理、适量、安全、使用,如在一定植物群落围,针对性施药,以免伤天敌,并要使用低毒、低残留的药品;同一种化学药剂,不宜连续施用;操作者未经技术人员同意,不得任意把二种不同的药剂混合使用。

(八)绿地保洁

1、每天对绿地进行清扫,保证绿地整洁。

四、养护管理制度

1.目标管理制度:本工程以一级养护管理为目标,在养护过程中,项目负责人应根据季节与养护规要求制定出月、旬目标计划及实施案,并发送到养护人员手中。

2.养护责任承包制度:根据养护目标及规要求,采取班组承包或人工费用承包制度。班组承包,即根据完成某一项任务为单位,确定人员及工资的式。公司限期对其进行的工程量、质量、材料消耗等面检查考核;人工费用承包,即以某工种工人在单位面积上的工

作量来确定人工数,从而进行承包。

3.执行施工任务单制度:养护组应按计划安排生产,并每天填写所完成的养护任务,容应包括养护项目、工程量、用工数、该项工作累计量、质量及安全要求等。

4.上岗考核制度:对工人进行技术培训技能考核,然后择优上岗;上岗员工必须遵守公司规章制度及劳动纪律。

养护成员必须无条件接受公司质量考核小组定期进行的检查与验收工作。

5.定额管理制度:对养护物资、机械设备制定各种定额,如作业定额、油耗定额、维修定额等。

6.实行奖惩制度:建立健全奖惩激励机制,对有突出成绩的职工,进行部分物质与精神奖励。做到有奖有罚,以奖有主,提高职工实现“一级养护”目标的积极性。

第十三章日常养护手册

根据各苗木习性及长势制定各养护计划。

一月份(小寒、大寒):

天气特点:本月是全年中气温最低的月份,北冷空气频频南下,多雾、少雨干旱,湿度低。露地树木处于休眠状态。

绿化养护管理工作要点:新栽植树木草被要加强防寒抗旱;树要及时修剪、防虫防病和施肥。

养护管理工作容:

一、冬旱时要及时浇水。

二、经常注意检查防寒设备、设施及苗木防寒包扎物。

三、翻地冬耕、施足冬肥。

四、进行树木的整形修剪。

五、防治害虫:冬季是消灭害虫的有利时机,可在树下疏松的土中,挖集虫蛹、虫茧,集中烧死。刮除枝干上的虫包虫茧;剪除蛀干害虫过多的枝杈;对有些树,可用行刮树皮或用铁丝刷子刷树皮、树杈及附近墙缝中的越冬害虫。

六、维护巡查:对于易损伤的树木,必要时可采用裹干的法加强保护。

二月份(立春、雨水):

天气特点:气温较上月有所回升,树木仍处于休眠状态。

绿化养护管理工作要点:继续做好新栽植物的防寒抗旱;做好部分花灌木花后修剪。

养护管理工作容:

一、继续进行树木的冬季修剪,并在月底前完成花灌木的修剪。

二、继续做好防寒的各项工作。

三、继续施肥和制造堆肥,继续对落叶树施冬肥。

四、继续剪除病虫枝,并注意观察病虫害的发生情况(如吹绵蚧、草履蚧等)。

三月份(惊蛰、春分):

天气特点:气温继续上升,树木开始萌芽,有些春花树种开花。杂草也开始滋生。

绿化养护管理工作要点:开展春季植树;加强苗木的施肥、浇水,为促进树木、花草生长发育创造条件。

养护管理工作容:

一、3月12日是植树节,认真组织好春季群众义务植树活动,落实植后的养护工作。

二、继续做好新栽种树木的养护管理。春季植物养护管理工作,浇水是关键,浇水可补充因地面水份蒸发和植物水份蒸腾而减少的水份,降低地表温度,保证植物成活和促进植物生长。

三、在冬季整形修剪的基础上,进行复剪。

四、对冬季防寒所用的防寒物,应及时拆除。

五、土壤解冻后,对需施肥的树木,及时施用基肥。

六、防治病虫害:天气渐暖,多病虫害即将发生,维护修理好各种防虫治病器械,并备好药品,做好及时防治,为全年病虫防治工作打下良好基础。

七、清除杂草:本着“除早、除小、除了”的原则。对杂草进行综合治理。

四月份(清明—谷雨):

天气特点:北南下冷空气减弱,南暖湿气流加强,气温明显上升。光照增多,空气湿度较低。树木均萌芽开花或展叶,开始进入生长旺盛期。

绿化养护管理工作要点:加强对春季新栽种植物的浇水保活;及是对花木修剪、施肥和制水促花;加强苗木繁殖和养护管理。

养护管理工作容:

一、春季易干旱多风、蒸发量大,需浇水的树木应及时灌溉。

二、注意做好园林植物为害叶面害虫的防治工作。春季是为害叶面害虫高发季节,要认真细致地观察害虫的危害情况,尽可能地选在幼虫期进行防治,以达到事半功倍的效果。

三、做好园林植物的中耕除草、扶正、培土和追施肥工作。

四、加强对开花植物的水份控制、修剪、施肥,促使植物花芽的形成并开花,为“五.一”黄金的到来增添节日氛围。

五、加强看管维护,很多先花后叶类树木,正集中在此月开花。应加强管理,防止人为攀折损坏。

五月份(立夏—小满):

天气特点:气温急骤上升,光亮增强,有雷雨降水,空气湿度上升。是树木生长迅速期。

绿化夏季专项养护管理方案

表B.0.1 花境夏季养护方案报审表

滨湖新区2018年花境建设工程 花 境 夏 季 养 护 方 案 夏季养护责任单位:合肥佳洲园林建设集团有限公司编制日期:2018年7月5日

项目实施方案 一、项目概况 二、服务质量标准 三、人员配置 四、绿化夏季养护服务管理方案 五、劳动力使用计划 六、养护人员结构 七、拟投入本项目的机械设备

一、项目概况 (一)范围: 1、项目共涉及中山路与徽富路交口西北角、环湖北路与包河大道交口南侧、锦绣大道与徽州大道交口西南侧、锦绣大道与广西路交口等重要道路交口节点,总面积约6000㎡,主要建设内容为原场地施工范围内苗木的清理、土壤改良、微地形营造;苗木栽植及夏季养护、花境花卉和时令草花栽植及夏季养护;园林小品、景石、景墙、绿雕、灯饰亮化、喷滴灌系统采购、安装及施工等。 2、绿化养护项目 绿化种植工程在保修期内应对照《滨湖新区绿化养护考核评分细则》进行养护。 3、日常人员配置要求:项目部管理人员含作业人员,共5人。 (二)、本项目服务期限:一年。 (三)项目重点难点及相应的解决方法: 项目解读:本项目花草多,夏季养护周期长,涉及的面积广,而且比较分散。 工作内容形式也比较多样化,有绿化夏季养护、造型及彩叶树修剪、时花更新等工作内容。 根据我项目部对项目的了解和所掌握的情况,将安排相应的专业人员及人员数量分别对各夏季养护点进行夏季养护作出不同分工。同时根据夏季养护等级对工作人员进行技术交底,争取做到完美化。 夏季养护班组要求每天早上到场先对管辖范围内的卫生进行清洁,之后再视土壤情况确定是否要浇水,完成之后进入日常夏季养护工作,包括除杂草、修边、施肥、除虫害、疏草、剪草、修枝等工作,如有裸露地面,应及时补植,适当时可松土,以保持土壤的疏水透气等性能。 本项目涉及到高空补植,高空作业时应做好安全保障和隔离工作,机械停靠在路肩上,在保持足够的安全距离时,应设置反光锥,并在作业区域内拉上安全警示带,起到警示作用,并引导过往行人的正常通行。作业完毕后,应及时清理枯死花草,将其运走,做到工完场地清。高空绿雕花草补植人员在起重吊臂上作业前应做好安全防护措施,系好安全带,作业时在地面上应有人作相应指挥,确保安全作业。 夏季养护最重要的是夏季养护的专业技术水平。要求作业人员应按照植物的习性,针对不同植物采用不同的夏季养护方式和技艺,使植物根深叶茂,得到茁壮成长。我公司在上岗前对作业人员进行岗前培训,并不定期组织人员的继续教

苗木养护工作方案设计及要求措施

第十二章苗木养护工作方案及措施 一、养护管理的指导思想及原则 1、养护管理的指导思想 随着城市园林绿化的不断发展,公众对绿化的要求越来越高,经济的发展和人民知识水平的综合提高,人民已逐渐将高质量、具有高艺术含量的环境化做为提高生活的质量,改善生活大环境的重要容。近几年,绿化建设质量已有明显提高,养护管理指导思想的更新将直接影响养护管理水平,养护质量的提高。根据我公司专业绿化建设和养护经验,针对一流的建设,我们将提供一流的绿化养护和管理。 (1)管理上要有质量观念。绿化建设高质量的延续要靠养护,而高质量的养护能弥补、改善和提高绿化建设质量。 (2)在管理上要有服务的观念。在管理上能够要有现代科学、技术观念。 (3)在管理上要有发展的观念。苗木良好的生长态势、完美的造型,这是物的发展;养护管理者、技术工人素质的提高,这是人的发展。人的发展将提高养护水平,养护质量,绿化的艺术品位。 2、养护管理原则 (1)程序化原则。即设计管理流程、工作流程,建立管理制度。要将工作计划、实施进程、检查、反馈、改进实施、考核这一过程纳入程序化、规化管理. (2)标准化原则。管理岗位制定管理标准目标,技术岗位制定技术标准目标,工人岗位指定操作标准目标。所有岗位都要作到明确任务、目的,便于完成标准化养护任务,达到养护目标,便于管理考核。 (3)规化原则。所有岗位必须严格按照管理规、技术规程工作。 (4)一体化原则。每个岗位分工不同,但不是各自为政,管理者必须遵循一体化原则,指挥各岗位团结协作、互通有无,以便完成总体养护任务。 (5)科学化原则。管理要有计划、指挥、控制、执行等一列科学的方法。 二、园林绿化养护管理制度 1、养护管理制度措施 绿化养护管理制度健全,管理记录健全,管理得当,达到黄土不露天。

全年绿化养护方案

全年绿化养护方案 养护工作内容: 一月: 1、各种落叶灌木进行灌水,进行冬季修剪整形。 2、对常绿的乔木、灌木进行疏枝,防止苗木整体过密不透风,过多的消化营养。 3、苗木整体景观效果的横枝进行修剪。 4、对乔木、灌木等苗木周围的土壤进行松土,防止病虫害在土壤里越冬,改善土壤的结构。 5、对部分苗木进行冬季施肥。 6、做好防冻防寒工作,防止苗木受冻。 7、对局部草坪进行除草,做到除旱、除小、除好,保持绿地整洁。 8、对局部苗木做调整及移栽。 二月: 1、局部地块的冬季杂草进行人工拔草。 2、对休眠期的乔木、灌木以整形为主,稍加修剪。 3、对树木进行施肥,肥料以豆饼为主。 4、修除冬季的杂草,保证草坪的整洁。 三月: 1、天气转暖,全面做好病虫害的防治。 2、在杂草幼嫩期,以化学除草为主,不使杂草蔓延,草坪进入生长期,对草坪进行施肥。 3、雨季来临之前,及时做好排水措施,防止积水。 4、缺株的苗木在发芽前及时补植。 四月:

1、清除杂草,保持环境整洁,适当春灌。 2、对冷季型草坪进行追肥,施肥方法可撒施和根外追肥,适当春灌,除草、剪草,宜短。 3、做好树木修剪、剥芽工作,随时除多余的嫩芽和生长部位不得当 的枝条,对绿篱类、球类植物进行修剪,促使分枝,保持枝叶丰满。 4、对草坪和灌木等植物防病治虫一次。 五月: 1、加强花坛、花镜的养护管理:及时清除花坛内枯萎的花蒂、黄叶、杂草、垃圾,补种换苗,进行花后修剪、更新、施肥。 2、气温较高,虫害大量危害树木,做好虫情预测预报工作,及时治 虫治病。 3、内部人员的技术培训并进行工具机械养护。 六月: 1、处于病虫害高发期,及时防治,防止蔓延,使用高效低毒农药。 2、对草坪、树木疏剪,增强通风透光,适当施肥,对观花、观果树 种增施磷、钾肥。 3、清除杂草,保持环境整洁,时至梅雨季节,做好排水防涝工作。 4、气温逐渐增高,天气变热,晴天做好灌溉工作,雷雨天做好排水 抗涝工作。 七月: 1、高温久旱天气,对苗木进行早晚浇灌(避开日照高温时段),要 一次浇透。在暴雨、台风潮汛季节,做好排涝、抗台防治工作。 2、做好病虫害防治工作,尤其是天牛、刺蛾等虫害的防治工作。 3、草坪及时修剪、灌溉、除杂草、防病虫、适当追肥。 4、苗木生长季节的修剪工作,生长期的修剪以调整苗势为主,宜轻剪。根据长势适当追肥。 八月:

园林苗木养护措施及方案

苗木养护措施 一、养护措施 为了保证苗木的正常生长发育、提高苗木成活率,达到预期植物景观效果,我们拟采取如下综合的养护措施: 1、松土、锄草 入冬前浅翻地一次,深度约5-20㎝,来年开冻后全面平整。对孽生性强的各类杂草,一经发现立即根除,杜绝杂草与树木争夺水分、养分。该工程区域原为稻田,土质相对较松,但仍需对大树基部定期松土,并在其表面增施有机肥,局部改良土质,以促使大树尽快恢复长势。 2、修剪、整形 新种植苗木修剪、整形的主要目的是为了促进苗木恢复生长提高观赏性。大树、乔灌木修剪以保留自然树形为主,乔木修剪主要修除徒长枝、病虫枝、交叉枝、下垂枝及枯枝烂头,灌木修剪是促进其枝叶繁茂、分布匀称及花芽形成,绿篱、球形植物主要是整形修剪。修剪一般在秋季苗木进入休眠期进行,整形则主要在春季苗木萌芽前进行。对草坪进行定期修剪,要注意经常性挑草,草坪高度控制在5-6CM左右,超过高度用割草机轧平,草坪边缘每月一次切边保持线条清晰。 3、施肥、浇水 灌溉时间视天气变化进行控制,夏季六月份前(最高气温300),每天早晚喷雾4小时,从上午10时半至下午3时这段时间内停止喷水。如久干无雨,土壤干燥则浇水灌溉,时间宜在早晨或傍晚进行。施肥是促进苗木生长健壮的有效手段,施肥须在植物根系损伤恢复并开始生长后进行(苗木种植后约6个月、草坪为3个月),一般施肥用尿素、复合肥等根肥。对灌木也可追施叶面肥。 该工程处于路边灰尘较多,在无雨少雨季节也应定期给植株喷水洗尘,以免烟尘杜塞气孔,影响植株的光合作用。 4、病虫害防治 防治重点是大树和色叶小灌木,因大树经过移植,根系、树枝等到受到严重伤害,自然恢复期较长,抗病虫害功能下降,因此必须密切注意对大树观察,一旦出现病虫害,立即采取相应措施,控制病虫害蔓延。而色叶小灌木和杜鹃等在

苗木养护期的实施方案样本

苗木养护期的实施方案 第一节苗木养护方案 一、养护质量目标承诺 养护质量目标承诺: 若我公司中标, 绿化的养护期为24个月。在养护期内乔、灌木的成活率应达到95%以上。珍贵树种和孤植树应保证成活,甲供苗木成活率100%。花卉种植地应无杂草、无枯黄, 各种花卉生长茂盛, 种植成活率应达到95%。草坪无杂草、无枯黄, 种植覆盖率应达到100%。养护标准按《杭州市城区绿化养护标准》执行。 二、保证落实养护计划的具体措施 1.实施目标管理 制定一级养护目标及实施规范, 加强职工质量意识教育和养护管理规程教育, 使质量目标深入人心。 2.组织体系的保证 建立以养护负责人为核心的质量管理网络, 以一级养护管理为目标, 各部门班组实行分工协作。明确各岗位职能范围, 质量责任具体落实到人, 层层签订责任状。 在质量保证体系实施过程中, 严格贯彻ISO9002系列标准。根据有关质量管理文件规定, 从质量、合同评审到养护过程中的一系列工作及文件资料管理各环节着手。做到事前计划、事中控制、事后总体分析, 在整个养护过程事形成一个符合国际ISO9002系列标准的养护管理体系。 3.技术上的保证 建立以总工程师为核心的技术服务体系, 认真组织有关养护人员进行

技术规程规范学习, 在具体养护操作前, 对操作事项进行全面技术交底, 使操作工人有的放矢。定期到养护现场检查情况, 如发现质量隐患, 及时采取有效措施, 月底进行技术总结。同时积极推广先进的养护工艺和科技成果, 提高养护品位。 4.资金与物资设备的保证 若公司中标, 公司将单独立帐, 实行养护专款专用, 且公司提供优良充分的设备及物资, 并派专职或兼职人员进行管理。 5.后勤保证 公司若承包该工程的养护, 将在绿地附近租赁固定的养护管理用房, 方便养护及管理。 6.提倡文明作业、礼貌用语 要注意文明用语。本工程施工人员统一服装。 三、养护操作方案 养护的具体操作内容包括: 苗木部分的浇水排水、施肥除草、整形修剪、病虫害防治以及绿地内保洁等一系列内容。 ( 一) 浇水与排水 水分是植物的基本组成部分, 植物体重量的40%-80%是水分。植物吸收水分主要靠根系部分。故及时合理的浇水, 使土壤处于湿润状态及其重要, 但各植物对水分要求又存有差异, 这就要求对不同品种和不同立地条件的植物进行大致分类, 然后适期、适量的浇水。 该项目苗木养护水源我们主要拟定为三种方式: 1、采用洒水车浇水。 2、采用浇灌系统浇水。 3、采用人工湖内引水等方式。 1.浇水周期及时间: 夏季高温少雨时节, 浇水一般应每星期1-3次,

园林绿化养护管理方案

园林绿化养护管理方案 为了给广大市民及游客营造一个舒心、整洁的游园环境,规范养护管理标准、流程,提高绿化养护效率,特制订本方案。 一、养护人员的挑选 1.养护工人必须挑选身体健康,有责任心的,工作能力强,具有一定的养护技术能力的人; 2.经确定的养护人员,不得随意更换和调离; 3.不能胜任工作的人员,应根据现场负责人的要求及时更换; 4.有一技之长的工人要发扬自己的特长,比如维修机械、苗木的不同季节修剪等一些养护技巧,要与其他养护工人积极交流,以便提高整体养护工人素质及团队的养护水平。 二、现场养护岗位及岗位职责 1.现场养护由养护主管、区域负责人、养护队长、技术工人、普通工人组成。 2.岗位及岗位职责表

3.各个岗位的评选办法; (1)区域负责人对现场要特别了解,并且自己必须制定一套完整的管理制度和现场管理措施,做到有序完善的养护。安排工作到位完善的将给予奖励,对于工作及管理能力差的将会被淘汰。 (2)养护队长要有一定管理能力,必须服众、有责任心,领导安排的工作要按时按量完成,做的比较好的各个方面干的不错的将给予奖励并升职为区域负责人,对于工作及管理能力差并且不积极工作的予以淘汰。 (3)技术工人通过日常养护工作中的表现,进行技术考核后合格的将列为技术工人。 三、例会制度 1.养护队长应每天晚上向区域负责人汇报当天的养护工作情况和第二天的养护工作计划,坚持每天举行一次碰头会。 2.每日例会由区域负责人、养护队长参加。有紧急情况时可根据具体问题扩大参加例会人员范围。 3.养护中发现的问题及时向区域负责人通报或在例会讨论,例会中做出的决定必须坚决执行。 4.每日例会由养护队长传达会议内容并统一安排第二天的养护工作。 四、考勤制度 1.养护人员必须每天准时出勤,不得迟到早退。 2.养护人员外出干活或执行其他任务需要向区域负责人请示,填写外勤任务单,获准后方可外出。 3.养护工人外出需向区域负责人请假。 4.病假需出示病假证明书。 5.事假要向区域负责人申请,填写请假条,获准假后方可休息。

绿化苗木养护方案

苗木养护方案 一、养护质量目标承诺 1.实施目标管理制定一级养护目标及实施规范,加强职工质量意识教育和养护管理规程教育,使质量目标深入人心。 2.组织体系的保证建立以养护负责人为核心的质量管理网络,以一级养护管理为目标,各部门班组实行分工协作。明确各岗位职能范围,质量责任具体落实到人,层层签订责任状。根据有关质量管理文件规定,从质量、合同评审到养护过程中的一系列工作及文件资料管理各环节着手。 3.技术上的保证建立以总工程师为核心的技术服务体系,认真组织有关养护人员进行技术规程规范学习,在具体养护操作前,对操作事项进行全面技术交底,使操作工人有的放矢。定期到养护现场检查情况,如发现质量隐患,及时采取有效措施,月底进行技术总结。同时积极推广先进的养护工艺和科技成果,提高养护品位。 4.资金与物资设备的保证 若公司中标,公司将单独立帐,实行养护专款专用,且公司提供优良充足的设备及物资,并派专职或兼职人员进行管理。 5.后勤保证公司若承包该工程的养护,将在绿地附近租赁固定的养护管理用房,方便养护及管理。 6.提倡文明作业、礼貌用语要注意文明用语。本工程施工人员统一服装。 三、养护操作方案 养护的具体操作内容包括:苗木部分的浇水排水、施肥除草、整形修剪、病虫害防治以及绿地内保洁等一系列内容。 (一)浇水与排水水分是植物的基本组成部分,植物体重量的40%-80%是水分。植物吸收水分主要靠根系部分。故及时合理的浇水,使土壤处于湿润状态及其重要,但各植物对水分要求又存有差异,这就要求对不同品种和不同立地条件的植物进行大体分类,然后适期、适量的浇水。 该项目苗木养护水源我们主要拟定为三种方式: 1、采用洒水车浇水。 2、采用浇灌系统浇水。 3、采用人工湖内引水等方

园林绿化养护项目实施方案

园林绿化养护项目实施方案. 目录 第一章.工程概况…………………………………………………… 1 第二章.管理技术措施 (2) 第三章.日常管理组织 (8) 第四章.安全生产情况……………………………………………… 17 第五章.应急抢险方案………………………………………………

18 第六章.员工技术培训计划………………………………………… 19 第七章.提高绿地养护水平的想法………………………………… 21 第八章.各种苗木管养技术措施…………………………………… 22 第九章.各种规章制度和其他技术保障及承诺等………………… 34 第十章.能对公共绿地管养情况分析准确,了解目前存在的问题并提出科学可行的解决办法 (36) 第十一章.保证人员数量配备齐全,安排合理…………………… 38 第一章工程概况 一、工程概况 1、工程名称: 2、工程地点:

3、工作内容:图纸范围内的全部绿化养护服务(含利用现有浇灌设施和自行配备洒水车对所有植物的浇灌;乔木、灌木、绿篱及草坪的修剪;植物的病虫害防治、施肥、防寒;土壤改良;中耕除杂、枯死植物的清除;苗木补栽;绿化养护范围内各类垃圾的清除与运输;绿化设施的管理、维护、维修;提供养护使用所有的修剪工具、小型机械及所需的农药、肥料等) 二、工程特点 养护质量达到国家有关规范标准及招标单位要求。我司将发挥绿化养护专业队伍的优势,以优秀的管理和一流的技术,合理地进行部署,加强管理,确保养护质量。养护期限内对合同工程包工、包料、包质量、包安全、包文明施工的承包方式,保证符合原设计、业主及有关养护。项目参照《湖北省城市园林绿化养护管理标准》。根据绿地所处地理位置、功能要求、设施等不同,本项目管理标准为一级养护。 第二章管理技术措施 (一)质量管理网络 本工程在项目负责人的领导下,相关人员现场监督下,技术负责-1- 人的直接管理下,坚持按规范和标准施工,实行逐级管理、按级验收,以确保目标的实现,并制定质量管理条例,在养护人员心中确立起创优良的奋斗目标,确保养护合理、科学、规范。

绿化维护与清洁卫生服务技术方案

绿化维护及清洁卫生服务技术方案 ****原烟发展有限责任公司2014年度-2015年度绿化维护及清洁卫生服务项目主要工程量如下: 1.公司总绿化面积:23781平方米。(其中公司绿化维护面积:16118平方米,片烟库绿化维护面积:7663平方米)。花卉种植1.2万盆(采用时令花卉,品种每年草本不得少于28种,花盆直径20CM)。 2. 公司卫生面积46500平方米,每天对公司公共区的环境卫生进行全面清扫,做到地面无积水、无落叶、无果皮、纸屑、烟头,每天对垃圾围内垃圾进行清运,确保整个公司始终保持清洁卫生。 3.承担本项目所有绿化维护及清洁卫生服务费用。 我公司认真对照招标文件和相关政策、法规,编制了整个项目实施的技术方案。 一、项目管理服务机构设置方案、运作流程、管理方式及计划 (一)施工组织机构 我公司在接到招标文件即进行了认真仔细的阅读和研究,并组织有关工程技术人员专门踏勘了现场,专门成立了该项目的实施领导小组,由公司总经理担任总部主管,投标的项目经理担任现场主管,负责该项目的组织协调工作。 工程中标后,公司即着手对该项目实行项目法施工。全额承包管理,与项目经理签订全额承包合同,规定各自的权限和职责,公司领导小组通过“项目管理条例”对项目进行宏观调控。项目部下设三个部(物资供应部、工程技术部、生产服务部)多个职能小组,一整套齐全的专业施工班组。项目经理、专业班长、作业组长、个人将层层签订质量、进度、安全、文明施工责任状,建立一个以项目经理责任制为核心的合同管理网络,做到目标明确、责任明确、经济明确,减少中间环节,使管理工作更有效,更迅速。 项目部管理制度如下: 1、项目经理质量责任制 2、安全员岗位责任制 3、施工员质量责任制 4、质量员质量责任制 5、材料员质量责任制 6、资料员岗位职责

绿化养护全年养护管理计划

绿化养护全年养护管理计划 科学的绿化综合养护管理,应根据树木的不同时期采取相应的技术措施,才能养护得当、养护的好。但是,园林树木养护管理工作的项目是很繁杂的,各地区情况不同;各树种甚至同品种不同年龄时期差别也很大。但在一般情况下,还是有一定的规律可循。现以这几年质安部检查为例,将一年中的主要养护管理项目,按月制成年工作历: 一月份: 全年中气温最低的月份,露地树木处于休眠状态。 冬季修剪:全面展开对落叶树木的整形修剪作业;悬铃木、大小乔木上的枯枝、伤残枝、病虫枝及妨碍架空线和建筑物的枝杈进行修剪。 行道树检查:及时检查行道树绑扎、立桩情况,发现松绑、铅丝嵌皮、摇桩等情况时立即整改,对破损盖板、缺土树穴进行调换和加土。 防治害虫:冬季是消灭园林害虫的有利季节。可在树下疏松的土中挖集刺蛾的虫蛹、虫茧,集中烧死。1月中旬的时候,蚧壳虫类开始活动,但这时候行动迟缓,我们可以采取刮除树干上的幼虫的方法。在冬季防治害虫,往往有事半功倍的效果。 绿地养护:绿地、花坛等地要注意挑除大型野草;草坪要及时挑草、切边;绿地内要注意防冻浇水。 二月份: 气温较上月有所回升,树木仍处于休眠状态。 1、养护基本与1月份相同。 2、修剪:继续对落叶树、大小乔木的枯枝、病枝进行修剪。月底以前,把各种树木修剪完。 3、防治害虫:继续以防刺蛾和蚧壳虫为主。 三月份: 气温继续上升,中旬以后,树木开始萌芽,下旬有些树木(如山茶)开花。 植树:春季是植树的有利时机。土壤解冻后,应立即抓紧时机植树。植大小乔木前作好规划设计,事先挖(刨)好树坑,要做到随挖、随运、随种、随浇水。种植灌木时也应做到随挖、随运、随种,并充分浇水,以提高苗木存活率。 春灌:因春季干旱多风,蒸发量大,为防止春旱,对绿地等应及时浇水。 施肥:土壤解冻后,对植物施用基肥并灌水。 防治病虫害:本月是防治病虫害的关键时刻。一些苗木(如海桐等)出现了煤污病,瓜子黄

绿化养护计划

温州港龙湾作业区仓储工程绿化工程 绿 化 养 护 计 划 编制人: 技术负责人: 项目负责人: 温州市正龙市政建设有限公司 园林绿化养护计划

绿化的养护管理,在园林建设中占据极其重要的地位,形容种植施工与养护管理的关系是“三分种,七分管”,表明了养护管理的重要性。为使植物不仅能成活、生长,而且能长得更好,更美,必须根据这些植物的生物学特性,了解其生长规律,结合实地的具体生态条件,制定一套符合实情的科学的养护管理措施。养护管理严格说来,包括二方面的内容,一是“养护”,根据不同园林树木的生长需要和某些特定的要求,及时对树木采取如施肥、灌水、中耕、除草、修剪、防治病虫害等园艺技术措施。另一方面是“管理”,如看管维护,绿地的清扫保洁等园务管理工作。经公司有关技术管理人员认真的研究,以本公司的施工实践和养护管理的水平与能力,制定出养护计划和管理措施。 一、制定完整全面的养护计划与养护内容: 1、六月份时逢芒种,夏至气节。 (1)本月进入梅雨季节,气温高,湿度大,阴雨天数较多,要抓紧对小灌木的补植,_并完成补植工作。 (2)对开花灌木进行花后修剪,对金叶女贞,火棘,按规则形状进行修剪;对海桐,大叶黄杨球等球状的植物按球形进行修剪。 (3)增强肥水管理,要做到薄肥勤施,注意不施热肥(中午气温高,容易伤根)。在雨水少时,要加强浇水管理。 (4)对草坪要加强除杂草和修剪管理。对草坪进行杂草拔除。杂草拔除主要靠手工操作,要掌握“除早、除小、除根”的原则。杂草是草坪的大敌,一经杂草侵入,轻者影响观赏,重者造成全部报废。在

花柳塘河北岸的草坪,由于平整种植土时没及时清理革命草的根茎等。以后又没有及时拔除革命草等杂草、现在已全部报废,需挖除重新建坪。经业主批准同意,制定重建草坪方案,安排在5月份建坪。修剪的次数一般掌握草坪高度超过15厘米时就应修剪,否则,过高剪后会留下黄茬。修剪高度以苗茬在4-5厘米为宜。修剪前要先清除草坪中的石块、树枝、塑料袋、空罐盒等杂物,以免损坏剪机。剪草时间最好是在清晨草叶挺直的时候,容易剪齐,剪草时要按顺序进行,保持草坪的清洁整齐。剪下的草叶要及时清理。经业主同意建坪方案后,本月开始在花柳塘河并岸进行重新建草坪工作。 (5)本月各种病虫害猖獗,着重防治白粉病,叶斑病,煤污病和袋蛾,刺蛾,毒蛾,螨虫,龟腊蚧等害虫。大叶黄杨的白粉病和金叶女贞叶斑病尤为突出,严重时造成全株落叶,剩光杆,长势减弱,一时难发新叶,破坏景观,甚至造成植株死亡。在温州城区,这几年已发生这类病害。釆用喷洒I:1:200波尔多或多菌灵可湿性粉剂800-1000倍液,半月一次,连续2-3次进行防治。袋蛾等釆用微生物制剂(Bt 乳剂等),或敌百虫、辛硫磷等800-1000倍液。龟腊蚧等喷洒亚胺硫磷、氧化乐果、杀灭菊酯、30#机油乳剂进行防治, 2、七月份逢小暑、大暑气节,本月是一年中最炎热的时期。 (1)伏天气温高,对夏季处在在生长期和盛花期的花木要加强浇水管理,制定和落实抗旱的措施,包括增加浇水机具设备及人员。浇水一般以早上日出前后与下午傍晚前后进行浇水为好,切勿在中午烈日下浇水,水温和气温相差过大会影响花木正常生长。

绿化养护总体实施方案

绿化养护总体实施方案 1、工程概况 (2) 2、工程气候条件 (2) 3、施工组织机构的设置 (2) 4、工程施工管理章程 (3) 5、绿地养护组织措施 (4) 6、绿地养护技术措施 (7) 7、植物养护月度计划 (25) 8、建立完整的养护管理档案体系 (43) 9、养护管理的承诺 (43)

1、工程概况 丽水市好溪堰堤防公共绿地绿化养护面积为219259平方米,其中好溪堰丽青闸至飞机场角升船机绿地绿化养护面积为163259平方米;好溪堰飞机场角升船机至九里湾绿地绿化养护面积为56000平方米。 2、工程气候条件 丽水属中亚热带季风气候,四季分明,温暖湿润,雨量充沛,无霜期长,具有明显的山地立体气候。春季:天气变化快,温度起伏大,多阴雨、冰雹和大风天气。夏季:初夏梅雨期,雨量集中,暴雨次数多,常造成洪涝灾害,盛夏除偶有台风影响到局部雷阵雨外,以晴朗炎热天气为主,日照强,气温高,蒸发快,常有伏旱。秋季:秋雨期短,多秋高气爽天气、常有秋旱。冬季:西北季风盛行,寒冷干燥,北方寒潮南下,多霜冻和冰雪天气。 3、施工组织机构的设置 为优质、高效地完成本合同,我公司将组建绿化养护项目经理部,全面负责本合同工程的施工组织管理工作。 绿化养护项目经理部下设五科室四班组(工程技术科、养护计划科、后勤材料设备科、综合办公室、安全质量保障科、巡查组、养护组、修剪组、保洁组),分别负责本工程项目的施工技术、质量、安全、环保、计划、设备、物资、材料、检验、日常行政管理工作。

4、工程施工管理章程 1.每个绿化养护工程设立项目经理部,专人负责,专人管理。项目经理要做好材料申报工作,及时向甲方上报。 2.建立每日巡视制度。巡查组须每日巡查绿地,发现并记录养护区域内出现的问题,做好每日巡视记录。保证每天及时上报项目经理部。由专人统一记录及时上报甲方。 3.项目经理在养护期内须常驻丽水,每日巡视养护绿地,并保持通信畅通,及时沟通及处理绿地区域内的各种事项问题,有事外出须向甲方请假。 4.养护期间确保养护绿地内的环境卫生整洁,小品雕塑园路等清洁。无废弃物和垃圾,保洁组负责从事卫生保洁工作。 5.养护人员须每日到位,统一着装,在项目部相关负责人的直接领导下,互相协作,自觉做好各项养护工作。 6.养护人员须熟悉所管区的绿化面积和布局、花草树木的品种和数量,并熟悉花草树木的名称,病虫害,习性和培植办法,了解其生长特征和养护办法。 7.保持绿地清洁,保证不留杂物,做到不旱不涝、花木生长茂盛、草坪边缘线应保持整齐划一。 8.工程养护计划部通关观察天气预报及甲方通知等相关信息,对绿地范围内的植物养护工作作出相应计划,工程技术部接到计划部的计划后安排相应工作流程,保证绿化养护工程的衔接性,流畅性和高效性。

园林绿化工程养护具体方案措施计划表修订稿

园林绿化工程养护具体方案措施计划表 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

绿化养护方案 科学的园林绿化养护管理,应根据不同时期采取相应的技术措施,才能养护得当、养护得好。各种苗木甚至同品种不同年龄时期差别也很大,在一般情况下,还是有一定的规律可循。绿化养护管理工作的内容:浇水排水、施肥、修剪、病虫害防治、松土除草、补栽、扶正支撑、绿地容貌、安全施工等。现经本公司对贵单位的实地考察,进行主要的绿化养护管理项目如下: 一、绿化养护方案 (一)、树木的养护 1、中耕除草 、经常对乔木、灌木下的大型野草进行铲除,特别对苗木危害严重的各类藤蔓。除草结合松土时,注意不能过浅也不要过深,因为太浅不能起到应有的作用,过深又会伤害苗根;、苗木根部附近的土壤要保持疏松,易板结的土壤,在蒸腾旺季须及时松土,松土范围约为树冠覆盖面的2/3,深约20cm;、中耕除草应选在晴朗或初晴天气,土壤不过分潮湿的时候进行,深度以不影响根系生长为限。 2、浇水 、对新栽植的绿化苗木应根据不同树种和不同立地条件进行适时、适量的浇灌,应保持土壤中有效水分。已栽植成活的树木以雨水为主,灌木在连续1个月以上出现旱情时,应进行抗旱灌溉; 、夏季灌溉宜早、晚进行,冬季灌溉选在中午进行,灌溉要一次浇透。 3、施肥 树木生长在土壤中,除需要适当的温度、日光、空气和水分外,还需要吸收大量的养分,养分不足,树木就不能很好生长和发育。树木所需要的养分一方面是土壤供给,但这部分养分不能满足植物需要,另一方面是靠施肥,向土壤中加添养料,供给树木生长需要。我们所做的施肥就是为了满足树木对养分的要求。

2019年苗木养护管理技术方案

本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载,另外祝您生活愉快,工作顺利,万事如意! 2019年苗木养护管理技术方案 在栽培学中,常言道“种三管七”,绿化中种植的都是有生命的植物,不少单位在园林绿化时,往往规划设计高标准,养护养护低水平,造成好景不长。在绿化养护管理上,要了解种植类型和各种品种的特特征与特性,关键抓好肥、水、病、虫、剪五个方面的养护管理工作。 绿化树木的管理 园林绿化中,树木种植面积并不是最大,但其所占的绿化空间最大,草地、鲜花、灌木、乔木合理搭配,体现了立体绿化的效果。习话讲:“绿树成阴,鲜花盛开”,创造了良好的小气候和优美的环境。另外,许多灌木树种植后可以通过修剪造型,亭亭屹立在草地和景点中,甚至可产生立体动感。 ①肥水管理 乔木树型高大,根系发达,根深幅广,种植时需要开正方形0.8-1.0立方米的大穴,填上肥沃客土高于平地30厘米才种植。在施肥方面,用肥种类以复合肥为主,N、P、K的比例1-3年的幼年树是5:3:2;三年以上的大树是3:2:1。施肥的次数,植后三年内,每年的春、夏、秋初各施一次,每次用复合肥1-2kg,小树少施,大树多施。施肥的方法是:小树结合松土施液肥,大树在冠幅内地面均匀开穴干施,三年以上高大的乔木原则上可不施肥。灌木树型小,以浅穴或浅沟种植为主,丛生根系浅,视土壤和树势施用适量的复合肥,液施干施结合,观花观果灌木适当增加P、K肥,观叶灌木适当增加N肥施用。绿化树木的水分管理,重在幼树,原则是保湿不渍,表土干而不白。高大乔木,根深叶茂,不存在因缺水影响生长,灌木矮小,根系短浅,盆栽地栽都要防旱保湿不渍,才能正常生长。 ②树型管理

苗木养护计划清单方案设计

1.养护措施 为了保证苗木的正常生长发育、提高苗木成活率,达到预期植物景观效果,我们拟采取如下综合的养护措施: 1、松土、锄草 入冬前浅翻地一次,深度约5-20㎝,来年开冻后全面平整。对孽生性强的各类杂草,一经发现立即根除,杜绝杂草与树木争夺水分、养分。该工程区域原为稻田,土质相对较松,但仍需对大树基部定期松土,并在其表面增施有机肥,局部改良土质,以促使大树尽快恢复长势。 2、修剪、整形 新种植苗木修剪、整形的主要目的是为了促进苗木恢复生长提高观赏性。大树、乔灌木修剪以保留自然树形为主,乔木修剪主要修除徒长枝、病虫枝、交叉枝、下垂枝及枯枝烂头,灌木修剪是促进其枝叶繁茂、分布匀称及花芽形成,绿篱、球形植物主要是整形修剪。修剪一般在秋季苗木进入休眠期进行,整形则主要在春季苗木萌芽前进行。对草坪进行定期修剪,要注意经常性挑草,草坪高度控制在5-6CM左右,超过高度用割草机轧平,草坪边缘每月一次切边保持线条清晰。 3、施肥、浇水 灌溉时间视天气变化进行控制,梅雨前(最高气温300),每天早晚喷雾4小时,从上午10时半至下午3时这段时间内停止喷水。如久干无雨,土壤干燥则浇水灌溉,时间宜在早晨或傍晚进行。施肥是促进苗木生长健壮的有效手段,施肥须在植物根系损伤恢复并开始生长后进行(苗木种植后约6个月、草坪为3个月),一般施肥用尿素、复合肥等根肥。对灌木也可追施叶面肥。 该工程处于经四路边灰尘较多,在无雨少雨季节也应定期给植株喷水洗尘,以免烟尘杜塞气孔,影响植株的光合作用。 4、病虫害防治 防治重点是大树和色叶小灌木,因大树经过移植,根系、树枝等到受到严重伤害,自然恢复期较长,抗病虫害功能下降,因此必须密切注意对大树观察,一旦出现病虫害,立即采取相应措施,控制病虫害蔓延。而色叶小灌木和杜鹃等在梅雨季最易发生病虫害,导致叶片斑变和脱落,所以在梅雨季前就开始定期喷药防治。 5、苗木补缺 对死亡苗木进行清除,并在原有位置补种新的植株;对于人为破坏的缺空处也在适当的时机进行补种,使整体的绿化面貌饱满整齐。

绿化养护实施方案

养护方案 一、大连市甘井子区岭西路两翼绿化养护项目管理方案 (一)施工组织机构 为确保甘井子区岭西路两翼绿化养护工程保质保量完成,公司在接到招标文件即进行了认真仔细的阅读和研究,并组织有关工程技术人员专门踏勘了现场,专门成立了该项目的创优领导小组,由公司总经理担任总部主管,投标的项目经理担任现场主管,负责该项目的组织协调工作。 如工程中标后,公司即着手对该项目实行项目法施工。全额承包管理,与项目经理签订全额承包合同,规定各自的权限和职责,公司领导小组通过“项目管理条例”对项目进行宏观调控。项目部下设三个部(物资供应部、工程技术部、生产服务部)多个职能小组,一整套齐全的专业施工班组。项目经理、专业班长、作业组长、个人将层层签订质量、进度、安全、文明施工责任状,建立一个以项目经理责任制为核心的合同管理网络,做到目标明确、责任明确、经济明确,减少中间环节,使管理工作更有效,更迅速。

(二)质量管理网络 本工程在项目经理的领导下,相关人员现场监督下,技术负责人的直接管理下,坚持按规范和标准施工,实行逐级管理、按级验收,以确保目标的实现,并制定质量管理条例,在养护人员心中确立起创优良的奋斗目标,确保养护合理、科学、规范。 质量管理上各级均无条件接受业主的监督。 在养护前组织施工人员认真学习,科学的安排好养护现场,进行养护组织方案的讨论和技术交底,保证养护合理、科学、规范的进行。为保证施工的质量,在每道工序施工前,由技术员进行现场交底并做好记录,每完成一道工序后必须经班组自检。 (三)同步质量管理与跟踪 1、养护自始至终做到同步质量管理和跟踪。 2、对每个养护部位在养护到位的同时做到检查到位、各类数据到位。决不产生事后集中补做数据现象。 3、定期进行质量工作会议和由公司进行质量检查、及时解决养护中质量问题,使工程养护全过程保持质量受控状态。 二、绿化养护作业人员配备及管理培训方案 (一)人员配备 专职养护队伍成员(56名):驾驶员2名,保洁员22名,,绿化19名(其中

园林绿化养护技术标

XX区级公园、小游园、道路绿地、街巷绿地养护管理 __标段 技术标

目录 一、养护管理计划 二、养护项管理措施及内部考核制度 三、主要机械设备 四、养护管理人员

园林绿化工程完工后,养护工作就极为重要,三分种植,七分养护说的就是这个道理。通常绿地养护是指根据绿地中不同绿化植物的生长需要和某些特定要求,及时对植物采取如施肥、灌水、中耕除草、修剪、防治病虫害等技术措施,以确保其能够正常生长,而现代城市绿地养护大多又包括了道路、硬地广场、水面、建筑小品及其附属设施的养护等。因此,我公司考察了_____区级公园、小游园、道路绿地、街巷绿地养护管理__标段工程的现场,根据其实际情况特制定如下措施: 一、企业绿地养护管理计划 我公司实行专地专队养护制度,由项目负责人总负责,配有质量员及安全员负责整个养护项目的质量与安全工作。我公司将严格按《_____省城市园林绿化植物养护技术规定》和《____市市管绿地养护管理质量标准的标准,结合养护绿地的特点,确保达到各养护地块的等级目标。 (一)、养护档案管理制度 建立完全的养护管理档案,及时收集、积累、整理与分析和总结经验。 1、据养护工作的内容,做好养护管理台帐。以一个月为例,内容包括: (1)、本月绿化养护小结 (2)、下月绿化养护计划 (3)、本月绿化养护考核月汇总表 (4)、绿化养护考核管理评分表 (5)、本月各期养护考核记录表 (6)、绿化养护工作质量评定表 (7)、安全交底卡 (8)、本月绿化养护报表:本月绿化养护报表;花坛、草花养护管理月报表;本月绿化养护周报表;花坛、草花养护管理周报表;本月绿化养护日记 (9)、植保工作、设施维护台帐 (10)、全月日记汇总表 2、苗木养护情况定期记录归档。记录内容为:苗木名称、规格、现场数量、地块、养护设施、养护成效、记录人、记录日期。 3、档案应每年分类整理,装订成册,编制目录,分类归档。 4、枯死苗木凡经挖除后需记录归档。记录内容为:苗木名称、规格、死亡数量、死亡原因、死亡日期、挖除人、主管人签名。 (二)、养护日记管理 养护日记由班长记录,日记要求连续、详细、明了、能映出质量监督和管理动态及面貌,特点详细记载施工中发现的问题和处理解决的过程。养护日记应从工程开始起至工程交工验收止。中途因工作调动时,应及时办好日记移交手续。由接收人继续做好施工日记。 (三)、安全措施 1、根据公司有关文《施工现场安全责任制》规定建立健全安全生产管理责任制。 2、明确项目负责人是安全生产第一责任人;安全员对安全生产有否决权,在布置任务时,必须做好安全交底,特别是道路绿化时车流量较大,尤其要注意交通安全。 3、建立定期安全检查制度,检查结果要向项目负责人汇报。 4、安全教育制度:所有参加施工的作业人员,必经安全培训。定期进行安全意识教育,新工人上岗教育各工种培训进行安全操作规程教育,对具体的部分及新工艺的使用进行技术安全交底。 5、制定24小时保安计划,确保绿地及其它附属设施的完整,并在遇突发事件时要尽快及时处理,半小时之内必须到达现场,与110联动,建立抢险处理预案。 (四)、文明措施 1、在养护过程中,教育工人认真做好落手清工作,做到完工后及时清理场地,垃圾清理运走,不准在现场堆放。

绿化养护计划

高新区中和绕城生态区(锦江—成自泸) 建设工程 绿化植物养护方案 编制人: 审核人: 审批人: 编制单位:四川永存建筑工程有限公司 编制日期:2014-9-17

1-12月绿化植物养护通用计划 养护工作一年四季均要进行,虽然甲方要求施工单位养护一年,但施工工期一般较长,经常出现需要养护几年的时间。因此结合工程具体的生态条件制定常规性的养护月历计划。 一月 1、全面展开对落叶树木的整形修剪作业,剪除枯、残、病虫枝;大小乔木上的枯枝、伤残枝、病虫枝及妨碍架空线和建筑物的枝杈进行修剪。 2、及时检查行道树绑扎、立桩情况,发现松绑、铅丝嵌皮、摇桩等情况时立即整改。 3、经常做好防寒工作,施足冬肥,以施磷肥为主,彻底清除越冬的皮虫囊。 4、大量积肥、沤制堆肥、为春季施肥做准备。 5、防治害虫:冬季是消灭园林害虫的有利季节。可在树下疏松的土中挖集刺蛾的虫蛹、虫茧,集中烧死。1月中旬的时候,蚧壳虫类开始活动,但这时候行动迟缓,我们可以采取刮除树干上的幼虫的方法。在冬季防治害虫,往往有事半功倍的效果。 6、道路绿地、花坛等地要注意挑除大型野草;草坪要及时挑草、切边;绿地内要注意防冻浇水。对排水沟杂草及沟底淤泥进行清理。 本月养护重点: 1、冬季草坪干燥,要严防火灾的发生。 2、注意苗木的防寒工作。 二月

1、继续进行落叶树修剪,把各种落叶树木修剪完。 2、防治害虫:继续剪除病虫枝,以防刺蛾和蚧壳虫为主。并注意观察病虫害的发生情况,对所有苗木、草坪喷洒一遍速扑杀和托布津,进行病虫害防治。 3、继续为落叶树施足冬肥。 4、根据干旱情况,对苗木草坪进行冬季浇水,浇水在中午进行,以免苗木受冻害。 本月养护重点: 1、加强草坪防火工作,草坪最后一次修剪要低,同时加强人员巡查力度。 2、抓紧时间落实对落叶树种的补种工作,以免错过落叶树种补植的最佳时间,降低成活率。 3、对于尚未完成修剪作业的绿地(主要为落叶树种),继续抓住树木尚未萌动抽梢的有利时机进行全面修剪。力求通过科学、合理的修剪使得植株保持冠形美观、通风透光,为植株的健壮生长打好良好的基础。修剪作业切记不可盲目重剪,对于进行中度修剪(含)以上的修剪作业,作业前必须先经技术人员进行示范性修剪及讲解,方可实施。 4、病虫害防治工作,应当抓紧时间打扫杂草落叶,检查树木的树干,发现卵块、虫蛹等,及时将其刮除销毁;检查植株,发现感染病虫的枝叶,应及时剪除并烧毁。特别应当注意加强对去年病虫为害较为严重地段植物的处理工作。 三月

园林苗木养护措施及方案

铧尖村苗木管养方案 一、苗木管养目的 为了保证苗木的正常生长发育、提高苗木成活率,达到预期生长效果和经济效益,兰州新区秦川农业投资开发有限公司拟制定如下综合的管养方案: (一)养护方案 1、松土、锄草 在行距间每月浅翻地一次,深度约4-8㎝,浅翻后全面平整。对生长性强的杂草,一经发现立即根除,杜绝杂草与树木争夺水分、养分。铧尖东侧区域原为种植小麦、小豆等农作物,但近年未种植农作物,土质相对较硬,需对大树(较大云杉)基部定期松土,并在其表面增施有机肥,局部改良土质,以促使生长不良的苗木尽快恢复长势。 2、修剪、整形 新栽植苗木修剪、整形的主要目的是为了促进苗木恢复生长提高观赏性。树形较大的云杉修剪成主支,云杉修剪主要修除徒长枝、病虫枝、交叉枝、下垂枝及枯枝烂头。修剪在秋季苗木进入休眠期进行,整形则主要在春季苗木萌芽前进行。 3、施肥、浇水 灌溉时间视天气变化进行控制,夏季六月份前(最高气温300),连续一星期阳光明媚,如久干无雨,土壤干燥则浇水灌溉(漫灌),时间宜在早晨或傍晚进行。施肥是促进苗木生长健壮的有效手段,施肥须在植物根系损伤恢复并开始生长后进行(苗木种植后约6个月),一般施肥用尿素、复合肥等根肥。 4、病虫害防治 防治重点是较大云杉,因大树经过移植,根系、树枝等到受到严重伤害,自然恢复期较长,抗病虫害功能下降,因此必须密切注意对大树观察,一旦出现病虫害,立即采取相应措施,控制病虫害蔓延。 5、苗木补缺 对死亡苗木进行清除,并在原有行间距较大位置补栽云杉;对于人为破坏的缺空处也在适当的时机进行补栽。 6、除杂

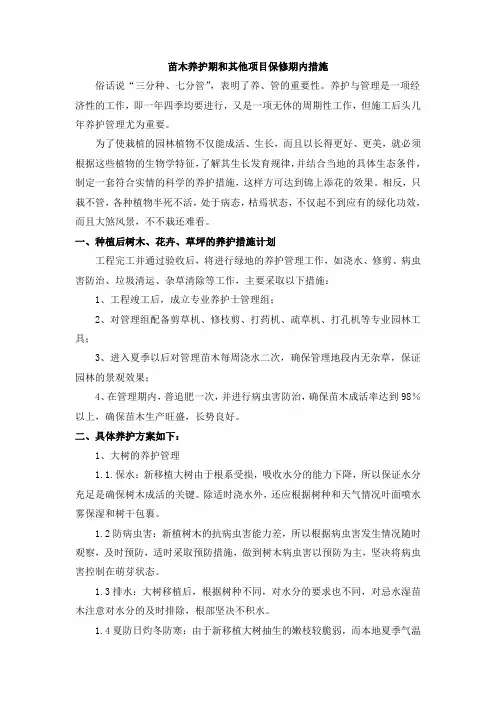

安排专职人员清理靠路边苗木内垃圾等杂物,设置专职看管、巡查人员并与管理部门配合,协同保护苗木。 (二)苗木管理方案 (1 (2)铧尖村苗圃东西南北外圈总周长约1950米。 (3)苗圃围栏材料选择:见下图,两边钢管固定,中间细铁丝喷涂防锈漆。 预选苗圃安装围栏 路 北 西 村庄 南 路 东 长3m 高1.8m

苗木养护技术管理措施方案

苗木养护技术管理措施 苗木养护是保证苗木茁壮成长、提高苗木成活率和植物景观效果的重要手段。 (1)松土、锄草 入冬前浅翻地一次,深度约5-20CM,来年开冻后全面平整。对孽生性强的各类杂草,一经发现,立即根除。 (2)修剪、整形 新种植苗木修剪、整形的主要目的是为了促进苗木恢复生长和提高观赏性。大树、乔灌木修剪以保留自然树形为主,乔木修剪主要修除徒长枝、病虫枝、交叉枝、下垂枝及枯枝烂头,灌木修剪是促进其枝叶繁茂、分布匀称及花芽形成,绿篱、球形植物主要是整形修剪。修剪一般在秋季苗木进入休眠期进行,整形则主要在春季苗木萌发前进行。 (3)施肥、浇水 灌溉时间视天气的变化进行控制,梅雨前(最高气温30 摄氏度以下),每天早晚喷雾4 小时,从上午10 时半至下午3 时这段时间内停止喷水。如久干无雨,土壤干燥(土壤泛白开裂),浇水灌溉,浇水灌溉宜在早晨或傍晚进行。施肥是促进苗木生长健壮的有效手段,施肥须等植物根系损伤恢复并开始生长后进行,即苗木种植约半年后,一般施用尿素、复合肥等根肥。对灌木也可追施叶面肥。 (4)病虫害防治 防治重点是大树和色叶小灌木,因大树经过移植,根系、树枝等受到严重伤害,自然恢复期较长,抗病虫害功能随之下降,因此必须密切注意对大树观察,一旦出现病虫害症状,立即对症下药,严防病虫害蔓延,而色叶小灌木和杜鹃等在梅雨季最易发生病害,导致叶片斑变和脱落,所以在梅季前就应开始定期喷药防治。 (5)苗木补缺 对死亡苗木进行清除,并在原有位置补栽新的植株;对人为破坏的缺空处也应进行补种,使整体的绿化面貌饱满整齐。 (6)地形整形 对土壤沉降、不平整部分进行整平、加土、及时撒入种植土进行地形修复。 (7)除杂 定期安排人工除去绿化区内的石子等杂物。 苗木具体养护计划: 一月份:此时天气寒冷,土壤封冻,露天树木处于休眠状态。 1 、整形修剪:全面展开的整形修剪作业。 2 、防治虫害:冬季是消灭园林树木害虫的有利时机。可在树下疏松的土中,挖虫蛹,挖早茧,刮除枝干上的虫包,剪除蛀干害虫过多的枝叉并焚毁。二月份:气温较上月有所上升,树木仍处于休眠状态。
