施工组织课程设计模板一、课程目标知识目标:1. 让学生理解施工组织的基本概念、原理和步骤,掌握施工组织设计的基本要求和流程。
2. 使学生掌握施工进度计划、资源需求和施工平面布置图的编制方法。
3. 帮助学生了解施工现场管理的基本知识,包括安全管理、质量管理、成本控制等方面。
技能目标:1. 培养学生运用所学知识进行施工组织设计的能力,能独立完成小型项目的施工组织设计。
2. 提高学生分析和解决施工过程中出现问题的能力,具备一定的施工现场管理能力。
3. 培养学生运用计算机软件(如Microsoft Project、AutoCAD等)进行施工组织设计和绘图的基本技能。
情感态度价值观目标:1. 培养学生热爱建筑行业,树立正确的职业观念,增强对施工组织工作的责任感和使命感。
2. 培养学生具备良好的团队合作精神和沟通能力,提高在施工现场的人际交往能力。
3. 培养学生注重安全生产、环境保护和工程质量,树立社会主义价值观。
课程性质分析:本课程为建筑类专业的核心课程,旨在培养学生的施工组织设计能力,提高学生在施工现场的实际操作技能。
学生特点分析:学生处于大学本科阶段,具有一定的建筑基础知识,但实践经验不足。
学生对新鲜事物充满好奇心,动手能力强,但需加强理论联系实际的引导。
教学要求:1. 结合实际工程案例,注重理论与实践相结合,提高学生的实际操作能力。
2. 采用启发式教学,引导学生主动思考、分析问题和解决问题。
3. 强化实践环节,增加施工现场实习、实训等教学活动,提高学生的实践能力。
二、教学内容1. 施工组织基本概念:施工组织的定义、作用、分类和基本原则。
2. 施工组织设计:施工组织设计的任务、内容和程序,施工组织设计的基本要求,施工进度计划的编制。
3. 施工资源需求计划:人力资源、材料、设备等施工资源的需求计划编制。
4. 施工平面布置图:施工平面布置图的概念、作用和绘制方法。
5. 施工现场管理:施工现场安全管理、质量管理、成本控制、环境保护等方面的知识。

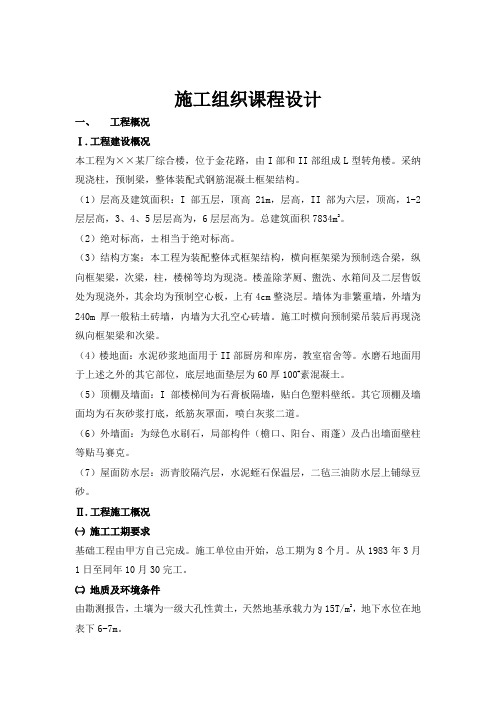

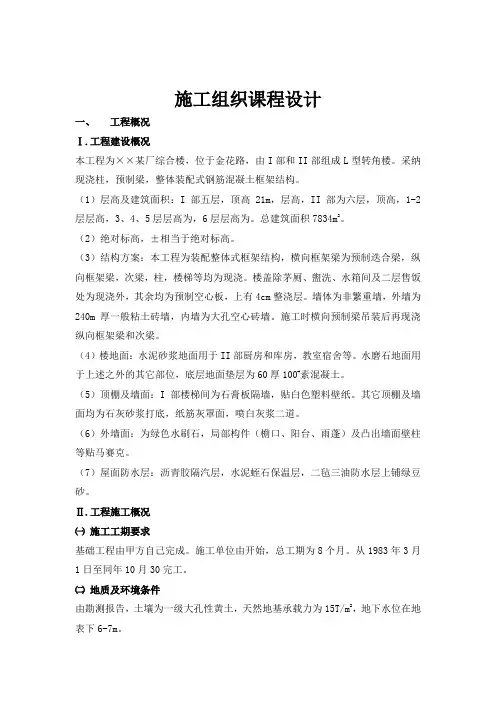

施工组织课程设计一、工程概况Ⅰ.工程建设概况本工程为××某厂综合楼,位于金花路,由I部和II部组成L型转角楼。
采纳现浇柱,预制梁,整体装配式钢筋混凝土框架结构。
(1)层高及建筑面积:I部五层,顶高21m,层高,II部为六层,顶高,1-2层层高,3、4、5层层高为,6层层高为。
总建筑面积7834m2。
(2)绝对标高,±相当于绝对标高。
(3)结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇。
楼盖除茅厕、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层。
墙体为非繁重墙,外墙为240m厚一般粘土砖墙,内墙为大孔空心砖墙。
施工时横向预制梁吊装后再现浇纵向框架梁和次梁。
(4)楼地面:水泥砂浆地面用于II部厨房和库房,教室宿舍等。
水磨石地面用于上述之外的其它部位,底层地面垫层为60厚100#素混凝土。
(5)顶棚及墙面:I部楼梯间为石膏板隔墙,贴白色塑料壁纸。
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。
(6)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。
(7)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂。
Ⅱ.工程施工概况㈠施工工期要求基础工程由甲方自己完成。
施工单位由开始,总工期为8个月。
从1983年3月1日至同年10月30完工。
㈡地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为15T/m2,地下水位在地表下6-7m。
建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路(见总平面图)。
㈢气象条件夏秋两季主导风向偏东,冬季北偏西。
雨季为九、10两月。
㈣施工技术经济条件本工程由××市某建筑公司承担,该公司分派一个施工队负责。
施工队有瓦工和抹灰工80人,木工24人,钢筋工15人,混凝土工40人,机械工8人,安装工12人,油漆工15人,共194人。
施工课程设计模板一、教学目标本课程的教学目标是使学生掌握施工的基本概念、原理和方法,能够运用施工知识分析和解决实际工程问题。
具体来说,知识目标包括:理解施工的定义、目的和意义;掌握施工的设计原则、方法和步骤;熟悉施工的主要内容和相关术语。
技能目标包括:能够运用施工原理进行施工方案的设计和优化;能够运用施工方法进行施工进度的控制和管理;能够运用施工技术进行施工现场的和协调。
情感态度价值观目标包括:培养学生的工程意识、创新意识和团队合作意识;培养学生对施工的兴趣和热情;培养学生对工程质量和安全的重视。
二、教学内容本课程的教学内容主要包括施工的定义、目的和意义,施工的设计原则、方法和步骤,施工的主要内容和相关术语,施工的应用和实践。
具体来说,教学大纲的安排如下:1.第一章:施工的定义、目的和意义2.第二章:施工的设计原则、方法和步骤3.第三章:施工的主要内容和相关术语4.第四章:施工的应用和实践三、教学方法为了实现本课程的教学目标,我们将采用多种教学方法,包括讲授法、讨论法、案例分析法和实验法等。
通过这些教学方法的综合运用,我们将能够激发学生的学习兴趣和主动性,提高学生的学习效果和实践能力。
四、教学资源为了支持本课程的教学内容和教学方法的实施,我们将选择和准备适当的教学资源,包括教材、参考书、多媒体资料和实验设备等。
这些教学资源将能够丰富学生的学习体验,帮助学生更好地理解和掌握施工的知识和技能。
五、教学评估本课程的评估方式将包括平时表现、作业、考试等多个方面,以全面、客观、公正地评价学生的学习成果。
平时表现将主要通过课堂参与、提问、小组讨论等方式进行评估;作业将包括练习题、案例分析报告等,以巩固和加深学生对施工知识的理解和应用;考试将包括期末考试和期中考试,以检验学生对施工理论和实践的掌握程度。
评估结果将及时反馈给学生,以指导其学习和改进。
六、教学安排本课程的教学安排将根据课程内容和学生的实际情况进行合理规划。
第一章综合说明第一节编制依据1、施工图纸2、采用定额及标准1〕?建设工程工程量清单计价标准?2〕?广东省建筑与装饰工程综合定额?3〕?建筑工程施工质量及验收标准?。
4〕?工程网络方案技术规程?5〕?建设工程工程管理标准?3、工程地质勘探报告及地形图测量控制网4、主要机械装配情况1〕垂直运输机械所采用的塔吊、类型、吨位应满足施工要求。
2〕混凝土搅拌机、灰浆搅拌机、混凝土振捣机、钢筋加工机械、焊接钢筋设备、模板、脚手架等均可按需供给。
5、成品、半成品的运输生产条件所需的预制钢筋混凝土构件由施工单位预制构件厂运至施工现场,其它中小型构件可在现场制作。
6、电力、水源的供给电力、水源的施工需用量由城市供电供水网络供给。
7、地方性材料的供给情况由施工单位或运输公司从料场将材料沿公路运至施工现场,运输工具的需用量均按施工方案要求保证供给。
8、劳动力需用情况施工中各工种劳动力需用量均按劳动力需用方案要求在施工队或公司内自行调配。
9、施工现场准备工作、三通〔水、电、道路〕一平〔场地平整〕已完成。
10、施工期限:开工日期 2006年2月9日,竣工日期 2007年 5月4日。
第二节编制范围按建设单位提供的工程量清单、施工图等有关资料及说明,华南理工大学交通实验大楼工程的建筑施工、装饰装修及安装工程。
第二章工程概况第一节工程概述1、建筑概况2、结构概况3、工程地质概况根据广东省地质建设工程勘察院编制的?华南理工大学交通实验大楼岩土工程勘察报告?,场地地貌单元属风化剥蚀残丘边缘,地形较平坦。
据21个钻孔揭露分析,地基土按成因类型可划分为人工填土层、冲积层、坡积层、残积层、白垩系沉积岩及断层构造岩。
4、水文条件在勘察期间测得地下水位埋深0.60~1.40m。
从地基土的结构分析,人工填土中含有较多的上层滞水;冲积砂土层含较多孔隙水,其余冲积土和残积土均为弱透水性的粉质粘土,预计第四系在冲积砂土层中孔隙水〔潜水〕较丰富;场地处于断层带上,断层构造岩存在有一定的构造裂隙水。
第1篇一、工程概况1. 工程名称:某住宅小区建设项目2. 建设地点:我国某市某区3. 建设规模:总建筑面积约30万平方米,住宅楼28栋,配套公建约3.5万平方米4. 工程性质:住宅小区5. 工程建设周期:预计48个月二、施工组织设计原则1. 科学合理:根据工程特点,制定科学合理的施工方案和组织设计。
2. 安全可靠:确保施工过程中的安全,防止事故发生。
3. 质量优良:严格按照国家标准和规范进行施工,确保工程质量。
4. 高效节约:优化施工组织,提高施工效率,降低施工成本。
5. 环保文明:落实环保措施,营造文明施工环境。
三、施工部署1. 施工顺序:按照“先地下,后地上;先主体,后附属;先结构,后装修”的原则进行施工。
2. 施工阶段划分:分为基础施工、主体结构施工、装饰装修施工、室外配套施工四个阶段。
3. 施工队伍组织:根据工程特点,合理配置施工队伍,确保施工质量。
四、施工进度计划1. 施工进度安排:根据工程特点,制定详细的施工进度计划,确保工程按期完成。
2. 施工节点控制:对关键节点进行严格控制,确保工程进度。
3. 施工资源调配:合理调配施工资源,确保施工进度。
五、施工准备1. 技术准备:组织施工技术人员进行技术交底,明确施工工艺和质量要求。
2. 现场准备:做好施工现场的平整、排水、供电、供水等工作。
3. 资金准备:确保工程所需资金及时到位。
六、资源配置1. 劳动力:根据工程规模和施工进度,合理配置劳动力,确保施工顺利进行。
2. 材料:根据工程需求,提前采购材料,确保材料供应。
3. 施工机具:根据施工方案,配置必要的施工机具,提高施工效率。
七、主要施工方案1. 基础施工:采用人工挖孔桩基础,桩径为800mm,桩长为18m。
2. 主体结构施工:采用现浇钢筋混凝土框架结构,墙体采用加气混凝土砌块。
3. 装饰装修施工:采用涂料、瓷砖、石材等装饰材料。
4. 室外配套施工:包括道路、绿化、照明等设施。
八、安全文明施工措施1. 施工现场安全管理:制定严格的施工现场管理制度,确保施工安全。
施工组织课程设计任务书班级:姓名:学号:指引教师:四川理工学院建筑工程学院二0一0年第一章工程概况、一、工程慨貌:本工程为西亭社区x号宿舍楼, 砖混构造, 面积为2244.8㎡, 总投资为224.48万元。
规定当年5月初开工, 次年1月底竣工, 总工期215天。
二、建筑设计:本工程为一字型三个单元, 原则层层高为3m。
五层上有一楼梯问,层2、8m, 整栋全长为56.7m, 总高17、8m。
室内外高差0、3m,室内底层标高±0、000m相称于绝对高程354.450m。
该住宅楼朝向为坐北朝南。
最大宽度为9、0m。
外墙为水刷石面, 内墙和顶棚为混合砂浆面罩乳胶漆, 水泥砂浆地面。
三、构造设计:羞础为等高式大放脚砖基本, 一砖墙, 预制空心楼板, 最大预制板重量为0、45吨;现浇整体楼梯, 层层设有圈梁。
四、自然条件施工现场已经干整, 表层土如下为3.4m厚粘土, 地下水位在地面下4.2m、对施工没有影响。
施工期间主导风向为东南风、1月最大风力为5级, 雨期在5月中旬至6月上旬。
量高温度在7月中旬至8月中旬, 达39—40℃;最低温度在1—2月份, 达- 4 —- 5℃, 对施工没有很大影响。
五、施工条件施工现场东临中山大道, 南依先锋路, 交通运送比较以便;水电可直接与泸州市区水电管网连接、搅拌站和塔吊已有总公司安排、办公和生活暂时设施已修建, 施工条件基事具备。
现场不必设变压器, 施工现场开阔, 现场已平整。
各种预制构件均可在预制厂制作, 可随时供应。
门窗已订货贯彻。
劳动力、材料、机械均满足施工需要。
吊装机械采用QT1—2型塔吊一台, 该塔吊轨距2、8m, 最大起重半径15、9m, 最大半径时起重量为1吨, 最大半径起吊高度为17m。
第二章编制阐明一、编制原则本工程施工组织设计编制遵循如下基本原则:1.保证重点, 统筹安排, 遵守承诺和招标文献规定与有关招标会议纪要。
2.根据工程项目内容, 本着“合用、安全、经济、合理、先进”原则, 科学地安排施工程序, 合理组织施工, 保证各项施工活动互相增进, 紧密衔接, 加快施工进度, 缩短工期。
土木工程施工组织课程设计**: *级:一、工程概况1、建筑物概况本工程为某石油化工局的办公楼(兼单身职工宿舍),位于某市雁塔路,该建筑物为五层,局部六层,高22.45m,平面形式为L型,附楼带地下室,建筑总面积为6121 ^。
承重结构除门厅部分为现浇钢筋混凝土框架结构外,其余皆采用砖混结构。
实心砖墙承重,预制钢筋混凝土空心板,大梁、楼梯均为现浇,为了满足抗震要求,每个楼层设置圈梁一道在外墙内每隔十米左右设置一钢筋混凝土构造柱。
室内地面皆采用水泥砂浆地面,室内抹灰为石灰砂浆打底,室外装修均采用干粘石面层屋面采用炉渣保温层、SBS防水层,散水为素混凝土一次抹平。
设备安装及水、暖、电工程配合土建施工。
2、地质及环境条件根据勘测报告:土壤为I级大孔性黄土,天然地基承载力为150t/m2,地下水位在地表下6〜7m。
地表耕土层厚0.5m。
建筑场地南侧及北侧为已建成建筑物西侧为菜地,东侧为雁塔路,距道沿3 m内的人行道不得占用,沿街树木不得损伤。
人行道一侧上方有高压输电线及电话线通过。
3、气象条件施工期间主导风向偏东,雨季为9、10月,施工期间不遇冬季。
4、施工工期本工程基础部分已完工,定于4月1日开工,11月30日竣工。
限定总工期8个月, 日历工期为244天。
5、施工技术经济条件施工任务由市某建筑公司承担,该公司各分派一个项目负责人。
该队瓦工20人,木工16人,钢筋工12人混凝土工30人、抹灰工30人以及其他辅助工人共计150人。
根据需要可有部分民工协助工作,但不超过50人。
施工中需要的电、水均从城市供电供水网中引入。
建筑材料及预制品件可用汽车运入工地,空心楼板等由市建筑总公司预制场制作(运距10公里)。
木门窗由市木材加工厂制作(运距7公里)。
大型临建工程除搅拌棚需要设置外办公及其它生活用房均可利用已建成的家属公寓楼,工人宿舍无需设置,但工地食堂及锅炉房仍应设置。
可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。
网络教育学院《施工组织课程设计》题目:建筑工程工程施工组织设计学习中心:辽宁鞍ft奥鹏学习中心专业:工程管理年级:2013 年秋季学号:131133302352学生:车吉剑指导教师:杨丽媛1 工程概况1.1工程建设概况本工程建筑名称:某住宅小区的2 单元四层的住宅楼,位于小区西南角。
建筑地点:某市里东部。
建筑面积为1425.47 m,建筑层数、高度:本工程为地上4 层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50 年。
抗震设防烈度为非抗震。
防火设计的建筑耐火等级为二级。
1.2工程设计概况及主要工作量建筑面积为 1425.47 m1.3建设地点的特征建筑层数、高度:本工程为地上 4 层,建筑高度 13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为 50 年。
抗震设防烈度为非抗震。
防火设计的建筑耐火等级为二级1.4施工条件(1)施工程序总施工顺序:基础工程→主体结构→屋面工程→装饰工程(内,外)。
分部分项工程施工顺序:基础工程的施工顺序:挖土方→垫层→砌基础→混凝土基础→回填土主体工程的施工顺序:脚手架→砌砖墙→扎构造柱钢筋→柱支模→浇柱混凝土→扎梁钢筋→梁支模→浇梁混凝土→养护→安装楼板→楼板灌缝→现浇楼梯楼→拆模屋面工程的施工顺序:找平层→保温层→找平层→防水层→保护层内装饰工程的施工顺序:顶棚、内墙抹灰→水泥砂浆楼地面/水磨石地面→室内喷白安装工程的施工顺序:安装木门窗/厕所木隔断→玻璃油漆→木门窗油漆外墙装饰及室外工程的施工顺序:外墙面装饰→台阶散水(2)施工段的划分按所规定的沉降缝和伸缩缝分成两个流水段,I 段分为前楼 1~7 轴;II 段分为前楼 7~13 轴,进行分段分层流水作业,加快工程进度。
(3)主要项目施工方法及施工顺序①基础工程基础工程主要施工顺序:放线,挖土,地基处理,垫层混凝土,放脚砌筑,地基圈梁与基础墙管道埋设回填土②主体工程主体工程主要有砌墙,现浇混凝土圈梁(楼梯,大梁挑楦,构造柱,楼板)在基础完工及地层架空板安装完毕后,进行分层分段流水施工,其主要施工顺序如下:放线-内外墙分步架砌筑-构造柱-预制梁安装-圈梁硬架及现浇支模-圈梁-现浇板钢筋-安装预制楼板并加固-板缝钢筋混凝土浇筑-养护-上层放线-女儿墙③屋面工程施工顺序:屋面板安装、灌缝,女儿墙砌筑、压顶浇筑→20厚 1:3 水泥砂浆找平层→刷冷底子油一道,热沥青玛脂两遍,沿墙高出保温层上表面 150→最簿处 150 厚散铺碾压沥青珍珠岩保温层 2%找坡→20厚 1:3 水泥砂浆找平层→刷基层处理剂一遍→1.2厚氯化聚乙烯-橡胶共混防水卷材→干铺无纺聚脂纤维布一层→40厚细石砼内配4@ 200 钢筋双向→8厚防滑地砖铺平压实,缝宽 5,1:1 水泥砂浆填缝。
单位施工组织课程设计范本一、课程目标知识目标:1. 学生能理解单位工程施工组织的基本原理,掌握施工组织设计的基本流程。
2. 学生能够运用所学知识,分析单位工程的特点,制定合理的施工方案。
3. 学生掌握施工进度计划、施工平面布置图的编制方法,并能应用于实际工程案例。
技能目标:1. 学生能够独立进行单位工程施工组织设计,提高解决实际问题的能力。
2. 学生通过课程学习,培养团队协作和沟通表达的能力,为未来从事相关工作打下基础。
3. 学生能够运用施工组织设计软件,进行施工进度计划和平面布置图的绘制。
情感态度价值观目标:1. 学生通过课程学习,培养对建筑施工行业的热爱,增强职业认同感。
2. 学生在学习过程中,树立安全意识,注重工程质量,培养良好的职业道德。
3. 学生能够认识到团队合作的重要性,树立团队协作精神,为共同目标努力。
本课程针对高年级学生,结合学科特点和教学要求,注重理论联系实际,旨在培养学生具备一定的施工组织设计能力。
课程目标具体、可衡量,既考虑了学生的实际水平,又符合行业需求,为后续教学设计和评估提供了明确方向。
二、教学内容1. 单位工程施工组织原理:包括施工组织设计的基本概念、原则和方法,施工流程及施工准备工作。
2. 施工方案设计:分析单位工程特点,制定施工方案,包括施工方法、施工工艺、施工技术措施等。
3. 施工进度计划:学习编制施工进度计划的方法,掌握网络计划技术,应用软件进行进度计划编制。
4. 施工平面布置:学习施工平面布置的原则和内容,掌握施工平面布置图的绘制方法。
5. 施工组织设计实例分析:结合教材案例,分析施工组织设计的实际应用,提高学生的实际操作能力。
教学内容安排和进度:第一周:单位工程施工组织原理学习;第二周:施工方案设计;第三周:施工进度计划编制;第四周:施工平面布置;第五周:施工组织设计实例分析及课堂讨论。
教学内容依据课程目标,紧密结合教材,注重科学性和系统性。
通过以上五个方面的学习,使学生全面掌握单位工程施工组织设计的相关知识,为实际工作奠定基础。
目录第 1 章编制说明 (1)1.1.编制依据 (1)1.2.施工组织设计适用范围 (1)1.3.计划变更与增加 (1)第 2 章工程概括 (2)2.1.建筑周边环境 (2)2.2.建筑及结构概况 (2)2.3.工程地质概况及基础形式 (2)2.4.施工技术条件 (2)第 3 章施工部署 (3)3.1 施工目标 (3)3.2 工程管理的组织机构形式 (3)第 4 章施工准备与资源配置计划 (8)4.1 技术准备工作 (8)4.2 主要施工机械需要量计划 (9)4.3 主要工种施工力量需要量计划 (10)4.4.现场准备工作 (10)4.5.工程量计算 (11)第 9 章施工现场平面布置 (19)9.1.施工现场及大门 (19)9.2.垂直运输机械的布置 (19)9.3.各种作业棚、工具棚的布置 (19)9.4.材料、构件堆场及仓库的布置 (19)1.1.编制依据1.1.1 业主提供的“河南省安阳市安阳工学院教学办公楼”的招标文件和招标答疑文件,业主提供的河南省工程设计顾问有限公司设计的“河南省安阳市市一中教学办公楼”招标图纸。
1.1.2 业主对质量、工期的要求。
1.1.3 招标工程现场施工条件。
1.1.4 现行建筑设计、施工规范及标准。
1.1.5 我公司工程质量控制程序作业指导书等相关文件。
1.2.施工组织设计适用范围本施工组织设计适用于河南省安阳市安阳工学院教学办公楼。
在施工组织、施工管理、劳动组织、材料设备供应、施工工艺、进度计划、质量安全措施等作详细而周密的设计规划,使本工程在装饰施工的全过程中,各个环节始终处于受控状态,达到高质量、高标准、高水平,使业主称心满意,工程管理更加合理有效。
1.3.计划变更与增加本施工组织设计方案依据业主相关文件及有关标准进行编制,如在施工中变动或设计事项,我公司将会办理好设计变更与追加手续,以便随时更正施工计划。
2.1.建筑周边环境建筑场地东侧临路40米,南侧临路20米,北侧、西侧、20米以外为围墙,沿街树木不得损伤。
2.2.建筑及结构概况本工程为框架结构办学教工楼,地下一层,地上六层。
房屋总高度21.9 米,室内外高差0.90 米,室内设计标高±0.000。
设计地震分组:第一组,设计基本地震加速度0.2g,地震基本烈度为8 度。
抗震设防:本工程为丙类建筑,设防烈度为8 度,抗震等级为二级。
结构安全等级:二级;设计使用年限:50 年。
2.3.工程地质概况及基础形式地基岩土构成:在钻探所达深度范围内,场地场层可分为5 层,自上而下依次为:(1)粉质黏土;(2)粘土;(3)粉质黏土;(4)粉土;(5)粉土。
场地稳定性及评价:该场地为可进行建设的一般场地,场地类别为Ⅱ类,该场地不考虑地震液化影响。
地下水:场地地下水较深,不考虑地下水影响。
本工程采用钢筋混凝土灌注桩基础,持力层为第4 和5 层土,桩端极限端阻力标准值第四层土为800 k p a ,第五层土为1200 k p a 。
2.4.施工技术条件施工任务由河南省安阳建设集团承担,本工程施工时以各专业施工队分期分批组织投入施工。
施工中需要电、水均从城市供电供水网中引入。
工程垂直运输方式为塔吊、货运电梯。
第 3 章施工部署3.1 施工目标3.1.1 进度目标:发挥公司在技术、管理和机械装备等方面综合优势,组织多工种、多支作业队伍施工,配备足够的劳动力和施工机械,强化目标、计划管理和实施,确保在合同工期内完成施工,开工日期为2019 年3 月23 日,竣工日期为2019 年10 月21 日,工期为221 天。
3.1.2 质量目标:发挥公司综合管理优势,运用 ISO9002 标准认证体系要求组织施工,全面推行创优目标管理。
确保工程达到国家质量验收标准的优良等级,同时争创“优质结构”奖,在工程竣工之后,公司将提供优质满意的保修服务。
3.1.3 安全目标:公司与建设单位签订《安全风险总承包合同》,对安全生产实行风险总承包,对公司所承担的土建及水电安装承担施工安全生产责任,确保安全生产无重大事故。
同时争创“文明工地”和“标准化样板工地”。
3.1.3 成本目标:细化公司在施工项目成本中的核算,落实施工项目计划成本责任体制,加强成本计划执行情况的检查与协调。
在施工中通过对人工费、材料费和施工机械使用费,工程分包费用进行控制,把成本控制在计划范围之内,并进一步寻求最大程度的成本控制。
3.2 工程管理的组织机构形式3.2.1 组织机构形式图3.1 组织机构图采用“两手硬”的施工管理模式,即外业和内业两项工作都要硬,在外业施工过程中,不仅要严抓质量,争创精品,而且要抓形象,在文明施工、安全等诸多方面创公司形像工程。
在内业施工过程中,不仅要抓人员的思想素质工作,使所有在施人员明确该工程的质量目标和方针。
而且要在资料、图纸的配合方面在施工中有更大的突破。
在“两手硬”的施工管理模式下,具体内容在施工中进行再丰富,使总体框架深入到每一位施工人员内心,从而将我作业所完整的施工管理模式展现在该工程施工中。
3.2.2 项目经理部的工作岗位设置及职责划分3.2.2.1 项目经理职责实施该项目全过程管理职责。
选配项目经理部成员,明确各成员的职责分工,定期考核。
落实项目部人员质量责任,对完成项目的质量目标负责。
确认本工程特殊工序、关键工序,确认质量管理点。
保证本项目管理体系有效运转,随时监督和检查。
主持编制项目经理部施工组织设计实施细则,成品保护等措施。
参与每周监理、总包工地协调会,解决实际问题。
对设计师的设计、材料采购、生产加工、运输、现场安装施工等进行全方位管理。
以质量、工期、安全为中心,以施工阶段为重点,与各有关单位工作的协调,对整个现场的工程进度及工程质量进行整体控制。
及时审定安装方案,并且就现场的施工状况要每周以书面形式向上级领导汇报。
3.2.2.2 现场技术员对施工工人进行技术培训。
对施工图纸、技术性文件进行贯彻执行,遇到问题及时协调解决。
负责本工程施工组织设计及主要方案编制。
组织图纸的自审,对施工中的工程洽商、单项工程技术交底进行审批。
负责项目特殊工序、关键工序作业指导书的编制。
负责检验和试验状态标识的检查、监督工作。
对施工过程中出现的不合格,组织评审并确定处置办法。
负责工程技术档案的收集整理管理3.2.2.3 现场安全员掌握项目的有关规章制度并贯彻到每一个施工人员。
监督制度及安全操作规程。
及时洞悉现场的安全隐患并及时采取有效措施。
熟悉当地政府和业主及总承包单位的有关安全方面的规章制度并贯彻执行。
配合各分包做好现场安全工作。
制定并监督执行安全制度及安全操作规程。
对上岗人员进行安全培训、考核,不合格者不许上岗。
负责对特殊工种(例如电焊工、电工等)是否持证上岗进行检查,无证不准上岗。
对现场环境、安全状况及时掌握、落实必要的安全保护器具。
对现场施工设施和设备、防火设施、人身安全设施等进行日常检查,发现隐患及时解决。
考虑本工作业面多,工期短,劳动力一次投入量大,故设置四名现场专职安全员,以保证现场的施工安全。
3.2.2.4 现场质检员根据该工程的技术标准文件及行业标准对现场安装产品进行检验。
对施工人员进行质量标注贯彻、培训。
施工中的不合格安装部位要及时做出返工决定。
根据本工程的技术文件、图纸和行业标准,企业标注进行现场产品检验。
对上岗人员进行质量标准培训及考核。
对进场的半成品、材料进行进行检查,不合格品不准进场。
负责对成品、半成品的保护措施的检查。
实施项目质量检验计划,对工序过程进行预检,中间检查,对特殊工序、关键工序和工序控制点进行重点或连续监控、检验,对分项工程质量等级进行核试验。
执行质量管理的各项制度和规定,落实项目质量保证和预防质量通病的各项措施和办法,及时对工序过程中的不合格情况进行有效的控制和纠正。
负责工序过程中不合格处/点的标记和分项工程检验实验状态的标识和维护管理。
对不合格项目进行控制,签发通知单,参与不合格评审,在处置过程中进行监督,处置后复验。
要正确使用质量否决权,防止不合格项目及工程质量事故发生。
完成项目工程师安排的与质量体系运行有关的工作,做好各项质量记录,并及时交项目资料员保存。
参与纠正及预防措施的制定。
3.2.2.5 现场材料员对现场所有材料的进场、保管、发放进行管理,保证材料供应及时到位。
负责制定现场材料供应计划。
负责现场材料的安全措施及现场文明施工。
提出各种材料的补缺情况,并及时催要材料。
负责现场材料的成品保护。
负责材料运输工作。
3.2.2.6 安装队员职责审核施工图纸,研究施工工艺,参加设计交底,提出施工组织的意见与建议。
严格按图纸和工艺标准,科学合理地组织施工,保证工期的落实。
负责对施工操作人员进行技术、安全的文字交底,并在施工中进行监督。
组织操作人员对产品进行自检和互检。
承担项目工程质量指标责任,组织分部分项的交接检查工作,并做好记录,及时发现问题和隐患,提出解决措施,监督落实。
填写施工日志,执行技术规范。
积累施工技术资料。
严格执行关键工序和特殊工序的作业指导书。
负责对专检人员提出的不合格品按照整改方案进行返修或返工。
认真做好设计技术变更洽商工作。
3.2.2.7 现场试验员对各自负责的实验检测工作的质量负责;严格按照检测规范、检测大纲、实施细则进行各项检测工作,确保检测数据的准确可靠;不断更新专业知识,掌握本专业检测技术及检测仪器的发展趋势和现状;按期填写质量报表,填写检测原始记录及检测证书;有权越级向上级领导反映各级领导违反检测规程或对检测数据弄虚作假的现象,遵守实验室管理制度;按时填写仪器设备操作使用记录,严格遵守检测人员纪律;3.2.2.8 预算员在项目经理的领导下,全面负责施工项目的工程预(结)算工作,及时办理和完成预(结)算工作,对项目经理负责。
参加图纸会审、设计交底及预(结)算审查会议,根据有关文件规定配合解决预(结)算中的问题。
认真贯彻执行公司施工图预(结)算及招投标报价工作管理办法。
参加领导安排的招投标会议。
认真做好预(结)算会审纪要,对预(结)算中的定额换算、取费标准、材料价差进行复核,发现问题及时反映,做到预(结)算工作的及时性和准确性,对自己所做的工作负责。
对施工过程中因设计变更产生的工程量(预算未包括和未包干的)要及时准确的掌握,为工程提供结算调整资料。
对在预(结)算工作中,发现的有关施工图纸的问题,应及时向技术负责人反映。
负责完成本部门的节能降耗、环境卫生、废弃物处置、职业健康安全的管理。
协助配合项目其它部门(单位)的工作,完成领导交办的其它工作第 4 章施工准备与资源配置计划4.1 技术准备工作技术准备工作分为内业技术准备和外业技术准备。
4.1.1内业技术准备工作开工前认真进行图纸审核工作备齐并参阅各类施工规范、法律法规等资料完成以下工作内容:做好图纸会审工作,熟悉设计文件,对工程的使用功能、材料使用、技术标准、设计缺陷进行细致的审查并提出异议,提出有利于提高工程价值、降低工程造价的合理化建议。
