风电场工程投资估算编制办法
- 格式:doc
- 大小:136.50 KB
- 文档页数:23

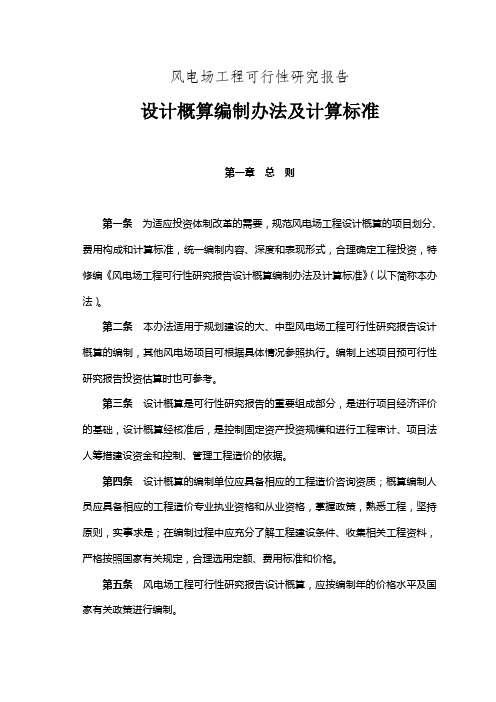

风电场工程可行性研究报告设计概算编制办法及计算标准第一章 总 则第一条 为适应投资体制改革的需要,规范风电场工程设计概算的项目划分、费用构成和计算标准,统一编制内容、深度和表现形式,合理确定工程投资,特修编《风电场工程可行性研究报告设计概算编制办法及计算标准》(以下简称本办法)。
第二条 本办法适用于规划建设的大、中型风电场工程可行性研究报告设计概算的编制,其他风电场项目可根据具体情况参照执行。
编制上述项目预可行性研究报告投资估算时也可参考。
第三条 设计概算是可行性研究报告的重要组成部分,是进行项目经济评价的基础,设计概算经核准后,是控制固定资产投资规模和进行工程审计、项目法人筹措建设资金和控制、管理工程造价的依据。
第四条 设计概算的编制单位应具备相应的工程造价咨询资质;概算编制人员应具备相应的工程造价专业执业资格和从业资格,掌握政策,熟悉工程,坚持原则,实事求是;在编制过程中应充分了解工程建设条件、收集相关工程资料,严格按照国家有关规定,合理选用定额、费用标准和价格。
第五条 风电场工程可行性研究报告设计概算,应按编制年的价格水平及国家有关政策进行编制。
第二章 项目划分第六条 风电场工程项目划分包括设备及安装工程、建筑工程和其他费用三部分。
第1 页(一)设备及安装工程指构成风电场固定资产的全部设备及其安装工程。
由以下内容组成:⒈ 发电设备及安装工程,包括风电机组和塔筒(架)、机组配套电气设备、机组变压器、集电线路等设备及安装工程。
⒉ 升压变电设备及安装工程,包括主变压器系统、配电装置、无功补偿系统、所用电系统和电力电缆等设备及安装工程。
⒊ 通信和控制设备及安装工程,包括监控系统、直流系统、通信系统、远动和计费系统等设备及安装工程。
⒋ 其他设备及安装工程,包括采暖通风和空调系统、照明系统、消防系统、生产车辆、劳动安全与工业卫生工程及全场接地等设备及安装工程。
(二)建筑工程风电场建筑工程由以下内容组成:⒈ 发电设备基础工程,包括风电机组和塔筒(架)、机组变压器等设备的基础工程。
风电场工程可行性研究报告设计概算编制办法及计算标准第一章 总 则第一条 为适应投资体制改革的需要,规范风电场工程设计概算的项目划分、费用构成和计算标准,统一编制内容、深度和表现形式,合理确定工程投资,特修编《风电场工程可行性研究报告设计概算编制办法及计算标准》(以下简称本办法)。
第二条 本办法适用于规划建设的大、中型风电场工程可行性研究报告设计概算的编制,其他风电场项目可根据具体情况参照执行。
编制上述项目预可行性研究报告投资估算时也可参考。
第三条 设计概算是可行性研究报告的重要组成部分,是进行项目经济评价的基础,设计概算经核准后,是控制固定资产投资规模和进行工程审计、项目法人筹措建设资金和控制、管理工程造价的依据。
第四条 设计概算的编制单位应具备相应的工程造价咨询资质;概算编制人员应具备相应的工程造价专业执业资格和从业资格,掌握政策,熟悉工程,坚持原则,实事求是;在编制过程中应充分了解工程建设条件、收集相关工程资料,严格按照国家有关规定,合理选用定额、费用标准和价格。
第五条 风电场工程可行性研究报告设计概算,应按编制年的价格水平及国家有关政策进行编制。
第二章 项目划分第六条 风电场工程项目划分包括设备及安装工程、建筑工程和其他费用三部分。
第1 页(一)设备及安装工程指构成风电场固定资产的全部设备及其安装工程。
由以下内容组成:⒈ 发电设备及安装工程,包括风电机组和塔筒(架)、机组配套电气设备、机组变压器、集电线路等设备及安装工程。
⒉ 升压变电设备及安装工程,包括主变压器系统、配电装置、无功补偿系统、所用电系统和电力电缆等设备及安装工程。
⒊ 通信和控制设备及安装工程,包括监控系统、直流系统、通信系统、远动和计费系统等设备及安装工程。
⒋ 其他设备及安装工程,包括采暖通风和空调系统、照明系统、消防系统、生产车辆、劳动安全与工业卫生工程及全场接地等设备及安装工程。
(二)建筑工程风电场建筑工程由以下内容组成:⒈ 发电设备基础工程,包括风电机组和塔筒(架)、机组变压器等设备的基础工程。
陆上〔海上〕风电场工程设计概算编制规定及费用标准建立工程造价管理与控制简介二○一四年十一月陆上〔海上〕风电场工程设计概算编制规定及费用标准一对概算编制人员的要求二工程划分三费用构成、概算编制四海上与陆上工程设计概算编制规定之区别建立工程造价管理与控制一工程造价管理的方法和根本原那么二工程建立全过程造价管理三工程案例附表1 主要省份弃风排行表2 特高压已建或批复的局部特高压工程表3 2021年新增装机排名前10制造商表陆上〔海上〕风电场工程设计概算编制规定及费用标准一对概算编制人员的要求1 设计概算编制单位应具备相应的工程造价咨询资质〔海上应具备甲级工程造价资质〕,编制人员应具备相应的工程造价专业职业资格和从业资格。
2 编制人员应严格执行国家的政策和法律法规,认真调查研究市场价格,理解工程设计方案,如实反映设计深度,复核工程工程及工程量,合理选用定额、标准,保证设计概算编制质量。
3 造价专业与地质、电气、施工、土建等专业有着密切联系,因此造价人员对上述专业知识应有足够的认知。
4 熟练掌握对专题报告设计投资的处理。
5 要与各专业设计人员进展有效的沟通,设计人员应该按照“工程划分表〞内容提出工程工程及工程量。
6 要了解施工组织设计方案,理解各个工程的施工工序。
7 要充分理解费用标准和定额所包含的内容,从设计工程工程中快速的梳理哪些工程费用中已包含,哪些是定额中已包含的,计算中不能重复。
二工程划分编制工程设计概算为什么要对工程工程进展划分?为了满足工程全过程根本建立管理的需要,从方案合同、统计、财务、工程质量、进度以及物资器材供给等方面,共同遵循一个统一的方法进展管理。
因此,工程划分的原那么:按照工程用途、功能、费用性质进展划分。
一般划分到三级工程。
风电场工程建立按费用性质分为四局部“施工辅助工程〞、“设备及安装工程〞、“建筑工程〞、“其他费用〞。
“施工辅助工程〞为临时性工程,“设备及安装工程〞、“建筑工程〞为永久性工程,“其他费用〞为建立单位根据工程需要所管理的费用。
风电场工程可行性研究报告设计概算编制办法及计算标准第一章总则第一条为适应投资体制改革的需要,规范风电场工程设计概算的项目划分、费用构成和计算标准,统一编制内容、深度和表现形式,合理确定工程投资,特修编《风电场工程可行性研究报告设计概算编制办法及计算标准》(以下简称本办法)。
第二条本办法适用于规划建设的大、中型风电场工程可行性研究报告设计概算的编制,其他风电场项目可根据具体情况参照执行。
编制上述项目预可行性研究报告投资估算时也可参考。
第三条设计概算是可行性研究报告的重要组成部分,是进行项目经济评价的基础,设计概算经核准后,是控制固定资产投资规模和进行工程审计、项目法人筹措建设资金和控制、管理工程造价的依据。
第四条设计概算的编制单位应具备相应的工程造价咨询资质;概算编制人员应具备相应的工程造价专业执业资格和从业资格,掌握政策,熟悉工程,坚持原则,实事求是;在编制过程中应充分了解工程建设条件、收集相关工程资料,严格按照国家有关规定,合理选用定额、费用标准和价格。
第五条风电场工程可行性研究报告设计概算,应按编制年的价格水平及国家有关政策进行编制。
第二章项目划分第六条风电场工程项目划分包括设备及安装工程、建筑工程和其他费用三部分。
(一)设备及安装工程指构成风电场固定资产的全部设备及其安装工程。
由以下内容组成:⒈发电设备及安装工程,包括风电机组和塔筒(架)、机组配套电气设备、机组变压器、集电线路等设备及安装工程。
⒉升压变电设备及安装工程,包括主变压器系统、配电装置、无功补偿系统、所用电系统和电力电缆等设备及安装工程。
⒊通信和控制设备及安装工程,包括监控系统、直流系统、通信系统、远动和计费系统等设备及安装工程。
⒋其他设备及安装工程,包括采暖通风和空调系统、照明系统、消防系统、生产车辆、劳动安全与工业卫生工程及全场接地等设备及安装工程。
(二)建筑工程风电场建筑工程由以下内容组成:⒈发电设备基础工程,包括风电机组和塔筒(架)、机组变压器等设备的基础工程。
风电场工程投资估算编制办法我研究并编写了以下风电场工程投资估算编制办法,详见以下内容。
一、概述二、目的1.根据风电场工程的实际情况,对各项投资进行细致全面的估算,确保项目的投资预算准确可行;2.为风电场项目的资金筹措、风险评估、设计方案选择等提供数据支持;3.为风电场工程施工和项目管理提供决策依据;4.为风电场项目的经济效益评价和后续建设提供参考。
三、估算要点1.基础设施投资:包括场址选址调查、工程勘察、道路建设、电网接入等;2.机组设备投资:包括风力发电机组、变压器、电缆、控制系统等;3.电网投资:包括升压站、输电线路、变电站等;4.附属设备投资:包括测风塔、监测系统、通信设备等;5.工程施工投资:包括土建、安装、调试等;6.管理费用:包括项目筹备、项目管理、人员培训等;7.风险费用:包括市场风险、技术风险、政策风险等。
四、编制方法1.收集和整理相关资料:包括工程设计文件、市场调研报告、地质调查报告等;2.制定估算指标:根据项目特点和所处地区的工程造价水平,确定估算指标,如单位工程造价、单价、系数等;3.划分工程量:根据设计文件和勘察报告,将工程划分成各项工程量,并确定计量单位;4.估算单价:根据历史数据和市场价格,确定各项工程的估算单价;5.计算工程投资:将各项工程量与估算单价相乘,计算各项工程的投资金额;6.综合调整:考虑到项目的实际情况,对各项工程投资进行细致的调整;7.编制投资估算报告:将各项工程投资总金额进行统计,并编制投资估算报告。
五、编制要求1.确保估算数据的准确性和可靠性;2.按照工程的施工顺序和周期进行估算;3.充分考虑风电市场的竞争情况和政策环境,并对风险进行合理的评估;4.随着项目进展和市场变化,及时修订和调整估算数据;5.投资估算报告应具备可读性和规范性,提供详细的数据和分析。
六、结论风电场工程投资估算编制办法的制定对于风电场项目的投资决策和管理具有重要意义。
合理、科学的估算方法和细致的编制过程能够为项目的顺利实施和经济效益的实现提供决策支持和指导。
风电场项目投资估算目录一、项目投资估算 (3)二、项目目标 (8)三、环境与社会风险分析 (13)四、风电项目经济性分析 (18)五、风电行业发展趋势分析 (24)本项目将依据风能资源的详细评估,选择具有高效率和较长使用寿命的风力发电设备,并进行科学的风机布局和优化设计,确保风能资源的最大化利用。
通过引进先进的风力发电技术和设备,提高风电场的发电效率,并延长设备的使用寿命,降低运维成本,从而实现经济效益的最优化。
风电场项目的建设是我国推进绿色发展的重要举措。
风电属于零排放、零污染的清洁能源,能够有效减少传统能源使用对环境的负面影响。
风电场大规模建设不仅有助于减少二氧化碳和其他有害气体的排放,而且能够推动当地生态环境的改善和可持续性发展,为实现绿色低碳转型贡献力量。
风电项目运营过程中,税费支出主要包括企业所得税、增值税等税种。
税收政策的变动和地方政府的支持政策可能对项目的实际税负产生影响,因此要进行详细的税费分析。
风电项目的主要收益来源于发电收入。
发电收入受风电场的装机容量、风速、设备效率和电价等多种因素的影响。
一般而言,风电场的收入模式是通过向电网公司出售电力来获取收入。
在一些国家和地区,还存在风电补贴或上网电价优惠政策,能够进一步提升项目的经济效益。
内部收益率是指项目的现金流量折现率,能够使项目的净现值为零。
IRR越高,项目的盈利能力越强。
对于风电项目而言,如果IRR 高于资本成本,说明该项目具有较好的经济回报,投资风险较低。
声明:本文内容来源于公开渠道或根据行业大模型生成,对文中内容的准确性不作任何保证。
本文内容仅供参考,不构成相关领域的建议和依据。
一、项目投资估算(一)项目投资构成1、土地购置成本风电场项目的建设通常需要较大的土地面积,用于安装风力发电机组、建设配套设施、道路以及电网接入设施等。
土地购置成本是项目投资的基础组成部分。
根据项目所处地区的土地性质、市场价格以及与当地政府的谈判情况,土地购置成本会有较大差异。
可编辑修改精选全文完整版风电场工程项目投资估算1.1 工程概况1)生产规模及施工进度本工程装机容量49.5MW,共33台风电机组,年上网电量11381.2万kW•h。
总工期为12个月,第13个月投产发电。
2)基准收益率根据国家发展改革委员会和建设部发布的《建设项目经济评价方法与参数(第三版)》,项目资本金财务目标收益率采用8%。
3)计算期本工程建设期为12个月,生产经营期为21年,计算期为21年。
1.2 主要编制依据(1)《风电场工程可行性研究报告设计概算编制办法及计算标准》(FD001-2007);(2)《风电场工程概算定额》(FD004-2007);(3)预可研设计图纸、工程量、设备材料清单等。
1.3 基础单价1.3.1 工程人工、材料、机械费用标准1)人工预算价格人工单价根据行业定额标准主管部门定期发布指导价确定。
具体按下面所列的标准进行计算。
高级熟练工8.14元/工时熟练工 5.88元/工时半熟练工 1.52元/工时普工 3.58元/工时2)材料预算价格主要材料价格采用近期当地市场价加上运至工地运费综合确定。
钢筋(综合)4717元/t 水泥42.5 500元/t汽油90# 8890元/t 柴油0# 8130元/t施工用电0.71元/kW•h 施工用水2元/m3碎石85元/m3砂85元/m33)施工机械台时费《风电施工机械台时费定额》(2007年版)。
4)编制水平年:2011年一季度。
1.3.2 设备及安装工程设备费按设计选用的设备型号及数量分项计列或按指标计算;安装单价采用《风电场机电设备安装工程概算定额》进行分析计算,并参照类似工程的实际投资资料或技术经济指标进行调整。
根据目前市场价、厂家询价并参考已建、在建工程的订货合同价等资料确定本工程设备原价。
详见表12.3-1:表12.3-1 主要设备单价表1.3.3 建筑工程1)建筑工程单价建筑工程单价依据施工组织设计拟定的方法采用《风电场建筑工程概算定额》编制建筑工程单价,对定额不足的则根据施工组织设计、工程实际和有关工程资料等编制补充定额。
风电项目可研估算、初设概算及经济评价指标编制规定(试行)一、估算、概算编制部分可研估算的编制应符合水规院相关编制规定要求。
原则上可研和初设由同一设计单位进行编制的,设计单位应加强对可研和初设编制连续性的控制,强化基础资料收集工作。
在不发生重大方案变更的情况下(如风机选型、场址变化等),初设概算总投资不应突破可研估算总投资,确需微调的,变化值不应超过可研估算总投资的2%。
1、风机设备购置费(包括运输和保险):已签订风机合同的项目,按设备合同价计列;未签订风机合同的项目,2年质保期的国产兆瓦级以上风机暂按车板交货价6500元/KW计列(包含塔筒内的动力电缆或导电轨,不包含通讯电缆和光缆),合资厂家兆瓦级以上风机暂按车板交货价7500元/KW计列(包含塔筒内的动力电缆或导电轨,不包含通讯电缆和光缆);塔筒内的通讯电缆、光缆暂按照100元/KW计列入设备购置费;对于特殊风机有特殊要求的另行规定;2、风机和塔筒安装费:轮毂高度在70m以下的按照25万/台计列安装费;3、塔筒购置费:常温型暂按照每吨1.68万元计列;低温型暂按照每吨1.74万元计列;基础预埋件为基础环的,塔筒重量的计算应包含基础环部分;基础预埋件为地脚螺栓的,地脚螺栓的价格暂按照8万元/套计列;塔筒连接螺栓暂按照4万元/套计列;4、建设用地费:包括永久征地费(升压站、进场道路、风机及箱变基础、集电线路基础、场内永久检修道路等)、临时征地费(材料堆场、临时吊装平台、临时施工道路等)、补偿费(青苗补偿、虾池补偿等)。
原则上永久征地按照不低于60元/m2考虑,或根据所在地的征地标准计列。
沿海占用虾池的项目,原则上吊装平台和满足大型设备通过的检修道路应计入永久征地,有特殊情况的除外。
5、工程前期费:可研估算按照建安工程费+设备购置费之和的0.9%计列,初步设计概算阶段如果项目已经审核过前期费用的则按照实际发生数计列,如果未核定的按照建安工程费+设备购置费之和的0.5%计列;6、建设期管理费:可研估算和初步设计概算均按照建安工程费的3.5%+设备购置费的0.55%之和计列;7、工程监理费:可研估算阶段按照建安工程费的1.2%+设备购置费之和的0.1%计列,初步设计概算阶段已签订监理合同的按照监理合同额计列;8、项目咨询评审费:可研估算阶段按照建安工程费的0.8%+设备购置费的0.2%计列,初步设计概算阶段按照建安工程费的1%计列;9、工程验收费:可研和初步设计两阶段均按照建安工程的0.8%计列;10、工程保险费(吊装险):可研估算按照建安工程+设备购置费的0.4%计列,初步设计阶段按照风机设备购置费+塔筒购置费+风机基础建安费之和的0.08%计列;11、生产准备费:可研和初步设计均按照以下指标计算11.1 生产人员培训和提前进场费:新建工程按照建安工程的0.8%计列,扩建工程按照建安工程的0.6%计列;11.2 办公和生活家具购置费:新建工程按照建安工程的0.5%计列,扩建工程按照建安工程的0.4%计列;11.3 工器具和生产家具购置费:新建工程按照设备购置费的0.1%计列,扩建工程按照设备购置费的0.1%计列;11.4 备品备件购置费:新建工程按照设备购置费的0.5%计列,扩建工程按照设备购置费的0.3%计列;11.5 联合试运转费:按照安装工程的0.4%计列;12、勘察设计费:包括勘察费、设计费、施工图预算编制费、竣工图编制费、主要设备和材料技术规格书编制费等。
FD 风电场工程技术标准FD 002—2007风电场工程可行性研究报告设计概算编制办法及计算标准英文标题水电水利规划设计总院二〇〇七年八月本页附总院发的文件风电场工程可行性研究报告设计概算编制办法及计算标准第一章总则第一条为适应投资体制改革的需要,规范风电场工程设计概算的项目划分、费用构成和计算标准,统一编制内容、深度和表现形式,合理确定工程投资,特修编《风电场工程可行性研究报告设计概算编制办法及计算标准》(以下简称本办法)。
第二条本办法适用于规划建设的大、中型风电场工程可行性研究报告设计概算的编制,其他风电场项目可根据具体情况参照执行。
编制上述项目预可行性研究报告投资估算时也可参考。
第三条设计概算是可行性研究报告的重要组成部分,是进行项目经济评价的基础,设计概算经核准后,是控制固定资产投资规模和进行工程审计、项目法人筹措建设资金和控制、管理工程造价的依据。
第四条设计概算的编制单位应具备相应的工程造价咨询资质;概算编制人员应具备相应的工程造价专业执业资格和从业资格,掌握政策,熟悉工程,坚持原则,实事求是;在编制过程中应充分了解工程建设条件、收集相关工程资料,严格按照国家有关规定,合理选用定额、费用标准和价格。
第五条风电场工程可行性研究报告设计概算,应按编制年的价格水平及国家有关政策进行编制。
第二章项目划分第六条风电场工程项目划分包括设备及安装工程、建筑工程和其他费用三部分。
(一)设备及安装工程指构成风电场固定资产的全部设备及其安装工程。
由以下内容组成:⒈发电设备及安装工程,包括风电机组和塔筒(架)、机组配套电气设备、机组变压器、集电线路等设备及安装工程。
⒉升压变电设备及安装工程,包括主变压器系统、配电装置、无功补偿系统、所用电系统和电力电缆等设备及安装工程。
⒊通信和控制设备及安装工程,包括监控系统、直流系统、通信系统、远动和计费系统等设备及安装工程。
⒋其他设备及安装工程,包括采暖通风和空调系统、照明系统、消防系统、生产车辆、劳动安全与工业卫生工程及全场接地等设备及安装工程。
风电项目可研估算、初设概算及经济评价指标编制规定(试行)一、估算、概算编制部分可研估算的编制应符合水规院相关编制规定要求。
原则上可研和初设由同一设计单位进行编制的,设计单位应加强对可研和初设编制连续性的控制,强化基础资料收集工作。
在不发生重大方案变更的情况下(如风机选型、场址变化等),初设概算总投资不应突破可研估算总投资,确需微调的,变化值不应超过可研估算总投资的2%。
1、风机设备购置费(包括运输和保险):已签订风机合同的项目,按设备合同价计列;未签订风机合同的项目,2年质保期的国产兆瓦级以上风机暂按车板交货价6500元/KW计列(包含塔筒内的动力电缆或导电轨,不包含通讯电缆和光缆),合资厂家兆瓦级以上风机暂按车板交货价7500元/KW计列(包含塔筒内的动力电缆或导电轨,不包含通讯电缆和光缆);塔筒内的通讯电缆、光缆暂按照100元/KW计列入设备购置费;对于特殊风机有特殊要求的另行规定;2、风机和塔筒安装费:轮毂高度在70m以下的按照25万/台计列安装费;3、塔筒购置费:常温型暂按照每吨1.68万元计列;低温型暂按照每吨1.74万元计列;基础预埋件为基础环的,塔筒重量的计算应包含基础环部分;基础预埋件为地脚螺栓的,地脚螺栓的价格暂按照8万元/套计列;塔筒连接螺栓暂按照4万元/套计列;4、建设用地费:包括永久征地费(升压站、进场道路、风机及箱变基础、集电线路基础、场内永久检修道路等)、临时征地费(材料堆场、临时吊装平台、临时施工道路等)、补偿费(青苗补偿、虾池补偿等)。
原则上永久征地按照不低于60元/m2考虑,或根据所在地的征地标准计列。
沿海占用虾池的项目,原则上吊装平台和满足大型设备通过的检修道路应计入永久征地,有特殊情况的除外。
5、工程前期费:可研估算按照建安工程费+设备购置费之和的0.9%计列,初步设计概算阶段如果项目已经审核过前期费用的则按照实际发生数计列,如果未核定的按照建安工程费+设备购置费之和的0.5%计列;6、建设期管理费:可研估算和初步设计概算均按照建安工程费的3.5%+设备购置费的0.55%之和计列;7、工程监理费:可研估算阶段按照建安工程费的1.2%+设备购置费之和的0.1%计列,初步设计概算阶段已签订监理合同的按照监理合同额计列;8、项目咨询评审费:可研估算阶段按照建安工程费的0.8%+设备购置费的0.2%计列,初步设计概算阶段按照建安工程费的1%计列;9、工程验收费:可研和初步设计两阶段均按照建安工程的0.8%计列;10、工程保险费(吊装险):可研估算按照建安工程+设备购置费的0.4%计列,初步设计阶段按照风机设备购置费+塔筒购置费+风机基础建安费之和的0.08%计列;11、生产准备费:可研和初步设计均按照以下指标计算11.1 生产人员培训和提前进场费:新建工程按照建安工程的0.8%计列,扩建工程按照建安工程的0.6%计列;11.2 办公和生活家具购置费:新建工程按照建安工程的0.5%计列,扩建工程按照建安工程的0.4%计列;11.3 工器具和生产家具购置费:新建工程按照设备购置费的0.1%计列,扩建工程按照设备购置费的0.1%计列;11.4 备品备件购置费:新建工程按照设备购置费的0.5%计列,扩建工程按照设备购置费的0.3%计列;11.5 联合试运转费:按照安装工程的0.4%计列;12、勘察设计费:包括勘察费、设计费、施工图预算编制费、竣工图编制费、主要设备和材料技术规格书编制费等。
风电场工程投资估算编制办法第一章总则第一条为统一风电场工程投资估算的内容组成和计算标准,合理估算建设投资,结合风电场工程特点,制定《风电场工程投资估算编制办法》(以下简称本办法)。
第二条本办法适用于规划建设的大型风电场项目预可行性研究阶段投资估算的编制,其它风电场项目可参照执行。
第三条本办法规定了风电场工程预可行性研究报告投资估算的内容组成和费用标准,风电场工程预可行性研究投资估算,应按编制年的政策和价格水平进行编制。
第四条设计单位应在充分了解工程建设条件、收集工程资料的基础上,严格按照国家有关规定,合理选用估算指标及费用标准进行风电场工程投资估算的编制。
第二章内容组成第五条投资估算文件由编制说明和估算表二部分组成。
第六条编制说明应包括以下主要内容:1 工程简要概况:包括建设规模和建设地点、场内外交通运输条件、工程效益、各主要系统特征、主体建筑工程量、主要材料用量、施工工期等。
2 主要投资指标:包括工程静态投资和总投资、单位千瓦投资、单位电能投资等。
3 编制依据,应包括以下主要内容:1)国家及主管部门发布的有关法律、法规、规章和规程;2)行业主管部门发布的投资估算指标及建筑、安装工程综合定额或指标;3)主要设备原价、来源地及运输方式。
如采用国外进口设备还应包括初步询价或调查资料和所采用的外汇汇率;4)工程资金来源、资本金比例。
如借用国外资金还应包括借入资金的借贷条件,包括利率、偿还期、宽限期、币种、借贷款的其他费用(如管理费、代理费、承诺费等)、贷款偿付方式。
4 分析影响投资的主要因素及投资高低的原因。
5 其他有关问题的说明,如估算编制中存在的问题及其他需要说明的问题。
6 主要技术经济指标表:包括工程概况、工程主要特性、主要工程量、主要材料用量、占地面积及补偿标准、生产单位定员指标、静态投资、工程总投资、单位千瓦投资、单位电能投资等内容。
第七条投资估算表1 总估算表;2 设备及安装工程估算表;3 建筑工程估算表;4 其他费用估算表;5 分年度投资估算表(如施工工期跨年度)。
第三章费用组成和项目划分第一节费用组成第八条风电场工程总投资由建筑安装工程费、设备购置费、工程建设其他费用、预备费和建设期贷款利息构成。
第九条建筑安装工程费的构成建筑安装工程费由直接费、间接费、利润和税金组成。
1 直接费包括基本直接费、其他直接费和现场经费。
1)基本直接费指建筑安装产品生产过程中直接构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、机械使用费。
2)其他直接费指基本直接费以外施工过程中发生的相关费用,内容包括:冬雨季施工增加费、夜间施工增加费、特殊地区施工增加费和施工工具用具使用费、检验试验费、工程定位复测、工程点交、场地清理等费用。
3)现场经费指在施工现场为施工准备、组织施工生产和管理所需的费用,内容包括临时设施费和现场管理费。
2 间接费指建筑安装工程施工过程中构成建筑产品成本,但又无法直接计量的消耗在工程项目上的有关费用,包括为施工准备、组织施工生产和管理所需费用和施工企业为组织施工生产活动所发生的管理费用。
由企业管理费、财务费用和施工机构转移费组成。
3 利润指按规定应计入建筑安装工程费用中的行业平均利润。
4 税金指按国家税法规定计入建筑安装工程费用中的营业税、城市维护建设税和教育费附加。
第十条设备购置费内容包括设备原价、运杂费、运输保险费、采购保管费及大件运输措施费。
1 设备原价国产设备原价指设备出厂价;进口设备原价指设备到岸价加进口征收的税金、手续费、商检费、海关监管费、港杂费等之和。
引进设备发生的技术服务费,应包括在设备原价中;如发生其他费用,根据国家现行有关规定计算。
2 运杂费国产设备运杂费指设备由厂家运至工地安装现场所发生的一切运杂费用,包括设备的运输费、上下站装卸费、保管费等;进口设备运杂费指设备由港口运至工地安装现场所发生的一切运杂费用,不包括国外段运杂费。
3 运输保险费运输保险费指设备在运输过程中的保险费用。
4 采购及保管费采购及保管费指建设和施工单位在设备采购、保管过程中发生的各项费用,主要包括采购保管部门工作人员的基本工资、工资性补贴、职工福利费、劳动保护费、教育经费、办公费、差旅交通费、工具用具使用费、仓库转运站等设施的运行使用维修费、固定资产折旧费、技术安全措施费和设备的检验、试验费等。
5 大件运输措施费大件运输措施费指因运输大型、超重设备而发生的桥梁加固、信号灯改移等铁路、公路改造措施所发生的一些特殊费用。
第十一条工程建设其他费用由项目建设管理费、生产准备费、勘察设计费和其他费用组成。
1 项目建设管理费指建设项目从立项、筹建、建设、联合试运转、竣工验收交付使用及后评估等全过程所发生的管理费用。
主要包括工程前期费、工程建设管理费、建设场地占用及清理费、工程建设监理费及项目技术经济评审费。
1)工程前期费指风电工程筹建以前各种资金渠道投入开展前期工作所发生的费用。
包括前期购置测风设备及测风过程所发生的费用、管理性费用,进行工程规划、工程预可行性研究、项目建议书、工程咨询代理以及为编制上述设计文件所进行的地质勘察、研究试验等发生的各项费用。
2)工程建设管理费指建设项目法人为保证工程项目管理的正常进行,从工程筹建至竣工验收全过程所需的管理费用。
包括开办费、人员经常费和其他管理性费用。
3)建设场地占用及清理费指依据批准的设计文件规定的范围,按照国家有关法律、法规规定应支付的土地占用及其拆迁清理所需的费用。
4)工程建设监理费指在工程建设过程中,聘用监理单位对工程的质量、进度和投资进行监理,以及进行设备监造所发生的全部费用。
5)项目技术经济评审费指项目法人依据国家颁布的法律、法规和行业标准,委托有资质的咨询机构对项目预可行性研究报告、可行性研究报告和招标设计的安全性、可靠性和经济性进行全面评审并提出评审报告所发生的费用。
2 生产准备费指为保证竣工交付使用进行必要的生产准备所发生的费用。
主要包括生产人员培训及提前进厂费、办公及生活家具购置费、工器具及生产家具购置费、联合试运转费。
1)生产人员培训费指工程在投产前,生产运行管理单位为保证投产后生产正常运行,而需对工人、技术人员与管理人员进行培训所需的费用。
2)办公及生活家具购置费指新建项目为保证初期正常生产、生活和管理所必须的或改扩建项目需补充的办公、生活家具、用具等的购置费用。
3)工器具及生产家具购置费指按设计规定,为保证初期生产正常运行所必须购置的不属于固定资产标准的生产工具、器具、仪表、生产家具的购置费用。
4)联合试运转费指在竣工验收前按照设计规定的工程质量标准进行联合试运转所发生的费用。
3 勘察设计费指为建设项目而开展的勘察设计工作所发生的费用。
其内容主要包括委托勘察、设计单位进行可行性研究、施工图设计、竣工图文件及施工图预算编制等费用。
4 其他费用指项目建设过程中需支付的其他费用,主要包括定额编制管理费、工程保险费和工程质量监督检测费。
1)定额编制管理费指为专业统一定额的测定、编制和管理等需要的费用,交由定额管理机构安排使用。
2)工程保险费指建设项目在建设期间根据需要,对在施工工程和设备实施保险所需费用。
3)工程质量监督检测费指各级质量监督机构对工程质量监督、检查、检测所发生的费用。
第十二条预备费包括基本预备费和价差预备费。
基本预备费指在工程建设过程中可能发生的预可行性研究阶段设计范围内的设计变更及弥补一般自然灾害所造成损失中工程保险未能补偿部分而预留的费用。
价差预备费指在项目建设期间,因材料、设备价格可能上涨和外汇汇率变化而预留的费用。
第十三条建设期贷款利息指根据国家有关财政金融政策规定,在建设期内所需偿还并应计入工程总投资的贷款利息。
第二节项目划分第十四条第一部分设备及安装工程由发电设备及安装工程、升压变电设备及安装工程、通信和中央控制设备及安装工程、其他设备及安装工程四项组成。
1 发电设备及安装工程主要包括风力发电机组的机舱、叶片、塔筒(架)、出线设备等工程。
2 升压变电设备及安装工程主要包括主变压器、主要电气设备等工程。
3 通信和中央控制设备及安装工程主要包括通信系统、中央监控系统等工程。
4 其他设备及安装工程主要包括备品备件、专用工具、交通工具、空调设备、照明系统、全场接地等上述未列的其他所有设备及安装工程。
第十五条第二部分建筑工程主要由设备基础工程、升压变电工程和其他建筑工程三项组成。
1 设备基础工程主要包括风力发电机、箱式变压器等基础工程。
2 升压变电工程主要包括中央控制室和升压变电站等土建工程。
3 其他建筑工程主要包括办公及生活设施工程、场内外交通工程、大型施工机械安拆及进出场工程和其他辅助工程。
其中其他辅助工程主要包括场地平整、环境保护及水土保护、供水、供热等上述未列的其他所有建筑工程。
第十六条第三部分其他费用主要由项目建设管理费、生产准备费、勘察设计费和其他费用四项组成。
第十七条项目划分表1 设备及安装工程项目划分设备及安装工程项目划分表2 建筑工程项目划分建筑工程项目划分表3 其他费用项目划分其他费用项目划分表第四章编制方法第十八条建筑工程费的编制1 主体建筑工程费用应按照预可行性研究报告所确定的设计规模、建设标准和主要工程量套用相应的估算指标或类似工程的实际投资资料进行编制。
无论采用何种指标或资料,都必须将其价格和费用水平调整到工程所在地估算编制年度的实际价格和费用水平,并结合工程建设条件和特点,按照有关规定和说明进行必要的调整。
2 房屋建筑工程可根据设计采用的不同类型房建工程乘工程所在地相应的房屋建筑工程单位造价指标进行编制。
3 交通工程应根据设计提供的工程量乘工程所在地相应交通工程单位造价指标进行编制。
单位造价指标应分场外、场内公路,根据调查或类似工程资料经分析后确定。
4 其他辅助工程可按占主体建筑工程的10~20%计算。
其他辅助工程所包含的项目中,如有费用高、工程量大的项目,可根据工程实际情况单独列项处理,并相应减少上述百分率。
第十九条安装工程费的编制1 按照设计内容和主要实物工程量,分别采用相应的估算指标和费用指标,参照类似工程的实际投资资料或技术经济指标进行调整。
2 主要设备安装费按占设备原价的百分比进行估算。
其中风力发电机组和塔筒(架)可根据类似或分析资料确定;出线设备和升压变电站主要电气设备按占设备费的百分比或参考类似工程资料估列;电缆(供电线路)按米(千米)造价指标估算。
3 其他设备安装工程可按主要设备安装工程的比例或单位千瓦指标估算。
第二十条设备购置费的编制1 设备原价主要设备采用制造厂家现行的出厂价格逐项计算,如用以往年度价格时,应视年份差别的不同考虑调整系数,其中升压变电站主要电气设备也可按单位千瓦指标或参考类似工程资料估列;次要设备可参照行业主管部门的综合定额、扩大指标或类似工程投资资料中次要设备占主要设备价格的比例计算;如果引进设备采用离岸价(FOB),还应计入国外段运输费和保险费,其费用标准应按各进口公司现行的运费单价或运费费率定额进行计算。
