节点时间计算法
- 格式:pptx
- 大小:906.16 KB
- 文档页数:34


4. 定义
4.1 作业标准时间
一个受足够训练的熟练工人在合适的工作条件下,以正常速度按标准作业方法作业的时间称为作业标准时间。
4.2 标准作业方法
能确保品质的规范化作业方法称为标准作业方法。
4.3 作业标准时间计算法
这里所指的作业标准时间计算法专指MTM系列中适用于生产工作用的MOST计算法。
4.4 TMU
MOST计算法的时间单位。(Time Measurement Unit之简称)
1 H = 100,000 TMU
即1 TMU = 0.036 S
5. 内容
5.1 MOST排列模式及数据卡
5.1.1 MOST技术包括下列三种基本排列模式:(详见表一)
A. 一般移动排列(一物体自由穿过空气的空间活动)
排列模式: A B G A B P A
B. 受控移动排列(一物体在活动期间保持与一表面接触或附在另一表面的活动)
排列模式: A B G M X I A
C. 工具使用排列(一般手工工具的使用)
排列模式: A B G A B P A B P A
此排列模式的空间(即A B G A B P [ ] A B P A中之[ ])至少要插入下列工具使用特性的一种:
F.L.C.S.M.R.T
表一:
人 工 处 理 类
活 动 类 别 排 列 模 式 分 类 动 作
一般移动 A B G A B P A A --- 动作距离
B --- 身体活动
G --- 握取控制
P --- 放 置
受控移动 A B G M X I A M --- 受控移动
X --- 动作时间
I --- 对 准
工具/设备使用 A B G A B P A B P A F --- 固 紧
L --- 松 开
C --- 切 割
S --- 表面处理
R --- 记 录

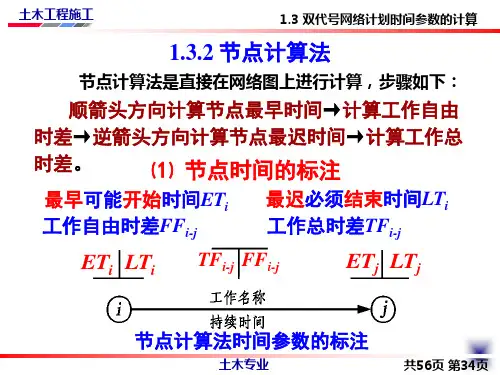

网络计划的时间参数计算
一、 双代号网络计划时间参数的计算
(一)、按工作计算法
1、以网络计划的起点为开始节点的工作,如果没有规定最早开始时间,那么最早开始时间为0,最早完成时间为最早开始时间加上持续时间。其它工作的最早开始时间为其紧前工作的最早完成时间的最大值,其它工作最早完成时间为最早开始时间加上持续时间。
2、计算工期,以网络计划的终点为完成节点的工作的最早完成时间的最大值为计算工期。
3、计划工期,如果没有要求工期,那么计划工期就等于计算工作。
4、以网络计划的终点为完成节点的工作的最迟完成时间等于网络计划的计划工期,最迟开始时间等于最迟完成时间减去持续时间。其它工作的最迟完成时间等于其紧后工作的最迟开始时间的最小值,其它工作的最迟开始时间等于最迟完成时间减去持续时间。
5、总时差,总时差等于应该工作的最迟开始时间减去最早开始时间,或者最迟完成时间减去最早完成时间。
6、对于有紧后工作的工作,自由时差等于该工作的紧后工作的最早开始时间减去本工作的最早完成时间的最小值。对于没有紧后工作的工作,就是以网络计划的终点为完成节点的工作,自由时差等于网络计划的计划工期减去本工作的最早完成时间。
7、网络计划中总时差最小的工作为关键工作,当网络计划的计划工期与计算工期相等时,总时差为0的工作是关键工作。
8、将这些关键工作的首尾相连。便至少形成一条从起点到终点节点的通路,通路上各项工作持续时间总和最大的就是关键线路。
(二)按节点计算法
1、网络计划的起点节点如果未规定最早时间,其最早时间为0。其它节点的最早时间等于开始节点的最早时间加上持续时间和的最大值。
2、网络计划的计算工期等于终点节点的最早时间。
3、假设未规定要求工期,计划工期等于计算工期。 4、网络计划的终点的最迟时间等于网络计划的计划工期,其它节点的最迟时间等于完成节点的最迟时间减去持续时间差的最小值。
5、工作的最早开始时间等于该工作的开始节点的最早时间。
节点最迟时间
一、概述
节点最迟时间(Latest Finish Time,简称LFT)是项目管理中的一个重要概念,用于确定每个活动或任务的完成时间。节点最迟时间表示了一个任务必须在何时开始,以确保整个项目能够在规定的时间内完成。本文将深入探讨节点最迟时间的定义、计算方法以及其在项目管理中的应用。
二、定义
节点最迟时间是指一个任务或活动在能够满足整个项目的最终完成时间的前提下,所能延迟的最长时间。它是通过逆推法计算得出的,即从项目的最后一个任务开始,逐步向前推算每个任务的最迟开始时间,从而确定整个项目的最晚完成时间。
三、计算方法
计算节点最迟时间需要以下几个参数: 1. 任务的持续时间(Duration):表示完成一个任务所需的时间。 2. 后继任务的最早开始时间(Earliest Start Time):表示在没有任何延迟的情况下,后继任务可以开始的最早时间。
节点最迟时间的计算方法如下: 1. 将项目的最后一个任务的节点最迟时间设为项目的最终完成时间。 2. 逐步向前推算每个任务的节点最迟时间,根据下面的公式计算: 节点最迟时间 = 下一任务的节点最早开始时间 - 当前任务的持续时间
如果某个任务有多个后继任务,则选择其中最早开始时间最晚的任务进行计算。
四、应用案例
以下是一个小型项目的任务列表及其持续时间和前后关系:
任务 持续时间(天) 前驱任务 后继任务
任务 A 3 无 任务 B
任务 B 5 任务 A 任务 C
任务 C 2 任务 B 任务 D
任务 D 4 任务 C 任务 E
任务 E 2 任务 D 无 根据以上任务列表,我们可以计算得出每个任务的最早开始时间和最迟开始时间,如下所示:
任务 最早开始时间(天) 最迟开始时间(天)
任务 A 0 2
任务 B 3 3
任务 C 8 8
任务 D 10 12
任务 E 14 14
从上表可以看出,任务 E 是整个项目的最后一个任务,其最早开始时间和最迟开始时间都是第 14 天。这意味着任务 E 必须在第 14 天开始,才能保证整个项目按计划完成。
(
二 〇 一 四 年 十 二 月
课 程 论 文 学校代码: 10128
学 号: ***********
题 目:五节点系统计算机潮流计算编程
****:***
学 院:电力学院
系 别:电力系
专 业:电力系统及其自动化
****:*** 五节点系统计算机潮流计算编程
程序设计
% 本程序的功能是用牛顿拉夫逊法进行潮流计算
n=input('请输入节点数:n=');
nl=input('请输入支路数:nl=');
isb=input('请输入平衡母线节点号:isb=');
pr=input('请输入误差精度:pr=');
B1=input('请输入由各支路参数形成的矩阵:B1=');
B2=input('请输入各节点参数形成的矩阵:B2=');
X=input('请输入由节点号及其对地阻抗形成的矩阵:X=');
Y=zeros(n); e=zeros(1,n);f=zeros(1,n);V=zeros(1,n);
O=zeros(1,n);S1=zeros(nl);
for i=1:nl
if B1(i,6)==0
p=B1(i,1);q=B1(i,2);
else p=B1(i,2);q=B1(i,1);
end
Y(p,q)=Y(p,q)-1./(B1(i,3)*B1(i,5));
Y(q,p)=Y(p,q);
Y(q,q)=Y(q,q)+1./(B1(i,3)*B1(i,5)^2)+B1(i,4)./2;
Y(p,p)=Y(p,p)+1./B1(i,3)+B1(i,4)./2;
end
%求导纳矩阵 五节点系统计算机潮流计算编程
disp('导纳矩阵Y=');
disp(Y);
G=real(Y);B=imag(Y);
for i=1:n
e(i)=real(B2(i,3));
