梁柱节点钢筋隐蔽旁站监理记录B
- 格式:docx
- 大小:13.27 KB
- 文档页数:3
【最新资料Word版可自由编辑!!】青阳县九子中路安置房2#楼梁、柱节点钢筋隐蔽过程施工旁站监理方案根据建设部2002年7月颁发的《房屋建筑工程施工旁站监理办法(试行)通知》要求及本工程“监理规划”的要求,特编制江宁竹山中学教学综合楼工程“梁、柱节点钢筋隐蔽过程施工旁站监理方案”如下:一、旁站监理依据:A:建设工程的相关法律、法规、审批文件B:有关标准、设计文件、技术资料(1)施工图纸(2)现行国家施工技术、质量验收规范标准1.建设工程监理规范GB50319—20012.高层建筑混凝土结构技术规程JGJ3—20023. 混凝土结构工程施工质量验收规范GB50204—20024. 钢筋焊接及验收规程JGJ18—965.钢筋机械连接通用技术规程JGJ1076、建筑安装工程施工质量验收统一标准GB50300—20017、建设工程文件归档整理规范GB/T50328-2001C、监理规划、监理细则D、建设工程施工合同及经过审批的施工组织设计二、旁站监理的范围本工程梁、柱节点钢筋隐蔽过程施工全过程,三、旁站监理内容钢筋分项工程有关强制性条文5.1.1当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。
5.2.1钢筋进场时,应按国家标准《钢筋混凝土用带肋热轧钢筋》GB1499等的规定作力学性能检验,其质量必须符合有关标准的规定。
检验数量:按进场的批次和产品的抽样方案确定。
检验方法:检查产品的合格证、出厂检验报告和进场复验报告。
5.2.2对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列要求:1、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;2、钢筋的屈服强度实测值与强度标准值的比值不应大于1.3。
检验数量:按进场的批次和产品的抽样方案确定。
检验方法:检查进场复验报告。
5.5.1钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。
(土方回填)旁站监理记录登记表单位工程:序号报验编号结构部位时间旁站人B11 旁站监理记录表(土方回填)工程名称:编号:B11—日期及气候:工程地点:旁站监理的部位:旁站监理开始时间:月日︰时旁站监理结束时间:月日︰时施工情况:1、施工企业现场质检人员到岗:是□否□;2、特殊工种上岗证是否齐全:是□否□;3、施工机械是否到位:是□否□;4、土质是否经过检验:是□否□。
监理情况:1、基底标高:2、回填面标高:3、分层夯实拟定层数:4、采用夯实的机械应用形式:时间基底是否处理干净回填前基底标高回填虚土方量回填厚度夯实后基底标高夯实次数见证取样组数平整度土质不合格车辆次数发现问题:局部位臵土方回填的分层厚度超过规范规定。
处理意见:旁站监理人员及时要求施工单位相关责任人员待土方回填达到设计标高以后,采取注水沉淀的办法进行处理。
备注:经注水处理,旁站监理过程中发现的土方回填的填筑厚度超过规范规定造成回填土未能及时压实的问题得到了有效的处理,确保了土方回填质量。
承包单位:项目经理部:质检员(签字):年月日监理单位:项目监理机构:旁站监理人员(签字):年月日(梁柱节点钢筋隐蔽)旁站监理记录登记表单位工程:序号报验编号结构部位时间旁站人B11 旁站监理记录表(梁柱节点钢筋隐蔽)工程名称:编号:B11—日期及气候:工程地点:旁站监理的部位:旁站监理开始时间:月日︰时旁站监理结束时间:月日︰时施工情况质检人员到岗情况:是□否□。
规格出厂合格证(编号)出厂检验、检测报告(编号)材料进场复验报告(编号)监理情况节点钢筋类型梁柱品种规格数量间距位臵发现问题:局部梁柱节点部位箍筋未加密,局部梁底受力钢筋保护层厚度不符合要求。
处理意见:项目监理组织机构现场旁站监理人员及时要求施工单位采取措施对梁柱节点部位的箍筋加密,同时调整钢筋保护层厚度。
备注:梁柱节点部位箍筋已及时加密到位,受力钢筋保护层的厚度也已调整到位。
承包单位:项目经理部:质检员(签字):年月日监理单位:项目监理机构:旁站监理人员(签字):年月日(混凝土灌注桩浇筑)旁站监理记录登记表单位工程:序号报验编号结构部位时间旁站人B11 旁站监理记录表(混凝土灌注桩浇筑)工程名称:编号:B11—日期及气候:工程地点:旁站监理的部位:旁站监理开始时间:月日︰时旁站监理结束时间:月日︰时施工情况:1、施工企业现场质检人员到岗:是□否□;2、特殊工种上岗证是否齐全:是□否□;3、施工机械是否到位:是□否□;4、混凝土原材料是否经过检验:是□否□;5、有无混凝土配合比报告:是□否□。
房屋建筑旁站记录电子版1(梁板钢筋隐蔽及自拌砼浇筑)
江苏省建设厅监制
2(承台,条基钢筋隐蔽及自拌砼浇筑)
3 地(圈)梁钢筋隐蔽及自拌砼浇筑
4灌注桩施工(自拌砼)
江苏省建设厅监制
5(KZ钢筋隐蔽及自拌砼浇筑)
6(土方回填)
江苏省建设厅监制
7(斜屋面钢筋隐蔽及自拌砼浇筑)
江苏省建设厅监制
8(梁板钢筋隐蔽及预拌砼浇筑)
江苏省建设厅监制
9(防水卷材施工)
江苏省建设厅监制
旁站监理记录表10(KZ钢筋隐蔽及预拌砼浇筑)
江苏省建设厅监制
11(承台钢筋隐蔽、预拌砼浇筑)
江苏省建设厅监制
12地(圈)梁钢筋隐蔽及预拌砼浇筑
江苏省建设厅监制
13(EPS板外墙外保温)
江苏省建设厅监制
14(胶粉EPS颗粒保温浆料外墙外保温)
15(胶粉EPS颗粒保温浆料外墙内保温)
16(屋面EPS板保温)
江苏省建设厅监制
17(斜屋面钢筋隐蔽及预拌砼浇筑)
江苏省建设厅监制。
钢筋工程隐蔽检查验收记录填写实例工程名称:XX建筑工程施工单位:XX施工队监理单位:XX监理公司施工人员:XX工程师日期:20XX年XX月XX日一、隐蔽工程概况1.钢筋工程的隐蔽工程包括以下部分:柱、梁、楼板、墙体等。
2.钢筋工程的隐蔽工作已于XX年XX月XX日完成。
二、隐蔽工程检查记录1.柱:(1)编号:C-001(2)钢筋试验报告编号:XXX(3)尺寸要求:根据设计图纸规定,柱横截面尺寸为XXX*XXX,纵向钢筋间距为XXX。
(4)检查结果:柱的尺寸和纵向钢筋间距均符合设计要求,钢筋连接牢固。
2.梁:(1)编号:L-001(2)钢筋试验报告编号:XXX(3)尺寸要求:根据设计图纸规定,梁截面尺寸为XXX*XXX,纵向钢筋间距为XXX。
(4)检查结果:梁的尺寸和纵向钢筋间距均符合设计要求,钢筋连接牢固。
3.楼板:(1)编号:F-001(2)钢筋试验报告编号:XXX(3)尺寸要求:根据设计图纸规定,楼板厚度为XXX,上面钢筋的间距为XXX。
(4)检查结果:楼板的尺寸和纵向钢筋间距均符合设计要求,钢筋连接牢固。
4.墙体:(1)编号:W-001(2)钢筋试验报告编号:XXX(3)尺寸要求:根据设计图纸规定,墙体厚度为XXX,内钢筋间距为XXX,外钢筋间距为XXX。
(4)检查结果:墙体的尺寸和内外钢筋间距均符合设计要求,钢筋连接牢固。
三、隐蔽工程验收结论经过隐蔽工程检查,所有钢筋工程部分均符合设计要求,钢筋连接牢固,没有发现明显的缺陷或质量问题,可以进行隐蔽验收。
四、其他1.隐蔽工程检查期间,未发生任何事故。
五、隐蔽工程检查人员签字:隐蔽工程日期:20XX年XX月XX日施工单位负责人签字:日期:20XX年XX月XX日监理单位负责人签字:日期:20XX年XX月XX日以上是钢筋工程隐蔽检查验收记录的填写实例,根据具体工程情况和要求,可以进行适当的修改和补充。
在填写实例时要注重记录的准确性和详细性,以确保隐蔽工程的质量和安全。
旁站记录表工程名称:编号:本表一式一份,双方签字后项目监理机构保存。
梁柱节点钢筋隐蔽过程、砼浇筑旁站记录注:交接班时间在备注栏说明。
监理人员应当认真履行职责,在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。
例:施工企业现场质检人员到岗情况,到岗的在□√;未到岗的在□○,并发现问题栏提出问题,在处理意见栏再说明处理情况。
砼浇筑旁站记录注:交接班时间在备注栏说明。
监理人员应当认真履行职责,在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。
例:施工企业现场质检人员到岗情况,到岗的在□√;未到岗的在□○,并发现问题栏提出问题,在处理意见栏再说明处理情况。
……钻孔灌注桩旁站记录编号:工程名称:地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。
例:施工企业现场质检人员到岗情况,到岗的在□√,未到岗的在发现问题栏提出问题,在处理意见栏再说明处理情况。
……预应力管桩旁站记录确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。
本记录必须当天整理签字,不得隔天记录同一张表,每天至少一张。
土钉围护施工旁站记录现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。
沉管灌注桩旁站记录注:交接班时间在备注栏说明。
监理人员应当认真履行职责,在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,施工单位不得进行下一道工序施工。

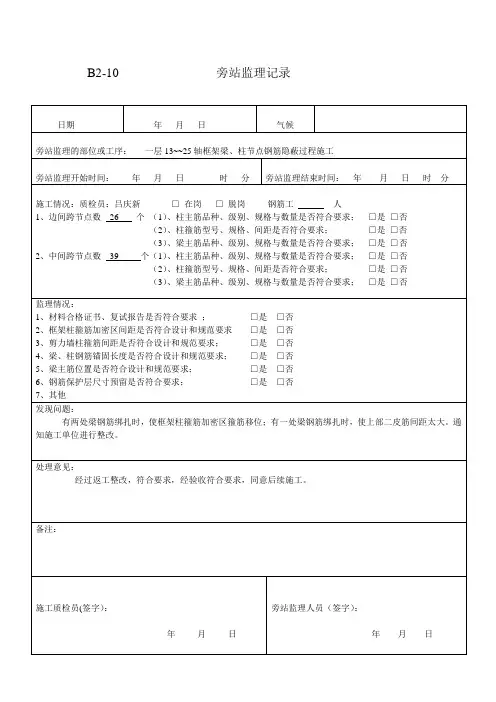

B2-10 旁站监理记录
日期年月日气候
旁站监理的部位或工序:一层13~~25轴框架梁、柱节点钢筋隐蔽过程施工
旁站监理开始时间:年月日时分旁站监理结束时间:年月日时分
施工情况:质检员:吕庆新□在岗□脱岗钢筋工人
1、边间跨节点数26 个(1)、柱主筋品种、级别、规格与数量是否符合要求;□是□否
(2)、柱箍筋型号、规格、间距是否符合要求;□是□否
(3)、梁主筋品种、级别、规格与数量是否符合要求;□是□否
2、中间跨节点数39 个(1)、柱主筋品种、级别、规格与数量是否符合要求;□是□否
(2)、柱箍筋型号、规格、间距是否符合要求;□是□否
(3)、梁主筋品种、级别、规格与数量是否符合要求;□是□否
监理情况:
1、材料合格证书、复试报告是否符合要求;□是□否
2、框架柱箍筋加密区间距是否符合设计和规范要求□是□否
3、剪力墙柱箍筋间距是否符合设计和规范要求;□是□否
4、梁、柱钢筋锚固长度是否符合设计和规范要求;□是□否
5、梁主筋位置是否符合设计和规范要求;□是□否
6、钢筋保护层尺寸预留是否符合要求;□是□否
7、其他
发现问题:
有两处梁钢筋绑扎时,使框架柱箍筋加密区箍筋移位;有一处梁钢筋绑扎时,使上部二皮筋间距太大。
通知施工单位进行整改。
处理意见:
经过返工整改,符合要求,经验收符合要求,同意后续施工。
备注:
施工质检员(签字):
年月日旁站监理人员(签字):
年月日。
