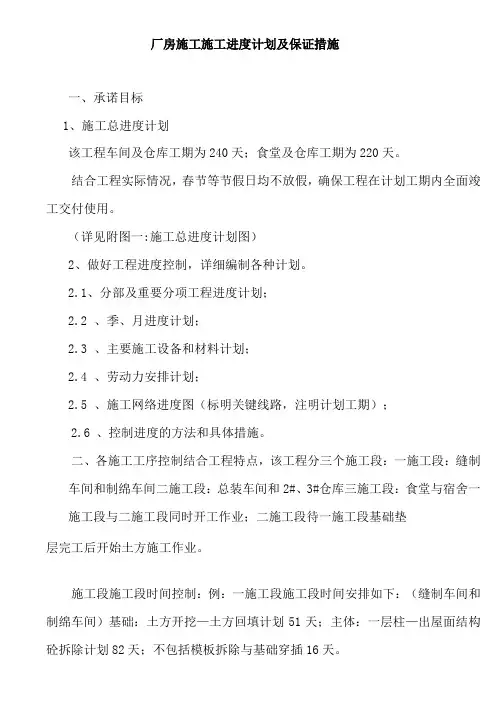

厂房施工施工进度计划及保证措施一、承诺目标1、施工总进度计划该工程车间及仓库工期为240天;食堂及仓库工期为220天。
结合工程实际情况,春节等节假日均不放假,确保工程在计划工期内全面竣工交付使用。
(详见附图一:施工总进度计划图)2、做好工程进度控制,详细编制各种计划。
2.1、分部及重要分项工程进度计划;2.2、季、月进度计划;2.3、主要施工设备和材料计划;2.4、劳动力安排计划;2.5、施工网络进度图(标明关键线路,注明计划工期);2.6、控制进度的方法和具体措施。
二、各施工工序控制结合工程特点,该工程分三个施工段:一施工段:缝制车间和制绵车间二施工段:总装车间和2#、3#仓库三施工段:食堂与宿舍一施工段与二施工段同时开工作业;二施工段待一施工段基础垫层完工后开始土方施工作业。
施工段施工段时间控制:例:一施工段施工段时间安排如下:(缝制车间和制绵车间)基础:土方开挖—土方回填计划51天;主体:一层柱—出屋面结构砼拆除计划82天;不包括模板拆除与基础穿插16天。
屋面:计划50天完成;待砌体完工后进行。
装饰:计划100天完成;屋面砼完工后进行。
扫尾:计划21天。
竣工:2006年9月12日三、工期影响因素分析1、组织措施2、做好工程进度报表。
2.1、实际工程进度报表:必须在当月26日前向甲方、监理方递交当月施工进度实施报告,报告应包括以下内容;2.1.1、临时性工程的完成工程量和累计完成工程量;2.1.2、主要材料的实际使用情况统计资料;2.1.3、实施的形象进度2.1.4、记述已经延误或可能延误施工进度的影响因素和克服这些因素以重新达到原计划进度所采取的措施等;2.1.5、财务收支报表;2.1.6、现场的主要施工机械设备的运行与使用情况统计资料;2.1.7、投入施工现场的各类人员组成统计分析资料。
3、做好工程进度协调与控制工作3.1、工程进度控制:严格按规定日期开工,以施工总进度规定的期限为准,实行倒排控制,使按时圆满完成全部项目;3.2、工程进度检查和调整:定期检查实际工程进度情况,严格执行监理方提出的指令,及时采取合理的调整方法,使实际进度与总进度计划协调一致;3.3、工程进度协调:我们公司作为总承包单位,应组织好水、电、消防设备等专业承包单位工作计划,同时应根据甲方和监理方的协调要求在施工进度计划制定和施工过程中与其它承包单位密切配合,按时完成各分项工程和全部工程内容,如是意外因素造成者,及时据实提出报告递交甲方、监理方。
钢结构施工进度计划钢结构厂房工程施工进度计划及保证措施-钢结构厂房工程施工进度计划及保证措施编制依据本工程进度计划编制依据主要包括如下几个方面:(1)长虹空调生产基地搬迁暨扩能升级项目二标段项目比选文件以及答疑文件;(2)长虹空调生产基地搬迁暨扩能升级项目二标段设计图纸资料以及答疑文件;(3)比选文件关于工程进度的要求;(4)我公司根据本工程比选文件、设计图纸以及答疑文件确定的施工方案;(5)绵阳市近几年来的气象资料;(6)长虹空调生产基地搬迁暨扩能升级项目二标段项目施工场地条件。
进度计划编制的总体思路:(1)合理安排关键线路上的工作及各关键工序间的搭接;(2)合理安排非关键线路上工作的插入时间;(3)充分考虑必要的技术间隙时间;(4)充分考虑材料的采购、制作、供货周期;(5)充分考虑安装前期准备等所需的工作,尤其钢结构吊装单元的地面拼装,拼装场地的地面平整,吊车行走线路等;(6)钢结构的施工进度及施工顺序紧密结合土建的施工顺序;施工总进度计划计划开工日期:20XX年8月26日计划竣工日期:20XX年6月26日节点日期:基础工程20XX年10月31日前完成,主体工程20XX 年3月10日前完成,装饰装修工程20XX年6月26日前完成,20XX 年7月10日前具备工艺设备进场条件。
若我单位中标,将保证按以上工期要求完成。
详见附表四:计划开、竣工日期和施工进度横道图进度计划保证措施保证工期的组织体系(1)公司总部授权项目经理对本工程的工期负责,指导项目部制定工期保障计划和措施,在公司范围内对资源进行调配,公司职能部门为项目部提供技术、管理上的支持、服务和保障。
(2)公司项目管理负责人代表公司对本工程的工期保障计划与措施作出决策,指导项目经理执行工期保障计划、措施,对公司范围内投入到本工程的资源进行有效调配、平衡和监督,保证工程按网络计划节点实现。
(3)项目经理本工程工期保障计划与措施的制定者、决策者和领导实施者,对整个工程工期保障计划、措施和网络计划节点、总工期目标的组织、实施负责,是实现总工期目标的第一责任人。
五、主要劳力需用量计划表
六、基础分部工程施工进度计划表
七、主体分部工程施工进度计划表
注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
特此说明!
八、轮廓总进度计划表计划施工工期:天
注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工。
③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。
施工进度计划网络图
十、基础、主体阶段施工平面布置图
十一、装修阶段施工平面布置图
十三、主要材料械需用量计划表
十四、预制构件及半成品进场计划表
十五、主要施工工具需用量计划表
十六、安全设施料具需用量计划表
注:用于安全设施、料具购置的开支为工程造价的2%左右。
施工图纸自审记录
漳州市城建档案馆监制
施工图纸会审记录
1
2
3
4
5
6
7
8
9
10
11
漳州市城建档案馆监制
单位工程主要施工人员登记表
开工报告表
建设单位:福建省××县工商行政管理局施工单位:福建省××建筑工程公司工程名称:315消费者投诉中心大楼填表日期:2003年01月01日
批准人:陈小祥部门审核人:卢小强项目经理:严小德。
8月份安全生产工作计划表为了加强对安全生产的管理,确保员工的安全与健康,保障企业的正常生产秩序,我们制定了以下8月份安全生产工作计划表。
一、安全隐患排查整改和隐患清零目标1.安排专人对厂区进行全面巡查,找出安全隐患,并及时整改。
2.对较大的安全隐患,要立即采取措施限制危险,同时制定整改方案,并督促相关部门尽快整改完毕。
3.对于一些长期存在的安全隐患,要制定长期整改方案,并在规定的时间内完成整改。
4.要对每一名员工进行安全生产教育,增强员工的安全意识,确保员工能够自觉遵守安全操作规程。
二、加强对特种设备的管理1.每月进行一次特种设备的安全检查,并填写检查记录。
2.对特种设备的使用人员进行培训,使其掌握安全操作规程。
3.及时对特种设备进行维护保养,并建立完善的维护记录。
三、健康防护措施的加强1.加强对化学品的使用管理,确保化学品的正确使用和存放。
2.安排专业人员对职业病防护措施进行检查,确保职工的身体健康。
3.对生产车间进行通风排毒的检查,确保员工的工作环境健康。
四、应急预案的完善1.对应急预案进行全面检查,并制定应急预案演练计划。
2.定期组织应急预案演练,让员工熟悉应急预案的操作流程和规定。
五、加强安全培训和教育1.每月对员工进行一次安全培训,提高员工的安全意识和自我保护能力。
2.对新员工进行全面的安全培训,并签订安全行为准则。
3.定期举办安全知识竞赛和安全演讲比赛,提高员工对安全的重视程度。
六、安全文化建设1.定期发布安全生产通知,提醒员工注意安全生产。
2.加强安全意识教育,培养员工对安全的责任心和使命感。
3.建立员工参与安全生产管理的机制,让员工积极参与到安全生产工作中来。
七、安全奖惩制度的完善1.建立健全安全奖惩制度,对重大安全事故的预防和处理进行奖励和惩罚。
2.对于发现的安全隐患做出及时整改并进行相应的奖励。
总之,我们将按照上述计划表对8月份的安全生产工作进行全面的管理和监督,确保员工的安全与健康,并避免发生安全事故。

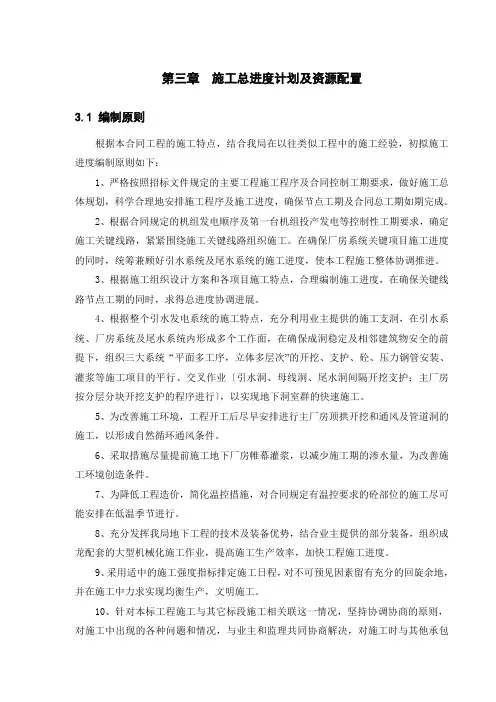

第三章施工总进度计划及资源配置3.1 编制原则根据本合同工程的施工特点,结合我局在以往类似工程中的施工经验,初拟施工进度编制原则如下:1、严格按照招标文件规定的主要工程施工程序及合同控制工期要求,做好施工总体规划,科学合理地安排施工程序及施工进度,确保节点工期及合同总工期如期完成。
2、根据合同规定的机组发电顺序及第一台机组投产发电等控制性工期要求,确定施工关键线路,紧紧围绕施工关键线路组织施工。
在确保厂房系统关键项目施工进度的同时,统筹兼顾好引水系统及尾水系统的施工进度,使本工程施工整体协调推进。
3、根据施工组织设计方案和各项目施工特点,合理编制施工进度,在确保关键线路节点工期的同时,求得总进度协调进展。
4、根据整个引水发电系统的施工特点,充分利用业主提供的施工支洞,在引水系统、厂房系统及尾水系统内形成多个工作面,在确保成洞稳定及相邻建筑物安全的前提下,组织三大系统“平面多工序,立体多层次”的开挖、支护、砼、压力钢管安装、灌浆等施工项目的平行、交叉作业〔引水洞、母线洞、尾水洞间隔开挖支护;主厂房按分层分块开挖支护的程序进行〕,以实现地下洞室群的快速施工。
5、为改善施工环境,工程开工后尽早安排进行主厂房顶拱开挖和通风及管道洞的施工,以形成自然循环通风条件。
6、采取措施尽量提前施工地下厂房帷幕灌浆,以减少施工期的渗水量,为改善施工环境创造条件。
7、为降低工程造价,简化温控措施,对合同规定有温控要求的砼部位的施工尽可能安排在低温季节进行。
8、充分发挥我局地下工程的技术及装备优势,结合业主提供的部分装备,组织成龙配套的大型机械化施工作业,提高施工生产效率,加快工程施工进度。
9、采用适中的施工强度指标排定施工日程,对不可预见因素留有充分的回旋余地,并在施工中力求实现均衡生产,文明施工。
10、针对本标工程施工与其它标段施工相关联这一情况,坚持协调协商的原则,对施工中出现的各种问题和情况,与业主和监理共同协商解决,对施工时与其他承包商之间产生的干扰和矛盾,坚持从全局出发,服从业主的统一协调指挥,以确保施工的顺利进行并为他人提供方便。

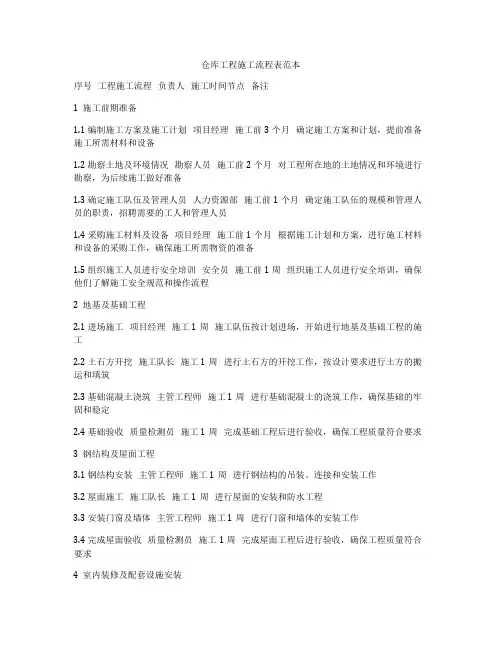

仓库工程施工流程表范本序号工程施工流程负责人施工时间节点备注1 施工前期准备1.1 编制施工方案及施工计划项目经理施工前3个月确定施工方案和计划,提前准备施工所需材料和设备1.2 勘察土地及环境情况勘察人员施工前2个月对工程所在地的土地情况和环境进行勘察,为后续施工做好准备1.3 确定施工队伍及管理人员人力资源部施工前1个月确定施工队伍的规模和管理人员的职责,招聘需要的工人和管理人员1.4 采购施工材料及设备项目经理施工前1个月根据施工计划和方案,进行施工材料和设备的采购工作,确保施工所需物资的准备1.5 组织施工人员进行安全培训安全员施工前1周组织施工人员进行安全培训,确保他们了解施工安全规范和操作流程2 地基及基础工程2.1 进场施工项目经理施工1周施工队伍按计划进场,开始进行地基及基础工程的施工2.2 土石方开挖施工队长施工1周进行土石方的开挖工作,按设计要求进行土方的搬运和填筑2.3 基础混凝土浇筑主管工程师施工1周进行基础混凝土的浇筑工作,确保基础的牢固和稳定2.4 基础验收质量检测员施工1周完成基础工程后进行验收,确保工程质量符合要求3 钢结构及屋面工程3.1 钢结构安装主管工程师施工1周进行钢结构的吊装、连接和安装工作3.2 屋面施工施工队长施工1周进行屋面的安装和防水工程3.3 安装门窗及墙体主管工程师施工1周进行门窗和墙体的安装工作3.4 完成屋面验收质量检测员施工1周完成屋面工程后进行验收,确保工程质量符合要求4 室内装修及配套设施安装4.1 室内装修施工队长施工1周进行室内的装修工程,包括地面铺设、墙面装饰、天花板装修等4.2 安装配套设施主管工程师施工1周进行配套设施的安装工作,包括照明设备、消防设施、排水设备等4.3 完成室内验收质量检测员施工1周完成室内装修及配套设施安装后进行验收,确保工程质量符合要求5 竣工及验收5.1 清理场地施工队长竣工前1周进行工程结束后的场地清理,清理施工垃圾和材料5.2 施工总结及验收项目经理竣工前2周进行施工总结和工程验收,确保工程质量符合设计要求5.3 完成竣工验收项目经理竣工前1周完成竣工验收手续,确定工程交付使用以上为仓库工程施工流程表范本,实际工程施工需要根据具体情况进行调整。
一、项目名称:XX工程项目二、项目地点:XX市XX区XX路XX号三、项目负责人:张三四、施工日期:2022年3月1日-2022年12月31日五、施工内容:1. 土方工程:场地平整、土方开挖、土方回填等;2. 框架工程:主体结构施工、屋面结构施工等;3. 装饰工程:室内外装饰、水电安装等;4. 安装工程:电梯、空调、消防等;5. 道路工程:道路平整、道路绿化等。
六、施工安排:1. 早晨7:30-8:00,召开每日施工例会,传达上级指示,布置当日工作;2. 8:00-9:00,各施工班组进行班前会,明确工作内容、质量要求、安全措施等;3. 9:00-12:00,各施工班组按照计划进行施工,确保施工质量;4. 12:00-13:00,施工现场进行午餐休息;5. 13:00-17:00,继续进行施工,确保进度;6. 17:00-17:30,各施工班组进行班后会,总结当日工作,提出改进措施;7. 17:30-18:00,项目负责人进行现场巡查,检查施工质量、进度、安全等情况;8. 18:00-19:00,召开晚间会议,总结当日工作,布置次日工作。
七、施工进度安排:1. 3月1日-3月31日:完成场地平整、土方开挖;2. 4月1日-4月30日:完成土方回填、基础施工;3. 5月1日-5月31日:完成主体结构施工;4. 6月1日-6月30日:完成屋面结构施工;5. 7月1日-7月31日:完成室内外装饰、水电安装;6. 8月1日-8月31日:完成电梯、空调、消防等安装;7. 9月1日-9月30日:完成道路平整、道路绿化;8. 10月1日-10月31日:进行工程验收、交付使用。
八、质量要求:1. 施工过程中,严格按照设计图纸、规范要求进行施工;2. 确保施工质量达到国家标准;3. 定期进行质量检查,发现问题及时整改。
九、安全措施:1. 施工现场设置安全警示标志,确保施工安全;2. 加强安全教育,提高施工人员安全意识;3. 严格执行安全操作规程,杜绝安全事故发生;4. 配备必要的安全防护设施,确保施工人员安全。
第1篇一、项目概述本项目为XX市某工业园区新建厂房,总建筑面积为30,000平方米,包括生产车间、办公区域、仓储物流区等。
工程总投资约1.2亿元,预计工期为12个月。
自项目开工以来,施工单位严格按照合同约定,精心组织施工,确保工程进度和质量。
二、施工进度安排1. 施工准备阶段(1-2个月)此阶段主要完成以下工作:(1)施工现场的“三通一平”(通水、通电、通路、平整场地)。
(2)施工图纸的审查和会审,确保施工图纸的准确性和可行性。
(3)施工组织设计的编制,明确施工方案、施工顺序、施工工艺和施工质量要求。
(4)施工人员、施工机械、施工材料的准备。
2. 基础工程阶段(3-5个月)此阶段主要完成以下工作:(1)土方开挖及地基处理。
(2)基础垫层、基础混凝土浇筑。
(3)地下室结构施工。
3. 结构工程阶段(6-8个月)此阶段主要完成以下工作:(1)主体结构施工,包括柱、梁、板、墙等。
(2)屋面结构施工。
(3)楼梯、电梯等垂直交通设施施工。
4. 装饰装修工程阶段(9-10个月)此阶段主要完成以下工作:(1)室内外装饰装修,包括墙面、地面、顶面等。
(2)门窗安装。
(3)给排水、电气、消防等配套设施安装。
5. 竣工验收阶段(11-12个月)此阶段主要完成以下工作:(1)工程验收,包括质量验收、安全验收、消防验收等。
(2)工程资料整理和归档。
(3)交付使用。
三、施工进度实际情况1. 施工准备阶段(1-2个月)目前已完成施工现场的“三通一平”,施工图纸审查和会审已完成,施工组织设计已编制,施工人员、施工机械、施工材料已准备就绪。
2. 基础工程阶段(3-5个月)目前已完成土方开挖及地基处理,基础垫层、基础混凝土浇筑已完成,地下室结构施工正在进行中。
3. 结构工程阶段(6-8个月)目前已完成主体结构施工,包括柱、梁、板、墙等,屋面结构施工已完成,楼梯、电梯等垂直交通设施施工正在进行中。
4. 装饰装修工程阶段(9-10个月)目前已完成室内外装饰装修,门窗安装已完成,给排水、电气、消防等配套设施安装正在进行中。

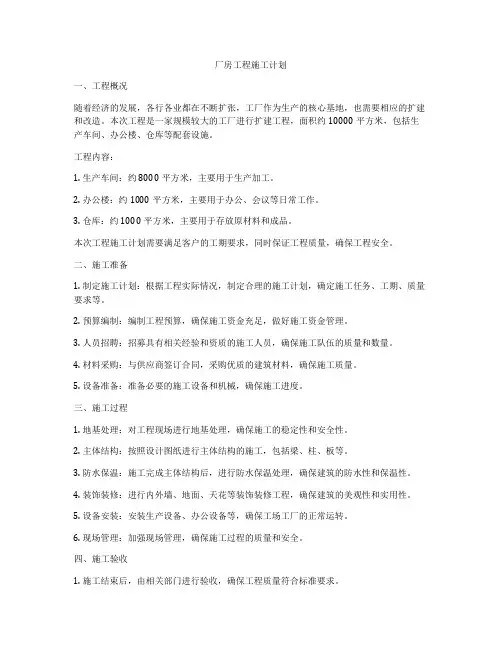

厂房工程施工计划一、工程概况随着经济的发展,各行各业都在不断扩张,工厂作为生产的核心基地,也需要相应的扩建和改造。
本次工程是一家规模较大的工厂进行扩建工程,面积约10000平方米,包括生产车间、办公楼、仓库等配套设施。
工程内容:1. 生产车间:约8000平方米,主要用于生产加工。
2. 办公楼:约1000平方米,主要用于办公、会议等日常工作。
3. 仓库:约1000平方米,主要用于存放原材料和成品。
本次工程施工计划需要满足客户的工期要求,同时保证工程质量,确保工程安全。
二、施工准备1. 制定施工计划:根据工程实际情况,制定合理的施工计划,确定施工任务、工期、质量要求等。
2. 预算编制:编制工程预算,确保施工资金充足,做好施工资金管理。
3. 人员招聘:招募具有相关经验和资质的施工人员,确保施工队伍的质量和数量。
4. 材料采购:与供应商签订合同,采购优质的建筑材料,确保施工质量。
5. 设备准备:准备必要的施工设备和机械,确保施工进度。
三、施工过程1. 地基处理:对工程现场进行地基处理,确保施工的稳定性和安全性。
2. 主体结构:按照设计图纸进行主体结构的施工,包括梁、柱、板等。
3. 防水保温:施工完成主体结构后,进行防水保温处理,确保建筑的防水性和保温性。
4. 装饰装修:进行内外墙、地面、天花等装饰装修工程,确保建筑的美观性和实用性。
5. 设备安装:安装生产设备、办公设备等,确保工场工厂的正常运转。
6. 现场管理:加强现场管理,确保施工过程的质量和安全。
四、施工验收1. 施工结束后,由相关部门进行验收,确保工程质量符合标准要求。
2. 检查施工过程中的施工记录和工程资料,确保施工过程合规。
3. 对工程施工质量进行评估,确保工程施工质量达到客户要求。
五、施工总结1. 经过努力的施工,本次工程顺利完成,达到客户的要求。
2. 在施工过程中,加强了现场管理,确保了施工质量和安全。
3. 今后将进一步提高施工质量,不断提升企业形象和竞争力。
钢结构厂房施工进度计划钢结构厂房的施工进度计划是整个工程顺利进行的重要保障,它直接关系到工程的质量、进度和安全。
本文将对钢结构厂房施工进度计划进行详细的分析和规划,以确保施工过程中能够有序进行,达到预期的效果。
首先,我们将对整个工程进行分阶段的规划和安排。
在工程开始之初,我们将进行详细的勘察和测量工作,确定地基的情况和钢结构的安装位置。
接着是对材料和设备的采购和调配,确保在施工过程中能够有充足的资源供应。
随后是施工队伍的组织和培训,保证施工人员具备必要的技术和安全意识。
最后是施工过程中的质量检验和安全监控,以确保施工过程中不会出现质量问题和安全隐患。
其次,我们将对每个阶段的工作量和时间进行详细的分析和计划。
在勘察和测量阶段,我们将确定具体的工作范围和时间节点,确保在规定的时间内完成相关工作。
在材料和设备采购阶段,我们将根据工程的实际需要,制定详细的采购计划和供货周期,以确保材料和设备的及时到位。
在施工队伍组织和培训阶段,我们将制定详细的培训计划和技术考核标准,确保施工人员具备必要的技术和素质。
在质量检验和安全监控阶段,我们将制定详细的检查计划和监控措施,确保施工过程中的质量和安全。
最后,我们将对整个工程的施工进度进行全面的监控和调整。
在施工过程中,我们将通过现场巡查和定期汇报的方式,及时了解施工进度和质量情况,确保工程能够按时按质完成。
同时,我们将根据实际情况,对施工进度和计划进行调整和优化,以确保工程能够顺利进行。
总之,钢结构厂房施工进度计划是工程顺利进行的重要保障,我们将通过详细的规划和安排,对每个阶段的工作量和时间进行详细的分析和计划,以及全面的监控和调整,确保工程能够按时按质完成。
希望通过我们的努力,能够为工程的顺利进行和顺利竣工,做出应有的贡献。
施工进度计划表范本六、基础分部工程施工进度计划表七、主体分部工程施工进度计划表注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
特此说明!八、轮廓总进度计划表计划施工工期:300天注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工。
③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。
施工进度计划网络图十、基础、主体阶段施工平面布置图十一、装修阶段施工平面布置图十二、施工机械需用量计划表十三、主要材料械需用量计划表十四、预制构件及半成品进场计划表十五、主要施工工具需用量计划表十六、安全设施料具需用量计划表注:用于安全设施、料具购置的开支为工程造价的2%左右。
施工工期及进度安排第一节工期安排外墙面贴砖,楼梯踏步找平,厕所沉箱找平三个工序计划工期为:从2020年5月21日算起,20xx年6月24日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将按照实际情况向后延迟),总工期34日,满足合同文件要求。
本栋管理人员将会加大人员,加强后勤保障工作,保证在规定的工期内完成本标段的所有施工任务,现对各主要分项(节点)工程施工进度计划分述如下,详见《施工进度计划横道图》。
第二节施工阶段划分与安排根据本工程所在的施工环境、施工内容、施工工期等方面的综合考虑,现将工程划分为三个施工阶段,具体如下:第一施工阶段完成三号楼19层以下外墙面贴砖工程2、第二施工阶段完成三号楼24层以下厕所沉箱找平工程3、第三施工阶段完成三号楼33以下楼梯踏步找平工程第三节工期保证体系工期保证体系框图见下图。
工期保证体系框图第四节工期进度保证措施根据合同的要求,结合工程的特点和本楼层的人员情况,施工中将采取以下措施确保总进度计划的实施。
一、从组织管理上保证工期1、本工程实行项目法施工,为便于管理和组织施工,满足施工需要,项目部下辖三个工区。
