钢结构厂房施工平面布置及施工进度计划表
- 格式:doc
- 大小:43.50 KB
- 文档页数:2
钢结构施工进度计划钢结构厂房工程施工进度计划及保证措施-钢结构厂房工程施工进度计划及保证措施编制依据本工程进度计划编制依据主要包括如下几个方面:(1)长虹空调生产基地搬迁暨扩能升级项目二标段项目比选文件以及答疑文件;(2)长虹空调生产基地搬迁暨扩能升级项目二标段设计图纸资料以及答疑文件;(3)比选文件关于工程进度的要求;(4)我公司根据本工程比选文件、设计图纸以及答疑文件确定的施工方案;(5)绵阳市近几年来的气象资料;(6)长虹空调生产基地搬迁暨扩能升级项目二标段项目施工场地条件。
进度计划编制的总体思路:(1)合理安排关键线路上的工作及各关键工序间的搭接;(2)合理安排非关键线路上工作的插入时间;(3)充分考虑必要的技术间隙时间;(4)充分考虑材料的采购、制作、供货周期;(5)充分考虑安装前期准备等所需的工作,尤其钢结构吊装单元的地面拼装,拼装场地的地面平整,吊车行走线路等;(6)钢结构的施工进度及施工顺序紧密结合土建的施工顺序;施工总进度计划计划开工日期:20XX年8月26日计划竣工日期:20XX年6月26日节点日期:基础工程20XX年10月31日前完成,主体工程20XX 年3月10日前完成,装饰装修工程20XX年6月26日前完成,20XX 年7月10日前具备工艺设备进场条件。
若我单位中标,将保证按以上工期要求完成。
详见附表四:计划开、竣工日期和施工进度横道图进度计划保证措施保证工期的组织体系(1)公司总部授权项目经理对本工程的工期负责,指导项目部制定工期保障计划和措施,在公司范围内对资源进行调配,公司职能部门为项目部提供技术、管理上的支持、服务和保障。
(2)公司项目管理负责人代表公司对本工程的工期保障计划与措施作出决策,指导项目经理执行工期保障计划、措施,对公司范围内投入到本工程的资源进行有效调配、平衡和监督,保证工程按网络计划节点实现。
(3)项目经理本工程工期保障计划与措施的制定者、决策者和领导实施者,对整个工程工期保障计划、措施和网络计划节点、总工期目标的组织、实施负责,是实现总工期目标的第一责任人。

整套施工进度计划网络图、横道图、平面图及相关附表基础分部工程施工进度计划表分部分项工程名称工程量计划天数施工进度备注2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40放样钉设龙门板/ 1 机械开挖土方2000m3 4 人工修整土方/ 2 浇灌垫层混凝土20m3 1 分中放样弹线/ 1 柱基模板安装450m2 3 地网柱基钢筋安装15t 2 柱基础混凝土浇灌530m3 3 拆模板及再次分中/ 1 短柱的模板安装150m2 1 浇灌短柱混凝土12m3 1 拆模及清理基底/ 1 组织基础结构验收/ 1 对基础混凝土养护/ 7 基础土方回填夯实1450m3 3 地梁模板安装430m3 3 地梁钢筋安装11t 2 地梁混凝土浇灌23m3 1主体分部工程施工进度计划表分部分项名称工程量计划天数施工进度05 10 15 20 25 30 35 40 45 50 55 60 65 70 75 80 85 90 95 100 105 110 115 120一层结构工程模板1600m2钢筋22t砼145m38二层结构工程模板1400m2钢筋20t砼135m38三层结构工程模板1400m2钢筋20t砼135m38四层结构工程模板1400m2钢筋20t砼135m38五层结构工程模板1400m2钢筋20t砼135m38六层结构工程模板1400m2钢筋20t砼135m38七层结构工程模板1400m2钢筋20t砼135m38屋面梯盖水箱模板200m2钢筋4t砼13m37一层填充砖墙内墙25m3、外墙18m3 5二层填充砖墙内墙75m3、外墙20m37三层填充砖墙内墙75m3、外墙20m37四层填充砖墙内墙75m3、外墙20m37五层填充砖墙内墙75m3、外墙20m37六层填充砖墙内墙75m3、外墙20m37七层填充砖墙内墙75m3、外墙20m37屋面栏杆栏板混凝土8m3、砌体8m38楼层栏杆栏板混凝土30m3、砌体458m310主体结构验收注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
钢结构厂房工程施工临时设施布置及临时用地表
一、施工现场平面布置
1、设施及材料堆场布置:由于本工程位于***有限公司院内,现场能堆放构件配件的场地不大,故合理布置现场临设,减少材料二次搬运是关键。
工期紧,材料品种多,材料的合理堆放有利于提高施工安装功效。
2、主要施工机械设备用电设配电箱,电源从配电房引入;因钢结构施工为干作业,施工基本无须用水,故主要生活用水从供水管网接出,设水表,用笼头。

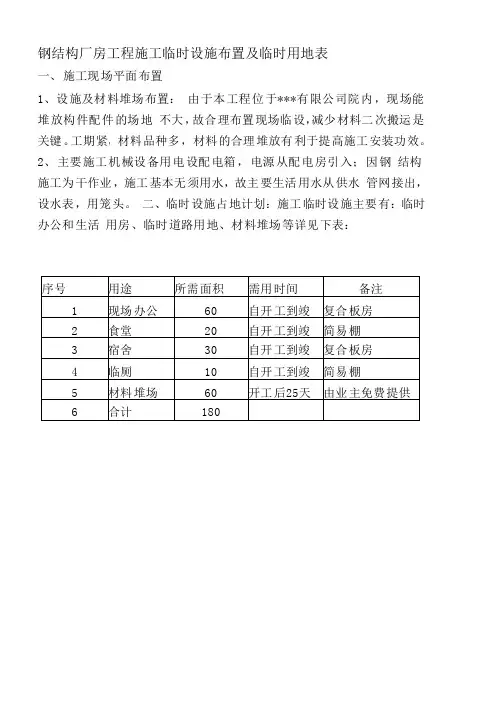

二、临时设施占地计划:施工临时设施主要有:临时办公和生活用房、临时道路用地、材料堆场等详见下表:
现场电力需求计划表
现场用水需求计划表
现场用水需求计划表。
钢结构厂房施工总进度计划及保证措施目录钢结构厂房施工总进度计划及保证措施 (1)第一节施工总进度计划 (2)第二节主要分部分项进度计划 (2)第三节施工工期完成的可行性分析 (4)第四节施工前期准备 (4)一、施工准备工作组织及时间安排 (4)二、技术准备 (6)三、施工现场准备 (6)四、管理人员和劳务队伍准备 (7)五、物资准备 (7)第五节确保工程进度技术措施 (8)一、加强劳动力的投入和管理 (8)二、强化各级生产管理 (8)三、严格推行网络施工,科学合理组织流水施工 (9)四、加强各工种的协调施工 (10)五、确保工程款项的合理控制 (11)第一节施工总进度计划本工程计划施工总工期为275个日历天(含节假日)。
我公司承诺在计划工期,保质、保量、高效、快速的完成所有施工任务,施工总进度计划表详见附表。
第二节主要分部分项进度计划1、桩基工程:本工程桩基形式为Ф1000、Ф1200、Ф1400三种桩径的人工挖孔桩组成,按照40天施工期考虑。
2、土方开挖:土方开挖时,我公司计划投入2台PC200、1台PC100挖土机和10辆5T自卸车进行施工,以保证土方开挖进度。
本工程土方工程量仅基槽承台等土方开挖,土方工程量较小,需现场留置部分余土回填,外运土方量少;计划在10天内全部完成土方开挖工程。
3、基础工程:基础工程计划根据施工设计后浇带分三个施工段进行间隔由南向北连续流水施工作业,每个施工段在10天左右完成基础结构施工。
4、主体工程:因为主体结构本工程只有三面附楼,首先施工南面五层附楼,后续施工东、西二侧厂房附楼。
主体框架结构(包括砌体)完成后即进行主体中间结构验收。
5、屋面工程:屋面工程在主体结构验收后即开始施工。
屋面施工相对较为独立,无后续工程,但为避开雨季,在确保工程质量尤其是防水质量的前提下,尽可能提早完成。
屋面工程计划在30天内完成。
6、钢结构专业安装工程:钢结构工程影响到土建施工外墙及主厂房地面等施工,与后期牵扯较大;基础结构施工期间进行钢结构预埋复核等工作,待土建工程框架一次结构主体封顶后钢结构专业分包即可提前进场进行钢结构主体安装;钢结构屋面板安装完成时间45天,即可进行主厂房土建地面面层等施工;钢结构包括屋面及外墙彩钢保温板全部安装工期时间为75天工期。
钢结构厂房施工进度计划
钢结构厂房是工业生产的重要场所,其施工进度直接关系到整
个工程的进展和质量。
因此,制定一份合理的施工进度计划对于保
障工程质量和进度具有重要意义。
首先,我们需要明确施工进度计划的编制原则。
在编制施工进
度计划时,需要充分考虑工程的实际情况,合理安排施工工序和时
间节点,确保施工过程中各项工作有条不紊地进行。
同时,还需要
充分考虑施工中可能出现的不可预测因素,合理留有一定的工期余地,以应对可能的延误和突发情况。
其次,施工进度计划需要明确各项工程节点和关键工序。
在制
定施工进度计划时,需要对工程的各个阶段和关键工序进行详细的
分析和规划,确定每个节点的具体工期和完成标准,确保各项工作
有序进行,避免出现工期交叉和资源浪费的情况。
另外,施工进度计划需要合理安排施工资源。
在编制施工进度
计划时,需要充分考虑施工所需的人力、物力和财力资源,合理安
排资源的使用和配置,确保施工过程中资源的充分利用和合理分配,提高施工效率和节约成本。
最后,施工进度计划需要及时跟进和调整。
在实际施工过程中,可能会出现各种不可预测的情况和问题,因此需要及时跟进施工进度,发现问题及时进行调整和优化,确保施工进度计划的实施和执
行效果。
综上所述,钢结构厂房施工进度计划的编制是一项复杂而又重
要的工作,需要充分考虑各种因素,合理安排工期和资源,保障工
程的质量和进度。
只有制定合理的施工进度计划,才能有效提高施
工效率,保证工程质量,实现工程的顺利进行。
钢结构厂房施工进度计划
1.1 标题引言
作为一个钢结构厂房的施工项目经理,施工进度计划是工程顺利进行的关键之一。
通过合理安排施工进度计划,可以确保工程的高效完成,避免因为进度延误而导致额外的成本和资源浪费。
1.2 编制施工进度计划的重要性
钢结构厂房的施工进度计划不仅仅是一份简单的计划表,它是整个工程的指导方针和时间表。
通过细致的分析和合理的安排,可以有效地控制工程的进度,提升工程的效率,确保工期的完美落地。
1.3 施工进度计划的内容要点
在编制钢结构厂房的施工进度计划时,需要考虑以下几个关键要点:工程项目的整体时间安排、施工工序的拆分和安排、关键节点的把控、资源的合理调配以及风险的评估和处理等。
只有综合考虑这些因素,才能制定出一份既科学又实用的施工进度计划。
1.4 施工进度计划的实施和监督
一份好的施工进度计划只有在实施和监督的过程中才能体现其价值。
项目经理需要不断跟踪工程进度,及时发现和解决问题,保证工程按照计划顺利进行。
同时,项目团队成员也需要密切合作,共同努力,确保施工进度计划的顺利执行。
1.5 结语
钢结构厂房施工进度计划是工程管理工作中至关重要的一环,它直接关系到工程的质量、进度和成本。
只有认真编制和严格执行施工进度计划,才能确保工程的顺利进行,让项目顺利完工。
希望每位项目经理都能认识到施工进度计划的重要性,努力做好相关工作。
钢结构生产进度计划
一、进度计划依据
本进度计划依据项目合同约定的工期要求制定。
二、主要工作内容
1. 材料采购
主要采购型钢、工字钢等钢材,按合同约定的品牌、规格、数量进行采购。
2. 制作钢结构
按照设计图纸要求,对钢材进行加工、切割、焊接,制作楼板、梁柱等钢结构。
3. 钢结构安装
将制作完成的钢结构运输到施工现场,使用起重机进行吊装,安装到位。
4. 质量检测
对钢结构的尺寸、焊缝等进行检查,确保质量符合要求和标准。
三、进度安排
1-2 周:材料采购
3-6 周:钢结构制作
7-10 周:钢结构安装
10-12 周:质量检测及整改
四、资源保障
1. 人员:指定作为项目负责人,落实技术人员、操作人员等。
2. 设备:起重机、焊机、检测设备等。
3. 资金:用于材料采购及人工费用。
五、注意事项
1. 材料采购要确保品质,不能降低标准以求进度。
2. 制作过程严格执行规程,安全第一。
3. 安装过程注意防护,避免人员伤害。
4. 检测结果不符合要求的,及时整改。
以上为钢结构生产进度计划,请各部门配合组织实施。
钢结构厂房施工方案(附详图)、钢结构厂房工程详尽施工方案一、钢结构现场安装(一)、现场安装方案概述本钢结构工程在结构形式是框架,结合构件形式、重量、就位位置和施工现场实际情况,及现场设置塔吊的各项起重参数性能,本工程钢结构采用综合安装方法进行。
1、钢结构现场安装方法:厂房框架柱、梁等构件重量都较轻,吊装主要采用NK250型25t汽车吊吊装吊就位。
2、钢结构现场安装顺序:钢结构吊装采用“先中间、后外侧,先柱后梁,先下后上”的原则。
在厂房的中间部位最先形成一稳定得框架体系,然后向两端进行推进、对称安装其余的钢柱、钢梁构件。
顺序如下图所示:单个厂房施工顺序示意图(从中间向两端)(二)主要安装构件情况分析本工程的主要构件为钢柱、钢梁、檩条、斜撑等构件。
钢材材质为Q345 B。
重量都不太重,具体如下:(三)起重设备选择和布置1、起重机的选择按现场平面布置图,共5个钢结构厂房钢结构工程需要安装,结合其起重性能和工况分析,现场配置NK250型25t汽车吊4台。
主要使用区域及用途如下:2、汽车起重机的工况性能如下表NK250型25t汽车吊额定总起重量表如下(单位:T):(四)钢结构安装工艺1、安装工艺整体流程(以冷冻库为例)地脚螺栓复测→钢构件卸车→构件进场检验→汽车吊直接吊装就位→地脚螺栓临时紧固→缆风绳临时拉结稳固→钢柱轴线位置、垂直度调整→钢柱螺栓和柱脚压板紧固、焊接→下一钢柱安装→钢柱间系杆安装→形成首个稳定的格构体系→钢屋架地面拼装成整体并双机抬吊就位,组成首个钢屋架→两侧对称安装柱、屋架体系→……→以此类推→安装完成,结构验收。
2、钢结构安装区域划分本工程共有肉类冷冻、肉类市场、蔬菜储藏、蔬菜市场、敞开式销售区五部分,按照施工流水段的划分,共分为五个区域,具体划分区域如下图所示。
3、钢结构整体安装顺序按照工程总体部署,拟安排两个施工队同时进行施工,五个区域的整体施工顺序为:一区、二区……五区。
对于同一个厂房,钢构件安装顺序采用以“减少误差,从中间向两端”的方法进行安装。
钢结构施工进度计划钢结构厂房工程施工进度计划及保证措施本协议是由甲方(施工单位)与乙方(业主)就钢结构厂房工程施工进度计划及保证措施达成的协议,双方共同遵守并执行。
本协议的目的是确保施工进度合理、保证工程质量,以及明确双方责任与义务。
一、施工进度计划1.甲方将根据工程的实际情况,制定详细的钢结构施工进度计划,包括起止日期、工作内容、工作量、所需资源等,并于开工前提交给乙方审核。
2.乙方应在接到计划后3个工作日内完成审核,并与甲方进行修改和确认,双方达成一致后,即可开始施工。
3.甲方应按照施工进度计划进行施工,确保按时完成各项工作。
二、施工保证措施1.甲方必须严格按照相关法律法规、工程标准和质量要求进行施工,保证工程质量达到设计要求。
2.甲方应建立健全的质量管理体系,指定专人负责施工质量的检查与验收,并及时解决发现的质量问题。
3.乙方有权对施工过程进行监督和抽查,甲方应予以配合并提供必要的技术支持。
4.甲方在施工过程中应注意安全问题,设置必要的安全警示标志,严格遵守施工现场的安全操作规程,确保施工过程中无人员伤亡事故发生。
三、违约责任1.若甲方未按照约定的施工进度完成工程,造成乙方经济损失的,甲方应承担相应的违约责任,并赔偿乙方的经济损失。
2.若甲方违反了施工保证措施的规定,导致工程质量不达标,乙方有权要求甲方进行整改,若甲方不予配合,乙方有权解除合同,并要求赔偿相关损失。
四、争议解决本协议的解释与执行均适用中华人民共和国的法律。
在履行本协议过程中,如发生争议双方应友好协商解决;如协商不成,应提交至相关司法机关裁决。
五、其他条款1.本协议自双方签字后生效,有效期至工程竣工验收合格之日。
2.本协议的附件为不可分割的部分,与本协议具有同等的法律效力。
甲方(施工单位):_____________ 乙方(业主):_____________签字:______________ 签字:______________日期:______________ 日期:______________附件列表1.钢结构施工进度计划:详细说明了起止日期、工作内容、工作量和所需资源等。
钢结构厂房施工进度计划一、前期准备工作。
在进行钢结构厂房施工之前,我们需要进行充分的前期准备工作。
首先,要对施工现场进行全面的勘察和测量,确保施工所需的空间和资源能够满足要求。
其次,需要制定详细的施工方案和进度计划,包括材料采购、施工队伍组织、安全防护措施等方面的安排。
同时,还需要与相关部门进行沟通协调,确保施工过程中不会受到外部因素的影响。
二、基础施工阶段。
在进行钢结构厂房施工的过程中,基础施工是至关重要的一步。
我们将首先进行地基处理和基础浇筑工作,确保厂房的基础稳固可靠。
同时,还需要进行地下管道的敷设和检测,以及相关设备的安装和调试工作。
这一阶段的施工需要严格按照计划进行,确保施工质量和进度。
三、钢结构安装阶段。
钢结构的安装是整个厂房施工过程中的关键环节。
在这一阶段,我们将组织专业的施工队伍进行钢结构的吊装和安装工作,确保每一根钢梁和钢柱都能准确地安装到位。
同时,还需要进行焊接和连接工作,确保钢结构的牢固和稳定。
在这一阶段,安全和质量是我们最为关注的重点,我们将严格执行相关的安全规定和标准,确保施工过程中不会发生任何安全事故。
四、封顶和内部装修阶段。
一旦钢结构安装完成,我们将进行厂房的封顶工作。
这一阶段需要进行屋面和墙面的封闭工作,确保厂房能够有效地防水和隔热。
同时,还需要进行内部装修和设备安装工作,包括电气设备、通风设备、消防设备等的安装和调试。
在这一阶段,我们将严格按照施工计划进行,确保厂房的内部装修和设备安装能够按时完成。
五、竣工验收和交付阶段。
在厂房施工完成之后,我们将进行竣工验收和交付工作。
这一阶段需要对厂房的各项设施进行全面的检查和测试,确保所有设备和设施能够正常运行。
同时,还需要进行相关手续的办理和文件的归档工作,确保厂房能够按时交付使用。
在这一阶段,我们将严格按照相关标准和要求进行验收和交付工作,确保厂房的质量和安全。
总结:钢结构厂房施工进度计划是整个施工过程中的重要组成部分,我们将严格按照计划进行,确保施工质量和进度。
钢结构夹层施工进度安排
为了更好的完成XXX项目4层的夹层钢构工程,特编制此施工计划。
夹层钢结构安装计划如下:
1月1日1月至3日,与加工厂签订合同,开始加工钢构件;
1月18日,工程加工完毕(同时,业主在此期间应做好三通一平);1月13日至2月12日,春节调休;
2月10日重返XXX市;
2月11日至2月13日施工队进场,并开始安排相关事宜;
2月14日至2月16日钢构件进场,并开始吊装;
2月17日至2月20日安装预埋件(化学锚栓)并同时安装行车;
2月21日至2月25日吊装钢柱完毕;
2月26日至3月8日钢梁吊装完毕;
3月9日至3月18日钢平台铺装完毕;
3月19日至3月25日钢楼梯安装完毕;
3月26日至3月29日防火油漆涂装完毕;
3月29日自检完毕;
3月30日监理验收;
3月31日业主验收合格。
1。
一、项目概况项目名称:XX工业园区厂房工程建设单位:XX公司施工单位:XX建筑有限公司工程地点:XX工业园区工程规模:占地面积XX平方米,建筑面积XX平方米结构形式:框架结构设计使用年限:50年二、施工进度计划1. 施工准备阶段(1个月)(1)施工图纸会审及设计交底;(2)组织施工人员进场,进行施工技术培训;(3)办理施工许可证及各项报批手续;(4)进行施工现场的场地平整、排水、道路等基础建设。
2. 地基基础施工阶段(2个月)(1)土方开挖及地基处理;(2)桩基施工;(3)承台、基础梁施工;(4)基坑支护及降水。
3. 主体结构施工阶段(4个月)(1)柱、梁、板施工;(2)楼梯、电梯井施工;(3)屋面结构施工;(4)墙体砌筑及抹灰。
4. 装饰装修阶段(3个月)(1)室内外抹灰、腻子施工;(2)门窗安装;(3)室内外墙面涂料、石材、瓷砖等装饰材料施工;(4)强弱电线路敷设、灯具、插座安装;(5)给排水管道、阀门、卫生洁具安装;(6)通风、空调、消防等系统安装。
5. 设备安装阶段(1个月)(1)电梯、配电箱等设备安装;(2)消防、安防等系统设备安装;(3)给排水、强弱电等设备调试。
6. 验收及交付使用阶段(1个月)(1)组织工程验收,办理竣工验收手续;(2)交付使用前的清理、打扫;(3)培训物业管理人员及用户。
三、施工进度安排1. 施工准备阶段(1个月)(1)第1周:组织施工人员进场,进行施工技术培训;(2)第2周:办理施工许可证及各项报批手续;(3)第3周:进行施工现场的场地平整、排水、道路等基础建设;(4)第4周:完成施工图纸会审及设计交底。
2. 地基基础施工阶段(2个月)(1)第1-2周:土方开挖及地基处理;(2)第3-4周:桩基施工;(3)第5-6周:承台、基础梁施工;(4)第7-8周:基坑支护及降水。
3. 主体结构施工阶段(4个月)(1)第1-2周:柱、梁、板施工;(2)第3-4周:楼梯、电梯井施工;(3)第5-6周:屋面结构施工;(4)第7-8周:墙体砌筑及抹灰。
