8-4物料提升机安装验收相关资料
- 格式:doc
- 大小:135.50 KB
- 文档页数:11

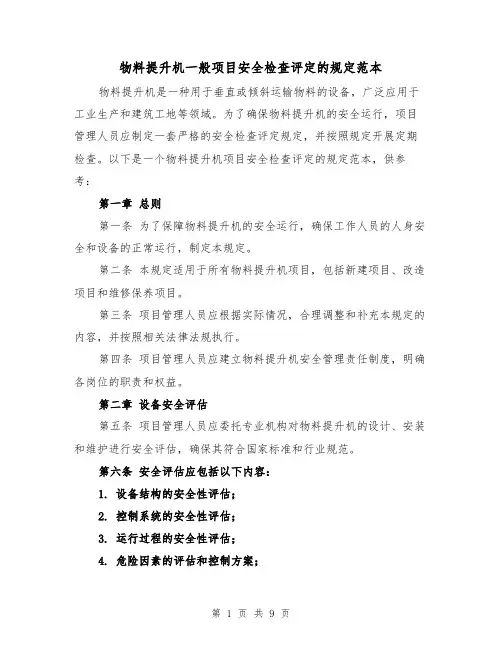

物料提升机一般项目安全检查评定的规定范本物料提升机是一种用于垂直或倾斜运输物料的设备,广泛应用于工业生产和建筑工地等领域。
为了确保物料提升机的安全运行,项目管理人员应制定一套严格的安全检查评定规定,并按照规定开展定期检查。
以下是一个物料提升机项目安全检查评定的规定范本,供参考:第一章总则第一条为了保障物料提升机的安全运行,确保工作人员的人身安全和设备的正常运行,制定本规定。
第二条本规定适用于所有物料提升机项目,包括新建项目、改造项目和维修保养项目。
第三条项目管理人员应根据实际情况,合理调整和补充本规定的内容,并按照相关法律法规执行。
第四条项目管理人员应建立物料提升机安全管理责任制度,明确各岗位的职责和权益。
第二章设备安全评估第五条项目管理人员应委托专业机构对物料提升机的设计、安装和维护进行安全评估,确保其符合国家标准和行业规范。
第六条安全评估应包括以下内容:1. 设备结构的安全性评估;2. 控制系统的安全性评估;3. 运行过程的安全性评估;4. 危险因素的评估和控制方案;5. 监测和报警系统的安全性评估。
第七条安全评估结果应及时记录,并采取相应的安全措施和改进措施。
第八条项目管理人员应建立健全设备安全档案,包括设计文件、安装验收报告、运行记录和维修记录等。
第三章安全检查与评估第九条项目管理人员应制定定期的安全检查计划,并明确检查内容、检查周期和检查责任人。
第十条安全检查内容应包括以下方面:1. 系统运行状态的检查;2. 设备结构和关键部位的检查;3. 安全保护装置的完好性检查;4. 控制系统的有效性和可靠性检查;5. 电气设备的安全性检查;6. 机械零部件和传动装置的检查;7. 危险因素的排查和评估;8. 运行记录和维修记录的检查。
第十一条安全检查应采取现场勘查和技术检查相结合的方式,确保检查结果的准确性和可靠性。
第十二条根据安全检查结果,项目管理人员应制定整改措施,并确保整改工作的及时性和有效性。
物料提升机(龙门吊)安全检查标准物料提升机发生事故的主要原因:一是自己生产自己使用,设计不合理;二是安全装置不能满足规范规定,流于形式;三是缆风绳与建筑物连接不符合要求,使用中架体晃动大,失稳;四是提升机安装后,不经验收,给使用带来隐患。
因此,检查标准中将架体制作,限位保险装置,架体稳定,提升钢丝绳,楼层卸料平台,吊篮及安装验收都列为保证项目作为检查重点。
1.1、架体制作1、自制架体的设计应有计算书,并经上级审批。
2、自制架体制作应符合设计要求和规范要求。
3、使用厂家生产的产品,应具有建筑安全监督管理部门准用证。
1.2、限位保险装置1、吊篮应设置停靠装置,并可靠有效。
2、吊篮应设置断绳保护装置。
当吊篮悬挂或运行中发生断绳时,应能可靠地将其停住并固定在架体上。
其滑落行程,在吊篮满载时,不得超过1m.3、应设置超高限位装置,并可靠有效。
4、提升机宜选用可递式卷扬机,高架提升机(提升高度31~150mm为高架)不得选用摩擦式卷扬机。
5、使用摩擦式卷扬机超高限位不得采用断电方式。
6、高架提升机应设置下极限限位器、缓冲器、超载限制器及断绳保护装置、弹塞保险,并可靠有效。
1.3、架体稳定1、缆风绳:⑴缆风绳必须使用圆股钢丝绳。
⑵钢丝绳直径应不小于9.3mm,缆风绳角度应在45度~60度之间。
⑶架高在20m以下(含20m)时,应设一组(4~8根)缆风绳;架高在21~30m 时,应设不少于二组缆风绳。
⑷地锚埋置深度应符合方案设计要求。
一般宜采用水平式地锚,当土质坚实,地锚受力小于15KN时,也可选用桩式地锚。
2、与建筑结构连接⑴连墙杆位置应符合规定要求。
⑵连墙杆连接应确保牢固可靠。
其间隔一般不宜大于9m,且在建筑物的顶层必须设置一组。
⑶附墙架与架体及建筑之间,均应采用刚性件连接,并形成稳定结构,连墙杆不得与脚手架连接。
严禁使用铅丝绑扎。
⑷连墙杆材质和连接方法应符合方案要求。
1.4、钢丝绳1、钢丝绳磨损不应超过报废标准。
物料提升机(龙门架、井字架)检查标准一、架体制作架体形式为门架式和井架式,并规定提升机构是以地面卷扬机为动力、沿导轨做垂直运行的提升机。
1.物料提升机架体应符合下列规定:(1)物料提升机必须使用厂家生产的定型产品,必须经法定部门鉴定检验合格;(2)提升机的设计、制造、安装和使用,必须符合《龙门架及井架物料提升机安全技术规范》的要求;(3)禁止使用企业自己生产制造的物料提升机。
二、限位保险装置2.吊篮停靠装置物料提升机是只准运送物料不准载人的提升设备,物料提升机必须按照要求设置安全停靠装置。
(1)安全停靠装置。
当吊篮运行到位时,停靠装置能将吊篮定位,并能可靠地承担吊篮自重、额定荷载及吊篮内作业人员和运送物料时的工作荷载。
安全检查时应做动作试验验证。
(2)断绳保护装置。
是安全停靠的另一种型式,即当吊篮运行到位作业人员进入吊篮内作业,或当吊篮上下运行中,若发生断绳时,此装置迅速将吊篮可靠地停住并固定在架体上,确保吊篮内作业人员不受害。
此种装置可靠性差,必须在装有断绳保护装置的同时,还要求有安全停靠装置。
3.安全装置应定型化物料提升机虽具有安全装置,但从实际运行中和动作试验中考核,其灵敏度、可靠度都不能满足要求,从而影响生产达不到安全效果。
各种安全装置从设计、使用到定型,应该是一个不断完善的过程,大家推广使用的应该是既灵敏可靠又构造简单便于管理的装置。
4.超高限位装置或称上极限限位器,主要作用是限定吊篮的上升高度,(吊篮上升的最高位置与天梁最低处的距离不应小于3m),安全检查时应做动作试验验证。
(D当动力采用可逆式卷扬机时,超高限位可采取切断提升电源方式,电机自行制动停车,再开动时电机反转使吊篮下降。
(2)当动力采用摩擦式卷扬机时,超高限位不准采用切断提升电源方式,否则会发生因提升电源被切断,吊篮突然滑落的事故。
应采用到位报警(响铃)方式,以提示司机立即分离离合器,并用手刹制动,然后慢慢松开制动使吊篮滑落。

建筑起重机械设备安装(拆卸)审核表
注:本表为安装、拆卸审核通用表格,在使用时应将不适用的文字划掉;如工作内容为“安装”,把表中“拆卸”二字划掉。
物料提升机基础验收记录表
注:1. 对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
2. 本表中地基承载力、基础混凝土强度等级和厚度及水平度的数值适用于安装高度小于
30m的物料提升机,30m及以上的物料提升机的相关数值应按设计规定进行检查。
物料提升机安装自检表
安装单位(盖章):编号:
注:对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
物料提升机安装验收记录表
施工升降机(物料提升机)加节附着验收记录表
注:对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
物料提升机每日使用前检查表
注:对不符合要求的项目应在备注栏具体说明物料提升机每月检查表
编号:
注:1. 检查结论填写:同意继续使用、限制使用或不准使用,立即停工整改;
2. 对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
2024年物料提升机的使用与管理规定提升机安装后,应由主管部门组织按照本规范和设计规定进行检查验收,确认合格发给使用证后,方可交付使用。
使用前和使用中的检查宜包括下列内容:(一)、使用前的检查:1.金属结构有无开焊和明显变形;2.架体各节点连接螺栓是否紧固;3.附墙架、缆风绳、地锚位置和安装情况;4.架体的安装精度是否符合要求;5.安全防护装置是否符合要求;6.卷扬机的位置是否合理;7.电气设备及操作系统的可靠性;8.信号及通讯装置的使用效果是否良好清晰;9.钢丝绳、滑轮组的固接情况;10.提升机与输电线路的安全距离及防护情况。
(二)、定期检查。
定期检查每月进行1次,由有关部门和人员参加,检查内容包括:1.金属结构有无开焊、锈蚀、永久变形;2.扣件、螺栓连接的紧固情况;3.提升机构磨损情况及钢丝绳的完好性;4.安全防护装置有无缺少、失灵和损坏;5.缆风绳、地锚、附墙架等有无松动;6.电气设备的接地(或接零)情况;7.断绳保护装置的灵敏度试验。
(三)、日常检查。
日常检查由作业司机在班前进行,在确认提升机正常时,方可投入作业。
检查内容包括:1.地锚与缆风绳的连接有无松动;2.空载提升吊篮做1次上下运行,验证是否正常,并同时碰撞限位器和观察安全门是否灵敏完好;3.在额定荷载下,将吊篮提升至离地面1~2m高度停机,检查制动器的可靠性和架体的稳定性;4.安全停靠装置和断绳保护装置的可靠性;5.吊篮运行通道内有无障碍物;6.作业司机的视线或通讯装置的使用效果是否清晰良好。
(四)、操作使用及注意事项1.操作者必须持建筑行政主管部门颁发的操作证上岗,应熟悉本设备技术性能,能熟练掌握吊篮升降,特别是吊篮距平台3-5m高度位置时,注意及时停机,禁止吊篮冲顶和坠地。
卷扬机出现故障时,及时拉断总闸;2.使用吊篮前必须检查各连接件是否可靠,钢丝绳是否断股,升降机是否灵活,安全防护装置是否灵活可靠;3.交接班交待运行情况,发现故障应停机修理,禁止机械带病作业;4.停机一段时间后,应先进行空机运行检查,然后才能带载运行;5.禁止超载、偏载运行,禁止带人运行。

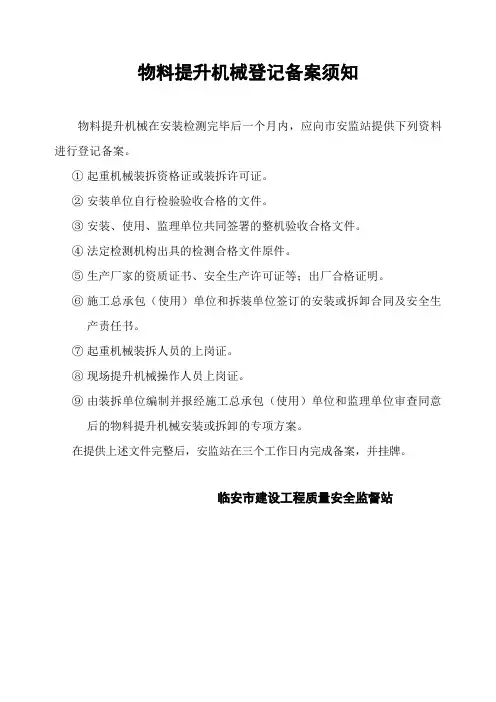

物料提升机械登记备案须知物料提升机械在安装检测完毕后一个月内,应向市安监站提供下列资料进行登记备案。
①起重机械装拆资格证或装拆许可证。
②安装单位自行检验验收合格的文件。
③安装、使用、监理单位共同签署的整机验收合格文件。
④法定检测机构出具的检测合格文件原件。
⑤生产厂家的资质证书、安全生产许可证等;出厂合格证明。
⑥施工总承包(使用)单位和拆装单位签订的安装或拆卸合同及安全生产责任书。
⑦起重机械装拆人员的上岗证。
⑧现场提升机械操作人员上岗证。
⑨由装拆单位编制并报经施工总承包(使用)单位和监理单位审查同意后的物料提升机械安装或拆卸的专项方案。
在提供上述文件完整后,安监站在三个工作日内完成备案,并挂牌。
临安市建设工程质量安全监督站起重机械安装验收备案须知塔机、人货梯在安装检测完毕后一个月内,应向市安监站提供下列文件进行备案登记。
⑩起重机械基础打桩记录、桩产品合格证、基础隐蔽工程验收书、砼试块报告、钢筋质保书及试拉报告、钢筋连接检验批质量验收记录、技术复核单。
⑪起重机械装拆资格证或塔机装拆许可证。
⑫安装单位自行检验验收合格的文件。
⑬安装、施工、监理单位共同签署的起重机械整机验收合格文件。
⑭法定起重机械检测机构出具的检测合格文件原件。
⑮生产厂家的资质证书、安全生产许可证等;出厂合格证明。
⑯施工总承包(使用)单位和拆装单位签订的安装或拆卸合同及安全生产责任书。
⑰起重机械装拆人员的上岗证。
⑱现场起重设备的驾驶、指挥、司索等上岗证。
⑲由装拆单位编制并报经施工总承包(使用)单位和监理单位审查同意后的起重机械安装或拆卸的专项方案。
在提供上述文件完整后,安监站在三个工作日内完成备案,并挂牌。
临安市建设工程质量安全监督站物料提升机安装验收书工程名称:施工单位:验收日期:备案日期:临安市建设工程质量安全监督站施工物料提升机安装检验记录说明:1、本验收书一式四份,使用单位、安装单位、主管单位、市安监站各一份。
2、检点记录样,应用文字或数据填写,主要问题可填写在相应空格栏内;结论栏用“符合”或“不符合”字样填写。
物料提升机安装验收规范篇一:龙门架及井架物料提升机安全技术规范JGJ88-2010龙门架及井架物料提升机安全技术规范JGJ 88-2010前言根据住房和城乡建设部《关于印发(2008年工程建设标准规范制定、修订计划(第一批)>的通知》(建标[2008]102号)的要求,规范编制组经深入调查研究,认真总结实践经验,并在广泛征求意见的基础上,修订本规范。
本规范的主要技术内容:1.总则;2.术语;3.基本规定;4.结构设计与制作;5.动力与传动装置;6.安全装置与防护设施;7.电气;8.基础、附墙架、缆风绳与地锚;9.安装、拆除与验收;10.检验规则与试验方法;11.使用管理。
本规范修订的主要技术内容:1.规定物料提升机额定起重量不宜超过160kN,安装高度不宜超过30m,安装高度超过30m的物料提升机增加限制条件;2.增加对曳引轮直径与钢丝绳直径的比值、钢丝绳在曳引轮上的包角及曳引力自动平衡装置的规定;3.增加对起重量限制器和防坠安全器的规定;4.对防护围栏、停层平台及平台门的强度、安装高度和安装位置提出具体的规定;5.附录中增加物料提升机安装验收表。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
本规范由住房和城乡建设部负责管理和对强制性条文的解释,由天津市建工集团(控股)负责具体技术内容的解释。
在执行过程中如有意见或建议,请寄送天津市建工集团(控股)。
1 总则1.0.1 为使龙门架及井架物料提升机(以下简称物料提升机)的设计、制作、安装、拆除及使用符合安全技术要求,保证物料提升机安装、拆除、施工作业及人身安全,制定本规范。
1.0.2 本规范适用于建筑工程和市政工程所使用的以卷扬机或曳引机为动力、吊笼沿导轨垂直运行的物料提升机的设计、制作、安装、拆除及使用。
不适用于电梯、矿井提升机及升降平台。
1.0.3 物料提升机的设计、制作、安装、拆除及使用,除应符合本规范外,尚应符合国家现行有关标准的规定。
物料提升机安装验收记录一、安装前准备工作1.按照设计方案要求,对物料提升机的安装场地进行清理,确保场地干净整洁。
2.根据设备的尺寸和要求,进行场地的测量并确定设备的安装位置、高度和水平度等。
3.资料准备:根据设计图纸和施工方案要求,准备好设备安装所需的工具和材料等。
二、物料提升机安装过程1.设备吊装:使用吊车或起重机将提升机设备吊装到指定位置。
2.安装底座:根据设计图纸和施工方案要求,安装提升机的底座。
底座的安装必须符合底座设计图纸和施工方案的要求。
3.安装导轨:根据设计图纸和施工方案要求,安装提升机设备的导轨。
导轨的安装必须符合导轨设计图纸和施工方案的要求。
4.安装驱动系统:根据设计方案和施工方案要求,安装提升机设备的驱动系统。
驱动系统的安装必须符合驱动系统设计图纸和施工方案的要求。
5.安装自动控制系统:根据设计图纸和施工方案要求,安装提升机设备的自动控制系统。
控制系统的安装必须符合控制系统设计图纸和施工方案的要求。
6.连接电源和管路:根据控制系统和驱动系统的要求,将电源和管路连接到设备上。
7.构建防护设施:根据设计图纸和安全要求,对设备进行防护和警示标识,确保设备的安全运行。
三、安装验收为了确保物料提升机的安装质量和设备的安全运行,需要进行验收。
验收应包括以下内容:1.安装质量检查:验收人员应对物料提升机各个部分进行检查,确保安装符合设计图纸和施工方案的要求。
2.试运行:验收人员应进行试运行,测试设备是否符合设计要求。
3.安全检查:验收人员应对设备的各个保护和安全装置检查,同时测试安全装置是否正常工作。
4.保养和维护:验收人员应对设备进行保养和维护,确保设备的长期使用。
四、结论经过严格的安装和验收,物料提升机已经符合设计要求,所有的安全装置和设备运行都正常。
该设备可以投入使用,但是在使用过程中,应经常进行维护和保养,确保设备的安全运行。
物料提升机安装施工方案一、项目概述本项目是对物料提升机进行安装施工,旨在提高生产效率和物料搬运的便捷性。
物料提升机是一种用于垂直运输物料的设备,适用于工厂、仓库等场所的物料搬运需求。
二、施工准备工作1. 确定物料提升机的安装位置和布局,根据现场实际情况确定设备的大小和型号。
2. 准备施工所需的工具和设备,包括起重机、安装工具、螺丝刀等,确保施工过程中的顺利进行。
3. 获得物料提升机的相关技术资料和说明书,确保施工过程中的准确性和安全性。
4. 开展施工前的安全技术交底,对施工人员进行培训,提高其安全意识和操作技能。
三、施工步骤1. 进行物料提升机底座的安装,根据设备的型号和尺寸进行相应的基础处理,确保设备稳固可靠。
2. 安装主体结构,根据物料提升机的特点和安装要求进行设备的立柱、传动系统、导轨等核心部件的安装。
3. 安装电气控制系统,包括电机、电缆、控制柜等组件的连接,确保物料提升机的正常运转和安全性。
4. 进行试运行和调试,对物料提升机进行各项性能测试,确保设备运行稳定、安全可靠。
5. 完善安全保护措施,包括设置安全门、防护栅栏等设施,确保操作人员的安全和设备的正常使用。
四、施工注意事项1. 施工过程中要严格按照设备的安装说明和施工零件图纸进行施工,确保安装的准确性和安全性。
2. 所有电气设备必须符合相关安全规范和标准,确保施工过程的安全性和设备的稳定性。
3. 施工现场要保持整洁,严禁乱堆乱放,确保施工过程中的安全性和操作的便捷性。
4. 施工人员必须经过相关培训和持证上岗,具备相应的操作技能和安全意识。
五、施工验收1. 完成物料提升机的安装施工后,应进行验收,包括设备的性能测试和安全性评估。
2. 对物料提升机的运行情况进行检查,确保设备的正常运转和搬运效率。
3. 对安装施工过程中的文件和相关资料进行整理和汇总,确保施工记录的完整性和准确性。
4. 完成施工的整理和清理工作,确保施工现场的整洁和安全。
安全验收资料资料8.1 建筑施工起重机械治理8.1.1 建筑施工起重机械设备登记汇总表8.1.2 建筑施工起重机械治理名目8.1.3 建筑施工起重机械安装〔拆卸〕告知单8.1.4 建筑施工起重机械安装〔拆卸〕专项方案报审表8.1.5 建筑施工起重机械安装〔拆卸〕专项方案审批表〔总承包单位〕8.1.6 建筑施工起重机械安装〔拆卸〕专项方案审批表〔分包单位〕8.1.7 建筑施工起重机械安装〔拆卸〕单位条件审核表8.1.8 建筑施工起重机械安装、使用验收检查资料8.1.8.1 塔式起重机安装验收相关资料8.1.8.1-1 建筑施工起重机械〔塔式起重机〕固定混凝土基础验收表8.1.8.1-2 建筑施工起重机械〔塔式起重机〕预制拼装基础验收表8.1.8.1-3 建筑施工起重机械〔塔式起重机〕轨道基础验收表8.1.8.1-4 建筑施工起重机械〔塔式起重机〕安装前检查表8.1.8.1-5 建筑施工起重机械〔塔式起重机〕安装自检表8.1.8.1-6 建筑施工起重机械〔塔式起重机〕安装检测报告8.1.8.1-7 建筑施工起重机械〔塔式起重机〕安装验收记录表8.1.8.1-8 建筑施工起重机械〔塔式起重机〕使用登记证8.1.8.2 施工升降机安装验收相关资料8.1.8.2-1 建筑施工起重机械〔施工升降机〕基础验收表8.1.8.2-2 建筑施工起重机械〔施工升降机〕安装前检查表8.1.8.2-3 建筑施工起重机械〔施工升降机〕安装自检表8.1.8.2-4 建筑施工起重机械〔施工升降机〕安装检测报告8.1.8.2-5 建筑施工起重机械〔施工升降机〕安装验收记录表8.1.8.2-6 建筑施工施工起重机械〔施工升降机〕使用登记证8.1.8.3 物料提升机安装验收相关资料8.1.8.3-1 建筑施工起重机械〔物料提升机〕基础验收表8.1.8.3-2 建筑施工起重机械〔物料提升机〕安装自检表8.1.8.3-3 建筑施工起重机械〔物料提升机〕安装检测报告8.1.8.3-4 建筑施工起重机械〔物料提升机〕安装验收记录表8.1.8.3-5 建筑施工起重机械〔物料提升机〕使用登记证8.1.9 建筑施工起重机械运转及交接班记录8.1.10 建筑施工起重机械故障修理及验收记录8.1.11 建筑施工起重机械〔塔式起重机〕日常爱护保养表8.1.12 建筑施工起重机械〔施工升降机〕日常爱护保养表8.1.13 建筑施工起重机械〔物料提升机〕日常爱护保养表8.1.14 建筑施工起重机械〔塔机〕定期爱护保养表8.1.15 建筑起重机械〔施工升降机〕定期爱护保养表8.1.16 建筑施工起重机械〔物料提升机〕定期爱护保养表8.1.17 施工升降机定期坠落试验记录表8.1.18 建筑施工起重吊装机具验收表8.2 建筑施工工具式脚手架治理8.2.1 建筑施工工具式脚手架登记表8.2.2 建筑施工工具式脚手架治理名目8.2.3 建筑施工工具式脚手架安装〔拆卸〕告知单8.2.4 建筑施工工具式脚手架安装〔拆卸〕专项方案报审表8.2.5 建筑施工工具式脚手架安装〔拆卸〕专项方案审核表8.2.6 建筑施工工具式脚手架安装(拆卸)分包单位审核表8.2.7 建筑施工工具式脚手架安装、使用验收检查资料8.2.7.1 附着式升降脚手架安装、使用验收检查资料8.2.7.1-1 附着式升降脚手架首次安装后自检表8.2.7.1-2 附着式升降脚手架安装检测报告8.2.7.1-3 附着式升降脚手架安装验收表8.2.7.1-4 附着式升降脚手架使用登记证8.2.7.1-5 附着式升降脚手架提升、下降作业前检查表8.2.7.1-6 附着式升降脚手架日常爱护检查表8.2.7.2 高处作业吊篮安装、使用验收检查资料8.2.7.2-1 高处作业吊篮安装自检表8.2.7.2-2 高处作业吊篮安装检测报告8.2.7.2-3 高处作业吊篮安装验收表8.2.7.2-4 高处作业吊篮使用登记证8.2.7.2-5 高处作业吊篮日常爱护检查表8.3 建筑施工厂〔场〕内机动车辆及桩工机械治理8.3.1 建筑施工厂〔场〕内机动车辆、桩工机械登记表8.3.2 建筑施工厂〔场〕内机动车辆、桩工机械检测报告8.3.3 建筑施工厂〔场〕内机动车辆验收表8.3.4 建筑施工桩工机械验收表8.4 建筑施工中、小型施工机具治理8.4.1 建筑施工中、小型施工机具登记表8.4.2 建筑施工中、小型施工机具验收记录表8.4.3 建筑施工机具〔气瓶〕验收记录表建筑施工起重机械安装〔拆卸〕专项方案报审表工程名称:表8.1.5 建筑施工起重机械安装〔拆卸〕专项方案审核表表8.1.6 建筑施工起重机械安装〔拆卸〕专项方案审核表〔分包单位〕表8.1.8.1-1 建筑施工起重机械〔塔式起重机〕固定混凝土基础验收表表8.1.8.1-2 建筑施工起重机械〔塔式起重机〕预制拼装基础验收表表8.1.8.1-3 建筑施工起重机械〔塔式起重机〕轨道基础验收表表8.1.8.1-4 建筑施工起重机械〔塔式起重机〕安装前检查表表8.1.8.1-5 建筑施工起重机械〔塔式起重机〕安装自检表〔续表一〕〔续表二〕〔续表三〕注:1. 表中序号打〝*〞为保证项目,其他为一样项目;2. 表中打〝—〞的表示该处不必填写,而只需在相应〝备注〞中说明即可;3. 关于不符合要求的项目应在备注栏具体说明,关于要求量化的参数应按规定量化在备注栏内;4. 表中d表示钢丝绳公称直径;5. 钢丝绳磨损量=[(公称直径-实测直径)/公称直径]×100%;6. 首次安装及每次附着顶升后,安装单位均应按此表对塔式起重机进行自检。
物料提升机安装安全验收表序号验收项目验收内容验收结果自检项目部验1管理提升架体实际安装高度是否超出设计所允许的最大高度。
2 提升机及料台是否有针对性对强,审批手续齐全的安、拆方案;是否有安全技术交底3 提升机是否有产品合格证、使用说明书、产品标牌。
4 是否制定使用过程的操作规程、管理制度和检修制度。
5 安装人员是否按高处作业人员要求,持证上岗。
6 操作人员(专职司机)是否定人、定机、持证上岗。
7 是否悬挂《操作规程》、“警示标牌”和“限载标牌”。
8基础高架基础是否经过设计。
9 低架基础是否做到:①土层压实后承载力≥80Kpa;②浇筑C20砼;厚度达到300mm;③表面平整,水平度偏差≤10mm。
10 基础排水措施是否良好。
11附墙架附墙架的设置是否做到垂直间隔≤8m,且在建筑物顶层设置一组。
12 附墙架与架体和建筑物之间是否为刚性连接,并形成了稳定结构。
13 附墙架是否杜绝了和脚手架、接料平台相连接。
14 是否能够保证架体顶部自由高度≤6m。
15 提升机的架体和缆风绳的位置是否靠近或跨越架空输电线路,如果靠近、跨越是否能够保持最小安全距离,并采取安全防护措施。
16安全及精度架体各节点螺栓是否齐全有效,连接紧固。
17 第一次使用的提升机。
架体安装的垂直度偏差是否小于架体高度的‰;多次使用过的提升机,架体安装的垂直度偏差是否小于架体高度的3‰,并≤200mm。
18 井架截面内,两对角线公差是否≤最大边长的名义尺寸的3‰。
19 导轨接点截面错拉是否≤1.5mm。
20 吊篮导靴与导轨斩安装间隙是否控制在5-10mm以内。
21卷扬机与钢丝绳高架是否杜绝使用了摩擦式卷扬机。
22 卷扬机是否安装在平整坚实的位置上,并做到远离危险作业区,视线良好。
如因施工条件限制,安装位置距危险作业区时,是否按照标准搭设双层防护棚。
号项目自验项目验23 卷扬机与钢丝绳架体地步的导向滑轮与卷筒轴心是否垂直,其距离是否大于15倍卷筒宽度,钢丝绳在卷筒上是否整齐排列,卷筒和钢丝绳的比值是否大于30。
物料提升机备案审查资料目录
前言
物料提升机是在现代物流系统中广泛运用的设备之一,其重要性不言而喻。
该设备一旦出现质量问题,可能会对生产、安全等多个方面造成影响。
因此,对于物料提升机的备案审查工作十分必要,本文档旨在提供相关资料目录,为备案审查工作提供参考。
目录
1.设计图纸
–机械设计图
–电气设计图
2.强制性产品认证证书
–CCC认证证书
–CE认证证书
–安全生产许可证
3.生产企业资质及技术能力
–企业营业执照
–企业生产许可证
–生产企业相关资质证明
–生产企业技术能力评估报告
4.检测报告
–制造商出厂前检验报告
–检测机构检验报告
–日常检测记录
5.使用说明书及维护手册
–设备安装指导书
–设备操作手册
–技术参数及维护手册
6.售后服务承诺书
–售后服务承诺书
–维修保养计划
7.其他相关资料
–相关标准规范
–设备备件清单
–设备运营历史记录
补充说明
1.上述目录内容仅供参考,根据具体情况,备案审查人员可以进行适当
调整。
2.在备案审查过程中,有需要补充的资料,应及时向生产企业索取。
3.如有必要,备案审查人员可以对生产企业提交的资料进行核实和真实
性验证。
结语
物料提升机的备案审查工作十分重要,只有在充分了解设备的情况下,才能保障其在使用中的安全性。
本文档提供的资料目录以及补充说明,希望能对备案审查工作提供参考和帮助。
分物料提升机
一、证明文件
1.产品出厂合格证
2.特种设备制造许可证或工业产品生产许可证
3.起重机械制造监督检验证
4.产品说明书
5.建筑起重机械产权备案证
6.安装单位资质证书、安全生产许可证
7.安装单位特种作业人员名单及特种作业证书复印件
8.安装单位负责建筑起重机械安装(拆卸)工程专职安全生产管理人员、专业技术人员名单
9.使用单位特种作业人员名单及特种作业证书复印件
二、合同、协议和专项方案
1.安装单位与使用单位签订的安装(拆卸)合同
2.安装单位与施工总承包单位签订的安全协议书
3.使用单位与产权(出租租赁)单位签订的租赁合同
4.设备维修保养合同
5.建筑起重机械使用及维护保养制度
6.物料提升机基础专项施工方案
7.物料提升机安装专项施工方案
8.物料提升机拆卸专项施工方案
9.物料提升机安装(拆卸)工程生产安全事故应急救援预案
10. 物料提升机生产安全事故应急救援预案
检查验收
1.建筑起重机械安装(拆卸)告知表GDAQ21006
2.机械(电气)设备进场查验登记表GDAQ2090102
3.建筑起重机械基础验收表GDAQ2090104
4.物料提升机安装自检表GDAQ209010805
5.建筑起重机械检验检测报告
6.建筑起重机械安装验收表GDAQ2090105
7.建筑起重机械运行记录GDAQ20613
8.建筑起重机械维护保养记录表GDAQ20612
9.物料提升机定期自检表GDAQ209010903
10. 建筑起重机械使用登记牌(物料提升机)GDAQ21012。
物料提升机安装质量检测作业指导书(JGJ 305-2013)1总则为了加强对房屋建筑工程及市政工程工地的起重机械设备的管理,规范委托检验的行为,提高检验工作的质量,特制定本细则。
2 检验依据《龙门架及井架物料提升机安全技术规范》JGJ88-2010《建筑施工升降设备设施检验标准》JGJ 305-20133 检验程序3.1检验申报3.2 现场条件3.3检验人员要求现场检验人员必须持证上岗,必要时可出示检验证件。
3.4设备要求《建筑施工升降设备设施检验标准》JGJ 305-2013。
委托检验常用仪器设备及精度见本细则附件一《龙门架及井架物料提升机委托检验主要仪器设备表》4检验流程检验人员应如实逐台填写相应检验项目的检验记录,并对记录的真实性和完整性负责。
5龙门架及井架物料提升机委托检验内容要求与方法龙门架及架物料提升机委托检验内容要求与方法见附件二6龙门架及井架物料提升机委托检验结果判定原则《建筑施工升降设备设施检验标准》JGJ 305-2013委托检验结果判定原则。
7起重机械委托检验协议书7.1起重机械委托检验协议书的格式见附件B7.2协议书编号:依据《管理制度》中的《报告编号规则》内容执行7.3设备名称:依据所检验设备进行选择。
7.4委托单位填写:依据《告知书》及相关资料填写7.5其他约定:依据委托单位的要求,约定检验项目或不具有的检验项目8龙门架及井架物料提升机委托检验原始记录与报告8.1龙门架及井架物料提升机委托检验原始记录(1)龙门架及井架物料提升机委托检验原始记录的格式见附件三(2)龙门架及井架物料提升机委托检验原始记录有关项目填写要求:(a)原始记录编号:依据《管理制度》中的《报告编号规则》内容执行(b)委托单位/安装单位/工程名称:依据《告知书》及相关资料填写(c)规格型号/额定载重量/额定速度/最大提升高度/产品编号/制造单位/出厂日期:依据《生产合格证》及相关资料填写(d)产权备案编号/产权单位:依据《产权备案证书》及相关资料填写。
各类设备设施验收及检查记录各类设备设施、检测记录主要包括:脚手架验收记录;模板工程验收记录;基坑支护验收记录;安全防护设施验收记录;临时用电验收记录;塔吊验收记录;物料提升机验收记录;外用电梯验收记录;施工机具验收记录;起重机械安全装置检测记录;漏电保护器测试记录;接地电阻测试记录;绝缘电阻测试记录;电工巡视维修记录;垂直运输机械交接班记录等二十五项记录。
<1>落地式脚手架验收表1、脚手架的验收在每一搭设高度后,验收一次。
2、“验收结果”根据验收内容和脚手架专项施工方案用简洁的语言或数字写出。
3、“架体名称”填写砌筑落地式脚手架或装修落地式脚手架。
4、“搭设高度”填写实际搭设的高度或用标高来反映。
5、“验收结论”填写验收合格意见同意使用。
<1.1>施工方案1、脚手架必须编制施工方案并经审批,内容:基础处理、架设要求、杆件间距及架体连接、剪刀撑设置、防护栏及脚手板等内容,并绘制立面图、搭接作法详图。
2、安装拆除的原则:拆除顺序和搭设顺序相反,先搭的后拆,后搭的先拆,从脚手架顶端拆起。
3、搭设顺序:做好搭设的准备工作→按房屋的平面形状放线→铺设垫板→按立杆间距排放底坐→纵向扫地杆→立杆→横向扫地杆→一步纵向水平杆→一步横向水平杆→抛撑(连墙件)→二步纵向水平杆→二步横向水平杆→三、四步纵横向水平杆→连墙件→接立杆→剪刀撑→铺脚手板→护身拦→挡脚板→立挂安全网→……。
4、拆除顺序:安全网→护身拦→挡脚板→脚手板→横向水平杆→纵向水平杆→立杆→连墙件→剪刀撑……。
5、脚手架搭设高度小于25m时,可按规范要求做,架体搭设不用计算;搭设高度大于25m时,必须进行设计计算及绘制卸荷方向详图,材质不允许用木质搭设,钢管脚手架采用双立杆及缩小间距等措施,绘制图纸及说明脚手架基础做法,并经审批验收。
搭设高度大于50m时,可采用双立杆加强或采用分段卸荷。
6、进行的设计计算:(1)纵向、横向水平杆等受弯构件的强度和连接扣件的抗滑承载力计算;(2)立杆的稳定性计算;(3)连墙件的强度、稳定性和连接强度的计算;(4)立杆地基承载力计算。
填写说明1、物料提升机的安装与拆除必须由具有相关资质的单位承担。
2、在安拆作业前必须针对物料提升机的类型和特点,结合作业条件,按照规范、标准、说明书的要求,编制详细的有针对性的安全施工专项安装与拆除方案。
方案内容包括:工程主要情况、编制目的、编制依据、规模结构、作业环境、施工方法、设备类型及主要技术参数。
安装位置、人员组成数量及责任分工,工器具的准备和现场作业区的防护、作业程序、安全技术措施、注意事项等。
3、安全施工专项安装与拆除方案由安拆单位专业工程技术人员编制,企业技术部门、设备管理部门、安全部门专业技术人员及监理单位专业监理工程师审核合格后,由施工企业技术负责人、监理单位总监理工程师审查批准实施,安拆前按照方案要求向作业人员进行安全技术交底,明确作业人员的安全责任,并由专业技术人员和专职安全员现场监督。
4、按照《特种作业监察条例》和《建设工程安全生产管理条例》规定,建筑工地起重机械转移和位移安装的应当在验收合格之日起30日内向建设行政主管部门或有关部门登记备案。
备案资料:起重机械的生产许可证、产品合格证、建设行政主管部门颁发的起重机械安拆专业资质证,安装与拆除专项安全施工方案、检测检验结果报告单。
5、根据《建设工程安全生产管理条例》规定:物料提升机安装完毕后,必须经国家有关部门核准的具有相应资质的检测检验机构进行检测检验,经过检测检验合格后方可投入使用,在机械醒目位置悬挂合格标识。
6、物料提升机进入现场安装完毕后,由项目经理牵头组织,公司设备、安全部门专业技术人员,项目部技术负责人,施工员、安全员、机管员(专、兼)、安装单位技术负责人,安装班组负责人共同参加验收,使用承租的物料提升机出租单位分管负责人、专业技术人员必须参加验收。
7、机械设备定期检查时保证设备安全运行,防止发生机械事故的重要手段,定期对现场施工机械,特别是对物料提升机的检查极为重要,应按照JGJ59-99标准检查评分表中列出的项目认真检查填写,以保证设备良好的技术状况。
目录
8.1.8.3 物料提升机安装验收相关资料
8.1.8.3-1 建筑施工起重机械(物料提升机)基础验收表
8.1.8.3-2 建筑施工起重机械(物料提升机)安装自检表
8.1.8.3-3 建筑施工起重机械(物料提升机)安装检测报告8.1.8.3-4 建筑施工起重机械(物料提升机)安装验收记录表8.1.8.3-5 建筑施工起重机械(物料提升机)使用登记证
8.1.8.3 物料提升机安装验收相关资料
表8.1.8.3-2 建筑施工起重机械(物料提升机)安装自检表
(续表一)
8.1.8.3-3建筑施工起重机械(物料提升机)安装检测报告
(粘贴)
表8.1.8.3-4 建筑施工起重机械(物料提升机)安装验收记录表
(续表)
注:1.每次加节后,施工总承包单位应组织有关单位按此表对物料提升机进行验收。
8.1.8.3-5 建筑施工起重机械(物料提升机)使用登记证
(粘贴)
表8.1.9 建筑施工起重机械运转及交接班记录
表8.1.10 建筑施工起重机械故障修理及验收记录
. ;.。
