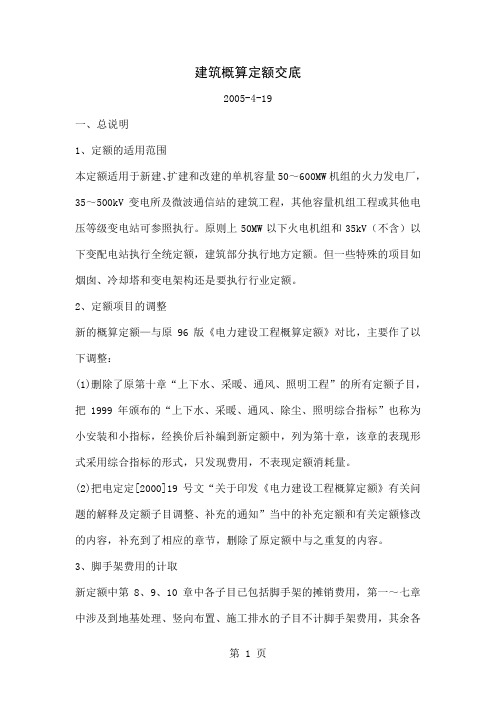

建筑概算定额交底2005-4-19一、总说明1、定额的适用范围本定额适用于新建、扩建和改建的单机容量50~600MW机组的火力发电厂,35~500kV变电所及微波通信站的建筑工程,其他容量机组工程或其他电压等级变电站可参照执行。
原则上50MW以下火电机组和35kV(不含)以下变配电站执行全统定额,建筑部分执行地方定额。
但一些特殊的项目如烟囱、冷却塔和变电架构还是要执行行业定额。
2、定额项目的调整新的概算定额—与原96版《电力建设工程概算定额》对比,主要作了以下调整:(1)删除了原第十章“上下水、采暖、通风、照明工程”的所有定额子目,把1999年颁布的“上下水、采暖、通风、除尘、照明综合指标”也称为小安装和小指标,经换价后补编到新定额中,列为第十章,该章的表现形式采用综合指标的形式,只发现费用,不表现定额消耗量。
(2)把电定定[2000]19号文“关于印发《电力建设工程概算定额》有关问题的解释及定额子目调整、补充的通知”当中的补充定额和有关定额修改的内容,补充到了相应的章节,删除了原定额中与之重复的内容。
3、脚手架费用的计取新定额中第8、9、10章中各子目已包括脚手架的摊销费用,第一~七章中涉及到地基处理、竖向布置、施工排水的子目不计脚手架费用,其余各项目的脚手架费用,按定额直接费乘以1.8%计算。
4、定额中所涉及的混凝土设计标号及碎石、砾石的种类已经选定,使用时定额不作调整,各工程混凝土含量及当地材料价格与定额中所规定的量不同时,应计列地材价差,不参加取费。
5、所有预制构件的制作、运输、安装、施工损耗,均已包括在定额中,使用时不再另行计算,但运输距离超过1km时可参照地方定额进行调整。
6、钢筋混凝土定额中的钢筋、铁件的含量,可根据工程设计用量进行调整。
定额中的材料量已经包括损耗。
7、关于泵送混凝土新定额中的混凝土均按碎石混凝土大都是按碎石混凝土C25-40考虑,就是碎石粒径为40mm的25号混凝土考虑,施工方式现场机械搅拌、小翻斗车运输考虑的,没有考虑泵送混凝土施工方式,若工程使用混凝土泵车、搅拌车来浇捣混凝土时,应当计列泵送混凝土的增加费,计算的方法:基数x调整系数。
建设部关于《全国统一建筑工程基础定额》(土建部分)解释(1)名称建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知类别概算预算及定额文号建标造字[1996]44号年度 2000建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知建标造字[1996]44号各省、自治区、直辖市建委(建设厅、有关计委),国务院各有关部门工程造价(定额)管理站(处):现将《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表印发给你们,以便做好单位估价表的编制和管理工作。
附件:《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表一九九六年十月二十四日《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》统一解释第一章土石方工程1.问:本章部分挖掘机规格在《全国统一施工机械台班费用定额》中缺项答:缺项部分补充(见附表)。
2.问:1 325子目水的含量是否有误答:无误。
3.问:内燃压路机的吨位如何考虑答:内燃压路机是以8t的吨位考虑。
4.问:车床的规格答:车床的规格执行全国统一施工机械台班费用定额724。
5.问:机械挖土缺项部分,可否由各省、自治区、直辖市补充答:可以。
6.问:钢板剪断机的规格执行什么定额答:钢板剪断机的规格执行全国统一施工机械台班费用定额7 40。
7.问:高压油泵、真空泵、单级离心泵的规格执行什么定额答:高压油泵的规格执行全国统一施工机械台班费用定额8 35。
真空泵的规格执行全国统一施工机械台班费用定额8 28。
单级离心泵的规格执行全国统一施工机械台班费用定额8 1。
8.问:氧割设备应如何组价答:氧割设备单价为24.82元/台班。
9.问:提升设备如何组价答:提升设备单价为53.15元/台班。

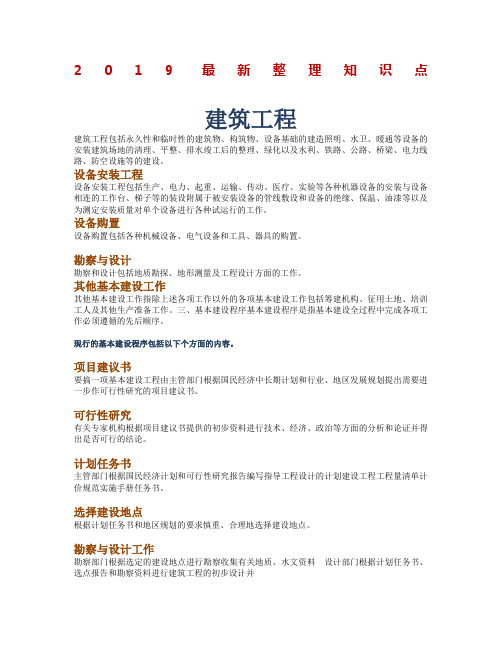

2019最新整理知识点建筑工程建筑工程包括永久性和临时性的建筑物、构筑物、设备基础的建造照明、水卫、暖通等设备的安装建筑场地的清理、平整、排水竣工后的整理、绿化以及水利、铁路、公路、桥梁、电力线路、防空设施等的建设。
设备安装工程设备安装工程包括生产、电力、起重、运输、传动、医疗、实验等各种机器设备的安装与设备相连的工作台、梯子等的装设附属于被安装设备的管线敷设和设备的绝缘、保温、油漆等以及为测定安装质量对单个设备进行各种试运行的工作。
设备购置设备购置包括各种机械设备、电气设备和工具、器具的购置。
勘察与设计勘察和设计包括地质勘探、地形测量及工程设计方面的工作。
其他基本建设工作其他基本建设工作指除上述各项工作以外的各项基本建设工作包括筹建机构、征用土地、培训工人及其他生产准备工作。
三、基本建设程序基本建设程序是指基本建设全过程中完成各项工作必须遵循的先后顺序。
现行的基本建设程序包括以下个方面的内容。
项目建议书要搞一项基本建设工程由主管部门根据国民经济中长期计划和行业、地区发展规划提出需要进一步作可行性研究的项目建议书。
可行性研究有关专家机构根据项目建议书提供的初步资料进行技术、经济、政治等方面的分析和论证并得出是否可行的结论。
计划任务书主管部门根据国民经济计划和可行性研究报告编写指导工程设计的计划建设工程工程量清单计价规范实施手册任务书。
选择建设地点根据计划任务书和地区规划的要求慎重、合理地选择建设地点。
勘察与设计工作选点报告和勘察资料进行建筑工程的初步设计并计方案通过以后在此基础上进行施工图设计并编制施工图预算。
编制年度基本建设计划年度基本建设计划是根据批准的初步设计文件和概算文件编制。
设备订货和施工准备建设单位和施工单位根据年度基本建设计划进行设备订货和施工准备。
组织施工根据施工图和年度基本建设计划组织全面施工。
在施工前施工单位应编制施工预算。
生产准备工作在展开全面施工的同时建设单位做好各项生产准备工作。
2019江苏省建设工程费用定额共34页___根据相关规定,结合江苏实际情况,编制了2009年《江苏省建设工程费用定额》,并决定自2009年5月1日起在全省范围内施行。
原2003年颁发的建设工程各专业费用定额同时停止执行。
本定额由江苏省建设工程造价管理总站负责解释和管理。
二、工程费用的组成建筑安装工程费用项目组成和《建设工程工程量清单计价规范》为本定额的基础。
本定额包括建筑工程、单独装饰工程、安装工程、市政工程、仿古建筑及园林绿化工程、房屋修缮工程六大类别。
其中,建筑工程类别划分包括住宅、公共建筑、工业建筑、农业建筑、交通建筑、文化教育建筑、医疗卫生建筑、体育建筑、旅游建筑、宗教建筑等。
三、工程类别的划分本定额包括六大类别的工程,分别是建筑工程、单独装饰工程、安装工程、市政工程、仿古建筑及园林绿化工程、房屋修缮工程。
其中,建筑工程类别划分包括住宅、公共建筑、工业建筑、农业建筑、交通建筑、文化教育建筑、医疗卫生建筑、体育建筑、旅游建筑、宗教建筑等。
四、工程费用取费标准及有关规定本定额包括企业管理费、利润取费标准及规定、措施项目取费标准及规定、其他项目取费标准及规定、规费项目取费标准及规定、税金计算标准及规定等。
其中,企业管理费、利润取费标准及规定包括项目管理费、项目利润、风险补偿等;措施项目取费标准及规定包括安全文明施工费、临时设施费等;其他项目取费标准及规定包括土地复垦费、环境保护费等;规费项目取费标准及规定包括规划设计费、审查费等;税金计算标准及规定包括增值税、所得税等。
五、工程造价计算程序本定额规定了工程造价计算程序,包括工程量清单计价、工程费用总额计算、各类费用的计算等。
在计算过程中,需注意规范的使用,确保计算结果的准确性。
第6页1)管理人员工资及福利费:包括管理人员的基本工资、津贴、奖金、福利等费用;2)办公费用:包括办公场所租金、水电费、通讯费、办公设备维修费等;3)业务招待费:指企业为了开展业务活动而支付的招待客户、供应商等的费用;4)财务费用:指企业进行财务活动所产生的利息、手续费、汇兑损益等费用;5)税金及附加:指企业应缴纳的各种税金及社会保险费用等;6)其他费用:指企业经营管理中产生的其他费用,如培训费用、广告宣传费用等。
工程建设预算、概算取费表建筑安装工程费=直接费+间接费+利润+税金直接工程费=人工费+材料费+施工机械使用费计算标准:根据不同阶段分别采用投资估算指标、概算定额、预算定额计算,并依据电力工程定额(指标)管理规定,调整到建设预算的编制水平年的价格水平。
1、建筑安装工程费2、其他费用3、建设预算费用构成1)建设预算本标准中,可行性研究投资估算、初步设计概算、施工图预算统称为建设预算。
2)可行性研究投资估算可行性研究投资估算是指在项目建议书和可行性研究阶段对拟建项目预先测算出的投资额。
也指在项目建议书和可行性研究编制、测算和确定投资估算文件的过程。
3)初步设计概算初步设计概算是指在初步设计阶段,根据初步设计文件、概(预)算定额和费用有关计算规定,预先测算和确定的工程造价。
也指在初步设计阶段编制、预算和确定概算文件的过程。
4)施工图预算施工图预算是指在施工图设计和工程施工阶段,根据施工图设计文件、预算定额和费用计算有关规定,预先测算和确定的工程造价。
也指在施工图设计和工程施工阶段编制、预算和确定施工图预算文件的过程。
5)建筑安装工程费建筑安装工程费是指对构成项目的基础设施、工艺系统及附属系统进行施工、安装、调试,使之具备生产功能所支出的费用。
6)建筑工程建筑工程是指构成建设项目的各类建筑物、构筑物等设施工程。
7)安装工程安装工程是指构成生产工艺系统的各类设备、管道、线缆及其辅助装置的组合、装配及调试工程。
8)设备购置费设备购置费是指发电工程中,购置组成工艺流程的各种设备,并将设备运至施工现场指定位置所支出的购置及运杂费用。
9)其他费用其他费用是指完成工程项目所必需的,但不属于建筑工程费、安装工程费、设备购置费的其他相关费用。
10)动态费用动态费用是指对构成工程造价的各要素在建设预算编制年至竣工验收期间,因时间和市场价格变化所引起价格增长和资金成本增加所发生的费用。
暑期社会实践报告题目社区建设与社区服务发展调查系(专业)通信工程班级11通信作者__ 杨贺鑫日期: 2019 年8月 18 日社区建设与社区服务发展调查作者:杨贺鑫摘要:社区是社会的细胞,社区和谐是社会和谐的基础,是构建和谐社会的重要切入点。

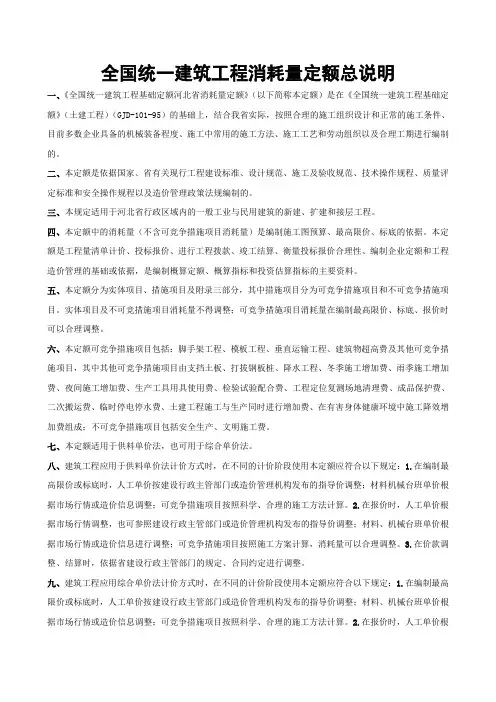

全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

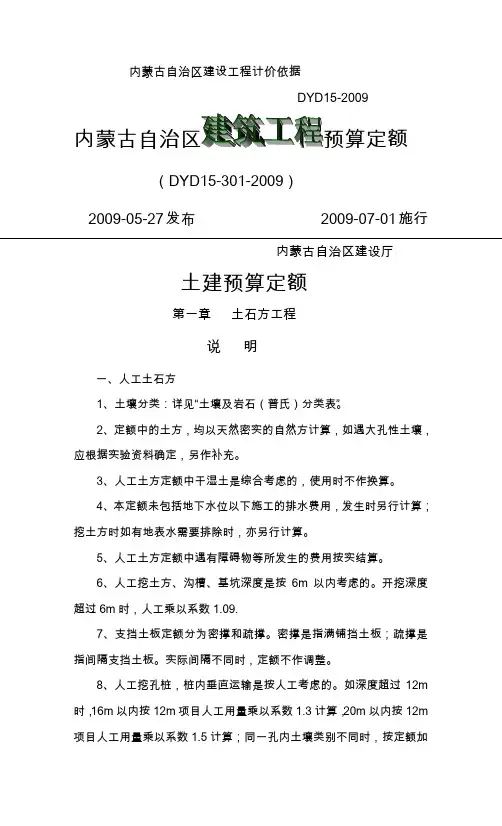

内蒙古自治区建设工程计价依据DYD15-2009(DYD15-301-2009)2009-05-27发布2009-07-01施行内蒙古自治区建设厅土建预算定额第一章土石方工程说明一、人工土石方1、土壤分类:详见“土壤及岩石(普氏)分类表”。
2、定额中的土方,均以天然密实的自然方计算,如遇大孔性土壤,应根据实验资料确定,另作补充。
3、人工土方定额中干湿土是综合考虑的,使用时不作换算。
4、本定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,亦另行计算。
5、人工土方定额中遇有障碍物等所发生的费用按实结算。
6、人工挖土方、沟槽、基坑深度是按6m以内考虑的。
开挖深度超过6m时,人工乘以系数1.09.7、支挡土板定额分为密撑和疏撑。
密撑是指满铺挡土板;疏撑是指间隔支挡土板。
实际间隔不同时,定额不作调整。
8、人工挖孔桩,桩内垂直运输是按人工考虑的。
如深度超过12m 时,16m以内按12m项目人工用量乘以系数1.3计算,20m以内按12m 项目人工用量乘以系数1.5计算;同一孔内土壤类别不同时,按定额加权计算;如遇有淤泥、流沙是另行处理。
9、人工挖桩间土方,按实挖体积计算(不扣除各种桩所占体积)。
10、场地竖向布置挖、填土方时,不再计算平整场地的工程量。
11、人工挖冻土不分土质类别、是否冬季开挖,均执行本定额。
12、人工凿石深度以1.5m以内为准,如实际深度超过1.5m,2.5m 以内者乘以系数1.15,6m以内者乘以系数1.25,深度超过6m者另行补充。
13、人工装土,仅限于土方在50立方米以内零星土方装车。
二、机械土石方1、岩石分类:详见“土壤及岩石(普氏)分类表”。
2、汽车、人力车重车上坡降效因素,以综合在相应的运输定额项目中,不再另行计算。
3、推土机推未经压实的堆积土时,按相应项目乘以系数0.73计算。
4、推土机推土、铲运机铲土,土层平均厚度小于30cm时,推土机台班用量乘以系数1.25,铲运机乘以系数1.17。
