公路工程概算定额
公路施工概算定额主要按公路属性,即新建公路、非开挖改造公路,以及路面改造工
程等三类。
(一)新建公路
1.开挖:主要分为三部分,包括凿岸、渗沟及填筑石坎工程,以及路基土石方开挖等,凿岸用量按米计算;渗沟用量按米计算;石坎工程用量按方计算;路基土石方开挖概算
定额按立方米计算;
2.路基及路肩边坡加工:其内容有破碎及铲除原来土石,紧实新铺设路基及路肩边坡等,按立方米计算;
3.排水:对新建公路,要设置排水总管及支管,按米计算;
4.路堤及护坡:设置路堤及护坡,按立方米计算。
(二)非开挖改造公路
1.清扫及除草:清扫及除草,按米计算;
2.改线:对公路标线进行改线,按米计算;
(三)路面改造
1.剥离路面:公路路面厚度一般有5-30cm,按立方米计算;
2.压实路面:按立方米计算;
3.铺装:按米计算;
5.防水:对公路表面进行水泥或塑料防水,按米计算。
以上内容为公路工程概算定额,根据工程实际情况,可再作必要调整、补充。
公路工程预算定额
准确无误,参考请见文末
技术要求
1、预算定额采用数量定额结算方式,定额依据全国中华人民共和国道路工程概预算定额(年版)、《道路工程章程》及安全要求及本项目实际情况进行修订编制。
2、定额分两级,分别为“定额”和“工料价表”,定额定额在计算上采用数量定额方式,包含工程量及合同价。
工料价表是按照工程实际用料量的不定形式填制。
3、定额计价最低金额应不低于人民币1元,计价金额应不高于人民币50万元。
一、工程内容
1、公路基础工程
(1)基础施工
a.公路护坡工程
定额项目 Item 单位 Unit 数量 Quantity 单价 Price 总价Total Price
基层清理
m³0.303410.2010.20
埻胎砼基层
m³0.903430.6030.60
砼垫层
m³0.753422.5022.50
夯实垫层
m³0.20346.806.80
合计
1.1510270.1070.10
b.路面工程
定额项目 Item 单位 Unit 数量 Quantity 单价 Price 总价Total Price
石混砼路面
m²2003430.006,000.00
石夯实
m²2003410.002,000.00
合计
40040.008,000.00
(2)路。
公路工程施工定额概预算一、前言公路工程是指为了满足城乡、工矿、农田等地区之间交通联系的需要,利用人工、机械设备和材料等进行的道路建设工程。
公路工程施工定额概预算是根据工程设计方案、施工图纸和合同约定,依据工程数量、工程质量和工程安全要求,对施工过程中主要工作项目的费用进行概略预算。
二、施工定额概预算的概念施工定额概预算是指根据工程设计方案和合同约定,对施工过程中所涉及的主要工作项目的费用进行预算,以确定施工过程中所需要的人工、材料、机械设备等资源的需求量和造价。
施工定额概预算是指在工程施工设计和施工图纸的基础上,运用施工定额表和单价措施表,对施工工程项目的费用进行预算,以便编制预算报价书和施工合同。
三、施工定额概预算的编制原则1.合理性原则:施工定额概预算必须合理、公正、准确、完整,确保施工过程中所需资源的需求量和造价能够得到合理控制。
2.严密性原则:施工定额概预算必须具有逻辑严密、严格科学的特点,确保施工过程中所需资源的需求量和造价能够得到充分保障。
3.可操作性原则:施工定额概预算必须具有一定的可操作性,确保施工现场能够根据预算计划进行有效的资源调配和施工管理。
4.统一性原则:施工定额概预算必须根据施工现场实际和工程特点,运用统一的计量单位和计价方法,确保预算成果的比较性和统一性。
四、施工定额概预算的编制方法施工定额概预算的编制方法主要包括参照工程量清单、采用施工定额表和单价措施表、结合施工实际等多种手段。
具体包括:1.工程量清单法:根据工程设计方案和施工图纸,编制工程量清单,计算工程量,确定施工数量和施工标准,制定施工定额概预算。
2.施工定额表法:根据施工定额表,运用施工定额率系数,确定施工工程项目的费用,编制施工定额概预算。
3.单价措施表法:根据单价措施表,运用工程量确定方法,确定施工工程项目的费用,编制施工定额概预算。
4.结合施工实际:根据实际施工情况,结合施工现场资源的供应和调度情况,适当调整施工定额概预算,以确保施工过程中所需资源的需求量和造价能够得到合理控制。
2022版公路工程量清单与概预算项目表(新定额)对应关系102-2施工环保费总额桥涵的修建与维护等。
含设置标志、护栏、2-3-1,7-1-1--4,不满足施工条件的需求。
且不低于现有的道路、设施费、公路交工前养103-4一-5(定额7-1-5,不含维修费)包括为实施永久性工程所必需的临时供水、103-5供水与排污设施总额排污系统的建设与维护以及其他相关的临时设施等含提供、安装和保养全部施工和生活用水、排放全部施工和生活污水和废水所需的办公室、住房、医疗卫生、车间、工104-1承包人驻地建设总额作场地、仓库与储料场及消防设施、包括防护、围墙、临时便道和安全、防火安排、满足科学管理、文明施工的要求部分列入安全及文明施工措施费、临时设施费中列入临时设施费清单第200章路基子目号202-1子目名称清理与掘除单位工作内容所有场地清理的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废料的移运处理等现场实地测量的平面投影面积以平方米计-a清理现场m2量。
现场清理包括路基范围内的所有垃圾、废料、表土(腐殖土)、草皮的铲除与开挖仅计胸径(即离地面1.3m高处的直径)大-b砍伐树木棵于100mm的树木,以棵计量。
包括砍伐的截锯、移动(移运至监理人指定的地点)、堆放等一切有关的作业-c202-2-a-b-c202-3-a-b挖除树根挖除旧路面水泥混凝土路面沥青混凝土路面碎石路面拆除结构物钢筋混凝土结构混凝土结构m3m3m2m2m2棵挖除树根以棵计量,包括挖除、移运、堆放等一切有关的作业路基用地范围内的旧路面等所有拆除与挖掘工作的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废料的移运处理等作业费用均含入,按不同结构类型的路面分别计量路基用地范围内的旧桥梁、旧涵洞和其他障碍物等所有拆除与挖掘工作的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废用均含入,拆除原有公路结构-c砖、石及其他砌体结构m3物应分别按结构物的类型,依据监理人现场指示的范围和量测方法量测203-1-a路基挖方挖土方m3包括边沟、排水沟、截水沟,应以经校核批准的横断面地面线和土石分界的补充测量为基础,按路线中线长度乘以监理人核准的横断面面积进行计算。
公路工程概算定额jtgt 3831-2018公路工程概算定额是一种计算公路工程造价的方式,通过对工程项目的各项工作进行细致的测算和估算,可确定该工程项目的总造价。
公路工程概算定额jtgt 3831-2018是目前国内公路工程概算定额的最新版本,该规范于2018年发布,成为了公路工程概算计算的标准依据。
公路工程概算定额jtgt 3831-2018主要适用于新建、改建和扩建道路、桥梁等公路工程的概算计算。
该规范包括了公路工程项目的各个方面,涵盖了工程施工、材料、设备和劳务等方面的测算和定额计算。
公路工程概算定额jtgt 3831-2018在计算公路工程造价时,主要考虑了以下几个方面的因素:1.工程量计算:根据工程项目的设计图纸和技术要求,对各项工程量进行准确的计算和测算,包括土方工程、路基工程、路面工程、桥梁工程等。
2.材料和设备计算:根据工程施工的需要,确定各种材料和设备的用量和费用,包括水泥、砂石、钢筋、沥青等材料,以及挖机、起重机、打桩机等设备。
3.劳务费用计算:根据工程项目的施工工序和人工劳动的工作量,计算出相应的劳务费用,包括施工人员的工资、工时和补贴等。
4.施工组织和管理费用计算:考虑到施工期间的管理和协调工作,计算出施工组织和管理费用,包括办公费、人员管理费等。
5.设计费用和监理费用计算:根据工程项目的规模和难度,估算出相应的设计费用和监理费用,包括设计单位和监理单位的收费标准。
公路工程概算定额jtgt 3831-2018的编制过程中,参考了国内外公路工程概算的经验和方法,在保证计算准确性和合理性的同时,充分考虑了工程项目的实际情况和特点。
该定额对于公路工程概算的计算和编制提供了一种科学、规范的方法,有利于合理控制工程造价,提高工程质量和效益。
需要特别注意的是,公路工程概算定额jtgt 3831-2018中的定额数据并不是绝对准确的数字,而是根据过去公路工程建设经验、统计数据和现行施工技术等进行估算得出的平均值。
《公路工程概算定额》说明总说明1.《公路工程概算定额》(以下简称本定额)是全国公路专业统一定额,它是编制初步设计概算的依据,也是编制建设项目投资估算指标的基础,适用于公路基本建设新建、改建工程。
对于公路养护的大、中修工程,可参考使用。
2.本定额是以人工、材料、机械台班消耗量表现的工程概算定额,编制概算时,其人工费、材料费、机械使用费应按《公路基本建设工程概算、预算编制办法》的规定计算。
3.本定额包括路基工程、路面工程、隧道工程、涵洞工程、桥梁工程、其他工程及沿线设施、临时工程共七章。
如需使用材料采集加工、材料运输定额,可采用《公路工程预算定额》中有关项目。
4.本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而变更定额。
5.本定额是以部颁的现行标准设计图为依据编制的,没有标准设计图的定额项目,则选择有代表性的设计图或施工详图。
不同载重标准和不同桥宽均可使用本定额。
6.本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。
7.本定额中所列的工程内容,除扼要说明了所综合的工程项目外,均包括各项目的全部施工过程的内容和辅助工日。
8.建筑材料、成品、半成品从现场堆放地点或场内加工地点至操作或安装地点的场内水平或垂直运输所需的人工和机械消耗,已按一般正常合理的施工组织设计计算在定额项目内。
并考虑了材料发生二次倒运费用和场内运输超运距用工,以及材料从工地仓库运至施工现场用工。
除定额中另有说明者外,均不得另行增加。
9.本定额中的材料消耗量系按现行材料标准的合格料的标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗。
桥涵、隧道工程的各个项目,还包括材料的一定幅度差,编制概算时,不得另行增加。

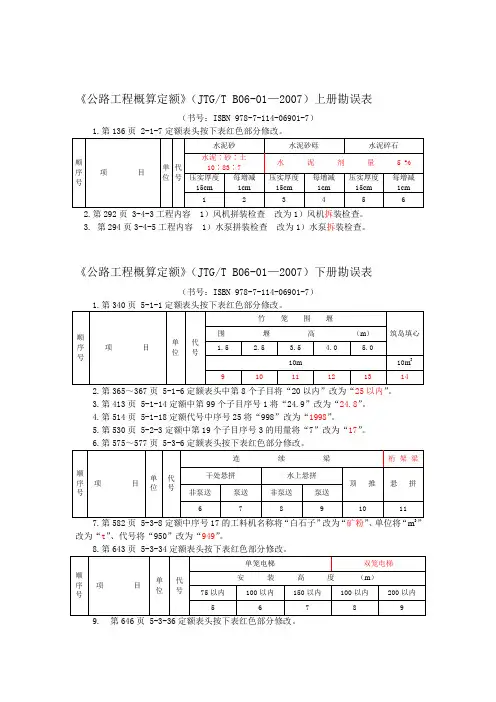

《公路工程概算定额》(JTG/T B06-01—2007)上册勘误表
(书号:ISBN 978-7-114-06901-7)
1.第136页 2-1-7定额表头按下表红色部分修改。
2.第292页 3-4-3工程内容 1)风机拼装检查 改为1)风机拆装检查。
3. 第294页3-4-5工程内容 1)水泵拼装检查 改为1)水泵拆装检查。
《公路工程概算定额》(JTG/T B06-01—2007)下册勘误表
(书号:ISBN 978-7-114-06901-7)
1.第340页 5-1-1定额表头按下表红色部分修改。
3.第413页 5-1-14定额中第99个子目序号1将“2
4.9”改为“24.8”。
4.第514页 5-1-18定额代号中序号25将“998”改为“1998”。
5.第530页 5-2-3定额中第
19个子目序号3的用量将“7”改为“17”。
改为“t ”、代号将“950”改为“949”。
8.第643页 5-3-34定额表头按下表红色部分修改。
9. 第646页 5-3-36定额表头按下表红色部分修改。
11.第683页第六章第二节说明第2条第(5)项修改为“设备基础和隐蔽管线施工(收费岛除外)”。
12.第703~704页 6-2-9定额按下表红色部分修改。
1 公路工程预算定额(上、下册)JTG /T B06-02-2007定价:138元2 公路工程概算定额(上、下册)JTG /T B06-01-2007定价:110元3 公路工程机械台班费用定额JTG/T B06-03-2007定价:24元4 公路工程基本建设项目概算预算编制办法 JTGB06-2007 ¥26.00元5、《公路工程预算定额》理解与应用定价:46.006、公路工程施工定额定价:78.00全套8本定价:422.00元优惠价:380元交通部新颁公路工程概、预算定额勘误表(一)(本勘误表经交通部公路工程定额站授权发布)北京中交京纬公路造价技术有限公司说明:1、中华人民共和国交通部发布的《公路工程预算定额》(JTG/T B06-02-2007)(上、下册)及《公路工程概算定额》(JTG/T B06-01-2007)(上、下册)经我公司核对,发现部分章节存在错误,特发此定额勘误表(一)给与更正。
本勘误表(一)分《公路工程概算定额》及《公路工程预算定额》两部分。
2、本勘误表(一)著作权归主编单位所有,如须转载,请注明出处。
违者将追究其法律责任。
3、经本公司核对后,如定额有其他错误,本公司将在网站上陆续公布,敬请关注。
4、本勘误表经交通部公路工程定额站授权发布。
二〇〇七年十二月二十八日一、预算定额1、1-1-18定额表中按下表修改。
P413、1-2-4定额表中的竖线上下应对齐。
P524、1-3-6定额表中的竖线上下应对齐。
P665、2-2-8定额表Ⅱ.基层或联结层中的竖线应按下表修改。
P1426、2-2-10定额中基价按下表修改。
7、3-1-21定额中第3个子目的序号5的数量将“10.100”改为“0.01”。
P2328、3-4-5定额工程内容第2段的“拼装检查”改为“拆装检查”;定额表头中的“拼装检查”改为“拆装检查”。
P258 P2599、3-4-6定额表中竖线错位,按下表修改。
P26010、4-2-11定额表头中第9个子目将“20以内”改为“25以内”。
82交通科技与管理规划与管理公路工程概预算新编办及定额的变化分析及运用蒋毅涛(云南省交通运输厅工程造价管理局,昆明 650031)摘 要:本文主要通过阐明交通运输部新颁布的公路工程概预算编制办法及配套定额(JTG3830-2018、JTG/T3831-2018、JTG/T3832-2018)在费用组成、计费基数、定额人工及机械等变化,以及在造价文件编制中的具体运用,分析运用定额、编办的中应注意的问题,以达到正确运用定额、合理确定造价的目的。
关键词:定额;变化;运用1 定额的作用 定额是工程造价重要的计价依据,也是对工程建设造价宏观调控和管理的重要手段,在兼顾效率与社会公平方面起着巨大的作用。
目前现阶段我国国有投资的工程项目,各个环节计价最主要还是依据定额、指标等。
既能促使社会优化资源配置,合理控制成本,又能规范各方计价,防止不正当竞争行为发生。
2010年云南省人民政府令第164号《云南省交通运输工程造价管理办法》中对造价定额的概念重新加以定义,扩大了定额的内涵,定额还包含各种指标、定额、计量规范、计费标准等,纳入“国家标准”或“行业标准”之列来管理,这就更加强化了它在市场经济中仍然具有重要地位和作用。
2 掌握新编办新定额的变化点 交通运输部于2018年12月以第86号公告发布了《公路工程建设项目概预算编制办法》(JTG3830-2018)、《公路工程概算定额》(JTG/T3831-2018)、《公路工程预算定额》(JTG/T3832-2018)、《公路工程机械台班费用定额》(JTG/T3832-2018),云南省也相继发布了《关于调整公路养护工程预算编制办法及定额中“税金”的通知》(云交公路便[2019]20号)、《云南省公路工程建设项目估算概算预算补充定额》(云交建设[2019]34号)等。
定额的内容涵盖路基、路面、桥梁、隧道、交通工程、绿化及材料采集、加工及运输等定额项目,它们是编制公路建设项目初步设计概算、施工图预算的重要依据,具有较高的先进性、科学性和政策性,因此,正确理解和运用定额,将在造价计价时就合理确定造价起到决定性作用。
新旧《公路工程预算定额》土石方工程造价差异对比分析交通运输部2018年12月17日以第86号公告公布了《公路工程建设项目概算预算编制办法》(JTG 3830—2018)(以下简称18编办)及配套定额作为公路工程行业标准,自2019年5月1日起施行。
原《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)(以下简称08编办)同时废止。
笔者在2019年6月份期间因工作需要,对同一条公路,先后用07版公路预算定额和18版公路预算定额进行施工图预算编制。
完成后对比新旧两版公路预算定额,发现路基土石方费用差距较大。
当时因时间问题没有详细分析原因,现就同一条路的路基土石方工程,用新旧两版公路预算定额编制预算,分析一下土石定额费用差距。
一、工程概况山西省境内某山区公路项目,全线采用双车道三级公路技术标准,路基宽度7.5m,设计速度采用30km/h。
路线全长3.5公里起止桩号为K0+000~K3+500。
路基挖方约29万m3,路基填方约1.8万m3;挡土墙约5万m3;边沟及排水沟7592m;4cm细粒式+5cm中粒式沥青混凝土2.8万m2,20cm+20cm水泥稳定碎石基层3万m2;新建圆管涵4道共36m,新建交通标志16处,砼护栏3580m,种植乔木11133棵。
土石方工程详细情况:挖硬土29000m3,挖次坚石233000m3,挖坚石29000m3;本桩利用土方3380m3,本桩利用石方4660m3,远运利用土方4580m3(运距500m),远运利用石方6040m3(运距500m);弃土方20500m3,弃石方252880m3,弃土场平均运距3km。
二、预算编制依据(一)使用07版公路预算定额编制依据1、《公路基本建设工程概算预算编制办法》(JTGB06-2007)及《公路工程预算定额》( TGITB06-02-2007)、《公路工程机械台班费用定额》(JTG/TB06-03-2007)2、山西省交通运输厅晋交建管发[20131229号文印发《山西省公路工程基本建设项目概算预算编制补充规定》。
总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。
对于公路养护的大、中修工程,可参考使用。
二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。
