2.0.1工程量清单规定了分区和分区建设项目,计量项目和其他项目的名称和相应的数量,以及详细的税费清单。
2.0.2招标人根据国家标准,招标文件,设计文件和施工现场的实际情况编制的工程量清单,并随附招标文件用于招标报价的招标文件,包括其说明和形式。
2.0.3构成合同文件一部分的招标文件中标明的价格清单,经算术错误(如有)纠正,并由承包商确认,包括其说明和表格。
2.0.4子项目分区项目是单个或单元项目的组成部分,根据结构位置,断面长度,施工特性或施工任务将其分为几个部分。
子项目是子项目的一部分,根据不同的施工方法,材料,步骤和截面长度分为几个子项目或项目。
2.为了完成项目建设,技术,生活,安全,环保等方面的项目建设准备和建设过程。
2.0.6阿拉伯数字标识项目代码中分部和分部作品及计量项目清单的名称。
2.0.7项目特征构成部门和细分项目以及度量项目价值的本质特征。
2.0。
劳动成本,材料和工程设备成本,建筑设备使用费和企业管理费,利润和风险成本在完成指定清单项目所需的一定范围内。
2.0。
它隐含在已定价工程量清单的综合单价中,用于解决双方在项目合同约定的内容和范围内的市场价格波动风险。
2.0.10为了执行合同项目并达到质量标准,承包商必须消耗或使用劳力,材料,工程设备,工程机械的班次及其管理,以及根据以下规定支付的费用和税款在确保安全施工的前提下。
2.双方同意根据工程量清单及其综合单价计算,调整和确认合同价格的建设项目施工合同。
2.0.12总价合同总价合同,是指双方同意根据施工图,预算和相关条件计算,调整和确认合同价的建筑合同。
2.0。
双方同意根据建设项目成本加上合同约定的报酬来计算,调整,调整和确认合同价格的建设项目建设合同。
2.0.14工程造价信息工程造价管理组织根据调查和计算,发布的人工,材料,工程设备和工程机械团队的价格信息,以及各个工程的造价指标。
2.0。
该指标反映了一定时期内项目成本相对于固定时期的变化率的比率。
2018工程量清单计价规范1总则1.0.11.0.21.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.1.0.51.0.61.02术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
2.0.7项目特征构成分部分项工程项目、措施项目自身价值的本质特征。
2.0.完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。
2.0.隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。
2.0.10承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、工程设备、施工机械台班及其管理等方面发生的费用和按规定缴纳的规费和税金。
2.发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确认的建设工程施工合同。
2.0.12总价合同发承包双方约定以施工图及其预算和有关条件进行合同价款计算、调整和确认的建设工程施工合同。
清单计价规范2018清单计价规范是指在工程项目中,根据工程的施工图纸、设计要求和相关法律法规,将工程项目的各项工作内容分解为清单,并按照一定的计价规则,对每一项工作进行估价和计算,确定工程项目的造价、投资和预算。
清单计价规范的制定有利于工程项目的合理预算、投资控制和成本管理,对于工程项目的招投标、合同签订和支付结算也具有指导作用。
以下是清单计价规范的一般要求和规定:1. 编制清单:根据工程项目的施工图纸、设计要求和相关规范,将工程项目的各项工作内容进行分解,编制清单。
清单应包括工作内容、工程量、单位、工程单价和金额等信息。
2. 确定计价规则:工程项目的计价规则应根据国家有关规范、标准和统计数据确定。
计价规则包括确定工程单位工程造价指标、确定材料价格、确定工资费用和确定设备使用费用等。
3. 定额计价:清单中的工程项目应按照一定的定额计算方法进行计价。
定额计价是根据工程项目的工作内容、工程量和计价规则,将每一项工作按照一定的计算公式和标准进行估价和计算。
4. 价格调整:根据市场行情和价格指数的变化,对清单中的工程项目价格进行调整。
价格调整可以根据国家或地方政府的有关规定进行,也可以根据工程合同约定的价格调整机制进行。
5. 结算支付:根据工程项目的实际施工情况和完成进度,对清单中的工程项目进行结算和支付。
结算支付应按照合同约定的结算期限和结算方式进行,同时应进行质量验收和工程竣工验收。
总之,清单计价规范是工程项目中非常重要的一项管理工作。
通过合理编制清单、确定计价规则和按照一定的计算方法进行估价和计算,可以有效控制工程项目的成本和投资,确保工程项目的合理预算和经济效益。
同时,清单计价规范的制定也有利于工程项目的招投标、合同签订和支付结算的顺利进行。
2018清单计价规范完整版1.工程量清单建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
3.已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
4.分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
5.措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
6.项目特征构成分部分项工程项目、措施项目自身价值的本质特征。
7.综合单价完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。
该定义仍是一种狭义上的综合单价,规费和税金费用并不包括在项目单价中。
国际上所谓的综合单价,一般是指包括全部费用的综合单价,在我国目前建筑市场存在过度竞争的情况下,保障税金和规费等不可竞争的费用仍是很有必要的。
随着我国社会主义市场经济体制的进一步完善,社会保障机制的进一步健全,实行全费用的综合单价也将只是时间问题。
这一定义,与国家发改委、财政部、建设部等九部委联合颁布的第56号令中的综合单价的定义是一致的。
8.风险费用隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。
9.工程成本承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、工程设备、施工机械台班及其管理等方面发生的费用和按规定缴纳的规费和税金。
清单计价规范2018
XXX联合有关单位编制了《工程造价事业发展“十三五”规划》,旨在推行创新、协调、绿色、开放、共享的发展理念和“适用、经济、绿色、美观”建筑方针,为工程造价事业的发展提供指导思想、主要目标、发展理念和重点任务。
该规划的指导思想包括“三个坚持”,即坚持全国统一的计价规则、坚持服务及时准确的计价依据、坚持培育全过程工程咨询。
主要目标包括健全市场决定工程造价机制,建立与市场经济相适应的工程造价监督管理体系,健全全过程的工程造价管理制度,实现“制度规则统一,市场决定造价,计价活动规范”的工程造价生态环境,完善以市场交易环节为主的工程计价和计量规则,实现工程总承包、施工承包、专业分包工程计价和计量规则的全覆盖,优化以工程计价依据和信息为主的公共服务,实现建设工程各阶段工程计价定额的全覆盖和工程计价信息的动态化,提升计价成果文件的质量,完善工程造价咨询成果文件标准规范,实现各阶段工程计价文件的规范化、数据格式的通用化,积极推进大数据服务,推进工程造价咨询企
业规模化、综合化和国际化经营,大幅度提升造价咨询服务总产值,发挥造价管理在工程咨询服务中的重要作用,培育一批具有国际化水平的全过程工程造价咨询企业,完善以造价工程师执业资格制度为龙头的人才培养机制,加强继续教育和专业培训,通过打造100名专业领军人才、5000名金牌造价师,
带动工程造价人才素质全面提升。
在此基础上,2018年的清单规范即将出台,这也是造价
界期待已久的利好消息。
虽然5年时间很长,但我们不能等待,应该及时行动,从2013年的清单规范开始,仔细研究规范中
的知识点,逐条搞清楚,以此为基础不断提升自己的专业素养。

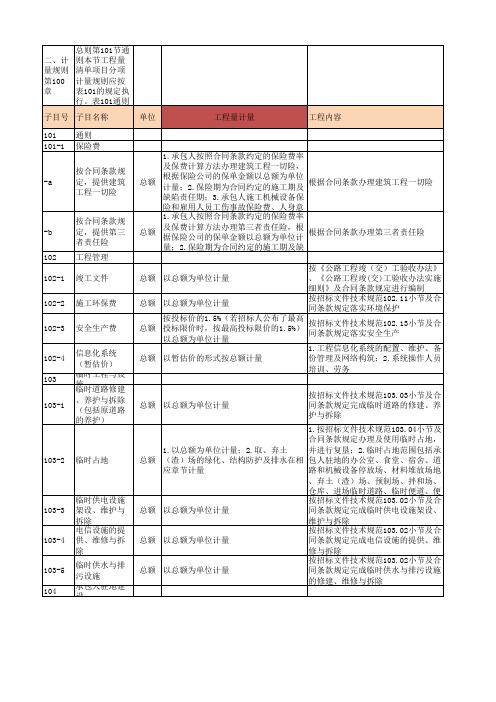

中华人民共和国交通运输部公路工程标准施工招标文件(2018年版)第八章工程量清单计量规则目录—、说明 (3)二、计量规则 (7)第100章总则 (7)第101节通则 (7)第102节工程管理 (8)第103节临时工程与设施 (9)第104节承包人驻地建设 (10)第105节施工标准化 (11)第200章路基 (12)第201节通则 (12)第202节场地清理 (13)第203节挖方路基 (15)第204节填方路基 (18)第205节特殊地区路基处理 (21)第206节路基整修 (29)第207节坡面排水 (30)第208节护坡、护面墙 (36)第209节挡土墙 (40)第210节锚杆、锚定板挡土墙 (42)第211节加筋土挡土墙 (45)第212节喷射混凝土和喷浆边坡防护 (47)第213节预应力锚索边坡加固 (50)第214节抗滑桩 (52)第215节河道防护 (53)第300章路面 (55)第301节通则 (55)第302节垫层 (56)第303节石灰稳定土底基层、基层 (57)第304节水泥稳定土底基层、基层 (58)第305节石灰粉煤灰稳定土底基层、基层 (59)第306节级配碎(砾)石底基层、基层 (60)第307节沥青稳定碎石基层(ATB) (61)第308节透层和黏层 (62)第309节热拌沥青混合料面层 (63)第310节沥青表面处治与封层 (64)第311节改性沥青及改性沥青混合料 (65)第312节水泥混凝土面板 (66)第313节培土路肩、中央分隔带回填土、土路肩加固及路缘石 (67)第314节路面及中央分隔带排水 (68)第315节其他路面 (70)第400章桥梁、涵洞 (73)第401节通则 (73)第402节模板、拱架和支架 (74)第403节钢筋 (75)第404节基础挖方及回填 (76)第405节钻孔灌注桩 (77)第406节沉桩 (78)第407节挖孔灌注桩 (79)第408节桩的垂直静荷载试验 (80)第409节沉井 (81)第410节结构混凝土工程 (82)第411节预应力混凝土工程 (85)第412节预制构件的安装 (86)第413节砌石工程 (87)第414节小型钢构件 (88)第415节桥面铺装 (89)第416节桥梁支座 (90)第417节桥梁接缝和伸缩装置 (91)第418节防水处理 (92)第419节圆管涵及倒虹吸管涵 (93)第420节盖板涵、箱涵 (94)第421节拱涵 (95)第500章隧道 (97)第501节通则 (97)第502节洞口与明洞工程 (98)第503节洞身开挖 (104)第504节洞身衬砌 (108)第505节防水与排水 (110)第506节洞内防火涂料和装饰工程 (113)第507节风水电作业及通风防尘 (114)第508节监控量测 (115)第509节特殊地质地段的施工与地质预报 (116)第510节洞内机电设施预埋件和消防设施 (117)第600章安全设施及预埋管线 (119)第601节通则 (119)第602节护栏 (120)第603节隔离栅和防落网 (123)第604节道路交通标志 (124)第605节道路交通标线 (126)第606节防眩设施 (127)第607节通信和电力管道与预埋(预留)基础 (128)第608节收费设施及地下通道 (129)第700章绿化及环境保护设施 (130)第701节通则 (130)第702节铺设表土 (131)第703节撒播草种和铺植草皮 (132)第704节种植乔木、灌木和攀缘植物 (134)第705节植物养护和管理 (135)第706节声屏障 (136)一、说明1、一般要求(1)本计量规则各章节是按第七章“技术规范”的相应章节编号的,因此,各章节工程子目的工程量计量规则应与“技术规范”相应章节的施工规范结合起来理解、解释和应用。

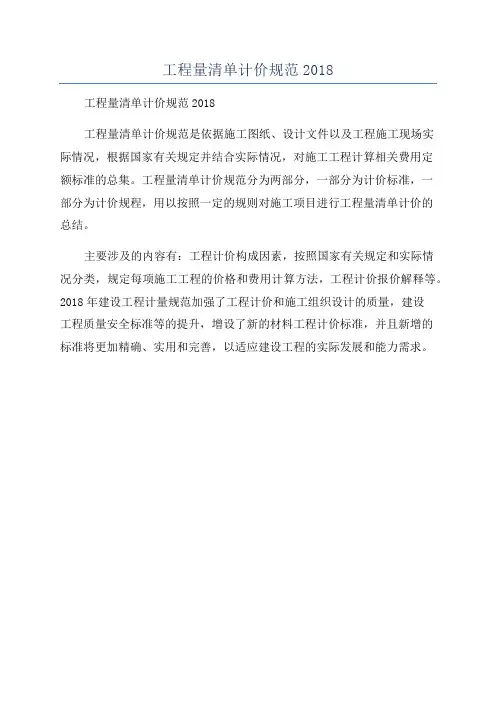

工程量清单计价规范2018
工程量清单计价规范2018
工程量清单计价规范是依据施工图纸、设计文件以及工程施工现场实
际情况,根据国家有关规定并结合实际情况,对施工工程计算相关费用定
额标准的总集。
工程量清单计价规范分为两部分,一部分为计价标准,一
部分为计价规程,用以按照一定的规则对施工项目进行工程量清单计价的
总结。
主要涉及的内容有:工程计价构成因素,按照国家有关规定和实际情
况分类,规定每项施工工程的价格和费用计算方法,工程计价报价解释等。
2018年建设工程计量规范加强了工程计价和施工组织设计的质量,建设
工程质量安全标准等的提升,增设了新的材料工程计价标准,并且新增的
标准将更加精确、实用和完善,以适应建设工程的实际发展和能力需求。
2018年1月,住房和城乡建设部标准定额司在2018年的工作要点中提到,将修订和完善工程量清单改进工程量清单的格式,项目构成,成本构成和编制方法,统一国家工程量清单的定价方法和定价规则。
统一的消费定额编制规则,工程造价综合指标,指数指标以及劳资价格信息发布标准。
修订工程量清单的评估和计算规格。
据在线新闻报道,2018年7月17日,工程量清单计价和计量标准初稿协调会议在北京举行。
出席会议的有9个规范的主要编辑代表,其中包括带有建设项目工程量清单的估价规范,以及来自审查委员会的基于工程成本估价的一些专家。
初步形成了十种意见1.扩大综合单价和人工成本的计算范围,修改综合单价的定义。
综合单价应包括人工成本,材料成本,建筑设备使用费,管理费和利润。
根据《住房和城乡建设部关于加强和改善工程造价监督的意见》(建标[2017] 209号)的要求,原劳动成本应包括五险一金。
规划费。
2.引导行业提高就业质量,并反映市场主体的定价自主权。
原则上,应根据设计单位数量编制各学科的工程计量规范规则,不准备由施工单位确定的内容,如施工工作面,预留数量等。
3.修改招标书的定价和审查办法,以降低编制依据的严格性。
4,在规章费中,排污费调整为环保税,并计入管理费。
劳动成本中包括职工的社会保障费和公积金。
税收在摘要中单独列出。
5,合同条款和条件符合有关规定。
要求更多有趣的内容。
微信搜索侧重于微信公众号:建筑行业有事可做,指导内容已在规范条款中添加。
六,完善定价标准的有关内容,如总价合同的清单计价,计量和合同价格调整等。
7.在各专业的工程测量规格的项目设置中取消部分工作内容。
8.量度项目成本中的模板清单应纳入分部和分部工程的具体清单。
9.对于用于数量计算的规格表中“注释”的内容,在章节描述中添加了章节描述中的一般性描述,而子项目列表中的个别描述仍位于表格后。
十,附录和说明应按照《关于印发工程建设标准编制规范的通知》(京发〔2008〕182号)的规定编写。
安徽省2018年建设⼯程⼯程量清单计价办法建筑⼯程定额章节说明总说明⼀、《安徽省建筑⼯程计价定额》以下简称“本建筑定额”,就是依据国家现⾏有关⼯程建设标准、规范及相关定额,并结合近⼏年我省出现的新⼯艺、新技术、新材料的应⽤情况,及建筑⼯程设计与施⼯特点编制的。
⼆、本建筑定额包括:砌筑⼯程;混凝⼟及钢筋混凝⼟⼯程;屋⾯及防⽔⼯程;绿⾊建筑⼯程;⼚库房⼤门、特种门⼯程;钢⽊结构运输、安装⼯程;脚⼿架、建筑物垂直运输及超⾼降效;构筑物⼯程;防腐⼯程等内容。
三、本建筑定额适⽤于我省境内民⽤与⼯业建筑的新建、扩建、改建⼯程。
涉及室外地(路)⾯、室外给排⽔等⼯程的项⽬,按《安徽省市政⼯程计价定额》的相应项⽬执⾏。
四、本建筑定额的作⽤:1.就是编审设计概算、最⾼投标限价、施⼯图预算的依据;2.就是调解处理⼯程造价纠纷的依据;3.就是⼯程成本评审,⼯程造价鉴定的依据;4.就是施⼯企业编制企业定额、投标报价、拨付⼯程价款、竣⼯结算的参考依据。
五、本建筑定额就是按照正常的施⼯条件,⼤多数施⼯企业采⽤的施⼯⽅法、机械化装备程度、合理的施⼯⼯期、施⼯⼯艺、劳动组织编制的,反映当前社会平均消耗量⽔平。
六、本建筑定额中⼈⼯⼯⽇以“综合⼯⽇”表⽰,不分⼯种、技术等级。
内容包括:基本⽤⼯、辅助⽤⼯、超运距⽤⼯及⼈⼯幅度差。
七、本建筑定额中的材料:1.本建筑定额中的材料包括主要材料、辅助材料、周转材料与其她材料。
2.本建筑定额中的材料消耗量包括净⽤量与损耗量。
损耗量包括:从⼯地仓库、现场集中堆放地点或现场加⼯地点⾄操作或安装地点的现场运输损耗、施⼯操作损耗、施⼯现场堆放损耗。
凡能计量的材料、成品、半成品均逐⼀列出消耗量,难以计量的材料以“其她材料费”形式表⽰。
3.混凝⼟、砂浆及各种胶泥等均按半成品消耗量体积以“m3”表⽰,设计强度(配合⽐)等与定额不同时,可以调整。
本建筑定额中现拌混凝⼟、预拌混凝⼟、预制混凝⼟的养护,均按⾃然养护考虑,如有特殊要求,可在措施费中考虑。
2018版公路工程工程量清单计量规则
【最新版】
目录
1.2018 版公路工程工程量清单计量规则的背景和意义
2.工程量清单计量规则的主要内容
3.工程量清单计量规则的具体应用
4.工程量清单计量规则的优点和影响
5.结语
正文
2018 版公路工程工程量清单计量规则是指在公路工程施工中,对工程项目所需的各种工程量进行计量、统计和计价的规则。
这一规则的制定,是为了加强公路工程施工招标管理,规范招标文件及资格预审文件编制工作,依照《中华人民共和国招标投标法》《中华人民共和国招标投标法实施条例》等法律法规制定的。
工程量清单计量规则的主要内容包括:总则、术语和定义、工程量清单编制及计量、工程量清单计量规范、附件等几部分。
其中,《公路工程工程量标准清单》中的每一计量子目均在《公路工程工程量清单计量规范》中对应唯一的工程量计量规则。
工程量清单计量规则的具体应用体现在对公路工程施工过程中所需
的各种工程量进行详细的计量和统计。
这些工程量包括:道路工程、桥梁工程、涵洞工程、隧道工程、交通工程等各个方面的工程量。
通过工程量清单计量规则,可以确保施工过程中的各项工程量得到准确计量,为后续的工程计价和工程结算提供准确的数据支持。
工程量清单计量规则的优点在于,它可以提高工程计量的准确性和公正性,减少工程结算中的争议和纠纷。
同时,工程量清单计量规则还可以
为招标方和投标方提供公平、透明的竞争环境,促进公路工程市场的健康发展。
实用标准文案2013工程量清单计价规范1总贝U1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单实用标准文案招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
9.7 计日工9.7.1发包人通知承包人以计日工方式实施的零星作,承包人应予执行。
9.7.2采用计日工计价的仟何一项变更工作,在该项变更的实施过程中,承包人应按合同约定提交下列报表和有关凭证送发包人复核。
1.工作名称、内容和数量;2.投入该工作所有人员的姓名、工种、级别和耗用工时;3.投入该工作的材料名称、类别和数量;4.投入该工作的施工设备型号、台数和耗用台时;5.发包人要求提交的其他资料和凭证。
9.7.3任一计日工项目持续进行时,日工记录汇总的现场签证报告一式三份。
发包人在收到承包人提交现场签证报告后的2天内予以确认并将其中一份返还给承包人,作为计日工计价和支付的依据。
发包人逾期未确认也未提出修改意见的,应视为承包人提交的现场签证报告已被发包人认可。
9.8物价变化9.8.l合同履行期间,因人工、材料、工程设备、机械台班价格波动影响合同价款时,应根据合同约定按本规范附录A的方法之一调整合同价款。
9.8.2承包人采购材料和工程设备的,应在合同中约定主要材料、工程设备价格变化的范围或幅度;当没有约定,且材料、工程设备单价变化超过5%时,超过部分的价格应按照本规范附录A的方法计算调整材料、工程设备费。
9.8.31.因非承包人原斟导致工期延误的,计划进度日期后续工程的价格,应采用计划进度日期与实际进度日期两者的较高者。
2.因承包人原因导致工期延误的,计划进度日期后续工程的价格,应采用计划进度工期与实际进度日期两者的较低者。
【注】不利于责任者的原则调整价格。
9.9暂估价9.9.l发包人在招标工程量清单中给定暂估价的材料、工程设备属于依法必须招标的,应由发承包双方以招标的方式选择供应商,确定价格,并应以此为依据取代暂估价,调整合同价款。
9.9.2发包人在招标工程量清单中给定暂估价的材料、工程设备不属于依法必须招标的,应由承包人按照合同约定采购,经发包人确认单价后取代暂估价,调整合同价款。
9.9.3发包人在工程量清单中给定暂估价的专业工程不属于依法必须招标的,应按照本规范第9.3节相应条款的规定确定专业工程价款,并应阻此为依据取代专业工程暂估价,调整合同价款。
清单:清单,汉语词汇,汉语拼音为qīng dān,指的是详细登记有关项目的单子。
清单计价规范:中华人民共和国国家标准建设工程工程量清单计价规范规范说明:本规范总结了《建设工程工程量清单计价规范》GB 50500—2003实施以来的经验,针对执行中存在的问题,特别是清理拖欠工程款工作中普遍反映的,在工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题,主要修订了原规范正文中不尽合理、可操作性不强的条款及表格格式,特别增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并增加了条文说明。
原规范的附录A~E除个别调整外,基本没有修改。
原由局部修订增加的附录F,此次修订一并纳入规范中。
本规范中以黑体字标志的条文为强制性条文,必须严格执行。
本规范由住房和城乡建设部负责管理和强制性条文的解释。
部标准定额研究所负责具体技术内容的解释。
为了提高规范质量,请各单位在执行中注意积累资料,总结经验,如发现需要修改和补充之处,请将意见和有关资料寄住房和城乡建设部标准定额司(北京三里河路九号,邮政编码100835),供以后修订时参考。
修订本规范的主编单位、参编单位和编制组成员:主编单位:住房和城乡建设部标准定额研究所四川省建设工程造价管理总站参编单位:广东省建设工程造价管理总站河北省建设工程造价管理总站编制组成员:王海宏谢洪学吴松胡晓丽吴佐民文代安赖铭华金春平周明科李艳海出版单位:中国计划出版社规范内容:1总则1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程工程量清单计价活动。
1.0.3全部使用国有资金投资或国有资金投资为主(以下二者简称“国有资金投资”)的工程建设项目,必须采用工程量清单计价。
工程量清单计价规范20181、扩大综合单价和人工费的计算口径,修订综合单价定义。
综合单价中应包含人工费、材料费、施工机具使用费、管理费和利润,其中人工费按照《住房城乡建设部关于加强和改善工程造价监管的意见》(建标〔2017〕209 号)要求应包含原规费中工人的五险一金等内容。
2、引导行业提高从业素质,体现市场主体定价自主权,各专业工程计量规范的规则原则上应按照设计实体量进行编制,不予编制施工作业面、预留量等应由建设主体自主确定的内容。
3、修订招标控制价的编制和复核等内容,降低编制依据的严格程度。
4、规费中排污费调整为环境保护税列入管理费中,工人的社会保障费和公积金列入人工费,规费不再单独列项。
税金在汇总表中单独列出。
5、计价规范中关于合同的条款内容与相关法规规章协调统一,更多精彩内容请微信搜索关注微信公众号:建筑业那点事儿,并在规范条文说明中增加引导性的内容。
6、完善计价规范中有关总价合同在清单计价、计量、合同价款调整等的相关内容。
7、各专业工程计量规范的项目设置中取消工作内容部分。
8、措施项目费中模板清单并入分部分项工程混凝土清单。
9、工程量计算规范表中的“注”内容,对章节中的共性描述放在章节说明中,对分部分项清单中的个性描述仍放在表后。
10、附录和注等内容的编写按照《关于印发<工程建设标准编写规定>的通知》(建标[2008]182 号)执行。
此外,为遏制低价中标和严重不平衡报价,9月26日,四川印发了《四川省住房和城乡建设厅关于进一步规范工程量清单招标投标报价规费计取和评审的通知》,提出:1、定额未调整,定额人工费一律不得调整。
2、投标报价评审时,凡工程量清单投标报价不按计价规定擅自调整规费计取基础计取规费的,否决其投标。
3、评审规费金额:对投标报价中规费明细项目(养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费、住房公积金)的金额逐项复核。
投标报价中单位工程的“定额人工费(分部分项清单定额人工费+单价措施项目清单定额人工费)×投标报价中的规费费率”的金额,与投标报价中相应规费金额不符的,应否决其投标。
10 合同价款期中支付10.1 预付款10.1.210.1.3 承包人应在签订合同或向发包人提供与预付款等额的预付款保函后向发包人提交预付款支付申请。
10.1.4 发包人应在收到支付申请的付证书后的7天内向承包人支付预付款。
10.1.5 发包人没有按合同约定按时支付预付款的,承包人可催告发包人支付;发包人在预付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。
发包人应承担由此增加的费用和延误的工期,并应向承包人支付合理利润。
10.1.6 预付款应从每一个支付期应支付给承包人的工程进度款中扣回,直到扣回的金额达到合同约定的预付款金额为止。
10.1.7 承包人的预付款保函的担保金额根据预付款扣回的数额相应递减,但在预付款全部扣回之前一直保持有效。
发包人应在预付款扣完后的14天内将预付款保函退还给承包人。
10.2 安全文明施工费10.2.260%,其余部分应按照提前安排的原则进行分解,并应与进度款同期支付。
10.2.310.3 进度款10.3.5 发包人提供的甲供材料金额,应按照发包人签约提供的单价和数量从进度款支付中扣除,列入本周期应扣减的金额中。
10.3.6 承包人现场签证和得到发包人确认的索赔金额应列入本周期应增加的金额中。
10.3.710.3.8 承包人应在每个计量周期到期后的7天内向发包人提交已完工程进度款支付申请一式四份,详细说明此周期认为有权得到的款额,包括分包人已完工程的价款。
支付申请应包括下列内容:1.累计已完成的合同价款;2.累计已实际支付的合同价款;3.本周期合计完成的合同价款:1)本周期已完成单价项目的金额;2)本周期应支付的总价项目的金额;3)本周期已完成的计日工价款;4)本周期应支付的安全文明施工费;5)本周期应增加的金额;4.本周期合计应扣减的金额:1)本周期应扣回的预付款;2)本周期应扣减的金额;5.本周期实际应支付的合同价款。
10.3.9 –对申请内容予以核实,确认后出具进度款支付证书并若发包人逾期未签发进度款支付证书,承包人催告付款。
工程名称(最新规范设计专篇,稍微修改下就能用)装修设计专篇设计单位:XXXXXXXXX编制日期:2018年X月扉页设计人员名单:(签名)法定代表人:(XXX)项目设计负责人:(XXX)建筑设计负责人:(XXX)装修设计负责人:(XXX)给排水设计负责人:(XXX)强弱电设计负责人:(XXX)编制目录一设计依据二建筑规模和设计范围三总指标四消防产品及防火性能要求的建筑构件、材料五建筑、结构六装饰工程概况七装饰材料有害物质排放限量的参照标准设计说明一、设计依据:?《建筑装饰装修工程质量验收设计规范》(GB 50210-2018)?《建筑设计防火规范》(GB 50016-2014)?《建筑内部装修设计防火设计规范》(GB 50222-2017)?《民用建筑工程室内环境污染控制规范》(GB 50325-2014)二、建筑规模和设计范围:1、建筑规模及项目组成:本工程位于XXXXXX,所属建筑XXX楼为地上X层,采用框架-剪力墙结构,耐火等级为X级,建筑占地面积为XX㎡,总建筑面积为XXX㎡,建筑高度XXX米;XXX楼为地上X层,采用框架结构,耐火等级为X级,建筑占地面积为XXX㎡,总建筑面积为XXX㎡,建筑高度XXX米。
2、防火分区:本工程XX楼共XX层,共X个防火分区,即每层为一个防火分区,共设置二个防烟楼梯间,三部电梯,其中一部消防电梯,疏散距离及疏散宽度均满足《建筑设计防火规范》GB50016-2014。
XX楼共X层,共X个防火分区,一、二层为一个防火分区,三、四层分别为一个防火分区,共设置封闭楼梯间两部,疏散距离及疏散宽度均满足《建筑设计防火规范》GB50016-2014。
3、本次装修设计范围:设计范围包括XXX楼和XX楼室内装饰、照明设计。
三、总指标:主要技术经济指标:原建筑占地面积 XXXXm2建筑总面积 XXXXm2本次装修占地面积 XXXX㎡本次装饰建筑面积 XXXX m2四、消防产品及防火性能要求的建筑构件、材料:1、装饰防火胶板:防火胶板的粘结剂应使用与防火胶板配套使用的品牌,并遵守使用说明。
2、除本设计有特殊要求规定外,其他各种工艺、材料均按国家规定的标准五、建筑、结构本工程建筑技术、材料和结构的情况,(一)、顶面工程:1、本工程吊顶材料无专门标明时,均采用系列轻钢龙骨,石膏板”。
(1)天花板悬挂部份,包括支撑照明和音响设备所需要的支撑物,框架或其他装置。
(2)悬挂该系统所需要的吊钩和其他附件。
(3)边缘修饰,间隔等。
(4)天花板材。
(5)照明装置。
(6)中央空气调节处理装置。
(7)防火系统。
材料:吊顶工程所选用材料的品种,规格、颜色以及基层构造,固定方法应符合规范及设计要求。
本工程所选用的吊顶用石膏板,均用95mm 防火石膏板。
所有在天花平面上暴露之构件,布局均按照综合平面图进行。
吊顶龙骨在运输安装时,不得扔摔,碰撞。
龙骨在运输安装时,不得扔摔,碰撞。
龙骨应平放,防止变形。
各类面板不应有气泡,起皮、裂纹。
缺角,污后和图案不完整等缺陷,表面应平整,边缘应整齐,色泽应统一。
紧固件宜采用镀锌制品,预埋的木件应作防腐处理,凡固定铝材必须采用不锈钢紧固件。
安装:1、龙骨安装:a.安装龙骨的基体质量,应符合国家标准GBT/11981-200860之规定。
b.主龙骨吊点间距,应按设计推荐系列选择,中间部份应起拱,金属龙骨起拱高度应不小于房间短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。
c.次龙骨应紧贴主龙骨安装。
当用自攻螺钉安装板材时,板材的接缝处,必须安装在宽度不小于40mm的次龙骨上。
d.全面校正主、次龙骨的位置及水平度。
连接件应错位安装,明龙骨应目测无明显弯曲,通长次龙骨连接处的对接错位偏差不得超过2mm。
2、准备:面板安装前的准备工作应符合下列规定:a.在楼板中按设计要求设置预埋件或吊杆。
b.吊顶内的通风、水电管道等隐敞工程应安装完毕。
消防系统安装并试压完毕。
c.吊顶内的灯槽、斜撑、剪刀撑等,应根据工程情况适当布置。
d.轻型灯具应吊在主龙骨或附加龙骨上,重型灯具或其他装饰件不得与吊顶龙骨联结,应另设吊钩。
3、板材安装:纸面石膏板的安装,应符合下列规定:a.石膏板的长边应沿纵向次龙骨铺设。
b.自攻螺钉与纸面石膏板距离:面纸包封的板边以10~15mm为宜,切割的板边以15~20mm为宜.c.钉距以150~170mm为宜,螺钉应与板面垂直且略埋入板面.0.5~1.0mm,并不使纸面破损。
钉眼应作防锈处理并用石膏腻子抹平。
d.拌制石膏腻子应用不含有害物质的洁净水。
矿棉板的安装,应符合下列规定:(1)施工现场湿度过大时不宜安装。
(2)安装时,板上下得安置其他材料,防止板材受压变形。
提供完全的天花材料组件,这些组件应达到政府法规所规定之防火要求。
(二)、墙面工程:1、本工程隔墙除原土建注明外均采用轻质砖隔墙。
2、饰面均采用阻燃墙纸、石膏板、岩棉夹芯彩钢板等B1级材料,保证疏散走道两侧的隔墙耐火极限不小于1小时。
其他隔墙也需满足《建筑设计防火规范》GB50016-2014。
3、轴线与隔墙厚位置的确定:当图纸无专门标明时,一般轴线位于各墙厚的中心。
4、尺寸及标高:一般无专门说明时,尺寸单位为毫米;标高单位为米。
(三)、门窗工程:1、设计选用的门窗材料、规格及配件等要求详见门窗详图。
2、设计图所示门窗尺寸为门窗实际加工尺寸。
(四)、地面工程:1、地面工程质量应符合《建筑地面工程施工质量验收规范》GB50209-2010的要求。
2、卫生间楼地面应做基层防水处理(按国家规定的验收标准)。
(五)、油漆工程:材料和品质:本施工图所有未标明之油漆公共空间均用聚脂漆四度左右,终饰半哑光除公共空间外,其余均用半哑光漆六度。
本施工图所有未标明之墙面、平、顶面涂料均采用材料表所注明之涂料三度。
油漆工程的等级和品质应符合设计要求和现行有关产品国家标准的规定。
(1)没有完全干透,或环境有尘埃时,不能进行操作。
(2)对所有表面之洞,裂缝和其他不足之处应预先修整好,才进行油漆。
(3)要保证每道油漆工序的质量,要求涂刷均匀,防止漏刷、过厚、流淌等庇病。
(4)在原先之油漆涂层结硬并打磨后,才可再进行下一道工序。
(5)在油漆之前应拆卸所有五金器具,并且在油漆后安回原处,保证五金器具不受污染。
上油漆:应先进行油漆小色板的封样,在征得筹建处和设计师同意后方可大面积施工。
(六)、金属覆盖板工程:材料:承建商应根据图纸所标品种、颜色供应商提供样板,征得筹建处同意。
安装:金属板必须可以承受本身的荷载,而不会产生任何损害性或永久性的变形。
所有金属表面覆盖板及配件需符合国家《GB50210-2001》要求及有关标准或规范。
(1)金属饰面板的品种、质量、颜色、花型、线条应符合设计要求,并应有产品合格证。
(2)墙体骨架如采用轻钢龙骨时,其规格、形状应符合设计要求,易潮湿的部分进行防锈处理。
(3)墙体材料为纸面石膏板时,安装时纵、横接缝应拉开5~8mm。
(4)金属饰面板安装,宜采用抽芯铝铆钉,中间必须垫橡胶垫圈。
抽芯铝铆钉间距以控制在100~150mm为宜。
(5)安装突出墙面的窗台、窗套凸线等部位的金属饰面时,裁板尺寸应准确,边角整齐光滑,搭接尺寸及方向应正确。
(6)板材安装时严禁采用对接。
搭接长度应符合设计要求,不得有透缝现象。
(7)外饰面板安装时应挂线施工,做到表面平整、垂直,线条通顺清晰。
(8)阴阳角宜采用预制角装饰板安装,角板与大面搭接方向应与主导风向一致,严禁逆向安装。
(9)保温材料的品种、填充密度应符合设计要求。
并应填塞饱满,不留空隙(七)、其它:1、隐藏钢结构表面不低于st2级,底漆为两道红丹醇酸防锈漆。
2、进行油漆工程之前,先进行油漆色板封样,征得设计师同意后方可大面积施工。
3、凡本工程所用装饰材料的规格、型号、性能、色彩应符合装饰工程规范的质量要求,施工订货前会同建设、设计等有关各方共同商定。
4、本装饰设计图必须报公安消防部门建审,获通过后方可施工。
六、装饰工程概况本工程所有的参照标准均按现行的相关国家标准或行业标准,但必须满足中华人民共和国行业标准之建筑装饰工程施工及验收规范。
防火设计:1建筑内部各部位装修材料不低于规范燃烧等级。
2消火栓、喷淋、烟感、防火门等位置,除注明外以建筑蓝图为准。
3所有基层木材均应满足防火要求,采用不低于B1级阻燃防火木材,防火木材产品符合消防部门验收要求。
4玻璃幕墙与每层楼板、隔墙处的缝隙采用不燃材料严密填实(声学要求除外)。
5所有的建筑变形缝内均采用不燃材料严密填实。
6所有建筑墙面上开洞、开孔后均采用不燃材料严密填实。
制作工艺及按装:⑴尺寸:①所有装饰用的木材均严格按图纸施工,凡原设计节点不明之处需补充设计图,经设计师同意后实施。
②所有尺寸必须在工地核实,若图样或规格与实际工地有任何偏差,应立即通知设计师。
⑵装饰:①所有完工时在外之木作工艺表面,除特列注明处,都应该按设计做饰面。
⑶终饰:①当采用自然终饰或者采用指定为染色、打白漆,或油漆被指定为终饰时,相连木板在形式,颜色或纹理上要相互协调。
收缩度:承建商应完成所有必要的开榫眼、接榫、开槽、配合做舌榫嵌入,榫舌接合,和其他的正确接合之必要工作。
提供所有金属板,螺丝,铁钉和其他室内设计要求的或者顺利进行规定的木工工作所需的装配件。
接合:(1)木工制品须严格按照图样的说明制作,在没有特别标明的地方接合,应按该处接合之公认的形式完成。
胶接法适用于需要紧密接合的地方。
所有胶接处应用交叉舌榫或其他加固法。
(2)所有铁钉头打进去并加上油灰,胶合表面接触地方用胶水接合,接触表面必须用锯或刨进行终饰。
实板的表面需要用胶水接合的地方,必须用砂纸轻打磨光。
(3)有待接合之表面必须保持清洁,不肮脏,没有灰尘,锯灰,油渍和其他污染。
(4)胶合地方必须给于足够压力以保持粘牢,并且在胶水凝固条件均按照胶水制造商之说明而进行。
划线:所有踢脚板、框缘、平板和其他木工制品必须准确划线以配合实际现场达成应有的紧密配合。
镶嵌细木工工作:在细木工制品规定要嵌镶的地方,应跟随其周边的工作完成之后嵌入加工。
清洁:除特别指出的终饰之外,承建商应将有关木工制品清洁使其保持完好状态。
所有柜子内部装饰,包括活动层板应涂上二度以上清漆使其光滑, 且根据设计要求进行必要的补色等工艺。
木材、夹板成型架框:(1)一般用木材成架安装于天花板上时,应确保所有部件牢固及拉紧,且不得影响其他管线(风管、喷淋管等)走向。
依照设计图纸固定于天花。
装修材料分类装修部位材料名称燃烧性能等级顶棚装修材料公共区顶棚轻钢龙骨石膏板 A办公室、储存间墙面轻钢龙骨石膏板B1墙面装修材料公共区墙面阻燃墙纸、石膏板、岩棉夹芯彩钢板B1办公室、储存间墙面阻燃墙纸、石膏板、岩棉夹芯彩钢板B1地面装修材料公共区地面大理石B1 办公室、储存间大理石B1七、装饰材料有害物质排放限量的参照标准:了预防和控制建筑装饰材料产生的室内环境污染,使本设计的建筑装饰工程符合新颁布的国家标准《民用建筑工程室内环境污染控制规范》(GB50325--2014)的要求,下列物资,必须符合相应的国家强制性标准。
