铺装施工组织设计
- 格式:doc
- 大小:39.00 KB
- 文档页数:15
一、编制说明二、工程概况三、施工组织总体设想、方案针对性及施工段划分四、施工现场平面布置和暂时设施、暂时道路布置五、施工进度计划和各阶段的保证措施六、各分部份项工程的完整施工方案及质量保证措施七、安全文明施工及环境保护措施八、项目经理班子的人员配备、素质及劳动力配备、难点和解决方案九、机械设备和材料投入计划十、关键施工技术、工艺及工程项目实施的专用点、难点和解决方案十一、季节性施工、已有设备、管线的加固、保护等特殊情况下的施工措施十二、新技术、新产品、新工艺、新材料的应用一、编制说明(一)、编制依据1、南阳河下游综合治理工程工程招标文件。
2、潍坊青华设计的施工设计图。
(二)、编制原则1、遵循招标文件中的各项条款要求进行编制。
2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。
3、突出重点、兼顾统一、统筹安排,科学合理地安排进度计划。
4、安全生产,预防为主的原则。
5、坚持实事求是,节约增效的原则。
(三)、工程施工目标与承诺工程质量目标:争创市优工程工程安全目标:无一次重大安全责任事故工程工期目标:确保在正常开工后 25 日历天内完成施工单位承诺:如果我单位一旦中标,我们将即将成立项目经理负责制的项目经理部,组织有经验的管理、技术人员参加本工程的施工,做到按期、优质、高效的完成本工程。
二、工程概况(一)、概述根据工程招标文件及设计施工图,工程包含铺装、景墙、花坛、排水等。
本工程建设单位为青工程质量按国家现行的有关市政工程施工与质量验收规范验收,质量要求达到合格等级,力争创优。
工期:本工程工期开工后 25 个日历天内完成此工程,计划开工2022 年 9 月 5 日至 2022 年 9 月 30 日。
具体开工时间以开工令为准。
工程承包形式:施工总承包。
(二)、工程结构特点1、本工程要在短短的 25 日历天内,在保证质量、安全文明施工的前提下完成,必须对施工进行科学的合理安排,工作面全面展开,形成流水作业,方可实现。
地面砖铺设施工组织设计方案一、项目背景本项目旨在对某个地面区域进行砖铺设施工,提供美观、耐用的地面铺装效果。
二、工程要求1. 地面砖规格:根据设计要求,使用规格为Xcm × Ycm的陶瓷地面砖。
2. 铺设面积:根据实际场地大小,预计铺设面积为A平方米。
3. 施工时间:在XX日期至XX日期期间完成施工。
4. 施工质量:砖材质地坚硬、平整,没有开裂、碎裂或色差。
三、施工方案1. 准备工作- 了解施工现场情况,包括地面材料、尺寸和铺设要求等。
- 根据地面状况,采购所需的地面砖及辅助材料,确保数量充足。
- 开展施工前的安全检查,确保施工过程安全可靠。
2. 施工流程- 清理施工现场,清除杂物和污垢,确保地面干净整洁。
- 进行地面测量和标线,在施工区域划定出正确的施工范围。
- 根据设计要求,进行地面砖的剪裁、预排版,并保留一定的施工余地。
- 进行地面砖的铺设,按照预排版的方式进行铺设,并保持砖与砖之间的间距均匀。
- 使用专业工具进行砖与墙角、门窗等部位的修整。
- 进行地面砖的压实,确保砖与基层之间的粘结牢固。
- 进行清洁工作,清理施工现场,并对已铺设的砖面进行清洁、抛光等处理。
3. 质量控制- 对地面砖的品质进行检查,确保符合设计要求和施工质量标准。
- 对施工过程进行监控和检验,确保施工质量稳定可靠。
- 针对施工中出现的问题,及时采取措施进行纠正。
四、安全措施1. 施工过程中,施工人员应遵守相关安全规范,佩戴必要的安全装备。
2. 施工现场应设置明确的警示标识,确保行人和工人的安全。
3. 制定施工期间的应急预案,以应对突发事件。
五、施工人员要求施工人员应具备相关的砖铺设施工经验,并熟悉地面砖铺设的施工标准和规范。
六、施工进度安排详细制定施工进度计划,合理安排人力和材料供应,以确保按时完成施工。
七、施工材料及设备所需施工材料包括但不限于地面砖、砂浆、胶水等。
所需设备包括但不限于切割机、推车等。
八、质量验收完成施工后,进行质量验收,确保地面砖铺设质量符合设计要求和相关标准。
桥面铺装施工组织设计一、项目背景本项目是位于某市某区的一座桥梁的桥面铺装施工组织设计。
该桥梁是连接两个主要道路的重要交通枢纽,经过多年的使用,桥面铺装已经磨损严重,需要进行重新铺装施工。
本文将详细描述桥面铺装施工组织设计的内容,包括施工方案、施工组织、施工流程、施工安全等。
二、施工方案1. 施工材料选择根据桥梁的使用要求和设计要求,本次桥面铺装施工将采用优质沥青混凝土作为铺装材料。
沥青混凝土具有良好的耐久性和抗滑性能,适适合于桥面铺装。
2. 施工设备准备为了保证施工质量和效率,需要准备一系列的施工设备,包括挖掘机、平地机、压路机、沥青混凝土搅拌机等。
这些设备将用于清理原有桥面、平整基层、铺装沥青混凝土等工作。
3. 施工人员组织根据工程规模和施工进度,将组织一支由工程师、技术员、操作工等组成的施工队伍。
施工队伍将负责各项施工工作的组织和实施,确保施工质量和安全。
三、施工组织1. 施工前准备在施工前,需要对桥梁进行全面的检查和评估,确定施工的具体范围和施工前的准备工作。
同时,还需要制定详细的施工计划和安全措施,确保施工过程中的顺利进行。
2. 施工过程(1)清理原有桥面首先,利用挖掘机清理桥面上的杂物和碎石,确保基层清洁。
然后,使用高压水枪清洗桥面,去除污垢和油污,提高铺装的附着力。
(2)平整基层使用平地机对桥面进行平整,确保基层平整度符合设计要求。
在平整的基层上,进行必要的修补和加固,确保桥面的稳定性和承载能力。
(3)铺装沥青混凝土使用沥青混凝土搅拌机搅拌制备沥青混凝土,并使用压路机将其均匀铺装在桥面上。
铺装时需要注意施工速度和均匀性,确保沥青混凝土的质量和厚度符合设计要求。
(4)沥青混凝土养护完成铺装后,需要对沥青混凝土进行养护,防止其过早开裂和损坏。
养护期间,需要对桥面进行定期检查和维护,确保其质量和使用寿命。
四、施工流程1. 施工前准备(1)组织施工人员和设备;(2)准备施工材料;(3)制定施工计划和安全措施。

目录第一章编制说明31。

3 工程概况4第二章施工组织设计5第1节施工前的准备5第2节施工总布置7第3节施工方案8花岗岩地面铺装分项工程施工工艺及施工措施:9 烧结砖分项工程施工工艺及施工措施:11第三章保证工程质量131、工程质量保证体系132、项目部有关人员质量岗位责任制13a)质量保证管理措施17执行全员质量控制:17施工组织设计、施工方案编制及审批制度:18优选施工机械设备:18现场材料质量管理:19测量复核制度:19人员培训制度:20施工前交底制度:20自检、互检、交接检及工序质量评定制度:20奖优罚劣制度:20竣工资料的编制、审核、移交制度:21b)单项工程质量控制要点21测量:21原材料:21施工中始终坚持“六不施工"和“三不交接”制度:22制度落实是创优达标的主要途径,贯彻八项制度:22资料收集标准:22第四章安全保证措施23c)安全保证目标23d)安全保证体系231、项目经理安全职责232、生产经理安全职责243、项目安全员职责244、技术员安全职责245、施工员安全职责246、质量员安全职责257、资料员安全职责258、用电系统要求259、临电专业人员要求2610、大型设备用电要求26第五章文明施工保证措施271、现场文明施工措施272、解决民扰及扰民问题具体措施30第六章环境保护措施311、制定环境保护组织体系312、控制污染措施31环境管理工作的实施与运行31施工现场扬尘污染防治措施33第七章施工管理网络34第八章主要施工机35第一章编制说明1.标书编制原则(1) 满足业主对工期、质量、投资、安全生产、文明施工、环境保护等要求的原则。
(2)精心组织,科学管理,合理配置各种资源,做到连续均衡生产.(3) 满足招标文件要求,根据工程特点,结合我们公司多年的市政工程的施工经验和公司的管理经验,优化施工方案,确保工程质量。
(4)采用先进的施工设备和施工技术和管理控制经验和程序,保质保量的完成合同工程。
园林景观铺装工程施工组织设计1. 引言园林景观铺装工程是园林景观设计的重要组成部分,对于营造美丽的城市景观具有重要意义。
本文将对园林景观铺装工程施工组织设计进行详细的介绍。
2. 施工前准备2.1 确定施工范围在开始施工之前,首先要确定园林景观铺装工程的施工范围,包括铺装的具体区域、铺装材料和施工时间等。
2.2 制定施工计划制定详细的施工计划是保证工程顺利进行的重要步骤,施工计划应包括施工周期、工序安排、人力物力预算等内容。
3. 施工组织设计3.1 组织架构建立良好的施工组织架构是保证工程质量和进度的重要保障,合理分工和协作是组织架构设计的重点。
3.2 施工人员配置根据工程规模和施工要求,合理配置施工人员,确保施工人员具备必要的技术能力和经验。
3.3 施工设备选型选择适合工程要求的施工设备是施工组织设计的关键,应考虑设备性能和施工效率等方面。
4.1 场地准备在开始铺装工程之前,要对施工现场进行充分的准备,包括清理、平整和打磨等工作。
4.2 铺装材料准备根据设计要求,准备好所需的铺装材料,注意材料的质量和规格要符合标准要求。
4.3 施工操作按照施工计划进行施工操作,确保每个工序的质量和进度,及时处理施工中出现的问题。
5.1 完工验收在铺装工程完成后,进行验收工作,检查工程质量和施工成果是否符合设计要求。
5.2 整改补缺若存在质量问题或者不符合要求的地方,应及时整改补缺,确保工程最终符合设计标准。
6. 结语园林景观铺装工程施工组织设计是保证工程顺利进行和质量可控的重要环节,只有科学合理的组织设计才能为工程的顺利完成提供保障。
以上是园林景观铺装工程施工组织设计的相关内容,希望能对您有所帮助。
广场铺装施工组织设计广场铺装施工组织设计一、工程概述本工程是一项涉及广场铺装的综合性施工项目,位于市中心繁华区域。
工程的主要目标是通过对广场地面进行铺装,改善场地的使用功能,提高整体环境质量。
施工范围包括广场地面、人行道、景观设施等部分的铺装工作。
二、施工目标本工程的施工目标是确保广场铺装工程的顺利进行,达到施工安全、质量合格、进度合理和成本有效的目标。
在施工期间,我们将严格遵守施工规范,确保施工质量,并在规定的时间内完成各项任务。
三、施工组织结构为了确保工程的顺利进行,我们将组建一个高效、专业的施工团队。
团队成员将根据各自的专长和职责,负责不同的施工环节。
此外,我们还将设立一个施工管理委员会,负责监督施工进程,确保施工按照计划进行。
四、施工进度计划我们将制定详细的施工进度计划,以确保工程按照预定的时间完成。
计划将包括每个阶段的具体任务、开始和结束时间,以及可能出现的风险和应对措施。
我们将定期对进度进行检查和调整,以确保施工进度符合预期。
五、施工安全措施在施工过程中,我们将始终贯彻安全第一的原则。
我们将采取一系列安全措施,包括现场安全检查、佩戴安全设备、制定应急预案等,以确保施工安全。
六、施工质量保障我们将实行严格的质量控制体系,确保施工质量符合国家和地方的相关标准。
我们将对施工过程中的各个环节进行质量检查,并及时纠正不符合标准的施工行为。
七、施工成本预算我们将制定详细的施工成本预算,以确保工程的财务可行性。
预算将包括材料、人力、设备和其他相关费用的详细估算,并将根据施工进度的变化进行适时的调整。
总的来说,本工程的重点是确保广场铺装施工的顺利进行,达到施工安全、质量合格、进度合理和成本有效的目标。
我们将通过科学的组织结构、详细的进度计划、严密的安全措施、严格的质量控制和合理的成本预算,来实现这一目标。
我们相信,在我们的共同努力下,本工程将取得圆满成功,为广场铺装施工行业树立一个新的标杆。
广场铺装工程施工设计方案广场铺装工程施工设计方案一、引言广场铺装工程是城市建设项目中的重要一环,对于提升城市形象、改善人居环境具有举足轻重的作用。

目录一、编制依据和编制说明二、工程概况及主要工程数量三、质量、安全、文明施工、工期等管理目标四、施工组织总体部署五、主要工程项目的施工方案及质量保证措施六、进度保证措施七、保证安全生产措施八、文明施工与环境保护措施九、针对本工程的各项投入计划十、关键施工技术、工艺及工程项目实施的重点难点和解决方案;十一、夏、雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施;十二、新技术、新产品、新工艺、新材料的应用十三、配合协调工作十四、附表一、编制依据和编制说明1.1编制依据1.1.1;屺亭菜场室外铺装及外墙面改造工程施工方案设计;1.1.2;屺亭菜场室外铺装及外墙面改造工程环境施工图设计;1.1.3与本工程相关的施工验收规范、技术标准、技术规程等:《给水排水管道工程施工及验收规范》(GB50268-97)《市政排水管渠工程质量检验评定标准》(CJJ3-90)《城市道路路基工程施工及验收规范》(CJJ44-91)《粉煤灰石灰类道路基层施工及验收规程》(CJJ4-97)《沥青路面施工及验收规范》(GB50092-96)《市政道路工程质量检验评定标准》(CJJ1-90)《公路沥青路面施工技术规范》(JTGF40-2004)《公路路面基层施工技术规范》(JTJ034-2000);1.1.4建设主管部门颁发的有关建筑规程、质量管理、文明施工要求等文件;1.1.5国家颁布的《建筑法》、《安全生产法》等相关法律法规;1.1.6我单位有关施工组织、施工质量、安全生产、技术管理及文明工地创建等文件;1.1.7现场勘察情况;1.2编制说明根据业主要求,本施工组织设计主要就工程设计内容的施工,从总体设想、施工进度计划和各阶段进度的保证措施;主要工程项目的施工方案及质量保证措施;安全文明施工及环境保护措施;各类投入;关键施工技术、工艺及工程项目实施的重点难点和解决方案;夏、雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施;新技术、新产品、新工艺、新材料的运用;与业主、监理、地方等之间的配合、协调以及保修服务等方面进行论述。
广场室外铺装工程施工组织设计一、工程概述本工程是指对广场室外进行铺装工程,包括场地平整、基础处理、铺装材料选用和施工工艺设计等。
通过合理的工程组织设计,能够保证工程质量和施工进度,提高施工效率。
二、工程目标1.确保广场室外铺装工程质量,达到设计要求。
2.完成施工任务,按时交付。
三、工作内容1.现场勘测与测量:对广场室外进行详细的勘测和测量,确定场地的大小、坡度等参数。
2.场地平整:对现场进行平整处理,包括清理杂草、移除障碍物、填补坑洞等。
3.基础处理:根据场地情况进行基础处理,如填充砂土、夯实等,保证基础稳定。
4.铺装材料选用:根据设计要求和使用环境选择合适的铺装材料,如混凝土、砖石等。
5.铺装施工:进行铺装工作,按照设计图纸和标准要求进行施工,保证铺装平整、牢固。
6.养护与维修:完成铺装后的养护工作,如喷水养护、填缝等,及时处理铺装破损或损坏的部分。
1.人员组织(1)项目经理:负责工程全过程的组织和管理,协调各个部门的工作。
(2)技术人员:包括设计师、测量员、监理工程师等,负责技术指导和质量检查。
(3)施工人员:包括土木工程师、水电工程师、砌筑工、泥水工等,按照施工图纸进行施工。
(4)安全人员:负责施工现场的安全管理,预防事故发生。
(5)供应人员:负责材料的采购和供应,保证施工过程中的材料供应充足。
2.设备组织(1)土方机械:包括挖掘机、推土机等,用于土方平整和基础处理。
(2)铺装机械:包括振动平板、砖石敲击器、切割机等,用于铺装工作。
(3)车辆:用于材料的运输和施工人员的交通工具。
3.施工过程(1)勘测与测量:由测量员进行现场测量,确定场地的大小和坡度等参数。
(2)场地平整:由土木工程师和施工人员进行场地的清理和平整处理。
(3)基础处理:根据土木工程师的指导进行基础处理,确保基础牢固。
(4)铺装施工:根据设计图纸进行铺装施工,保证施工的平整和牢固。
(5)养护与维修:施工完成后,由养护人员进行养护工作,及时处理破损或损坏的部分。

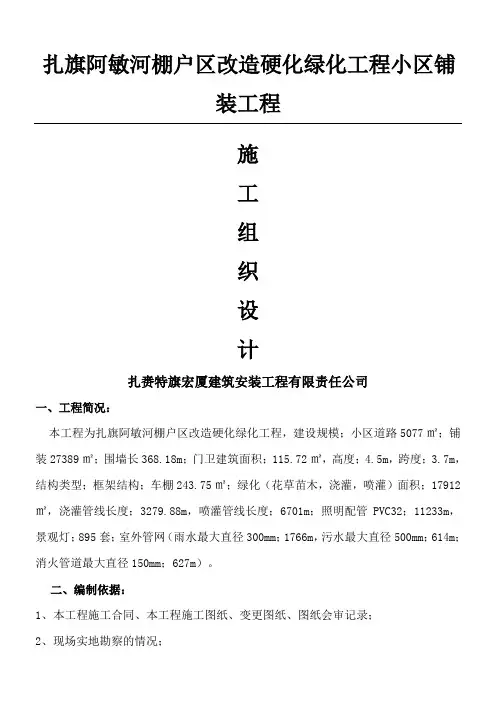

扎旗阿敏河棚户区改造硬化绿化工程小区铺装工程施工组织设计扎赉特旗宏厦建筑安装工程有限责任公司一、工程简况:本工程为扎旗阿敏河棚户区改造硬化绿化工程,建设规模;小区道路5077㎡;铺装27389㎡;围墙长368.18m;门卫建筑面积;115.72㎡,高度;4.5m,跨度;3.7m,结构类型;框架结构;车棚243.75㎡;绿化(花草苗木,浇灌,喷灌)面积;17912㎡,浇灌管线长度;3279.88m,喷灌管线长度;6701m;照明配管PVC32;11233m,景观灯;895套;室外管网(雨水最大直径300mm;1766m,污水最大直径500mm;614m;消火管道最大直径150mm;627m)。
二、编制依据:1、本工程施工合同、本工程施工图纸、变更图纸、图纸会审记录;2、现场实地勘察的情况;3、相关技术规范:《建筑工程施工测量规范》(DBJ01-21-95)《工程测量规范》(GB50026-2000)《城市道路路基工程施工及验收规范》(CJJ44-91)《城市园林绿化工程施工及验收规范》(DB11/T212-2003)《建筑装饰装修工程质量验收规范》(GB50210-2001)三、施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,铺装施工:主要负责大理石、花池挡墙、树池、景墙,花岗岩铺装装饰工程施工。
四、铺装工程特点、重点:1、铺装平整度控制是施工重点对于铺装工作来说,平整度控制难度较大,施工中做好冲筋工作,及时量测,做到步道砖铺装平整、稳固、无翘边、翘角现象,保证铺装后坡度满足设计要求。
2、铺装接缝宽度控制和灰浆饱满度直接影响美观和使用质量接缝宽窄不一,将直接影响景观效果。
砖下灰浆不饱满容易产生翘边、翘角现象,影响正常使用。
3、现场测量量大、精度高施工时,对施工方的测量仪器的准确度要求高,测量人员应具备丰富的测量经验及应对现场突变情况的能力。
4、石材色差控制应尽量选择同一批次石材、步道砖在同一区域砌筑,严把进货质量关,控制石材和步道砖不同批次的色差,确保感官效果良好。
桥面铺装及桥面连续施工组织设计一、施工前准备1.调查研究:对桥梁的结构形式、桥面结构类型、施工条件等进行详细的调查研究,了解桥梁的具体情况。
2.施工方案选择:根据调查研究的结果,制定合理的施工方案,包括施工工艺、施工方法、施工设备选择等。
3.材料准备:根据施工方案提出的要求,准备好所需的材料,包括沥青砼、沥青混凝土、片石等。
二、施工方案选择1.全断面连续施工:适用于桥梁全断面连续施工,施工速度较快,但要求施工设备齐全、操作技术熟练。
2.分段施工:适用于桥梁分段施工,可以减少对交通的影响,但需要多次设备移动和搭建。
3.半断面施工:适用于桥梁半断面连续施工,需结合具体情况考虑。
三、施工设备选择1.铣刨机:用于桥面旧材料的铣刨,要选用具有一定功率和工作效率的铣刨机。
2.摊铺机:用于桥面材料的铺装,要选用摊铺机工作稳定、摊铺宽度可调的设备。
3.压路机:用于桥面材料的压实,要选用具有一定压实力和工作效率的压路机。
4.桥面防护设备:包括栏杆、防护网等,要选用具有一定安全性能的设备。
四、施工流程安排1.施工准备:包括现场布置、施工设备搭建、材料准备等。
2.旧材料处理:使用铣刨机对桥面旧材料进行铣刨,保证桥面的平整度和质量。
3.桥面铺装:使用摊铺机对桥面进行材料的铺装,要求摊铺均匀、密实度好。
4.桥面压实:使用压路机对桥面材料进行压实,保证桥面的牢固性和耐久性。
5.桥面连续施工:根据具体方案选择施工方式,进行桥面的连续施工。
五、施工质量控制1.材料质量控制:对施工所使用的材料进行质量检验,确保材料符合施工要求。
2.工艺质量控制:对施工工艺进行严格控制,保证施工过程中的各个环节符合规范要求。
3.施工质量监督:设立专门的监理人员,对施工质量进行监督和检查,及时发现并处理质量问题。
总之,桥面铺装及桥面连续施工组织设计是桥梁施工的关键环节之一,需要充分考虑施工前准备、施工方案选择、施工设备选择等多个因素,以确保施工质量和时间的控制。
第1篇一、工程概况1. 工程名称:XX项目地面铺装工程2. 工程地点:XX市XX区XX街道3. 工程规模:约5000平方米4. 工程内容:包括室外地面铺装、室内地面铺装、道路铺装、广场铺装等5. 工程工期:预计60天6. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工单位组织机构- 项目经理:全面负责施工项目的组织、协调和管理工作。
- 技术负责人:负责施工技术指导和质量控制。
- 质量负责人:负责施工过程中的质量控制工作。
- 安全负责人:负责施工过程中的安全管理工作。
- 施工员:负责施工的具体实施。
- 材料员:负责材料的采购、验收和保管。
- 质检员:负责施工过程中的质量检查。
2. 施工进度计划- 施工准备阶段:10天- 材料采购阶段:5天- 施工阶段:40天- 质量验收阶段:5天- 工程收尾阶段:10天三、施工方案1. 施工准备(1)施工图纸和技术资料的准备- 施工单位应严格按照施工图纸进行施工,并对图纸进行详细的技术交底。
- 准备相关的技术资料,如施工规范、施工标准、施工工艺等。
(2)施工人员和技术培训- 组织施工人员进行技术培训,确保施工人员掌握施工工艺和质量标准。
- 对施工人员进行安全教育,提高安全意识。
(3)施工机械设备和材料准备- 准备施工所需的机械设备,如压路机、平板振动器、切割机等。
- 准备施工所需的材料,如水泥、砂石、沥青、混凝土等。
2. 施工工艺(1)室外地面铺装- 基层处理:对地基进行平整、压实,确保地基的承载能力。
- 水泥混凝土浇筑:按照设计要求进行水泥混凝土浇筑,控制混凝土的强度和厚度。
- 沥青混凝土浇筑:按照设计要求进行沥青混凝土浇筑,控制沥青混凝土的厚度和均匀性。
- 铺设路面砖:按照设计要求进行路面砖的铺设,确保路面砖的平整度和缝隙大小。
(2)室内地面铺装- 铺设水泥砂浆:对地面进行找平处理,铺设水泥砂浆。
- 铺设瓷砖:按照设计要求进行瓷砖的铺设,确保瓷砖的平整度和缝隙大小。
桥面铺装施工组织设计引言概述:桥面铺装是桥梁工程中非常重要的一环,其施工组织设计直接影响施工进度和质量。
本文将从施工组织设计的角度出发,详细介绍桥面铺装的施工组织设计内容。
一、施工前准备1.1 确定施工方案:根据桥梁设计图纸和技术要求,制定桥面铺装的施工方案,包括施工工艺、施工方法、施工顺序等。
1.2 确定施工人员:确定桥面铺装施工所需的人员数量和资质要求,包括工程师、技术人员、施工人员等。
1.3 确定施工材料和设备:根据施工方案,确定所需的铺装材料和施工设备,确保施工过程中的材料和设备供应充足。
二、施工组织管理2.1 制定施工计划:根据桥面铺装的施工方案,制定详细的施工计划,包括施工工期、施工任务分解、施工进度控制等。
2.2 确定施工队伍:组建专业的桥面铺装施工队伍,确保施工人员具备相关的专业技能和经验。
2.3 加强安全管理:制定安全生产方案,加强安全教育和培训,确保施工过程中安全生产。
三、施工现场管理3.1 现场布置:合理布置施工现场,确保施工作业区域清晰明了,保证施工作业顺利进行。
3.2 施工质量控制:严格按照设计要求进行施工,加强质量检查和监督,确保桥面铺装质量达到要求。
3.3 施工进度控制:根据施工计划,及时调整施工进度,确保施工按时完成。
四、施工技术应用4.1 施工工艺优化:根据实际情况,优化桥面铺装的施工工艺,提高施工效率和质量。
4.2 技术创新应用:引入新技术和新材料,提高桥面铺装的施工质量和耐久性。
4.3 质量控制手段:采用先进的质量控制手段,如无损检测、质量监测等,确保桥面铺装质量可控。
五、施工后验收5.1 完工验收:完成桥面铺装后,进行验收工作,检查施工质量和达到设计要求。
5.2 整改改进:根据验收结果,及时整改存在的问题,提出改进措施,确保桥面铺装质量达标。
5.3 档案归档:整理施工档案资料,归档保存,为后续维护和管理提供依据。
结语:桥面铺装施工组织设计是桥梁工程中至关重要的一环,合理的施工组织设计可以提高施工效率、保证施工质量。
广场铺装施工组织设计一、前期准备工作1.组织设计为确保广场铺装施工顺利进行,需要进行详细的组织设计。
组织设计包括:人员组织、施工流程、施工顺序等方面的安排。
2.人员组织在广场铺装施工中,需要组织的人员包括:工程经理、施工队长、技术员、工人等。
工程经理负责整个施工过程的协调与管理,施工队长负责具体的施工工作,技术员负责解决施工过程中的技术问题,工人负责具体的施工操作。
3.施工流程广场铺装施工的流程包括:前期准备、施工准备、施工、验收等阶段。
前期准备包括确定施工方案、编制施工图纸、进场准备等工作;施工准备包括材料采购、设备准备、人员培训等工作;施工阶段包括材料铺设、施工调试等工作;验收阶段包括验收材料质量、验收施工质量等工作。
4.施工顺序二、施工准备工作1.材料采购根据施工图纸的要求,确定所需材料的种类和数量,并进行采购。
材料的采购要求必须符合国家相关标准,并经过厂家或专业机构的验收。
2.设备准备根据施工方案的要求,确定所需设备的种类和数量,并进行准备。
设备的准备要求必须符合国家相关标准,并经过厂家或专业机构的验收。
3.人员培训在施工前,对参与施工的人员进行培训,包括施工工艺、安全知识等方面的培训。
培训的内容需结合施工方案进行,确保所有人员都清楚自己的工作内容和工作要求。
三、施工过程管理1.施工现场管理在广场铺装施工过程中,施工现场应进行周密的管理。
包括组织施工人员进场、施工材料进场、施工设备进场等方面的管理。
2.安全施工3.施工质量控制四、施工验收工作1.材料验收在施工结束后,要对所使用的材料进行验收。
验收的内容包括材料的种类、数量、质量等方面的检查。
2.施工质量验收在完成广场铺装施工后,要对施工质量进行验收。
验收的内容包括铺设砖石的平整度、水泥的浇筑情况等方面的检查。
3.工程验收在施工全部完成后,要对整个工程进行验收。
验收的内容包括工程的使用功能、外观效果等方面的检查。
五、施工总结在施工结束后,要进行施工总结。
桥面铺装施工组织设计一、项目背景桥面铺装施工组织设计是指在桥梁建设项目中,对桥面铺装施工过程进行详细规划和安排的文件。
其目的是为了确保施工过程的顺利进行,保证施工质量和安全,提高工作效率。
本文将详细介绍桥面铺装施工组织设计的内容和要求。
二、施工组织设计内容1. 工程概况在施工组织设计中,首先需要对工程概况进行描述。
包括桥梁名称、位置、跨度、长度、宽度等基本信息。
同时还需要介绍桥梁的设计要求和施工工艺。
2. 施工组织机构在施工组织设计中,需要明确各个施工单位的组织机构和责任分工。
包括总包单位、监理单位、施工队伍等。
同时还需要确定各个单位之间的协调沟通机制,确保施工过程中的信息流畅。
3. 施工方案施工方案是桥面铺装施工组织设计中的核心内容。
该方案应包括桥面铺装的施工工艺、施工方法和施工步骤。
需要详细描述每一个施工步骤的具体操作流程和注意事项。
同时还需要说明施工所需的设备、材料和人力资源,并进行合理的安排和调度。
4. 安全措施在桥面铺装施工过程中,安全是至关重要的。
施工组织设计中需要详细列出各种安全措施,包括施工现场的安全防护措施、施工人员的安全教育和培训、施工设备的安全操作规范等。
同时还需要制定应急预案,以应对可能浮现的突发情况。
5. 质量控制质量控制是桥面铺装施工的重要环节。
施工组织设计中需要制定详细的质量控制措施,包括施工过程中的质量检查和验收标准。
同时还需要明确质量控制的责任部门和人员,并制定相应的质量控制计划。
6. 环境保护在桥面铺装施工中,环境保护同样重要。
施工组织设计中需要制定环境保护措施,包括施工过程中的噪音、粉尘和废水的处理方法。
同时还需要遵守相关环保法律法规,确保施工过程对环境的影响最小化。
7. 进度计划施工组织设计中需要制定详细的进度计划。
该计划应包括每一个施工步骤的开始时间和结束时间,并根据实际情况进行合理调整。
同时还需要制定施工进度的监控和评估方法,及时发现并解决施工中的延误问题。
室外铺装工程施工组织设计施工方案第一章:工程概况本工程的质量等级为合格,工期为天。
如果我们中标,我们将派遣一个强有力的项目领导班子,包括项目经理、技术负责人、施工员、质检员、安全员和材料员。
项目现场管理班子将统一受项目经理和技术负责人的协调和指挥。
本工程分别配备拆除、土方、铺装等施工班组,以确保在合同工期内完成工程施工任务,并达到合格标准。
鉴于本工程工期紧、任务重、安全文明施工要求很高、质量要求严格,我们将集中力量做好施工组织工作。
第二章:主要施工方案一、室外铺装工程1、作业条件1)预埋在地面内各种管线已完成。
2)基础水平标高线已弹好,交校核无误。
3)提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查,不得超过±0.5mm。
外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。
2、施工工艺1)工艺流程为:原有地面砖及基层拆除清理→找标高弹线→土方开挖→素土夯实→铺设级配砂石基层→铺设3:7灰土垫层→铺设结合层→铺设连锁块→勾缝→养护。
2)基层处理:基础的高程一定要准确,要用小线绷紧检查,有否塌腰,防止出现坑洼积水现象。
3)弹铺砖控制线:预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设计无规定时,紧密铺砌缝隙宽度不宜大于1mm,虚缝铺贴缝隙宽度宜为5~10mm。
4)铺砖:铺砌时,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到相接紧密。
5)勾缝:面层铺贴应在24小时内进行勾缝、擦缝工作,并应采用同品种、同标号、同颜色的水泥。
6)养护:铺完砖24小时后洒水养护,时间不应少于3天。
3、铺砌时应注意:1)铺砖时应轻轻平放,用橡皮锤敲打稳定,但不得损伤砖的边角。
2)垫层不平时,应拿起地砖重新用砂浆找齐,严禁向砖底填塞砂浆或支垫碎砖等。
第1篇一、项目概述项目名称:XX小区景观道路铺装工程项目地点:XX市XX区XX小区项目规模:占地面积约10,000平方米项目内容:主要包括小区主路、次路、广场、停车位等区域的铺装施工。
二、施工组织与管理1. 施工组织架构为确保施工质量和进度,成立项目施工领导小组,下设项目经理部,负责项目的全面管理工作。
项目经理:全面负责项目的组织、协调、指挥和监督工作。
项目副经理:协助项目经理工作,负责项目的日常管理工作。
技术负责人:负责项目的技术指导和施工方案的制定。
质量负责人:负责项目的质量管理工作。
安全负责人:负责项目的安全管理工作。
2. 施工管理措施(1)建立健全施工管理制度,明确各岗位职责和工作流程。
(2)加强施工现场管理,确保施工现场的整洁、有序。
(3)严格执行施工规范和操作规程,确保施工质量。
(4)加强施工人员的安全教育和培训,提高安全意识。
(5)定期召开施工协调会,解决施工过程中出现的问题。
三、施工方案1. 施工准备(1)施工现场准备:清理施工现场,平整场地,确保施工环境符合要求。
(2)材料准备:根据设计图纸和施工方案,准备所需的铺装材料,如石材、混凝土、沥青等。
(3)机械设备准备:准备施工所需的机械设备,如切割机、搅拌机、压路机等。
(4)人员准备:组织施工队伍,明确各工种人员的工作职责。
2. 施工流程(1)基础处理:对铺装区域进行基础处理,包括平整场地、清除杂物、夯实土壤等。
(2)放样定位:根据设计图纸,进行放样定位,确保铺装位置的准确性。
(3)材料铺设:按照设计图纸和施工规范,进行材料铺设。
(4)缝缝处理:对铺设的材料进行缝缝处理,确保缝隙均匀、美观。
(5)养护:铺设完成后,进行养护,确保材料稳定。
(6)验收:对施工完成后的铺装区域进行验收,确保符合设计要求和规范。
3. 施工技术要点(1)基础处理:确保基础平整、坚实,避免出现沉降、开裂等问题。
(2)材料选择:根据设计要求和实际使用环境,选择合适的铺装材料。
桥面铺装施工组织设计引言概述:桥面铺装施工组织设计是桥梁施工中至关重要的环节,它直接影响到施工进度、质量和安全。
一个合理的施工组织设计可以有效地提高施工效率,降低施工风险,保证工程质量。
本文将从施工前的准备工作、施工过程中的关键控制点、人员配备、设备选型和安全管理等方面进行详细阐述。
一、施工前的准备工作1.1 确定施工方案:根据桥梁结构、铺装材料和施工条件等因素,确定最佳的施工方案,包括施工方法、施工工艺和施工顺序等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括施工进度、工序安排、材料采购和人员调配等内容。
1.3 确定施工队伍:确定施工队伍的组成和人员配备,包括项目经理、工程师、技术人员和施工工人等。
二、施工过程中的关键控制点2.1 材料准备:确保铺装材料的质量和数量符合要求,及时采购和送达施工现场。
2.2 施工工艺:严格按照施工方案和施工计划进行操作,保证施工工艺的正确性和稳定性。
2.3 质量控制:加强对施工质量的监督和检查,及时发现和解决质量问题,确保施工质量达标。
三、人员配备3.1 项目经理:负责整个施工过程的管理和协调工作,确保施工进度和质量。
3.2 技术人员:负责施工工艺的指导和监督,解决施工中遇到的技术问题。
3.3 施工工人:根据施工计划和工序安排,参预具体的施工作业,保证施工进度和质量。
四、设备选型4.1 铺装机械:根据桥面铺装的具体要求,选择适合的铺装机械,包括摊铺机、压路机和沥青搅拌站等。
4.2 检测设备:配备必要的检测设备,对施工过程中的质量进行实时监测和控制。
4.3 安全设备:保障施工人员的安全,配备必要的安全设备,包括安全帽、安全带和防护眼镜等。
五、安全管理5.1 安全教育:加强对施工人员的安全培训和教育,提高他们的安全意识和防范能力。
5.2 安全检查:定期进行安全检查,发现和排除安全隐患,确保施工现场的安全。
5.3 应急预案:制定完善的应急预案,做好各种突发事件的处理准备,保障施工过程的安全顺利进行。
道路及铺装工程施工方案道路及铺装工程施工方案1、工艺流程道路工程施工工艺流程为:施工准备→土路基→垫层→水泥稳定碎石基层→侧平石→人行道铺装→沥青砼面层→扫尾工作。
2、主要施工方案2.1中桩及水准点复核及保护:路基开工前必须复核中桩及水准点的准确性,将复核记录及平差计算书结果报现场监理组复核认可,将复核无误的中桩采用三角保护桩引至施工范围以外,并将保护桩保护完好直至工程完毕。
2.2土路基施工工艺○1根据现场原地面情况,土路基需要回填土方,回填土方采用原土。
进场后应先组织测量员按设计道路中心每20m间隔对原地面的标高进展测量并画出横断面图。
通过计算掌握填方的数量。
为土路基的施工做好充分准备。
○2土路基施工首先利用经纬仪、水准仪布设方格网的高程线型桩〔纵向每10m设一桩,横向设道路中心线及边线桩各一〕,控制土路基的高程及线型。
经压路机碾压数遍后,实施路基层的施工,以确保基层质量。
○3路基施工排水a、路基施工中各施工层外表不应有积水,路基施工前应先做好截水沟、排水沟等排水及防渗措施。
b、排水沟纵向布置在土路基外,横向做成2%-3%的排水横坡,纵坡根据设计纵坡的特点及现场情况确定,确保在施工过程中能及时使雨水排出。
c、雨季施工或因故中断施工时,必须将施工层外表及时修理平整并夯实。
d、土方路堤应分层填筑压实。
2.3水泥级配碎石基层:路面基层设计采用水泥级配碎石基层,施工时拟采用厂拌后运至现场,用摊铺机分层摊铺,摊铺采用专用摊铺机摊铺,分层压实厚度不大于20cm。
○1施工放样:a、恢复施工路段中,边线、直线段每20M设一桩,平曲线段每10M设一桩。
b、高程测量:在中、边桩上用明显标记标明稳定层的设计高和松铺高度。
②混合料摊铺、碾压、养生a、采用机械抓料摊铺,安排充足劳动力配合平整。
b、设专人消除粗、细集料离析现象,特别是局部粗集料坑洼处应铲除,并用新混合料填补。
c、当混合料的含水量处于或略大于最正确含水量时,立即用12T以上三轮压路机、重型轮胎压路机或振动压路机在路基全宽内进展碾压,直线段,由两侧路肩向路中心碾压,平曲线段由内侧路肩向外侧路肩碾压。
扎旗阿敏河棚户区改造硬化绿化工程小区铺装工程施工组织设计扎赉特旗宏厦建筑安装工程有限责任公司一、工程概况:本工程为扎旗阿敏河棚户区改造硬化绿化工程,建设规模;小区道路5077㎡;铺装27389㎡;围墙长368.18m;门卫建筑面积;115.72㎡,高度;4.5m,跨度;3.7m,结构类型;框架结构;车棚243.75㎡;绿化(花草苗木,浇灌,喷灌)面积;17912㎡,浇灌管线长度;3279.88m,喷灌管线长度;6701m;照明配管PVC32;11233m,景观灯;895套;室外管网(雨水最大直径300mm;1766m,污水最大直径500mm;614m;消火管道最大直径150mm;627m)。
二、编制依据:1、本工程施工合同、本工程施工图纸、变更图纸、图纸会审记录;2、现场实地勘察的情况;3、相关技术规范:《建筑工程施工测量规范》(DBJ01-21-95)《工程测量规范》(GB50026-2000)《城市道路路基工程施工及验收规范》(CJJ44-91)《城市园林绿化工程施工及验收规范》(DB11/T212-2003)《建筑装饰装修工程质量验收规范》(GB50210-2001)三、施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,铺装施工:主要负责大理石、花池挡墙、树池、景墙,花岗岩铺装装饰工程施工。
四、铺装工程特点、重点:1、铺装平整度控制是施工重点对于铺装工作来说,平整度控制难度较大,施工中做好冲筋工作,及时量测,做到步道砖铺装平整、稳固、无翘边、翘角现象,保证铺装后坡度满足设计要求。
2、铺装接缝宽度控制和灰浆饱满度直接影响美观和使用质量接缝宽窄不一,将直接影响景观效果。
砖下灰浆不饱满容易产生翘边、翘角现象,影响正常使用。
3、现场测量量大、精度高施工时,对施工方的测量仪器的准确度要求高,测量人员应具备丰富的测量经验及应对现场突变情况的能力。
4、石材色差控制应尽量选择同一批次石材、步道砖在同一区域砌筑,严把进货质量关,控制石材和步道砖不同批次的色差,确保感官效果良好。
五、地面铺装施工方案:1、施工流程;2、工艺流程:基层处理→放样弹线找规矩→试拼、试排→摊铺砂浆结合层→铺贴石材等面层→清理→成品保护3、铺装工程的好坏直接关系到整个工程的效果。
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施。
4、3、场地放样按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场、园路铺装设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
然后定出坐标桩点标高,注意尽量采用共同基准点。
4、地形复核对照场地、园路竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(二)土方工程根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。
1、场地清理采用挖掘机和人工作业方式,对施工场地内所有垃圾、杂草杂物等进行全面清理。
2、挖方与填方工程(1)场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度限制在0.05米内。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
(2)素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷的隐患。
①基础开挖时,小型机械开挖应预留10—20cm的余土使用人工挖掘。
②当挖掘过深时,不能用土或细石等回填。
③夯实:当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。
当夯实过程中如果打夯机的夯头印迹基本看不出时,可用环刀法进行密实度测试。
如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。
(三)垫层的施工1、材料要求最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。
2、主要机具一般应备有蛙式打夯机、压路机(10~15t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铁丝、钢尺等。
3、作业条件(1)、对材料进行技术鉴定,应符合设计要求。
(2)、设置控制铺筑厚度的标志,如水平木橛或标高桩,或在固定边坡(墙)上钉上水平木橛或弹上水平线。
4、垫层操作工艺(1)、工艺流程处理地基表面→铺筑→洒水→夯实或辗压→找平验收(2)、注意事项1、处理地基表面:将表面的浮土和杂物清除干净,原有地基应平整。
基坑(槽)及附近如有低于地基的孔洞、沟、井等,应在未填碎石前加以填实处理。
2、铺筑砂石:铺筑的砂石应级配均匀,最大石子粒径不得大于铺筑厚度的2/3,且不大于50mm。
如发现石子成堆现象,应将该处石子挖出,分别填入级配好的碎石。
4、洒水:铺筑级配碎石在夯实辗压前应根据其干湿程度和气候条件,适当地洒水以保持砂石最佳含水量,一般为8~12%。
5、夯实或辗压:夯实或辗压的遍数由现场试验确定。
用木夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯全面夯实,一般不少于三遍。
采用压路机往覆辗压。
一般辗压不少于4遍,其轮迹搭接不小于50cm。
边缘和转角处应用人工或蛙式打夯机补夯密实。
6、找平和验收:①施工时应分层找平,夯、压密实,并应设置检查点。
②最后一层夯、压密实后,表面应拉线找平,并符合设计标高。
(四)砼垫层浇筑砼垫层应铺设在均匀密实的基土上,耕土和淤泥必须挖除后用素土或灰土分层夯实。
当地基土质较差时,可采用碎石、卵石或碎砖等夯入土中,以加强基土。
1、搅拌与运输混凝土采用商品混凝土。
商品砼浇筑垫层时,根据现场的施工状况,采取先景点节点浇筑再园路浇筑,从沿河边往沥青马路方向逐层浇筑的办法,以确保先完成各景点的基础施工,待景点基础施工完成后,再逐步进行园路基础施工。
2、振捣混凝土的振捣,以振捣停止下沉,不再冒气泡并泛出砂浆为准,防止过振。
3、找平砼整平后,用3m直尺检查路面平整度,高的地方用找平靠尺清除高出的混凝土,低洼处用新制的混凝土补平。
严禁用纯砂浆找平。
表面修整分二次进行,先找平抹面,等混凝土表面无泌水时,再作第二次精平。
4、养生、拆模混凝土板表面修整完毕后,及时采用湿筑埂灌水养生方法养护,在养生初期,为减少水份蒸发,避免阳光照射,防止风吹雨淋等,必要时可用活动的三角形罩棚将混凝土板全部遮盖起来。
模板拆除时间应根据气温和混凝土强度增加情况确定,一般在混凝土强度达到设计强度的25%以上,并取得监理工程师同意后,方可拆除。
拆除时应注意不要损坏混凝土面板和模板。
5、接缝广场地面铺装需设置伸缩缝,纵向、横向缩缝间距不大于6m,缝宽不得大于10mm,可用分仓施工缝代替。
伸缩缝间距20—30m,缝宽20mm,沥青灌缝。
伸缩缝应结合铺装的分隔线进行设置。
6、施工中的质量控制要点a.混凝土达到一定强度后,适时切缝,切得过早,因混凝土强度不足,引起集料从砂浆中脱落;切得过迟,混凝土板会在非预定位置出现早期裂缝。
b.砼摊铺前对模板的稳固性、顺直度和高程进行检验,对不合格处要及时调整。
c.砼要及时养生,达到养生期后,才能开放交通。
d.做好砼试件的制备及试验工作。
(五)饰面铺装工艺流程地面铺装表面严格按照施工设计详图的铺装样式进行。
1、施工准备(1)铺装石材的品种、规格、质量应符合设计和施工规范要求。
(2)水泥: 32.5普通硅酸盐水泥(3)石材进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求。
规格偏差过大,有裂纹、缺棱掉角的不得使用。
(4)施工前应放出铺设铺装石材施工大样图。
(5)干混砂浆均采用商品干混砂浆。
2、施工操作工艺(1)熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。
(2)弹线:在主要部位弹互相垂直的控制十字线,用以检查和控制铺装石材的位置,十字线可以弹在混凝土垫层上,并引至不易破坏的地方。
(3)试排:在铺贴的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把铺装石材排好,以便检查板块之间的缝隙,核对板块与各边相对位置。
(4)基层处理:在铺砌石材之前将混凝土垫层清扫干净(包括试排用的干砂),然后洒水湿润,扫一遍素水泥浆。
(5)铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆(找平层一般采用1:2.5的干硬性水泥砂浆,干硬程度以手捍成团不松散为宜)。
砂浆从里信门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
(6)铺装天然石面材:按照试拼排列,依次铺砌,逐步退贴完成。
铺前将板块预先浸湿阴干后备用。
在铺好的干硬性水泥砂浆上行先试铺合适后,翻开石板,在石材背面和水泥砂浆层上抹一层20厚1:2.5的水泥砂浆,然后正式镶铺。
安放时四角同时往下铺,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石、花岗石、虎皮石),根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。
(7)灌浆、擦缝:在铺砌后1~2昼夜进行灌浆擦缝。
根据铺装石材颜色选择设计色的矿物颜料和水泥拌合均匀调成1:1水泥浆,灌入大理石、花岗石之间缝隙。
灌浆1~2h后,用棉丝团蘸原稀水泥浆擦缝,与地面擦平,同时将板面上水泥浆擦净。
3、应注意的质量问题①为防止出现石材尺寸超标准、缺棱掉角及色差质量问题,应加强石材出厂检验、进场复验、铺装过程检验制度。
②为防止铺垫干硬性砂浆不密实,局部不平整,应采用小刮杠刮平。
③为防止石材裂纹的发生,夯击石材时应垫橡胶块或防止夯击力度过大。
④为防止相邻石材出现错台、高差超标,应严格控制石材砂浆虚铺厚度及石材夯击次数。
⑤为避免石材灌缝不密实,应保证水泥干砂浆填缝饱满,充分洒水,并进行二次灌缝。
六、景观节点铺装施工方案:(一)、铺装施工工艺:1、材质要求①同批材料颜色应一致②大小均匀③表面光滑无明显的斑块④无风化缺陷2、平铺方法:①选材定样按设计的品种和颜色挑选石材②冲洗材料表面杂质冲洗干净并晒干③试拼按设计要求的图案、色彩和纹理要求试拼④基层处理冲洗干净并铲除浮灰;核实基层标高;分网格冲筋确定面层标高,基层高差大部位用细石砼找平。
⑤粘贴收边石、限位材料或分隔条并养护三天以上⑥粘贴石材、洒水湿润基层,铺1:1水泥稀浆刮平,高度比实际高度略低3到5毫米,将洗净的石材平放安入砂浆,插入砂浆的深度占卵石厚度的2/3,高度比两侧收边石齐平略高,然后用木板或铁抹子拍平⑦擦缝养护24小时以后用水泥浆擦缝,擦缝前将表面杂质清理干净,砂浆面应比卵石面低2毫米左右,擦缝1-2小时后用棉纱将板面擦拭干净;完成后极时洒水养护(二)停车场铺装施工:a. 基础的开挖:根据设计的要求,基础开挖,清理土方,并达到设计标高;检查纵坡、横坡及边线,是否符合设计要求;找平碾压密实,压实系数达90%以上,并注意地下埋设的管线。
