绞车提升能力计算模板
- 格式:doc
- 大小:266.50 KB
- 文档页数:10
目录绞车牵引能力汇总 (2)副斜井矿用提升机牵引能力及钢丝绳安全系数验算 (3)8#煤矿用提升机牵引能力及钢丝绳安全系数验算 (4)15#煤矿用提升机牵引能力及钢丝绳安全系数验算 (5)8#煤坡头JD-1调度绞车牵引能力及钢丝绳安全系数验算 (6)8#煤付下山JD-1调度绞车牵引能力及钢丝绳安全系数验算 (7)82轨道上山坡底JD-1调度绞车牵引能力及钢丝绳安全系数验算 (8)82轨道上山JYB-50×1.4运输绞车牵引能力及钢丝绳安全系数验算 (9)8208回风口JD-1调度绞车牵引能力及钢丝绳安全系数验算 (10)8208回风口JD-1.6调度绞车牵引能力及钢丝绳安全系数验算 (11)8208回风150米处JD-1调度绞车牵引能力及钢丝绳安全系数验算 (12)15#坡头JD-1调度绞车牵引能力及钢丝绳安全系数验算 (13)15#煤库口JD-1.6调度绞车牵引能力及钢丝绳安全系数验算 (14)152绕道口JH-14回柱绞车牵引能力及钢丝绳安全系数验算 (15)15108运巷口JD-1.6调度绞车牵引能力及钢丝绳安全系数验算 (16)15108回风口JH-14回柱绞车牵引能力及钢丝绳安全系数验算 (17)152轨道下山JSDB-25双速绞车牵引能力及钢丝绳安全系数验算 (18)15203回风口(风门外)JD-1.6调度绞车牵引能力及钢丝绳安全系数验算 (19)15203回风口(风门里)JH-14回柱绞车牵引能力及钢丝绳安全系数验算 (20)82采区轨道平巷SQ-80/110B无极绳绞车牵引能力及钢丝绳安全系数验算 (21)82采区轨道下山JWB110BJ无极绳绞车牵引能力及钢丝绳安全系数验算 (22)152轨道平巷JWB110BJ无极绳绞车牵引能力及钢丝绳安全系数验算 (24)15203回风顺槽SQ-120/132B无极绳绞车牵引能力及钢丝绳安全系数验算 (26)绞车牵引能力汇总序号安设地点绞车型号允许提升最大重量/吨1 副斜井2JK-2.5×1.2 202 8#煤JKB-2.5/31.5 203 15#煤JKY2.3/2.3B 204 8#煤坡头JD-1 145 8#煤付下山JD-1 56 82轨道上山坡底JD-1 97 82轨道上山JYB-50×1.4 108 8208回风口JD-1 109 8208回风口JD-1.6 1010 8208回风150米JD-1 1011 15#坡头JD-1 1312 15#煤库口JD-1.6 313 152绕道口JH-14 2014 15108运巷口JH-1.6 1015 15108回风口JH-14 1016 152轨道下山JSDB-25 1817 15203回风口JD-1.6 2018 15203回风口JH-14 2019 82采区轨道平巷SQ-80/110B 1020 82采区轨道下山JWB110BJ 1021 152轨道平巷JWB110BJ 2022 15203回风顺槽SQ-120/132B 20副斜井矿用提升机牵引能力及钢丝绳安全系数验算一、相关参数: 绞车型号 2JK-2.5×1.2 使用地点 副斜井 绞车牵引力 90 KN 使用地点坡度 22 ° 钢丝绳直径31 mm巷道斜长 375 m 钢丝绳每米重量 3.39 Kg钢丝绳破断拉力593 KN二、绞车牵引能力计算Pmax=Wg (sin α+f1cos α)+qLg (sin β+f2cos β) 式中Pmax :绞车最大牵引力,KN ;W :最大载荷(提升容器自身重量+载荷的质量),kg ; g :重力加速度,9.8N/kg ;α:提斜倾角,°;β:最大静拉力至绞车滚筒之间的夹角,°; f1:提升容器与轨道之间的阻力系数,取0.015; f2:钢丝绳牵引阻力系数,坡度大于10°时取0.2; q :钢丝绳单位长度的质量,Kg/m ; L :使用地点斜巷长度,m 。
机巷内齿轮绞车提升能力验算一、绞车提升能力计算公式:n ≤〔Wz-pl(sin β+f2cos β)〕/(m+m 0)(sin β+f1cos β) 1、额定提升能力 :Wz=2000Kg2 、钢丝绳质量 p=0.5412kg/m( φ=12.5mm) ,0.8457kg/m( 1.218kg/m( φ=18.5mm) ,1.618kg/m( φ=21.5mm) 。
3、斜坡长度: L=(400)m4、坡度: β(15) 度5 、矿车运行阻力系数 :f1=0.0156、钢丝绳在底板滑动时: f2 =0.47、矿车自重: m 0=610kg8、矿车载重: m= 全矸 1800kg 、半煤 1500kg 、全煤 1000kg 。
9、最大坡度: 15 0 二、绞车提升能力计算: 全矸车 :n ≤〔Wz-pl(sin4+f2cos4) 〕/(m+m 0)(sin4+f1cos4 ) n ≤ 〔 2000-0.5412*400*(sin15+0.4*cos15) 〕 ( sin15+0.015*cos15 ) n ≤1967/650=3.0 因此重车最大提升数量取 3 个 全煤车 :n ≤〔Wz-pl(sin4+f2cos4) 〕/(m+m 0)(sin4+f1cos4 ) n ≤ 〔 2000-0.5412*400*(sin15+0.4*cos15) 〕( sin15+0.015*cos15 )n ≤1967/418.6=4.6 因此全煤车最大提升数量取 4 个半煤车 :n ≤〔Wz-pl(sin4+f2cos4) 〕/(m+m 0)(sin4+f1cos4 ) n ≤ 〔 2000-0.5412*400*(sin15+0.4*cos15) 〕 ( sin15+0.015*cos15 )n ≤1967/548.6=3.6 因此半煤车最大提升数量取 3 个 空车 : nφ=15.5mm) ,/(1800+610)* /(1000+610)* /(1500+610)*≤〔Wz-pl(sin4+f2cos4) 〕/(m+m 0)(sin4+f1cos4 )n ≤〔2000-0.5412*400*(sin15+0.4*cos15) 〕/610* (sin15+0.015*cos15 )金支车由于本身情况特殊,每次提升只允许提升 1 梁S1825 二次切割巷内齿轮绞车提升能力验算一、绞车提升能力计算公式:n ≤〔Wz-pl(sin β+f2cos β)〕/(m+m 0)(sin β+f1cos β)1、额定提升能力:Wz=2000Kg2 、钢丝绳质量p=0.5412kg/m( φ=12.5mm) ,0.8457kg/m( φ=15.5mm) ,1.218kg/m( φ=18.5mm) ,1.618kg/m( φ=21.5mm) 。
绞车提升设计一、绞车提升能力计算F=n(G+G0)(sinα+ωcosα)+PL(sinα+ωS cosα)式中:n:牵引矿车数量;G: 矿车载重量(3T:5400kg,1T:1800kg)(3T:L:3450B:H:)G0:矿车自重(3T:1250kg,1T:570kg)(1T:L:2300B:H:)α:巷道倾角;ω:矿车阻力系数,通常取0.0105;P:百米钢丝绳重量 (kg);L:钢丝绳长度(百米),ωS:钢丝绳摩擦系数,通常取0.4—0.6;计算结果与绞车提升能力参数F0进行比较:F0>F为满足要求.钢丝绳验算:M/=Q L/ n(G+G0)(sinα+ωcosα)+PL(sinα+ωS cosα)M >M/式中:M/:所计算的钢丝绳安全系数;M:规程或技术规定给出的安全系数;Q L:钢丝绳最大破断力;、一、绞车提升能力计算F=n(G+G0)(sinα+ωcosα)+PL(sinα+ωS cosα)式中:n:牵引矿车数量;G: 矿车载重量(3T:5400kg,1T:1800kg)(L:B:H:)G0:矿车自重(3T:1250kg,1T:570kg)(L:B:H:)α:巷道倾角;ω:矿车阻力系数,通常取0.0105;P:百米钢丝绳重量 (kg);L:钢丝绳长度(百米),ωS:钢丝绳摩擦系数,通常取0.4—0.6;计算结果与绞车提升能力参数F0进行比较:F0>F为满足要求.钢丝绳验算:M/=Q L/ n(G+G0)(sinα+ωcosα)+PL(sinα+ωS cosα)M >M/式中:M/:所计算的钢丝绳安全系数;M:规程或技术规定给出的安全系数;(人员提升为9;货物提升为6.5)Q L:钢丝绳最大破断力;根据我矿实际使用的绞车类型,了解其工作原理、掌握操作技能以及简单的维护方法等;。

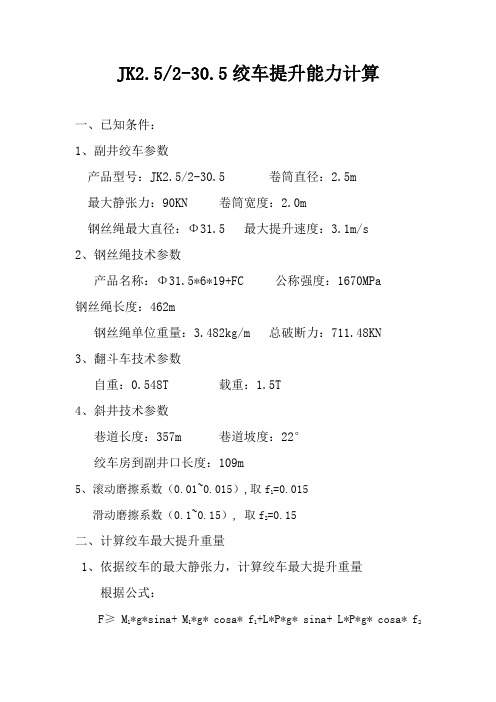

JK2.5/2-30.5绞车提升能力计算一、已知条件:1、副井绞车参数产品型号:JK2.5/2-30.5 卷筒直径:2.5m最大静张力:90KN 卷筒宽度:2.0m钢丝绳最大直径:Φ31.5 最大提升速度:3.1m/s2、钢丝绳技术参数产品名称:Φ31.5*6*19+FC 公称强度:1670MPa 钢丝绳长度:462m钢丝绳单位重量:3.482kg/m 总破断力:711.48KN3、翻斗车技术参数自重:0.548T 载重:1.5T4、斜井技术参数巷道长度:357m 巷道坡度:22°绞车房到副井口长度:109m5、滚动磨擦系数(0.01~0.015),取f1=0.015滑动磨擦系数(0.1~0.15), 取f2=0.15二、计算绞车最大提升重量1、依据绞车的最大静张力,计算绞车最大提升重量根据公式:F≥ M1*g*sina+ M1*g* cosa* f1+L*P*g* sina+ L*P*g* cosa* f2M1≤20819kgF-最大静张力M1-绞车最大提升重量L-绳长P-钢丝绳单位质量a-提升坡度2、按绞车制动力矩计算最大牵引质量M2M/( M2*g* sina+ M2*g* cosa* f1+L*P*g* sina+ L*P*g* cosa* f2)×1.25=3M2≤22477kg综合以上计算数据,副斜井绞车最大提升质量为20819kg。
3、钢丝绳破断拉力核算当提升质量为20819kg,F破/F实=711.48/90=7.9>6.5符合《煤矿安全规程》相关规定三、挂车数规定综合以上计算结果,副斜井最大提升质量为20819kg。
实际提升时按照4辆矿车挂车,每辆矿车载重时平均质量为2048kg,4辆矿车总质量为8192kg,提升能力满足要求。
打运其它材料设备时,总重量不得超过最大提升质量。
斜井绞车提升钢丝绳能力计算例子一、主斜井运输概况:沙吉海煤矿主斜井绞车安装水平标高:+826m ,最低点水平标高:+550m ,提升垂高276米,井筒倾角16°,井筒斜长1270m 。
井筒施工期间下放混凝土,混凝土运输车自重1t ,每车容积1.5m 3,每次串车两辆,混凝土质量为2.5t/m 3。
提升钢丝绳绳端载荷按9.5t 计算。
二、钢丝绳选择计算:钢丝绳按在满足2010版《煤矿安全规程》:“单绳缠绕式提升装置的安全系数提升物料时不得小于6.5” 规定时所能提升最大重物能力进行计算。
1.提升钢丝绳的选择: )]cos (sin )cos )(sin (00θωθγσθωθ'+-+≥c a B gL m G G gz p +,kg/mB σ—— 钢丝绳公称抗拉强度(Pa ); a m —— 钢丝绳安全系数,取6.5;p —— 钢丝绳每米质量(kg/m ); c L —— 钢丝绳长度(m );θ—— 提升倾斜角度; G —— 矿车中提升货载质量(kg );0G —— 矿车质量(kg ); g —— 重力加速度2/s m ; 0γ—— 钢丝绳密度kg/m 3,取0γ=9450kg/m 3(6△19+FC ); z —— 矿车串车数量,按支架运输时取z =1;ω —— 矿车运行阻力系数,一般可采用ω=0.01~0.015;' ω—— 钢丝绳运行阻力系数,钢丝绳全部支撑在地滚上取' ω=0.15~0.2;此计算中0G G +≈25000kg 。
将已知数据带入公式计算得:)]21cos 2.021(sin 17448.95.69450101570)21cos 015.021(sin 250008.96︒⨯+︒⨯⨯-⨯⨯︒⨯︒⨯⨯≥+p =545.017448.95.69450101570372.02450006⨯⨯-⨯⨯⨯ =5.61kg/m2.选择钢丝绳:根据计算钢丝绳单位重量5.61kg/m 查手册可选用三角股钢丝绳6V ×19+IWR-36-1570(钢芯),其技术数据如下:钢丝绳直径d=36mm ;钢丝绳每米质量p =5.66kg/m ;钢丝绳破断拉力总和q Q =810×1.191=964.71kN 。

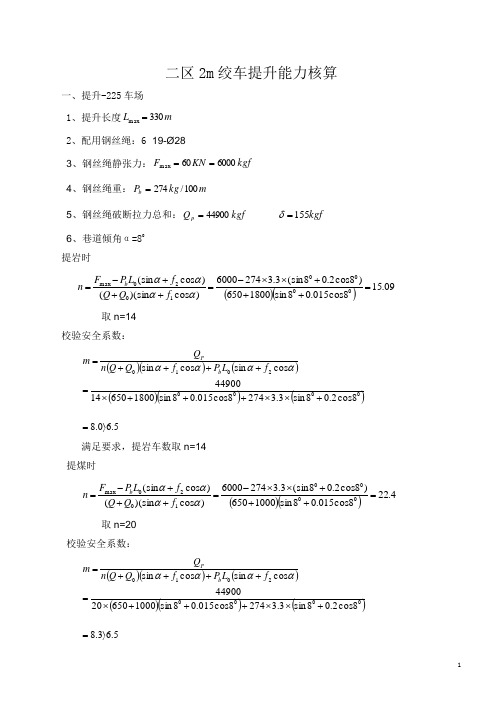

二区2m 绞车提升能力核算一、提升-225车场 1、提升长度m L 330max = 2、配用钢丝绳:6×19-Ø283、钢丝绳静张力:kgf KN F 600060max ==4、钢丝绳重:m kg P b 100/274=5、钢丝绳破断拉力总和:kgf Q p 44900= k g f 155=δ6、巷道倾角α=80提岩时()()09.158cos 015.08sin 1800650)8cos 2.08(sin 3.32746000)cos )(sin ()cos (sin 00001020max =+++⨯⨯-=+++-=ααααf Q Q f L P F n b 取n=14 校验安全系数:()()()()()()5.60.88c o s 2.08s i n 3.32748c o s 015.08s i n 18006501444900cos sin cos sin 00002010〉=+⨯⨯+++⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提岩车数取n=14 提煤时()()4.228cos 015.08sin 1000650)8cos 2.08(sin 3.32746000)cos )(sin ()cos (sin 00001020max =+++⨯⨯-=+++-=ααααf Q Q f L P F n b取n=20 校验安全系数:()()()()()()5.63.88c o s2.08s i n3.32748c o s 015.08s i n 10006502044900cos sin cos sin 00002010〉=+⨯⨯+++⨯=++++=ααααf L P f Q Q n Q m b P提放空车时()9.568cos 015.08sin 650)8cos 2.08(sin 3.32746000)cos )(sin ()cos (sin 00001020max =+⨯+⨯⨯-=+++-=ααααf Q Q f L P F n b 取n=30 校验安全系数:()()()()()5.66.138cos 2.08sin 3.32748cos 015.08sin 6503044900cos sin cos sin 00002010〉=+⨯⨯++⨯⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提放空车车数取n=30二、提升-270车场矿车 1、提升长度m L 520max = 2、配用钢丝绳:6×19-Ø283、钢丝绳静张力:kgf KN F 600060max ==4、钢丝绳重:m kg P b 100/274=5、钢丝绳破断拉力总和:kgf Q p 44900= k g f 155=δ6、巷道倾角α=150提岩时()()0.815cos 015.015sin 1800650)15cos 2.015(sin 2.52746000)cos )(sin ()cos (sin 00001020max =+++⨯⨯-=+++-=ααααf Q Q f L P F n b取n=7 校验安全系数:()()()()()()5.64.815cos 2.015sin 2.527415cos 015.015sin 1800650744900cos sin cos sin 00002010〉=+⨯⨯+++⨯=++++=ααααf L P f Q Q n Q m b P提煤时()()9.1115cos 015.015sin 1000650)15cos 2.015(sin 2.52746000)cos )(sin ()cos (sin 00001020max =+++⨯⨯-=+++-=ααααf Q Q f L P F n b 取n=10 校验安全系数:()()()()()()5.67.815cos 2.015sin 2.527415cos 015.015sin 10006501044900cos sin cos sin 00002010〉=+⨯⨯+++⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提煤车数取n=10 提放空车时()18.3015cos 015.015sin 650)15cos 2.015(sin 2.52746000)cos )(sin ()cos (sin 00001020max =+⨯+⨯⨯-=+++-=ααααf Q Q f L P F n b取n=25 校验安全系数:()()()()()5.68.815cos 2.015sin 2.527415cos 015.015sin 6502544900cos sin cos sin 00002010〉=+⨯⨯++⨯⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提岩车数取n=25三、提升井底车场 1、提升长度m L 900max = 2、配用钢丝绳:6×19-Ø283、钢丝绳静张力:kgf KN F 600060max ==4、钢丝绳重:m kg P b 100/274=5、钢丝绳破断拉力总和:kgf Q p 44900= k g f 155=δ6、巷道倾角α=170提岩时()()4.617cos 015.017sin 1800650)17cos 2.017(sin 92746000)cos )(sin ()cos (sin 00001020max =+++⨯⨯-=+++-=ααααf Q Q f L P F n b 取n=6 校验安全系数:()()()()()()5.69.717cos 2.017sin 927417cos 015.017sin 1800650644900cos sin cos sin 00002010〉=+⨯⨯+++⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提岩车数取n=6提煤时()()6.917cos 015.017sin 1000650)17cos 2.017(sin 92746000)cos )(sin ()cos (sin 00001020max =+++⨯⨯-=+++-=ααααf Q Q f L P F n b取n=9 校验安全系数:()()()()()()5.69.717cos 2.017sin 927417cos 015.017sin 1000650944900cos sin cos sin 00002010〉=+⨯⨯+++⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提煤车数取n=9提空车时()3.2417cos 015.017sin 650)17cos 2.017(sin 92746000)cos )(sin ()cos (sin 00001020max =+⨯+⨯⨯-=+++-=ααααf Q Q f L P F n b 取n=20 校验安全系数:()()()()()5.67.817cos 2.017sin 927417cos 015.017sin 6502044900cos sin cos sin 00002010〉=+⨯⨯++⨯⨯=++++=ααααf L P f Q Q n Q m b P满足要求,提空车数取n=20 说明:1、本计算依据《煤矿安全规程》第400条,煤炭工业出版社1986年版《矿山固定机械手册》斜巷提升部分,中国矿业大学出版社2010年版《矿井运输与提升》。

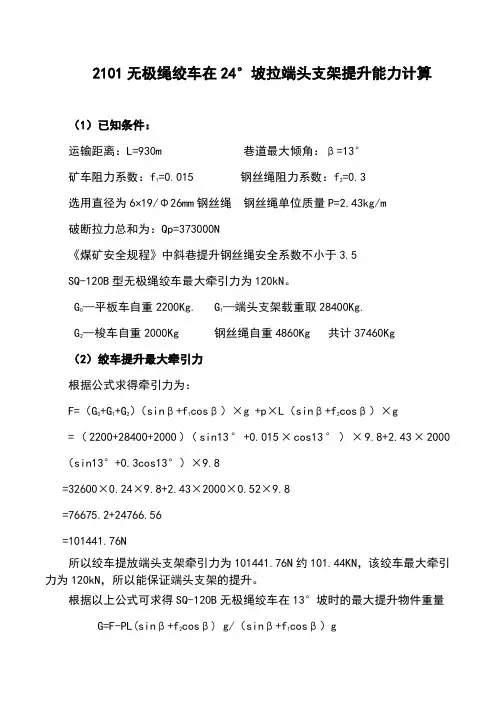

(1)已知条件:运输距离:L=930m 巷道最大倾角:β=13°矿车阻力系数:f1=0.015 钢丝绳阻力系数:f2=0.3选用直径为6×19/Φ26mm钢丝绳钢丝绳单位质量P=2.43kg/m破断拉力总和为:Qp=373000N《煤矿安全规程》中斜巷提升钢丝绳安全系数不小于3.5SQ-120B型无极绳绞车最大牵引力为120kN。
G0—平板车自重2200Kg. G1—端头支架载重取28400Kg.G2—梭车自重2000Kg 钢丝绳自重4860Kg 共计37460Kg(2)绞车提升最大牵引力根据公式求得牵引力为:F=(G0+G1+G2)(sinβ+f1cosβ)×g +p×L(sinβ+f2cosβ)×g=(2200+28400+2000)(sin13°+0.015×cos13°)×9.8+2.43×2000(sin13°+0.3cos13°)×9.8=32600×0.24×9.8+2.43×2000×0.52×9.8=76675.2+24766.56=101441.76N所以绞车提放端头支架牵引力为101441.76N约101.44KN,该绞车最大牵引力为120kN,所以能保证端头支架的提升。
根据以上公式可求得SQ-120B无极绳绞车在13°坡时的最大提升物件重量G=F-PL(sinβ+f2cosβ) g/(sinβ+f1cosβ)g(sin13°+0.015×cos13°)×9.8=(120000-24766.56)/2.352=40490kg(3)钢丝绳安全系数验算:提升最大牵引力为101.44kN,SQ-120B型无极绳绞车牵引力为120kN,绞车满足要求。
钢丝绳安全系数验算:M=Q p/F=373/101.44=3.677>3.5所以《煤矿安全规程》要求,钢丝绳选用合格。
40KW 调度绞车提升力计算一、 原始依据斜长:L = 180m倾角: α=11º矿车自重1.1t ,矸石容重: γ=1.8t/m 3 ,矿车容积1.7m 3 ,总重4.1t 提升不均衡系数 C 取1.1二、 调度绞车基本参数JD-40绞车 配套钢丝绳φ20—6×19-170 ,最小破断拉力220000N ;卷筒容绳量800m ;电机功率40KW ;最大提升速度1.46m/s 。
三、 按1辆矿车计算1.1、最大静张力:F Jmax =[ 1×(G +G0) (sin α+f cos α) +ρ L(sin α+f 'cos α)]g=[1×(1100+3000)×(sin11°+0.015×cos11°)+1.4×330×(sin11°+0.2×cos11°) ]×9.8=10010 (N)1.2验算钢丝绳安全系数ma = Qp / Fjmax = 220000÷10010 = 21.9 > 6.52、验算电机功率Ne ,=kW kFV 3.1886.010246.110011.1102m ax =⨯⨯⨯=η 考虑20%运动力Ne=18.3×1.2=30kw<40KW电机功率满足1两车要求。
四、 按2辆矿车计算1.1、最大静张力:F Jmax =[ 2×(G +G0) (sin α+f cos α) +ρ L(sin α+f 'cos α)]g=[2×(1100+3000)×(sin11°+0.015×cos11°)+1.4×330×(sin11°+0.2×cos11°) ]×9.8=18261 (N)1.2验算钢丝绳安全系数ma = Qp / Fjmax = 220000÷18261 = 12.04 > 6.52、验算电机功率Ne ,=kW kFV 4.3386.010246.11.82611.1102max =⨯⨯⨯=η 考虑20%运动力Ne=33.4×1.2=40.08kw > 40KW电机功率不满足2两车要求。

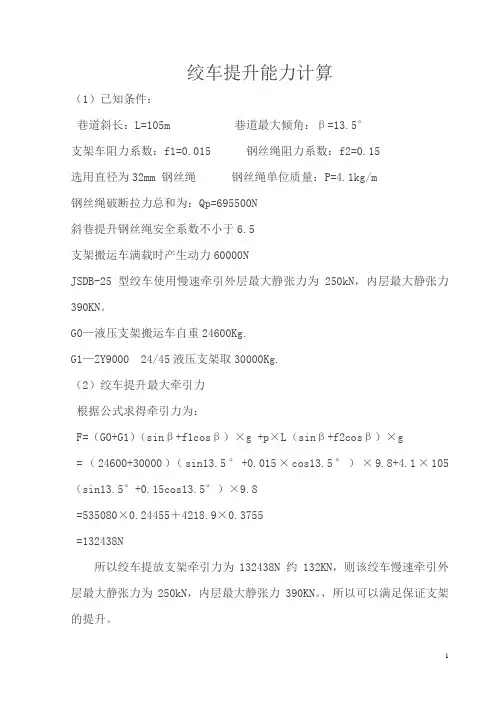

绞车提升能力计算(1)已知条件:巷道斜长:L=105m 巷道最大倾角:β=13.5°支架车阻力系数:f1=0.015 钢丝绳阻力系数:f2=0.15选用直径为32mm 钢丝绳钢丝绳单位质量:P=4.1kg/m钢丝绳破断拉力总和为:Qp=695500N斜巷提升钢丝绳安全系数不小于6.5支架搬运车满载时产生动力60000NJSDB-25型绞车使用慢速牵引外层最大静张力为250kN,内层最大静张力390KN。
G0—液压支架搬运车自重24600Kg.G1—ZY9000 24/45液压支架取30000Kg.(2)绞车提升最大牵引力根据公式求得牵引力为:F=(G0+G1)(sinβ+f1cosβ)×g +p×L(sinβ+f2cosβ)×g=(24600+30000)(sin13.5°+0.015×cos13.5°)×9.8+4.1×105(sin13.5°+0.15cos13.5°)×9.8=535080×0.24455+4218.9×0.3755=132438N所以绞车提放支架牵引力为132438N 约132KN,则该绞车慢速牵引外层最大静张力为250kN,内层最大静张力390KN。
,所以可以满足保证支架的提升。
根据以上公式可求得双速绞车最大提升物件的重量G=F-PL(sinβ+f2cosβ) g/(sinβ+f1cosβ)g={250000-4.1×105×(sin13.5°+0.15×cos13.5°)×9.8}/(sin13.5°+0.015×cos13.5°)×9.8=(250000-1584.2)/2.4=103507kg(3)钢丝绳安全系数验算:M=Qp/F =695500/(132438-60000)=9.6>6.5经验算钢丝绳安全系数符合煤矿安全规程规定。
绞车提升能力计算(1)已知条件:巷道斜长:L=60m 巷道最大倾角:β=8°矿车阻力系数:f1=0.015 钢丝绳阻力系数:f2=0.15选用直径为15.5mm钢丝绳钢丝绳单位质量:P=0.94kg/m 破断拉力总和为:Qp=152000N斜巷提升钢丝绳安全系数不小于6.5JD-1.6型调度绞车最大牵引力为16kN。
G0—平板车自重1240Kg. G1—平板车载量,支架取17500Kg.(2)绞车提升最大牵引力根据公式求得牵引力为:F=(G0+G1)(sinβ+f1cosβ)×g +p×L(sinβ+f2cosβ)×g=(1240+17500)(sin8°+0.015×cos8°)×9.8+0.94×60(sin8°+0.15cos8°)×9.8=18740×0.154×9.8+56.4×0.29=28282.4+158.9=28441.3 n所以绞车提放支架牵引力为28441.3n约28KN,则该绞车最大牵引力为16kn,所以无法保证支架的提升。
根据以上公式可求得调度绞车最大提升物件的重量G=F-PL(sinβ+f2cosβ) g/(sinβ+f1cosβ)g={16000-0.94×60×(sin8°+0.15×cos8°)×9.8}/(sin8°+0.015×cos8°)×9.8=(16000-160.3)/1.5=10559.8kg(3)绞车提放车数计算:n =F/(G0+G1)(sinβ+f1cosβ)×g+p×L(sinβ+f2cosβ)×g =16000/(1240+17500)×(sin8°+0.015×cos8°)×9.8+ 0.94×60×(sin8°+0.15×cos8°)×9.8=16000/28441.3=0.56 n取整数n=0车(4)钢丝绳安全系数验算:提升最大牵引力为28.3kN,JD-25型调度绞车牵引力为16kN,绞车无法满足要求。
