混凝土预制构件加工场建场方案
- 格式:doc
- 大小:979.00 KB
- 文档页数:15

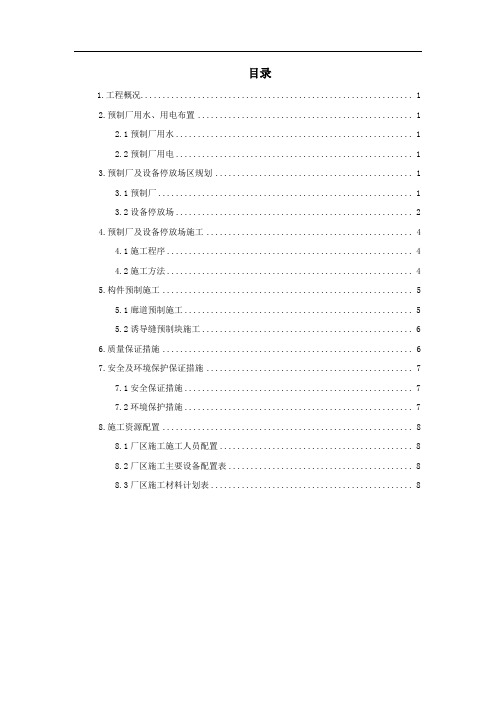

目录1.工程概况 (1)2.预制厂用水、用电布置 (1)2.1预制厂用水 (1)2.2预制厂用电 (1)3.预制厂及设备停放场区规划 (1)3.1预制厂 (1)3.2设备停放场 (2)4.预制厂及设备停放场施工 (4)4.1施工程序 (4)4.2施工方法 (4)5.构件预制施工 (5)5.1廊道预制施工 (5)5.2诱导缝预制块施工 (6)6.质量保证措施 (6)7.安全及环境保护保证措施 (7)7.1安全保证措施 (7)7.2环境保护措施 (7)8.施工资源配置 (8)8.1厂区施工施工人员配置 (8)8.2厂区施工主要设备配置表 (8)8.3厂区施工材料计划表 (8)混凝土预制厂及设备停放场规划施工方案1.工程概况根据xxx水电站主体施工的需要以及为满足后续施工的要求,本工程需要建设一座混凝土构件预制加工厂和设备停放场。
预制厂主要进行廊道、大坝碾压混凝土分缝预制块、轨道梁的施工任务。
构件预制厂包括人员生活区、混凝土构件预制区、原材料存放区。
设备停放场主要用于设备的停放及设备的检修维护。
设备停放场包括人员生活区、设备停放区、设备修理区。
我部在3#渣场建设预制厂和设备停放场,规划总面积约为7100㎡。
其中预制厂占地面积为5072㎡,设备停放场占地面积为2025㎡。
2.预制厂用水、用电布置2.1预制厂用水预制厂及设备停放场用水包括生活用水、生产用水。
生活用水主要从2#渣场已有生活供水管道接取;生产用水可以从2#公路上施工用水管中接取。
2.2预制厂用电预制厂和设备停放场的用电从上坝交通洞洞口的变压器上接引至各个施工区。
并将各施工厂区生产用电和生活用电分开布置。
3.预制厂及设备停放场区规划预制厂布置在3#渣场紧靠山体一侧,设备停放场布置在预制厂右侧,预制厂及设备停放场大门正对2#公路。
具体布置规划见《预制厂及设备停放场平面布置图》。
3.1预制厂预制厂包括人员生活区、模板及材料堆放区、构件预制区、构件存放区。
目录一、编制依据2二、工程概况2三、预制场位置及加工范围2四、资源配置24.1人员配置24.2资源配置2五、施工方案35.1、预制场施工流程35.2、总体规划35.3、测量放样35.4、场地处理35.5、临建材料堆放35.6、围墙、办公、住宿35.7、水、电设施35.8、排水设施45.9、场地硬化4六、小型构件预制及存放措施46.1、小型预制构件预制46.2、拆模46.3、养护56.4、冬季及夏季施工养护措施56.5、小型预制构件存放及转运5七、安全保证措施6八、质量保证措施6九、环境保护措施及文明施工7一分部小型构件预制场施工方案一、编制依据1.1、现场施工调查报告;1.2、实施性施工组织设计;1.3、湖北省高速公路建设标准化指南;1.4、国家相关的安全、质量、法律、法规。
二、工程概况本合同段起点位于薪春县横车镇,起讫里程K95+020〜K140+870,线路全长45.85km,向南经大唐湾、桂花垸至陈应垄,向南经下街头跨薪水,经于卢家湾设薪春互通与省道下薪线(S205)相连,跨下薪线,经刘塝湾、陈广水库进入武穴境内,在吴胜祖以西跨省道黄标线(S308),设梅川互通与省道相接,向南经范应佑、长岭、饶雨冲水库以西,于三里庙以西下穿京九铁路,经毛新湾,终点位于武穴市四望镇以南与沪渝高速公路十字交叉。
一分部管段里程K95+020〜K106+042.5,管段内路基边坡防护采用拱形骨架护坡及预制六棱块防护等,路堑边沟采用混凝土预制盖板,其中预制六棱块数量为85258块,拱形骨架预制块数量为60168块,路堑边沟盖板为16826块。
三、预制场位置及加工范围为确保预制块施工质量,我分部对预制块加工全部采用工厂化集中管理,设置小型构件预制场1处,位于薪春县株林镇桂花埦村,K102+140右侧130m处,施工预制块用于K95+020〜K106+042.5段路基防护施工。
预制场布置形式,详见附图:麻武高速第三合同项目部一分部小型构件预制场平面布置图。
中铁十一局集团有限公司山西中南部铁路通道ZNTJ-7标项目经理部三分部小型预制件预制场施工方案目录1.编制依据及原则 (1)1。
1编制依据 (1)1.2编制原则 (1)2。
工程概况 (1)2。
1概述 (1)2.2主要工程数量 (1)3。
场区规划 (2)3.1总体规划 (2)3.2生产区 (3)4.场区建设 (3)4.1施工计划 (3)4.2机械设备及主要机具 (3)5.场区管理 (3)6.电力线路布设 (4)7。
施工总体部署 (4)7.1指导思想和部署 (4)7。
2工期安排 (5)8。
施工工艺 (5)8。
1施工准备 (5)8。
2 模板准备 (5)8.3 混凝土配合比的确定 (5)8.4 钢筋加工制作 (5)8。
5 混凝土施工 (6)8.6 塑模的循环使用 (6)8.7 预制件的码放 (6)8.8 工艺流程图 (7)9.质量措施 (8)9。
1建立健全完善质量保证体系 (8)9.2加强质量意识,健全规章制度 (8)9.3.强化施工管理,确保工程质量 (8)9.4.在施工中,做到质量工作“三个落实” (9)9。
5质量管理注意事项 (9)10.安全目标及措施 (9)10.1安全目标 (9)10。
2施工现场安全技术措施 (10)10.3施工机械安全技术措施 (10)10.4。
施工用电安全措施 (11)11.文明施工、环境保护、标准化工地建设 (11)11。
1文明施工 (11)11.2环境保护 (11)11。
3标准化工地建设 (12)小型预制件预制场施工方案1.编制依据及原则1。
1编制依据(1)《铁路路基工程施工技术指南》(2)《铁路路基工程施工质量验收标准》(3)《铁路混凝土工程施工技术指南》(4)《铁路混凝土工程施工质量验收标准》(5)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料.(6)新建山西中南部铁路通道路基设计图及其它标准图集1。
2编制原则(1)符合招标文件的各项要求,包括安全生产文明施工的规定.(2)确保工程一次验收合格率达到100%,优良率达到95%以上, 确保本工程质量等级达到优质工程标准。
xx工程施工xx段小型构件预制场建设规划方案编制:复核:审核:xx工程项目部xx年xx月目录一、编制依据 (1)二、工程概况 (1)三、小型构件预制规划及选址 (1)3.1选址原则及要求 (1)3.2场地选址 (2)四、人员及机械配置 (2)4.1人员配置 (2)4.2机械配置 (3)五、小型构件预制建设 (3)5.1场地布置 (3)5.2小型构件预制建设要求 (3)5.3小型构件预制内基础设施 (4)5.4小型构件预制内各区建设 (4)5.5办公生活设施建设 (5)5.6施工用电 (5)六、质量保证措施 (5)6.1建立完善的质量检查机构 (5)6.2指定强有力的质量保证措施 (6)七、安全管理措施 (7)八、施工现场安全用电措施 (7)九、文明施工及环保措施 (8)小型构件预制场建设方案一、编制依据1、《施工现场临时用电安全技术规范》JGJ46—20052、《建筑机械使用安全技术规程》JGJ 33—20123、《施工现场临时建筑物技术规范》JGJ/T188-20094、《公路混凝土工程施工技术指南》5、《公路工程建设项目现场布置和文明施工管理办法》6、《公路工程建设临时设施管理办法》7、《公路桥涵施工技术规范》JTG/TF50--20118、《公路工程质量检验评定标准》JTGF80/1--2004二、工程概况xx本项目主要预制构件规格及工程数量如下表:三、小型构件预制规划及选址3.1选址原则及要求小型构件预制选址遵守法律法规的规定和符合有关主管部门的规定要求,遵循“因地制宜,节约土地,保护环境,安全可靠,规范有序,功能完备,布设合理,方便生活,满足生产”的原则。
靠近现场,管理方便,不受施工干扰,尽量设置在标段中部或靠近关键工点施工现场;交通便利,尽量靠近公路;通信通畅,满足信息化管理要求;避开泥石流、滑坡体、洪水位等危险区域,避开取土、弃土场、塌方、落石、危岩等地段;避开高压线路及高大树木。
小型构件预制场建设方案本工程用电方案按照《施工现场临时用电安全技术规范》执行。
预制场内电线电缆采用埋地敷设,电缆敷设深度不少于0.7m,电线敷设深度不少于0.5m。
预制场内设置接地装置,确保施工现场电气安全。
同时,预制场内设置灯具,保证夜间施工的照明条件,提高施工效率。
混凝土拌和时应严格按照配合比进行,确保混凝土质量稳定。
同时,要对拌和机进行定期检查和维护,保证拌和机的正常运转。
3)入模混凝土入模前,要对模具进行清洁和涂油处理,以免混凝土粘附在模具上。
同时,要控制好混凝土的流动性,确保混凝土能够填满模具并达到要求的密实度。
4)振捣混凝土入模后,要进行振捣以排除混凝土中的气泡和空隙,保证混凝土的密实度和强度。
振捣时间和强度要根据混凝土的配合比和模具的形状进行调整。
5)运输混凝土块在运输过程中要注意避免碰撞和摩擦,以免影响混凝土的质量。
同时,要控制好运输速度,避免混凝土块倾斜或掉落。
6)脱模混凝土块在脱模前要等待足够的养护时间,以保证混凝土的强度和硬度。
同时,要注意脱模时的轻拍和慢推,以免损坏混凝土块的表面。
7)养护混凝土块在脱模后要进行养护,保持适宜的温度和湿度,以促进混凝土的强度和硬度的发展。
8)码垛混凝土块养护后要进行码垛,注意码垛的平整和稳定,以免混凝土块倾斜或掉落。
1)将所有材料放入搅拌机中,包括水,搅拌时间至少2分钟,搅拌机的容量不能超过标定容量,混凝土搅拌后需要检查均匀性,确保颜色一致,没有离析和泌水现象。
2)混凝土坍落度需要在搅拌地点和浇筑地点各取样检测,每个工作班或单元结构物至少进行两次检测。
如果混凝土从搅拌机出料到浇筑入模的时间不超过15分钟,只需要在搅拌地点进行检测。
检测时需要注意混凝土的粘聚性和保水性。
3)在浇筑混凝土前,需要清理模具内的灰尘、杂质和污垢。
检查模具是否符合设计要求后才能进行浇筑。
4)采用附着式振动平台进行振捣密实混凝土。
在振动台板下放置弹簧,振动台面积不宜过大,振动台高度以人工操作方便为宜。
目录第一章编制说明 (1)1.1 编制依据 (1)第二章工程概况 (2)2.1 工程概况 (2)2.2 工程规模 (2)2.3 自然条件 (2)2.4 预制构件数量 (2)第三章预制场规划 (4)3.1 梁板预制场规划 (4)3.1.1纵横梁生产线 (6)3.1.2面板生产线 (6)3.1.3钢筋存放区及加工区规划 (6)3.1.4场内起重设备规划 (6)3.1.5场内供电规划 (7)3.1.6场内给水排水规划 (7)3.1.7临时驻地规划 (7)第四章主要工程量 (9)第五章施工进度安排 (10)5.1 施工管理目标 (10)5.2 管理组织机构 (10)5.3 施工进度计划 (11)5.4 机械设备配备 (11)5.5 人员配备 (11)第六章施工工艺 (13)6.1 测量放样 (13)6.1.1仪器设备 (13)6.1.2人员配备 (13)6.2 梁板预制场施工 (13)6.2.1场地清表 (13)6.2.2纵横梁生产线施工 (13)6.2.3面板生产线施工 (15)6.2.4场内给排水施工 (16)6.2.5场内供电施工 (17)6.2.6场内整平施工 (17)6.3 钢筋加工区施工 (18)6.4 轨道梁施工 (18)6.4.1混凝土施工 (18)6.5 轨道安装 (19)6.5.1主要施工工艺 (20)6.5.2主要施工方法 (20)6.5.3 质量控制标准 (21)第七章安全施工保证措施 (23)7.1 预制场施工现场主要危险源及控制措施 (23)7.2 现场安全设施与劳动保(防)护用品 (24)7.3 施工机械安全控制 (25)7.4 施工用电安全 (25)7.5 施工机械使用安全措施 (25)7.6 混凝土施工安全保证措施 (25)7.7 夜间施工安全保证措施 (26)7.8 雨天施工安全保证措施 (26)第八章文明施工保证措施 (27)附件一:计算书 (28)1、台座受力计算书 (28)第一章编制说明1.1 编制依据(1)《建筑地基基础工程施工质量验收标准》(GB 50202-2018);(2)《公路桥涵施工技术规范》(JTG/T 3650-2020);(3)《公路工程质量检验评定标准第一册土建工程》(JTG F80/1-2017);(4)《混凝土强度检验评定标准》(GB/T 50107-2010);(5)《钢筋焊接及验收规程》(JGJ 18-2012);(6)《建筑施工模板安全技术规范》(JGJ 162-2008);(7)《施工现场临时用电安全技术规范》(JGJ 46-2005);(8)国家和行业有关规范、标准;(9)现场踏勘调查资料。

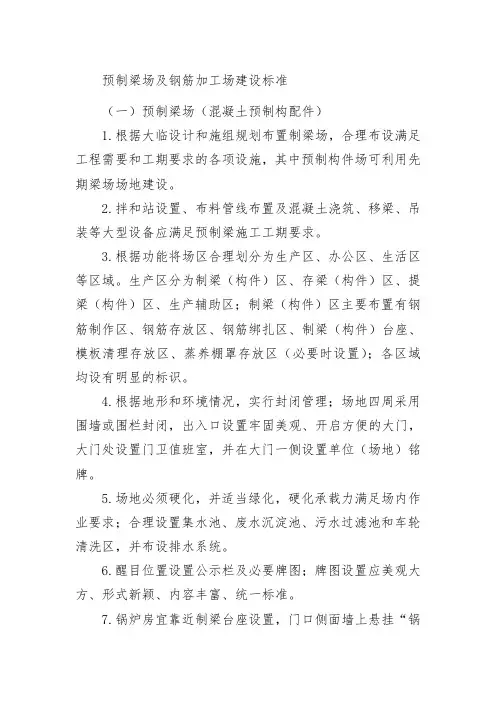

预制梁场及钢筋加工场建设标准(一)预制梁场(混凝土预制构配件)1.根据大临设计和施组规划布置制梁场,合理布设满足工程需要和工期要求的各项设施,其中预制构件场可利用先期梁场场地建设。
2.拌和站设置、布料管线布置及混凝土浇筑、移梁、吊装等大型设备应满足预制梁施工工期要求。
3.根据功能将场区合理划分为生产区、办公区、生活区等区域。
生产区分为制梁(构件)区、存梁(构件)区、提梁(构件)区、生产辅助区;制梁(构件)区主要布置有钢筋制作区、钢筋存放区、钢筋绑扎区、制梁(构件)台座、模板清理存放区、蒸养棚罩存放区(必要时设置);各区域均设有明显的标识。
4.根据地形和环境情况,实行封闭管理;场地四周采用围墙或围栏封闭,出入口设置牢固美观、开启方便的大门,大门处设置门卫值班室,并在大门一侧设置单位(场地)铭牌。
5.场地必须硬化,并适当绿化,硬化承载力满足场内作业要求;合理设置集水池、废水沉淀池、污水过滤池和车轮清洗区,并布设排水系统。
6.醒目位置设置公示栏及必要牌图;牌图设置应美观大方、形式新颖、内容丰富、统一标准。
7.锅炉房宜靠近制梁台座设置,门口侧面墙上悬挂“锅炉重地,闲人免进”的标识牌。
8.各种加工设备均应挂设“安全操作规程牌”,电动设备挂设“当心触电”警示牌;生产场地的进口处挂设“施工重地,闲人免进”警示牌。
9.在龙门吊机下方相应位置,挂设“当心吊物”、“禁止停留”、“注意安全”等警示牌,在醒目位置挂设司机岗位职责牌、岗位安全操作规程牌;岗位职责和岗位安全操作规程牌按要求执行。
10.张拉台座两端设置防护装置,并悬挂“张拉危险,请勿靠近”安全警示标志。
11.锅炉房内醒目位置张挂安全操作规程牌和安全警示牌,其设置应符合相关要求。
12.梁场的各种机械设备应安全良好,操作人员持证上岗,并严格按照操作规程操作。
13.施工现场临时用电应符合《施工现场临时用电安全技术规范》(JGJ46-2005)的规定;电力作业人员必须持证上岗,按规定正确穿戴、使用劳动防护用品;夜间施工时,现场应设有满足施工安全要求的照明设施。
1 场建施工方法场建施工需满足标准化构件预制的功能性要求。
小型构件预制生产流程一般为钢筋加工→模板安装→混凝土浇筑→养护脱模→成品堆放→出厂验收六大环节。
1.1方案综述小型构件厂设办公生活区、钢筋加工区、构件预制区、构件室内养护区、构件室外养护存放区、验收装车区、清洗(罐车、模具)区。
表1.1-1 预制场各区域占地面积表序号区域长度(m)宽度(m)占地面积(m2)备注1 钢筋加工区70 18 1260 彩钢棚2 预制区52 18 936 彩钢棚3 带模存放区52 24 624 彩钢棚4 养护存放区/ / 3000 室外5 验收装车区/ / 220 室外6 清洗(罐车、模具)区/ / 400 室外7 通道/ / 950 室外8 生活办公区/ / 1490 K式板房9 绿化范围/ / 1654室外10 合计10534办公生活区采用K式活动板房,门卫室采用箱式板房。
通道、装车区、生活区(停车场)、清洗区采用厚20cm的C20混凝土硬化;钢筋加工区、预制区、带模存放区、养护存放区、生活办公区采用厚10cm的C20混凝土硬化;成品存放区条形基础采用厚15cm的C20混凝土硬化。
表1.1-1 预制场各区域硬化范围图大门处采用栅栏围挡,场地周边采用彩钢板围挡,高度1.8m;大门处设置0.8×0.8×2.2m砖砌立柱,主门设置12m长自动伸缩门,预制场门设置8m栏杆自动门。
彩钢棚全覆盖钢筋加工区、预制区、带模存放区,棚高6m,立柱间距6m;场内主通道宽度6m,场外通道宽度4m。
场外设置一处800KVA箱变变压器及一级配电箱,地埋电缆,将二级配电箱设置到预制场钢筋加工场内,场内动力线路沿场区道路布线,生活区、钢筋加工区、小型预制构件浇筑区,小型预制构件存放区各配置一个三级配电箱。
所有动力设备安装可靠的接地保护和防雷击措施,做到“一机、一箱、一闸、一漏”。
线路布置、配电盘设置均符合安全要求,并达到安全文明施工工地的标准。
