毛石混凝土施工方案
- 格式:doc
- 大小:138.00 KB
- 文档页数:18
毛石混凝土施工方案5篇(四)砼供应:毛石砼约2500m ,由于抛石需要大量人工配合,准备分段施工,第一段毛石砼约1500m ,计划50小时浇筑完毕。
第二段约1000m ,计划33个小时完成。
即每小时需要供应砼30 m ,事先与现场搅拌站联系好,保证砼连续浇筑。
五、大体积砼浇筑后的测温:1、现场测温布置:①测温点布置位置:利用满堂脚手架竖向立杆外部PVC管作为测温管。
六、加强砼浇筑过程控制:(一)施工布置:1、砼浇筑按技术核定单的要求本工程的石英砂岩天然地基基底至设计垫层上标高(设计垫层上标高为-7.710m)为抛石混凝土。
2、毛石砼采用分段施工。
浇筑大方向按建筑纵长方向由东端推向西端,根据C20砼初凝时间大于2小时,横向划分为浇筑宽度带8m。
3、砼浇捣采用一个坡度、分层浇筑、循序渐进、一次到顶的浇筑方法。
前后布置三道振动器,第一道布置在卸料处,第二道布置在坡脚,第三道布置在中间,确保砼振捣密实。
4、在浇注过程中控制好间歇时间,砼坡度按自然坡度1:6左右控制。
5、砼振捣是重要关键:严格掌握振捣插点振捣持续时间,避免漏振,在振捣上层砼时,振捣棒下插50mm,以消除两层间气缝,确保砼振捣密实。
同时要注意避免发生跑模现象。
(二)模板:基坑、电梯井、后浇带分界线采用木模、钢管、钢筋配合施工。
(三)脚手架由于基坑较深较宽,落差较高,自然地面到基底标高约8米,脚手架采用¢48壁厚3.5mm钢管扣件式脚手架。
钢管直接站在基底岩石上,外部套上¢63PVC管,上下封闭,便于以后拆除以及留做测温孔用。
脚手架竖向和水平方向钢管间距2023mm 2023mm。
水平钢管搭设在砼上表面300mm处。
毛石下料位置在:自然地坪至砼表面以上300mm的水平面用木模板、方木制成三个溜槽,每个溜槽长约12m,宽约1.5m,溜槽下铺钢管,让钢管教授架与溜槽形成一个整体,保证稳定性。
砼表面以上300mm的水平面上铺设竹笆和木模板用来控制标高、振捣、运输、抹面等施工任务的完成。

毛石混凝土基础施工方案范本 1:毛石混凝土基础施工方案范本 2:毛石混凝土基础施工方案本详细介绍了毛石混凝土基础施工方案的具体内容和步骤,内容包括材料准备、工程施工、安全措施等方面。
以下为正文:【1. 材料准备】1.1 石头:从正规石材供应商购买石头,应根据需要选择合适规格和质量的毛石。
1.2 水泥:采用普通硅酸盐水泥,按照施工方案的需要采购适量的水泥。
1.3 沙子:选择质量合格的人工细砂,砂子应干燥、无尘土及杂质。
1.4 铁筋:需根据设计要求选择合适规格和质量的钢筋。
1.5 水:使用清洁无杂质的水源。
【2. 工程施工】2.1 地面准备:清理施工现场,确保基础施工区域平整且无杂物。
2.2 标志定位:根据设计图纸,在施工区域进行标志定位,确保施工的准确性。
2.3 基础开挖:按照设计要求和深度,在标志位置进行基础开挖,确保基础大小和形状准确。
2.4 铺设石料:根据设计要求和基础尺寸,挨次铺设石料,通过调整石料的位置和高度,保证基础平整和稳定。
2.5 钢筋绑扎:依据设计要求,在基础上进行钢筋绑扎,确保基础的强度和稳定性。
2.6 浇筑混凝土:使用混凝土搅拌车将混凝土运输到施工现场,进行浇筑。
2.7 平整压实:在混凝土未彻底凝固之前,使用平整机和压路机对混凝土进行平整和压实处理。
2.8 养护:按照要求对施工完成的基础进行养护,保证混凝土的强度和稳定性。
【3. 安全措施】3.1 施工区域设置警示标志,明确施工范围,避免人员和机械进入。
3.2 施工过程中,必须戴好安全帽,穿戴好安全防护装备,遵守相关安全操作规程。
3.3 施工现场应保持清洁整洁,防止杂物和积水造成滑倒和摔伤等危(wei)险。
3.4 在施工现场场地和混凝土边坡处设置围挡和护栏,确保施工区域安全。
附件:1. 毛石混凝土基础设计图纸2. 施工现场平面布置图3. 基础施工设备清单4. 混凝土材料试验报告法律名词及注释:1. 混凝土:指用水泥、骨料、粉状或者颗粒状材料和适量的水按照一定比例混合制成的人工石材。
第1篇一、工程概况毛石混凝土是一种以天然毛石为骨料,水泥为胶凝材料,砂、水为混合料的混凝土。
它具有成本低、施工简便、抗冻性好、耐久性强等特点,广泛应用于地基基础、护坡、挡墙等工程中。
本施工方案针对某工程毛石混凝土施工进行详细阐述。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程结构、部位、材料、规格、数量等要求。
(2)学习毛石混凝土施工规范,掌握施工工艺和质量要求。
(3)组织施工人员培训,提高施工技能和安全意识。
2. 材料准备(1)毛石:选择符合设计要求的毛石,表面应平整,无裂缝、蜂窝、砂眼等缺陷。
(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级不低于32.5MPa。
(3)砂:选用中粗砂,含泥量不大于3%。
(4)水:采用饮用水或经过处理的地下水。
3. 工具准备(1)模板:选用符合设计要求的钢模板或木模板,确保模板的平整度和刚度。
(2)振捣器:选用合适的振捣器,确保混凝土密实。
(3)切割机:用于切割模板和调整毛石位置。
(4)其他工具:如铁锹、镐、水准仪、线锤等。
4. 施工组织准备(1)成立施工小组,明确各岗位人员职责。
(2)制定施工进度计划,确保工程按时完成。
(3)制定安全生产措施,确保施工安全。
三、施工工艺1. 施工顺序(1)放线:根据设计图纸,确定毛石混凝土的位置、尺寸和标高。
(2)模板安装:按照设计要求,安装模板,确保模板的平整度和刚度。
(3)毛石摆放:将毛石按照设计要求摆放,注意毛石的排列和间隙。
(4)混凝土浇筑:按照设计要求,浇筑混凝土,确保混凝土的密实度。
(5)振捣:使用振捣器对混凝土进行振捣,排除气泡,确保混凝土密实。
(6)养护:浇筑完成后,对混凝土进行养护,确保混凝土强度。
2. 施工要点(1)放线:使用水准仪和线锤,确保放线的准确性。
(2)模板安装:模板应平整、牢固,防止变形和漏浆。
(3)毛石摆放:毛石应摆放整齐,表面应平整,间隙均匀。
(4)混凝土浇筑:混凝土应分层浇筑,每层厚度不超过30cm,确保混凝土密实。
毛石混凝土挡墙专项施工方案毛石混凝土挡墙专项施工方案1. 项目背景1.1 项目概述本项目旨在建造一个毛石混凝土挡墙,用于围合地块并提供保护功能。
挡墙的设计和施工将按照像关标准和规范进行,确保质量和安全。
1.2 工程范围本工程的范围包括挡墙的设计、施工和验收。
具体的施工内容和施工方法将在后续章节详细说明。
2. 设计阶段2.1 基础设计挡墙的基础设计是确保结构稳定的关键。
基础设计需要考虑土壤的承载力、地下水位等因素,并采用适当的基础类型。
2.2 结构设计挡墙的结构设计包括选择合适的墙体形式、计算墙体厚度和高度、设置墙体支撑等。
设计需要符合相关的工程标准和规范,保证挡墙的安全性和稳定性。
2.3 施工图设计根据结构设计和现场实际情况,制定详细的施工图设计。
施工图设计需要包括墙体剖面图、结构节点图、连接方式等详细信息。
3. 施工准备阶段3.1 材料准备根据设计要求,采购和准备毛石、混凝土、钢筋等施工所需的材料。
材料质量必须符合相关标准,检验合格后方可使用。
3.2 人员组织安排合适的施工人员,并进行职责分工和培训。
确保施工人员对毛石混凝土挡墙的施工流程和要求有清晰的了解。
3.3 设备准备根据施工需要,准备好各种施工设备,如挖掘机、搅拌机、脚手架等。
设备的操作人员必须具备相关的证书和操作经验。
4. 施工阶段4.1 基础施工按照基础设计要求,进行挖土、回填、压实等基础施工工作。
确保基础的稳定性和均匀性。
4.2 墙体施工根据施工图设计,进行墙体的搭建和浇筑混凝土。
墙体的搭建需要注意石块的选择和拼接,确保石块之间的结合坚固。
混凝土的浇筑要进行分层、振捣和养护等工作,确保墙体的强度和表面平整度。
4.3 后处理工作挡墙的施工完成后,进行清理和整理工作,保持施工现场的整洁。
检查挡墙的质量和外观,如有问题及时进行修补和处理。
5. 竣工验收阶段5.1 施工记录整理施工记录,包括施工过程中的各类检测、试验和验收记录。
记录要详细、准确,并保留相关证据和资料。
毛石混凝土筑坝施工方案一、施工准备1.1 场地准备清理坝址区内的杂物、植被和积水。
对坝基进行必要的地质勘探和试验,确保基础稳定。
1.2 设备准备准备搅拌站、运输车辆、振动器、模板等必要的施工设备。
对设备进行预检,确保设备运行正常。
1.3 人员培训对参与施工的人员进行安全和技术培训。
确保施工人员了解并熟悉施工流程和操作规范。
二、材料要求2.1 毛石毛石应坚硬、无裂纹,且符合规定的尺寸范围。
毛石应经过清洗,无泥土和其他杂质。
2.2 混凝土使用符合设计要求的混凝土等级。
骨料、水泥、掺合料等应符合国家相关标准。
三、坝体设计根据工程要求和地质条件,进行坝体结构设计。
设计应考虑坝体的稳定性、抗渗性、变形等因素。
四、毛石选择根据坝体设计要求,选择合适的毛石类型和尺寸。
毛石的强度、耐磨性、耐久性等应符合设计要求。
五、混凝土配制根据设计要求和试验数据,确定混凝土的配合比。
严格控制水灰比、砂率等关键参数。
六、施工工艺6.1 毛石铺设在基础层面上铺设一层毛石,确保毛石之间的缝隙均匀。
使用砂浆填充毛石缝隙,保证毛石与基础的紧密结合。
6.2 混凝土浇筑在毛石层上浇筑混凝土,确保混凝土充分渗入毛石缝隙。
使用振动器进行振捣,排除混凝土中的气泡和水分。
6.3 养护混凝土浇筑完成后,应进行充分的养护,保证混凝土的硬化和强度发展。
七、质量控制对毛石、混凝土等原材料进行质量检验。
对施工工艺进行过程控制,确保施工质量符合设计要求。
对完成的坝体进行质量检查,确保坝体的稳定性和耐久性。
八、安全措施施工现场应设置明显的安全警示标志。
对施工人员进行安全教育,提高安全意识。
定期对施工设备进行检查和维护,确保设备运行安全。
合理安排施工时间,避免恶劣天气和高温时段施工。
以上是本工程的毛石混凝土筑坝施工方案,希望能为工程的顺利进行提供有力保障。
在施工过程中,我们将严格按照方案要求进行施工,确保工程质量和安全。
毛石混凝土基础施工方案毛石混凝土基础施工方案一、施工准备1. 组织施工人员,安排好工作任务,确保施工进度;2. 准备好所需工具、设备和材料,如水泥、沙子、石子、钢筋等;3. 清理施工现场,确保地面平整、干净。
二、基础布置1. 根据设计要求,在地面上标出基础的位置和尺寸;2. 使用测量仪器,准确定位地基,确保基础施工的准确性;3. 根据基础尺寸,划定基础底板的边界,并清除底表面杂物。
三、基础处理1. 对于基础底板的边界,先挖出一定宽度的槽口,然后用水泥砂浆填充,加强边界的承重能力;2. 根据设计要求,在基础底板上进行相应的挖掘和排水处理,确保基础底板的平整度和排水性能。
四、基础模板搭设1. 准备好所需的木模板,按照基础尺寸和形状进行切割和组装;2. 将木模板平整地放置在基础底板上,并用木桩和螺丝固定好,确保模板的稳固性和平整度。
五、钢筋绑扎1. 根据设计要求,准备好所需的钢筋,并进行对应的加工和切割;2. 将钢筋放置在基础模板内,并用绑扎铁丝固定好,确保钢筋的位置和间距符合设计要求。
六、混凝土浇筑1. 准备好所需的混凝土材料,如水泥、沙子、石子等;2. 将混凝土材料按照一定的配比进行搅拌,确保混凝土的均匀性和稳定性;3. 将搅拌好的混凝土倒入基础模板内,用振动器进行震动,排除混凝土中的气泡和空隙,确保混凝土的致密性和强度。
七、养护1. 在混凝土浇筑结束后,及时对基础进行湿润处理,保持适宜的湿度和温度;2. 在混凝土开始凝固后,进行覆盖保护,防止外部环境因素对混凝土的影响;3. 进行适时的养护,如喷水养护、覆盖湿布等,以提高混凝土的强度和稳定性。
通过以上施工方案,可以保证毛石混凝土基础的施工质量和稳定性,同时也确保施工进度和安全。
在施工过程中,应注意现场安全,并随时进行质量检查和整改,以确保基础施工的质量达到设计要求。

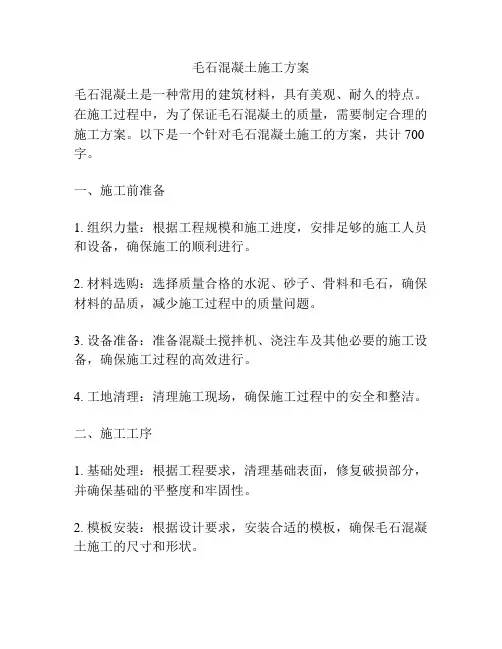

毛石混凝土施工方案毛石混凝土是一种常用的建筑材料,具有美观、耐久的特点。
在施工过程中,为了保证毛石混凝土的质量,需要制定合理的施工方案。
以下是一个针对毛石混凝土施工的方案,共计700字。
一、施工前准备1. 组织力量:根据工程规模和施工进度,安排足够的施工人员和设备,确保施工的顺利进行。
2. 材料选购:选择质量合格的水泥、砂子、骨料和毛石,确保材料的品质,减少施工过程中的质量问题。
3. 设备准备:准备混凝土搅拌机、浇注车及其他必要的施工设备,确保施工过程的高效进行。
4. 工地清理:清理施工现场,确保施工过程中的安全和整洁。
二、施工工序1. 基础处理:根据工程要求,清理基础表面,修复破损部分,并确保基础的平整度和牢固性。
2. 模板安装:根据设计要求,安装合适的模板,确保毛石混凝土施工的尺寸和形状。
3. 混凝土配料:根据设计配方,将适量的水泥、砂子和骨料放入搅拌机中进行充分搅拌,使混凝土达到均匀、稠度合适的状态。
4. 浇注和振实:将搅拌好的混凝土倒入模板中,用振动器进行振实,确保混凝土的密实度和牢固性。
5. 平整和修整:在混凝土未完全凝固之前,使用振动器进行平整和修整,消除表面的不平整和缺陷,提高毛石混凝土的美观度。
6. 撤模处理:待混凝土完全凝固后,拆除模板,清理模板残留物,避免对毛石混凝土造成影响。
7. 养护处理:在施工完成后,对毛石混凝土进行养护处理,包括覆盖湿布、喷水养护等,保持混凝土的湿润,防止开裂和质量问题。
三、施工注意事项1. 施工过程中的安全:要严格遵守施工现场的安全规范,佩戴好安全防护用品,避免人员和设备的伤害。
2. 施工工艺控制:根据设计要求,控制好混凝土的配合比、搅拌时间和施工厚度等参数,确保毛石混凝土的质量。
3. 施工进度把控:要合理安排施工进度,确保施工的连续性和高效性,避免出现工期延误和浪费。
4. 现场管理:对施工现场进行严格管理,确保施工过程的顺利进行,防止材料和设备的浪费和损坏。
毛石混凝土施工方案1. 引言毛石混凝土是一种常用于道路、人行道和广场等场所的材料,具有耐久性和装饰性。
本文档旨在提供一种毛石混凝土施工方案,以确保施工过程顺利进行并达到预期效果。
2. 材料准备在开始施工之前,需要准备以下材料和工具:•毛石:选择质量良好、表面光滑的毛石,确保毛石的尺寸和形状符合设计要求;•混凝土:选择高质量的混凝土材料,确保混凝土强度和耐久性;•水泥:根据混凝土配比准确计量所需的水泥;•河沙:用于配制混凝土的细沙,确保河沙的干净和质量;•石子:用于配制混凝土的粗骨料,确保石子的干净和质量;•橡胶锤和敲击棒:用于调整毛石的位置和高度。
3. 施工步骤3.1 地基处理在进行毛石混凝土施工之前,需要确保基础地面平整、结实和干燥。
如果地面存在不均匀或不结实的情况,需要进行地基处理,包括填充、夯实和修复。
3.2 底层混凝土浇筑在地基处理完成后,需要进行底层混凝土的浇筑。
先将混凝土配比按设计要求准确计量,并在搅拌设备中进行充分搅拌。
然后,将混凝土倒入施工区域,并利用抹平板进行均匀的铺平和压实。
确保底层混凝土的厚度和平整度满足设计要求。
3.3 确定毛石布置位置在底层混凝土浇筑完成并初步定型后,需要确定毛石的布置位置。
根据设计要求,在混凝土表面作出合适的标记和划线,确定毛石的位置和间距,以保证施工后的效果。
3.4 嵌入毛石在确定毛石布置位置后,需要将毛石逐个嵌入到混凝土中。
使用橡胶锤和敲击棒,轻轻敲击毛石的表面,将其安置到混凝土中,并确保每块毛石与混凝土有良好的接触。
3.5 混凝土填充在毛石嵌入完成后,需要对毛石进行混凝土填充。
将混凝土配比按设计要求准确计量,并将混凝土倒入毛石之间的空隙中。
使用抹平板进行均匀的填充和压实,确保填充材料充满整个空隙并与毛石表面平齐。
3.6 表面处理在混凝土填充完成后,需要对表面进行处理。
使用抹光工具进行表面抹平,并确保混凝土表面平整、光滑。
如果需要,可以在混凝土表面涂上适当的防水涂料,以提高毛石混凝土的耐久性和美观度。

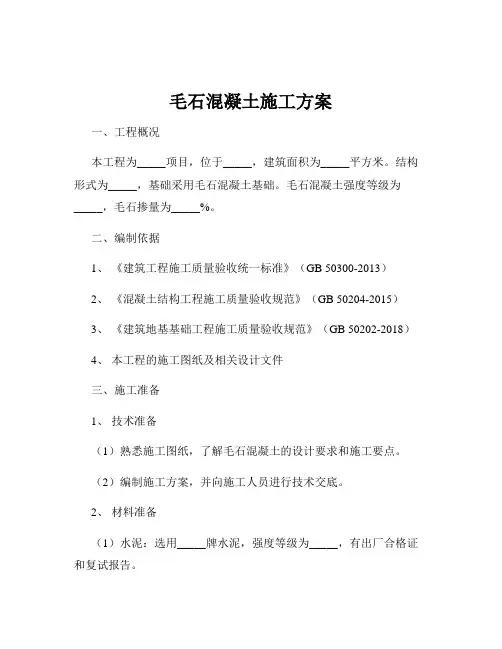

毛石混凝土施工方案一、工程概况本工程为_____项目,位于_____,建筑面积为_____平方米。
结构形式为_____,基础采用毛石混凝土基础。
毛石混凝土强度等级为_____,毛石掺量为_____%。
二、编制依据1、《建筑工程施工质量验收统一标准》(GB 50300-2013)2、《混凝土结构工程施工质量验收规范》(GB 50204-2015)3、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)4、本工程的施工图纸及相关设计文件三、施工准备1、技术准备(1)熟悉施工图纸,了解毛石混凝土的设计要求和施工要点。
(2)编制施工方案,并向施工人员进行技术交底。
2、材料准备(1)水泥:选用_____牌水泥,强度等级为_____,有出厂合格证和复试报告。
(2)砂:选用中砂,含泥量不大于_____%。
(3)石子:选用粒径为_____mm 的碎石,含泥量不大于_____%。
(4)毛石:选用质地坚实、无风化、无裂缝的石块,强度等级不低于 MU30,粒径为_____mm,毛石表面应清洁无泥垢。
(5)水:采用自来水。
3、主要机具准备(1)混凝土搅拌机:_____台。
(2)混凝土输送泵:_____台。
(3)振捣器:插入式振捣器_____台,平板振捣器_____台。
(4)手推车:_____辆。
(5)铁锹:_____把。
4、作业条件准备(1)基础土方已开挖至设计标高,并经过验收合格。
(2)基底清理干净,无积水、杂物。
(3)模板已支设完毕,并经过验收合格。
(4)钢筋已绑扎完毕,并经过验收合格。
四、施工工艺流程1、工艺流程基底处理→测量放线→模板支设→钢筋绑扎→混凝土搅拌→混凝土运输→混凝土浇筑→毛石投放→振捣→混凝土养护2、基底处理将基底表面的浮土、杂物清理干净,并用水冲洗干净。
对基底土质进行钎探,如发现软弱土层,应进行处理。
3、测量放线根据设计图纸,放出基础的轴线和边线,并在基础周边设置控制桩,以便随时检查基础的尺寸和位置。
毛石混凝土施工方案一、工程概况本工程为毛石混凝土施工项目,包括基础工程、墙体工程、楼板工程等。
基础采用毛石混凝土,墙体采用砖混结构,楼板采用钢筋混凝土。
二、施工流程1、准备工作(1)熟悉图纸,了解施工规范和标准。
(2)组织技术人员进行技术交底,明确施工工艺和质量要求。
(3)根据施工计划,准备材料和设备,并检查其质量和数量。
2、基础工程施工(1)按照设计要求,测量放线,确定基础位置和标高。
(2)开挖基础坑槽,清理底部杂物,保证基础牢固。
(3)浇筑毛石混凝土,振捣密实,表面平整。
(4)养护基础,保证其强度和稳定性。
3、墙体工程施工(1)按照设计要求,测量放线,确定墙体位置和标高。
(2)砌筑砖墙,保证其垂直度和平整度。
(3)钢筋混凝土梁柱浇筑,支模、绑扎钢筋、浇筑混凝土、养护。
(4)墙体抹灰、涂料等饰面工程。
4、楼板工程施工(1)按照设计要求,测量放线,确定楼板位置和标高。
(2)支模、绑扎钢筋、浇筑混凝土、养护。
(3)楼板抹灰、涂料等饰面工程。
5、质量检测与验收(1)对毛石混凝土进行强度检测,确保其符合设计要求。
(2)对墙体和楼板进行垂直度、平整度等检测,确保其质量符合规范标准。
(3)进行验收,合格后方可进行下一道工序施工。
三、安全措施1、施工前进行安全技术交底,确保工人了解安全操作规程和注意事项。
2、设置安全警示标志和安全隔离措施,防止意外事故发生。
毛石混凝土挡土墙施工方案一、工程概述本工程为毛石混凝土挡土墙施工项目,位于市区路号。
该工程挡土墙采用毛石混凝土浇筑,总长度约为米,高度约为米。
施工内容包括:基础开挖、毛石混凝土浇筑、墙顶维护等。
二、施工方案1、基础开挖:根据设计要求,进行基础开挖。
开挖深度根据地质条件和挡土墙高度确定。
为保证基础稳定性,需对开挖后的基础进行处理,如铺设垫层等。
2、毛石混凝土浇筑:根据设计要求,选择合适的毛石和水泥材料,进行混凝土的配制。
在浇筑过程中,应保证混凝土的密实性和整体性,避免出现空洞和裂纹。
杨家镇团阳寺村安置点自建区护坡工程毛石混凝土挡土墙施工方案:项目经理:易言双*******编制时间:2015年1月20日)沐川建筑工程有限责任公司目录`一、工程慨况二、编制依据三、执行规范四、施工进度计划五、施工准备六、施工工艺流程七、!八、主要的施工方法及技术措施九、安全管理及技术措施十、质量控制措施十一、质量检验十二、环保措施十三、安全文明措施¥一、工程概况本工程是杨家镇团阳寺村安置点自建区护坡工程项目,施工场地位于杨家镇团阳寺村。
拟建工程主要为: 安置点自建区毛石混凝土护坡。
本方案为保证安置点自建区道路及房屋使用安全、建筑安全的挡土墙施工方案,挡墙为C15毛石混凝土挡墙,毛石掺入量不大于总体积的30%,高度在2~7m范围。
总长231米。
本工程由绵阳原香农业科技有限公司投资建设,沐川建筑工程有限责任公司组织施工。
二、编制依据`1、绵阳原香农业科技有限公司要求2、国家和地方现行施工验收规范、操作规程、质量检验评定标准和安全检查标准。
3、国家建筑标准设计《挡土墙》图集04J0084、《中华人民共和国建筑法》5、《建筑施工安全检查标准》(JGJ59-99)6、《建筑施工高处作业安全技术规范》(JGJ80-91)三、执行规范1、建筑地基基础工程施工质量验收规范GB50202-2002·2、混凝土结构工程施工质量验收规范GB50204-20023、建筑工程施工质量验收统一标GB50300- 2001四、施工进度计划开工日期:2015年1月15日竣工日期:2015年3月30日合同工期:75天工程质量标准:按国家现行施工质量检查验收标准一次性验收合格。
五、施工准备》1、原地貌复测,对现场原始地貌进行复核,及时测量原地貌高程,及时放出开挖线,便于确定开挖区域。
2、劳动力准备:模板工20人、普工20人、混凝土工10人、架工8人。
3、主要设备及工具准备:人工凿石用空压机2台、风镐3套、斗容为1.2挖掘机2台、运输车辆4台。
4、材料准备:采用集中搅拌混凝土。
混凝土选用C15自拌混凝土;挡墙毛片石选用质地坚实、无风化剥落及抗压强度不低于MU30毛片石,尺寸大小为20~30cm为宜。
设置集中搅拌站,混凝土运输车4台。
5、搭建临时设施、修建临时施工便道、布置材料堆放场地及备料。
六、施工工艺流程施工准备-→测量放线-→机械土方开挖-→人工基槽捡底-→基槽验收-→二次测量放线-→支模(对拉螺栓加固)-→安装泄水孔-→浇筑混凝土并人工摆片石-→拆除模板-→养护-→做滤水层-→人工回填夯实七、主要的施工方法及技术措施,1、施工场地准备(1)测量放线,定出中心线及开挖边界线。
(2)清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水。
2、基槽开挖(1)土方采用机械大开挖,人工捡底,特坚固石石方用机械破除、风镐人工凿打后配合人工机械挖运,将挖出的土方及石渣人力运至基槽外5米以外、50米范围内堆放,开挖长度根据现场地质情况进行分段开挖,每段约15米,分段之间设置变形缝,变形缝宽度20mm。
(2)开挖至基底设计标高以上10cm时,重新进行测量放样,确定开挖正确不偏位的情况下进行人工检底清理,确保基底符合设计及相关规范要求。
(3)严格按照设计及施工规范要求,以1:0.25进行基础槽边坡放坡,对疑是有塌方情况坡段应安装档土板或将基槽上方土方卸载。
3、嵌地层部分基础施工(1)毛石混凝土采用沿槽浇筑,浇筑过程中,严格控制配合比,砼中片石的掺量控制在30%范围以内。
毛石用人工摆放,分散布置。
(2)采用插入式50型振动棒进行振捣,砼振捣密实,振捣过程中快插慢抽。
无漏振,无蜂窝麻面等。
(3)砼浇筑完成后及时养护,防止由于内外温差过大而产生砼收缩开裂。
(4)在片石砼浇筑过程中,现场取样制作砼试件,标准养护28天后送中心试验室检测。
4、墙身施工(1)基础浇筑完成后,根据现场高程放出挡墙浇筑边线。
(2)模板安装。
1)模板采用18厚胶合防水木模板,禁止使用有缺角、破损的模板。
所有的钢管与支撑连接为一个整体,型成一个支撑系统。
"2)保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确。
3)具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷。
4)模板的接缝不得漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水。
5)模板与砼的接触面应清理干净并涂刷脱膜剂,但不得影响模板结构性能。
模板使用后应按规定修整保存。
6)模板之间粘贴双面不干胶带,以减小模板缝防止漏浆,以保证砼面的观感质量。
7)模板采用M12对拉高强螺栓加固,并配以大号蝶形卡紧固,对拉螺杆按1000×500的间距布置,由于挡墙为毛石混凝土,其对拉螺栓一次使用。
当挡土墙厚度≤500时对拉螺栓直径采用12mm;当挡土墙厚度>500时对拉螺栓直径采用14mm。
(见附图一)8)根据实际情况,模板采用双面支模。
9)伸缩缝及沉降缝在施工相邻段时用20mm厚挤塑泡沫板隔离,挤塑泡沫板外设置5mm 厚胶合木模板,此胶合木模板及挤塑泡沫板无法取出,为一次使用。
"5、混凝土施工(1)砼搅拌及运输1)为确保砼的质量加快施工进度,本工程采用现场集中搅拌混凝土,以保证砼的质量稳定、供料及时,满足现场砼连续浇筑的要求,确保浇筑过程中不出现冷缝。
2)施工过程中应严格控制其坍落度、配合比水灰比以及相关资料,施工前做好试配,提出相关的技术要求。
3)砼的运输根据施工要求,采用自卸式汽车运输。
(2)混凝土浇筑前应做好如下准备工作:1)制定浇筑工艺,明确结构分段分块的间隔浇筑顺序(尽量减少后浇带或连接缝)。
2)根据结构截面尺寸大小研究确定必要的防温防裂措施。
)3)施工前应仔细检查模板、预埋件的紧固程度。
(3)浇筑混凝土时应符合下列要求:1)混凝土应分层进行浇筑,不得随意留置施工缝。
2)混凝土浇筑应连续进行。
当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间。
不同混凝土的允许间歇时间应根据环境温度、水泥性能。
水胶比和外加剂类型等条件通过试验确定。
3) 新浇混凝土与邻接的已硬化混凝土或岩土介质间的温差不得大于15℃。
4)在浇筑混凝土过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施减少泌水。
5) 浇筑混凝土期间,应设专人检查模板稳定情况,发现有松动、变形、移位时应及时处理。
6) 浇筑混凝土时,应填写混凝土施工记录。
<7) 自高处向模板内倾卸混凝土时,为防止混凝土离析,一般应满足下列要求:从高处直接倾卸时,混凝土倾落高度不宜超过2m,以不发生离析为度。
8) 在混凝土施工缝处接续浇筑新混凝土时,一般应满足下列要求:抗渗要求的混凝土结构,施工缝宜做成凹型、凸型或设置止水带。
(4) 混凝土振捣1) 混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实。
振捣宜采用插入式振捣器垂直点振。
2). 混凝土振捣过程中,应避免重复振捣,防止过振。
应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。
3). 采用机械振捣混凝土,应符合下列规定:a)采用插入式振捣器振捣混凝土时,插入式振捣器的移动间距不宜大于振捣器作用半径的1.5倍,且插入下层混凝土内的深度宜为50~100mm,与侧模应保持50~100mm的距离。
b)当振捣完毕需要变换振捣棒在混凝土拌和物中的水平位置时,应边振动边竖向缓慢提出振动棒,不得将振动棒放在拌和物内平拖。
不得用振动棒驱赶混凝土。
!c)表面振动器的移动距离应能覆盖已振动部分的边缘d)应避免碰撞模板、钢筋及其他预埋件。
e)每一振点的振捣延续时间宜为20~30s,以混凝土不再沉落、不出现气泡、表面呈现浮浆为度,防止过振、漏振。
4)混凝土振捣完成后,应及时修整、抹平混凝土裸露面,待定浆后再抹第二遍并压光。
抹面时严禁洒水,并应防止过渡操作影响表面层混凝土的质量。
尤其要注意施工抹面工序的质量保证。
(4)填放于混凝土中的片石应符合以下要求:1)片石的强度等级不应小于MU30。
2)片石的最大尺寸不应大于结构最小尺寸的1/4,最小尺寸不应小于15cm。
3)片石在填放前应用水冲洗干净。
:4) 片石应均匀分布安放稳妥,片石间净间距不得小于15cm,片石与模板间的净间距不宜小于25cm。
5) 最上层片石顶面应覆盖不小于25cm的混凝土层。
6)片石采用人工摆放的方式进行,注意片石不能碰伤模板及PVC泄水孔预埋管。
7)浇筑完成后,在砼初凝前,将预埋钢筋埋入砼中,并在砼接茬面栽少量片石。
8)片石体积不得超过片石混凝土总体积的30%。
6、墙背回填及泄水孔,沉降缝设置(1) 墙身地面以上布置泄水孔,泄水孔横向间距5m,纵向间距2m,孔径50mm,梅花形布置,孔外倾5%。
最低一排泄水孔应高于坡脚地面不小于200mm。
挡土墙背填料做法选用〈挡土墙〉(04J008)的第18页B型。
(2)当墙身片石混凝土达到设计强度70%以上时进行挡墙墙背回填,以确保片石混凝土墙体的质量。
&(3)墙背回填按45cm一层分层填筑夯实。
(4)墙身于地面以上部分,每隔2米上、下、左、右交错设置泄水孔。
应严格控制泄水孔位置,保证其位置准确,横平竖直。
孔内预埋φ50mmPVC管伸入墙背10cm,端部20cm处用土工布包裹。
最底排泄水孔下部及墙顶以下0.5米的范围内设夯填黏土防渗层。
同时施工过程中严格控制泄水孔5%的流水坡度,并保证泄水孔向外排水顺畅。
(5)挡墙沿墙身方向结合墙高每隔15m设一道伸缩缝,缝宽20mm,挡土墙沿墙顶内外三边填塞沥青麻筋,填塞深度60cm。
7、混凝土养护:(1)混凝土养护期间,应重点加强混凝土的湿度和温度控制,及时对混凝土暴露面进行洒水养护,并保持暴露面持续湿润,直至混凝土终凝为止。
(2)混凝土带模养护期间,应采取带模包裹、浇水。
通过喷淋洒水措施进行保湿、潮湿养护,保证模板接缝处不至失水干燥。
为了保证顺利拆模,可在混凝土浇筑24~48h后略微松开模板,并继续浇水养护至拆模后。
(3)在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度,二者间温差不得大于15℃。
(4)在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度,二者间温差不得大于15℃。
、(5)混凝土养护期间,对混凝土的养护过程做详细记录,并建立严格的岗位责任制。
8、混凝土拆模混凝土拆模时的强度应符合建设单位要求。
当建设单位未提出要求时,应符合下列规定:(1)侧模应在混凝土强度达到2.5Mpa以上,且表面季棱角不因拆模而损失,方可拆除。
(2)混凝土的拆模时间除需考虑拆模时的混凝土强度应满足上一条的规定外,还应考虑拆模时混凝土的温度(由水泥水化热引起)不能过高,以免混凝土接触空气时降温过快而开裂,更不能在此时浇注凉水养护。
