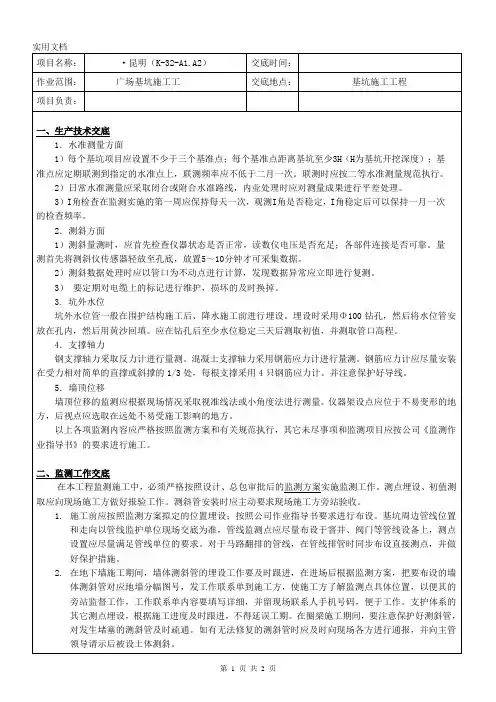

年月日工程名称包头市轨道交通一号线首开段世纪鹿园站分部工程基坑围护结构分项工程名称连续墙(测斜管埋设交底)交底内容:连续墙测斜管埋设交底:1、连续墙测斜管埋设的幅段及埋设深度(见附表)。
2、连续墙测斜管埋设要求。
(1)、测管连接:将4m(或2 m)一节的测斜管用束节逐节连接在一起,接管时除外槽口对齐外,还要检查内槽口是否对齐。
管与管连接时先在测斜管外侧涂上PVC胶水,然后将测斜管插入束节,在束节四个方向用自攻螺丝或铝铆钉紧固束节与测斜管。
注意胶水不要涂得过多,以免挤入内槽口结硬后影响以后测试。
自攻螺丝或铝铆钉位置要避开内槽口且不宜过长(管内的十字与钢筋笼垂直)。
(2)、接头防水:在每个束节接头两端用防水胶布包扎,防止水泥浆从接头中渗入测斜管内。
(3)、内槽检验:在测斜管接长过程中,不断将测斜管穿入制作好的地下连续墙钢筋笼内,待接管结束,测斜管就位放置后,必须检查测斜管一对内槽是否垂直于钢筋笼面,测斜管上下槽口是否扭转。
只有在测斜管内槽位置满足要求后方可封住测斜管下口。
(4)、测管固定:把测斜管绑扎在钢筋笼上。
由于泥浆的浮力作用,测斜管的绑扎定位必须牢固可靠,以免浇筑混凝土时发生上浮或侧向移动。
(5)、端口保护:在测斜管上、下端口,外套钢管或硬质PVC管,外套管长度应满足以后浮浆混凝土凿除后管子仍插入混凝土50cm。

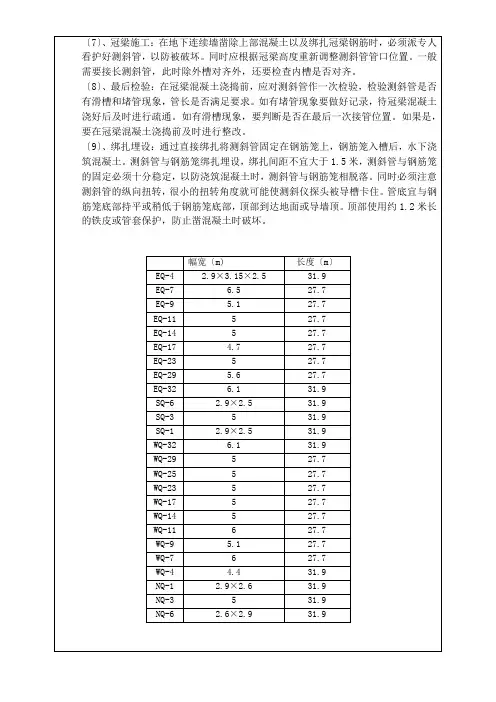

交底单位:接收单位:交底人:复核接收人:年月日工程名称包头市轨道交通一号线首开段世纪鹿园站分部工程基坑围护结构分项工程名称连续墙(测斜管埋设交底)交底内容:(6)、吊装下笼:绑扎在钢筋上的测斜管随钢筋一起放入地槽内,待钢筋笼就位后,在测斜管内注满清水,然后封上测斜管的上口。
在钢筋笼起吊放入地槽过程中要有专人看护,以防测斜管意外受损。
如遇钢筋入槽失败,应及时检查测斜管是否破损,必要时须重新安装。
(7)、冠梁施工:在地下连续墙凿除上部混凝土以及绑扎冠梁钢筋时,必须派专人看护好测斜管,以防被破坏。
一、交底目的为确保斜道搭设过程中的安全,预防安全事故发生,现将斜道搭设的安全技术要求进行交底。
二、交底内容1. 搭设前的准备工作(1)组织搭设人员认真学习《建筑施工安全生产管理条例》及相关安全技术规范。
(2)对搭设人员进行安全教育培训,确保其了解并掌握斜道搭设的安全操作规程。
(3)检查搭设材料,确保其符合相关标准和要求。
2. 斜道搭设要求(1)斜道宽度:人行斜道宽度不应小于1米,坡度宜采用1:3的比例(高:长);运货斜道宽度不应小于1.5米,坡度宜采用1:6的比例(高:长)。
(2)拐弯处:拐弯处应设置平台,宽度不小于斜道宽度。
(3)栏杆及挡脚板:斜道两侧及平台外围均必须设置栏杆及挡脚板,栏杆高度为1.2米,挡脚板高度不应小于150毫米。
(4)脚手板:脚手板必须按脚手架的宽度满铺,板与板之间靠紧;脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500毫米。
(5)防滑木条:人行斜道的脚手板上每隔250-300毫米设置一根防滑木条,木条厚度宜采用20-30毫米。
(6)入口处:入口处门洞高不小于1.8米,门洞两侧须挂设安全警示标志牌,脚手架斜道必须设置密目网。
3. 施工过程中注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)搭设过程中,严禁酒后作业、疲劳作业。
(3)斜道搭设过程中,应保持现场整洁,防止杂物掉落。
(4)搭设过程中,严禁擅自改动设计方案,确保搭设质量。
(5)施工完成后,应进行验收,确保斜道安全可靠。
4. 应急处理(1)发现斜道存在安全隐患,应立即停止使用,并报告相关部门进行处理。
(2)发生安全事故,应立即组织救援,并按规定上报事故情况。
三、责任分工1. 施工负责人:负责组织、协调斜道搭设工作,确保安全措施落实到位。
2. 技术负责人:负责编制斜道搭设方案,并对搭设过程进行监督、检查。
3. 施工人员:负责斜道搭设的日常操作,遵守安全操作规程。
四、总结斜道搭设是建筑施工中的重要环节,关系到施工人员的人身安全。
一、交底目的为确保管线探测工作的顺利进行,保障作业人员的人身安全,提高工作效率,特制定本安全技术交底。
二、交底内容1. 作业人员安全要求(1)所有参与管线探测的作业人员必须经过专业培训,熟悉相关操作规程和安全知识。
(2)作业人员应穿戴符合规定的个人防护用品,如安全帽、工作服、防护手套、防护眼镜等。
(3)作业人员应严格遵守操作规程,不得擅自更改作业流程。
2. 设备安全操作(1)管线探测设备在使用前应进行全面检查,确保设备性能良好,无故障。
(2)操作人员应熟悉设备的操作方法,严格按照说明书进行操作。
(3)设备操作过程中,应注意观察设备运行状态,发现问题及时处理。
3. 现场安全措施(1)管线探测作业现场应设置明显的警示标志,提醒过往行人注意安全。
(2)作业区域应设置隔离带,防止无关人员进入。
(3)地下管线探测作业时,应充分了解地下管线分布情况,避免对地下管线造成破坏。
4. 地下管线探测技术要求(1)根据探测任务要求,选择合适的探测方法和技术。
(2)在探测过程中,应确保数据采集的准确性和完整性。
(3)对探测数据进行整理和分析,形成探测报告。
5. 应急处理(1)如遇突发状况,作业人员应立即停止作业,采取必要的安全措施。
(2)遇有人员受伤,应立即进行现场急救,并迅速拨打急救电话。
(3)发生事故后,应立即启动应急预案,及时报告相关部门。
三、交底时间[填写具体日期]四、交底人[填写具体姓名及职务]五、接收人[填写具体姓名及职务]六、注意事项1. 本交底内容为管线探测安全技术的基本要求,具体作业过程中应根据实际情况进行调整。
2. 作业人员应时刻保持警惕,严格遵守各项安全规定,确保自身和他人的安全。
3. 管线探测工作结束后,应对现场进行清理,确保无安全隐患。
4. 定期对作业人员进行安全技术培训,提高作业人员的安全意识和操作技能。
通过以上安全技术交底,确保管线探测工作安全、高效、有序地进行。
斜道搭设安全技术交底1. 引言斜道搭设是在施工现场常见的一项工作,它可以有效地解决施工现场的高低差问题,提供人员和物资的便捷通行。
然而,由于搭设过程中存在一定的安全风险,为了保障施工人员的安全以及施工质量的提升,本文将详细介绍斜道搭设的安全注意事项和技术要点。
2. 斜道搭设准备工作在进行斜道搭设之前,需要进行以下准备工作:1.清理施工区域:清除施工区域内的障碍物和杂物,确保施工现场的整洁度和无障碍。
2.测量高差:使用专业测量仪器测量施工区域的高差,确定斜道的安装位置和长度。
3.搭设方案设计:根据测量结果,设计合理的斜道搭设方案,包括斜道的材料、支撑点和连接方式等。
3. 斜道搭设安全措施为保证斜道搭设过程中的安全,需要采取以下措施:1.选择合适的材料:选择具备足够强度和稳定性的材料进行斜道的制作,避免发生材料失效或断裂的情况。
2.支撑点设置:根据施工现场情况和设计要求,在斜道的两端和中间设置稳固的支撑点,确保斜道的稳定性。
3.固定斜道:使用合适的固定设备将斜道牢固地连接到支撑点、建筑物或地面上,防止斜道移动或倾斜。
4.搭设过程监控:在斜道搭设过程中,设立专人进行监控和指导,确保斜道搭设的操作正确、安全,并及时发现和处理潜在的安全问题。
5.防滑措施:在斜道表面铺设防滑材料,提高斜道的摩擦力,防止人员和物资的滑倒。
4. 斜道搭设操作步骤下面是一般的斜道搭设操作步骤:1.安装支撑点:根据设计方案,先安装斜道的两端支撑点,确保支撑点的牢固和稳定。
2.安装主体框架:根据设计方案,先安装斜道的主体框架,包括横梁和纵梁等,确保框架的合理布局和稳定性。
3.安装斜道板材:根据设计方案,将斜道板材依次安装在主体框架上,确保板材的平整度和稳定性。
4.进行调整和固定:在斜道搭设完毕后,进行调整和固定,保证斜道整体平衡和稳固。
5.进行试用和验收:完成斜道搭设后,进行试用和验收,确保斜道的安全可靠性和使用效果。
5. 斜道搭设注意事项在进行斜道搭设时,需要注意以下事项:1.安全帽和防滑鞋:所有参与斜道搭设的人员都必须佩戴安全帽和防滑鞋,确保人员的安全。
测斜管安装技术测斜管是一种用于测量岩土工程变形的仪器,能够实时监测工程变形情况,保障工程安全。
但测斜管的安装质量直接影响到其测量的准确性,因此,细致认真的测斜管安装工艺非常重要。
1. 基础准备工作1.1 现场勘探在安装测斜管之前,需要对工程所在地进行勘探,掌握地质构造、土层分布、水文情况等基础信息。
这些信息对于后续的测斜管安装非常重要,能够帮助我们选择安装位置与斜向,有效避免安装位置选择不当引起的误差。
1.2 设计方案制定在掌握了工程地质信息之后,需要根据实际情况与工程需要设计测斜管的数量、位置和斜向等方案。
对于特殊复杂的岩土工程,需要在专家的参与下进行设计方案制定。
1.3 施工计划编制测斜管施工与其他施工工序相互关联,需要进行合理的计划编制,并进行合理的调度,以保证施工进度合理顺利。
2. 测斜管的安装2.1 安装前准备2.1.1 测斜管验收在测斜管安装前,需要对测斜管进行质量检查,包括管身的弯曲、破裂、损伤等情况。
对于破裂、弯曲较大的管道不能使用,并需要在测斜管安装前集中处理或更换。
2.1.2 工具准备测斜管安装需要用到多种工具,包括电锤、手动锤、扳手、刷子等。
在施工前需要做好工具检查,并对工具进行清洁与消毒。
2.2 断面开挖工程在测斜管安装时,需要在地面上开挖出一个适当大小的矩形区域作为测斜管的安装孔。
地面开挖需要注意作用力的分散,不能对地面造成二次损伤,同时还需要保证开挖的深度与直径满足设计要求。
2.3 测斜管安装2.3.1 断面处理在测斜管安装孔内部,需要对其断面进行充分的处理。
斜向的测斜管安装需要在安装孔内的相应位置进行净化,以确保测量精度。
2.3.2 安装管件在安装测斜管时需要将下接头插入已经安装好的管道连接件,并进行优化调整。
注意下接头与管道的密封性要良好,以防止测量时漏气。
2.3.3 测斜管固定测斜管安装后需要进行方向调整,并进行加固。
加固的方式包括填充水泥砂浆、砖石防护等。
固定后需要等待一定时间以保证结实牢固。

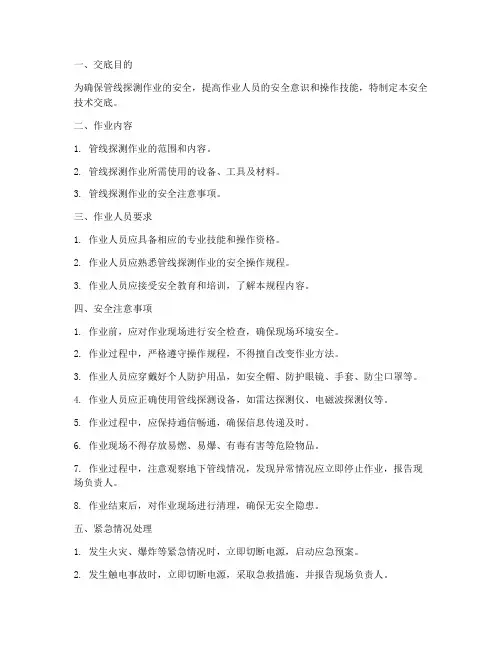

一、交底目的为确保地下管线测量工作的安全进行,提高作业人员的安全意识,防止事故发生,特进行安全技术交底。
二、交底内容1. 作业人员安全要求(1)所有参与地下管线测量工作的作业人员必须经过专业培训,取得相应资格证书,方可上岗作业。
(2)作业人员应熟悉本工种的安全操作规程和施工现场的安全生产制度,严格遵守国家相关法律法规。
(3)作业人员应自觉遵章守纪,服从领导和安全检查人员的指挥,做到“三不伤害”(不伤害自己、不伤害他人、不被他人伤害)。
2. 现场安全措施(1)施工现场应设置明显的安全警示标志,提醒作业人员注意安全。
(2)进入施工现场必须按规定佩戴安全帽、安全鞋、防护眼镜等个人防护用品。
(3)作业时必须避让机械,躲开坑、槽、井等危险区域,选择安全的路线和地点。
(4)上下沟槽、基坑应走安全梯或马道,确认槽帮稳定性后再进行作业。
(5)高处作业必须走安全梯或马道,临边作业时必须采取防坠落措施。
(6)在社会道路上作业时,必须遵守交通规则,采取防护、警示措施,避让车辆,必要时设专人监护。
(7)进入井、深基坑(槽)及构筑物内作业时,应在地面进出口处设专人监护。
(8)机械运转时,不得在机械运转范围内作业。
(9)测量作业钉桩前应检查锤头的牢固性,作业时与其他人员协调配合,不得正对人员抡锤。
(10)需在河流、湖泊等水中测量作业前,必须先征得主管单位的同意,掌握水深、流速等情况,并采取防溺水措施。
(11)冬期施工不应在冰上进行作业。
严冬期间需在冰上作业时,必须在作业前进行现场探测,充分掌握冰层厚度,确认安全后方可作业。
(12)进入混凝土蒸汽养护区域测温作业时应走马道或安全梯,并备有足够的照明。
3. 测量仪器与设备安全(1)测量仪器、钢尺等必须经过法定专业计量部门按规定期限定期检定,不得使用未经检定或检定不合格的仪器进行测量。
(2)测量仪器必须精心使用,妥善保管,防止损坏。
4. 应急处理(1)发生安全事故时,应立即停止作业,采取紧急措施,组织人员进行救援。
