弱电项目评标办法《弱电综合布线及系统集成项目》方案投标评标办法根据弱电系统需求分析,《综合布线及系统集成》项目采购说明,依据“采购说明”提交投标方案及投标预算报价。
特制定以下评标方法。
一、评标原则评委会将依据招标文件的要求和招标项目的特点,全面充分地审阅所有投标人的投标文件,认真听取招标人和投标人的意见,通过对投标人的资质、胜任程度、投标报价、工期、质量标准、施工组织设计、社会信誉、以往业绩和对投标书的响应程度等进行综合评议,按照公平、公正、科学、择优的原则,实事求是、客观公正地对各投标文件进行评审比较,进行综合排序,从而确定出每一方案的优劣性和报价的合理性,推荐技术和报价均最优的为中标单位。
一、评标委员会1、评标委员会依法组建,负责投标文件的评审活动,向招标人按名次推荐中标候选人3名。
2、评标委员会由5人以上单数在开标前组成。
评标负责人由招标人指定。
3、评标专家应符合下列条件:(1)从事相关专业领域工作满八年并具有高级职称或者同等专业水平;(2)熟悉招标投标的有关法律法规,并且具有与招标项目相关的实践经验;(3)能够认真、公正、诚实、廉洁地履行职责;(4)评标委员会成员应当客观、公正地履行职责,遵守职业道德,对所提出的评审意见承担个人责任。
二、评标程序本招标评标程序分为初步评审、详细评审与确定中标人。
初步评审通过的投标人,方可进入详细评审与打分阶段。
评标采用百分法。
百分法评标内容由技术标和商务标两部分组成。
投标文件技术标部分内容为招标文件要求投标文件提供的施工组织设计部分;商务标部分内容为招标文件要求投标文件提供的施工组织设计以外的其它部分。
本次评标技术标为40分,商务标分为综合部分和投标报价,综合部分为20分,投标报价为40分,总分值为100分。
一、技术标评分(满分40分)1)技术方案设计(30分)(1) 整体解决方案是否最优(10分):①解决方案是否采用成熟、先进的国内主流技术和产品2分②总体架构的合理性2分③解决方案是否结合了本工程的实际情况,并体现工程特色3分④解决方案是否体现了最佳的性能价格比3分(2) 系统的性能指标(10分):根据系统的整体性能指标和设备单体性能指标的综合分析评定,酌情给分。
智能化弱电工程投标方案1. 引言本文档旨在提供一份智能化弱电工程投标方案,旨在满足客户对智能化弱电系统的需求。
项目的目标是在现有基础设施上,设计并实现一套集成的智能化弱电系统,以提供高效、安全、可靠的弱电服务。
2. 项目概述2.1 项目名称本项目的名称为智能化弱电工程。
2.2 项目背景在当前数字化时代,智能化弱电系统越来越受到关注。
智能化弱电系统通过集成各种智能设备和技术,提供智能化的管理、控制和监测功能,以满足用户对安全、舒适和便利的需求。
2.3 项目目标本项目的目标是设计与实施一套智能化弱电系统,包括但不限于智能门禁系统、智能安防系统、智能楼宇管理系统等。
该系统必须满足客户的需求,并具备以下特点:•高效:通过自动化手段提高工作效率,减少人力成本。
•安全:保障人员和财产的安全,及时预警并应对安全风险。
•可靠:系统稳定可靠,能够长期稳定运行并满足各种应用场景的需求。
3. 解决方案3.1 方案概述根据项目目标,我们将提供以下解决方案:1.智能门禁系统:通过刷卡、指纹、人脸识别等方式,实现安全有效的人员出入管理。
2.智能安防系统:包括视频监控系统、入侵报警系统等,以保障人员和财产的安全。
3.智能楼宇管理系统:通过集成各种智能设备和技术,实现对楼宇的统一管理与监控。
3.2 系统架构智能化弱电系统的架构如下所示:1. 智能门禁系统- 刷卡门禁系统- 指纹/人脸识别门禁系统2. 智能安防系统- 视频监控系统- 入侵报警系统3. 智能楼宇管理系统- 楼宇自动化控制系统- 楼宇能耗监测系统- 空调控制系统- 照明控制系统3.3 实施计划我们将采取以下步骤来实施智能化弱电系统:1.需求分析:与客户充分沟通,了解客户需求,并进行详细需求分析。
2.系统设计:根据需求分析结果,设计智能化弱电系统的整体架构和子系统的具体设计。
3.硬件采购:购买符合项目要求的硬件设备和器材。
4.软件开发:根据系统设计,进行相应的软件开发工作。

弱电投标,完整版doc(一)弱电投标引言概述:弱电系统在建筑工程中起着至关重要的作用,如通信、安防、智能化控制等。
为了确保弱电系统的正常运行和质量,进行弱电投标是必不可少的环节。
本文将从技术要求、工程实施、风险评估、合同签订和竞标策略等方面,对弱电投标进行详细阐述。
正文:1. 技术要求a. 分析项目需求,确定弱电系统类型,如安防、通信、智能控制等;b. 确定系统的规模和设计参数,如设备数量、布线长度、带宽等;c. 评估系统的可靠性要求,如故障恢复时间、备份方案等;d. 确定系统的可持续性和可升级性要求,如技术更新、扩展功能等;e. 考虑系统的兼容性和互连性,与其他系统的集成需求。
2. 工程实施a. 制定项目实施计划,明确工程进度和里程碑节点;b. 确定工程组织架构和责任分工,明确弱电系统的设计、采购、施工和调试责任;c. 进行材料采购和供应商选择,确保材料品质和交货时间符合要求;d. 管理工程实施进度和质量,确保施工过程符合标准和规范;e. 进行系统的调试和验收,确保系统能够满足设计要求和用户需求。
3. 风险评估a. 评估工程的技术风险,如新技术应用、复杂系统集成等;b. 分析工程的供应链风险,评估材料供应商的可靠性和稳定性;c. 考虑工程的安全风险,如施工过程中的安全措施和操作规范;d. 评估工程的财务风险,如成本控制、支付进度等;e. 分析工程的法律和合规风险,确保投标和执行过程合法合规。
4. 合同签订a. 撰写合同文件,明确弱电系统的设计、施工和验收标准;b. 商定合同的付款方式和进度,确保合同款项的支付与工程进展相符;c. 确定合同的变更和索赔条款,应对工程变更和索赔情况;d. 确定保修和维护责任,确保弱电系统的正常运行和维护;e. 确定合同的解除和争议解决方式,规避潜在的争议和纠纷。
5. 竞标策略a. 分析竞争对手的情况,包括技术实力、市场占有率等;b. 确定自身的竞争优势,如技术能力、经验、合作伙伴等;c. 制定竞争定位和定价策略,根据项目需求和市场状况确定投标价格;d. 准备投标文件和技术方案,展示自身的专业能力和项目实施方案;e. 定期跟踪投标结果,尽可能争取竞标成功的机会。

智能化弱电工程设计招标项目投标方案一、设计组织方案1.1、编制范围***项目智能化系统设计.1.2、编制依据本设计组织方案以下列资料为编制依据。
我公司ISO9001质量体系认证,包括质量手册、程序文件、作业指导书等等及其它有关质量、技术、安全、生产管理文件。
国家及地方有关设计标准、规范。
主要规范包括:《旅馆建筑设计规范》JGJ 62-2014《住宅设计规范》GB50096-2011《民用建筑电气设计规范》JGJ16-2008《建筑设计防火规范》GB50016-2014《建筑物防雷设计规范》GB50057-2010《电子信息系统机房设计规范》GB50174-2008《民用闭路监视电视系统工程技术规范》GB50198-2011《综合布线系统工程设计规范》GB50311-2016《智能建筑设计标准》GB/T50314-2015《建筑物电子信息系统防雷技术规范》GB50343-2012《安全防范工程技术规范》GB50348-2004《通信管道与通道工程设计规范》GB50373-2006《入侵报警系统工程设计规范》GB50394-2007《视频安防监控系统工程设计规范》GB50395-2007《出入口控制系统工程设计规范》GB50396-2007《视频显示系统工程技术规范》GB50464-2008《公共广播系统工程技术规范》GB50526-2010《住宅小区光纤到户通信配套设施设计规范》DB37/T 2143-2012 1.3、工程概况本建设项目位于**。
1.4、智能化系统设计内容1.4.1通信网络系统;1.4.2安全防范系统:1)视频监控系统;2)离线式电子巡更系统;3)停车场管理系统;4)周界防范报警系统;5)楼宇可视对讲系统;6)门禁系统等等;1.4.3智能家居控制系统;1.4.4综合布线系统;1.4.5卫星及数字有线电视系统;1.4.6背景音乐系统;1.4.7多媒体会议系统;1.4.8内部无线对讲系统;1.4.9安防监控室、弱电机房工程等等。

投标综合评分法

投标综合评分法是一种常见的评标方法,用于评估投标人的报价和方案。
这种方法通常被用于招标项目中,以确定最终中标人。
以下是投标综合评分法的一般流程:
1.制定评分标准:在招标文件中明确列出评分标准,这些标准应该
与招标项目的目标和要求相关联。
2.对投标文件进行评审:评审员根据评分标准对每个投标人的文件
进行打分。
评审员应该在规定的时间内完成评审,并将评分结果记录下来。
3.计算综合得分:将每个投标人的得分相加,得出每个投标人的综
合得分。
4.最终选择中标人:根据综合得分排名,选择得分最高的投标人作
为中标人。
如果有两个或多个投标人的得分相同,则可以采用其他评分标准(如技术能力、经验等)进行比较,以确定最终中标人。
需要注意的是,投标综合评分法需要评审员具备专业知识和丰富的经验,以确保评分的公正性和准确性。
同时,招标人也需要在制定评分标准时考虑到项目的复杂性和特殊性,以确保评分标准的合理性和适用性。

第1篇一、总则为了规范供电设计招标评标工作,确保招标过程的公开、公平、公正,提高供电设计质量,根据《中华人民共和国招标投标法》及相关法律法规,特制定本招标评标办法。
二、招标范围本次招标范围为供电工程设计、施工图设计及相关技术服务。
三、招标方式本次招标采用公开招标方式。
四、评标原则1. 公开、公平、公正原则;2. 严格依法依规原则;3. 优质、高效、低耗原则;4. 综合评价原则。
五、评标委员会组成评标委员会由招标人代表、技术专家、经济专家、法律专家等组成,人数为7-9人。
六、评标程序1. 投标文件接收与审核(1)投标文件接收:招标人应在规定时间内接收投标文件,并在接收后进行登记。
(2)投标文件审核:评标委员会对投标文件进行审核,包括形式审核和资格审核。
2. 投标文件澄清(1)对投标文件中的疑问,评标委员会可要求投标人在规定时间内进行澄清。
(2)投标人的澄清文件作为投标文件的一部分,由评标委员会进行评审。
3. 投标文件评审(1)技术评审:评标委员会对投标文件的技术方案、设计水平、技术指标、创新性等方面进行评审。
(2)商务评审:评标委员会对投标人的报价、服务承诺、合同履行能力等方面进行评审。
4. 评标委员会讨论与表决(1)评标委员会根据评审结果进行讨论,形成初步评审意见。
(2)评标委员会进行表决,确定中标候选人。
5. 中标候选人公示招标人将中标候选人公示,公示期为3天。
6. 中标通知书发出招标人向中标候选人发出中标通知书。
七、评标标准1. 技术方案:技术方案的科学性、合理性、可行性,符合国家相关标准和规范要求。
2. 设计水平:设计水平的高低,包括设计质量、创新性、技术指标等方面。
3. 技术指标:技术指标是否满足项目要求,包括供电可靠性、节能环保、智能化水平等方面。
4. 投标报价:投标报价的合理性、竞争力,是否符合市场行情。
5. 服务承诺:投标人提供的服务承诺是否全面、具体,能否满足招标人需求。
6. 合同履行能力:投标人履行合同的能力,包括资质、业绩、信誉等方面。

电力工程设备招标程序及招标文件范本第Ⅲ部分(评标办法)第一篇:电力工程设备招标程序及招标文件范本第Ⅲ部分(评标办法)第Ⅲ部分评标办法1一般规定1.0.l评标必须遵循公平、公正、科学、严谨的原则。
1.0.2评标应按照招标文件规定的内容进行。
本办法第4、5、6、7、8、9款规定了评标一般应考虑的内容和办法。
1.0.3本办法的评标对象是指投标人担招标文件要求提供的有效投标文件、包括应招标人和招标代理机构要求投标人提出的对原投标文件的正式书面澄清文件。
2组织机构与职责2.0.1由招标代理机构商招标人组建评标小组。
主机和主要辅机设备招标的评标小组由项目招标领导小组确认,并接受其领导。
2.0.2项目招标领导小组指定招标人和招标代理机构负责秤标的组织工作。
2.0.3评标小组一般由项目法人、招标代理机构、工程设计单位及聘请的专家组成,总人数为5人以上单数,其中受聘专家一般不少于2/3.评标小组可根据情况分商务组利和技术组。
每个组设组长l一2人,负责召集及评标意见的归纳整理工作。
2.0.4受聘专家原则上应具有高级职称且具有较高专业技术水平。
技术专家应熟知本专业有关设备的国内外技术水平及发展状况;经济专家应熟知有关法律、法规,有实际商务工作经验。
受聘专家由招标代理机构商招标人从电力设备评标专家库中聘请。
与投标人有利害关系的人员不得进入评标小组。
2.0.5招标人可根据实际情况,为评标小组配备必要的专业人员,开评标小组专家的指导下,完成投标文件有关资料的汇总整理工作。
2.0.6技术组和商务组应相对独立工作,但技术组有义务向商务组提供其评标所必须的资料,商务组也有义务与技术组核对投标人的技标范围等内容。
3评标程序3.1评标工作应在评标后进行一般按下列程序:3.1.1阅读标书,整理资料3.1.l.l评标小组各分组分别阅读示书整理资料,详细列出主要技术数据、性能和商务条款对照表及偏差表。
3.1.1.2对投标文件中不满足招标文件要求、不明确之处进行专门标注和记录,整理出需要投标人澄清的问题。

评标办法及评分标准一、总则1.本次评标采用综合评分法,总分为100 分,其中价格分30分,资信及商务技术分70分组成。
合格投标人的评标得分为各项目汇总得分,中标候选资格按评标得分由高到低顺序排列,得分相同的,按投标报价由低到高顺序排列;得分且投标报价相同的,按资信及商务技术得分由高到低顺序排列;如按照上述条件依然无法确定投标人排序先后的,则由投标人代表抽签决定排名。
排名第一的投标人为中标候选人,排名第二的投标人为候补中标候选人。
评分过程中采用四舍五入法,并保留小数2位。
2.投标人的投标报价不得超过采购人设定的上限价。
价格是评标的重要因素之一,但最低报价不是中标的唯一依据。
评标委员会认为投标人的报价明显低于其他通过符合性审查投标人的报价,有可能影响产品质量或者不能诚信履约的,应当要求其在评标现场合理的时间内提供书面说明,必要时提交相关证明材料;投标人不能证明其报价合理性的,评标委员会应当将其作为无效投标处理。
3.投标人评标综合得分=价格分+资信商务及技术分。
二、评标内容及标准1、商务技术评分70分。
评标委员会按评分细则,进行评判,每人一张评分票,并记名。
如某张评分票的一个项目评分超过规定的分值范围,则该张评分票无效。
各服务商技术的最终评分值为评标委员会的有效评分票的算术平均值。
2、报价评分30分。
评标委员会按各服务商的最终报价进行统一计算评分,集体统一判定评分。
服务商的综合评分为商务技术和报价二部分的总计,由指定专人进行计算和复核。
商务分和技术分(70分):三、报价评分(满分30 分)1.投标价格的合理性:分析总报价及各个分项报价是否合理,报价范围是否完整,有否重大错漏项,评标委员会认为投标报价出现异常时,有权要求供应商在评标期间对投标报价的详细组成作出解释和澄清,并确认其投标报价是否有效。
2.报价得分计算各供应商的商务报价得分统一采用低价优先法计算,即满足招标文件要求且投标价格最低的投标报价为评标基准价,其价格分为满分30 分。

弱电工程招标投标方案书前言随着信息技术的飞速发展和社会的不断进步,弱电工程在各个行业和领域中扮演着越来越重要的角色。
在现代建筑、通讯、能源、交通、医疗等各个领域中,弱电系统的建设和运营对于保障设施的安全稳定运行、提升生产效率和服务质量起着关键作用。
因此,弱电工程的设计、施工和维护也成为了各行业重点关注的目标。
为了有力地推动弱电工程的建设和发展,吸引更多的优秀企业参与投标竞争,我公司决定在本次弱电工程招标中提交投标方案书,并真诚地希望通过自身的专业水平和实力,赢得此次项目的信任和认可,为项目的成功实施提供竭诚的服务和支持。
一、投标方案概述(一)项目背景及概况本项目位于某城市新建的大型商业综合体,总建筑面积约20万平方米,包括商业中心、写字楼、酒店、停车场等多个功能区域。
整个项目将采用智能化、信息化技术,实现设施的智能管理和互联互通。
(二)项目范围本次弱电工程招标范围包括但不限于:通信网络系统、安全监控系统、楼宇自控系统、防盗报警系统、智能停车系统等,总计约50个子系统。
(三)招标要求本次招标要求投标方具备一定规模和经验,并具备相关资质和技术实力。
(四)招标流程本次招标采用公开招标方式,分为资格审查、技术标、商务标等环节。
二、企业概况(一)公司简介我公司是一家专业从事弱电工程设计、施工和服务的企业,拥有一支经验丰富、技术精湛的团队,具备较强的项目管理和服务能力。
(二)公司优势1. 技术实力:专业的设计团队和施工队伍,能够为项目提供全方位的弱电工程解决方案。
2. 资质证书:公司已获得相关部门颁发的施工总承包资质和相关专业资质证书,具备参与此次项目的条件。
3. 项目经验:我公司已成功承建了多个大型商业综合体、政府机关、医院、学校等项目,具备丰富的项目经验和优质的服务保障。
三、项目实施方案(一)项目管理我公司将根据项目的特点和要求,严格遵循项目管理流程和进度,确保项目按时、按质完成。
(二)施工组织我公司将组织专业的施工团队,按照项目计划和设计要求进行施工,保证施工进度和质量。
弱电投标方案随着科技的不断发展,弱电系统在建筑工程中的应用越来越广泛。
无论是写字楼、商场还是住宅小区,都需要弱电系统来支撑各种设备的运行,如安防监控、通讯网络等。
而在弱电系统的建设过程中,投标方案的编制对于中标的机会至关重要。
本文将围绕弱电投标方案展开论述,从编制的步骤、内容要点以及注意事项等方面进行分析。
首先,编制弱电投标方案的第一步是项目理解。
招标人给出的招标文件中包含了对于弱电系统建设的需求和要求,投标方需要对这些内容进行充分的理解和掌握。
同时,还需要调研项目的背景信息,包括建筑结构、用途、规模等,以便更好地为项目定制化方案。
接着,投标方需要进行弱电系统设计。
这一步是整个投标方案编制的核心,也是最具技术含量的部分。
在设计过程中,投标方需要充分考虑项目的特点和招标要求,合理配置各类设备和系统,确保系统的可用性、可靠性和安全性。
同时,还需要进行设备的选型,根据项目需求选择合适的设备厂家和产品型号,并进行详细的技术参数说明。
除了设计之外,文中还可以谈到弱电系统工程的施工和管理。
弱电系统的施工需要专业的技术团队和先进的施工设备,以确保工程的质量和进度。
在施工过程中,投标方需要做好施工组织和协调,合理分工,保证施工的顺利进行。
同时,还需要进行工程的管理和监控,进行质量检查和验收,确保工程的符合招标要求和设计方案。
在编制弱电投标方案的过程中,投标方还需要关注一些其他的要点和注意事项。
首先,要关注项目的成本控制。
投标方需要根据项目的需求和规模,进行成本估算和预算,合理控制投标报价,以提高中标的机会。
其次,要关注标书的编制规范和逻辑性。
投标方在编制投标书时,应遵循招标文件的要求,按照一定的结构和格式进行编写,确保清晰、易读。
此外,投标方还可以在投标方案中突出自己的技术实力和经验优势,以及相应的工程管理和服务保障措施,来增强自己中标的竞争力。
投标方还可以通过一些案例分析、技术方案介绍等方式进行展示,以增加投标方案的说服力和可信度。
1 评标委员会将对实质上响应招标文件的投标文件进行评价和比较。
2 评标原则与方法2.1 评标委员会招标人将根据招标要求组建评标委员会,其成员由专家和招标人、单位代表等 5 人以上单数组成,评标委员会对投标文件进行审查、质疑、评估、比较。
2.2 评标原则评委会将遵照公开、公平、公正的评标原则,严格按照招标文件的要求和条件进行评标,平等地对待所有投标人,择优定标,不单以最低价确定中标单位。
评委会将对投标书中每一个响应进行评价,检查其对招标书要求的符合程度并给出评分。
对于标书制作水平、任务书的响应程度、产品方案的合用性、报价方案的合理性等综合评比。
2.3 评分办法2.3.1 评标委员会对技术标进行合格性评审。
技术标满分 45 分。
评委针对投标人的技术标进行打分,投标人的技术标得分<30 分, 为不合格投标,不能进入价格评审,不得标。
投标人的技术标得分≥30 分,为合格投标,进入价格评审。
2.3.2 投标人的报价经勘误和缺项修正、 偏差调价等因素后的投标总价作为 该投标人评标价。
评委会将对投标人的报价进行初审。
2.3.3 通过技术标合格性评审和报价初审的投标报价为有效投标报价。
有效 投标报价超过五个(包括五个),则将所有有效投标报价进行由低到高排序,去 掉最低和最高报价后取各有效报价的算术平均值的 97%作为本工程的评标基准 价;若有效投标报价为四个, 则去掉最高有效报价取其余有效投标报价的算术平 均值的 97%作为本工程的评标基准价;若有效投标报价为三个,则以有效投标报 序评审因素 分值 评分标准说明号a .施工步骤:0-1 分;123 4施工组织方案的完整性、先进性、合理性、可靠性质保期、售后服务及维修保 养的保证措施投标人的专业技术力量和技术支持设计方案及图纸质量 10 3 7 25 b .主要施工方法: 0-2 分; c .主要施工措施(质量,安全,文明,节约等):0-2 分; d .难度解决方案: 0-2 分; e .合理加快速度,缩短工期的措施: 0-3 分; a .产品质保期限及质保内容; 产品维护服务、 技术支持的方式和时间: 0-1.5 分;b. 产品质保期后运行、维护保养的成本: 0-1.5 分; a.根据投标人专业技术力量(施工队伍人员情况)视情况 得分 0-2 分; b.资质:相关施工资质、公司业绩\信誉视情况得分0-5 分 a.方案满足建设要求,清晰无遗漏得分 0-10 分 b.产品品牌成熟先进、合用性、性价比优得分 0-5 分C.条理清晰,并在报价中清晰无遗漏得分 0-6 分d.图纸清晰规范得分 0-4 分合计 45价的算术平均值的 97%作为本工程的评标基准价。
一、项目概述1. 项目名称:_______弱电工程2. 项目地点:_______3. 项目业主:_______4. 项目总投资:_______5. 项目工期:_______二、招标文件评分原则1. 公平、公正、公开原则2. 诚信、诚信、诚信原则3. 科学、合理、可行原则三、招标文件评分内容1. 投标人资质(30分)(1)企业资质(10分)投标人须具有有效的《企业法人营业执照》、《建筑业企业资质证书》等相关证书,且在有效期内。
证书须符合招标文件要求。
(2)项目负责人资质(10分)项目负责人须具有相关专业中级及以上职称,具备5年以上相关工作经验,且在有效期内。
(3)施工团队(10分)施工团队人员须具备相关岗位证书,且在有效期内。
人员配备合理,结构完整。
2. 投标文件(40分)(1)投标报价(20分)投标报价应满足招标文件要求,且低于招标控制价。
报价合理、准确,无虚报、漏报现象。
(2)施工组织设计(10分)施工组织设计内容完整、合理,施工方案可行,施工进度安排合理,施工质量、安全、环保措施到位。
(3)施工图纸(5分)施工图纸完整、清晰,符合国家规范和标准。
(4)施工材料及设备(5分)施工材料及设备符合招标文件要求,质量可靠,供应商具备相关资质。
3. 业绩及信誉(30分)(1)企业业绩(15分)投标人须提供近三年类似工程业绩,且业绩优良。
业绩须提供合同复印件、验收报告等证明材料。
(2)企业信誉(15分)投标人须提供良好的信誉证明,如无不良记录、无重大违法违规行为等。
4. 服务承诺(10分)(1)售后服务(5分)投标人须提供完善的售后服务体系,确保工程质量和使用效果。
(2)技术支持(5分)投标人须提供技术支持,包括施工过程中的技术指导、培训等。
四、招标文件评分方法1. 各项评分内容满分为100分,分值分配如上所述。
2. 评分采用百分制,各项评分内容得分相加即为投标人的最终得分。
3. 评分过程中,如有特殊情况,由评标委员会根据实际情况进行调整。
弱电工程招标方案1. 引言本招标方案旨在对弱电工程进行招标,并确保选择到合适的供应商以完成项目需求。
本文档将详细介绍弱电工程的定义、项目需求、投标要求和评标准则。
2. 弱电工程概述弱电工程是指与低电压电子设备相关的基础设施建设工程,包括但不限于计算机网络、电话系统、安防系统、信息发布系统等。
本项目的弱电工程需求主要包括以下几个方面:•计算机网络建设:公司需要建立稳定、高效的局域网和互联网接入,以满足员工日常办公和对外通信的需求。
•电话系统建设:为公司提供全面的电话通信服务,包括有线电话和IP电话,并支持语音信箱、分机互通等功能。
•安防系统建设:包括门禁、监控、报警系统等,以确保公司内部和外部的安全。
•信息发布系统建设:提供公共区域信息发布显示屏、会议室多媒体设备等,以便及时发布公司信息和会议展示。
3. 投标要求为了能选择到合适的供应商,投标者需要满足以下条件:3.1 资质要求•在过去三年内,曾参与至少五个类似规模的弱电工程建设项目。
•具备相关工程师证书和技术人员资质,能够提供相关证明文件。
•具备稳定的供货能力和售后服务能力,在工程实施和售后支持方面有丰富经验。
3.2 技术要求•提供详细的技术方案和设计图纸,确保满足项目需求。
•采用先进的设备和技术,以确保系统的稳定性和可靠性。
•设备和材料符合国家相关标准,并提供相关证明文件。
3.3 商务要求•提供详细的报价表和费用明细,确保价格合理透明。
•提供合理的工期安排和项目进度计划。
•提供完善的售后服务,包括设备维护、故障排除、技术支持等。
4. 评标准则评标过程将根据以下几个因素进行综合考虑:4.1 价格因素•报价合理透明,费用明细清晰。
•提供优惠政策,如设备折扣、免费维护等。
4.2 技术方案因素•技术方案合理,满足项目需求。
•设备和材料符合国家相关标准。
4.3 工期和售后服务因素•工期安排合理,项目进度计划可行。
•提供完善的售后服务,包括设备维护、故障排除、技术支持等。
弱电工程招投标方案一、招标方案1. 项目背景为了满足公司的办公和生产需求,现拟在公司总部进行弱电工程改造和升级。
本次招标是针对公司总部的弱电工程项目,旨在提升公司的信息化水平和办公效率。
2. 招标范围本次招标的弱电工程项目包括但不限于:- 办公楼内部的网络改造和升级;- 办公楼内的电话和对讲系统升级;- 办公设备的接入和布线;- 监控系统的安装和配置;- 其他相关的弱电设备及系统改造和升级。
3. 招标条件- 具备独立法人资格的企业或个体工商户;- 具有相关弱电工程的设计、施工和运维资质;- 具备相关成功案例和客户推荐信。
4. 招标流程- 发布招标公告;- 报名资格审核;- 发送招标文件;- 投标报价;- 评标、中标;- 签订合同。
5. 招标时间本次招标计划于XX年XX月XX日发布招标公告,XX年XX月XX日报名截止,XX年XX 月XX日完成评标并确定中标单位,XX年XX月XX日签订正式合同。
6. 招标文件- 《招标公告》- 《招标文件》- 《技术要求》- 《标书格式》以上文件将在招标公告发布后通过邮件或快递形式发送给符合条件的潜在投标者。
7. 开标开标时间为XX年XX月XX日XX时XX分,在公司总部会议室进行开标。
投标人可以到场参加开标过程。
8. 投标方式投标人需将详细的技术方案和报价文件发送至指定邮箱或提交至公司总部接收投标文件的地点。
二、投标方案1. 投标条件- 具备独立法人资格的企业或个体工商户;- 具有相关弱电工程的设计、施工和运维资质;- 具备相关成功案例和客户推荐信。
2. 报名流程- 了解招标文件内容;- 准备齐全的报名资料;- 在规定时间内完成报名。
3. 提交投标文件- 按照招标文件的要求,准备详细的技术方案和报价文件,并按时提交。
4. 注意事项- 投标文件需要清晰、完整、真实地反映投标人的资质和技术实力;- 投标文件需按时提交,逾期提交的文件将不予受理;- 在投标过程中如有疑问,可及时与招标方联系。
前言:本办法经多年经验编制,适应弱电项目包设计包工包料交钥匙工程招投标评标办法
综合评估法
评标及定标
1 评标委员会将对实质上响应招标文件的投标文件进行评价和比较。
2 评标原则与方法
2.1评标委员会
招标人将根据招标要求组建评标委员会,其成员由专家和招标人、单位代表等5人以上单数组成,评标委员会对投标文件进行审查、质疑、评估、比较。
2.2评标原则
评委会将遵照公开、公平、公正的评标原则,严格按照招标文件的要求和条件进行评标,平等地对待所有投标人,择优定标,不单以最低价确定中标单位。
评委会将对投标书中每个响应进行评价,检查其对招标书要求的符合程度并给出评分。
对于标书制作水平、任务书的响应程度、产品方案的适用性、报价方案的合理性等综合评比。
2.3评分办法
2.3.1评标委员会对技术标进行合格性评审。
技术标满分45分。
评委针对投标人的技术标进行打分,投标人的技术标得分<30 分, 为不合格投标,不能进入价格评审,不得标。
投标人的技术标得分≥30分,为合格投标,进入价格评审。
商务技术标评审细则
2.3.2投标人的报价经勘误和缺项修正、偏差调价等因素后的投标总价作为该投标人评标价。
评委会将对投标人的报价进行初审。
2.3.3通过技术标合格性评审和报价初审的投标报价为有效投标报价。
有效投标报价超过五个(包括五个),则将所有有效投标报价进行由低到高排序,去掉最低和最高报价后取各有效报价的算术平均值的97%作为本工程的评标基准价;若有效投标报价为四个,则去掉最高有效报价取其余有效投标报价的算术平均值的97%作为本工程的评标基准价;若有效投标报价为三个,则以有效投标报
价的算术平均值的97%作为本工程的评标基准价。
投标单位的投标报价与本工程评标基准价相比较,进行相应评分。
具体操作如下:
a投标报价等于评标基准价的,得满分,即55分;
b当百分率大于1 %(不含1 %),每上涨1%扣2分;
c当百分率小于1 %(不含1 %),每下降1%扣1分;
d上述得分均以插入法计算。
报价均以元为单位计算,百分率、得分值小数点后保留二位,第三位四舍五入。
(另见EXCEL计算表)
评定:选出前2位最高分值作为候选人,按顺序进行实地考察内容后确定。
BRUCE.C.2016
此页空白,往下看
分值构成(按企业招标需求、工期要求而定)
(总分100分)
报价部分:55分
商务部分:15分
技术部分:35分
评标基准价计算方法
投标人的投标报价高于招标控制价的为废标;
评标基准价=所有有效投标人投标报价的算术平均值*40%+招标控制价*60%。
投标报价的偏差率计算公式
偏差率=100% ×(投标人报价-评标基准价)/评标基准价
投标报价
50分
投标报价与评标基准价相等时得基本分45分;
投标报价高于评标基准价时,按每高1%在45分上扣1分的比例进行扣分,扣完为止;
投标报价低于评标基准价时,按每低1%在45分上加1分的比例进行加分,最多加5分;当投标报价低于评标基准价5%时(不含5%),按每再低1%在满分50分上扣1分的比例,直到扣完为止;
注:分值计算采用内插值法,保留二位小数。
商务部分
企业实力、信誉、业绩
14分
1.投标人信用被社会信用评级机构评定为AAA级,得3分,AA级,得2分,不满足得0分;
2.产品应用案例:投标主要产品在省内政法系统中具有应用案例,得3分,没有不得分。
3.公司业绩:(0-8分)
投标人每提供一份2010年1月1日以来(以合同签订时间为准)的金额不少于100万元的类似项目业绩合同的得2分,最多得8分。
以上所要求的各种证明材料,必须在投标文件提供复印件(加盖公章),所有原件评标时审验。
承诺及售后服务保证
10分
1.投标人提出的招标范围外的其他实质性优惠条款和承诺,包括质保期内服务方式、质保期外服务方式及维保服务费用等,依据投标人的承诺情况在1-4分范围内打分;
2.投标人具有详细、全面的培训计划,视情况得1-3分;
3.投标人有完善的售后服务机制,能提供7*24小时响应服务,接到故障通知4小时内到达现场,在1-3分范围内打分。
技术部分

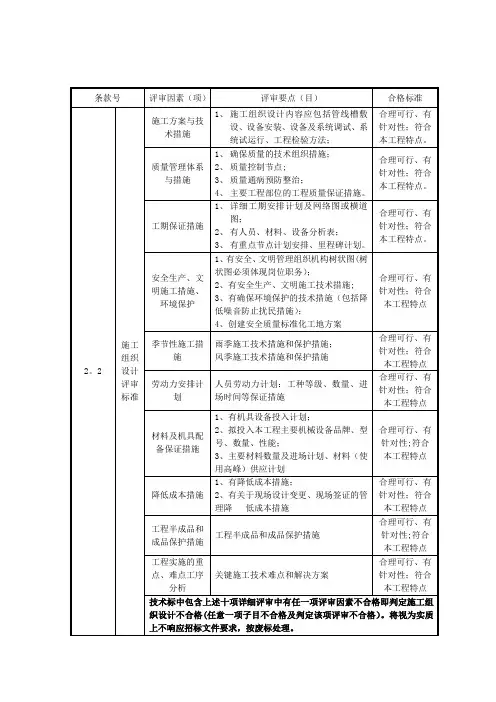

施工组织设计
18分
1.结合项目实际情况,根据所提供施工方案的合理性、实用性,在2-6分范围内打分;
2.根据投标人项目管理组织结构及人员构成情况,在1-4分范围内打分;
3.根据确保施工质量、安全的保证措施的可行性及合理性,施工进度计划合理性,在2-5分范围内打分;
4. 根据投标人的维护方案的合理、实用性,在1-3分范围内打分。
若以上各项若缺项或漏项,按0分计。
产品质量及技术资料
8分
1.产品质量:所投产品在同类产品中档次高,质量保证措施切实可行、合理、可靠;主要原材料、外协件来源清楚,由评委视情况在1-4分范围内打分;
2.主要产品具有完整的相关机构出具的检验证明资料、产品说明书等中文资料的, 由评委视情况在1-4分范围内打分。
四种工程常用的评标办法介绍
1、合理低价法:
评标委员会对通过初步评审和详细评审的投标文件,按其投标价得分由高到低的顺序,依次推荐前3名投标人为中标候选人(当投标价得分相等时,以投标价较低者优先),招标人可以设定投标控制价上限(取消下限,取消技术评分)。
适用范围:除技术特别复杂的特大桥和长大隧道工程外,采用合理低价法进行评标。
注意事项:招标人在出售招标文件时,应同时提供“工程量清单的数据应用软件盘”,“工程量清单的数据应用软件盘”中的格式、工程数量及运算定义等应保证投标人无法修改。
2、最低评价法
方法简介:由评标委员会推荐通过初步评审和详细评审且评标价最低的前三个投标人为中标候选人。
出现低于正常报价15%以下时,需要证明,否则作废标处理。
如果中标,需要增加现金担保。
适用范围:使用世界银行、亚洲开发银行等国际金融组织贷款的项目和工程规模较小、技术含量较低的工程采用最低评标价法进行评标。
注意事项:建议招标人设立标底,严格控制低价抢标行为,标底应在开标时公布;在签定合同时要特别明确施工人员、设备的进场要求、工程进度要求,以及违约责任和处理措施。
3、综合评估法
方法简介:评标委员会对所有通过初步评审和详细评审的投标文件的评标价、财务能力、技术能力、管理水平以及业绩与信誉进行综合评分,按综合评分由高到低排序,推荐综合评分得分最高的三个投标人为中标候选人。
分有标底方式(标底应在开标时公布,在评标过程中仅作为参考,不能作为决定废标的直接依据)和无标底方式(与03范本相同)。
适用范围:本办法仅适用于技术特别复杂的特大桥梁和长大隧道工程。
注意事项:建议招标人设立标底,或设定投标控制价上限。
4、双信封评标法
方法简介:报价、清单与商务、技术标分别密封,分两次开标,先开技术标和商务标,评出前三名,再开报价标。
适用范围:适合规模较大、技术比较复杂或特别复杂的工程,但应按照本指导意见和项目的不同特点,采用合理低价法、最低评标价法或综合评估法。
