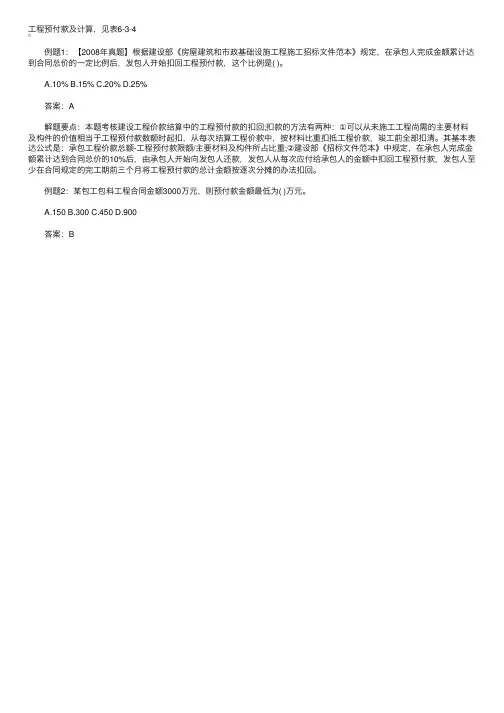

⼯程预付款及计算,见表6-3-4
例题1:【2008年真题】根据建设部《房屋建筑和市政基础设施⼯程施⼯招标⽂件范本》规定,在承包⼈完成⾦额累计达到合同总价的⼀定⽐例后,发包⼈开始扣回⼯程预付款,这个⽐例是( )。
A.10%
B.15%
C.20%
D.25%
答案:A
解题要点:本题考核建设⼯程价款结算中的⼯程预付款的扣回;扣款的⽅法有两种:①可以从未施⼯⼯程尚需的主要材料及构件的价值相当于⼯程预付款数额时起扣,从每次结算⼯程价款中,按材料⽐重扣抵⼯程价款,竣⼯前全部扣清。
其基本表达公式是:承包⼯程价款总额-⼯程预付款限额/主要材料及构件所占⽐重;②建设部《招标⽂件范本》中规定,在承包⼈完成⾦额累计达到合同总价的10%后,由承包⼈开始向发包⼈还款,发包⼈从每次应付给承包⼈的⾦额中扣回⼯程预付款,发包⼈⾄少在合同规定的完⼯期前三个⽉将⼯程预付款的总计⾦额按逐次分摊的办法扣回。
例题2:某包⼯包料⼯程合同⾦额3000万元,则预付款⾦额最低为( )万元。
A.150
B.300
C.450
D.900
答案:B。
一、工程预付款的定义工程预付款,又称预付备料款,是指发包单位在工程开工前,按照合同约定,向承包单位支付一定数额的款项,作为承包单位支付施工开始时与本工程有关的动员费用、材料储备等所需流动资金。
二、工程预付款的计算方法1. 预付款比例的确定根据我国有关规定,工程预付款的比例一般在合同金额的10%至30%之间。
具体比例由双方在合同中约定,并考虑以下因素:(1)主要材料占工程造价的比重;(2)材料储备期;(3)施工工期;(4)各工程类型、合同工期、承包人式和供应体制等不同条件。
2. 预付款金额的计算预付款金额的计算公式如下:预付款金额 = 中标合同价× 预付款比例其中,中标合同价是指承包单位在投标过程中,按照招标文件要求,提交的工程总报价。
3. 预付款扣回的计算工程预付款的扣回,通常采用以下两种方式:(1)从未施工工程尚需的主要材料及构件的价值相当于预付款数额时起扣,从每次结算工程价款中,按材料比重扣抵工程价款,竣工前全部扣清。
计算公式为:TP = M / (N × P)其中,TP为起扣点,即预付备料款开始扣回时的累计完成工作量金额;M为预付备料款限额;N为主要材料所占比重;P为承包工程价款总额。
(2)承包方完成金额累计达到合同总价的一定比例后,由承包方开始向发包方还款,发包方从每次应付给承包方的金额中扣回工程预付款。
计算公式为:预付款扣回金额 = 预付款总额× 扣款比例其中,扣款比例为合同总价的一定比例,由双方在合同中约定。
三、工程预付款担保为确保承包单位按合同规定进行施工,偿还发包单位已支付的全部预付款,发包单位可要求承包单位提供预付款担保。
预付款担保的形式主要有以下几种:1. 银行保函:预付款担保的主要形式是银行保函。
预付款担保的担保金额通常与发包单位的预付款是等值的。
2. 信用担保:由担保公司或其他金融机构出具信用担保。
3. 其他担保形式:如保证书、抵押等。
四、总结工程预付款计算是工程项目管理的重要环节,合理的预付款计算和扣回,有利于保障项目的顺利进行。

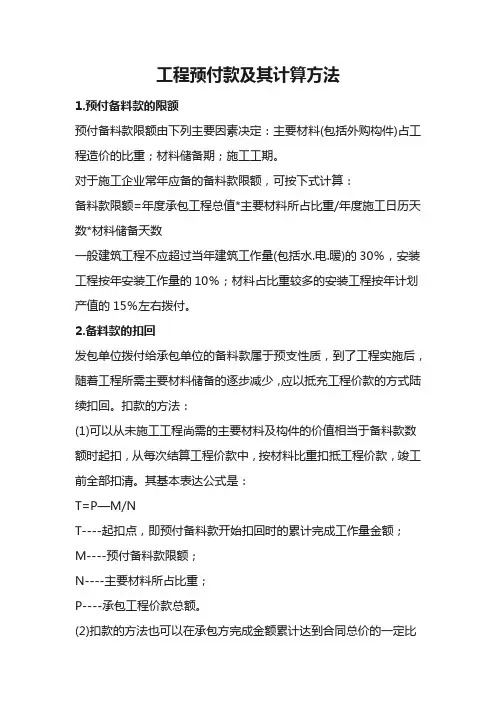

工程预付款及其计算方法1.预付备料款的限额预付备料款限额由下列主要因素决定:主要材料(包括外购构件)占工程造价的比重;材料储备期;施工工期。
对于施工企业常年应备的备料款限额,可按下式计算:备料款限额=年度承包工程总值*主要材料所占比重/年度施工日历天数*材料储备天数一般建筑工程不应超过当年建筑工作量(包括水.电.暖)的30%,安装工程按年安装工作量的10%;材料占比重较多的安装工程按年计划产值的15%左右拨付。
2.备料款的扣回发包单位拨付给承包单位的备料款属于预支性质,到了工程实施后,随着工程所需主要材料储备的逐步减少,应以抵充工程价款的方式陆续扣回。
扣款的方法:(1)可以从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每次结算工程价款中,按材料比重扣抵工程价款,竣工前全部扣清。
其基本表达公式是:T=P—M/NT----起扣点,即预付备料款开始扣回时的累计完成工作量金额;M----预付备料款限额;N----主要材料所占比重;P----承包工程价款总额。
(2)扣款的方法也可以在承包方完成金额累计达到合同总价的一定比例后,由承包方开始向发包方还款,发包方从每次应付给承包方的金额中扣回工程预付款,发包方至少在合同规定的完工期前将工程预付款的总计金额逐次扣回。
五、工程进度款的支付(中间结算)施工企业在施工过程中,按逐月(或形象进度.或控制界面等)完成的工程数量计算各项费用,向建设单位(业主)办理工程进度款的支付(即中间结算)。
工程进度款支付过程中,应遵循如下要求:1.工程量的确认根据有关规定,工程量的确认应做到:(1)承包方应按约定时间,向工程师提交已完工程量的报告。
(2)工程师收到承包方报告后7天内未进行计量,第8天起,承包方报告中开列的工程量即视为已被确认,作为工程价款支付的依据。
(3)工程师对承包方超出设计图纸范围和(或)因自身原因造成返工的工程量,不予计量。
2.合同收入的组成(1)合同中规定的初始收入,即建造承包商与客户在双方签订的合同中最初商定的合同总金额,它构成了合同收入的基本内容。
工程预付款、进度款、结算款计算作者:cec.li 发布时间:2006-4-131A425030 掌握工程价款计算1A425030 掌握工程价款计算1A425031 预付款的计算实例[案例1A425031](1)背景某业主与承包商签订了某建筑安装工程项目施工总承包合同。
承包范围包括土建工程和水、电、通风、设备的安装工程,合同总价为2000万元。
工期为1年。
承包合同规定:1)业主应向承包商支付当年合同价25%的工程预付款;2)工程预付款应从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。
主要材料及构件费比重按60%考虑;3)工程质量保修金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留。
在保修期满后,保修金及保修金利息扣除已支出费用后的剩余部分退还给承包商;4)除设计变更和其他不可抗力因素外,合同总价不作调整;5)由业主直接提供的材料和设备应在发生当月的工程款中扣回其费用。
经业主的工程师代表签认的承包商各月计划和实际完成的建安工作量以及业主直接提供的材料、设备价值见表1A425031。
(2)问题1)工程预付款的计算有哪些规定?2)预付款计算有哪些方法?3)本例的工程预付款是多少?4)工程预付款从几月开始起扣?5)1~6月以及其他各月工程师代表应签证的工程款是多少?应签发付款凭证金额是多少?(3)答案1)有关工程预付款的计算规定:2)下面主要介绍几种确定额度的方法。
①百分比法。
百分比法是按年度工作量的一定比例确定预付备料款额度的一种方法。
②数学计算法。
工程备料款数额=工程备料款额度=×100%3)本例的工程预付款计算:工程预付款金额=2000×25%=500万元4)工程预付款的起扣点计算:2000-500÷60%=2000-833.3=1166.7万元开始起扣工程预付款的时间为8月份,因为8月份累计实际完成的建安工作量为:900+180+220=1300万元>1166.7万元5)l~6月以及其他各月工程师代表应签证的工程款数额及应签发付款凭证金额:①1~6月份:1~6月份应签证的工程款为:900×(1-3%)=873万元1~6月份应签发付款凭证金额为:873-90=783万元②7月份:7月份应签证的工程款为:180(1-3%)=174.6万元7月份应签发付款凭证金额为:174.6-35=139.6万元③8月份:8月份应签证的工程款为:220×(1-3%)=213.4万元8月份应扣工程预付款金额为:(1300-1166.7)×60%=79.98万元8月份应签发付款凭证金额为:213.4-79.98-24=109.42万元④9月份:9月份应签证的工程款为:205×(1-3%)=198.85万元9月份应扣工程预付款金额为:205×60%=123万元9月份应签发付款凭证金额为:198.85-123-10=65.85万元⑤10月份:10月份应签证的工程款金额为:195×(1-3%)=189.15万元10月份应扣工程预付款金额为:195×60%=117万元10月份应签发付款凭证金额为:189.15-117-20=52.15万元⑥11月份:11月份应签证的工程款为:180×(1-3%)=174.6万元11月份应扣工程预付款金额为:180×60%=108万元11月份应签发付款凭证金额为:174.6-108-10=56.6万元⑦12月份:12月份应签证的工程款金额为:120×(1-3%)=116.4万元12月份应扣工程预付款金额为:120×60%=72万元12月份应签发付款凭证金额为:116.4-72-5=39.4万元1A425032 进度款的计算实例[案例1A425032](1)背景同前例。
建筑法规里面工程预付款怎么规定哎呀,小伙伴们,你们知道吗?咱们建筑行业可是有一套非常严格的法规来规范我们的行为哦。
今天,我就来给大家说说关于工程预付款的那些事儿,让大家在施工过程中不再迷茫,顺利完成任务!咱们要明白什么是工程预付款。
简单来说,就是咱们在开始施工之前,需要向甲方支付一部分的费用,这部分费用就叫做工程预付款。
那么,工程预付款是怎么规定的呢?接下来,我就要给大家一一道来啦!1.1 工程预付款的比例根据《建筑工程质量验收规范》的规定,工程预付款的比例一般不低于合同金额的10%。
具体的比例还是要根据双方签订的合同来确定。
所以,小伙伴们在签订合同的时候,可一定要看清楚这个比例哦!1.2 工程预付款的使用范围工程预付款可不是随便可以用的。
根据规定,工程预付款主要用于以下几个方面:一是材料、设备采购;二是工程施工人员的工资、福利等;三是与工程建设相关的其他支出。
也就是说,咱们只能用这笔钱来购买建筑材料、支付工人工资等与工程建设直接相关的费用。
2.1 工程预付款的申请和审批在使用工程预付款之前,咱们需要向甲方提交申请,并经过甲方的审批。
申请书上要写明预付款的金额、用途、使用期限等内容。
还要提供与申请相关的证明材料,比如采购合同、发票等。
甲方在收到申请后,会在一定时间内进行审批。
如果审批通过,就会给咱们发放工程预付款;如果审批不通过,就要按照合同约定或者法律规定来进行处理。
2.2 工程预付款的管理拿到工程预付款之后,咱们就需要对这笔钱进行管理。
要设立专门的账户来存放这笔钱,确保资金的安全。
要定期向甲方报告预付款的使用情况,让甲方了解咱们的资金使用是否合理。
要在项目竣工后,按照合同约定或者法律规定,将剩余的预付款归还给甲方。
3.1 工程预付款的违约责任如果咱们在使用工程预付款的过程中出现了违规行为,比如挪用、私自支取等,那么就要承担相应的违约责任。
根据《中华人民共和国合同法》的规定,违约方要承担赔偿责任,并且可能会导致合同被解除。
案例:某工程合同价款为300万元,主要材料和结构件费用为合同价款的62.5%。
合同规定预付备料款为合同价款的25%。
预付备料款=300×25%=75万元工程预付款的扣回:由于施工的后期所需材料储备逐步减少,需要以抵充工程价款的方式陆续扣还。
施工合同中应约定起扣时间和比例。
起扣点T=P-M/NP为承包合同总合同额M为工程预付款数额N为主要材料和构件所占总价款的比重则:工程预付款起扣点=300-75÷62.5%=300-120=180万元即:当累计结算工程价款为180万元时,应开始抵扣备料款。
也可以按合同规定办法扣还备料款案例:规定工程进度达到60%,开始抵扣备料款,扣回的比例是按每完成10%进度,扣预付备料款总额的25%建筑工程预付款抵扣表承包商名称:玉泉建筑公司预付款金额:75万元 2013年11月30日基建项目名称:办公楼单位:万元抵扣次数抵扣日期合同总额完成进度(%)完成进度额工程预付款抵扣比例(%)抵扣金额累计抵扣额尚未支付额质量保修金支付货币13001030752518.7518.7511.25——23001030752518.7537.5011.25——33001030752518.7556.2511.25——43001030752518.7575.0011.2515.0030.00小计30010120752575.0075.0045.0015.0030.00(1)第一次抵扣时;第一次完成百分之十的进度额=300×10%=30万元;第一次抵扣额=75×25%=18.75万元;第一次累计抵扣额18.75万元。
(2)第二次抵扣时;第二次完成百分之十的进度额300×10%=30万元;第二次抵扣额=75×25%=18.75万元;第二次累计抵扣额37.50万元。
(3)第三次抵扣时;第三次完成百分之十的进度额=300×10%=30万元;第三次抵扣额=75×25%=18.75万元;第三次累计抵扣额56.25万元。
⼯程预付款如何⽀付及扣回施⼯企业承包⼯程,⼀般实⾏包⼯包料,需要有⼀定数量的备料周转⾦。
预付款就是发包⼈为了帮助承包⼈解决⼯程施⼯前期资⾦紧张的困难⽽提前给付的⼀笔款项。
在⼀般⼯程承包合同条款中,都要明⽂规定发包⼈在开⼯前拨给承包⼈⼀定限额外负担的⼯程预付款,但是⼯程是否实⾏预付款,取决于⼯程性质、承包⼯程量的⼤⼩以及发包⼈在招标⽂件中的规定。
今天,店铺⼩编整理了以下内容为您答疑解惑,希望对您有所帮助。
⼯程预付款如何⽀付及扣回⼯程实⾏预付款的,合同双⽅应根据合同通⽤条款及价款结算办法的有关规定,在合同专⽤条款中约定,建设⼯程施⼯合同订⽴后由发包⼈按照合同约定,在正式开⼯前预⽀给承包⼈的⼯程款。
预付款是施⼯准备和所需材料、结构件等流动资⾦的主要来源,国内习惯上⼜称为预付备料款。
预付的⼯程款必须在合同中约定扣回⽅式,常⽤的扣回⽅式:(1)在承包⼈完成累计⾦额达到合同总价⼀定⽐例(双⽅合同约定)后,采⽤等⽐率或等额扣款的⽅式分期抵扣。
也可针对⼯程实际情况具体处理,如有些⼯程⼯期较短、造价较低,就⽆需分期扣还;有些⼯期较长,如跨年度⼯程,其预付款的占⽤时间很长,根据需要可以少扣或不扣。
(2)从未完施⼯⼯程尚需的主要材料及构件的价值相当于⼯程预付款数额时起扣,从每次中间结算⼯程价款中,按材料及构件⽐重抵扣⼯程预付款,⾄竣⼯之前全部扣清。
其中,起扣点的计算公式为:T=P-M/N。
式中T——起扣点,即⼯程预付备料款开始扣回时的累计已完成⼯程价值;M——⼯程预付款数额;N——主要材料及构件所占⽐重;P——承包⼯程合同总额。
按照《建设⼯程价款式结算暂⾏办法》的规定,在具备施⼯条件下,发包⼈应在双⽅签订合同后的1个⽉内或不迟于约定开⼯⽇期前的7天内预付⼯程款,发包⼈不按时约定预付,承包⼈应在预付时间到期后10天内向发包⼈发出要求预付的通知,发包⼈收到通知后仍不按要求预付的,承包⼈可在发出通知14天后停⽌施⼯,发包⼈应从约定应付之⽇起向承包⼈⽀付应付款的利息,并承担违约责任。

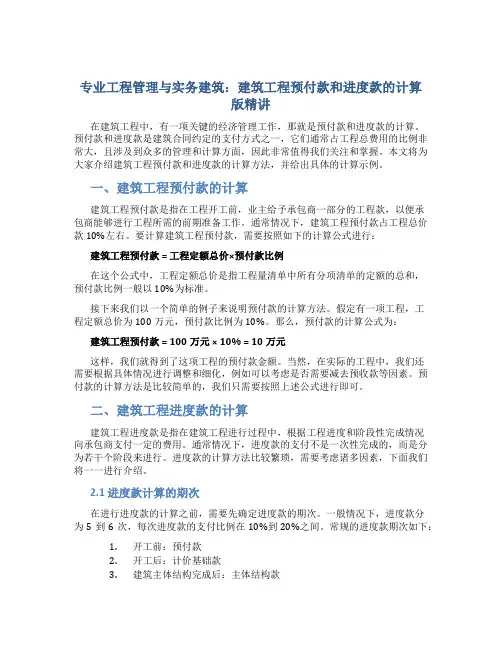

专业工程管理与实务建筑:建筑工程预付款和进度款的计算版精讲在建筑工程中,有一项关键的经济管理工作,那就是预付款和进度款的计算。
预付款和进度款是建筑合同约定的支付方式之一,它们通常占工程总费用的比例非常大,且涉及到众多的管理和计算方面,因此非常值得我们关注和掌握。
本文将为大家介绍建筑工程预付款和进度款的计算方法,并给出具体的计算示例。
一、建筑工程预付款的计算建筑工程预付款是指在工程开工前,业主给予承包商一部分的工程款,以便承包商能够进行工程所需的前期准备工作。
通常情况下,建筑工程预付款占工程总价款10%左右。
要计算建筑工程预付款,需要按照如下的计算公式进行:建筑工程预付款 = 工程定额总价×预付款比例在这个公式中,工程定额总价是指工程量清单中所有分项清单的定额的总和,预付款比例一般以10%为标准。
接下来我们以一个简单的例子来说明预付款的计算方法。
假定有一项工程,工程定额总价为100万元,预付款比例为10%。
那么,预付款的计算公式为:建筑工程预付款 = 100万元 × 10% = 10万元这样,我们就得到了这项工程的预付款金额。
当然,在实际的工程中,我们还需要根据具体情况进行调整和细化,例如可以考虑是否需要减去预收款等因素。
预付款的计算方法是比较简单的,我们只需要按照上述公式进行即可。
二、建筑工程进度款的计算建筑工程进度款是指在建筑工程进行过程中,根据工程进度和阶段性完成情况向承包商支付一定的费用。
通常情况下,进度款的支付不是一次性完成的,而是分为若干个阶段来进行。
进度款的计算方法比较繁琐,需要考虑诸多因素,下面我们将一一进行介绍。
2.1 进度款计算的期次在进行进度款的计算之前,需要先确定进度款的期次。
一般情况下,进度款分为5到6次,每次进度款的支付比例在10%到20%之间。
常规的进度款期次如下:1.开工前:预付款2.开工后:计价基础款3.建筑主体结构完成后:主体结构款4.建筑装饰装修完成后:装饰装修款5.竣工验收前:完工预验收款6.竣工验收后:竣工结算款当然,在实际工程中,我们也可以根据需要进行调整,比如可以增加临时用房款等。
工程造价预付款、进度款及价差调整计算方法第一、预付备料款的限额预付备料款限额由下列主要因素决定:主要材料(包括外购构件)占工程造价的比重;材料储备期;施工工期。
对于施工企业常年应备的备料款限额,可按下式计算;备料款限额=年度承包工程总值*主要材料所占比重/年度施工日历天数*材料储备天数一般建筑工程不应超过当年建筑工作量(包括水、电、暖)的30%,安装工程按年安装工作量的10%;材料占比重较多的安装工程按年计划产值的15%左右拨付。
第二、备料款的扣回发包单位拨付给承包单位的备料款属于预支性质,到了工程实施后,随着工程所需主要材料储备的逐步减少,应以抵充工程价款的方式陆续扣回。
扣款的方法:(1)可以从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每次结算工程价款中,按材料比重扣抵工程价款,竣工前全部扣清。
其基本表达公式是T=P—M/NT----起扣点,即预付备料款开始扣回时的累计完成工作量金额;M----预付备料款限额;N----主要材料所占比重;P----承包工程价款总额。
(2)扣款的方法也可以在承包方完成金额累计达到合同总价的一定比例后,由承包方开始向发包方还款,发包方从每次应付给承包方的金额中扣回工程预付款,发包方至少在合同规定的完工期前将工程预付款的总计金额逐次扣回。
工程进度款的支付(中间结算)施工企业在施工过程中,按逐月(或形象进度、或控制界面等)完成的工程数量计算各项费用,向建设单位(业主)办理工程进度款的支付(即中间结算)。
工程进度款支付过程中,应遵循如下要求:1工程量的确认根据有关规定,工程量的确认应做到:承包方应按约定时间,向工程师提交已完工程量的报告。
工程师收到承包方报告后7天内未进行计量,第8天起,承包方报告中开列的工程量即视为已被确认,作为工程价款支付的依据。
工程师对承包方超出设计图纸范围和(或)因自身原因造成返工的工程量,不予计量。
2合同收入的组成1. 合同中规定的初始收入,即建造承包商与客户在双方签订的合同中最初商定的合同总金额,它构成了合同收入的基本内容。
工程预付款及其计算方法
.预付备料款的限额
预付备料款限额由下列主要因素决定:主要材料(包括外购构件)占工程造价的比重;材料储备期;施工工期。
对于施工企业常年应备的备料款限额,可按下式计算;
备料款限额=年度承包工程总值*主要材料所占比重/年度施工日历天数*材料储备天数
一般建筑工程不应超过当年建筑工作量(包括水、电、暖)的30%,安装工程按年安装工作量的10%;材料占比重较多的安装工程按年计划产值的15%左右拨付。
2.备料款的扣回
发包单位拨付给承包单位的备料款属于预支性质,到了工程实施后,随着工程所需主要材料储备的逐步减少,应以抵充工程价款的方式陆续扣回。
扣款的方法:
(1)可以从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每次结算工程价款中,按材料比重扣抵工程价款,竣工前全部扣清。
其基本表达公式是:
T=PM/N
T----起扣点,即预付备料款开始扣回时的累计完成工作量金额;
M----预付备料款限额;
N----主要材料所占比重;
P----承包工程价款总额。
(2)扣款的方法也可以在承包方完成金额累计达到合同总价的一定比例后,由承包方开始向发包方还款,发包方从每次应付给承包方的金额中扣回工程预付款,发包方至少在合同规定的完工期前将工程预付款的总计金额逐次扣回。
(四)工程进度款的支付(中间结算)
施工企业在施工过程中,按逐月(或形象进度、或控制界面等)完成的工程数量计算各项费用,向建设单位(业主)办理工程进度款的支付(即中间结算)。
工程进度款支付过程中,应遵循如下要求:
1.工程量的确认
根据有关规定,工程量的确认应做到:
(1)承包方应按约定时间,向工程师提交已完工程量的报告。
(2)工程师收到承包方报告后7天内未进行计量,第8天起,承包方报告中开列的工程量即视为已被确认,作为工程价款支付的依据。
(3)工程师对承包方超出设计图纸范围和(或)因自身原因造成返工的工程量,不予计量。
2.合同收入的组成
(1)合同中规定的初始收入,即建造承包商与客户在双方签订的合同中最初商定的合同总金额,它构成了合同收入的基本内容。
(2)因合同变更、索赔、奖励等构成的收入,这部分收入并不构成合同双方在签订合同时已在合同中商定的合同总金额,而是在执行合同过程中由于合同变更、索赔、奖励等原因而形成的追加收入。
