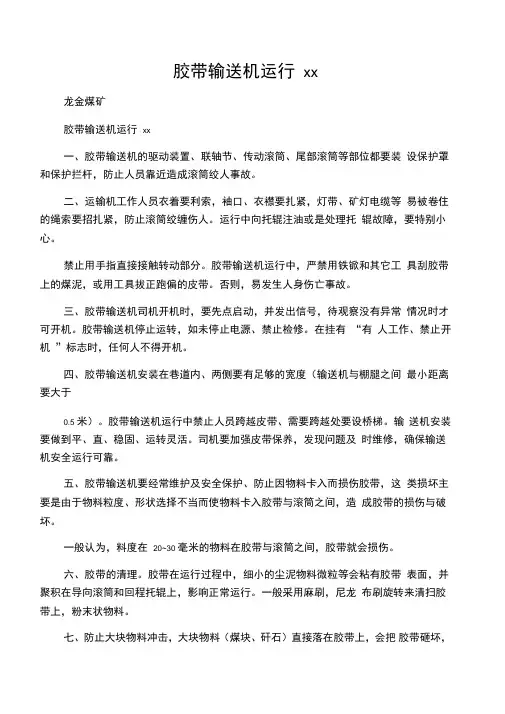

伸长胶带输送机机尾安全技术措施
一、概述
根据生产实际要求,我机运队二部皮带机机尾需延伸。
为保证施工人员的安全和工作顺利完成特制本措施:
二、施工组织
1、施工时间: 年 月 日 时—— 时
2、施工单位:机运队
3、施工负责人:
三、施工方案
计划进度:月日时由机运队负责实施,当天完成延长二部胶带运输机的任务,延长距离约30米。
四、准备工作
1、安装前要先将下付巷巷内堆积的杂物清理干净。
2、准备两根矿用“工”字钢及两段钢丝绳,支护用。
3、作业前,把所用工具材料安全运送到位。
4、在搬迁设备时,皮带开关必须停电闭锁,挂牌,专人看护,坚持谁停电谁送电的原则。
5、严格落实我矿“停送电制度”。
6、停电前必须向调度室汇报,说明停电时间及造成的影响。
五、施工方法
1、由跟班队长亲自检查施工作业情况,在确保施工安全情况下,由人力进行输送。
2、用矿用“工”字钢和钢丝绳锁住U型钢腿固定代替地锚。
3、安装前先放中心线,50米一个点,然后开始安装H架,纵梁。
安装过程中随时观察架子的铺设情况,如发现架子铺设歪斜、起伏过大,要安排人员立即用托板或切割好的工字钢调整架子。
以保证H架水平、中心连线与皮带中心线重合
六、试机
1.试运转时除岗位操作人员和专业电钳工处于指定位置观察监视处,其
他人员一律不得在皮带机头逗留。
2.试运转时须设专人统一指挥。
3.试运转前须安排专人对试运转设备进行安装质量检查验收,特别是对电气设备保护整定值应再进行检查校对,确保设备的各保护装置齐全,动作灵敏可靠后方可试运转,否则不得试转。
4.试运转起动时首先进行点动试机数次,确保电机转向正确运转过程无卡阻现象方可正常开机。
单机运转时间不得少于30分钟。
单机运转时应注意观察电流、电压、电气开关、机械设备有无异响、过热、渗漏等现象。
七、安全技术措施
1、胶带必须完好,符合使用标准。
皮带扣必须打正,不得做斜头,皮带毛边用刀割掉。
2、电气作业,必须由专职电工持证上岗操作,严格执行“停电制度”,并且挂警示牌设专职电工看护。
3、安装时,所有人员必须听从指挥,统一行动,精力集中,遇到意外事故,必须向现场负责人汇报。
4、所有拆卸的设备部件和零配件,必须有专人保管并负责与其它相关单位交接,同时做好交接班记录。
5、皮带安装结束后,经检查无问题并在皮带保护和信号齐全完整的情况下进行试运转。
6、皮带试运转时必须由熟练的皮带司机操作,机头机尾每处不少于三人,中间段要求每间隔100米有一人监护。
7、试运转人员必须服装整齐,袖口等要求扣好。
8、试运转过程中发现问题要及时停机。
备注:如有不详之处,严格按照《煤矿安全规程》执行。
