×××项目水泥稳定碎石基层监理实施细则×××项目监理部年月日监理细则审查表(业主)备注:该表可根据业主要求项目监理自行设计表单监理实施细则(方案)会签、审批表备注:本表不得随意改动。
目录一、工程信息简述 (1)二、监理工作依据 (1)三、监理工作内容和方法 (1)四、监理检查要点及标准 (12)一、工程信息简述(一)、工程基本信息本工程共有***,道路高度分别是***,结构形式***,位于***,涉及的范围***。
备注:根据项目设计文件进行选用、补充二、监理工作依据1.《公路工程技术标准》(JTG B01-20032)2.《公路路面基层施工技术规范》(JTJ034-2000)3.《公路路基施工技术规范》(JTG F10-2006)4.《公路工程质量检验评定标准》(JTG F80/1-2004)5.《城镇道路工程施工与质量验收规范》(CJJ—2008)6.本工程的设计文件、设计图纸、技术要求7.本工程监理合同施工承包合同备注:根据项目设计文件和项目实施时间增减规范和标准,并将所采用规范和标准调整为最新版本。
三、监理工作内容和方法(一)准备阶段监理在该阶段需督促承包人完成以下准备工作1.熟悉有关设计文件。
2.进行下承层的准备。
3.施工机械设备进场、安装、调试。
4.进行施工组织设计(含工程施工方案)。
5.在监理的见证下取样送至检测单位进行原材料的有关试验及水泥稳定碎石的击实试验,无侧限抗压强度试验,水泥剂量滴定试验。
6.施工测量报验。
7.进行试验路段施工。
8.在以上各项均已完成后,提交级配碎石施工《分项工程开工申请表》,并附以下资料:1)施工组织设计(含施工技术方案);2)测量放样资料;3)原材料试验资料及级配碎石击实试验资料;4)试验路段的总结报告。
监理工程师在该阶段应完成的准备工作1.熟悉设计文件和施工合同文本。
2.按规定检查下承层。
3.见证承包人取样并送至检测单位进行原材料的有关试验及水泥稳定碎石的击实试验,无侧限抗压强度试验,水泥剂量滴定试验。
广四线三水范湖至大塘段改建工程路面水稳基层监理细则编写:审批:湖南省交通建设工程监理有限公司广四线三水范湖至大塘段改建工程总监办二○一一年四月十二日目录一、工程概况 (2)二、监理依据 (3)三、水稳基层施工质量控制重点与难点 (4)四、水稳基层质量监理流程 (5)五、水稳基层混合料质量监理流程 (5)六、监理工地巡视要点 (5)七、监理人员旁站要点 (6)八、质量检验标准、检测方法与频率 (8)九、资料记录与整理 (8)一、工程概况:1、广四线三水范湖至大塘段改建工程位于佛山市三水区中北部,路线呈南-北走向。
工程起点K115+482.711与范湖至三水农场一级公路起点顺接,终点K129+432.214接国街线X263和广州市花都区山前大道,路线全长13.95Km。
2、路面工程主要技术指标与工程特点:1)、主路:双向六车道,设计速度100 Km/h;辅路:双向四车道,设计速度50 Km/h;2)、路基宽度62m:0.75(左土路肩)+0.5(左路缘带)+2×3.5(左辅路行车带)+0.5(左路缘带)+4.5(左主辅分隔带)+0.75(左路缘带)+3×3.75(左主路行车道)+0.75(左路缘带)+10.00(中央分隔带)+0.75(右路缘带)+3×3.75(右主路行车道)+0.75(右路缘带)+4.5(右主辅分隔带)+0.5(右路缘带)+2×3.5(右辅路行车道)+0.5(右路缘带)+0.75(右土路肩);3)路面设计:主路:4cmAC-13C改性细粒式沥青混凝土上面层+6cmAC-20C中粒式沥青混凝土中面层+8cmAC-25C粗粒式沥青混凝土下面层+6mm封层(透层)+18cm5%水泥稳定碎石上基层+18cm4%水泥稳定碎石下基层+18cm4%水泥稳定石屑底基层;辅道:4cmAC-13C改性细粒式沥青混凝土上面层+8cmAC-25C粗粒式沥青混凝土下面层+6mm封层(透层)+15cm5%水泥稳定碎石上基层+15cm4%水泥稳定碎石下基层+20cm4%水泥稳定石屑底基层。

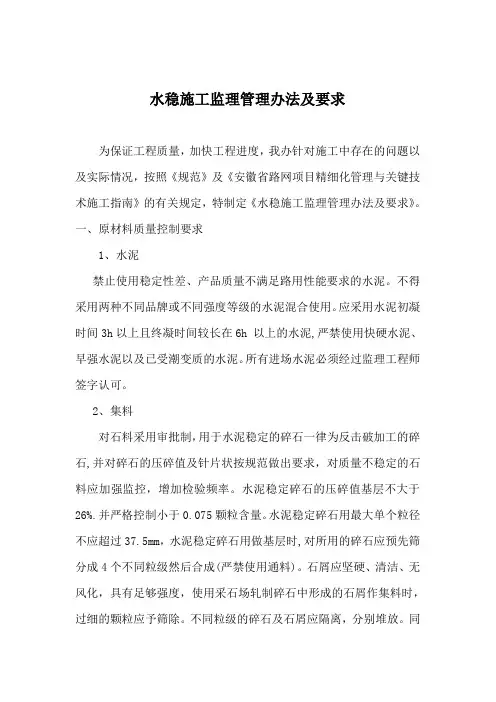

水稳施工监理管理办法及要求为保证工程质量,加快工程进度,我办针对施工中存在的问题以及实际情况,按照《规范》及《安徽省路网项目精细化管理与关键技术施工指南》的有关规定,特制定《水稳施工监理管理办法及要求》。
一、原材料质量控制要求1、水泥禁止使用稳定性差、产品质量不满足路用性能要求的水泥。
不得采用两种不同品牌或不同强度等级的水泥混合使用。
应采用水泥初凝时间3h以上且终凝时间较长在6h 以上的水泥,严禁使用快硬水泥、早强水泥以及已受潮变质的水泥。
所有进场水泥必须经过监理工程师签字认可。
2、集料对石料采用审批制,用于水泥稳定的碎石一律为反击破加工的碎石,并对碎石的压碎值及针片状按规范做出要求,对质量不稳定的石料应加强监控,增加检验频率。
水泥稳定碎石的压碎值基层不大于26%.并严格控制小于0.075颗粒含量。
水泥稳定碎石用最大单个粒径不应超过37.5mm,水泥稳定碎石用做基层时,对所用的碎石应预先筛分成4个不同粒级然后合成(严禁使用通料)。
石屑应坚硬、清洁、无风化,具有足够强度,使用采石场轧制碎石中形成的石屑作集料时,过细的颗粒应予筛除。
不同粒级的碎石及石屑应隔离,分别堆放。
同时加强拌合楼储料仓之间的分隔,确保各档材料不窜仓。
二、施工控制要求以及强度标准后场控制:1、根据规范要求频率进行原材料的含泥量、颗粒分析、针片状、压碎值的检测;质量出现不稳定时可相应加大抽检频率。
2、测定原材料含水量从而确定混合料的加水量,尤其是在雨后施工则要更加注意。
3、检测水稳混合料的含水量、水泥剂量。
混合料含水量要求大于最佳含水量的0.5%~1%,以避免在运输中含水量损失,水泥剂量要求根据标准试验(配合比设计)确定,设计水泥剂量宜按配合比试验确定的剂量增加0.5%(厂拌法),且最大剂量不超过6%,宜在4%~5%4、集中拌和时,应符合下列要求:配料要准确,拌和应均匀,小于0.075mm的颗粒含量不应超过4%;含水量宜大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值;高温作业时,早晚与中午的含水量要有区别,要按温度变化及时调整5、施工过程中不得任意调整级配和水泥剂量,驻地办要求项目部试验人员与监理试验人员必须每天按规范频率现场取样试验,若实际配比曲线与批准的配比曲线不吻合以及水泥剂量不足情况,须查明原因,及时处理,如有需要须经监理工程师同意。
路面水稳碎石基层施工的监理要点本文根据某路面水泥稳定碎石基层施工的监理,阐述了监理在水泥稳定碎石拌和、运输、摊铺、碾压等施工工艺方面进行质量控制应注意的问题。
标签:水泥稳定碎石;质量;控制;监理路面基层是路面结构中的主要承重层。
在具有一定级配的碎石中,掺入足量的水泥和水,经拌和得到的混合料在压实和养生后,当其强度符合规定的要求时,称为水泥稳定碎石。
水稳碎石基层具有成型快、水稳性好,不易起灰等优点。
目前在城市道路路面施工中广泛采用,但水稳碎石基层施工中往往出现原材料质量不合格、配合比不准确、拌和不均匀、摊铺不平整、粗集料离析、碾压不密实、接缝不平整等质量问题,同时还易产生起皮、松散、裂缝、弹簧、翻浆、强度不合格等质量缺陷。
为确保水稳碎石基层的施工质量,应加强水稳碎石基层各个施工阶段的监理。
1、施工前准备工作的监控1.1施工组织设计的审查着重对承包人施工组织设计中申报的组织体系、质量保证体系、质量控制措施以及对可能出现的质量缺陷或质量事故所采取的控制措施进行审查,提出建议和意见,并召开由业主、承包商、监理单位参加的施工技术交底会,明确施工的质量目标、质量要求、施工方法、操作步骤及各工序的质量责任人,解决施工中可能出现的问题。
1.2底基层的检查与验收除对底基层的高程、中线偏位、宽度、横坡和平整度进行检查外,应着重对压实度进行检查,凡不符合要求的路段,应采用有效的措施进行返工处理,并按规定重新进行检查与验收。
松软未成型的底基层必须铲除。
1.3施工机械的检查由于水泥稳碎石采用集中厂拌、摊铺机摊铺,应对拌和、摊铺运输、压实等机械进行检查:机械数量、功能是否满足施工要求、运行状况是否良好。
要求承包人做好开工前机械的保养、试机工作,保证机械在施工期间一般不发生故障。
对机械进行检查的具体要求为:使用的拌和机的产量应大于400t/h,且应超过摊铺能力的20%。
使用的摊铺机应满足路面基层的宽度、厚度的施工需要。
当采用两台摊铺机作业时,摊铺机应功能一致、机型相同,功能全面以确保厚度一致、完整无缝、表面平整。
精心整理湘阴县城区道路提质改造工程监理水泥稳定碎石层工程监理实施细则编制:审批:时间:一、工程概况1、滨江路:南起白水江,北至漕溪港,全长2.88公里,路幅宽20米,其中车道12米,两侧人行道均为4米,东侧人行道有多宽改建多宽。
本工程车行道路面结构水泥稳定碎石层主要分布如下:3、尚书路:北起冬茅路,南至江东路,道路全长0.75km,道路红线宽20m。
本工程车行道路面结构水泥稳定碎石层主要分布如下:三、编写依据:1、《公路工程技术标准》JTGB01-200322、《公路路面基层施工技术规范》JTJ034-20003、《公路路基施工技术规范》JTGF10-20064、《公路工程质量检验评定标准》JTGF80/1-20045、湘阴县滨江路提质改造工程施工设计图6、监理合同四、监理控制要点:(一)事前控制要点和方法1、组织监理人员进行设计图纸、合同、标准规范、文件的学习,要求熟悉工程项目的监理要求,监理的三控制目标。
23456100m789料(水泥、细集料、级配碎石、外加剂等)、工艺流程、生产配合比及其他质量保证措施,经建设单位、监理单位同意后方可进场使用。
(1)水泥:建议用32.5号水泥,水泥的物理性能及化学成分应符合现行国家标准的规定。
各级交通适用的水泥标号不宜低于下表的规定。
(2)细集料:有机质含量不超过2%细集料技术要求细集料标准级配范围和50%。
,(5)级配碎石(连续型级配):要求抗压模量≥200MPa.碎石的级配见下表:(6)水:拌和用水不应含有影响混凝土质量的油、酸、碱、盐类、有机物等。
饮用水一般均适用于水泥稳定层;非饮用水,经化验符合下列要求时也可使用。
a.硫酸盐含量(按so42-计)小于27mg/cm3;b.含盐量不得超过5mg/cm3;2.1水泥稳定基层完工后,承包人应检查其强度与质量,面层允许偏差应符合下表的规定。
1石掺石灰和水泥稳定砂砾为95%。
2.2水泥稳定层拌和物的搅拌和运输控制:(1)拌和物的搅拌应采用机械搅拌、所用的石料必须过秤,磅秤使用前应检查校正;散装水泥必须过秤,袋装水泥以袋计量时应抽查其准确性;要严格控制加注:量的110%;②搅拌时间不宜过长,每一工作班至少应抽查两次;③表列时间为从搅拌加水算起;④当采用其他形式的搅拌设备时,搅拌的最短时间应按设备说明书的规定或经试验确定。
水稳层工程监理实施细则第一章:总则第一条:为了有效监察和保障水稳层工程的质量,制定本细则。
第二条:水稳层工程的监理应当符合相关法律法规和监理规定的要求。
第三条:水稳层工程监理应当以质量为核心,合理运用现代监理技术和管理方法,确保工程质量,提高工程效益。
第二章:监理任务第四条:水稳层工程的监理任务包括但不限于以下内容:1.监督施工单位按照设计文件和施工方案进行施工,确保施工工艺、操作规程的合理性和安全性;2.监督施工单位按照工程定位和强度要求进行原材料的选择、搅拌、施工和养护;3.监督施工单位按照相应标准进行施工中的质量检测;4.监督施工单位按照合同要求进行施工期间文明施工。
第三章:监理要求第五条:施工单位应在施工前向监理单位提交详细的施工方案和施工组织设计,并得到监理单位的审核和批准。
第六条:监理单位应当对施工单位的施工方案和施工组织设计进行审查,确保其符合相关法律法规和技术标准的要求。
第七条:施工单位应当按照监理单位的要求和相关技术标准进行原材料的选择、搅拌、施工和养护,确保施工质量。
第八条:施工过程中,监理单位应当进行定期的现场检查,并对发现的问题进行记录和整改。
第九条:施工完成后,监理单位应当进行竣工验收,并出具相应的验收报告。
第四章:监理措施第十条:监理单位应当配备符合资质要求的监理工程师,确保监理人员的专业素质和工作经验。
第十一条:监理单位应当建立完善的工程监理管理体系,包括制度、规范和网络化的信息管理系统,确保监理工作的顺利进行。
第十二条:监理单位应当与施工单位建立良好的沟通和协调机制,及时解决施工中的问题和纠纷。
第十三条:施工单位应当建立合理的施工管理体系,配备符合资质要求的施工人员,并确保施工人员具备相应的操作技能。
第五章:监理报告第十四条:监理单位应当及时编制监理报告,包括但不限于以下内容:1.工程进度和工程质量的情况及存在的问题;2.对施工单位的考核情况;3.对设计文件和施工方案的审核和变更情况;4.其他需要报告的事项。
水稳基层监理细则一、概述水稳基层是路面结构中最重要的层次之一,跟着基层的建设水平的提高,对水稳基层的标准与要求也不断提高。
水稳基层的施工不仅要保证其质量,更要严格控制其每个阶段的施工流程,确保道路的全面性、平整性、耐久性和安全性。
因此,本文主要针对水稳基层工程监理进行详细讲解。
二、施工前的监理在水稳基层施工之前,监理工程师首先要检查施工现场是否符合设计方案要求,以及是否有安全隐患。
1.现场平整度测量:水稳基层的平整度是施工的关键指标之一,监理工程师应当检查现场是否符合设计方案要求,以及是否存在明显的高低差。
如果发现问题,监理工程师应当及时与施工方沟通,协调解决。
2.基层工程检查:监理工程师需要在工程施工期间检查基层工程是否符合设计要求,包括基础的强度、稳定性和充实度等。
3.施工设备检查:监理工程师需要检查施工设备的数量、类型、配置和使用是否符合规范,以及是否能够满足施工要求。
4.施工方案审核:监理工程师需要审核施工方案是否符合设计要求,以及施工方案是否存在缺陷和问题。
三、施工期间的监理1.现场质量监控:监理工程师需要对水稳基层的施工质量进行监控,包括材料的质量监控、施工过程的质量监控和施工结果的质量监控等。
监理工程师应当在施工过程中随时检查施工情况,及时记录问题并提出改进建议。
2.施工机械设备的使用监控:监理工程师需要不断检查施工机械设备是否正常运行,确保机械设备的稳定性、精度和安全性。
3.工程验收:监理工程师需要执行基础验收、地面验收和结构验收等各个环节的验收工作。
任何问题都应及时记录并与施工方及相关单位沟通解决。
四、施工后的监理1.废弃物处理:监理工程师需要监督施工方按照规定处理水稳基层施工过程中产生的废弃物。
2.工程文件管理:监理工程师需要管理施工中的各类文件、记录和保修单据,以及提交供应商提供的材料检验报告和成品检验报告等文件。
3.保修期的监理:监理工程师需要在保修期内进行定期检查,及时记录基础情况和问题,并协调解决。
水泥稳定碎石基层施工监理细则前言水泥稳定碎石基层是公路工程中常用的路基加强材料,其施工质量的好坏直接关系到路面的使用寿命和行车安全。
为了确保水泥稳定碎石基层的施工质量,制定本文档以进行监理工作,并规范施工。
材料要求砂石材料砂石材料必须符合以下要求:1.风化系数不得大于3;2.粘结率不得低于95%。
水泥水泥必须符合以下要求:1.按照国家相关标准,标明商标和技术标准;2.满足国家有关水泥质量的要求。
添加剂添加剂必须符合以下要求:1.与水泥配合使用;2.可以有效改善混凝土结构;3.不得对混凝土混合物有任何负面影响。
设备要求施工机械施工机械必须符合以下要求:1.机械设备型号符合计划要求;2.机械设备应该经得起检验及试验。
3.施工机械稳定、操作便捷,损坏少。
实验设备实验设备必须符合以下要求:1.必须按照标准配备所有实验设备;2.实验设备应该经得起准确性检验和试验。
施工细则现场管理与安全1.施工现场必须符合安全标准;2.现场作业必须按照安全技术规程操作;3.在正式施工前,必须对现场进行勘测、测量,并确定桩位和高程控制点。
工程施工1.破碎机的使用与检查–检查和校正破碎机的电流和电压;–检查和校正破碎机的电缆和插头;–破碎机工作时,必须保持磨损部件和传动装置的润滑和冷却。
2.水泥稳定碎石的制备–砂石必须经过筛分并混合;–在砂石的黏结率达到要求时,添加水泥和适当的水合剂;–通过混合和压制将水泥稳定碎石制备成型;–制备成型后,必须加以养护。
3.施工要求–在施工前,对压实机器的配置进行检查和调整;–对基层进行压实,使得基层密实且具有良好的平整度;–在布设细石层之前,必须检查和调整基层的平整度。
质量评估1.在施工过程中进行现场监测;2.对基层的厚度、密度、平整度进行检查;3.将检查结果与计划的要求进行对比,形成检查报告。
本文档旨在对水泥稳定碎石基层的施工进行监理,规范施工过程,并对施工质量进行检查。
只有规范的施工,才能保证工程的质量和有效使用寿命。
水稳层质量工程监理方案一、监理概述水稳层是公路路面的重要组成部分,它的质量直接影响着道路的使用寿命和安全性。
因此,对水稳层的施工质量必须进行全程监理,以确保施工质量符合规范要求。
本监理方案对水稳层质量工程监理进行了整体规划和设计,以确保施工过程的安全、质量和时限目标得以实现。
二、监理目标1. 完全理解和掌握设计文件、施工规范和相关规定,保证施工过程符合法律法规要求;2. 根据规范要求,对施工过程进行全程监理,确保水稳层的质量满足设计要求;3. 协助施工单位处理现场发现的问题和纠正施工过程中的不足,确保施工质量达标;4. 在施工结束后,对水稳层的质量进行验收,确保工程完工后的质量符合规范要求。
三、监理组织1. 监理人员选派根据工程的规模和施工条件,确定相应的监理人员数量和资质要求,确保监理人员能够全程参与监理工作。
2. 监理人员职责(1)监理工程师负责组织和协调监理工作,对施工质量进行全程监督,协助解决施工中遇到的问题。
(2)技术员负责质量检查和记录,协助监理工程师开展监理工作,确保施工过程符合规范要求。
(3)安全员负责施工现场的安全管理,确保施工过程中的安全问题得到及时解决。
四、监理内容1. 施工准备阶段在施工前,监理工程师应对施工单位的材料、设备和施工方案进行审核,确保符合规范要求。
2. 施工过程监理(1)材料检查监理工程师应对水稳层施工所使用的材料进行检查,确保符合规范要求,并对采购材料的质量证明进行审查。
(2)施工工艺监理监理工程师应对施工过程中的工艺进行监理,包括原料的配合、拌和、铺筑和压实等环节,确保施工工艺符合规范要求。
(3)质量检查监理人员应对水稳层的密实度、平整度、厚度等进行全程监理,确保施工质量符合规范要求。
(4)安全监督安全员应负责施工现场的安全管理工作,对施工现场的安全隐患进行排查和处理,确保施工过程的安全。
3. 施工结束阶段在施工结束后,监理工程师应组织相关人员对水稳层的质量进行验收,确保工程完工后的质量符合规范要求。
水泥稳定碎石层监理实施细则一、水泥稳定碎石层监理前准备工作:1.编制项目监理方案:根据工程特点,制定合理的监理方案,包括施工方法、工程进度控制、质量控制等。
2.人员培训:培训监理人员,使其掌握水泥稳定碎石层的监理技术和相关标准要求。
3.监理设备准备:检查和确保监理设备齐全,并进行必要的校准和调试。
二、施工前的监理工作:1.施工方案审查:仔细审查施工单位提交的水泥稳定碎石层施工方案,包括材料选用、施工工艺、施工进度等,确保符合设计要求。
2.材料检查:对水泥、碎石等材料进行检测,检查其质量合格证明、检测报告等文件的真实性,确保施工材料符合标准要求。
3.施工设备检查:对施工设备进行检查,包括稳定土拌和设备、水泥搅拌机等,确保其工作正常、安全可靠。
4.施工现场准备:检查施工现场环境,包括施工道路的平整度、工具设备的摆放有序性等,确保施工现场整洁有序。
三、施工中的监理工作:1.施工质量把关:严格按照设计要求和相关标准进行施工质量把关,检查水泥稳定碎石层的厚度、均匀性、密实度等,及时发现并整改质量问题。
2.材料质量控制:抽样检测施工材料的质量,包括水泥的强度、稳定剂的含量等,确保材料质量符合标准要求。
3.施工进度监控:监控施工进度,及时调整施工方案,确保施工进度符合合同要求。
4.环境保护监管:确保施工过程中严格执行环境保护措施,防止施工产生扬尘、噪音等对周围环境的影响。
四、施工结束后的监理工作:1.验收工作:按照设计文件和监理规范进行水泥稳定碎石层的工程验收,并出具工程质量验收报告。
2.施工档案整理:整理施工过程中产生的各类资料和记录,包括施工方案、检测记录、验收报告等,做好施工档案的归档工作。
3.责任追究:对施工中发生的质量问题进行责任追究和处理,并记录相应的处理结果。
以上是水泥稳定碎石层监理的一些实施细则,涵盖了监理前、施工中和施工后的各个环节。
通过严格按照这些要求进行监理工作,可以有效提高水泥稳定碎石层的质量,确保工程的稳定性和使用寿命。

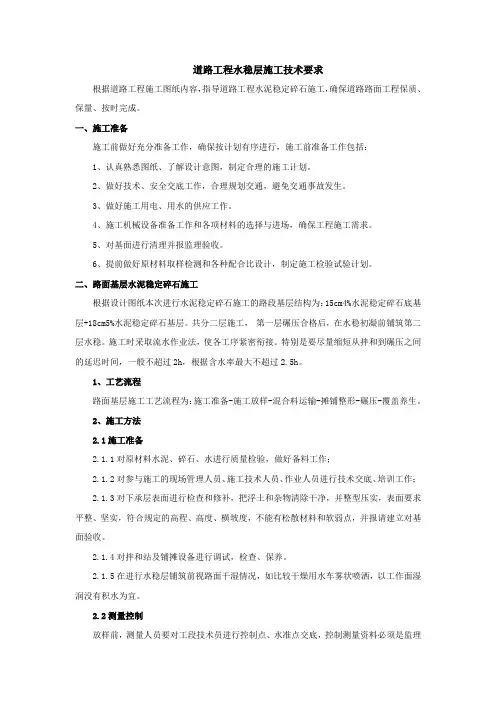

道路工程水稳层施工技术要求根据道路工程施工图纸内容,指导道路工程水泥稳定碎石施工,确保道路路面工程保质、保量、按时完成。
一、施工准备施工前做好充分准备工作,确保按计划有序进行,施工前准备工作包括:1、认真熟悉图纸、了解设计意图,制定合理的施工计划。
2、做好技术、安全交底工作,合理规划交通,避免交通事故发生。
3、做好施工用电、用水的供应工作。
4、施工机械设备准备工作和各项材料的选择与进场,确保工程施工需求。
5、对基面进行清理并报监理验收。
6、提前做好原材料取样检测和各种配合比设计,制定施工检验试验计划。
二、路面基层水泥稳定碎石施工根据设计图纸本次进行水泥稳定碎石施工的路段基层结构为:15cm4%水泥稳定碎石底基层+18cm5%水泥稳定碎石基层。
共分二层施工,第一层碾压合格后,在水稳初凝前铺筑第二层水稳。
施工时采取流水作业法,使各工序紧密衔接。
特别是要尽量缩短从拌和到碾压之间的延迟时间,一般不超过2h,根据含水率最大不超过2.5h。
1、工艺流程路面基层施工工艺流程为:施工准备-施工放样-混合料运输-摊铺整形-碾压-覆盖养生。
2、施工方法2.1施工准备2.1.1对原材料水泥、碎石、水进行质量检验,做好备料工作;2.1.2对参与施工的现场管理人员、施工技术人员、作业人员进行技术交底、培训工作;2.1.3对下承层表面进行检查和修补,把浮土和杂物清除干净,并整型压实,表面要求平整、坚实,符合规定的高程、高度、横坡度,不能有松散材料和软弱点,并报请建立对基面验收。
2.1.4对拌和站及铺摊设备进行调试,检查、保养。
2.1.5在进行水稳层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为宜。
2.2测量控制放样前,测量人员要对工段技术员进行控制点、水准点交底,控制测量资料必须是监理认可的资料,并对测量、放样数据进行抽检。
为精准控制水泥稳定碎石施工精度,道路控制线至少保证边线、中线三条控制线。
道路和断面高程控制点,直线段10m/断面,曲线或弯段5m/断面。
水泥稳定土施工监理细则目录一、专业工程特点 (1)二、监理工作流程 (1)(一)工序施工监理检验、签认程序 (1)(二)按照道路工程的工序进行监理控制 (1)三、监理工作的控制要点及目标值 (1)(一)测量控制 (1)(二)原材料控制 (1)四、监理工作的方法及措施 (2)(一)施工前准备 (2)(三)施工过程控制 (3)(四)试验 (5)(五)监理日记记录的内容 (5)一、专业工程特点二、监理工作流程(一)工序施工监理检验、签认程序(二)按照道路工程的工序进行监理控制测量放线核查清淤检查逐层回填土检查现场控制土工隔栅铺设土路床检查验收基层检查验收站卧石及路缘石检查验收沥青砼路面摊铺旁站控制。
工序检查验收由施工单位质检员自检合格后,报请监理验收,现场监理抽检签署合格,同意进行下道工序后,工程方可进入下道工序。
三、监理工作的控制要点及目标值(一)测量控制交桩点复核、检查测量控制网和测量放线要素点。
(二)原材料控制1..水泥应符合下列要求:1)应选用初凝时间大于3h、终凝时间不小于6h的32.5级、42.5级普通硅酸盐水泥、矿渣硅酸盐、火山灰硅酸盐水泥。
水泥应有出厂合格证与生产日期,复验合格方可使用。
2)水泥贮存期超过3个月或受潮,应进行性能试验,合格后方可使用。
2.土应符合下列要求:1)土的均匀系数不得小于5,宜大于10,塑性指数宜为10~17;2)土中小于0.6mm颗粒的含量应小于30%;3)宜选用粗粒土、中粒土。
3.稳定土的颗粒范围和技术指标宜符合城镇道路工程施工与质量验收规范(CJJ1-2008)7.5.2的规定。
4.水泥稳定土类材料的配合比应符合城镇道路工程施工与质量验收规范(CJJ1-2008)7.5.23、7.5.4、7.5.5的规定5.基层、底基层的压实度应符合下列要求:1)城市快速路、主干路基层大于等于97%;底基层大于等于95%。
2)其他等级道路基层大于等于95%;底基层大于等于93%。
交通重点工程路面水稳施工管理规定(征求意见稿)第一章总则第一条为进一步加强交通重点工程路面水稳施工管理,提高当前交通重点工程水稳的施工质量,特制定本规定。
第二条本规定适用于余杭区交通项目管理有限公司(以下简称“项目公司”)代建的项目。
第三条本规定做为项目公司在路面水稳施工中的管理重点,并不免除施工、监理方应按规范和程序执行的各项职责。
第二章管理组织架构第四条水稳施工前,由项目管理科组织监理和相关施工标段召开专题工作会议,核查水稳施工前的各项准备工作,并成立的项目水稳施工管控小组,明确各人职责,形成正式文件并报项目公司总师室备案后方可开展水稳层的施工。
第五条水稳施工管控小组组长由项目公司负责该项目的项目科长担任,其余小组成员按不低于以下标准的要求配备。
拌合场:项目公司1人,监理1人(具有路面检测工程师),施工3名(至少1名路面检测工程师)施工现场:项目公司1人,监理2人(前后场1人,中场1人),施工4人(总负责1人,前中后场各1人)。
第六条水稳管控小组人员经备案后,不允许擅自调整。
如确需调整,必须经项目管理科及总师室书面同意,但人员标准不得降低。
第七条水稳施工的当天小组成员必须到场进行水稳施工的管理,项目公司将对管控小组成员进行人员考核。
项目管理科人员由总师室考核,施工及监理单位由项目管理科进行考核。
第八条项目公司将参照合同对缺勤人员进行相应的违约金处理,同时考核情况也将作为信用评价考核依据之一。
第三章拌合场管理第九条拌合楼宜就近选取,除特殊情况外,原则拌合楼距施工现场不得超过半小时的路程。
第十条水稳拌合楼在投入使用之前,必须通过项目公司标化考核验收,并符合项目公司《表格化管理》的拌合楼相关设施配备要求。
未经验收擅自投入使用的,项目公司有权对该部分水稳层做出不予计量的处理。
第十一条拌合场审批流程:项目部自评→监理办预审→报项目公司标化考核→验收通过投入使用第十二条拌合场的原材料要严格按照项目公司《材料设备备案制实施细则》进行严格管理。
泸州路(人民路—青岛路)筑路工程监理实施细则(水泥稳定碎石基层)内容提要:一、水稳碎石基层的特点二、水稳碎石基层的监理流程三、水稳碎石基层的控制要点及目标值四、监理工作的方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期: 2 0 15 . 10.2水稳碎石基层监理实施细则水泥稳定碎石路面基层是沥青结构的主要承重层。
在路面基层的施工中,监理必须层层把关,严格要求,进一步优化施工工艺,将路面基层质量提高到新的水平。
在施工中要防止在水泥稳定碎石基层中出现原材料质量不合格、配合比不准确、拌和不均匀、摊铺不平整、粗集料离析、碾压不密度、接缝不平整等质量问题,避免形成起皮、松散、裂缝、弹簧、翻浆、强度不合格等质量缺陷。
为进一步明确监理程序,切实加强施工质量控制,确保路面基层的工程质量,监理组特制定本细则。
第一章水泥稳定碎石基层的特点一、水稳碎石的特点水泥稳定碎石是近几年新兴的用于高等级公路底基层、基层施工的一种半刚性路面结构型式。
作为沥青混凝土的下承层,因其具有良好的板体性、水稳性和抗冻性,力学强度可视需要而调整以及整体承载能力强等优点,正逐渐受到设计部门和建设单位的青睐。
但因其材料级配、水泥剂量、摊铺碾压、离析处理、成活时间及工后养生在实际施工中较难控制,稍有不甚,就会产生裂缝,厚度、强度不能满足设计要求等缺陷。
二、工程概况泸州路(人民路—青岛路)筑路工程,位于平度市,北起人民路,南至青岛路,全长1817.135m,红线宽度80m,现状为农田、厂房及部分民房,无现状道路。
车行道路面结构采用5cmSBS改性中粒式沥青混凝土(AC-16C)+沥青粘层油(0.5L/m²)+7cm粗粒式沥青混凝土(AC-25C)+沥青透层油(1.0L/m²)+54cm水稳碎石(分三层铺装)+压实路基(压实度≥95%,重型击实标准)。
水稳碎石基层的7天无侧限抗压强度≥3.5Mpa,压实度≥98%(重型击实标准),顶面竣工验收弯沉值为24.98(0.01mm)。
水泥稳定碎石基层施工监理实施细则1.材料选择(1)、水泥路面基层采用初凝时间3小时以上、终凝时间不小于6小时的普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥。
不应使用快硬水泥、早强水泥以及受外界影响而变质的水泥。
标号可选择425。
水泥剂量控制在4。
5%以内.采用散装水泥,在水泥进场入罐时,要了解其出炉天数;刚出炉的水泥,要停放七天,且安定性合格后才能使用。
(2)、碎石采用部颁《公路路面基层施工技术规范》(JTJ034-2000)表3。
2.2所列3号级配的范围,建议按31.5——9。
5mm、9.5--4。
75mm、4.75-—2.36mm和2.36mm 以下四种规格筛分加工集料。
石料压碎值不大于28%;针片状含量宜≤15%;集料中小于0.6mm颗料需做液限和塑性指数试验,要求液限小于28%,塑性指数小于9。
集料的颗粒组成应符合下表要求。
水泥稳定碎石混合料中集料的颗粒组成范围(3)、水采用不含有害物质的洁净水源。
2.混合料配合比设计(1)取工地实际使用的集料,分别进行水洗筛分,按颗粒组成进行计算,确定各种集料的组成比例。
为保证配制出的混合料具有较好的抗裂性能以及施工时减少离析的产生,必须对混合料的关键筛孔通过率进行控制。
4。
75mm以上筛孔通过率宜处于级配中值与上限之间,2.36mm以下筛孔通过率宜处于级配中值与下限之间,0.075mm筛孔通过率宜在2。
5%左右。
(2)取工地使用的水泥,按不同水泥剂量分组试验.一般建议水泥剂量按3。
5%、4.0%、4。
5%、5.0%四种比例进行试验。
制备不同比例的混合料,用重型击实法确定混合料的最佳含水量和最大干密度.(3)根据确定的最佳含水量,拌制水泥稳定碎石混合料,按要求压实度制备混合料试件(每组试件个数为13个),在标准条件下养护6天,浸水一天后取出,做无侧限抗压强度。
(4)水泥稳定碎石试件的标准养护条件是:将制好的试件脱模称重后,应立即放到标养室内养生,养护温度为25℃±2℃。
四川.自贡自流井区农村公路农漆路农团乡至漆树乡改善工程道路路面监理实施细则编制人:审批人:四川元丰建设项目管理有限公司2015年11月5日目录一、工程概况 (1)二、监理依据 (1)三、水稳基层施工质量控制重点与难点 (2)四、水稳基层质量监理流程 (4)五、监理工作方法与措施 (5)一、工程概况自流井区农村公路农漆路农团乡至漆树乡改善工程位于狐狸洞水库工程建设征地移民安置区,是库周交通2#恢复建设工程。
路线起点与现状农漆路相交,总体由东向西进行展线,途径石凼头、油坝、狐狸洞最后止于狐狸洞水库大坝接基坝,路线全长5597.178m。
本项目是依据农团乡狐狸洞库区淹没复建路网的总体走向及主要控制点要求,为解决狐狸洞水利工程库区淹没周围群众出行、开发旅游项目的一条重要公路。
水库建成蓄水之后,为方便群众出行、生活物资的往来进出方便,对此淹没区范围内的道理有必要进行重新梳理就显得尤为紧迫和急切。
本项目道路的路基部分(包括涵洞工程)业主已于2014年招标开始施工,目前路基已基本成型,路面结构设计路宽为7.5m,行车道6.5m,两侧路肩各0.5m,本次施工段桩号为:KO+000—K5+597.178。
底基层为4%的水泥稳定级配碎石厚度22cm:36381.7㎡基层为5%的水泥稳定级配碎石,厚度22cm:36381.7㎡二、监理依据:1、监理合同及相关文件。
2、《公路路面基层施工技术规范》(GB50203-2011);3、《公路工程质量检验评定标准》JTGF80/1-20044、《公路工程施工监理规范》JTGG10-20065、本工程设计图三、路面基层施工质量控制重点与难点:1)为达到规范允许偏差,在已铺好的底基层上恢复中线、边线,直线段每15~20m设一桩,曲线段每10~15m设一桩,并在两侧路肩边缘外0.3~0.5m设指示桩,然后进行水平测量。
在指示桩上用明显标记标出边缘的设计高挂基准线,并用白灰画出边缘线。
1、本工程设计技术标准:①公路等级:三级②设计速度: 30KM/h③设计标准:沥青路面以双轮组单轴 100KN 为标准轴载④设计年限: 8 年2、本工程主要内容为道路、涵洞、交通安全设施及与本工程相关的配套设施的施工。
行车道路面结构为: 4cm 改性沥青砼 (AC -13) +6cm 中粒式沥青砼 (AC-20C) +稀浆封层石灰土1、施工机械检查,进场审批必须要求承包人按照投标承诺和批准的施工组织设计(施工方案)配备齐全的施工机械和配件,做好开工前的保养、试机工作,并保证再施工期间普通不发生有碍施工进度和质量的故障。
路面基层施工,一律要求采用集中厂拌、摊铺机摊铺,按层次施工,要求各施工单位配备足够的拌和、运输、摊铺、压实机械。
每层最大压实厚度不大于 18cm,以确保基层施工质量。
水泥稳定碎石施工要求单幅分层梯队摊铺作业,于是配备的主要机械建议如下:(1)拌和机根据本工程的技术要求和摊铺日进度,必须配备产量大于 400t/h 的拌和机,要保证其实际出料(生产量的 80%)能力超过实际摊铺能力的 10~15%。
拌和机必须采用定型产品,并在多个工程中应用,且用户反应良好。
为使混合料拌和均匀,拌缸要满足一定长度,至少要有五个进料斗,料斗口必须安装钢筋网盖,筛除超出粒径的集料及杂物。
拌和机的用水应配有大容量的储水箱,所有料斗、水箱、罐仓都要求装配高精度电子动态计量器,所有电子动态计量器应该经有资质的计量部门标定后方可使用。
配备的水泥钢制罐仓,视摊铺能力决定其容量,可用 4 个 100t 的,罐仓内应配有水泥破拱器,以免水泥起拱停流。
(2)摊铺机应根据路面基层的宽度、厚度,选用合适的摊铺机械。
由于基层施工采用两台摊铺机梯队作业,因此,要求两台摊铺机功能一致,最好为同一机型,而且机型较新,功能较全,以保证路面基层厚度一致,完整无缝,平整度好。
(3)压路机建议至少应配备 12t 摆布轻型压路机 1~2 台、振动压路机 2~3 台和胶轮压路机 2 台。
湘阴县城区道路提质改造工程
监
理
实
施
细
则
水泥稳定碎石层工程
湖南贝特项目管理有限公司
2015年8月
水泥稳定碎石层工程
监理实施细则
编制:
审批:
时间:
一、工程概况
1、滨江路:南起白水江,北至漕溪港,全长公里,路幅宽20米,其中车道12米,两侧人行道均为4米,东侧人行道有多宽改建多宽。
本工程车行道路面结构水泥稳定碎石层主要分布如下:
2、冬茅路:西起湘江大桥桥头,东止菊隐路,道路全长约,其中自K0+060-K0+540段需拆除现有路基路面,根据两侧建筑地坪调整纵坡,新建人行道及车行道;K0+540-K3+711段为路面加铺提质改造;K3+711-K3+段为新建道路。
K0+060-K0+540段及K3+711-K3+新建,本工程车行道路面结构水泥稳定碎石层主要分布如下:
3、尚书路:北起冬茅路,南至江东路,道路全长,道路红线宽20m。
本工程车行道路面结构水泥稳定碎石层主要分布如下:
4、弼时路:西起滨江路,东至东湖路,道路全长,道路红线14m。
本工程车行道路面结构水泥稳定碎石层主要分布如下:
二、范围和目标
范围:湘阴县城区道路提质改造工程监理工作
目标:合格
三、编写依据:
1、《公路工程技术标准》 JTG B01-20032
2、《公路路面基层施工技术规范》 JTJ034-2000
3、《公路路基施工技术规范》 JTG F10-2006
4、《公路工程质量检验评定标准》 JTG F80/1-2004
5、湘阴县滨江路提质改造工程施工设计图
6、监理合同
四、监理控制要点:
(一)事前控制要点和方法
1、组织监理人员进行设计图纸、合同、标准规范、文件的学习,要
求熟悉工程项目的监理要求,监理的三控制目标。
2、组织各方进行图纸会审、施工组织设计审核,要求施工单位严格
按照审核后的设计图纸、施工组织设计进行施工。
3、要求施工单位呈报其企业资质、业绩,质保体系(包括专业技术
人员上岗证)及质保制度。
4、严格按照规范、规定要求对进场材料、设备进行检验。
5、检查机械设备人员配备是否能保证日进度要求。
6、检查测量放样是否准确:
测量放样包括根据图纸放出中心线及路边线、基底标高、路拱横坡及
沿线每100m左右设一个临时水准点。
监理工程师主要检查中心标高,边缘
标高的准确性。
7、检验水稳层材料配合设计。
承包人自检与监理抽检7天无侧限抗
压强度
8、地下管线等检查。
9、监理单位提前对承包单位水泥稳定层分包单位资质审查,考察拌合厂原材料(水泥、细集料、级配碎石、外加剂等)、工艺流程、生产配合比及其他质量保证措施,经建设单位、监理单位同意后方可进场使用。
(1)水泥:建议用号水泥,水泥的物理性能及化学成分应符合现行国家标准的规定。
各级交通适用的水泥标号不宜低于下表的规定。
(2)细集料:有机质含量不超过2%
细集料技术要求
细集料标准级配范围
注:I区,基本属于粗砂;
II区,属于中砂和部分偏粗的细砂;
III区,属于细砂和部分偏细的中砂。
(3)粗集料:碎石压碾值不大于30%,粒料中两个以上的破碎面答案比例分别不小于70%和50%。
粗集料标准级配范围
(4)水泥稳定碎石(骨架密实型):要求5%水泥稳定碎石抗压模量≥1500MPa,5%水泥稳定碎石抗压模量≥1400MPa,7d渗水无侧限抗压强度5%水泥稳定碎石不小于(4%水泥稳定碎石不小于)。
碎石的级配见下表:
(5)级配碎石(连续型级配):要求抗压模量≥200MPa.碎石的级配见下表:
(6)水:拌和用水不应含有影响混凝土质量的油、酸、碱、盐类、有机物等。
饮用水一般均适用于水泥稳定层;非饮用水,经化验符合下列要求时也可使用。
a.硫酸盐含量(按so42-计)小于27mg/cm3;
b.含盐量不得超过5mg/cm3;
值大于4。
(7)外加剂:质量应符合现行的国家标准《水泥混凝土外加剂》的规
定。
(二)事中过程监理控制要点与方法:
1、水泥稳定层工程质量监理工作流程:
监理工作项目内容施工程序
2、砼路面工程监理工作要点:
水泥稳定基层完工后,承包人应检查其强度与质量,面层允许偏差应符合下表的规定。
的计算回弹模量值为检查指标,其值不得低于设计值,公路、城市道路、厂矿道路基层质量检查频率、方法、允许误差应符合下表1的规定,民航机场道面、高速公路基层质量检查频率、方法、允许误差应符合下表2的规定。
1
配碎(砾)石掺石灰和水泥稳定砂砾为95%。
水泥稳定层拌和物的搅拌和运输控制:
(1)拌和物的搅拌应采用机械搅拌、所用的石料必须过秤,磅秤使用前应检查校正;散装水泥必须过秤,袋装水泥以袋计量时应抽查其准确性;要严格控制加水量;每班开工前,实测石料的含水量,根据天气变化,由工地试验室确定配合比。
(2)原材料按质量计的允许误差:
水泥、水为±1%;粗细骨料为±3%;外掺剂为±2%。
(3)搅拌机装料顺序宜为石屑、水泥、碎(砾)石或碎(砾)石、水泥、石屑,进料后边搅边加水。
(4)搅拌时间:应根据搅拌机的性能和拌和物的和易性确定,每批搅拌最短时间(从材料全部装入起至开始出料止)应符合下表规定,最长时间不得超过最短时间的三倍。
机标定容量的110%;
②搅拌时间不宜过长,每一工作班至少应抽查两次;
③表列时间为从搅拌加水算起;
④当采用其他形式的搅拌设备时,搅拌的最短时间应按设备说明书的规定或经试
验确定。
(5)拌和物的运输应保证不出现离析,卸料高度不得超过,当有明显离析时,应在摊铺时重新拌匀。
拌和物自搅拌机出料到浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并应符合下表的规定。
水泥稳定层碾压质量控制:
1、配备与碾压工作相适应的压实机械如小型压路机、打夯机等,否则不得开工。
构造物边的压实采用小型手扶振动夯或手扶振动压路机。
2、严格控制现场分层填筑质量及分层松铺厚度宜小于20cm。
控制其压实度不小于97%。
并分层检查,每2000㎡检验1点,不足2000㎡时至少检验1点,每点都应合格;当采用小型夯具时,每一层的松铺厚度不宜大于15cm。
3、压实时,结构物的两侧应同时、对称均匀分层填筑压实。
养护检查
(1)养护:
表面修整完后要进行养护,养护时间要保证,防止水分蒸发产生龟裂。
养护方式采用黒芯棉布覆盖,每天洒水2—3次,保湿养护7天。
达到设计强度80%以上时,方允许开放交通。
但车辆荷载不得超过设
计荷载,达设计强度40%时可以行人。
水泥稳定层质量验收评定:
(三)事后过程监理控制要点与方法:
1、发生事故,施工单位要立即按规定填写质安问题报告单向监理工程
师报告,待监理会同业主、设计单位对事故进行分析审核批准施工单位处理意见后,通知施工单位执行。
2、督促施工单位严格按业主、市档案管理部门的资料整理归档要求,及时对工程资料进行整理归档。
3、监理人员严格按监理工作要求进行监理工作,对工程资料要及时签认、归档整理。
