《施工平面布置图》课件
- 格式:ppt
- 大小:4.65 MB
- 文档页数:6


1
施工平面布置图
临时设施一览表
工程名称:庄河市热水河下游综合治理土石方工程
序号 设施名称 占地面积 建筑面积 建设标准 使用时间
1 办公用房 55m2 50m2 轻钢房 施工期间
2 宿 舍 335 m2 330 m2 轻钢房 施工期间
3 食 堂 35 m2 30 m2 砖房 施工期间
4 娱乐室 30 m2 25 m2 轻钢房 施工期间 食堂
30㎡ 机械班宿舍
300㎡ 管理宿舍
30㎡ 开水点
10㎡
监 理 办 公 室
20㎡ 门 岗
10㎡
娱
乐
室
25㎡ 宣传栏
10㎡
机械设备停放点
项 目 部 办
公 室30㎡ 仓
库
75㎡
厕所
10㎡ 加工车间
75㎡ 消防
10㎡
淋浴
15㎡
2 5 厕 所 15 m2 10 m2 简易房 施工期间
6 淋浴室 20 m2 15 m2 轻钢房 施工期间
7 仓 库 80 m2 75 m2 轻钢房 施工期间
8 加工车间 80 m2 75 m2 开敞棚房 施工期间
9 门 岗 15 m2 10 m2 轻钢房 施工期间
10 消防设施 15 m2 10 m2 简易房 施工期间
11 宣传栏 15 m2 10 m2 支架 施工期间
12 开水点 15 m2 10 m2 简易房 施工期间
14 大门 4m 4m 铁门 施工期间
合计 714 654
3 施 工 进 度 计 划 横 道 计 划 图
年 月
主要工程项目 2010年 2011年
7月 8月 9月 10月 11月 12月 1月 2月 3月 4月 5月
1-15 16-31 1-15 16-31 1-15 16-30 1-15 16-31 1-15 16-30 1-15 16-31 1-15 16-31 1-15 16-28 1-15 16-31 1-15 16-30 1
准备工作及临建设施
一
场平工程施工平面布置图

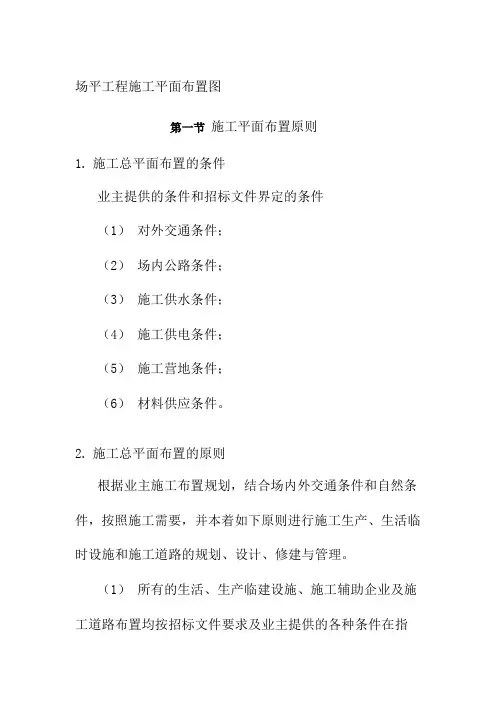

第一节 施工平面布置原则
1. 施工总平面布置的条件
业主提供的条件和招标文件界定的条件
(1) 对外交通条件;
(2) 场内公路条件;
(3) 施工供水条件;
(4) 施工供电条件;
(5) 施工营地条件;
(6) 材料供应条件。
2. 施工总平面布置的原则
根据业主施工布置规划,结合场内外交通条件和自然条件,按照施工需要,并本着如下原则进行施工生产、生活临时设施和施工道路的规划、设计、修建与管理。
(1) 所有的生活、生产临建设施、施工辅助企业及施工道路布置均按招标文件要求及业主提供的各种条件在指定的施工场地进行规划布置。
(2) 临建设施的规模和容量做到既能充分发挥施工工厂设施的生产能力,又能在满足施工总进度和施工强度的要求的前提下节约用地,作到结构合理,布司整齐美观、经济可行。
(3) 生产设施布置要避免对场平工程和其它标段施工造成干扰和影响,同时充分考虑到施工程序和场地的使用时限,尽量减少现场临时设施的迁移次数。
(4) 按国家有关规定和招标文件的要求,所有的生活、生产等设施布置要充分考虑环境保护要求以及生活、生产区的卫生、消防安全等方面的要求。
(5) 统筹最优原则,即在各单元均满足要求前提下,用系统分析方法求得最经济的布置方案原则。
(6) 各施工场地及生活营地均按有关要求配置足够可靠的环保设施及消防设施,避免施工对公众利益的损害,并考虑为他人提供方便。 3. 办公及生活设施场地规划
施工根据本工程施工进度计划的安排及满足各工种的施工需要。
办公及生活营地布置于业主规划的场地区内,主要布置内容:
(1) 职工宿舍、食堂、锅炉房、供暖锅炉、办公室、会议室等生活办公设施。等。
(2) 厕所、浴室卫生设施。
(3) 急救站、医务室、药房等医疗设施。
(4) 治安保卫、消防车间和文化体育设施。
4. 施工生产辅助设施
为满足工程施工需要,拟在业主规划的场地内布置机械修理保养及停放场、汽车停放场、现场作业队辅助仓库、中心仓库、试验室等施工生产辅助设施。

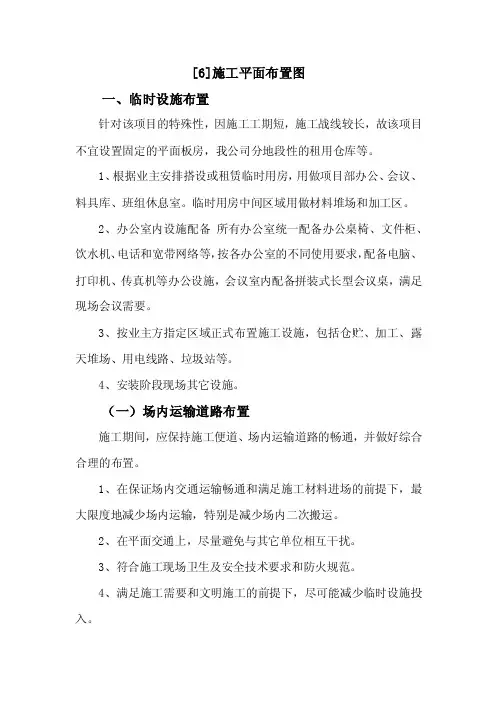

[6]施工平面布置图
一、临时设施布置
针对该项目的特殊性,因施工工期短,施工战线较长,故该项目
不宜设置固定的平面板房,我公司分地段性的租用仓库等。 1、根据业主安排搭设或租赁临时用房,用做项目部办公、会议、
料具库、班组休息室。临时用房中间区域用做材料堆场和加工区。
2、办公室内设施配备 所有办公室统一配备办公桌椅、文件柜、饮水机、电话和宽带网络等,按各办公室的不同使用要求,配备电脑、
打印机、传真机等办公设施,会议室内配备拼装式长型会议桌,满足现场会议需要。
3、按业主方指定区域正式布置施工设施,包括仓贮、加工、露
天堆场、用电线路、垃圾站等。 4、安装阶段现场其它设施。 (一)场内运输道路布置
施工期间,应保持施工便道、场内运输道路的畅通,并做好综合
合理的布置。
1、在保证场内交通运输畅通和满足施工材料进场的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。
2、在平面交通上,尽量避免与其它单位相互干扰。 3、符合施工现场卫生及安全技术要求和防火规范。
4、满足施工需要和文明施工的前提下,尽可能减少临时设施投
入。 5、施工用地,施工用地将根据业主的安排和要求,进行施工现
场临时用地的组织,保证不影响施工工期及周边的环境。 (二)生活用、办公用房等临设的布置
临时设施的布置包括生产设施、办公设施、生活设施及其他配套设施的布置。结合施工现场具体情况,统筹安排,合理布置,最大限
度的满足施工需要。 1、办公区
采用活动板房双层结构,工地设置项目部办公室、甲方、监理办
公室及会议室等。 2、室内仓库区
仓库采用活动板房;存放贵重材料、小宗材料及有防火、防爆要
求的材料等;仓库位置设置应遵守防火、防爆安全距离的要求。 3、生活用房
限于场地条件,决定自行在场外解决。 4、施工用水、用电的布置
(1)临时用水管道自行联系好接驳点接入施工范围内,根据施
工现场需要布置,并由支管接至各用水点,装上水阀。 (2)临时用电线路自行联系好接驳点接入施工范围内配电房内,
施工平面布置图
综合楼
门卫 仓库 水泥库 钢筋棚 模板棚
切砖 中砂 石子 水池
拟新建办公楼3F
厕所 宿舍 值班室 宿舍 宿舍 娱乐室 宿舍 宿舍 宿舍
餐厅 临
时
墙
砌块
宿舍 宿舍 临时围墙
搅拌机 北
塔吊 配电箱
水
电 大门 附表:施工平面布置图 施工平面布置图
综合楼
门卫 仓库 水泥库 钢筋棚 模板棚
切砖 中砂 石子 水池
拟新建办公楼3F
厕所 宿舍 值班室 宿舍 宿舍 娱乐室 宿舍 宿舍 宿舍 大门
餐厅 临
时
墙
砌块
宿舍 宿舍 临时围墙
搅拌机 北
砌块 砌块 塔吊 配电箱
水
电 附表:施工平面布置图 施工平面布置图
原办公楼 门卫 仓库 水泥库 钢筋棚 模板棚
砌块 水池 搅拌机 石子
楼
走
道 厕所
宿舍 值班室 伙房 宿舍 娱乐室 塔吊
中砂
原教学楼 宿舍 宿舍 宿舍 大门 安全通道
安
全
通
道 临时围墙
临时围墙 临时围墙 砌块 道路 道路
2F 砌块 砌块 砌块 砌块 北
水
电 配电箱
砌块
拟新建综合楼 附表:施工平面布置图 施工平面布置图
办公楼 门卫 仓库 水泥库 钢筋棚 模板棚
砌块 水池 搅拌机 石子
楼
走
道 厕所
宿舍 值班室 伙房 宿舍 娱乐室 中砂
教学楼 宿舍 宿舍 宿舍 大门 安全通道
安
全
通
道 临时围墙
临时围墙 临时围墙 砌块 路 路
砌块 砌块 砌块 砌块 砌块 北
配电箱
水 电 塔吊
拟新建综合楼2F 附表:施工平面布置图 施工总平面图
拟新建教学楼2F 宿舍 宿舍 仓库 伙房 门卫 值班室 卫生室 办公室 娱乐室 厕所
中砂 石子 搅拌机 水池 配电箱
模板棚 钢筋棚 北
水
电
塔吊 大门
水泥库
砌块 砌块 砌块 砌块 砌块 附表:施工平面布置图 上 中 下 300
12年03月
1 0 2 3 4 5 6 7 8 10 11 12
13 14
15 16 17
18 19
20 21 22
