楼梯间施工方案
- 格式:docx
- 大小:16.58 KB
- 文档页数:4
1 / 4 __来源网络整理,仅作为学习参考 楼梯间施工方案
楼梯间装修施工方案
一、工程概况:

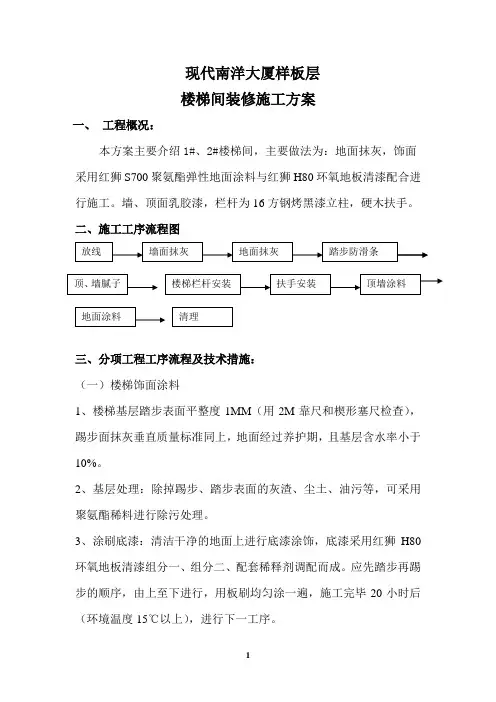

本方案主要介绍1#、2#楼梯间,主要做法为:地面抹灰,饰面采用红狮s700聚氨酯弹性地面涂料与红狮h80环氧地板清漆配合进行施工。墙、顶面乳胶漆,栏杆为16方钢烤黑漆立柱,硬木扶手。二、施工工序流程图
三、分项工程工序流程及技术措施:(一)楼梯饰面涂料
1、楼梯基层踏步表面平整度1mm(用2m靠尺和楔形塞尺检查),踢步面抹灰垂直质量标准同上,地面经过养护期,且基层含水率小于10%。
2、基层处理:除掉踢步、踏步表面的灰渣、尘土、油污等,可采用聚氨酯稀料进行除污处理。
3、涂刷底漆:清洁干净的地面上进行底漆涂饰,底漆采用红狮2 / 4 __来源网络整理,仅作为学习参考 h80环氧地板清漆组分一、组分二、配套稀释剂调配而成。应先踏步再踢步的顺序,由上至下进行,用板刷均匀涂一遍,施工完毕20小时后(环境温度15℃以上),进行下一工序。
底漆配比(重量比):
h80环氧地板清漆(组分一)1h80环氧地板清漆(组分二)1x-77环氧地板漆稀释剂0.8
4、刮腻子:将已调配好的清漆内加入等重量的细石英砂,搅拌均匀后,用刮板刮涂于踢踏步坑凹不平处,施工顺序同上。养护20小时后(环境温度15℃以上),用0#砂纸打磨光滑,并把粉尘清理干净。腻子配比(重量比):
h80环氧地板清漆(组分一)1h80环氧地板清漆(组分二)1细石英砂2
5、刮涂弹性地面涂层:根据设计要求的颜色调配好s700聚氨酯弹性地面涂料,采用刮涂的方法,施工三遍,每一刮层厚度控制0.3mm,每一遍需干燥24小时(环境温度15℃以上),方可进行下3 / 4 __来源网络整理,仅作为学习参考 一道涂料施工。
地面涂层配合比(重量比):
色漆组分一:组分二:组分三=100:100:35
6、罩光涂饰:用调配好聚氨酯弹性地面清漆涂刷2道进行罩光,每道膜厚度约为0.1mm,每道施工间隔24小时(环境温度15℃以上)。清漆组分一:组分二:组分三=50:100:35(二)楼梯栏杆扶手安装1、
(三)墙顶涂料(详见涂料施工方案)四、质量验评标准
北京市《高级建筑装饰工程质量检验评定标准》优良等级(一)基本项目
1、栏杆扶手表面质量应符合以下规定:
木制扶手表面光滑平直,拐角方正,槽深一致,颜色一致,木纹接近,线条清楼梯间施工方案晰美观,转角圆滑,弧度符合图纸,接头平整、严密。(二)允许偏差项目1、栏杆扶手
2、涂料 4 / 4 __来源网络整理,仅作为学习参考 五、安全注意事项及文明施工
3.4.1使用架子、人字梯,按安全规范进行绑扎。且底部做好防滑装置。
3.4.2使用照明用36v低压,电源线挂起≥2m。3.4.3使用工具随用随收,放在随身携带的工具袋内。
3.3.4施工现场,工完场清,需要养护及保护的工序,及时作好成品保护或临时封闭工作。
