试车方案
- 格式:doc
- 大小:28.50 KB
- 文档页数:8
化工工程单机试车方案一、试车目标本次化工工程单机试车的目标是验证设备的运行性能、参数和技术指标,检测其各项功能和安全保护措施等,确保设备运行稳定可靠,并为后续的生产运行做好准备。
二、试车准备1. 开展单机试车前需要对整个设备进行全面检查,确保各部件完好无损,各连接接头紧固,电路连接正确,电气元件齐全,无短路和漏电现象。
2. 进行设备与系统的连接和调试,对各传感器、控制阀、执行元件等进行调试和校准,确保其准确可靠。
3. 对试车地点进行防火、通风、排水等安全检查,排除安全隐患,确保试车安全进行。
三、试车步骤1. 电气系统调试(1)对设备的电气系统进行检查和调试,保证所有电气设备的工作正常。
(2)检查所有电气元件的连接是否正常,接地是否良好,消防、救援等设施是否齐全有效。
(3)对系统的电气控制柜进行调试,确认各电气元件的连接正确,不良接触和短路现象。
2. 机械设备调试(1)对设备的传动系统进行检查和调试,确认传动系统各轴承、齿轮、主机等各部件正常工作。
(2)对设备的润滑系统进行检查和调试,确认各润滑点润滑正常,无泄漏现象。
(3)对设备的加热和冷却系统进行检查和调试,确认系统正常工作,温度稳定。
3. 控制系统调试(1)对设备的控制系统进行检查和调试,确认系统的控制逻辑正确,各控制阀、执行元件工作正常。
(2)对系统的测量和监控设备进行调试,确认各传感器、变送器等工作正常,数据准确可靠。
4. 安全保护系统调试(1)对设备的安全保护系统进行检查和调试,确认系统的保护逻辑正确,各安全阀、报警器、自动停车装置等工作正常。
(2)对系统的人机界面进行检查和调试,确保操作界面清晰易懂,各功能按钮正常工作。
5. 设备运行试验在完成上述步骤后,进行设备的运行试验,观察设备各部件的工作状况,测量各参数指标,验证设备的运行性能和技术指标。
6. 整理试车数据在试车过程中,需要对设备的各项参数和运行指标进行记录和整理,包括电气、机械、控制等方面的数据,并对试车过程中出现的问题及时进行分析和处理。
试车计划方案以下是 8 条关于试车计划方案:1. 咱来说说这个试车计划方案哈,就像你要开启一段刺激的冒险!比如说,你准备去试驾一辆超酷的跑车,那你不得先规划好路线呀?要去高速上感受风驰电掣,还是在山路上体验弯道的激情?这可太重要啦!咱得根据车的特点来,不是吗?2. 嘿,想想看,试车不就跟一场战斗一样嘛!你得有策略。
比如先别急着猛踩油门,要慢慢熟悉车的脾气。
就像你跟新朋友打交道,总得先了解一下吧。
你说是不是?要是一上去就乱开,那可不行!3. 哎呀呀,试车计划方案可不能随便搞搞哦!好比你去相亲,得精心准备呀。
啥时候出发,选择啥样的路况,这都是有讲究的嘛!要是不认真对待,那咋能试出好车来呢,对吧?4. 嘿,你看这试车计划方案啊,其实就像一场游戏的攻略。
你得知道每个关卡该咋过。
比如在市区要注意行人,在郊区可以撒撒欢。
这多有意思呀,难道不是吗?5. 哇塞,试车计划方案可是决定你这次试车体验的关键呢!就好像你要去吃一顿大餐,得想好先吃啥后吃啥。
要是计划不好,那可就浪费了这顿美食啦。
你想想是不是这个道理?6. 哎呀,咱讨论讨论这试车计划方案呀,可不亚于制定作战计划呢!你要考虑各种因素,就像将军布局一样。
啥天气呀,路况呀,自己的心情呀,都得考虑进去,不然咋能有完美的试车之旅呢,你说呢?7. 嘿哟,试车计划方案可不能小瞧哦!这就像走迷宫,得找对路。
你要规划好在哪停留观察,在哪加速冲刺。
可别瞎转悠呀,那不是浪费时间嘛,对吧?8. 哇,想想试车计划方案,那真的是超级重要呀!就跟画画一样,得先构图。
你要明确自己试驾的目的,是追求速度还是舒适度。
不然稀里糊涂地去试车,能有啥收获呀,你想想是不是这个理儿。
结论:总之,试车计划方案一定要好好制定,才能有棒的试车体验呀!。
试车方案的基本内容试车方案的基本内容引言:试车是在新产品研发、改进产品或设备性能等方面的必要环节。
试车方案的制定对于确保产品质量、提高生产效率以及保障工人安全至关重要。
本文将从六个方面详细阐述试车方案的基本内容,包括试车前的准备工作、试车计划的制定、试车设备的选择和准备、试车参数的设定、试车数据的收集和分析以及试车结束后的总结和改进措施。
一、试车前的准备工作试车前的准备工作是确保试车顺利进行的基础。
首先,需要明确试车目的和要求,明确试车的阶段和内容,明确试车的时间安排和人员分工。
其次,要进行设备和试验环境的检查与确认,确保设备和环境符合试车要求。
还需要进行试车人员的培训,确保试车人员具备必要的技能和知识。
最后,要准备试车所需的材料和工具,包括试车记录表、试车仪器和工装等。
二、试车计划的制定试车计划是试车方案的核心,包括试车的详细步骤、试车的时间安排、试车的人员分工以及试车的风险评估等。
试车计划需要根据产品的特点和试车目的合理安排试车的步骤和顺序,确保试车的全面性和有效性。
试车计划还需要充分考虑试车所需的时间和资源,合理安排试车的时间和人力。
同时,试车计划还需要对试车过程中可能出现的风险进行评估和控制,确保试车过程的安全性和可控性。
三、试车设备的选择和准备试车设备是试车的重要保障,需要根据试车目的和要求选择合适的试车设备。
在选择试车设备时,需要考虑设备的可靠性、精度、适用性以及维护保养的便利性等因素。
同时,还需要对试车设备进行检查和校准,确保设备的正常运行和准确性。
对于需要特殊设备的试车,还需要提前做好设备的定制和调试工作,确保设备能够完全满足试车要求。
四、试车参数的设定试车参数是试车的重要指标,需要根据试车目的和要求进行设定。
试车参数包括试车的温度、压力、速度、负载等重要参数。
在设定试车参数时,需要考虑产品的设计要求、工艺要求以及试车的安全性和可行性。
同时,还需要对试车参数进行适当的调整和优化,确保试车参数的合理性和准确性。
工程试车方案一、概述工程试车是指在完成设备、工程建筑及相关设施安装并通过试验之后,进行整套设备的综合调试和验证,从而确保整个工程系统的安全可靠运行。
试车是工程实际交付投运启用前的最后一个重要环节,试车阶段的成功与否,直接关系到整个工程的质量和安全。
本方案适用于各类工程的试车工作,以保障整套设备在工程交付使用前能够正常、安全地运行起来。
二、试车准备1. 组织形成试车团队,明确试车工作范围,保障试车人员具备相关资质;2. 完成工程设备、系统、管线的安装、调试和预试验,确保设备的安全性和可靠性;3. 制定试车方案和试车操作规程,明确试车的各项任务、时间节点和工作内容;4. 确定试车人员,确保试车人员具备相关技能和耐心,熟悉设备工作原理和技术要求;5. 保障试车所需的物资、工具和设备齐全,提前做好试车现场的准备工作。
三、试车流程1. 试车前检查准备- 试车前要认真做好各项检查准备工作,包括设备状态检查、管道阀门检查、电气、仪表系统检查等;- 确保试车现场清洁、安全,并设置标识和围栏,防止事故发生;- 对试车所需要的工具、设备进行检查,确保试车所需的材料和工具齐全。
2. 系统设备安全试车- 首先进行设备的冷态试车,检查设备的各项工况参数是否正常;- 对设备进行手动操作试车,保障设备各项功能是否正常;- 对设备进行骤流试车,观察设备运行是否稳定,无异常声音、异味和振动。
3. 系统设备性能试车- 对各类设备进行性能试车,检验设备的参数和性能是否符合设计要求;- 检查设备的运行过程中是否有泄露、振动、噪音及其他异常情况;- 对设备运行中的能耗、效率、温升等进行实时监测,确保设备在规定的工作条件下可以正常工作。
4. 系统设备联合试车- 对不同设备进行联合试车,查看设备之间的协同工作是否正常,是否有互相干扰的情况;- 对设备之间的逻辑控制和联锁等进行测试,确保各种控制逻辑的准确性和可靠性。
5. 系统设备整体试车- 进行整套设备的干式试车和湿式试车,对系统进行漏水、漏气、漏油、漏电等全面检查;- 对整套设备进行负载试车,对设备的安全性和稳定性进行检验。
钢厂试车方案一、背景介绍钢厂是钢铁产业的核心环节,试车则是钢厂生产线上不可或缺的重要环节之一。
试车阶段是确保钢厂设备正常运行、产品质量达标的关键环节,也是落实安全生产、环境保护、节能降耗等目标的重要保障。
本文将就钢厂试车方案进行详细介绍。
二、试车前准备1. 设备检查在试车之前,首先需要对钢厂设备进行全面检查。
包括但不限于炉炼设备、连铸设备、轧机设备等。
确保各项设备无故障、无漏气、无渗漏等情况发生。
2. 设备调试对于新安装的设备或者已停机的设备,需要进行逐一调试。
包括设备的启动、运行、停止等操作。
同时,检查设备的传动系统、润滑系统、冷却系统等功能是否正常。
3. 清洁工作试车前需要对设备进行彻底的清洁工作,确保设备表面无尘垢、无杂物等污染物。
特别是对于炉炼设备等高温设备,要保证设备内部的清洁程度,防止杂质对钢水质量造成不良影响。
三、试车流程1. 炉前准备试车之前,需要对炉前工作进行准备。
包括清理炉前区域、准备燃料、检查炉前工序流程等。
同时,确保炉前操作人员熟悉操作程序、配备必要的防护装备。
2. 炉内操作试车时需要按照试车方案进行炉内操作。
包括点火、预热、喂料、控温等各个环节。
同时,监测炉内的温度、压力、流速等参数,确保炉炼过程稳定安全。
3. 连铸操作在试车过程中,需要对连铸设备进行操作。
确保连铸过程顺利进行,产品质量达标。
同时,注意连铸设备的保养和维护,防止设备出现故障。
4. 轧机操作试车后的下一步是轧机操作。
轧机操作过程中,需要对轧机设备进行调试,确保轧制过程稳定、产品质量良好。
同时,注意轧机设备的安全使用,防止操作过程中发生意外。
四、试车后工作1. 数据分析试车之后,需要对试车过程中产生的数据进行分析。
包括温度、压力、流速等数据。
根据数据分析的结果,评估试车过程中的运行状况,找出存在的问题和隐患。
2. 整理报告对试车过程中的数据分析结果进行整理,编制试车报告。
报告中需要详细描述试车过程中的操作步骤、数据结果、存在的问题及解决方案等内容。
试车方案的基本内容包括试车方案的基本内容包括:目标和目的、试车方案的制定流程、试车前的准备工作、试车过程的安排、试车结果的分析和总结、试车方案的改进和优化。
一、目标和目的试车方案的第一个标题是目标和目的。
试车的目标是什么,试车的目的是什么,需要在试车方案中明确规定。
试车的目标可能是验证产品的性能指标,比如加速度、最大速度、制动距离等;试车的目的可能是评估产品的可靠性,发现潜在问题并加以解决。
在明确目标和目的的基础上,制定试车方案的具体内容。
二、试车方案的制定流程试车方案的制定流程是指试车方案的编制和审批过程。
试车方案的编制通常由试车工程师负责,他们需要对产品进行全面了解,并结合试车目标和目的,确定试车方案的具体内容和实施步骤。
编制完成后,试车方案需要经过相关部门和领导的审批,确保试车方案的科学性和可行性。
试车方案的制定流程还包括试车资源的调配和试车人员的培训。
试车资源包括试车场地、试车设备、试车工具等,需要提前确定并准备好。
试车人员需要具备相关的技术知识和操作技能,需要进行培训和考核,确保试车过程的安全和有效。
三、试车前的准备工作试车前的准备工作是指在试车之前需要进行的各项准备。
试车前的准备工作包括试车设备和工具的检查和维护,试车场地的清理和整备,试车人员的健康和安全教育等。
试车设备和工具的检查和维护是确保试车过程的关键,需要检查设备和工具的工作状态和性能,及时修理和更换。
试车场地的清理和整备是为了提供良好的试车环境,确保试车过程的安全和顺利。
四、试车过程的安排试车过程的安排是指试车方案中试车过程的详细安排。
试车过程的安排需要根据试车目标和目的,合理确定试车的时间、地点、方式和内容。
试车过程中可能涉及到不同的试车环节,比如加速试验、制动试验、悬挂试验等,需要根据试车目标和目的,确定试车环节的具体内容和要求。
试车过程的安排还需要考虑试车过程中可能出现的问题和风险,并制定相应的应急措施和安全预案。
试车过程中需要做好试车数据的记录和保存,以便后续的分析和总结。
单机试车方案一、任务背景为了确保设备的安全运行和正常使用,需要进行单机试车。
单机试车是指在设备安装完成后,在未与其他设备连接的状态下进行的试运行和调试工作。
本文将详细介绍单机试车方案的制定和实施。
二、试车目的1. 验证设备的基本功能是否正常;2. 检查设备的各项指标是否符合要求;3. 发现和解决设备运行中的问题;4. 为设备的正式投入使用做好准备。
三、试车内容1. 设备安装确认:检查设备的安装位置、固定情况以及与周围设备的连接情况;2. 电气系统检查:检查设备的电源接线、开关状态、保护装置的设置等;3. 机械系统检查:检查设备的传动装置、轴承、密封件等是否正常;4. 控制系统检查:检查设备的控制面板、仪表、传感器等是否正常;5. 运行测试:按照设备操作手册的要求,进行设备的启动、运行和停机测试;6. 故障摹拟:摹拟设备运行中的故障情况,测试设备的故障处理能力;7. 安全检查:检查设备的安全保护装置、紧急停机装置等是否正常;8. 数据记录:记录试车过程中的关键数据,包括设备运行状态、温度、压力等;9. 试车报告:根据试车结果,编写试车报告,包括试车过程、问题记录、解决方案等。
四、试车步骤1. 准备工作:确定试车时间、人员和设备,准备试车所需的工具和材料;2. 设备检查:按照试车内容,逐项检查设备的安装和各系统的运行状态;3. 试车准备:确认设备的运行参数和操作要求,对设备进行必要的调整和设置;4. 试车操作:按照试车内容和操作手册的要求,逐步启动设备,进行运行和停机测试;5. 故障处理:在试车过程中,如发现故障或者异常情况,及时采取措施进行处理;6. 数据记录:在试车过程中,记录关键数据和异常情况,以备后续分析和处理;7. 试车总结:根据试车结果,总结试车过程中的问题和解决方案,提出改进意见;8. 试车报告:根据试车总结,编写试车报告,详细记录试车过程和结果。
五、试车注意事项1. 严格按照试车方案进行操作,不得随意修改或者省略试车步骤;2. 在试车过程中,注意设备的运行状态和安全保护装置的正常工作;3. 如发现异常情况或者故障,及时停机处理,确保人员和设备的安全;4. 试车过程中,应保持良好的沟通和协作,及时汇报和解决问题;5. 试车结束后,及时清理试车现场,归档试车记录和报告。
工程车专业试车方案一、试车背景工程车是一种专门用于工程施工、土建建设、道路施工等工地作业的车辆。
它们通常具有较强的承载能力、良好的通过能力和较高的适应能力,能够在恶劣的环境下进行作业。
为了确保工程车的安全和可靠性,在其生产过程中需要进行一系列的试车,以验证其性能和质量。
二、试车目的1. 验证工程车的基本性能和安全性能,包括动力性能、转向性能、制动性能、通过能力等。
2. 检测工程车在各种道路条件下的行驶性能和稳定性能,包括平路、上坡、下坡、湿滑路面等。
3. 验证工程车的各个系统和部件的工作情况,包括发动机、传动系统、制动系统、转向系统、悬挂系统等。
三、试车方案1. 试车前的准备工作(1)确认试车车辆的型号、配置和技术参数。
(2)检查试车车辆的整备情况,包括车辆外观、内饰、动力系统、传动系统、悬挂系统、制动系统等。
(3)检查试车路线和试车条件,包括试车路线的选择、试车道路的情况、试车天气的情况等。
2. 动力性能试验(1)试车车辆的动力性能试验包括加速性能试验和爬坡性能试验。
(2)加速性能试验要求在平整的道路上进行,要求试车车辆在不同速度下的加速性能。
(3)爬坡性能试验要求在不同坡度的上坡路段上进行,测试试车车辆在爬坡过程中的动力输出和稳定性。
3. 制动性能试验(1)试车车辆的制动性能试验要求在平整道路上进行,测试试车车辆的制动距离和制动平稳性。
(2)试车车辆的制动性能试验还要求在不同路况下进行,包括湿滑路面、崎岖路面等。
4. 转向性能试验(1)试车车辆的转向性能试验要求在不同路况下进行,包括平路、上坡、下坡等。
(2)测试试车车辆在转向过程中的稳定性和可控性。
5. 通过能力试验(1)试车车辆的通过能力试验要求在不同路况下进行,包括不同坡度的上坡、下坡、不同路面的行驶等。
(2)测试试车车辆在通过各种障碍物和路面条件下的通过能力和稳定性。
6. 系统和部件试验(1)试车车辆的各系统和部件要进行独立的试验,包括发动机性能测试、传动系统状态测试、制动系统状态测试、悬挂系统状态测试等。
试车方案模板引言:试车方案是在产品研发过程中必不可少的环节。
通过试车,可以验证产品的性能和可靠性,发现并解决潜在的问题,提高产品的质量和用户体验。
本文将介绍一种常见的试车方案模板,以供参考和借鉴。
一、试车目标:1.1 确定试车的主要目标和要求。
例如,验证产品的功能是否正常、测试产品在各种环境下的适应性、检测产品的耐久性等。
二、试车准备:2.1 确定试车时间和地点,提前做好相关安排和预防措施。
例如,选择适当的天气和环境条件,确保试车过程的安全性和有效性。
2.2 准备试车所需的设备和工具。
例如,选取适当的测量仪器、传感器和数据记录设备,以便对产品进行全面的监测和评估。
2.3 对试车人员进行培训和指导,确保他们了解试车目标、流程和注意事项。
同时,指定试车的责任人,确保试车过程的协调和管理。
三、试车流程:3.1 确定试车的具体步骤和顺序。
例如,按照产品规格书和测试要求,逐步进行各项测试和评估。
可以分为初期试车、功能测试、性能测试、可靠性测试等不同阶段。
3.2 针对每个测试项目,明确测试方法和标准。
例如,确定测试的时间和频率、测试的负荷和环境条件等要素,以确保测试结果的准确性和可靠性。
3.3 在试车过程中充分记录和收集数据。
例如,记录测试的日期和时间、测试的环境条件和操作步骤,及时记录测试结果和异常情况,并进行必要的归档和备份。
四、试车结果分析:4.1 对试车结果进行系统的分析和评估。
例如,对每个测试项目的结果进行统计和比较,识别问题和改进的方向。
4.2 对异常情况和问题进行深入的分析和研究。
例如,追踪异常情况的出现时间和原因,找出问题的根源并提出解决方案。
4.3 根据试车结果,对产品进行评价和调整。
例如,根据测试结果对产品进行改进、优化或修改,并及时更新产品的设计和规格。
五、试车总结和报告:5.1 对试车过程进行总结和归纳。
例如,总结试车的优点和不足、发现的问题和解决方案,为后续的产品改进和研发提供经验和教训。

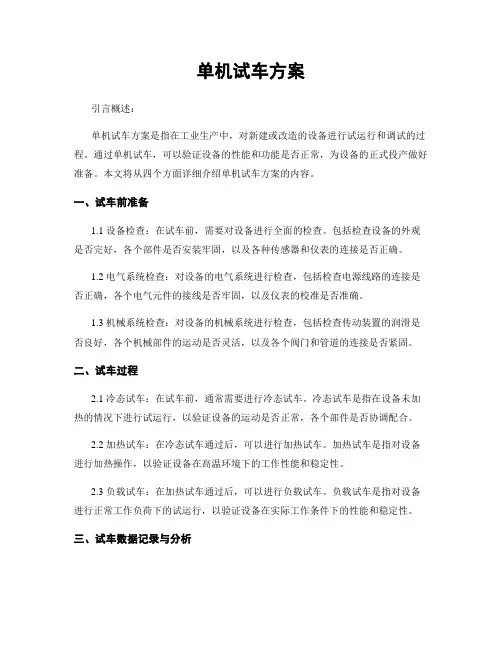

单机试车方案引言概述:单机试车方案是指在工业生产中,对新建或改造的设备进行试运行和调试的过程。
通过单机试车,可以验证设备的性能和功能是否正常,为设备的正式投产做好准备。
本文将从四个方面详细介绍单机试车方案的内容。
一、试车前准备1.1 设备检查:在试车前,需要对设备进行全面的检查。
包括检查设备的外观是否完好,各个部件是否安装牢固,以及各种传感器和仪表的连接是否正确。
1.2 电气系统检查:对设备的电气系统进行检查,包括检查电源线路的连接是否正确,各个电气元件的接线是否牢固,以及仪表的校准是否准确。
1.3 机械系统检查:对设备的机械系统进行检查,包括检查传动装置的润滑是否良好,各个机械部件的运动是否灵活,以及各个阀门和管道的连接是否紧固。
二、试车过程2.1 冷态试车:在试车前,通常需要进行冷态试车。
冷态试车是指在设备未加热的情况下进行试运行,以验证设备的运动是否正常,各个部件是否协调配合。
2.2 加热试车:在冷态试车通过后,可以进行加热试车。
加热试车是指对设备进行加热操作,以验证设备在高温环境下的工作性能和稳定性。
2.3 负载试车:在加热试车通过后,可以进行负载试车。
负载试车是指对设备进行正常工作负荷下的试运行,以验证设备在实际工作条件下的性能和稳定性。
三、试车数据记录与分析3.1 数据记录:在试车过程中,需要对各个参数和指标进行记录。
包括设备的运行时间、温度、压力等数据,以及设备的故障和异常情况。
3.2 数据分析:对试车过程中记录的数据进行分析,可以了解设备的运行情况和存在的问题。
通过数据分析,可以及时发现并解决设备的故障和异常情况。
3.3 问题解决:根据数据分析的结果,对设备存在的问题进行解决。
可以通过调整设备的参数和操作方式,或者更换设备的部件和元件,来解决设备的故障和异常情况。
四、试车后总结与改进4.1 总结经验:在试车结束后,需要对试车过程进行总结。
包括对试车方案的评估,对设备的性能和功能的评价,以及对试车过程中存在的问题和解决方法的总结。
试车实施方案一、背景介绍汽车试车是汽车制造商在汽车生产完成后进行的一项重要工作,通过试车可以检验汽车的各项性能指标,确保汽车的质量和安全性。
本文将就试车实施方案进行详细介绍,以期为汽车制造商提供参考。
二、试车前准备工作1. 确定试车目的:在进行试车前,首先需要明确试车的目的,是为了检验汽车的性能指标,还是为了发现潜在问题并进行修复。
只有明确了试车的目的,才能有针对性地进行试车工作。
2. 准备试车设备:在进行试车前,需要准备好相应的试车设备,包括测速仪、测温仪、排放检测设备等,确保试车过程中能够准确地获取汽车的各项数据。
3. 制定试车计划:在准备工作完成后,需要制定详细的试车计划,包括试车的时间安排、试车路线、试车人员等,确保试车工作能够有条不紊地进行。
三、试车实施步骤1. 检查汽车准备情况:在进行试车前,需要对汽车的各项准备情况进行检查,包括发动机、传动系统、制动系统、悬挂系统等,确保汽车处于良好的状态。
2. 进行静态试车:首先进行静态试车,包括发动机启动、怠速运转、各项仪表的检测等,确保汽车的基本功能正常。
3. 进行动态试车:在静态试车完成后,需要进行动态试车,包括在不同路况下进行加速、制动、转向等操作,检验汽车的操控性能和安全性能。
4. 检测汽车排放:在试车过程中,需要对汽车的排放进行检测,确保汽车的排放达到国家标准,保护环境。
5. 记录试车数据:在试车过程中,需要对汽车的各项数据进行记录,包括车速、转速、温度等,以便后续分析和评估。
四、试车后处理工作1. 分析试车数据:在试车完成后,需要对试车过程中获取的数据进行分析,发现问题并进行修复。
2. 完善试车报告:根据试车数据的分析结果,需要完善试车报告,包括试车过程中发现的问题、解决方案等,为汽车生产提供参考。
3. 完成试车记录:在试车结束后,需要完成详细的试车记录,包括试车的时间、路线、数据等,作为汽车生产的重要参考资料。
五、总结与展望汽车试车是汽车生产中不可或缺的一环,通过试车可以发现问题、改进设计,确保汽车的质量和安全性。
试车方案怎么写试车方案怎么写一、引言试车是指对新开发的设备、机器或车辆进行性能测试和故障排除的过程。
编写一份完整、详细的试车方案对于确保试车工作的顺利进行至关重要。
本文将从以下六个方面阐述如何编写一份高质量的试车方案。
二、试车目标和背景试车方案的第一个标题应该是试车目标和背景。
在这一部分,需要明确说明试车的目的是什么,为什么需要进行试车以及试车的背景信息。
例如,如果是对新开发的机器进行试车,试车目标可以是验证其性能是否符合设计要求,背景可以是该机器的研发背景和市场需求。
三、试车范围和条件试车方案的第二个标题应该是试车范围和条件。
在这一部分,需要明确规定试车的范围和条件。
试车范围指的是试车的具体内容和要求,试车条件指的是试车过程中需要满足的条件,如环境条件、人员要求等。
例如,如果是对新开发的车辆进行试车,试车范围可以包括对车辆的各项性能进行测试,试车条件可以包括在特定的道路条件下进行试车。
四、试车方案和流程试车方案的第三个标题应该是试车方案和流程。
在这一部分,需要详细描述试车的具体方案和流程。
试车方案包括试车的具体步骤、试车的时间安排、试车所需的设备和工具等。
试车流程描述了试车的整个过程,包括试车前的准备工作、试车中的操作步骤和试车后的数据处理和分析等。
五、试车安全和风险控制试车方案的第四个标题应该是试车安全和风险控制。
在这一部分,需要详细说明试车过程中的安全措施和风险控制措施。
试车安全包括试车人员的安全要求、试车设备的安全要求以及试车现场的安全要求等。
风险控制包括对试车可能出现的各种风险进行评估和控制,如设备故障、操作失误等。
六、试车数据采集和分析试车方案的第五个标题应该是试车数据采集和分析。
在这一部分,需要明确规定试车过程中需要采集的数据和采集方法,以及对试车数据进行分析的方法和工具。
试车数据的采集和分析是评估试车结果的重要手段,可以帮助判断试车的效果和发现潜在问题。
七、试车报告和总结试车方案的最后一个标题应该是试车报告和总结。
试车方案100例1. 前言试车是对新车辆进行测试和评估的重要环节。
为了确保新车的质量和性能符合标准和要求,制定合理有效的试车方案是至关重要的。
本文将介绍100个试车方案的例子,供参考和借鉴。
2. 常规试车方案a. 刹车性能测试1.在干燥平坦的道路上,以不同的速度进行制动测试,记录刹车距离和停车时间。
2.在不同行驶条件下,测试紧急制动的稳定性和效果。
b. 悬挂系统测试1.在不同路况下测试悬挂系统对车辆的稳定性和舒适性的影响。
2.在减速带上进行测试,评估悬挂系统的缓冲效果和减震能力。
c. 动力系统测试1.在不同转速和负载下测试发动机的输出功率和扭矩。
2.在高速行驶和长时间爬坡的条件下测试发动机的冷却性能。
d. 操控性能测试1.在曲线道路上测试车辆的操控稳定性和侧倾程度。
2.在高速下切换车道和进行紧急避障测试,评估车辆的操控响应速度和稳定性。
e. 安全性能测试1.进行碰撞测试,评估车辆在不同速度下的碰撞安全性能。
2.进行侧翻测试,评估车辆的侧翻稳定性和保护措施效果。
3. 特殊试车方案a. 高温环境下的试车1.在高温环境中对车辆进行长时间行驶测试,评估车辆在高温环境下的性能和可靠性。
2.对车辆的空调系统进行测试,确保其在高温环境下能够正常工作。
b. 低温环境下的试车1.在低温环境中对车辆进行冷启动测试,评估车辆在低温环境中的启动性能和动力输出。
2.在结冰路面上进行制动测试,评估车辆在低温环境下的刹车性能。
c. 高海拔环境下的试车1.在高海拔地区对车辆进行测试,评估车辆在稀薄空气中的动力输出和燃油消耗。
2.在高海拔地区进行制动测试,评估车辆在缺氧环境下的刹车性能。
d. 沙漠地区的试车1.在沙漠地区进行灰尘和沙尘环境下的测试,评估车辆的过滤系统和密封性能。
2.在沙漠地区的高温环境下进行长时间行驶测试,评估车辆在沙漠地区的可靠性和性能。
e. 高速驾驶测试1.在高速公路上进行长时间高速驾驶测试,评估车辆的稳定性和燃油消耗。
某工工程炼焦、备煤、筛储焦系统试车方案一、试车设备名称1、炉门修理站2套2、交换传动系统2套3、皮带机系统2个系统4、粉碎机2台5、振动筛2台二、试车准备工作机械、电气设备试运转(试车)是机械、电气设备安装和调试的最后一道工序,是对工艺设备设计、制造、安装的全面考核。
设备试车前必须确认安装工作全部完成方可进行。
1.为保证试车的顺利进行,及时解决试车中出现的各种问题,应由施工单位、建设单位和设备供货厂家设计单位及监理单位组成联合试车小组。
2. 配备必要的工具、材料、检测器具及安全防护用品。
3.专业技术人员现场指导,操作规程、安全措施及注意事项已经落实到每个作业人员。
4.认真研究和熟悉设备说明书及有关技术文件,了解设备的性能,掌握其操作程序和方法及安全操作技术。
5. 高、低压供配电设备已调试完毕,具备工作运行能力,各电机、电气单元调试完毕,送电及空载操作合格。
6.试车区域设立警告标示,禁止非试车人员出入试运行区域。
7. 检查调整检测装置(行程位置等),保护装置(限位开关等),联锁装置(冷却、润滑系统的联锁等),信号装置(声、光信号等)动作可靠性及动作速度。
三、试车方案及实施设备试运行是以施工单位为主,建设单位和供货厂家设计单位及监理单位参与,共同对系统设备、控制要求、联锁逻辑等进行统一检查确认的过程,目的是确认系统是否满足设计及工艺需要,是否符合工艺过程的控制要求及生产要求。
试运转的步骤是先空载、后负荷;先单机,后联动。
单体设备试运转是设备联动试运转的基础。
试运转必须谨慎小心,认真仔细,以确保设备及人身的安全。
为保证试运转的顺利进行,由机械、电气两专业相互配合,进行电气、机械设备的调整和试运转。
必须严格遵循下列原则:1、先手动、后电动。
先手动盘车,确认没有阻卡等现象,方可电动启动。
2、先点动、后连续。
首次启动,应先点动(即随开随停的方式);作数次实验,观察设备动作,确认无问题后方可连续运动。
3、先低速、后中高连续运转。
工程完工试车方案一、试车前的准备工作1.1 确认项目进度在进行试车前,首先要确认工程项目的进度是否已经达到可以进行试车的阶段。
要对工程完工的相关工作进行逐一检查,确保所有设备和材料都已到位,施工工序已经完成,安全设施和防护措施已经设置完备。
1.2 初步检查设备和工程在试车前,需要对设备和工程进行初步检查,确保设备运行正常,工程没有明显的质量问题和安全隐患。
同时,还需要对工程周围的环境进行检查,确保没有污染物和危险品。
1.3 通知相关人员试车前,需要通知相关的负责人员和工作人员,确保他们都已经做好了相关的准备工作。
同时,需要准备好相关的文档和记录表格,以便于及时记录试车过程中的数据和情况。
1.4 制定试车方案在试车前,需要制定详细的试车方案,包括试车的流程、安全措施、应急预案等内容。
试车方案需要根据实际情况进行调整和完善,确保能够保障试车的顺利进行。
二、试车过程2.1 基本流程根据工程的特点和试车的要求,制定详细的试车流程。
一般包括设备开启、逐步升温、试运行、调整、检查、停车等步骤。
确保试车过程有条不紊地进行。
2.2 安全措施在试车过程中,必须要严格遵守相关的安全措施,并加强安全宣传和教育。
确保所有的工作人员都已经了解安全规定和操作规程,并严格执行。
2.3 试车记录试车过程中需要做好详细的试车记录,包括试车前的准备工作、试车过程中的各项参数、设备的运行情况、试车结束后的总结等内容。
记录应该尽可能详细和准确,以便于后续分析和总结。
2.4 问题处理在试车过程中,可能会出现各种问题,如设备故障、操作不当、安全事故等。
需要及时处理,确保问题能够得到妥善解决,同时做好相关的记录和汇报。
三、试车结束后的工作3.1 设备检查和维护试车结束后,需要对设备进行详细的检查和维护,确保设备正常运行,及时发现和解决潜在的问题。
3.2 试车总结对试车过程进行总结,包括试车的结果、存在的问题、改进措施等内容。
并将总结结果反馈给相关部门和人员,以便于后续工作的开展。
单机试车方案引言概述:单机试车是指在产品开发的过程中,通过模拟真实环境进行测试和验证,以确保产品的性能和可靠性。
本文将详细介绍单机试车方案的五个部分,包括试车前准备、试车流程、试车数据分析、问题排查与修复、试车总结与改进。
一、试车前准备:1.1 设定试车目标:根据产品开发的要求和测试需求,明确试车目标,包括性能指标、功能验证等。
1.2 准备试车环境:搭建适合产品试车的环境,包括硬件设备、软件环境等。
1.3 制定试车计划:根据试车目标和时间安排,制定试车计划,明确试车的时间、人员和资源等。
二、试车流程:2.1 确定试车流程:根据产品的特点和试车目标,制定试车流程,包括试车准备、试车操作、数据记录等。
2.2 执行试车操作:按照试车流程进行试车操作,包括产品的启动、设置参数、运行测试用例等。
2.3 记录试车数据:在试车过程中,及时记录试车数据,包括产品的运行状态、性能指标等,以便后续的数据分析。
三、试车数据分析:3.1 数据整理与清洗:对试车过程中产生的数据进行整理和清洗,去除异常数据和噪声,确保数据的准确性。
3.2 数据分析与比对:对试车数据进行分析和比对,与试车目标和性能指标进行对比,评估产品的性能和可靠性。
3.3 问题识别与优化:根据数据分析的结果,识别出存在的问题,并提出相应的优化措施,以改善产品的性能和可靠性。
四、问题排查与修复:4.1 问题定位与分析:根据试车过程中出现的问题,进行问题定位和分析,找出问题的根本原因。
4.2 修复方案制定:针对问题的根本原因,制定相应的修复方案,包括软件调整、硬件更换等。
4.3 问题验证与确认:在修复问题后,进行问题的验证和确认,确保问题得到解决,并重新进行试车验证。
五、试车总结与改进:5.1 总结试车经验:根据试车过程中的经验和教训,总结试车经验,包括问题的原因、解决方案等。
5.2 提出改进建议:根据试车经验和问题分析的结果,提出改进建议,包括产品设计优化、测试流程改进等。
工程概况1、生产装置、公用工程的规模及建设情况催化工程项目包括60X104吨/年催化裂化装置主体建设和配套系统工程:同类催化装置在全国有许多套,采用洛阳石化工程公司同轴反-再技术。
其主要目的是实现渣油轻质化,生产汽油、柴油、液化石油气高附加值产品。
该装置分为反应再生、分馏、吸收稳定、主风机及烟气能量回收机组、气压机组、余热锅炉、产品精制等部分。
公用工程包括循环水、供排水、蒸汽、供风、天然气、氮气、供电、液化气站、渣油罐区、汽柴油罐区、火炬等。
工程投资:催化装置主体工程投资为18400万元,配套工程投资为3460万元,合计总投资为21860万元。
2、原料、燃料供应及产品流向装置原料供应:催化装置原料包括减压蜡油、焦化蜡油和常压渣油。
燃料供应:装置使用天然气和焦化装置自产贫气为燃料,天然气由燃气公司干线直接供应我厂,供气量充足。
二、总体试车方案的编制依据与编制原则方案编制依据:《中国石油天然气总公司石油化工大、中型建设项目试车工作暂行规定》方案编制原则:1、总体方案应切实可行,具有较高的指导作用;2、总体方案应规定试车各步骤达到的标准和检查程序。
三、试车的指导思想和应达到的标准试车的指导思想:稳妥、安全、全面、扎实试车应达到的标准:1、通过水联运考察装置工艺流程、设备、仪表及电气的状况,及时发现存在的问题并进行整改;2、通过冷热油联运全面考核装置设计并调试仪表控制系统,达到完全正常;3、活性炭装填及活化严格按照供应商要求及标准完成,确保装置开车后的高效运行;4、投料试车稳步切换,产品质量尽快达到设计指标。
四、投料试车应具备的条件1、工程中间交接完成1.1 工程质量合格;1.2 “三查四定”的问题整改消缺完成,遗留尾项已处理完;1.3 影响投料的设计变更项目施工完;1.4 工程已办理中间交接手续;1.5 现场施工用临时设施已全部拆除;1.6 设备位号和管道介质名称、流向标志齐全;1.7 现场清洁、无杂物、无障碍。
2、联动试车已完成2.1 吹扫、清洗、气密、置换、三剂装填、仪表联校等已完成,并经确认;2.2 设备处于完好备用状态;2.3 在线分析仪表、仪器经调试具备使用条件;2.4 机组联锁、控制调校完毕,准确可靠;2.5 岗位工具已备齐。
3、人员培训已完成3.1 国内同类装置实习、培训已结束;3.2 已进行岗位练兵、模拟练兵、反事故演习,达到“三懂六会”,提高“六种能力”;3.3 各工种人员经考试合格,已取得上岗证;3.4已汇编装置事故预案,并已组织学习,对本装置试车以来的事故苗头本着“四不放过”的原则已进行分析总结,吸取教训;4 各项生产管理制度已落实4.1 岗位分工明确,班组生产作业制度已建立;4.2 公司、指挥部、车间三级试车指挥系统已落实,干部已值班上岗。
并建立例会制度;4.3生产调度制度已建立;4.4岗位责任、巡回检查、交接班等各项制度已建立;4.5已做到各种指令、信息传递文字化,原始记录数据表格化。
5 经上级批准的投料试车方案已向生产人员交底5.1工艺技术规程、安全技术规程、操作法等已人手一册,投料试车方案主操以上人员已人手一册;5.2每一试车步骤都书面方案,从指挥到操作人员均已掌握;5.3已实行“看板”或“上墙”管理;5.4已进行试车方案交底、学习、讨论;5.5事故处理预想方案已经制定并落实6 保运工作已落实;6.1保运的范围、责任已划分;6.2保运队伍已组成;6.3保运人员已经上岗佩带标志;6.4保运设备、工具已落实;6.5保运值班地点已挂牌,落实24小时值班;6.6保运后备人员已落实;6.7物资供应服务到现场,实行24小时值班;6.8机、电、仪修人员已上岗。
7 供排水系统已正常运行7.1水网压力、流量、水质符合工艺要求,供水稳定;7.2循环水系统预膜已合格,运行稳定;7.3软化水、消防水、排水系统均已投用,运行可靠。
8 供电系统已平稳运行8.1已实行双电源、双回路供电;8.2仪表电源稳定运行;8.3保安电源已落实;8.4电力调度人员已上岗值班;8.5供电线路维护已经落实,人员开始倒班巡线;9 蒸汽系统已平稳供给;9.1蒸汽系统已按压力等级并网、运行,参数稳定;9.2无明显跑、冒、滴、漏,保温良好。
10 供氮、供风系统已运行正常10.1工业风、仪表风、氮气系统运行正常;10.2压力、流量、露点等参数合格。
11化工用材料、润滑油(脂)准备齐全11.1化工用材料、润滑油(脂)准备齐全11.2“三剂”装填完毕;11.3润滑油三级过滤制度已落实,设备润滑点已明确。
12 备品配件齐全12.1备品配件可满足试车需要,已上架,帐物相符;12.2库房已建立昼夜值班制度,保管人员熟悉库内物资规格、数量、存放地点,出库及时准确。
13 通讯联络系统运行可靠13.1 指挥系统电话畅通;13.2岗位电话已开通好用;13.3直通、调度、火警电话可靠好用;13.4无线电话呼叫清晰。
14 物料储存系统已处于良好待用状态14.1 原料、燃料、中间产品、产品储罐均已吹扫、试压、气密完;14.2机泵、管线联动试车完,处于良好待用状态;14.3 储罐防静电、防雷设施完好;14.4储罐的呼吸阀已调试合格;14.5储罐位号、管线介质名称与流向、罐区防火有明显标志。
15 运销系统已处于良好待用状态15.1 铁路、公路及管道输送系统已建成投用;15.2 原料、燃料、中间产品,产品交接的质量、数量、方式等制度已经落实;15.3不合格品处理手段已落实;15.4产品销售和运输手段已落实;15.5产品出厂检验、装车、运输已演习。
16 安全、消防、急救系统已完善16.1安全生产管理制度、规程、台帐齐全,安全管理体系建立,人员经安全教育后取证上岗;16.2动火制度、禁烟制度、车辆管理制度已建立并公布;16.3消防巡检制度、消防车现场管理制度已制定,消防作战方案已落实,消防道路已畅通,并进行过消防演习;16.4岗位消防器材、护具已备齐,人人会用;16.5气体防护、救护措施已落实;16.6现场人员劳保用品穿戴符合要求,职工急救常识已经普及;16.7生产装置、罐区的消防泡沫站、汽幕、水幕、喷淋以及烟火报警器、可燃气体和有毒气体监测器已投用,完好率达到100%;16.8安全阀试压、调较、定压、铅封完;16.9锅炉等压力容器已经劳动部门确认发证;16.10盲板已有专人管理,设有台帐,现场挂牌;16.11现场急救站已建立,并备有救护车等,实行24小时值班。
17 生产调度系统已正常运行17.1公司调度体系已建立,各专业调度人员已配齐,并考核上岗;17.2试车调度工作的正常秩序已形成,调度例会制度已建立;17.3调度人员已熟悉各种物料输送方案,装置间互供物料关系明确且管线已开通;17.4试车期间的原料、燃料、产品、副产品及动力平衡等均已纳入调度系统的正常管理之中。
18 环保工作达到“三同时”18.1生产装置“三废”预处理设施已建成投用;18.2“三废”处理装置已建成投用;18.3环境检测所需的仪器、化学药品已齐备,分析规程及报表已准备完;18.4环保管理制度、各装置环保控制指标、采样点及分析频率等经批准公布执行;19化验分析准备工作已就绪19.1中化室、分析室已建立正常分析检验制度;19.2化验分析项目、频率、方法已确定,仪器调试完,试剂已齐备,分析人员已上岗;19.3采样点已确定,采样器具、采用责任已落实;19.4模拟采样、模拟分析已进行。
20现场保卫已落实20.1现场保卫的组织、人员、工具等已落实;20.2入厂制度、控制室等要害部门保卫制度已制定;20.3与地方联防的措施已落实并发布公告。
21生活后勤服务已落实21.1职工通勤车满足试车倒班和节假日加班需要、安全正点;21.2食堂实行24小时值班,并做到送饭到现场;21.3倒班宿舍管理已正常化;21.4清洁卫生责任制已落实。
22 试车指导人员和聘请专家已到现场22.1国内试车指导队已按计划到齐;22.2国内试车指导人员和聘请专家的办公地点、交通、食宿等已安排就绪;22.4投料试车方案已得到专家的确认,国内试车指导人员的建议已充分发表。
五试车的组织机构与指挥系统5.2 各小组职责5.2.1现场指挥组职责a 负责开工试车人员组织、装置整改、试车各步骤的具体实施。
b 执行公司领导小组下达的各项任务,主持处理试运中的各项技术问题,执行相应措施。
c监督试运期间劳动纪律及各项规章制度的执行情况,保证试运期间的产品质量。
5.2.3技术组职责a 及时掌握试运各个阶段的情况;b督促各班严格执行工艺卡片和试运作业指导书,及时做好操作记录,上好台帐。
c根据生产中出现的问题组织分析讨论,提出合理建议。
d负责与开工专家组的联络。
5.2.4质量安全环保计量组职责a负责装置试运前安全设施的检查、配备,保证安全设施齐备。
b装置安全隐患,提出整改意见。
c检查、督促装置各种环保、计量设施的配备和启用。
d负责落实产品分析方法的建立,确定产品分析的频次。
5.2.5技术顾问专家组职责a负责开工中的技术指导工作,对开工中的技术难点作出相应的技术分析和提出相应的措施。
b对开工中遇到的技术难关,提出最佳的技术解决方案。
5.3开工保运组5.3.1开工保运成员5.3.2 开工保运职责a 负责协调试运期间装置设备、电气、仪表的维护检修工作。
b负责协调试运期间的设备热紧及维护人员的值班安排。
c负责试运期间物资的供应服务。
六试车进度:岗位时间反应岗位分馏岗位稳定岗位两机岗位脱硫岗位5月18日⒈全面大检查(完);整改不合格条件(完)⒉封人孔(完)⒊处理不通的反吹点(完)⒋改好所有流程此日具备:引主风条件⒈全面大检查、处理整改不合格条件(完)⒉改好所有流程此日具备:蒸汽吹扫试压条件⒈水试压(完)⒉整改处理不合格条件(处理试压不合格部位)(完)⒊全面大检查⒋改好流程此日具备:蒸汽贯通赶空气条件⒈全面大检查、处理不合格条件(完)⒉各润油、密封油箱装油、跑油;仪表调校此日具备:主风机开车条件⒈所有机泵、单机试运合格(活化剂泵未试)(完)⒉水联运,调校仪表(完)⒊氧化塔装料(完)⒋汽油预碱洗罐,气—风分离罐整改此日具备:⑴脱硫塔、再生塔具备气密实验条件⑵氧化塔具备装载磺化钛氰钴条件5月19日⒈引主风系统吹扫(完)⒉器密实验(完)⒊处理试密发现的漏点(完)此日具备:点炉101条件⒈蒸汽吹扫、试压⒉处理试压发现的漏点(完)此日具备:引原料进行开路循环条件此日具备:赶空气条件启主风机此日具备:主风机开车正常、气压机跑油正常⒈配制脱硫剂⒉准备活化剂、阻泡剂⒊配制钛氰钴碱液日具备:⑴脱硫剂三塔循环条件⑵氧化塔装载磺化钛氰钴条件5月20日炉101点火升温此日具备:反应两器升温⒈蒸汽贯通⒉引原料开路循环此日具备:原料开路循环正常⒈蒸汽吹扫、赶空气⒉天然气充压此日具备:引汽油三塔循环条件主风机正常、气压机跑油、调校仪表⒈引天然气赶空气、系统建压⒉引脱硫剂三塔循环、调校仪表至合格(完)⒊氧化塔装载磺化钛氰钴至分析合格此日具备:⑴三塔循环正常⑵根据分析装载钛氰钴(完)5月21日两器升温此日具备:350℃热紧(完)⒈原料开路循环正常⒉改好汽油、柴油流程此日具备:⑴容202具备收油条件⑵中循环充柴油条件⒈收汽油,建立三塔循环⒉调校仪表此日具备:⑴仪表调校(完)⑵三塔循环正常气压机引蒸汽、软化水。
