砌体施工技术交底书范文亲爱的工友们:咱们今天来唠唠这个砌体施工啊,这可是个精细活,就像搭积木一样,但是比搭积木要求高多啦,每一步都得做到位,这样房子才能结结实实的。
一、施工准备。
1. 材料方面。
砖(砌块):咱们用的砖或者砌块啊,那得是质量合格的。
进场的时候,一定要好好检查,看看有没有裂缝啊,缺角少棱的那种可不行。
就像挑水果一样,得挑那些长得周正的。
而且砖的品种、强度等级得符合设计要求。
如果是烧结普通砖,强度等级像MU10、MU15这些,可不能弄错喽。
砖还得提前浇水湿润,就像咱们人要喝水一样,砖喝饱了水,在砌筑的时候才不会把砂浆里的水分都吸走,这样砂浆才能更好地发挥它的粘结作用。
不过浇水也不能太多,表面湿了就行,要是泡得像个落汤鸡似的,那也不好使。
砂浆:砂浆的配合比可是关键。
就像做菜一样,盐放多放少都影响味道,砂浆的水泥、砂、水的比例得按照实验室给的配合比来。
一般来说,水泥砂浆里水泥和砂的比例是有规定的,像M5、M7.5这些不同强度等级的砂浆,比例都不一样。
砂呢,要用中砂,含泥量不能太高,要是含泥量太多,就像饭里有沙子一样,会影响砂浆的质量。
而且砂浆要随拌随用,水泥砂浆在3小时内就得用完,要是气温比较高,超过30℃的时候,2小时内就得用完,可不能让它在那放着变成“干巴饭”。
2. 工具准备。
咱们干活的工具得齐全。
像瓦刀、大铲这些是必备的,就像战士上战场得带枪一样。
还有线坠、皮数杆,这可是保证咱们砌体垂直和平整的好帮手。
皮数杆要立得稳稳当当的,上面标清楚砖的层数、灰缝厚度这些,就像给咱们一个施工的小地图一样。
二、施工流程。
1. 基层处理。
在砌墙之前啊,得把基层打扫干净。
要是基层上有灰尘、杂物啥的,就像在脏桌子上放东西一样,肯定放不稳。
如果基层不平,还要进行找平,这就好比给地面或者墙面打个平整的地基,这样咱们砌的墙才能稳稳当当的。
2. 放线。
放线可是个技术活。
要根据施工图纸,把墙的轴线、边线都放出来。
就像给墙画个轮廓一样,这时候线一定要拉得直,要是线歪了,那墙可就跟着歪了。
砌体工程施工技术交底一、施工前准备工作1. 砂浆的配制:(1)按设计要求配制砂浆。
常用的砂浆配比为:1:3水泥砂浆,在施工过程中要根据实际情况适量调整配比,以保证砂浆的粘结力和强度。
(2)在配制砂浆时,要注意控制好添加水量,避免砂浆过于稀薄,影响施工质量。
2. 材料准备:(1)检查砖块和石头是否有破损或开裂,避免在施工过程中使用不合格材料。
(2)准备好砌筑所需的工具和设备,如砌筑刀、尺子、水平仪等。
(3)清理施工现场,确保施工环境整洁。
3. 安全交底:(1)施工员工要遵守工地安全规定,穿着安全帽、安全鞋和安全带。
(2)做好施工现场防护措施,设置警示标识和安全围挡,确保施工过程中不发生安全事故。
二、砌体工程施工技术1. 砌筑工艺:(1)按设计要求在地基上涂抹一层水泥砂浆,以增强基础和砌体之间的粘结力。
(2)选择合适的砖石,将砂浆涂在砖石的四周,并用砌筑刀将砖石平整放置在墙体上。
(3)用水泥砂浆将砖石砌接,将砖石的表面涂抹平整,保持砖石之间的接缝均匀。
2. 砌筑技巧:(1)在砌筑过程中要注意保持墙体的垂直和水平,使用水平仪检查墙体的垂直度和水平度。
(2)在墙体砌筑过程中,要及时清理砂浆,避免砂浆流淌到砖石表面,影响墙体的美观度。
(3)在墙体砌筑过程中,要注意控制砌筑速度,不要一次性砌筑过多砖石,以免砂浆流失和砖石移位。
3. 墙体强度:(1)在砌筑墙体时,要注意砖石之间的砂浆要密实,以保证墙体的承载力和抗震性。
(2)在砌筑过程中,要加强墙体的梁柱连接处和墙体的转角部位,以增强墙体的整体稳定性。
4. 砌筑质量检验:(1)在砌筑完成后,要用水平仪检查墙体的垂直度和水平度,确保墙体的平整度符合设计要求。
(2)对砌筑接缝和墙体表面进行检查,确保研墙体的质量符合设计要求。
(3)对墙体的整体稳定性和承载力进行检验,确保墙体的强度和稳定性达到设计要求。
三、砌体工程完工验收1. 完工验收标准:(1)墙体的垂直度和水平度符合设计要求,视觉效果良好。
技术交底记录编号:一、施工准备1、砌体工程所用的材料应有出厂合格证或质量证明文件,材料的品名、规格和强度等应符合设计图纸的要求。
2、砌块进场要按规定送检试验,砌筑用砂、石子、水泥符合国家质量标准。
砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工规范的规定。
3、砌筑砂浆要提前做配合比,或者采用预拌干混砂浆,现场拌制时一律采用重量比;并要采用机械搅拌,材料经过过磅计量要准确。
4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟;对于掺粉煤灰的砂浆其搅拌时间不少于3分钟。
5、砌筑砂浆等级不小于M5.0的水泥砂浆,砂浆粘结力不低于0.2Mpa°二、质量要求1、根据主体结构尺寸验收单进行结构验收并办理交接单;基层验收完成后,应进行基层清理。
2、要求将基层上的浮浆及残余松散混凝土块凿除,并清扫干净。
3、根据主控轴线弹出控制轴线,根据控制轴线弹出砌体边线。
,有门窗洞口、过梁的墙体应根据建筑1m线弹出门窗洞口、过梁边线。
12、填充墙墙长大于墙高2倍时,应在墙中设置构造柱;出屋面女儿墙构造柱,除图中注明者外,应在每个开间设置构造柱,且构造柱间距不应大于3m。
构造柱截面为200X200,内配44)12,*6@200o构造柱底、顶部钢筋植筋,构造柱与墙体之间设置马牙槎6cm(先退后进);构造柱模板加固采用对拉螺杆间距500mm设置,模板与墙面采用双面胶镶贴,防止漏浆,顶部预留喇叭口,碎浇筑可采用二构混凝土浇筑机。
13、门窗洞两侧预埋C20混凝土块,宽度和同墙厚,高度与砌块同高,长度根据墙体排版但不小于150mm。
14、最上部(或最下部)的混凝土块中心距洞口上下边的距离为150~250mm,其余部位的中心距不大于600mm,且均匀分布。
15、不得使用被雨水湿透的砌块,防止雨水直接冲淋砌体。
16、当雨量较大且无遮盖时,应停止砌筑,并对已砌筑的墙体采取遮雨措施,防止雨水浸入墙体;继续施工时,应复核墙体的垂直度。
砌体工程施工技术交底一、施工前准备工作1.1 砌体工程施工前,应对施工现场进行全面的勘测和测量,确保施工的准确性和稳定性。
1.2 确定施工所需的材料种类、规格和数量,并进行材料的验收和储存,确保质量和供应的可靠性。
1.3 对施工现场进行清理和整理,确保施工环境的安全和整洁。
二、砌体工程施工工艺2.1 砌体工程施工应按照设计图纸和施工方案进行,确保施工的准确性和符合规范要求。
2.2 确定砌体的砌筑方式和工艺,包括砌筑顺序、砌筑方法和砌筑工具的选择。
2.3 确定砌体的砌筑材料和配合比例,包括砌块、砂浆和砌筑过程中所需的其他材料。
2.4 进行基底处理,包括清理基底、涂刷界面剂等,确保砌体与基底的粘结牢固。
2.5 进行砌体的砌筑,包括砌块的摆放、砌筑顺序的控制和砌筑过程中的质量检查。
2.6 进行砌体的砌缝处理,包括砌缝的清理、填充和修整,确保砌缝的牢固和美观。
2.7 进行砌体的防水处理,包括涂刷防水涂料、安装防水层等,确保砌体的防水性能。
2.8 进行砌体的保护和养护,包括遮挡保护、湿润养护等,确保砌体的正常干燥和硬化。
三、砌体工程施工质量控制3.1 施工过程中,应进行严格的质量控制,包括砌块的质量检查、砂浆的配制和砌筑质量的把控。
3.2 对砌体的垂直度、水平度和表面平整度进行检查和评定,确保符合规范要求。
3.3 对砌体的强度进行检测和评定,包括压力试验和抗拉试验等,确保达到设计要求。
3.4 对砌体的防水性能进行检测和评定,包括水压试验和渗透性试验等,确保达到要求。
3.5 对砌体的外观质量进行评定,包括砌体的颜色、纹理和缺陷等,确保符合设计要求。
四、砌体工程施工安全措施4.1 施工过程中,应严格遵守安全操作规程,确保施工人员的人身安全和财产安全。
4.2 对施工现场进行安全检查和隐患排查,及时消除安全隐患,确保施工环境的安全性。
4.3 对施工人员进行安全培训和技术交底,提高施工人员的安全意识和技术水平。
4.4 使用符合标准的施工工具和设备,确保施工过程的安全性和高效性。
砌体工程安全技术交底砌体工程是建筑施工中的重要环节,为了确保施工过程中的安全,提高施工人员的安全意识,特进行如下安全技术交底:一、施工前的准备工作1、技术准备施工人员在施工前应熟悉施工图纸和相关规范,了解砌体工程的设计要求和施工工艺。
同时,要制定合理的施工方案,并向施工班组进行技术交底。
2、材料准备(1)砌体材料:砖、砌块等材料应符合设计要求和相关标准,其强度、规格、质量应符合规定。
在运输和存放过程中,要注意防止材料受损、受潮。
(2)砌筑砂浆:应根据设计要求确定砂浆的配合比,并严格按照配合比进行配料。
所用的水泥、砂等原材料应质量合格。
3、施工机具准备准备好搅拌机、运输车辆、砌筑工具(如砖刀、瓦刀、铁锹等)、检测工具(如靠尺、水平尺、线坠等)等施工机具,并确保其性能良好,安全可靠。
4、作业条件准备(1)基础工程已完成,并验收合格。
(2)弹出墙体轴线、控制线及门窗洞口位置线。
(3)在墙柱上设置好皮数杆,标明砖的皮数、灰缝厚度及门窗洞口高度等。
(4)砌筑部位的灰渣、杂物已清理干净。
二、施工过程中的安全注意事项1、个人防护(1)施工人员必须佩戴安全帽,系好下颌带。
(2)高处作业时,必须系好安全带,安全带应高挂低用。
(3)严禁穿拖鞋、高跟鞋或赤脚进入施工现场。
2、脚手架与操作平台(1)使用的脚手架应符合相关标准和规范要求,搭设牢固。
(2)脚手架上的脚手板应铺满、铺稳,不得有探头板。
(3)严禁在脚手架上堆放过多的材料和工具,防止超载。
(4)操作平台应平稳牢固,周边应设置防护栏杆。
3、垂直运输(1)使用塔吊、井架等垂直运输设备吊运材料时,应绑扎牢固,严禁超载。
(2)吊运过程中,下方严禁站人。
(3)操作人员应遵守相关操作规程,信号明确。
4、砌筑施工(1)砌砖时应面向墙面,不准站在墙上砌筑、划线、检查大角垂直和清扫墙面等工作。
(2)不准在墙顶或架子上整修石材,以免振动墙体影响质量或石片掉下伤人。
(3)不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上砖时失手掉下造成安全事故。
一、交底目的为确保砌体工程施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将砌体工安全技术交底如下:二、交底内容1. 施工现场安全基本要求(1)进入施工现场必须佩戴好安全帽、安全带等安全防护用品,严禁酒后作业、穿拖鞋、打赤膊。
(2)严格遵守施工纪律,听从现场管理人员指挥,不得擅自离岗。
(3)施工区域设置明显的安全警示标志,严禁无关人员进入。
2. 砌体施工安全注意事项(1)砌体施工前,对施工现场进行清理,确保场地平整、无障碍物。
(2)砌体材料应堆放在指定区域,堆放整齐,堆码高度不得超过规定值。
(3)砌筑过程中,注意观察墙体稳定性,防止墙体倾斜、倒塌。
(4)砌筑时,砖块、砂浆等材料应逐层铺设,不得留有空隙。
(5)施工过程中,注意砂浆饱满度,防止墙体开裂。
(6)严禁在墙体上打孔、凿洞,以免影响墙体结构。
3. 机械设备安全操作(1)使用砌筑机械前,必须检查设备是否完好,确保安全可靠。
(2)操作人员应熟悉机械设备性能和操作规程,严禁无证操作。
(3)操作过程中,注意机械设备的运转状态,发现异常立即停止使用。
(4)机械设备停用时,应切断电源,确保安全。
4. 高处作业安全(1)高处作业时,必须佩戴安全带,系好保险钩。
(2)作业区域设置安全防护栏杆,防止人员坠落。
(3)高处作业人员应熟悉高处作业安全知识,遵守操作规程。
(4)作业过程中,注意观察周围环境,防止发生意外。
5. 应急处理(1)发现墙体倾斜、倒塌等险情时,立即停止施工,撤离现场。
(2)发现火灾、触电等紧急情况,立即采取应急措施,并向相关部门报告。
(3)现场配备必要的应急救援器材,确保事故发生时能够及时处理。
三、交底要求1. 施工单位应将本安全技术交底内容传达到所有砌体工,确保每位施工人员了解并掌握。
2. 施工单位应定期对砌体工进行安全技术培训,提高施工人员的安全意识和操作技能。
3. 施工现场管理人员应加强监督检查,确保安全技术措施落实到位。
第1篇一、工程概况本工程为[工程名称],位于[工程地址],工程总建筑面积为[总面积],砌体工程主要包括墙体砌筑、构造柱浇筑、门窗过梁设置等。
为确保砌体工程施工质量,现将有关技术要求交底如下:二、材料及机具准备1. 材料:- 砌块:选用符合设计要求的蒸压加气混凝土砌块,规格为[具体规格]。
- 砂浆:采用M7.5混合砂浆,配合比为水泥:砂:石灰膏=1:2:0.5。
- 水泥:选用32.5号普通硅酸盐水泥。
- 砂:中砂,过筛孔径为5mm。
- 拉结钢筋:直径[具体直径],长度[具体长度]。
- 预埋件:提前做好防腐处理。
2. 机具:- 搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。
三、施工工艺及要求1. 施工顺序:- 按照轴线、水平线、墙边线、门窗洞口线等弹出控制线。
- 立皮数杆,标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。
- 砌筑墙体,先砌外墙,后砌内墙。
- 砌筑构造柱,先砌墙,后浇筑构造柱,并设马牙槎。
- 设置门窗过梁,确保搁置长度满足规范要求。
2. 砌体要求:- 砌体应采用一顺一丁砌筑法,灰缝饱满、厚度均匀一致。
- 墙体转角处及长度超过10m的墙体两端应设立皮数杆。
- 砌块与拉结筋连接,拉结筋伸入砌体的长度不应小于墙长的1/5且不小于700mm。
- 墙高超过4m时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁)。
- 砌体完成后,进行墙面清理,确保墙面清洁。
3. 施工注意事项:- 施工过程中,注意安全防护,防止高空坠落。
- 施工人员应熟悉施工图纸和施工规范,严格按照操作规程进行施工。
- 施工过程中,加强质量检查,确保砌体工程质量。
四、质量控制1. 砌块尺寸、强度应符合设计要求。
2. 砂浆配合比准确,稠度适中。
3. 砌体灰缝饱满、厚度均匀一致。
4. 墙体垂直度、平整度符合规范要求。
5. 构造柱浇筑密实,拉结筋锚固牢固。
砌体工程施工技术交底一、项目概述本文档旨在对砌体工程施工技术进行详细交底,确保施工过程中的质量和安全。
本项目为一座多层住宅楼的砌体工程,包括外墙和隔墙的砌筑。
二、施工准备1. 施工前准备在进行砌体工程之前,需确保以下准备工作已完成:- 完成土建工程的基础施工;- 检查施工材料的质量和数量,确保符合设计要求;- 准备好必要的施工设备和工具,如砌筑批刀、砌筑斧、砌筑刷等。
2. 施工人员培训所有参与砌体工程施工的人员,必须经过相关培训并持有相应的资质证书。
培训内容包括但不限于:- 砌体工程施工流程;- 砌筑材料的选择和使用;- 砌筑工具的正确使用方法;- 安全操作规范等。
三、施工工艺1. 砌筑材料的选择和准备根据设计要求,选择合适的砌筑材料,如砖块、砂浆等。
在施工前,需对砌筑材料进行检查,确保质量合格,并按需求准备好所需数量的砌筑材料。
2. 砌筑工具的使用砌筑工具的正确使用对保证施工质量和施工效率至关重要。
在进行砌体工程施工时,需注意以下事项:- 砌筑批刀的使用:用于涂抹砂浆,需保持刀面平整,刀口锋利;- 砌筑斧的使用:用于修整砖块,需保持斧刃锋利,斧柄牢固;- 砌筑刷的使用:用于清理砖块和墙体表面,需保持刷毛整齐,刷柄结实。
3. 砌筑工程的施工流程砌筑工程的施工流程一般包括以下步骤:- 基准线的设置:根据设计要求,在施工现场确定墙体的基准线,以保证墙体的垂直度和水平度;- 砌筑砖墙:按照设计图纸和施工要求,进行砖墙的砌筑,注意保持墙体的垂直度和水平度,砖缝的均匀性;- 砌筑承重墙:承重墙的砌筑要求更加严格,需按照设计要求进行加固和支撑,确保墙体的稳定性和承载能力;- 砌筑隔墙:隔墙的砌筑相对较简单,但也需要注意墙体的垂直度和水平度,以及砖缝的均匀性。
四、质量控制1. 施工质量检查在施工过程中,需进行定期的质量检查,以确保施工质量符合设计要求。
质量检查内容包括但不限于:- 墙体的垂直度和水平度;- 砖缝的均匀性和密实度;- 承重墙的加固和支撑情况。

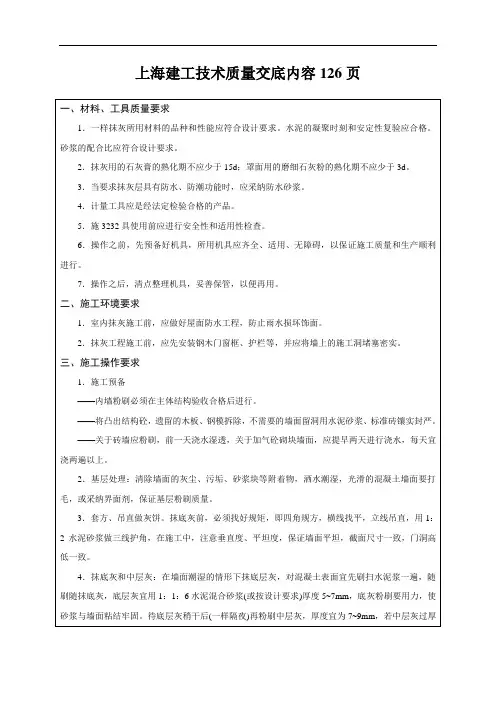

上海建工技术质量交底内容126页水刷石抹灰施工技术质量交底内容附页木门窗制作安装施工技术质量交底内容附页铝合金门窗安装施工技术质量交底内容附页塑料门窗安装施工技术质量交底内容附页防火防盗门安装施工技术质量交底内容附页全玻门安装施工技术质量交底内容附页门窗玻璃安装施工技术质量交底内容附页暗龙骨吊顶(轻钢龙骨纸面石膏权吊顶)施工技术质量交底内容附页暗龙骨吊顶(纯铝板吊顶)施工技术质量交底内容附页明龙骨吊顶(矿棉板吊顶)施工技术质量交底内容附页力量,以免破坏边龙骨或墙面饰面。
然而,我们提倡用木螺钉固定,如此,边龙骨的安装质量更容易把握。
10.调平调直:龙骨就位后,然后再满拉纵横操纵标高线(十字中心线),从一端开始,一边安装,一边调整,最后再精调一遍,直到龙骨调平和调直为止。
假如面积较大,在中间还应考虑水平线适当起拱。
调平常,应注意一定要从一端调向另一端,要做到纵横平直。
11.龙骨吊装调直找平后,可将饰面板搁在主、次龙骨组成的框框内,板搭在龙骨的肢上即可,但要注意饰面板的四边必须与龙骨紧密相贴,不能因翘曲留下可见缝。
12.在靠墙周边所裁切过非整块的矿棉板必须在沿边龙骨处开“L”型切口,如此能保证矿棉板安装后同其余矿棉板在同一标高平面上,例下图大样(矿棉板沿墙大样图)。
13.另外,大T、中T或小T龙骨在与沿边龙骨相“T”字相接时,应剪除“T”型龙骨水平两保留上肢伸出使得与沿边龙骨相接后,与沿边龙骨成一平面,例下图大样(T型龙骨沿墙大样图)。
14.在较小弧形墙上进行矿棉板吊顶施工,要使用1.2镀锌铁皮用机械切割方法剪成弧形后利用20mm长角铝,分段间距为300~400mm粘贴在镀锌铁皮上,然后在角铝位置在墙上钻孔后预埋木楔进口木螺钉固定。
如此做,镀锌铁皮同角铝色的油漆容易把握质量。
千万不能用人工方法用大剪刀裁剪镀锌铁皮,容易产生褶痕,极不易整平。
如下图(弧形墙角铝)。
四、产品质量要求1.吊顶标高、尺寸、起拱和造型应符合设计要求。

廣州越秀地产工程管理有限公司越秀星汇名庭项目砌体施工技术交底广州越秀地产工程管理有限公司越秀星汇名庭项目监理部二○一八年二月二十八日越秀星汇名庭砌体技术交底会根据房地产工程管理经验及集团相关要求,砌体施工工序开始前应做砌体样板,实行“样板引路”,样板内容包括:反坎、内墙(蒸压加气混凝土砌块)、外墙(蒸压加气混凝土砌块)、构造柱及管线预埋等。
1.编制依据:设计蓝图《越秀星汇名庭》《砌体结构工程施工质量验收规范》GB50203-2011《混凝土结构工程施工质量验收规范》GB50204-20152.交底内容:2.1.砌体实施范围为:各幢塔楼楼层及地下室砌体施工。
2.2.按设计图纸与规范要求砌筑墙体。
2.3.翻边、砖砌体(构造柱)施工要求。
3.3、砌体工程概况:本工程内、外墙均采用蒸压加气混凝土砌块(非高层外围护墙采用强度级别为A5.0、高层外墙采用A7.5 ;内间隔墙采用A3.5;其余隔墙采用A5.0),砂浆使用干混砌筑砂浆(必须采用预拌砂浆)。
本工程填充墙砌体施工质量控制等级为B级。
砌体厚度为:外墙、分户墙、楼梯间、防火墙、地下室/架空层墙为200MM;内墙、厨房及卫生间隔墙为100MM。
4.监理工作流程5.工程质量过程控制要点(一)事前控制1、审查砌筑施工方案。
审查的要点是,落实“砌体施工质量等级”的组织措施和技术措施;砌筑方法、劳动力组织、施工程序、进度计划、质量保证措施、安全施工和文明施工措施,与前后工序衔接的组织方法。
2、“砌体施工质量等级”由设计指定,本工程设计指定为B级,ABC对比如下:砌体施工质量控制等级3、组织砌筑工程图纸会审。
把结构工程与砌体连接以及水电安装予留洞槽,予埋件等有关问题解决在砌筑工程动工之前,防止事后在砌体上凿洞开槽。
4、对承包商原材料定货程序进行控制,审查材料供应商的资质和生产资格证书,严禁使用国家明令淘汰的材料。
进场材料应具有产品合格证,块材、水泥、外加剂尚应有产品性能检测报告。
5、检查结构工程与砌体有关的予埋钢筋、予埋铁件是否有缺、漏、错。
6、检查砂浆搅拌机械的性能及其完好性;检查砂浆水平运输、垂直运输机具及运输路径的安全性、技术合理性、进度保障性。
(二)事中控制1、原材料质量控制:1)在事前控制的基础上,进行全过程控制。
对原材料进行随机取样抽检,控制原材料质量波动;2)砂浆材料应符合市相关文件要求,本工程采用预拌砂浆;3)砌块不仅应保证强度要求,形状和尺寸亦应满足相应砌体的要求;砖和砌块应制止用翻斗车倾倒;严禁使用断裂的小砌体。
4)砌筑砂浆质量控制:①配制出来的砂浆应满足要求的和易性,满足砂浆品种和强度等级要求,并应具有足够的粘结力;②砌筑砂浆应按要求随机取样,留置试块送试验室做试验;③现场砌筑砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3~4小时内使用完毕,当施工期间最高气温超过30℃时,必须分别在拌成后2~3小时内使用完毕;④砂浆拌成后和使用时均应盛入贮灰器料斗中,如砂浆出现沁水现象应在砌筑前再次拌合。
2、基础或楼层隔墙撂底砌筑前,检查放线精度,不超过允许偏差;应保证基础的整体性,控制高低台的合理搭接和组砌。
3、砌体组砌方法正确,上下错缝,内外搭砌,严格控制竖向通缝;砌体的转角处,纵横墙交接处必须同时砌筑,严禁内外墙分砌,以保证墙体的整体性。
确实需要设置临时间断时,必须按《规范》第5.2.4条的规定设置斜槎。
4、控制砖体的各部位几何尺寸、墙身垂直度、墙面平整度不低于规范要求规定。
5、严格控制在墙上开设临时施工洞口。
施工确实需要设临时洞口时,应按《规范》第3.0.4条的要求控制洞口的大小和位置,同时必须设置加拉结钢筋的直槎。
6、水电或其它专业要求的墙上洞口、沟槽、预埋体等,必须在砌筑时预留和预埋,不得事后在墙上凿洞开槽,尤其不允许在墙上开凿水平沟槽。
7、按《规范》第3.0.5条的规定,严格控制脚手眼的设置部位。
8、按《规范》第3.0.8条的规定,严格控制砌体的自由高度。
9、在砌体墙柱上安装予制构件(梁、板、垫块等),严禁干摆,必须座浆。
10、砌体砌筑施工时,楼屋面的堆载应控制在设计荷载以内。
11、填充墙砌体靠框架柱(或墙)紧密,拉结筋不得缺漏,且构造正确;12、填充墙梁、板底下一皮砖应在其下的砌体砌筑完成至少14天以后,再补砌顶紧。
13、砌体的灰缝饱满、横平竖直、灰缝厚度符合相应砌体的要求,不得出现透明缝、瞎缝、假缝。
(三)事后控制1、按设计和《规范》要求对砌体进行质量检查和验收,对砌体进行质量评定。
2、对检查验收不合格的砌体经论证后,进行返修、加固或返工。
3、及时整理施工记录、验收记录,并归档备查,以备交工。
6.1有防水要求的房间或潮湿的房间,墙体底部用C20细石混凝土浇筑不低于200MM 高的坎台,如砖墙体与屋面、阳台、露台、空中花园等交界处在楼面以上,均设同墙宽标号不低于C20素砼翻边(门洞除外);6.2砖墙体与卫生间交接处在楼面以上均设同墙宽不低于200高,C20素砼翻边(门洞除外);6.3高层公寓电梯厅的水、电、暖通管井与楼板交接处均设同墙宽150高标号不低于C20素砼翻边,以防渗漏;6.4先把反坎轴线按图纸要求放好,在离轴线20CM-50CM处放一条控制线,并做好轴线复测工作(砌体砌筑过程中用此控制线控制墙体方正度)。
6.5楼面、剪力墙砼需凿毛。
6.6基底垃圾清理干净。
6.7支模高度、宽度必须符合设计要求。
6.8反坎砼浇筑过程中须振捣密实、均匀,不得出现孔洞、蜂窝麻面现象(存在渗水隐患)。
6.9反坎砼浇筑完成后须养护一周,每天养护3-4次。
6.10一周后对已浇筑完成的反坎进行蓄水试验,蓄水高度需超过反坎与楼层面的高度2cm。
6.11若蓄水试验中发现渗水,施工单位应立即整改。
7.1砌筑时保证无断砖、通缝、瞎缝,砌筑墙体必须双面勾缝,灰缝做到横平竖直,宽度均匀,杜绝通缝、瞎缝等质量通病,水平及竖向灰缝宽度应为10mm;不得小于8mm,也不应大于12mm,均匀一致,双面勾缝;斜顶砖45-60度,灰缝饱满,饱满度均不得低于90%(投标文件),不得出现透光现象;顶砖中部和端部采用砼三角块。
空调洞位置采用预制块砌筑,预埋PVC管不应有倒坡。
7.2砌筑时应预先试排砌块,并优先使用整体砌块。
不得已须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。
长度小于等于150mm的砌块不得上墙。
上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。
当搭砌长度小于150mm时,即形成通缝;7.3外窗洞口必须设置200*200与墙同宽的预置水泥块,上部(下部)预制块距离上部梁(下部卧梁)的高度为150-200mm,中间部位应注意每隔1皮放置1块水泥砖;7.4门边需固定门框部位上下各300mm处放置一块水泥砖,中间水泥砖均匀对称分布,中对中间距不得大于600mm;7.5凡外墙转角处和外墙纵、横墙交接处以及一字墙伸至外立面的墙端,均应设置构造柱,柱断面为墙厚×180,内配4Ф12竖筋,Ф6@200箍筋;7.6符合下列情况之一的墙体应设置构造柱(后浇),构造柱须先砌墙后浇柱:(1)当墙长度>5m时;(2)有特殊要求或宽度大于2.4米的洞口两侧,以及长度超过2.5米的独立墙体端部;(3)墙长大于墙高且端部无柱时,应在墙端设置构造柱;构造柱断面为墙厚×240,采用C25混凝土,内配4Ф12竖筋,Ф6@200箍筋;7.7构造柱与砌体的连接处,砌体应砌成马牙槎,马牙槎凹凸尺寸不宜小于60mm,高度不应超过300,马牙槎先退后进,对称砌筑;马牙槎尺寸偏差每一构造柱不应超过2处。
7.8预留拉结钢筋的规格、尺寸、数量及位置应正确,拉结钢筋应沿墙、柱高每600mm 预埋2Ф6钢筋与砌体连结,该钢筋锚入钢筋砼墙、柱内200,伸入砌体内1000mm;若砌体墙垛长不足时,则伸入砌体墙内的长度等于砌体垛长,且末端弯直钩。
7.9构造柱封模禁止在砌体上穿孔,可在模板上穿孔对拉加固,加固前应在砌体上粘贴胶条,防止漏浆。
构造柱的螺杆洞可用发泡剂或砂浆封堵。
7.10 100厚墙高超过3M、200厚墙高超过4M,应沿墙体半高或门窗洞顶设置与柱墙连接且沿墙全长贯通的钢筋混凝土水平系梁,系梁截面除注明外为墙厚×240,采用C25混凝土,内配4Ф12纵筋锚入柱,Ф6@200箍筋。
7.11普通窗下应设钢筋混凝土压顶,入墙不得少于200MM,压顶高120MM,C25混凝土,内配2Ф12纵筋,Ф6@200箍筋。
7.12墙体洞口上方应设置混凝土过梁,其支承长度不应小于250mm;洞口范围内不应施加集中荷载。
7.13蒸压加气混凝土砌块墙体的梁(板)底下预留约200MM高度作为斜顶砖位置,顶部斜砖必须逐块敲紧砌实,砂浆满填,且须待下部砌体沉实后(保证不少于14天的施工间歇期),再砌顶部斜砖。
7.14完成后砌体平整度偏差允许值为8mm,垂直度偏差:墙高≤3m的允许偏差±5mm,墙高>3m的允许偏差±10mm。
7.15砌体上线槽开洞,严禁采用打凿方式开槽,应用机械开槽的方式。
7.16做好成品保护工作:①砌块在搬运过程中,应轻装轻放,计算好各房间的用量,码放整齐。
②设备槽孔应预留,因漏埋或未预留时,采用切割机开凿,严禁硬凿,损坏墙体,如有松动必须处理补强。
③严禁在地面上拌制砂浆及直接在地面上堆放砂浆(须使用料斗),并及时清理落地砂浆,以免与地面黏结,影响下道工序施工。
砌墙时应避免砂浆溅脏墙面;在混凝土构造柱、圈梁浇筑混凝土时周围应进行遮盖,保持墙面清洁。
8、专项验收交底:反坎轴线放样(上海建工)→自检合格(上海建工)→报验(上海建工)→验收(监理各栋主楼主管人员)(可同时进行实测实量)→反坎凿毛(上海建工)→反坎模板安装→自检合格(上海建工)→报验(上海建工)→验收(监理各栋主楼主管人员)→浇筑反坎(上海建工)→反坎浇筑质量检查(上海建工、监理)→砌筑墙体前先砌筑排版(上海建工)→排版完成后墙体砌筑(上海建工)→砌筑过程中灰缝、墙体垂直度、平整度检查(上海建工、监理)→砌筑完成后自检(上海建工)→报验(上海建工)→验收(监理各栋主楼主管人员)。
9、未尽之处详见设计蓝图及建筑、结构说明与施工合同。
(略)廣州越秀地产工程管理有限公司越秀星汇名庭项目监理单位(交底方):广州越秀地产工程管理有限公司越秀星汇名庭项目监理部项目总监理工程师:时间:2018年2月28日施工单位(被交底方):上海建工五建集团有限公司项目经理:时间:2018年2月28日第11 页共11 页。
