清单量与定额量对比表
- 格式:pdf
- 大小:162.83 KB
- 文档页数:11
表5-9 综合单价分析所需清单工程量与定额工程量计算表第二步:进行综合单价分析,见表5-10.方法:根据地区计价定额、工料机单价,应用《建设工程工程量清单计价规范》中规定的统一表格(表-09),进行接待室工程综合单价分析。
(说明:该工程的分项工程和单价措施项目共有39个项目,应一一进行综合单价分析,由于各地区的计价定额的不同,本教材未列出计价定额的摘录,所以,只例举了前15个项目进行分析方法示意,后略。
)表5-10 综合单价分析表2 招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。
说明:此表数量栏的数量=定额工程量➗清单工程量=51.56➗48.86=1.055管理费和利润=(人工费+机械费)×27%(某地区费用定额)(以下各表相同)33表5-11 分部分项工程和单价措施项目清单与计价表(续)注:材料(工程设备)暂估单价进入清单项目综合单价,此处不汇总。
表5-14 规费、税金项目计价表表5-15 单位工程投标报价汇总表表5-15 接待室工程计价总说明总说明7. 分部分项工程和单价措施项目清单与计价表见表5-118. 综合单价分析表见表5-109. 定额工程量计算表见表5-9注:本案例采用的某地区费用定额见表5-8。
编制步骤如下:第一步:复核分部分项和单价措施项目的清单工程量。
当清单工程量与定额工程量的计算规则不同时,编制综合单价需计算定额工程量。
接待室工程分部分项工程和单价措施项目定额工程量的计算见表5-9。
【答案】根据《建设工程工程量清单计价规范》(GB 50500—2013)、《房屋建筑与装饰工程工程量计算规范》(GB图4-3 某单位接待室工程施工图设计说明编制内容、步骤如下:第一步:接待室工程建筑、装饰工程量清单列项方法:根据《房屋建筑与装饰工程工程量计算规范》(GB 50584—2013)和某单位接待室工程施工图设计说明及施工图,按房屋建筑与装饰工程工程量计算规范顺序列项。

清单工程量与定额工程量的计算规则对比土石方工程平整场地工程量定额工程量:平整场地工程量按建筑物外墙外边线每边各加2m,以面积平方米计算。
清单工程量:平整场地工程量按设计图示尺寸以建筑物的首层面积计算。
挖填土方工程量清单与定额中的计算规则相同。
都按设计图示尺寸以体积计算。
挖基础土方工程量1、挖沟槽、基坑土方工程清单工程量:按设计图示尺寸以基础垫层底面积乘以挖土深度,以体积立方米计算。
定额工程量计算规则有关规定:挖沟槽、基坑土方工程量需放坡,放坡系数表如下挖沟槽、基坑需支挡土板,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm计算。
支挡土板后,不在计算放坡。
基础施工所需工作面2、人工挖孔桩土方工程量定额工程量:按图示桩断面面积乘以设计桩孔中心线深度计算。
清单工程量:按设计图示尺寸以基础垫层底面面积乘以挖土深度以立方米计算。
土方回填工程量定额与清单计算规则相同。
工程量计算规则:沟槽、基坑回填土工程量按设计图示尺寸以立方米计算,即用挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其它构筑物)、室内回填土工程量按主墙之间的面积乘以回填厚度计算。
余土外运体积=挖土总体积—回填土总体积砌筑工程砖基础定额与清单中计算砖基础工程量均以设计图示尺寸以体积计算。
不扣除基础大放脚T形接头处的重叠部分面积及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层与单个面积0、3平方米以内的孔洞所占体积,但靠墙的暖气沟的挑檐不增加。
扣除地梁(圈梁)、构造柱所占体积。
附墙垛基础宽出部分体积应并入基础工程量内。
基础长度:外墙按中心线,内墙按净长线计算。
实心砖墙定额工程量:按设计图示尺寸以体积计算,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平平砌砖过梁与暖气包龛及内墙板头的体积,不扣除梁头、外墙板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0、3平方米以下的孔洞所占的体积。
一文图解——清单工程量与定额工程量的计算区别一.围护结构工程量列项围护结构所包含的构件见图4.1(一)柱常见的柱子按材质分可分为现浇钢筋混凝土柱、预制钢筋混凝土柱、砌筑柱和钢柱四种,其工程量列项分为清单算量和定额算量两种,见图4.2(二)梁常见的梁按材质分可分为现浇钢筋混凝土梁、预制钢筋混凝土梁、钢梁三种,其工程量列项分为清单算量和定额算量两种,见图4.3(三)门门按材质类别不同可划分为木门、金属门、金属卷帘门及其它门,其工程量列项分为清单算量和定额算量两种,见图4.4(四)窗窗按材质类别不同可划分为木窗、金属窗,其工程量列项分为清单算量和定额算量两种,见图4.5(五)门联窗门联窗按门和窗分别计算,计算原则也遵循门和窗的计算原则。
(六)墙洞只有在剪力墙上出现墙洞时并且大于0.3平方米时才牵扯到工程量,见图4.6(七)过梁我们最常见的过梁为钢筋混凝土过梁,其工程量列项分为清单算量和定额算量两种,见图4.7(八)窗台板常见的窗台板有木窗台板、铝塑窗台板、石材窗台板、金属窗台板、预制水磨石窗台板等,其工程量列项见图4.8(九)墙常见的墙分为剪力墙和砌筑墙两大类,其工程量列项见图4.9(十)压顶常见的压顶有现浇钢筋混凝土压顶,砖压顶两种,其工程量列项见图4.10(十一)屋面防护栏杆屋面防护栏杆一般起防护和装饰作用,按清单定额将其分为金属扶手、硬木扶手、熟料扶手三种,其工程量列项见图4.11二.顶部结构工程量列项顶部结构所包含的构件见图4.12图4.12:整楼顶部结果所包含的构件(一).板清单规则里我们把板分为有梁板、无梁板、平板、拱板、薄壳板,其工程量列项分为清单算量和定额算量两种,见图4.13。
图4.13:板的分类及工程量列项(二).梁(下空梁)这里的梁指的是房间中间下边没有墙的梁,它的列项和计算规则和前面讲过的梁一样,我们通常在算围护结构的梁时就将这些梁一起算了,之所以在顶部结构重新列出,是因为它确实又属于顶部构件,继续列出只是提醒大家不要漏项。
清单与定额你知多少?(懂预算的进)2014-11-19广联达服务清单与定额不同部分1、平整场地不同:清单以底层建筑面积。
定额以底层建筑面积外扩2M。
2、挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
3、内墙高度不同:清单算至板顶,定额算至板底。
4、雨蓬不同:清单以体积,定额以面积。
5、阳台不同:清单以体积,定额以面积。
清单与定额相同部分一、基础部分1、土石外运:挖土体积-回填土体积=基础砌体+垫层体积=室外地坪标高以下埋设的基础体积-室内地坪以上回填土体积2、场地回填:回填面积×平均厚度3、室内回填=S净*(室内外高差-地坪厚)4、基础回填:挖方体积-室外地坪标高以下埋设的基础体积(墙基、柱基、管基、垫层)5、地基强夯:设计图示尺寸m26、基础垫层:设计图示尺寸m37、地面垫层:V=S净h ,S净=S底-(L中T+L内t),扣除凸出地面构筑物、设备基础、室内管道、地沟所占体积;不扣除柱、垛、间壁墙、附墙烟囱及面积≤0.3 m2孔洞所占体积8、其他垫层:设计图示尺寸m39、砖基础:V=LA-地(圈)梁、构造柱所占体积-∑>0.3 m2 孔洞面积×基础墙厚(b);H:基础设计深度;h大放脚折加高度L:外墙中心线,内墙净长线A=基础墙面积+大放脚面积=b(H+h)注:靠墙暖气沟的挑檐不增加,附墙垛基础突出部分体积并入基础界限二、墙的计算1、砖基与砖墙:设计室内地坪石基、勒,2、砖围墙:室外地坪3、石勒墙:室内地坪4、石围墙:内外地坪标高不同时取较低者;内外标高间为挡土墙,挡土墙以上为墙身位于室内地坪±300以内,以不同材料为界;超过±300,以室内地坪为界;5、砖墙:(墙长×墙高-∑>0.3 m2孔洞面积)×墙厚-∑构件体积(嵌入)墙长:外墙中心线,内墙净长线6、墙高:外墙:①斜屋面无檐口天棚者算至屋面板底②斜屋面有屋架且室内外均有天棚者,算至屋架下弦底面+200mm③斜屋面无天棚者有屋架算到屋架下弦底面+300mm④出檐宽度>600mm,按实砌高度⑤平屋面算至钢砼板面内墙:①位于屋架下弦者,算至屋架底②无屋架者算至天棚底+100mm③有钢砼楼板隔层者算至板底④有框架梁时算至梁底女儿墙:屋面板上表面算至女儿墙压顶下表面内外山墙:平均高度7、扣除:门窗洞口、过人洞、空圈、嵌入墙内的钢砼柱、梁、圈梁、挑梁、砖平碹、砖过梁及凹进墙内的壁龛、管槽、暖气管、消火栓箱、内墙板头等所占体积不增加:凸出墙面腰线、挑檐、压顶、窗台线、虎头砖、门窗套体积8、并入:凸出墙面的砖垛9、砖烟囱、砖水塔:筒壁平均中心线周长×厚度×高度;扣除各种孔洞钢砼圈梁、过梁等体积。
清单与定额不同与相同部分平整场地不同,清单以底层建筑面积。
定额以底层建筑面积外扩2M。
、挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
内墙高度不同:清单算至板顶,定额算至板底雨蓬不同:清单以体积,定额以面积。
阳台不同:清单以体积,定额以面积清单与定额相同部分土石外运:挖土体积-回填土体积=基础砌体+垫层体积=室外地坪标高以下埋设的基础体积-室内地坪以上回填土体积场地回填:回填面积×平均厚度室内回填= S净*(室内外高差-地坪厚)基础回填:挖方体积-室外地坪标高以下埋设的基础体积(墙基、柱基、管基、垫层)地基强夯:设计图示尺寸m2基础垫层:设计图示尺寸m3地面垫层:V=S净h ,S净=S底-(L中T+L内t),扣除凸出地面构筑物、设备基础、室内管道、地沟所占体积;不扣除柱、垛、间壁墙、附墙烟囱及面积≤0.3 m2孔洞所占体积其他垫层:设计图示尺寸m3砖基础:V=LA-地(圈)梁、构造柱所占体积-∑>0.3 m2 孔洞面积×基础墙厚(b);H:基础设计深度;h大放脚折加高度L:外墙中心线,内墙净长线A=基础墙面积+大放脚面积=b(H+h)注:靠墙暖气沟的挑檐不增加,附墙垛基础突出部分体积并入基础界限砖基与砖墙:设计室内地坪石基、勒,砖围墙:室外地坪石勒墙:室内地坪石围墙:内外地坪标高不同时取较低者;内外标高间为挡土墙,挡土墙以上为墙身位于室内地坪±300以内,以不同材料为界;超过±300,以室内地坪为界砖墙:(墙长×墙高-∑>0.3 m2孔洞面积)×墙厚-∑构件体积(嵌入)墙长:外墙中心线,内墙净长线墙高:外墙:①斜屋面无檐口天棚者算至屋面板底②斜屋面有屋架且室内外均有天棚者,算至屋架下弦底面+200mm③斜屋面无天棚者有屋架算到屋架下弦底面+300mm④出檐宽度>600mm,按实砌高度⑤平屋面算至钢砼板面内墙:①位于屋架下弦者,算至屋架底②无屋架者算至天棚底+100mm③有钢砼楼板隔层者算至板底④有框架梁时算至梁底女儿墙:屋面板上表面算至女儿墙压顶下表面内外山墙:平均高度扣除:门窗洞口、过人洞、空圈、嵌入墙内的钢砼柱、梁、圈梁、挑梁、砖平碹、砖过梁及凹进墙内的壁龛、管槽、暖气管、消火栓箱、内墙板头等所占体积不增加:凸出墙面腰线、挑檐、压顶、窗台线、虎头砖、门窗套体积并入:凸出墙面的砖垛砖烟囱、砖水塔:筒壁平均中心线周长×厚度×高度;扣除各种孔洞钢砼圈梁、过梁等体积。

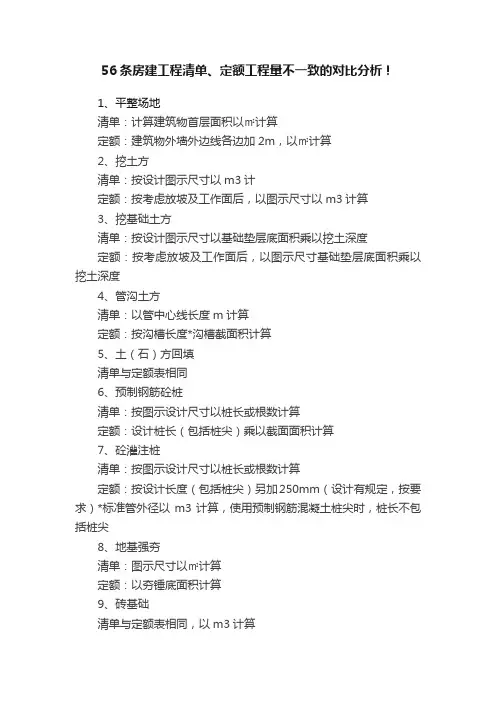

56条房建工程清单、定额工程量不一致的对比分析!1、平整场地清单:计算建筑物首层面积以㎡计算定额:建筑物外墙外边线各边加2m,以㎡计算2、挖土方清单:按设计图示尺寸以m3计定额:按考虑放坡及工作面后,以图示尺寸以m3计算3、挖基础土方清单:按设计图示尺寸以基础垫层底面积乘以挖土深度定额:按考虑放坡及工作面后,以图示尺寸基础垫层底面积乘以挖土深度4、管沟土方清单:以管中心线长度m计算定额:按沟槽长度*沟槽截面积计算5、土(石)方回填清单与定额表相同6、预制钢筋砼桩清单:按图示设计尺寸以桩长或根数计算定额:设计桩长(包括桩尖)乘以截面面积计算7、砼灌注桩清单:按图示设计尺寸以桩长或根数计算定额:按设计长度(包括桩尖)另加250mm(设计有规定,按要求)*标准管外径以m3计算,使用预制钢筋混凝土桩尖时,桩长不包括桩尖8、地基强夯清单:图示尺寸以㎡计算定额:以夯锤底面积计算9、砖基础清单与定额表相同,以m3计算10、实心墙砖(空心、砌块、石墙)清单与定额表相同,以m3计算11、带形基础(独立、满堂基础)清单与定额表相同,以m3计算12、矩形柱(异形柱)清单与定额表相同,以m3计算13、圈、过梁清单:按设计图示尺寸以m3计算定额:过梁长度按图示尺寸,图纸无明确表示时,按门窗洞口外围宽另加500mm计算。
平板与砖墙上混凝土圈梁相交时,圈梁高应算至板底面14、直形墙(弧形墙)清单与定额表相同(外墙中心线、内墙净长线),以m3计算15、有梁板(无梁板、平板)清单与定额表相同,以m3计算16、雨篷、阳台板清单:图示尺寸以墙外部分以m3计算定额:伸出墙外的板底水平投影㎡计算17、楼梯清单:图示尺寸以水平投影㎡计算,不扣除宽度小于500mm的楼井定额:包括休息平台、平台梁、斜梁及楼梯梁,按水平投影㎡计算,不扣除宽度小于200mm的楼梯井18、散水、坡道清单与定额表相同,以㎡计算19、电缆沟、地沟清单:图示以中心线长度m计算定额:按m3计算20、后浇带清单与定额表相同,以m3计算21、预制矩形(异形)柱清单与定额表相同,以m3计算22、预制矩形(异形)梁清单与定额表相同,以m3计算23、预制平(空心)板等清单与定额表相同,以m3计算24、预制楼梯清单:图示尺寸以m3计算定额:按水平投影以㎡计算25、钢筋清单与定额表相同,以t计算26、门窗清单:图示数量以樘计算定额:按门洞面积以㎡计算27、钢屋架、钢网清单与定额表相同,以t计算28、型材瓦屋面清单与定额表相同,以㎡计算29、屋面卷材防水清单与定额表相同。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
