职业健康安全管理方案最新版
介绍
本文档是关于职业健康和安全管理的最新方案,为企业提供了一系列措施和策略以保护员工的安全和健康。
目标
- 减少事故和伤害
- 提高员工的健康和幸福感
- 遵守法律法规
- 保持企业声誉和形象
策略
- 培训和教育:提供必要的培训和教育,确保员工明确安全和健康的重要性和企业规章制度。
- 评估和监测:定期评估和监测工作场所的安全和健康风险,并采取相应的措施来降低风险。
- 预防和应对:预防潜在的安全和健康问题,并及时响应和解决发生的问题。
- 改善和持续改进:通过不断地改善和持续改进策略和措施,逐步提高工作场所安全和健康的水平。
实施
为了成功地实施上述策略,企业需要:
- 分配适当的资源和时间
- 建立明确的责任和权利
- 建立有效的沟通渠道
- 实施和维护必要的记录和文件
在实施过程中,企业应定期评估和监测策略的执行情况,并及时调整和改进。
结论
职业健康和安全管理是企业成功运营的重要组成部分。
本文档提供了实用的策略和措施,帮助企业保护员工的安全和健康,并遵守相关法律法规。
质量、职业健康、安全和环境管理体系建立及实施策划方案一、目的和意义塑件化工厂的生产活动涉及质量管理、人力资源管理、环境管理、职业健康安全管理、财务管理等方方面面,单纯采用一种管理模式必然难以满足客观需要。
随着 ISO9000 认证、 ISO14000 认证和 OHSAS18000 认证的迅速发展,为了适应各种情况的需要,企业可能需要多种管理体系的认证,由于 QMS 、 EMS 、 OHSMS 三个体系在管理目的、对象的不同,三个标准之间存在着明显差异,由于我厂负责质量、环境保护和职业健康安全的是两个部门,三个体系自成系统,我厂在实施时采用了各自独立的体系,出现了文件大量重复、争资源、政令不统一、信息不能共享、导致企业管理效率降低、相同的工作重复且难以控制和实施。
ISO9000 、ISO14000 、 OHSAS18000 管理体系具有兼容性,在标准的思想、标准要素等内容上有很强的关联性,在体系的运行模式、文件的架构上也是基本相同的,在文件、记录、内审、管理评审等管理要素可以实行共享。
就质量、环境、职业健康和安全的性质而言关联性也是很明显的,如果质量控制不好,就要多出废品、浪费能源和原材料,废品处理也可能带来污染;由于环境污染的受害者往往首先是企业职工,就同时产生了职业健康和安全问题。
特别在我们化工等高风险行业这种关联性更加明显,如火灾和爆炸、危险化学品泄漏等事故一旦发生,既是质量事故,又是环境灾难,也同时会有人员伤亡或财产损失。
所以需要采取综合的措施,将质量、环境、职业健康和安全一起考虑,实施一体化管理,从而使各管理领域优势互补降低管理费用、减少管理上的不协调、提供整体解决问题的能力、提高管理效率,解决管理体系运行中的问题。
在今年的 QHSE 体系认证工作中,在认证公司咨询组的协助下,通过提供相关培训及咨询指导,达到以下目标:1 、依据中国 **HSE 管理体系标准和国际互认的质量管理体系标准、环境管理体系标准 (GB/T 24001-XX) 、职业健康安全管理体系标准 (GB/T 28001--XX) 的要求,建立一套行之有效的 QHSE 一体化管理体系,使塑件化工厂的 QHSE 管理体系与国际国内的先进管理模式保持一致。
市北高新技术服务业园区NO70501单元10-03地块住办商品房项目职业健康安全目标管理方案上海市工程建设咨询监理有限公司市北高新技术服务业园区NO70501单元10-03地块住办商品房项目监理项目部二零一五年十月一、指导思想为贯彻GB/T-24001、GB/T28001-2001标准,依法做好三标一体化管理工作,完善制度,构建环境、职业健康安全管理生长效机制,以实现杜绝重大安全事故和重大环境污染事故为目的,提高全体员工安全和环保意识为宗旨。
二、环境、职业健康安全管理方针环境、职业健康安全管理方针(三标一体化)科学管理、持续改进、争创一流。
三、环境、职业健康安全管理目标(一)环境目标一、环境管理目标指标1、噪声排放:不超过国家标准规定的以下两个标准:(1)建筑施工现场在施工过程中,各施工阶段的噪声排放控制在国家标准GB 12523-90《建筑施工场界噪声限值》以内。
确保噪声排放值不超过国家标准GB 12523-90《建筑施工场界噪声限值》。
(2)操作人员的个人防护:给在噪声源相对集中的作业区内进行作业的人员发放护听器(耳塞、耳罩、防噪声头盔等),连续作业时间控制在2小时以内。
(3)对于确实无法采取噪声排放防护措施的,施工现场尽量避免噪声过大机械同时作业,且调整作业时间,午间休息时间(12:00~14:00)停止一切机械施工,晚上22:00以后停止噪声过大的施工作业。
2、粉尘的控制: 粉尘或扬尘的排放主要是,施工准备阶段的耕地清表、弃土外运,地基及基础工程的土方开挖、回填、装卸、运输,建筑垃圾清理、装卸、运输混凝土作业水泥尘等过程产生的。
不同的施工过程采取不同的防护措施。
⑴物料、土方及建筑垃圾运输:车辆行走于施工便道时,根据施工季节采取适当的洒水抑制扬尘措施,渣、土等散装货物装载应拍平压实,不准超载,覆盖苫布,且避开大风天气,以减少运输扬尘和遗撒。
⑵施工现场,应根据总平面布置图,对砂石料、水泥堆放场地,钢筋、木材加工、堆放场地,现场运输道路等进行地面硬化,并做好排水措施,做到雨天没有泥,晴天不起土,有条件的还可以做适当的场地绿化。
职业健康安全和环境管理方案一、编制依据1、质量、环境、职业健康安全管理体系程序文件汇编2、联发新城项目危险危害因素识别调查与评价表3、联发新城项目环境因素识别调查表4、联发新城项目重大环境因素清单5、联发新城项目重大危险因素清单6、现行法律、法规,集团公司内部文件二、管理目标2。
1职业健康安全管理目标1、杜绝重大事故,避免一般事故发生2、达到市级文明工地,争创省级文明工地2.2环境管理目标1、节约能源、降低消耗2、满足法律法规要求,无重大环境事故、事件发生三、职业健康安全管理措施3。
1主要考核指标1、施工现场安全防护设施按JGJ59-99标准评分合格率100%;2、设备完好率93%;3、对员工健康安全有重大影响的岗位(高空作业、涂料、电焊、水泥搬运、保洁员等)配备各种劳动防护用品的配备率为100%;4、食品卫生、合格5、特殊工种持证率100%;3。
2职业健康安全管理组织措施1、成立由项目经理部安全生产负责人为首,各施工单位安全生产负责人参加的“安全生产管理委员会”组织领导施工现场的安全生产管理工作。
2、根据作业人员情况成立3—5人的现场“安全纠察队”,“安全纠察队”队员每人佩戴投标人项目经理部统一印制的“安全纠察"臂章,开展日常安全生产检查工作.3、项目经理部主要负责人与各施工单位主要负责人签订安全生产责任状,施工单位主要负责人再与本单位施工负责人签订安全生产责任状,使安全生产工作责任到人,层层负责.3.3安全教育岗位教育:新工人,调换新工作岗位人员及生产实习人员在上岗之前,必须进行安全技术规程、安全规章制度和安全防护设施应用及个人防护用品使用等岗位教育,通过学习,经考核合格后,方能上岗独立操作。
特殊作业人员教育和培训:架子、电气、起重、机械操作、焊接、司炉、驾驶等特殊工程,除接受一般性安全教育外,还必须进行专门的安全操作技术培训,经考核合格后,持证上岗,并签定安全协议。
经常性安全教育:开展各种类型的安全活动,如安全月、安全技术交流会,安全展览等,使安全教育工作贯穿施工全过程。
职业安全健康管理方案XXXXX职业健康安全方针以人为本,预防为主,遵守法纪,持续改进。
其内涵是:——秉承“以人为本”的管理理念,通过教育培训、奖惩激励等措施,提高员工的职业健康安全意识,增强员工的素质和能力,规范员工行为。
——在职业健康安全管理中,始终贯彻“预防为主”的指导方针,通过周密的策划和严格的运行控制,从源头消除隐患,预防事故、事件的发生,保证员工和外来人员的健康安全,防止财产损失和工作环境破坏。
——法律、法规及其他要求,是本局职业健康安全管理的基本要求,各项生产、管理活动必须严格遵守。
——在满足法律法规和其他要求的前提下,通过保持职业健康安全管理体系的有效运行和追求持续改进,不断提高企业的职业健康安全管理绩效,增进员工的身心健康。
中建八局职业健康安全管理的总目标——保持职业健康安全管理体系有效运行,并为广大员工和社会各界所认可;——各类重大危害因素控制在规定风险范围内,并力求更好;——杜绝重大安全卫生事故发生;——不断改善工作环境,增进员工身心健康。
目录1、项目概述及组织结构 (1)1.1编制依据 (1)1.2工程概况 (1)1.3职业健康安全管理组织机构 (3)1.4XXXF2大厦职业健康安全管理人员名单 (5)2、职业健康安全危害因素识别及评价 (6)3、职业健康安全目标的建立与实施 (10)3.1各种危险和有害因素具体目标见下表: (10)3.2具体量化指标 (12)3.3XXX活力中心F2大厦职业健康安全目标实施时间表 (13)4、职业健康安全目标实现的保障措施 (18)4.1安全保证体系 (18)4.2安全管理措施 (18)5、职业健康各项资源配置 (21)5.1人力资源配置 (21)5.2资金配置 (21)5.3物资资源配置 (21)6、职业健康安全管理方案规定职业健康安全职责、权限 (23)6.1职业健康安全职能分配表 (23)6.2项目管理人员职业健康安全管理职责 (24)7、应急准备和响应制度 (30)7.1应急准备和响应的重点 (30)7.2措施 (30)8、事故、事件与不符合控制 (31)8、事故、事件与不符合控制 (32)8.1施工现场不符合的控制 (32)8.2内审不符合项的控制 (32)8.3管理评审不符合项的控制 (32)8.4外部不符合项的控制 (32)8.5相关方投诉和抱怨的处理 (32)9、信息交流的安排 (32)9.1项目内部信息交流 (32)9.2外部信息交流 (33)10、职业健康安全绩效测量 (33)附录一、重大危险源清单 (34)附录二、职业健康安全管理记录清单 (38)1、项目概述及组织结构1.1 编制依据本职业健康安全管理方案依据XXX与XXX控股股份有限公司签订的XXX活力中心F2大厦工程施工合同和本局《职业健康安全管理体系》及相关程序文件编制,适用于该工程全部施工过程的职业健康安全管理。

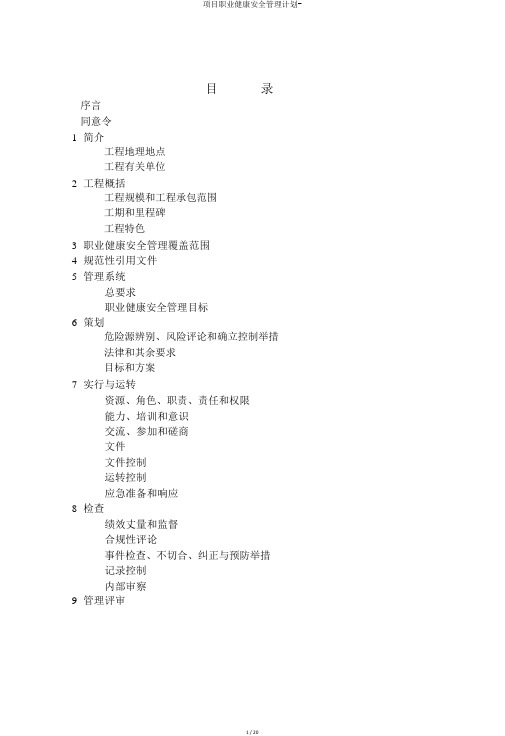

目录序言同意令1简介工程地理地点工程有关单位2工程概括工程规模和工程承包范围工期和里程碑工程特色3职业健康安全管理覆盖范围4规范性引用文件5管理系统总要求职业健康安全管理目标6策划危险源辨别、风险评论和确立控制举措法律和其余要求目标和方案7实行与运转资源、角色、职责、责任和权限能力、培训和意识交流、参加和磋商文件文件控制运转控制应急准备和响应8检查绩效丈量和监督合规性评论事件检查、不切合、纠正与预防举措记录控制内部审察9管理评审前言本职业健康安全计划依照OHSAS18001:2007《职业健康安全管理系统要求》、GB/T28001:2011 《职业健康安全管理系统要求》、企业《管理手册》和本项目合同文件要求,联合工程项目实质状况编制而成。
本计划是《管理手册》在本项目职业健康安全管理方面的详细表现。
目的是促使职业健康安全工作,进行过程控制,保证职业健康安全系统在工程中的有效运转。
本计划由项目技术质量部提出,安全监察管理部归口管理本范本编制和使用说明:本计划是依照充足状态下进行编制。
a)各工程项目部编制本计划时,项目部的机构设置与本计划范本的机构设置进行对照辨别,将项目部各部门和人员职责权限从头确立,一定完好覆盖本计划范本的要求;b)本计划范本在项目部详细实行时,可按顾客 / 工程师要求的实质状况,进行分解编写成多个管理 / 程序计划;c)本计划波及的记录表格,查企业有关程序言件记录表格;d)本计划范本中“斜体字”项目部依据实质状况进行裁剪 / 详尽描绘。
批准令《xxx 工程项目部职业健康安全计划》是经过说明企业职业健康安全管理目标、描绘职业健康安全管理系统以及实现职业健康安全目标的大纲性文件;是项目部推行职业健康安全管理的重要依照 , 现予颁发。
本计划是规范项目部全体员工职业健康安全管理行为的准则,保证职业健康安全管理知足规定的要求,让员工和有关方满意。
项目部要求全体员工务必仔细贯彻执行本计划各项规定,提升项目部职业健康安全管理水平。
2024年工程项目职业健康安全保证体系
1. 政策与目标:制定和公布职业健康安全政策,并确保所有员工了解和遵守政策。
设立具体的职业健康安全目标,监测和评估目标的实现情况。
2. 组织与责任:明确职责和责任,确定职业健康安全的管理结构,指定专门负责职业健康安全工作的人员。
3. 计划与实施:制定职业健康安全管理计划,包括风险评估、危险源识别、危险预防和控制措施,以及应急管理等。
实施计划,并监测和评估效果。
4. 规程与程序:建立职业健康安全相关的规程和程序,确保所有工作按照规程和程序进行,包括工作许可、培训和教育、个人防护装备使用等。
5. 培训与教育:开展相关的职业健康安全培训和教育,提高员工的职业健康安全意识和技能,确保员工能够安全地开展工作。
6. 文件与记录:建立和维护相关的文件和记录,包括培训记录、危险源识别记录、应急演练记录等。
7. 监测与改进:监测职业健康安全管理体系的运行情况,收集和分析相关数据,进行持续改进,确保体系的有效性和可持续性。
以上是针对工程项目职业健康安全保证体系的一般内容,具体的实施和要求可能会根据不同的国家和地区、不同的工程项目而有所不同。
中建某项目职业健康安全管理方案一、项目概况:中建项目是一项大型建设项目,涉及土木工程、机电工程、装饰装修工程等多个领域。
项目施工周期较长,人员众多,存在一定的职业健康安全风险。
二、风险评估与管控措施:1.危险性评估:根据项目的特点和实际情况,对可能出现的职业健康安全风险进行评估,包括高处作业、电气设备操作、机械设备操作、化学品使用等。
2.排除危险因素:对已确定的危险因素进行排除,如搭建防护网、固定安全防护设备等。
3.防范措施:制定详细的施工方案,确保施工过程中各项措施的实施,包括通风换气、景观绿化、噪音控制、电气设备用电安全等。
4.人员培训:对项目参与人员进行安全培训,提高其安全意识和应急处置能力。
5.安全督导与检查:设立专门的安全保障部门,定期对施工现场进行安全巡查和检查,发现问题及时整改。
三、安全生产管理系统:1.责任体系:明确各级管理人员的职责和权限,建立健全的安全责任体系。
2.操作规程:编制相应的操作规程,明确各种作业的安全操作要求和流程。
3.事故报告与处理:建立事故报告和处理机制,明确事故的报告程序和责任追究制度。
4.紧急救援预案:编制紧急救援预案,提前制定应急方案,确保在突发事件发生时能迅速、有效地处理。
5.安全生产技术措施:采用先进的安全生产技术措施,如安全设备、安全工具的使用等,确保施工作业的安全进行。
四、职业健康管理:1.健康监测:对参与施工人员进行定期的职业健康检查,并建立健康档案。
2.危害评估和防控:对施工过程中可能产生的危害进行评估,采取相应的防护措施,如佩戴防护用具、使用防护设备等。
3.职业健康教育:开展职业健康教育活动,提高施工人员的健康保护意识和知识水平。
4.环境监测:建立施工环境的监测系统,对施工现场进行定期检测,并根据检测结果及时采取相应的措施。
五、安全管理的监督与检查:1.建立健全的安全监督机制,对项目进行定期的安全检查和评估。
2.加强与相关部门的沟通与合作,及时了解行业最新的安全生产政策和法规。
安全生产标准化与职业健康安全管理体系一、施工组织设计与专项安全施工方案编审制度1. 施工组织设计应全面考虑工程特点、施工环境、安全生产要求等因素,制定合理、可行的施工方案。
2. 专项安全施工方案应针对工程中的高风险项目、特殊作业环节和施工过程中的安全隐患进行编制。
3. 施工组织设计和专项安全施工方案应由项目负责人组织编制,由相关部门进行审查。
4. 审查通过的施工组织设计和专项安全施工方案应报公司安全生产管理部门备案。
5. 施工组织设计和专项安全施工方案在施工过程中如需变更,应重新进行编审流程。
6. 施工组织设计和专项安全施工方案应包括以下内容:a. 工程概况、施工计划及施工工艺;b. 安全生产目标、安全生产措施及应急预案;c. 施工现场平面布置、临时设施设置及施工临时用电;d. 安全防护设施、设备、施工机具的配置及使用要求;e. 特殊作业环节的安全防护措施及操作要求;f. 施工过程中的监控、检测、检查及整改措施。
二、安全技术措施计划执行制度1. 项目部应根据施工组织设计和专项安全施工方案,制定安全技术措施计划。
2. 技术措施计划应包括安全生产目标、安全生产措施、实施期限、责任人等内容。
3. 技术措施计划应报公司安全生产管理部门审批,经批准后方可实施。
4. 项目部应按照技术措施计划进行实施,并对实施过程进行记录。
5. 公司安全生产管理部门应定期对技术措施计划的执行情况进行检查,并提出整改意见。
6. 技术措施计划在执行过程中如需调整,应按照原审批流程进行变更审批。
7. 技术措施计划执行过程中,应加强对施工现场的安全监控、检测和检查,确保安全生产措施落实到位。
8. 项目部应定期对技术措施计划的执行效果进行评价,总结经验教训,持续改进安全生产管理。
三、安全技术交底制度1. 施工前,项目负责人应组织对施工人员进行安全技术交底,确保每位施工人员了解工程特点、施工方案、安全技术措施及应急预案。
2. 技术交底内容应包括施工工艺、操作规程、安全防护措施、施工中可能存在的风险及应对措施等。
职业安全健康管理体系的建立与实施职业安全健康(Occupational Safety and Health,简称OSH)管理体系的建立与实施,是一个旨在提高企业职工安全和健康水平的系统性工作。
通过建立和实施OSH管理体系,企业能够有效预防和控制职业安全和健康风险,减少职工事故和职业病的发生,提升生产力和竞争力。
建立和实施OSH管理体系主要包括以下几个步骤:1. 建立管理体系的理念和政策:企业应该制定和发布与职业安全和健康管理有关的政策和目标。
这些政策和目标应该体现对职工安全和健康的重视,对职业安全和健康管理的决心和承诺。
同时,企业应该将职业安全和健康管理体系纳入企业整体管理体系之中。
2. 进行职业安全和健康风险评估:企业需要对职业安全和健康风险进行评估,以确定可能存在的职业安全和健康风险及其对职工的影响。
通过风险评估,企业可以制定相应的防控措施,减少职业安全和健康风险的发生。
3. 制定职业安全和健康管理计划:企业需要根据风险评估结果,制定相应的职业安全和健康管理计划。
该计划应包括有针对性的职业安全和健康目标、计划和措施,并明确责任人和具体实施步骤。
4. 实施职业安全和健康管理措施:企业需要通过培训、宣传和教育等方式,提高职工对职业安全和健康的意识和素质。
同时,企业还需要建立健全的安全生产规章制度,并贯彻执行。
5. 监督和检查职业安全和健康管理的实施情况:企业应该建立相应的监控和检查机制,对职业安全和健康管理的实施情况进行定期检查和评估。
发现问题和不足之处,应及时采取纠正措施并追溯原因,以避免类似问题再次发生。
6. 持续改进:职业安全和健康管理体系是一个不断完善和改进的过程。
企业应该根据实际情况,不断调整和改进职业安全和健康管理计划和措施。
同时,企业应该开展职业安全和健康管理成果的评估和认证,以确保职业安全和健康管理体系的有效性。
在建立和实施职业安全和健康管理体系的过程中,企业应该注重以下几个方面:1. 领导重视:企业领导必须高度重视职业安全和健康管理工作,将其作为企业发展的重要组成部分。
电力工程职业健康安全管理方案在电力工程领域,职业健康安全管理是至关重要的一环。
电力工程建设和运营过程中存在着众多的危险因素,如电气设备的高电压、高处作业、复杂的施工环境等,这些都可能对从业人员的健康和安全造成威胁。
因此,制定一套科学、合理、有效的职业健康安全管理方案是保障电力工程项目顺利进行和人员安全的关键。
一、电力工程职业健康安全管理的目标和原则(一)目标确保电力工程项目在建设和运营过程中,不发生因工作导致的死亡、重伤和重大职业病事故,减少一般性工伤事故的发生频率,提高员工的职业健康水平,创建安全、健康、舒适的工作环境。
(二)原则1、“预防为主”原则:通过预先识别和评估潜在的危险因素,采取有效的预防措施,将事故隐患消灭在萌芽状态。
2、“综合治理”原则:综合运用工程技术、管理、教育等手段,对职业健康安全问题进行全方位的治理。
3、“全员参与”原则:鼓励所有员工积极参与职业健康安全管理工作,形成人人关心安全、人人重视安全的良好氛围。
4、“持续改进”原则:定期对职业健康安全管理体系进行审核和评估,不断发现问题,持续改进管理措施和方法。
二、电力工程职业健康安全管理的组织机构和职责(一)组织机构成立以项目经理为组长的职业健康安全管理领导小组,成员包括项目副经理、技术负责人、安全主管、各部门负责人以及施工班组长等。
(二)职责1、项目经理:作为项目职业健康安全管理的第一责任人,全面负责项目的职业健康安全工作,制定项目职业健康安全管理目标和计划,组织建立和完善项目职业健康安全管理体系,确保资源的合理配置。
2、项目副经理:协助项目经理开展职业健康安全管理工作,负责组织实施职业健康安全管理方案和措施,协调解决施工过程中的职业健康安全问题。
3、技术负责人:负责编制施工组织设计、施工方案和技术交底等文件,从技术层面保障施工过程的职业健康安全。
4、安全主管:具体负责项目职业健康安全管理的日常工作,包括监督检查各项安全制度和措施的执行情况,组织开展安全教育培训和应急演练,及时处理各类安全事故和隐患。
第二章安全管理方案为保证安全文明施工,创优质工程,项目施工过程中组建本项目的安全管理机构,建立安全生产管理体系,落实安全生产责任制,制定严格的安全保证措施,并在施工过程中严格实施。
1安全生产的原则和目标1.1 原则1。
1。
1坚持管生产必须同时管安全的原则。
1.1.2坚持生产与安全同步实施的原则.1。
1。
3生产与安全发生矛盾时,坚持安全第一的原则.1。
2目标1.2.1本工程有关活动在安全的方式下进行,将施工中的伤害或损坏的风险减至最小程度。
1.2。
2安全目标:贯彻“安全第一,预防为主"的安全生产方针。
职业健康安全方针为:安全施工,预防为主;遵章守法,保护健康;持续改进,创平安路桥。
职业健康安全目标:杜绝职业健康安全重大事故的发生;轻伤事故发生率控制于千分之五,岗前安全教育培训率100%。
2安全生产管理组织机构、保证体系和安全生产责任2。
1安全生产管理组织机构2.1.1组织机构设置:项目经理部安全生产管理组织机构为安全生产领导小组。
项目经理为小组长,其他包括各部门主管、专职安全员和兼职安全员组成。
办事机构设在质安部,由专职安全员负责处理日常事务。
安全生产管理委员会的职责是:认真贸彻执行劳动保护和安全生产的各项政策、法令和规章制度;审批安全生产措施计划:完善各部门管理人员的安全生产责任制;定期研究解决安全生产的难题;组织项目经理部的安全生产大检查和开展安全无事故竞赛活动等;总结与推广安全生产先进经验;主持重大伤亡事故的调查分析,提出对责任人处理意见和改进措施。
2.1。
2安全管理保证体系机构2。
1。
3安全生产责任2。
1。
3。
1第一安全生产责任人(项目经理);2.1.3.2直接安全生产责任人(项目副经理);2.1。
3.3项目经理部安全工程师;安全工程师必须具有做安全工作的资格,且熟悉所施工的工作类型。
其工作任务,包括制定健康保护与事故预防措施和个人检查,查看所有安全规则与条例的实施情况;2.1.3。
工程项目职业健康安全保证体系根据本工程建筑面积大、层数栋号多、施工专业队伍多等特点,我局拟订了适合于本工程的安全生产保证体系,人员的配备、岗位的设置,做到相对固定,不随意变动。
1、配备必要的设施、装备和专业人员,确定控制和检查手段、措施。
2、确定整个施工过程中重点内容、关键、危险部位的控制手段和措施,以确保安全保证体系的正常运作,内容具有可操作性、严密性、可行性。
3、制定具体适用的针对性方案、制度、措施指导施工,并总体规划施工以整体管理、分项管理、分区管理、分组管理及人员管理为主要手段,确保施工现场的安全生产。
4、引进先进的控制方法、分析、组织实施监控全面加强管理密度,提高管理的质量。
(一)安全管理组织机构建立以项目经理部各部门负责人为主要成员的安全生产小组,针对工程安全管理目标,制订安全保证措施实施方案及安全用品采购计划;根据现场布置情况及人员进场的时间,不同施工阶段总体组织资源调配。
由安全部负责安全体系正常运转、实施监督、检查,对控制过程中出现的不符合要素,施工中出现的隐患,制订纠正、预防措施,对实施过程组织检查、不断完善严格执行三检制度。
(二)各部门的职业健康安全职责项目职业健康安全保证体系职能分配表如下表。
注:★-主管领导○-主管部门(人员)▲-相关部门编号安全生产保证体系要素总承包项目经理总承包项目副经理总包技术负责人职能部门投资控制部专业管理人员综合管理部安全管理部技术部1管理职责★○▲▲▲▲○▲2职业健康安全体系★○▲▲○▲○▲3采购★○▲▲▲○▲▲4分包方控制★○○○▲○▲5现场职业健康安全控制★○○▲○▲○▲6检查、检验○★▲▲○○○○7事故隐患控制○★▲▲○○○○8纠正与预防措施○★▲▲○▲○○9教育与培训○★▲▲○○○▲10安全记录○★▲▲○○○▲11内部职业健康安全体系审核★▲▲▲○▲○▲1、总承包项目经理(1)总承包项目经理是工程项目职业健康安全的第一责任人,对项目施工全过程的职业健康安全工作负全面领导责任。
职业健康安全管理体系第一章总则为了加强项目部职业健康的监督管理,强化项目部职业危害防治的主体责任,预防、控制和消除职业危害,保障员工生命安全和健康,根据《职业病防治法》、《安全生产法》、《作业场所职业健康监督管理暂行规定》等法律、行政法规和国务院有关职业健康监督检查职责调整的规定,制定本体系。
第二章职业健康安全管理机构及职责一、职业健康安全管理机构:组长:武向志雄副组长:路喜文吴心国杜本胜叶虎杜兵组员:金鹏程鹏王琪露卫卫玉峰振都二、管理机构职责:1 宣传、贯彻国家的有关法律、法规、并监督实施;2 建立好项目部职业健康管理台账及相关档案,并妥善保存;3 确定项目部的职业危害因素监测点,协助健康监测站对职业危害因素监测点进行监测,并对检测结果进行公示;对超标场所分析原因,提出整改方案,监督整改;4 负责职业病危害项目申报工作,负责企业劳动健康档案的建立工作;5 负责组织每年一次的职业健康查体和应急时的健康检查工作;为接触职业危害因素职工建立健康档案;6 负责组织进行建设项目的职业病危害预评价和职业病危害控制效果评价;7 开展职业安全健康教育工作,普及和提高全体员工的职业安全健康知识,提高自救、互救能力;8 负责新入员工上岗前的健康查体和员工离岗前的职业健康查体工作;9 负责对不适宜继续从事原工作的职业病病人,应调离原岗位,并妥善安置,负责退休退养职工的职业病管理工作。
第三章职业健康安全管理目标、指标及管理方案第四章职业健康安全管理制度第一节职业安全健康管理制度1 目的为规项目部职业健康安全管理工作,保护员工身心健康,全面提升职业健康安全管理水平,提高员工自我保护意识,降低和控制员工职业安全健康风险,制定本制度。
2 适用围适用于中铁十局连盐铁路V标工程指挥部七分部所属各部门、各架子队员工、劳务工和临时工。
3 职责3.1 安质部3.1.1 是项目部职业安全健康工作归口管理部门,负责制定职业安全健康管理制度。
质量职业健康安全和环境管理体系建立及实施策划方案一、背景介绍质量职业健康安全和环境管理体系(Quality, Occupational Health and Safety, Environment Management System,简称QHSE MS)是指针对组织内部的质量、职业健康安全和环境相关风险和机遇,建立的一个系统性的管理体系。
建立和实施QHSE MS旨在提高管理水平,保障员工健康与安全,降低环境风险。
二、目标设定1.确立质量、职业健康安全和环境管理体系的目标:包括提高产品质量、预防职业健康安全事故、降低环境污染等。
2.明确相关绩效指标,进行量化分析和评估。
3.满足质量和法律法规的要求,提高组织的形象和信任度。
三、组织与资源1.明确组织角色和责任:设立QHSE MS负责人,明确各级管理人员的职责和权限。
2.建立相应的人力、物力、财力支持体系,确保质量职业健康安全和环境管理活动的顺利进行。
四、策划和实施1.制定一份组织的职业健康安全和环境政策,为管理体系指定方向。
2.制定详细的工作程序和流程,明确各项管理活动的具体工作内容和流程。
3.制定相应的标准操作程序(SOP),明确各项管理活动的实施要点和方法。
4.开展员工培训,提高员工质量职业健康安全和环境管理的意识和能力。
5.建立相关的监控和评估机制,对质量职业健康安全和环境管理体系的实施情况进行定期评估和内部审核。
6.持续改进,通过不断的监测和评估,找出问题和隐患,并采取相应的纠正和预防措施。
五、沟通和沟通1.制定内部和外部沟通计划,确保信息的畅通和共享。
2.建立合理的信息反馈机制,包括收集员工意见和建议,处理投诉和纠纷等。
六、实施和监督1.确保质量职业健康安全和环境管理体系的有效运行和实施。
2. 定期进行外部审核和认证,确保体系满足相关要求。
七、总结与展望通过建立和实施质量职业健康安全和环境管理体系,组织将能够提高工作效率和质量,降低质量和职业健康安全风险,遵守法律法规,增强员工的安全感和企业的信任度,并为可持续发展奠定基础。
项目职业健康与安全管理方案一、项目职业健康与安全管理方案项目职业健康与安全管理的主要任务是根据建设工程的实际情况,明确项目安全生产方针,制定职业健康与安全管理目标,为实施、实现、评审和保持安全方针和安全目标,建立组织机构,策划管理活动,明确管理职责,遵守有关法律法规和惯例,编制程序职业健康与安全管理方案,实行过程控制并提供人员、设备、资金和信息资源,保证职业健康安全管理目标的实现和持续改进。
(一)项目危险源的辨识和风险评价组织开展项目职业健康与安全生产的危险源辨识和风险评价是编制项目职业健康与安全管理方案的基础。
项目安全生产的风险评价主要包括以下三个方面。
1、项目危险源的辨识项目经理应组织专门的工作小组,在工程开工前,针对施工关键工序,采购、办公和服务等主要活动,工作场所的设备设施、材料和人员行为等各个环节存在的危险因素进行辨识。
一般情况下,建筑施工危险源大概分为以下几类:高处坠落、物体打击、触电、坍塌、机械伤害、起重伤害、中毒和窒息、火灾和爆炸、车辆伤害、粉尘、噪声、灼烫、其他等。
施工现场内的危险源主要与施工部位、分部分项(工序)工程、施工装置(设施、机械)及物质有关。
包括:(1)脚手架(包括落地架,选调价、爬架等)、模板支撑体系、起重吊装、物料提升机、施工电梯安装与运行,基坑(槽)施工,局部结构工程或临时建筑(工棚、围墙等)失稳,造成坍塌、倒塌意外;(2)高度大于2m的作业面(包括高空、洞口、临边作业),因安全防护设施不符合或无防护设施、人员未配备劳动保护用品造成人员踏空、滑到、失稳等意外。
(3)焊接、金属切割、冲击钻孔(凿岩)等施工及各种施工电气设备的安全保护(如:漏电、绝缘、接地保护等)不符合,造成人员触电、局部火灾等意外;(4)工程材料、构建及设备的堆放与搬(吊)运等发生高空坠落、堆放散落、撞击人员等意外;(5)人工挖孔桩(井)、室内涂料(油漆)及粘贴等因通风排气不畅造成人员窒息或气体中毒重大危险源;(6)施工用易燃易爆化学物品临时存放或使用不符合,防护不到位,造成火灾或人员中毒意外;(7)工地饮食因卫生不符合,造成集体中毒或疾病等。
在对危险源进行识别时应充分考虑正常、异常、紧急三种状态以及过去、现在、将来三种状态。
主要从以下作业活动进行辨识:施工准备、施工阶段、关键工序、工地地址、工地内平面布局、建筑物构造、所使用的机械设备装置、有害作业部位(粉尘、毒物、噪声、振动、高低温)、各项制度(女工劳动保护、体力劳动强度等)、生活设施和应急、外出工作人员和外来工作人员。
重点放在工程施工的基础、主体、装饰、装修阶段及危险品的控制及影响上,并考虑国家法律、法规的要求,特种作业人员、危险设施、经常接触有毒、有害物质的作业活动和情况;具有易燃、易爆特性的作业活动的情况;具有职性健康伤害、损害的作业活动和情况;曾经发生或行业内经常发生事故的作业活动和情况。
危险源识别的结果应形成危险源清单(表9-1),并依据危险源导致的风险大小和风险危险进行风险分级,按不同级别制度有针对性的风险控制措施。
项目危险源清单与教育;D为应急预案与响应;E为加强现场监督检查;F为保持现有措施。
2.项目管理风险评估针对项目自身管理模式和工程特点,分析项目的合同条款、工期条件、市场资源、分承包模式等影响因素对项目职业健康与安全管理造成的潜在危险或影响,制定对应措施。
3.使用法律法规和其他要求的识别识别并获取适用的法律、法规、规范和标准,地方行政主管部门的规章和规范性文件,上级安全生产规定及项目所有相关方的职业健康安全要求,形成管理信息输入,并及时更新,以便传达给项目员工和其它有关的相关方。
(二)项目职业健康与安全管理目标的确定编制职业健康与安全管理方案的目的是确保职业安全健康目标的实现。
项目经理应根据企业下达的职业健康和安全管理目标,结合工程实际情况制定本项目的职业健康安全目标,目标一般包括:(1)杜绝重大伤亡、设备、管线、火灾事故;(2)安全标准化工地创建目标;(3)文明工地创建目标;(4)遵循安全生产和文明施工法律、法规和规章的承诺;(5)其他需满足的目标。
项目职业健康与安全管理目标的确定应符合以下要求;(1)目标应符合企业职业健康安全管理的总体规划;(2)目标应尽量量化,以指标的形式表达;(3)提出目标时还应考虑:1)应该考虑符合法规的要求和其他相关方的要求;2)组织有能力控制并实现;3)符合财务、运行和经营的要求,合理控制风险;4)在控制的过程中能方便的实施;5)包含对持续改进的承诺。
(三)项目职业健康安全管理方案的编制项目职业健康与安全管理方案可以采用项目施工组织设计中有关职业健康与安全的措施与要求、单独编制专项方案等形式来灵活体现,围绕职业健康与安全生产总目标展开各类安全活动总体安排与策划,至少应包括以下方面的内容:1、工程概况包括工程基本情况,施工重点、难点、危险点及关键控制部位等。
2、项目职业健康安全管理目标制定项目安全生产总目标,以及保证项目安全生产总目标完成而分解的项目部各层、各岗位的安全工作指标。
3、项目职业健康安全管理组织机构包括项目安全生产领导小组、设置安全生产管理部门、配备专(兼)职安全生产管理人员,开展安全监管的装逼,对项目各岗位管理人员的安全生产责任的描述和管理权限的划分,以及安全生产绩效的考核方法。
4、项目安全生产管理制度项目安全生产管理制度的制度应遵照法律法规的规定和上级安全管理的具体要求,按照5WIH要素,明确每项任务的责任人、时间、方法及对事件处理过程和结果的记录。
必要时,可制定工作流程。
5、风险的控制措施针对危险源辨识和风险评价的结果,结合项目施工组织的过程、场所和产品的控制要求,制定具体的风险控制责任、实施程序和控制方式。
风险控制一般遵循以下原则:(1)极高风险:作为重点的控制对象,制定专项方案实施控制。
如危险性较大的分部分项工程,应编制专项施工方案。
当危险性较大的工程达到一定规模时,,专项施工方案须经过专家论证。
(2)高风险:为降低风险须配备大量资源,直至风险降低后才能开始工作。
当风险涉及正在进行中的工作时,应采取应急措施。
在方案和规章制度中制定控制办法,并对其实施控制。
(3)中等风险:通过测定并限定预防成本,努力降低风险,在规章制度内进行预防和控制。
(4)较低风险:当风险减低到合理可行时不需要另外的控制措施,可考虑投资效果更佳的解决方案或不增加额外成本的改进措施,通过监测来确保控制措施的有效实施。
6、项目安全生产应急预案及事故、事件报告程序编制项目应急救援预案,明确项目应急救援组织机构和职责分工,制定预防、预警机制,发生事故的报告流程和应急响应流程,制定信息发布和后期处置程序,并明确应急队伍、应急物资装备、应急经费等资源配备和保障措施。
应急救援预案应规定培训教育和应急演练要求。
7、项目安全生产费用投入计划8、因本工程项目的特殊性而需补充的安全操作规定项目职业健康安全管理方案的编制,要突出重点,即对现场关键点与危险点的控制手段和措施,同时,要做到严密性和可操作性。
(四)项目职业健康安全管理的审核项目职业健康安全管理方案在实施前,应由企业和项目组织安全评审,对方案策划的目标设定、资源配置以及工程安全设施、安全技术、安全管理、安全措施的可靠性进行审核评价后,由企业主管领导或项目经理审批后组织实施。
二、安全技术措施安全技术措施是指为防止生产安全事故和职业病的危险,从技术上采取的措施。
在工程项目施工中,针对工程特点、施工现场环境、施工方法、劳动力组织、作业方法及使用的机械动力设备、架设工具以及各项安全防护设施和安全预防措施,是施工组织设计的重要组成部分。
《建设工程安全生产管理条例》规定,施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
(一)危险性较大的分部分项工程范围1、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
2、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
3、模板工程(1)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程;(2)混凝土模板工程支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土木板支撑工程;(3)承重支撑体系:用于钢结构安装等满堂支撑体系。
4、起重吊装及安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;(2)采用起重机械进行安装的工程;(3)起重机械设备自身的安装、拆卸。
5、脚手架工程(1)搭设高度24m及以上的落地式钢管脚手架工程;(2)附着式整体和分片提升脚手架工程;(3)悬挑式脚手架工程;(4)吊篮脚手架工程;(5)自制卸料平台、移动操作平台工程;(6)新型及异型脚手架工程。
6、拆除、爆破工程(1)建筑物、构筑物拆除工程;(2)采用爆破拆除的工程。
7、其他(1)建筑幕墙安装工程;(2)钢结构、网架和索膜结构安装工程;(3)人工挖扩孔桩工程;(4)地下暗挖、顶管及水下作业工程;(5)预应力工程;(6)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
(二)超过一定规模的危险性较大的分部分项工程范围1、深基坑工程(1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;(2)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑的土方开挖、支护、降水工程。
2、模板工程及支撑体系(1)工具式模板工程:包括滑膜、爬模、飞模工程(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/M2及以上;集中线荷载20kN/m及以上。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。
3、起重吊装及安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程;(2)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
4、脚手架工程(1)搭设高度50m及以上落地式钢管脚手架工程;(2)提升高度150m及以上附着式整体和分片提升脚手架工程;(3)架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程(1)采用爆破拆除工程。
(2)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
