人工鱼巢及鱼类增殖放流施工工艺一、人工鱼巢人工鱼巢,主要是根据鱼类的繁殖生物学、生态学习性,模拟鱼类生态环境,采用替代材料人工建造、设置在特定水域供鱼类产卵繁殖和稚(幼)鱼栖息生长的设施。
1、工程概况(1)人工鱼巢为2m×6m的长方条。
(2)人工鱼巢的外框使用2m×6m钢槽拼接而成,在人工鱼巢横断面的中部设置1条长6m纵向竹削支架,在人工鱼巢的纵断面上每隔1m设置1条长2m横向竹削支架,从而构成了人工鱼巢的骨架。
在人工鱼巢骨架上部固定1张2m×6m 的网片,用以固定水生植物和棕榈片或芦苇草。
2、施工方法(1)施工流程(2)施工方法1)将基质材料捆扎成扎,长度不小于50cm,系于长度3~4 m、直径3~4cm 的竹杆上,将系有基质的竹杆与外框铁丝绞和,呈排状排列。
2)安放:顺水流方向放置人工鱼巢,串列式布设,四周用锚石固定,调节人工鱼巢基质没入水下10 cm。
用绳索固定外框于岸边,保证牢固。
3)人工鱼巢的布设为10个或12个一组,呈长方形排列,制作完成后用锚固定在指定水域的人工鱼礁附近。
4)在鱼巢投放过程中,鱼巢框架离水岸不小于5米,并用单个锚固定在水中,每个单元框架放置间距为0.5米。
5)人工鱼巢施工完成后,在安防期间,组织专人进行养护管理,每日测量并记录水温,观察鱼类产卵及活动情况;定期巡视人工鱼巢基质状况,及时更换破损及腐烂人工鱼巢基质。
二、鱼类增殖放流1、工程概况鱼类是湖泊生态系统的主要组成部分,在生态系统中扮演着重要的角色。
在湖泊的生态修复过程中,充分考虑鱼类群落结构的合理性,通过放养滤食性鱼类对湖泊群落结构进行调控,确定各放养鱼类的密度和比例,以优化湖泊生态系统,增加水体自净能力,改善水质。
2、施工方法(1)施工流程(2)施工方法1)增殖放流前准备(a)水文资料:在确定人工放流前,全面掌握放流水域的水深、水位常年变化状况、气候条件、水质、水温、溶氧、pH、底质、水体理化因子等水文资料,保证放流效果。
人工鱼礁建设项目实施方案申报及编制要求一、项目实施方案申报要求1、申报主体项目建设单位应是具有独立法人资格的事业单位或企业。
2、申报材料项目实施方案文本包括项目实施方案说明书、工程概算和设计图纸三项内容。
二、项目实施方案编制要求1、编制单位资质编制单位应熟悉海洋牧场建设相关工作,有海洋牧场建设经历,其中礁体建设部分应由具有相应专业(渔港/渔业工程乙级及以上资质)人员完成。
2、项目实施方案编制规定(1)项目实施方案编制应严格执行国家有关方针、政策和法律法规,符合人工鱼礁建设相关规范、规定和有关技术标准等,编制依据的基础资料真实、准确、齐全。
(2)工程建设方案应进行多方案比选,并从技术、经济、资源、环境和社会等多方面进行论证,有明确的结论和意见。
工程建设方案的设计、工程概算的编制和相关设计图纸的内容及深度应达到基本建设初步设计阶段的要求。
(3)对于自然条件比较复杂的人工鱼礁项目,需要对相关内容进行专题论证,并形成专题研究报告。
3、项目实施方案文本组成项目实施方案文本由项目实施方案说明书、工程概算和设计图纸三个部分组成。
项目实施方案说明书主要包括项目基本情况介绍、项目建设必要性分析、项目建设方案设计、项目工程总概算说明和项目实施与建设管理及相关附件等内容。
附件主要包括项目建设单位法人证书、保障项目顺利实施的有关批文或意见(如海域使用权属证明、国家和地方海洋功能区划和渔业发展规划、环境影响评价等相关文件)、国家级海洋牧场示范区证明材料等。
工程概算主要包括概算编制说明、项目总概算表、单项(单位)工程概算表和其他费用概算表等。
设计图纸主要包括建设海域地理位置图、礁区规划布局示意图、礁体单体选型及组合示意图、礁体投放布局示意图、海藻场(海草床)建设布局示意图、增殖放流投放示意图、信息采集传输设计图及其他相关必要设计图纸。
三、项目实施方案编制格式人工鱼礁项目实施方案共分为三篇,第一篇为实施方案说明书,第二篇为工程概算,第三篇为设计图纸,三篇均要求单独装订成册(同时附电子版),具体格式见附件。
人工鱼礁建设项目实施方案申报及编制要求一、项目实施方案申报要求1.申报主体项目建设单位一般应是具有独立法人资格的事业单位或企业,养护型海洋牧场项目建设单位可以是渔业行政主管部门。
2.申报材料项目实施方案文本包括项目实施方案说明书、工程投资估算和设计图纸三项内容。
二、项目实施方案编制要求1.编制单位资质项目编制单位应选择熟悉海洋牧场建设相关工作,具有海洋牧场相关研究工作基础的企事业单位,工程投资估算部分应由专业财务人员完成。
2.项目实施方案编制规定(1)项目实施方案编制应严格执行国家有关方针、政策和法律法规,符合人工鱼礁建设相关规范、规定和有关技术标准等,编制依据的基础资料真实、准确、齐全。
(2)工程建设方案应进行多方案比选,并从技术、经济、资源、环境和社会等多方面进行论证,有明确的结论和意见。
工程建设方案的设计、工程投资估算的编制和相关设计图纸的内容及深度应达到基本建设可研阶段的要求。
(3)对于自然条件比较复杂的人工鱼礁项目,需要对相关内容进行专题论证,并形成专题研究报告。
涉及水生生物保护区的人工鱼礁项目,应对工程建设对保护区及保护物种的影响进行专题论证。
(4)项目建设海域本底调查数据应是近三年内最新资料。
(5)建设方案需明确拟建海洋牧场类型,以及增殖或养护的主要生物对象(精确到具体种类,如黑鲷、点带石斑鱼、海参等)。
(6)人工鱼礁建设项目均应将水下实时监测系统建设纳入项目建设内容,以提高海洋牧场建设现代化水平。
(7)人工鱼礁建设项目一般应将海藻场(海草床)移植栽培纳入建设内容。
未开展海藻场(海草床)建设的人工鱼礁建设项目,应提供不适宜开展海藻场(海草床)建设的专家论证意见。
(8)工程投资估算编制须符合计划财务和工程建设管理的相关规定,各单项费用预算需控制在合理的比例范围内。
3.项目实施方案文本组成项目实施方案文本由项目实施方案说明书、工程概算和设计图纸三个部分组成。
项目实施方案说明书主要包括项目基本情况介绍、项目建设必要性分析、项目建设方案设计、项目工程总投资估算说明和项目实施与建设管理及相关附件等内容。
人工鱼礁工程服务方案价格一、人工鱼礁工程服务方案的组成人工鱼礁工程服务方案主要包括以下几个方面:初步调研、设计方案、材料采购、施工安装、监测评估等环节。
对于不同的客户需求和具体情况,服务方案可能会有所不同,因此服务方案的价格也会有所差异。
下面我们将逐一对这些环节进行具体分析和定价。
1. 初步调研初步调研是人工鱼礁工程的第一步,对海洋环境进行详细的调查和了解,包括海洋生态环境、底质状况、海底地形等方面的调查。
初步调研的价格主要取决于调研的范围和深度,一般情况下,调研的价格按每平方公里或每立方米来计算,并根据实际的调研难度和工作量进行报价。
2. 设计方案设计方案是人工鱼礁工程的关键环节,需要根据初步调研的结果制定鱼礁的形状、大小、位置等参数,以及选择合适的材料和施工工艺。
设计方案的价格主要取决于工程的规模和复杂程度,一般情况下,设计方案的价格按工程预算的百分比来计算,一般在5%-10%之间。
3. 材料采购材料采购是人工鱼礁工程的重要环节,需要采购各种建造鱼礁所需要的材料,包括人工鱼礁模块、水泥、海水混凝土等。
材料采购的价格主要取决于材料的种类和数量,一般情况下,材料的价格按数量和种类来计算,并根据市场价格进行报价。
4. 施工安装施工安装是人工鱼礁工程的核心环节,需要将设计方案中的鱼礁模块和材料按要求进行安装在海底。
施工安装的价格主要取决于施工的难度和工艺要求,一般情况下,施工安装的价格按每平方米或每立方米来计算,并根据实际的施工难度和工作量进行报价。
5. 监测评估监测评估是人工鱼礁工程的最后环节,需要对已建成的鱼礁进行定期的监测和评估,以了解海洋生态系统的变化和鱼礁的效果。
监测评估的价格主要取决于监测的频率和范围,一般情况下,监测评估的价格按监测频率和范围来计算,并根据实际的监测工作量进行报价。
二、人工鱼礁工程服务方案价格的定价原则在确定人工鱼礁工程服务方案价格时,需要遵循以下几个原则:1. 合理定价人工鱼礁工程服务方案的价格应该是合理的,既能够覆盖成本,又不能高于市场价格,以保证客户的利益。
人工鱼礁建设项目治理细那么(试行)第一章总那么第一条(编制目的)为增强国内渔业油价补助转移支付专项资金(以下简称“补助资金”)支持人工鱼礁建设项目(以下简称“人工鱼礁项目”)治理,成立健全监督机制,确保人工鱼礁项目建设质量和资金利用平安,依照《财政部关于印发<船舶报废拆解和船型标准化补助资金治理方法>的通知》(财建〔2021〕977号)和《农业部办公厅关于印发国内渔业捕捞和养殖业油价补助政策调整相关实施方案的通知》(农办渔〔2021〕65号),制定本方法。
第二条(支持方向)人工鱼礁项目原那么上应在国家级海洋牧场示范区内实施。
第三条(创建项目)项目执行省(自治区、直辖市)及打算单列市昔时未创建国家级海洋牧场示范区的,可申请利用油补调整资金支持创建1个项目(以下简称“创建项目”)。
创建项目应优先安排有必然建设基础、项目实施后能够建成符合国家级海洋牧场示范区要求的海洋牧场建设单位,而且在项目实施方案中明确具体保障方法。
第四条(补助内容)人工鱼礁项目补助内容包括:人工鱼礁的设计、建造和投放;配套的船艇、治理保护平台等日常管护设施和监测设备的购买;海藻场和海草床的种植修复;海洋牧场可视化、智能化、信息化建设;海洋牧场标识标志和宣传展现;项目前期预备和组织实施期间的本底调查、项目论证、招投标、监理、成效跟踪监测和评估等相关内容。
第五条(补助金额)人工鱼礁项目补助标准依照农业部制定的国内渔业油价补助政策调整专项转移支付项目年度实施方案执行。
原那么上国家级海洋牧场示范区人工鱼礁项目每一个补助金额不超过2500万元,创建项目每一个补助金额不超过2000万元。
第六条(资金比例)用于人工鱼礁的补助资金不低于项目补助资金的70%,海藻场和海草床种植修复补助资金不高于15%,其他补助内容的总额不高于15%。
不适宜开展海藻场和海草床建设的区域,经专家论证后能够不予建设,相应补助资金应用于人工鱼礁建设。
第七条(补助标准)人工鱼礁的补助标准(仅包括鱼礁的设计、建造和投放)为:构件礁每空方中央补助不超过500元,投石礁每空方中央补助不超过200元。
鱼塘工程施工组织设计鱼塘工程施工组织设计一、前言本旨在提供鱼塘工程施工组织设计的详细规划和指导。
通过合理的组织设计,确保施工过程高效、安全、顺利进行,保证鱼塘工程质量达到预期目标。
二、项目介绍1. 项目背景在这部分,介绍鱼塘工程的项目背景,包括项目的目的、计划等。
2. 技术要求详细描述对鱼塘工程的技术要求,包括设计规范、施工标准等。
3. 施工列出鱼塘工程的具体施工清单,包括土建、设备安装、水利工程等。
三、组织架构1. 组织体系详细描述施工组织体系,包括项目组织结构、职责分工等。
2. 人力资源介绍施工所需的人力资源,包括施工人员的数量、技能要求等。
四、施工方案1. 施工步骤详细描述鱼塘工程的施工步骤,包括场地准备、基础施工、主体施工、装饰施工等。
2. 施工方案细化按照施工步骤,逐步细化每个施工工序的详细方案,包括施工方法、工艺流程、安全措施等。
五、材料与设备1. 材料清单列出鱼塘工程所需的材料清单,包括具体材料、规格、数量等。
2. 设备清单列出鱼塘工程所需的设备清单,包括设备名称、型号、数量等。
六、施工进度计划1. 总体进度计划制定鱼塘工程施工的总体进度计划,包括各个阶段的时间节点和关键路径。
2. 详细进度计划按照总体进度计划,细化每个施工工序的详细进度计划,包括开始时间、结束时间等。
七、质量控制1. 质量目标制定鱼塘工程施工的质量目标,包括施工过程质量和最终质量要求。
2. 质量控制措施详细描述鱼塘工程施工的质量控制措施,包括工序检查、材料检验、施工质量评估等。
八、安全保障1. 安全目标制定鱼塘工程施工的安全目标,包括预防事故和职业病发生,保障施工人员的安全。
2. 安全措施详细描述鱼塘工程施工的安全保障措施,包括安全培训、安全防护设施、应急预案等。
九、环境保护1. 环境目标制定鱼塘工程施工的环境保护目标,包括减少对环境的影响和保护生态环境。
2. 环境保护措施详细描述鱼塘工程施工的环境保护措施,包括垃圾处理、水质保护、绿化等。
HUT,1。

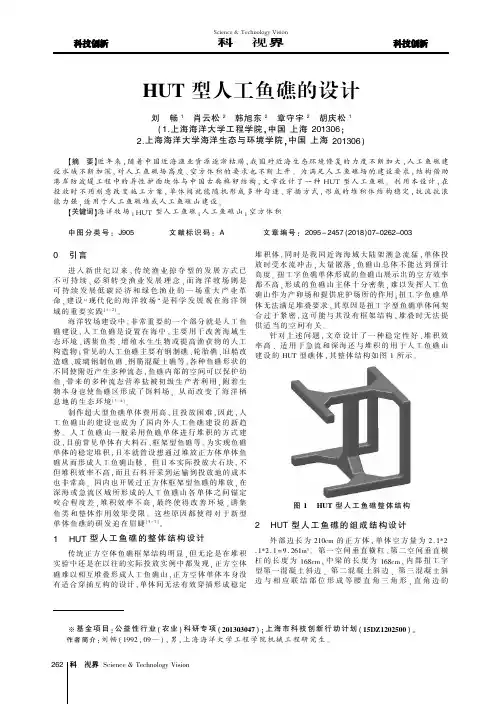

图1HUT型人工鱼礁整体结构型人工鱼礁的组成结构设计边长为210cm的正方体,单体空方量9.261m3。
第一空间垂直横杠、第二空图2HUT型人工鱼礁各结构组成图-内部扭工字型结构;11-第一空间垂直横第二空间垂直横杠;13-第一混凝土斜边;2-外体半封口框架结构;21-榫头;211-第二混凝土22-第一横杠;221-第三混凝土斜边;23-第二;24-支撑柱。
图3HUT型人工鱼礁结构尺寸图HUT型礁体内部扭工字型结构和外部立方体半框架结构,内部扭工字型结构由第一空间垂直横二空间垂直横杠以及垂直连接两空间垂直横杠中中梁组成,中梁与两空间垂直横杆的连接部位塑有混凝土斜边加固联结部。
外部立方体半封口框架包括榫头、第一横杆、第二横杆和支撑柱。
第一空直横杆的两端分别连接到两个榫头的中端,第一垂直横杆与榫头的连接处设置有第二混凝土斜4垂直横杠和中梁接合截面与横杆尺外部立方体半封口框架结构中榫头、第一横杆杆和支撑柱的接合截面均为正方形,且截面正方形边长与起咬合作用的第一横杠长度比为1:10,其结构如图5横杆和支撑柱接合截面与横杆第一混凝土斜边、第二混凝土斜边、第三混凝土斜边与相应联结部位形成等腰直角三角形,直角边的长度和起穿插咬合作用的第一横杠长度比为1:7,其结构如图6所示图6直角边长度与横杆尺寸止投放实施后鱼礁挂网,所述外部立方架结构中榫头、第二横杆和支撑柱位于框位置以及第一横杆的两外侧端和外侧边均角,圆倒脚半径R=4。
有技术相比,本设计的有益效果是采用内结构,外部方体半封口框架结构组合,是一堆积效果如图7所示。
图7静态堆积效果图对其堆积效果进行验证性试验,由于以为此目的计的人工鱼礁单体在国内还属首次出现,目前尚未HUT型人工鱼礁单体做出量化的堆积效果研究。
为弥补率与体积比如图8、9所示。
图8空方体积比图9空方增长率科技视界Science&Technology Vision。

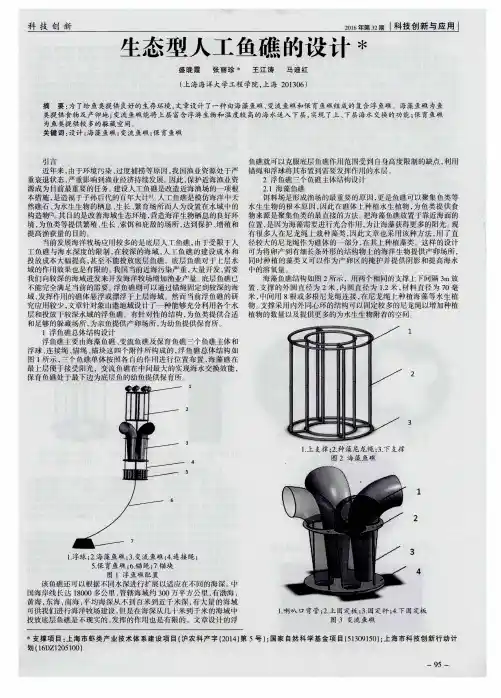

人工鱼礁礁体设计的原则
人工鱼礁是一种人工制造的海洋生态系统,它可以提供鱼类栖息、繁殖和生长的场所,同时也可以增加海洋生物的多样性。
在设计人工鱼礁时,需要遵循一些原则,以确保其能够发挥最大的作用。
人工鱼礁的设计应该考虑到当地的海洋环境和生态系统。
不同的海域有不同的水深、水温、水流和海底地形等特点,这些都会影响到鱼类的生长和繁殖。
因此,在设计人工鱼礁时,需要考虑到这些因素,以确保鱼类能够适应当地的环境。
人工鱼礁的设计应该考虑到鱼类的生态需求。
不同的鱼类有不同的生态需求,例如,有些鱼类需要岩石或珊瑚作为栖息和繁殖的场所,而有些鱼类则需要沙地或海草床。
因此,在设计人工鱼礁时,需要考虑到不同鱼类的生态需求,以确保它们能够在人工鱼礁中找到适合的栖息和繁殖场所。
第三,人工鱼礁的设计应该考虑到其结构的稳定性和耐久性。
人工鱼礁需要经受海洋环境的侵蚀和风浪的冲击,因此,其结构必须足够稳定和耐久。
在设计人工鱼礁时,需要选择合适的材料和结构,以确保其能够经受住海洋环境的考验。
人工鱼礁的设计应该考虑到其对海洋生态系统的影响。
人工鱼礁的建设可能会对当地的海洋生态系统产生影响,例如,可能会改变当地的水流和海底地形,影响到其他海洋生物的生长和繁殖。
因此,
在设计人工鱼礁时,需要考虑到其对海洋生态系统的影响,并采取相应的措施来减少其负面影响。
人工鱼礁的设计需要考虑到当地的海洋环境和生态系统、鱼类的生态需求、结构的稳定性和耐久性以及对海洋生态系统的影响等因素。
只有在遵循这些原则的基础上,人工鱼礁才能够发挥最大的作用,为当地的海洋生态系统和渔业产业做出贡献。
人工鱼礁建设技术规程《人工鱼礁建设技术规程:一场奇妙的海底家园打造之旅》嘿,你知道人工鱼礁吗?这可真是个超级有趣的东西,就像是在大海里给鱼儿们盖房子一样。
今天我就来和你唠唠这人工鱼礁建设技术规程,这背后可藏着不少好玩的事儿呢。
我呀,有一次跟着一位老渔民伯伯去海边玩。
伯伯可热心了,他就给我讲起了人工鱼礁。
他说以前这片海里鱼可多了,但是后来不知道为啥,鱼越来越少。
后来就有人想到了建人工鱼礁这个法子。
那这人工鱼礁建设的第一步呢,就是选址。
这可不像咱们在陆地上找个地方盖房子那么简单。
得找那种水流合适的地方,不能太快,不然鱼礁容易被冲坏;也不能太慢,那样水里的营养物质就不能很好地循环了。
伯伯告诉我,他们当时为了找个好地方,开着小船在海上转了好多圈呢。
他指着远处的一片海域说:“看,那片就是我们选好的地儿。
那底下的海床比较平坦,周围的水流啊,刚刚好,就像给鱼宝宝们挑了个风水宝地似的。
”选好址了,接下来就是材料的选择。
这材料啊,五花八门的。
有混凝土做的,就像咱们盖房子用的砖头一样结实。
还有废旧的轮胎,你能想象吗?那些黑乎乎的轮胎扔到海里,就变成了鱼儿们的游乐设施。
我就好奇地问伯伯:“这轮胎也能当鱼礁啊?”伯伯笑着说:“那可不,小鱼可喜欢在轮胎的洞里钻来钻去了,就像小朋友玩捉迷藏一样。
”除了这些,还有用钢铁做的框架呢。
然后就是设计鱼礁的形状了。
这形状可大有讲究。
有的设计成正方体,规规矩矩的,就像一个个小城堡;有的是三棱柱的形状,就像海里的小山包。
伯伯说,他们设计鱼礁形状的时候,还考虑到鱼的习性呢。
比如说,有些鱼喜欢在弯弯绕绕的地方生活,他们就把鱼礁设计得像迷宫一样,这样那些小鱼就可以在里面自由自在地游来游去,可开心了。
再说说鱼礁的投放吧。
这可不能随随便便就扔到海里去。
伯伯说,他们得用专门的设备,小心翼翼地把鱼礁放到选定的位置。
就像给大海里放宝贝一样,轻拿轻放的。
他给我形容当时的场景,几个大汉子在船上,一边喊着号子,一边慢慢地把鱼礁往海里放。
1总则1.1为保证人工鱼礁项目工程建设质量,达到“安全、经济、耐用、环保”的建设要求,实现人工鱼礁建设目标,制定本规程。
1.2本规程规定了人工鱼礁建设的内容、方法、技术要求。
1.3本规程适用于在山东省管辖范围水域内进行的人工鱼礁建设。
1.4本规程只对人工鱼礁区别于其它建设工程类别的地方作出规定。
本规程未作规定的应执行国家、行业及地方的相关技术标准、规范和规定。
1.5本规程由山东省海洋与渔业厅负责解释。
2规范性引用文件GB17378-1998海洋监测规范GB12763-91海洋调查规范GB3097-1997海水水质标准GB11607-89渔业水质标准GB18668-2002海洋沉积物质量GB8978-1996污水综合排放标准GB50010-2002混凝土结构设计规范GB50204-2002混凝土结构工程施工质量验收规范3术语3.1人工鱼礁(Artificial Fish Reef)人工鱼礁是根据鱼类等海洋生物在岩礁和沉船处聚集的生物学特性,利用旧船舶、混凝土构件、钢材、旧轮胎等材料,为保护和增殖渔业资源而人为在海中设置的构造物。
3.2空立方米(Hollow Stere)指人工鱼礁外部轮廓包围的体积,是人工鱼礁的计量单位。
可简称“空方”或用“m3·空”表示。
旧船改造的鱼礁甲板船沿垂直向下内侧部分,可计入m3·空。
3.3鱼礁单体(Fish Reef Monocase)是指一个整体结构或组装结构并能作为鱼礁的构造物。
3.4单位鱼礁(Unit Fish Reef)按一定方位和方式设置的1个或者多个鱼礁单体,是最小规模的人工鱼礁。
3.5鱼礁群(Fish Reef Cluster)多个单位鱼礁统一配置而成的人工鱼礁。
3.6鱼礁带(Fish Reef District)将鱼礁群与鱼礁群进行跨区域配置的大范围的人工鱼礁渔场。
3.7人工鱼礁渔场(Artificial Fish Reef Fishing ground)具有生产能力的鱼礁群或鱼礁带。
XXX工程监理方案编制人:审核人:编制单位:年月日一、工程概况:1、项目名称:2、建设单位:3、施工单位:4、监理单位:5、二期建设内容及规模:二、质量控制1、礁体制作和选购严格按照混凝土工程施工验收规范和人工鱼礁建设有关技术规程要求进行质量把关,制定质量管理制度,建立质量管理组织体系,保证工程质量处于受控状态。
坚持每道工序报验制度,确保混凝土构件礁的工程质量,对不合格的项目决不允许进行下道工序;对工程所用关键材料,监理人员都要亲临材料现场查验并确认,对工程所用材料坚持事前把关、事中监督、事后验收,确保工程质量;不合格的材料坚决不许用到工程上,并及时清退出场;目前施工质量在受控状态。
在采购过程中严把进场关,确保所用礁体达到设计要求标准。
2、礁体吊装和运输要求施工单位:海上运输航行由具有船运资格的船员操作。
船员应严格按照海上航行的有关规程。
海上抛投施工由船上挖掘机操作人员与船员共同完成。
安排监理人员对礁体的吊装、运输进行旁站。
3、礁体的投放在保证投放位置准确的同时要保证施工的安全。
船员负责海上寻找目标海域和事先测量人员做好的海面标记定点锚定,挖掘机操作人员负责实施卸装抛投。
监理人员对礁体的投放进行旁站。
三、进度控制礁区位置和布局单位礁中心位置地理坐标单位礁经度纬度ABCDEF在保证工程质量的前提下,保证工期按如下时间完成:1.A单位礁群2.B单位礁群3.C单位礁群四、安全控制在安全方面积极配合XXX管理处工作,建立了安全管理制度,要求各施工单位配备安全员,进行定期或不定期的工程安全检查,海上运输及投放作业必须安全员跟船管理。
人工鱼礁建设项目管理细则1. 项目简介人工鱼礁建设项目管理细则是农业部针对人工鱼礁建设的管理规定,旨在规范人工鱼礁项目的规范化运作,提高项目建设的质量和效率。
该细则适用于我国各地区的人工鱼礁建设项目。
2. 项目目标人工鱼礁建设项目的目标是加强渔业资源的管理保护和重建,提高我国渔业资源的再生能力,尤其是改善海洋生态环境,增强海洋生物多样性,促进渔业可持续发展,保证渔业生产安全可靠。
3. 项目管理机构人工鱼礁建设项目由农业部作为主管部门进行管理,并与地方政府、渔业部门等相关机构进行协调合作。
项目管理机构负责制定和实施项目方案,监督工程建设和运营管理等工作。
4. 项目实施程序4.1 方案编制阶段项目管理机构按照项目目标和要求,制定人工鱼礁建设的方案,方案需经相关部门批准后方可开始实施。
方案需具体向地方政府、渔业部门、农业部、环保部门等机构公示,并接受相关方面的意见和建议。
4.2 施工阶段方案获批后,项目管理机构将委托专业单位进行人工鱼礁项目的建设施工,并监督施工过程。
人工鱼礁的建设应遵循生态环保原则,考虑当地渔业资源的实际情况,定期进行海洋环境监测。
4.3 运营管理阶段建设完成后,项目管理机构负责对人工鱼礁的运营管理,包括监督维护和运营管理等。
运营期间如需进行维护、改善和更新等工程,需再次制定方案并经相关部门批准后实施。
5. 资金管理人工鱼礁建设资金应从专项资金来源、财政预算和其他渔业发展专项资金等多方进行投入。
项目管理机构应加强资金监督,对资金使用进行严格管理和控制,确保资金的有效使用和专项用途。
6. 监督检查及评估人工鱼礁建设项目应定期接受相关部门的监督检查,包括建设和运营等各个阶段。
项目管理机构及时发现问题,及时制定整改预案和措施,确保项目有序进行。
项目实施后,需对人工鱼礁建设的效果、社会经济效益和环境影响进行评估,并形成相关的报告。
7. 总结人工鱼礁建设是我国渔业发展的重要内容,要保证渔业资源的可持续利用和生态环境的保护,必须加强规范化运作和管理保障。
渔港工程施工组织设计渔港工程施工组织设计是指根据渔港工程建设的具体情况和要求,制定出一套合理的施工组织方案,明确施工中的各项任务、责任和工序,并提出相应的措施和要求,以确保施工工作的顺利进行和质量的保证。
下面是一份关于渔港工程施工组织设计的范例,供参考。
一、项目概况:渔港工程位于市区,总面积为xxxx平方米。
本项目的主要目标是建设一个适宜小型渔船停泊和装卸作业的渔港,基本要求如下:泊位数量不少于xx个,可以容纳xx条小型渔船同时停泊;渔船装卸设施到位,设有xx吨级移动式起重机和xx台卸货平台;渔港设有岸线、堤防、波浪消能设施、导航标志等配套设施。
二、施工组织原则:1.安全第一原则:施工过程中注重安全,保证施工人员的安全,确保施工工程的安全性,杜绝事故的发生。
2.效率优先原则:按照工期计划,合理安排施工人员和设备,确保工程能够按时完成。
3.质量保证原则:建立完善的质量管理体系,确保施工质量符合相关标准和要求。
三、施工方案:1.施工人员安排根据施工工况,制定人员安排表,确保人员配备到位,并按时到达施工现场。
其中,包括施工队伍、技术人员、监理人员等。
2.设备选型与使用根据施工任务的要求和现场条件,选用合适的设备进行施工。
包括挖掘机、推土机、起重机等设备。
在设备使用过程中,要按照操作规范进行操作,确保设备的正常运行和良好的维护。
3.施工工序及时间安排根据施工的要求和工期计划,确定施工工序及时间节点,并编制详细的施工进度计划。
施工过程中要及时跟进施工进度,做好施工记录和记录,及时调整计划,确保工程按期完成。
4.施工方法及措施根据施工现场的具体情况和特点,确定施工方法和相应的措施,包括基础处理、土方开挖、混凝土浇筑、钢结构安装等。
同时,要加强施工现场的环保措施,包括垃圾分类、污水处理等。
5.安全管理加强施工现场的安全管理,制定相应的安全措施和应急预案,保障施工人员的安全。
同时,定期进行安全巡查和安全教育,提高施工人员的安全意识和技能。
某县中心渔港施工组织设计一、工程概况县中心渔港是该县重要的渔业产业基地,为了提高渔业生产效益和发展渔业经济,计划进行中心渔港的建设。
该渔港总占地面积约100亩,规划建设渔船停泊区、渔货加工区、渔业集散区等功能区域。
本次施工的主要内容包括泊位的开挖和加固、岸线的围护、堤坝的建设、仓库、办公楼等主体建筑的建设。
1.组织架构本次施工任务较大,会涉及到多个专业和工种,因此需要成立一个专门的施工组织架构来负责项目的进度管理和协调工作。
施工组织架构应包括总指挥部、总调度部、技术质量部、安全生产部、材料部、机械设备部等多个职能部门,并配备相应的人员。
2.施工进度计划根据工程的实际情况和工期要求,编制详细的施工进度计划。
需要根据工程进展情况和专业施工要求进行横向和纵向的进度调整,确保整个项目按时完成。
3.材料和设备供应计划根据施工进度计划,编制材料和设备供应计划。
需要根据施工需要提前预订和采购必要的材料和设备,确保施工过程中的材料和设备供应充足,并符合质量要求。
4.人员组织和管理根据施工进度计划和施工任务要求,制定人员组织和管理方案。
需要按照专业和工种要求招募相应的施工人员,并进行培训和安全教育,确保施工人员具备相应的技术和安全意识。
5.安全管理制定详细的安全管理计划,并建立健全的安全管理体系。
需要设立专门的安全生产部门,负责安全教育和培训、协调施工过程中的安全事故处理,确保施工现场的安全。
6.质量管理建立健全的质量管理体系,制定详细的质量管理计划。
需要设立技术质量部门,负责施工过程中的技术和质量监督,对施工现场的施工质量进行检验和评估,确保工程质量符合标准要求。
7.环保措施和施工顺序根据工程的实际情况,制定环保措施和施工顺序方案。
需要遵守相关的环保法规,采取必要的环境保护措施,确保施工对周围环境的影响最小化。
三、施工风险及应对措施1.施工期间可能出现的自然灾害风险:如暴雨、雷电、强风等。
应加强气象监测,及时采取相应的防护措施,确保施工安全。
《海洋环境保护设施施工方案(海洋生态修复)》一、项目背景随着人类活动的不断增加,海洋环境面临着越来越严重的污染和破坏。
为了保护海洋生态系统,恢复海洋生物多样性,提高海洋环境质量,我们制定了本海洋环境保护设施施工方案。
本项目旨在通过建设一系列海洋环境保护设施,如人工鱼礁、海藻床、海草床等,促进海洋生态的修复和可持续发展。
二、施工步骤1. 前期准备(1)进行详细的海洋环境调查,包括水深、水温、水质、海底地形等,为施工提供准确的基础数据。
(2)制定施工计划,确定施工时间、施工顺序和施工方法。
(3)采购施工所需的材料和设备,确保材料的质量和设备的性能符合要求。
(4)组织施工人员进行培训,提高施工人员的技术水平和安全意识。
2. 人工鱼礁建设(1)设计鱼礁结构:根据海洋环境和鱼类栖息需求,设计合适的鱼礁结构,如框架式鱼礁、堆石鱼礁等。
(2)制作鱼礁材料:选择耐腐蚀、耐久性好的材料制作鱼礁,如混凝土、钢材等。
(3)运输和投放鱼礁:将制作好的鱼礁运输到施工海域,采用专用设备进行投放,确保鱼礁的位置和方向准确。
3. 海藻床和海草床建设(1)选择适宜的海域:选择水质良好、水深适宜、海底地形平坦的海域进行海藻床和海草床建设。
(2)采集和培育海藻和海草种子:采集野生海藻和海草种子,进行培育和繁殖,提高种子的成活率。
(3)种植海藻和海草:将培育好的海藻和海草种子种植到施工海域,采用人工播种或移植的方法,确保海藻和海草的生长密度和覆盖面积。
4. 监测和维护(1)建立监测体系:在施工海域设置监测点,定期对海洋环境、鱼礁效果、海藻和海草生长情况等进行监测,及时掌握海洋生态修复的进展情况。
(2)进行维护管理:定期对鱼礁、海藻床和海草床进行维护和清理,去除杂物和污染物,确保设施的正常运行和生态修复效果。
三、材料清单1. 人工鱼礁材料(1)混凝土:用于制作框架式鱼礁和堆石鱼礁的主体结构。
(2)钢材:用于制作鱼礁的框架和连接件。
(3)石料:用于堆石鱼礁的填充材料。
人工鱼礁工程施工组织设计人工鱼礁工程施工组织设计人工鱼礁工程施工组织设计目录第一章工程总体概述3 第一节工程概述 3 第二节施工组织设计编制依据及原则 5 第二章施工组织机构和人员组成6 第一节施工组织机构的形成6 第二节项目组织机构人员组成表7 第三节劳动力投入计划及保证措施7 第三章船舶机械配备及进场计划10 第一节拟投入的机械设备情况10 第二节拟配备的试验和检测仪器设备表10 第四章施工场地布置12 第一节施工平面布置原则12 第二节临时设施的布置12 第三节施工临建布置一览表14 第五章施工工艺流程15 第六章施工总体程序设想及施工阶段划分16 第一节工程总体管理目标16 第二节总体施工设想17 第三节总体施工指导思想17 第四节施工方案的针对性措施18 第五节施工阶段划分18 第六节施工组织部署方案19 第七章施工进度计划21 第一节施工进度计划和各阶段进度的保证措施21 第二节施工进度计划违约责任23 第八章材料供应和检验24 第一节主要材料投入计划及保证措施24 第二节材料供应和检验方案25 第九章施工技术措施31 第一节施工要求及检验措施31 第二节测量仪器的配备管理及测量要求31 第三节预制礁体的制作工艺及技术措施32 第四节人工鱼礁运输技术措施38 第五节礁体投放施工技术措施38 第六节陆上警示牌施工技术措施40 第十章施工重点、难点部位的阐述和解决、保证措施42 第一节施工重点、难点部位的阐述42 第二节重难点的解决保证措施42 第十一章施工质量保证措施46 第一节工程质量保证体系46 第二节制定工程质量的各项制度47 第三节制度保证及技术措施48 第四节分项工程施工质量保证措施49 第五节质量违约责任承诺50 第十二章施工安全保障措施51 第一节安全施工目标51 第二节安全保证体系51 第三节安全保证措施52 第十三章文明施工与环境保护措施59 第一节文明施工与环境保护目标59 第二节文明施工保证措施59 第三节环境保护措施61 第十四章新技术应用和违约责任承诺68 第一节新技术应用68 第二节新技术应用违约责任承诺68 第一章工程总体概述第一节工程概述一、工程名称本工程名称:XX县XX人工鱼礁工程。
二、工程建设地点按照2002-202X年XX市人工鱼礁规划表,XX市XX县XX人工鱼礁区规划位置位于大埕湾海域,礁区范围由以下4个坐标点连线围成,海域面积约1.067平方公里。
4个坐标点分别为:1、117°12′9.5″E、23°30′38.9″N;2、117°12′11.1″E、23°31′301.69″N;3、117°12′25.1″E、23°31′52.6″N;4、117°12′47.2″E、23°31′16″N。
三、招标人名称本工程招标人名称:XX县人工鱼礁建设领导小组室。
四、招标范围本次招标工程范围为:礁体的陆上制作、陆上运输和水上投入,礁体共计为1362个(其中GDS07#礁体414个、GDS16#礁体为336个、GDS15#礁体为612个),配套不锈钢陆上警示牌1座。
礁体总空方量为*****立方米,实体表面积为*****.24平方米。
五、计划工期本工程计划工期为6个月,计划开工日期为202X 年6月1日,计划完工日期为202X年11月27日,施工总工期为180日历天,可满足招标要求的6个月总工期。
实际开工日期以业主或监理工程下达的开工令为准。
六、质量要求本工程质量要求为:合格。
七、承包方式本工程承包方式为:包工、包料、包工期、包质量、包安全、包造价、包文明施工。
八、设计依据1、广东省人民政府《转发广东省人大常委会关于建设人工鱼礁保护海洋资源环境的决议的通知》(粤府[*****号];2、广东省人民政府《建设人工鱼礁保护海洋资源环境议案的实施办法》(粤府57号];3、《广东省人工鱼礁建设技术规程》(试行202X年;4、《广东省沿海人工鱼礁建设总体规划》(202X年5月);5、广东省海洋与渔业局《关于加强人工鱼礁建设有关问题的通知(粤海渔[***-*****号] 》;6、广东省海洋与渔业局《关于XX县XX人工鱼礁区建设资金使用安排计划及实施方案的批复(粤海渔1176号)》以及上报主管部门的文件计列。
7、广东省海洋与渔业环境监测中心《XXXX人工鱼礁体的选型及布局建议》(202X年10月16日);8、广东省海洋与渔业环境监测中心《XXXX人工鱼礁区本底调查报告》(202X年10月);9、广东省地质建设工程勘察院《广东省XX县XX人工鱼礁区场地岩土工程勘察报告》(202X年6月);10、《潮州市XX县XX人工鱼礁工程初步设计(202X年04月);11、广东省海洋与渔业局〈关于潮州市XX县XX人工鱼礁工程初步设计的批复粤海渔函460号〉〉。
九、气象、水文、水质条件1、气候特征XX县XX人工鱼礁区属于季风型亚热带气候,根据XX县气象站以及南澳岛的云澳海洋观测站1955-1970年资料统计:1)气温:历年最高气温38.5℃,历年最低气温0.8℃,历年平均气温21.5℃;2)降水量:历年年平均降水量1456.9mm;历年日最大降水量2591mm(出现在1965年6月29日);历年日降水量≥50mm,平均日数为6.7天;历年最长连续降水日数为15天(出现在1968年);历年最长连续无降水日数为73天(出现在1964年)。
3)雾:根据1965-1970年统计,平均每年12.4天,最多19天,最小10天。
4)雷暴:XX县平均每年雷暴日数为41.8天,最多54天,最少30天。
5)湿度:年平均相对湿度为78%。
6)风况:本地区常风向为NE~ENE向,频率22%,强风向与常风向一致。
最在风速34m/s,一年中冬春两季以东北风的频率最多,占24%;夏秋两季以东南风频率占22%,东风频率占21%,西南频率占6.1%,北风频率占4.5%,西风频率占3.5%,风力≥6级年平均71天。
台风季节为每年6~10月,平均每年受9级以上台风袭击3次,影响42次,最大台风发生在1969年7月28日,风力达10~11级,阵风12级以上。
2、水文1)流速方向:表层海流受观测期间5级西风影响较大,表层海流主要受到风向、地形及南海环流影响,中底层海流受南海环流影响,其中风海流占较大优势。
2)XX县XX人工鱼礁区绝大部分站位海水样品中的无机氮和磷酸盐均出现超标现象,所有站位底层海水的DO均低于二类海水水质标准,其他因子均未超标。
总体来说,XX县XX人工鱼礁海域的营养盐和石油类含量较高,底层DO较低。
沉积物样品有机质、石油类、铅、锌、铜、镉Sj均小于1,表明本海区沉积物质量状况良好。
第二节施工组织设计编制依据及原则一、编制依据按XX县XX人工鱼礁工程建设项目招标文件、施工设计图纸及现场勘察情况等情况作为本次施工组织设计编制依据。
二、编制原则1、业主要求的总工期目标,严控人工鱼礁预制、转运及投入进度计划。
2、人工鱼礁预制质量及安全吊装。
3、施工期间,特别是季风期、台风期人员、船机及工程安全的原则。
4、效率高的船机与工艺的原则。
第二章施工组织机构和人员组成第一节施工组织机构的形成本工程将实行项目法管理,设“XX县XX人工鱼礁工程”项目经理部,实行项目经理负责制。
项目经理部将在公司经理的领导下,严格按*****质量体系要求运作。
项目经理部下设材料设备部、劳资预算部、工程部、财务部、后勤及文明施工部、技术部、质量安全部、试验室及施工作业队等。
本工程按人工鱼礁项目法组织施工,组建本工程项目经理部,公司选派施工经验丰富,年富力强,有责任心的管理人员组成本工程项目经理部。
项目部下设3个专业工程队:专业工程队包括一个人工渔礁预制工程队(其中包含:1个钢筋工班、1个木工班、1个混凝土工班),一个吊装、运输施工队及一个专业人工鱼礁投放工程队。
公司援权项目部有奖金使用权、机械设备调剂权、劳动力调配权和材料采购权,在项目部的统一指挥下,严格质量管理,以确保工期。
项目经理部组织机构图项目经理技术负责人施工技术部劳资预算部设备材料部质量安全部后勤文明施工部协调管理部鱼礁预制、吊装、运输及海运投放施工作业班队试验室工程部第二节项目组织机构人员组成表项目经理1 技术负责人 1 施工员 1 安全员 1 质检员 1 材料员 1 试验员 1 预算员1 财务员1 第三节劳动力投入计划及保证措施一、劳动力投入计划劳动力投入计划表工种投入数量工作范围测量工 2 陆上及水上测量定位潜水员 2 礁体投放水下检验水上救生员 2 礁体水上投放安全救援杂工20 整个项目的施工杂项事务钢筋工25 用于礁体制作施工模板工35 用于礁体制作施工混凝土工12 用于礁体制作施工养护工 2 用于礁体制作后的养护施工电焊工 6 用于礁体制作钢筋焊接施工汽车吊司机6 用于礁体的装卸运输司机20 用于材料运输及礁体陆上运输等工作驳船司机4 用于礁体水上运输起重船司机 2 用于水上礁体投放礁体投放辅助工8 用于水上礁体投放现场水电工5 用于本项目现场临时供水、供电安装及维护合计189人(高峰期投入量)二、劳动力保证措施本工程人工预制礁体施工量大,能否在业主批定的2、施工劳动力主要从公司下设劳务基地抽调,可及时解决高峰期因农忙或是因其它因素而走人的问题,此部分人数应保证正常施工现场所需劳动力的90%以上。
对于部分劳动力配置最大的施工项目,在施工计划安排时,尽可能与农忙季节错开,减少农忙季节对本工程劳动力的需求,避免因农忙回家务农的人员过多而影响本工程的正常进行,确保工期进度。
3、在施工高峰期如有部分施工专业技术工因其它因素走人,需提前一个月提交辞工申请表,辞工人员申请表由各班组提交到项目负责人手上,项目部根据工程实际需要提前做好人员补充应急方案,以保证工期目标。
4、项目部根据施工进度计划优化配置人力、机械、材料、资金,技术等生产要素,并根据施工阶段要求,保证各生产要素及时性进退场,实现项目对施工资源的动态管理,特别是劳动力的动态管理。
对生产要素,项目部将配备业务熟悉的人员、装备性能良好的机械、采购质优价廉的材料等,在施工生产过程中,项目部将根据工程施工具体情况进行总体部署和协调。
5、为了保证过场工人做到人尽其才提高劳动生产力,在劳动力管理上,我们采取区域管理与综合管理相结合岗中岗后三位管理相结合的原则:1)进场前,对工人进行各种必要的培圳,关键的岗位必须持有效的上岗证书才能上岗。
2)对施工班组进行优化组合,竞争上岗使工人保持高度的责任心和上进心。
3)加强对工人的质量、安全、文明施工等方面的教育。
4)认真做好班前交底,让工人了解施工方法、质量标准、安全注意事项、文明施工要求等。
