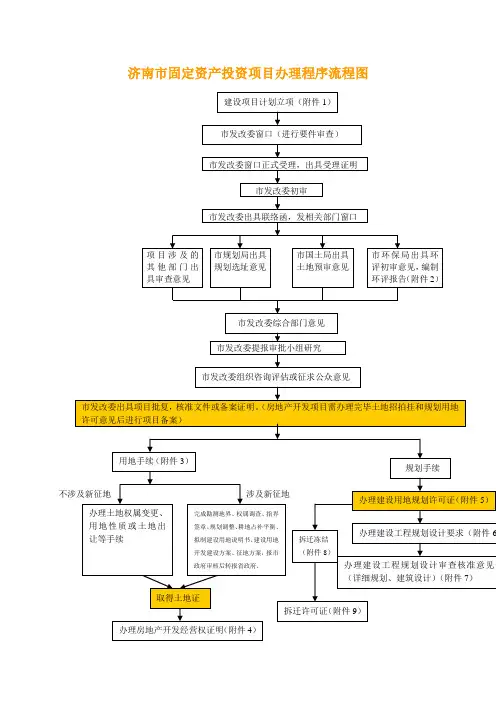

济南市固定资产投资项目办理程序流程图办事依据、程序及所需资料附件1:建设项目备案一、政策依据:1、《国务院关于投资体制改革的决定》(国发[2004]20号);2、《山东省发展和改革委员会关于企业投资项目实行核准制暂行办法的通知》(鲁计投资[2004]1428号);3、《山东省基本建设项目登记备案办法实施细则》(鲁计投资[2004]323号);4、《济南市固定资产投资项目办理程序暂行规定》(济政发[2005]23号)。
二、申报材料:(一)实行备案制的投资项目(每份资料应含下列资料):市发改委2份,应含下列资料:1.登记备案申请表1份;2、向发改委请示1份,要求用企业的红头文件;3.企业营业执照副本复印件1份,新设立企业尚未办理工商登记的,需出具出资方关于项目建设的合作协议等有效文件;4.项目简介1份;5.项目所在地县(市)、区发展改革部门的初审意见;6.1:500或1:2000的现状地形图,并标明用地位置和范围意向;7.依法必须进行招标的项目,应同时提报项目招标方案,包括招标范围、招标组织形式和招标方式等招标内容;规划局1份,应含下列资料:1、项目备案申请表1份;2、向规划局请示1份,要求用企业的红头文件;3、项目简介1份;4、1:500的现状地形图原件2份,铅笔标明用地位置和范围意向;国土局1份,应含下列资料:1、项目备案申请表1份;2、向国土局请示1份,要求用企业的红头文件;3、项目简介1份;4、如项目有新征地的需要提供1:500的现状地形图复印件1份,并标明用地位置和范围意向;环保局1份,应含下列资料:1、项目备案申请表1份;2、向环保局请示1份,要求用企业的红头文件;3、项目简介1份;4、需要济南市地图一份(地图复印也可),请在图上标明项目所在地位置;(二)项目变更申请(以下材料一式三份)1.企业申请文件;2.若调整内容较大,应提供由具有相应资质的咨询机构编制的项目调整报告;3.若变更项目建设单位,需提供项目原批复、核准、备案文件中的建设单位和变更后项目建设单位的企业营业执照副本复印件及两企业对变更事项的协议或合同;4.市发改委原批复、核准、备案文件;5.项目所在地县(市)、区发展改革部门的初审意见;6.规划、土地、环保等部门出具的同意变更的许可意见。
设计开发控制程序(ISO9001-2015)1.0目的规范产品设计和开发各阶段作业流程,保证各环节的协调性、衔接性;确保各阶段的工作质量,并对其实施有效的科学管理;使其最终结果满足顾客和市场需求与要求,并提供相应的服务。
2.0范围适用本公司根据市场调研、顾客订单、产品开发历程表等形式提出的新产品的设计和开发及产品设计和开发及其更改。
3.0定义与术语3.1产品设计输入:指所要设计的产品在计划和确定项目阶段所确定的顾客的需求和期望。
且应尽可能将所有要求定量化,并在产品设计和开发任务表等文件中明确规定;3.2产品设计输出:指相关部门根据设计输入要求在产品设计和开发过程中为实现过程的后续活动提供产品或服务的规范和各种活动的结果,这种规范和结果最终应形成文件,并在其文件发放前必须进行和通过评审;3.3设计评审:指由具有资格的人员组成的评审小组对设计和/或开发所作的正式的、全面的、系统的、严格的审查,并将评审结果形成文件;3.4设计验证:指通过检查和提供证据,确保所有的设计输出满足设计输入要求的试验,以表明设计结果已经符合设计要求的活动;3.5产品设计确认:指在规定的操作条件下对已经成功的设计和/或开发验证之后的最终产品进行的一种认可,确保所设计开发的产品符合规定的使用者的需要的试验。
3.6特殊特性:指由顾客指定的产品和过程特性,包括显著影响法规和安全特性及显著影响顾客满意的产品和过程特性,或由公司通过产品和过程了解选出的特性。
3.7关健特性:影响国家、行业法规要求或产品功能安全性等,包括需要特殊生产、装配、发运产品要求或参数。
3.8项目组:指从设计开发中,通常将某项项目单独立项,指定几个处理同样的问题,形成一个项目组。
4.0职责4.1副总经理负责批准设计开发项目、报价、开发任务的批准;4.2项目组负责提供新产品设计开发的要求、样本交顾客后确认、沟通,信息反馈;以及召开新产品发布会。
4.3项目组负责主导设计开发任务的布置及跟踪实施,其中研发部负责光源件非量产件样品,非量产电源件的采购及其所有(含手板样)样品的采购与制作。
建设工程设计方案并联审批办事指南(社会投资项目)一、适用范围和免审项目范围(一)适用范围本市行政区域内私(民)营、外商和港澳台企业投资或者投资占主导的新建、改建、扩建的社会投资项目.但以下社会投资项目除外:1、关系国家安全和生态安全、涉及重大生产力布局、战略性资源开发、重大公共利益等实行核准制的项目;2、涉及风貌保护、轨道交通保护等特定区域的项目;3、涉及易燃易爆危险品、危险化学品的生产和储存,或者技术难度特别复杂的项目。
(二)免于该阶段设计方案审批项目范围1、建筑面积五百平方米以下建设项目(可能严重影响居民生活的建设项目除外);2、按照“产业基地—产业社区—零星工业地块"三级体系深化产业空间布局的以下二类工业项目,设计方案免于审核:(1)经产业准入审核认定后,工业用地产业项目类要求实行“带方案出让”制度的项目;(2)标准厂房、普通仓库工程以及生产配套的附属建筑(宿舍、办公、研发等除外).二、事项内容1、《建设工程设计方案》审批(含内部意见征询事项)。
规土部门内部意见征询事项:(1)交通部门:公共交通基础设施设计方案审核(含公交枢纽或者公交首末站等建设内容的建设项目)、配建机动车停车场(库)设计方案审核、出入口审核(2)绿化部门:对配套建设的环境卫生设施规划和设计方案审批(对配套建设的公共厕所及其他环境卫生设施)、对建设项目配套绿化方案意见征询(3)交警部门:出入口审核(4)根据项目类型或建设单位选择,增选的征询部门和事项。
三、申请应具备条件(一)项目信息已自行按“相关下载”的《项目信息报送填写说明》填写完成;(二)勘察设计单位已依法确定,并完成直接发包手续网上登记或非进场招标发包交易登记或合同信息报送;办理网址:。
cn/ApproveManageNew/Home/ApproveCenter/1(三)设计方案已编制完成;(四)材料清单中应当提交的电子材料已经准备完成。
四、提交材料(电子文件上传)(一)必须材料(二)根据项目特点可选传材料五、办理流程(一)设计方案编制完成后,建设单位使用数字证书登录“联审平台",在“设计方案"专栏,填写《上海市建设工程规划设计方案申请表(社会投资项目)》和上传相应资料,通知设计单位登陆“联审平台”,按要求上传电子图纸。
报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地——签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件——向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。
各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。
审核资料:附:《项目用地条件流转确认表》D:\E\表单\项目用地条件流转确认[返回]4、申请《建设用地规划许可证》发证单位:规土局(审核部门:建管科)审核所需时间:20个工作日(政府承诺40个工作日)控制要点:地形图用地范围划示必须清晰、用地性质明确审核资料:[返回]5、缴纳土地出让金收款单位:上海市房屋土地资源管理局缴纳时限:签订出让合同后60天内缴清缴款依据:土地使用权出让合同经办部门:项目发展部控制要点:缴款期限内必须缴清,否则将缴纳滞纳金(基本无法协调)6、缴纳土地补偿费收款单位:区土地储备中心缴款时限:根据合同约定缴款依据:根据补偿费合同经办部门:项目发展部[返回]7、缴纳契税收款单位:区财政局缴纳时限:缴清土地出让金、土地补偿费缴款依据:土地出让金、土地补偿费缴款凭据,出让合同、土地补偿费合同经办部门:报建配套[返回]8、办理《土地证》发证单位:房管局(审核部门:房地产交易中心)办理所需时间:25个工作日控制要点:出让面积、用地范围、用地性质、出让年限关键点:动拆迁许可证审核资料:[返回]二、《建设工程规划许可证》和《建筑工程施工许可证》的申请该阶段包含的重要环节:1.方案设计、征询、批复2.环评批复3.扩初设计、征询、批复4.立项备案5.计划转正6.施工图设计、审图、报建7.卫生设计审核8.民防规划证阶段审核9.水务局河道蓝线复验10.申请《建设工程规划许可证》11.施工中标通知书12.《建筑工程施工许可证》重点注意事项:设计过程中一定要符合详规批准的要求,满足规范要求。
