通信机房空调设计交流
- 格式:ppt
- 大小:110.50 KB
- 文档页数:20

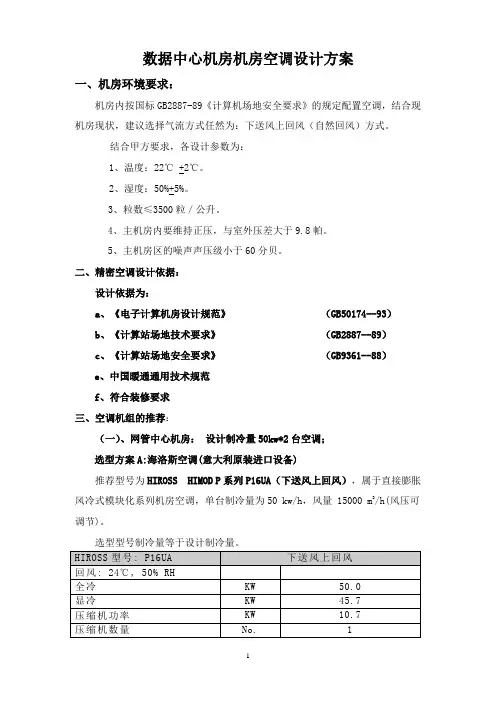

数据中心机房机房空调设计方案一、机房环境要求:机房内按国标GB2887-89《计算机场地安全要求》的规定配置空调,结合现机房现状,建议选择气流方式任然为:下送风上回风(自然回风)方式。
结合甲方要求,各设计参数为:1、温度:22℃ +2℃。
2、湿度:50%+5%。
3、粒数≤3500粒/公升。
4、主机房内要维持正压,与室外压差大于9.8帕。
5、主机房区的噪声声压级小于60分贝。
二、精密空调设计依据:设计依据为:a、《电子计算机房设计规范》(GB50174--93)b、《计算站场地技术要求》(GB2887--89)c、《计算站场地安全要求》(GB9361--88)e、中国暖通通用技术规范f、符合装修要求三、空调机组的推荐:(一)、网管中心机房:设计制冷量50kw*2台空调;选型方案A:海洛斯空调(意大利原装进口设备)推荐型号为HIROSS HIMOD P系列P16UA(下送风上回风),属于直接膨胀风冷式模块化系列机房空调,单台制冷量为50 kw/h,风量 15000 m3/h(风压可调节)。
选型型号制冷量等于设计制冷量。
选型方案B:艾默生PEX系列空调推荐型号为EMERSON PEX系列P2055FAPMS1R(下送风上回风),属于直接膨胀风冷式模块化系列机房空调,单台制冷量为53.2 kw/h,风量 13680 m3/h。
选型型号制冷量大于设计制冷量。
(二)、通信中心机房:设计制冷量35kw*2台空调,制冷量25kw*1台空调;选型方案A:海洛斯空调(意大利原装进口设备)推荐型号为HIROSS HIMOD P系列P10UA及P07UA(下送风上回风),属于直接膨胀风冷式模块化系列机房空调,P10UA单台制冷量为35.7 kw/h,风量10400m3/h(风压可调节);P07UA单台制冷量为27.9 kw/h,风量 6700 m3/h(风压可调节);选型型号制冷量都大于设计制冷量。
选型方案B:艾默生PEX系列空调推荐型号为EMERSON PEX系列P1035FAPMS1R及P1025FAPMS1R(下送风上回风),属于直接膨胀风冷式模块化系列机房空调,P1035单台制冷量为35.7 kw/h,风量 m3/h(风压可调节);P1025单台制冷量为27.9 kw/h,风量 m3/h(风压可调节);选型型号制冷量等于设计制冷量(三)、指挥中心机房:设计制冷量大金5HP单冷吸顶式空调*2台,大金5HP单冷邮电柜机*2台;大金5HP吸顶式空调大金5HP单冷邮电柜机四、空调设备及安装报价:(一)、网管中心机房空调设备及安装报价:海洛斯机房空调海洛斯机房空调P16UA(单台)安装费用明细艾默生机房空调艾默生机房空调P2055F(单台)安装费用明细(二)、通信中心机房空调设备及安装报价:海洛斯机房空调海洛斯机房空调P10UA(单台)安装费用明细海洛斯P07UA机房空调安装费用明细艾默生机房空调艾默生P1035F机房空调(单台)安装费用明细表艾默生P1025F机房空调安装费用明细表备注:1、以上为交钥匙工程价格;2、机房空调提供自设备安装调试之日起一年的质量保证期。
机房专用空调与民用空调设计区别和应用机房专用空调与民用空调是根据不同场景和需求设计的两种不同类型的空调。
机房专用空调被广泛应用于数据中心、服务器房、通信机房以及其他需要保持稳定温度和湿度的特殊场所,而民用空调则主要用于家庭、办公室和商业场所等。
以下是机房专用空调与民用空调的设计区别和应用:1.制冷能力:机房专用空调通常具有更高的制冷能力和耐久性,以满足机房内大量设备的散热需求。
相比之下,民用空调的制冷能力相对较低。
2.散热设计:机房专用空调通常具有专门的散热设计,包括散热器、风扇和散热管等。
这些散热设备可以高效地吸收和排出热量,确保机房内设备的正常运行。
而民用空调则主要通过室内外机之间的传热来实现散热。
3.温湿度控制:机房专用空调具有更高的温湿度控制精度,可以在不同环境条件下保持稳定的机房内温度和湿度。
而民用空调则通常只需要满足一般的舒适度要求。
4.运行稳定性:机房专用空调设计更为稳定,能够长时间连续运行而不发生故障或停机。
相比之下,民用空调的使用寿命相对较短,更适合间歇性使用。
5.供电需求:机房专用空调通常需要额外的供电和电源负荷支持,以满足机房内大量设备的用电需求。
而民用空调则通常只需要标准的家庭用电。
而民用空调则适用于家庭、办公室和商业场所等常见场所。
它们主要用于提供舒适的室内环境,为用户创造一个温度适宜且湿度适中的居住或工作环境。
综上所述,机房专用空调与民用空调在设计和应用方面存在一些区别。
机房专用空调设计更为专业和复杂,需要满足机房内大量设备的散热需求,并保持稳定的温湿度。
而民用空调则主要用于提供舒适的室内环境,满足人们的生活和工作需求。
机房空调工程建设方案范文一、前期准备1、环境调查在进行机房空调工程建设前,首先需要对工程所在地的环境进行调查。
这包括了解当地的气候条件、温度变化、气候特点等信息,以便确定相应的空调设备类型和参数。
2、需求调研在进行机房空调工程前,需要对机房使用的设备、服务器、网络设备的散热需求进行详细的调研,以便确定所需的空调设备性能和数量。
3、预算评估在进行机房空调工程前,需要对整个工程的预算进行评估和分析,包括设备采购、安装费用、维护费用等方面的预算,以便确定整个工程的投资规模。
4、设计规划在进行机房空调工程前,需要对机房空调系统进行详细的设计规划,包括空调系统布局、管道走向、设备安装位置等方面的设计规划,以便确保整个工程的实施顺利进行。
5、技术选型在进行机房空调工程前,需要对空调设备进行技术选型,确定采用的空调设备型号、参数、性能等信息,以便确保所选设备符合机房的实际需求。
二、工程实施1、设备采购根据前期调研和评估结果,确定所需的空调设备型号和数量,进行设备采购工作。
2、安装调试在进行机房空调工程实施过程中,需要对空调设备进行安装和调试工作,确保设备安装位置、管道连接等工作符合设计要求,设备能够正常运行。
3、系统联调在进行机房空调工程实施过程中,需要进行空调系统的联调工作,确保各个空调设备能够协调工作,满足机房的冷却需求。
4、安全检测在进行机房空调工程实施过程中,需要进行安全检测工作,包括漏水检测、电气安全检测等,确保空调系统的安全运行。
5、培训交接在进行机房空调工程实施过程中,需要对机房管理人员进行空调设备的使用培训,交接工程资料和相关文件,确保机房管理人员能够熟练运行和维护空调设备。
三、工程后期1、系统维护机房空调工程实施完成后,需要进行空调系统的定期维护工作,保证空调设备能够正常运行,延长设备使用寿命。
2、性能监测机房空调工程实施完成后,需要对空调系统的性能进行定期监测,及时发现和解决系统性能问题,确保机房的冷却效果。

通信机房空调节能解决方案综述杭州中信网络自动化有限公司一、通信机房节能背景近年来,全国通信网络规模和用户规模不断扩大,通信企业设备运行的耗电量已经成为不断增加的重要成本。
在众多的用电成本中,空调用电费占有相当大的比例。
据调查,在机房中仅精密空调的运行耗电量就占机房总用电量的50%以上,在数量众多的基站、模块局中,空调用电量基本占基站或模块局用电量的70%左右。
因此,如何降低空调用电的开支,成为通信企业迫切需要研究的重要课题。
二、通信机房节能途径对于通信机房这类几乎全年都需要向外排热的特殊场所,全年运行空调能耗很大,目前国内存在以下几种节能手段:变频技术;机房空调机组自适应控制技术;新风冷却技术等。
采用正确、合理的综合解决方案可以有效减少空调的运行时间,在节约空调用电的同时延长空调的使用寿命,提高能源利用率,保护环境,减轻国家能源的供需压力。
三、通信机房新风节能方案应用室外新风实现机房空调节能技术的原理就是以室外的自然环境为冷源,当室外空气温度低于室内温度一定程度时,通过相应的技术手段将室外新风与机房内空气进行热交换,把机房的热量带走,达到降低机房温度的目的,从而减少空调设备的使用时间,达到节约电能的目的。
应用室外冷源进行机房降温,在技术实现上,目前有下列几种方式:1.节能产品的现状目前,基站通风节能产品按结构不同,包括两大类:直排式和热交换式。
1)直排式节能系统当室外空气温度较低时,直接将室外低温空气送至室内,为室内降温;当室外温度高,不足以带走室内热量时,则开启空调。
该方式直接引入室外的空气,机房环境易受外界的影响。
产品结构依据空气动力学的原理,在机房相对的两面墙壁上按不同的高度开两个孔,分别做为出风口和进风口。
在排风扇的作用下,使机房内形成流动气流,不断的引进低温的室外空气,排出高温的室内空气。
从而,达到降温节能的目的。
如图1-1所示。
产品由进风口/出风口和控制器等三部分组成,控制器的功能智能化,与空调联动控制,按预定的程序,根据温度变化情况,执行进/排风或空调机的开/关机控制。
机房专用空调技术规范预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制百色机房专用空调技术规范1.选型依据1.1.设备生产厂商必须通过ISO9000系列认证。
1.2.代理公司应具有独立法人资格,有正式授权代理证书。
并采用符合ISO9000系列要求的质量管理系统。
1.3.对厂商的综合实力进行评估。
1.4.电网交1999(625)号文《通信局(站)电源、空调及环境集中监控管理系统前端智能设备通讯协议》。
1.5.根据选型技术要求,对设备进行的检查测试结果。
2.环境要求室内:温度:24±1°C相对湿度:50±10%RH防尘要求:灰尘颗粒直径大于或等于0.5μm时其浓度不超过18000粒/升。
温度变化率A级(不大于5°C/h )室外:夏季空调计算干球温度35.4°C夏季空调计算湿球温度27.7°C冬季空调计算干球温度7°C冬季室外计算相对湿度74%3.空调整体技术性能3.1本工程采用风冷型恒温恒湿空调机,设备应满足机房高热湿比,长时间运行,高可靠性,安全性及高效节能的要求。
本机房空调应采用两套制冷循环系统,保障机组运行的可靠性。
3.2使用情况:回风温度:24°C,相对湿度:50%RH。
3.3空调机组总制冷量大于45KW,送风量大于13000mз/h。
4.温度、湿度控制性能4.1温度控制范围:18-28°C4.2温度控制精度:设定点±1°C,温度变化率<5°C/小时。
4.3湿度控制范围:30%-75%RH4.4湿度控制精度:设定点±5%RH。
4.5温湿度波动超限能发出报警信号。
5.空调机噪音标准:距机组2米高1处的自由空间声压级≤61dB(A)。
6.空调机加热性能:具有电加热器。
加热器额定功率≥6KW。
7.空调机加湿性能:能直接使用未经二次软化的自来水源,能对水垢或污物进行方便地清洗,可重复利用或长期使用。
25Internet Communication互联网+通信引言:近些年,通信机房能耗问题引起了各方关注,而在机房能耗架构中,制冷系统所占的比重达到40%[1],随着社会对数据中心的巨大的能耗问题持续关注,对于机房制冷系统的节能改造迫在眉睫。
对精密空调进行氟泵改造成为了降低数据中心功耗的手段之一,现如今,氟泵空调厂家都采用“双擎三模”的方式,即采用压缩机和氟泵作为动力源,工作模式有纯泵模式、混合模式、压缩机模式,在不同温度环境下切换工作模式,可以最大利用自然冷源。
但是,在改造后,该机房的空调的节能性迟迟无法达到预期目标,因此,根据分析从该数据机房空调系统中提取出的运行数据,判断其模式转换的影响因素,对机房后续节能运行提供一定的优化方案。
一、机房介绍及模式转换判断条件1.1 机房介绍本文所研究的机房位于上海某公司大楼五层,该机房属于老式机房,机房内共配备10台精密空调,单台设备制冷量为70kw,采用下送风,上回风设计。

由于该机房的特殊建筑结构和机房负载分布极不均匀,机房平面图如图1所示,通信机房氟泵空调模式转换与运行优化研究【摘要】 本文主通过对上海某公司的通信机房氟泵改造项目,通过对提取数据的研究,发现氟泵系统三种模式转换的影响因素,对机房后续运行提出一定优化方案。
【关键词】 通信机房 氟泵改造 优化该机房同时存在局部热点和局部冷量过剩的问题,整体房间制冷系统功耗居高不下,为了降低功耗,该公司对该机房所有空调进行了氟泵改造。
该机房空调设定回风温度24℃,设定回风温度区间为3℃,机房内单台空调具备两套完整系统,即制冷系统1和制冷系统2,空调启动情况如表1所示。
表 1 空调启停情况设备编号启停状态01启动02关闭03启动04关闭05启动06启动07关闭08启动09关闭10启动1.2 氟泵模式转换条件探究图 1 机房平面图图 2 部分数据1.2.1 提取的数据介绍利用存储设备可以从空调导出一周内的空调运行状态,运行状态每半分钟记录一次,得出的数据如图2所示。
计算机机房空调系统的设计毕业设计摘要本设计的任务是对济南地区某计算机机房空调系统的设计。
建筑共四层,总建筑面积为3715m2,层高3.2m,每层工程空调面积为460m2。
设计的目的是为了维持机房内恒温恒湿的空气环境,保持一定的新风量,从而使计算机安全稳定运行,并且保证上机人员的舒适感。
在设计中简要介绍了机房专用空调的发展历史以及现状。
通过研究和对比几种中央空调系统的形式,并根据机房的本身的特点,最后系统方案定为半集中式中央空调系统。
对送风的处理选用风机盘管加独立新风机组,并且,新风机组将新风处理到室内空气状态点,直接送入室内。
关键词:中央空调系统;风机盘管;新风系统;冷负荷AbstractThe task is to design the air conditioning system of a certain computer room in Jinan. The building has four floors, with a total construction area of 3715m2and 3.2 meters floor height. The air conditioning area of each layer is 460m2. The purpose of this design is to maintain the constant temperature and humidity of the room air and to keep a certain degree of fresh air volumn, so that the operation of computer is safe and stable, and the crew feel comfortable.In the design, there is a brief introduction about the history and status of air-conditioning for the computer room. Through research and compare several forms of central air conditioning system, and according to the characteristics of the computer room itself, finally the semi-centralized central air conditioning system is selected as the solution. The air supply uses independent fresh air and fan coil units, and the fresh air will be handled to the indoor air state point by the fresh air units and directly sent into the room.Keywords: Central air conditioning system;Fan-coil; Fresh air system; Cooling load目录前言 (1)1绪论 (2)1.1设计背景 (2)1.2 机房空调的发展背景 (2)1.3课题来源 (3)1.4研究设计的目的 (3)1.5空调系统形式的选择 (4)1.6设计方案 (5)2负荷计算 (6)2.1设计参数 (6)2.1.1室外设计参数 (6)2.1.2室内计算参数 (6)2.2空调冷负荷计算 (6)2.2.1墙体和屋面传热得热引起的冷负荷 (7)2.2.2玻璃窗传热得热引起的冷负荷 (7)2.2.3窗日射得热引起的冷负荷 (8)2.2.4设备得热量 (8)2.2.5照明,人体设备引起的冷负荷 (9)2.2.6建筑围护结构传热系数的确定 (9)2.2.7各房间人数和设备的分配 (10)2.3新风负荷计算 (10)2.3.1规范对计算机房新风量的规定 (10)2.3.2计算机房新风量的确定 (11)2.3.3新风量的计算 (11)3空调水系统与风系统的设计 (50)3.1 空调风系统 (50)3.1.1通风管道的设计原则 (50)3.1.2通风管道的选择与制作 (50)3.1.3通风管道计算和选型 (51)3.2散流器的选型计算 (51)3.3空调水系统 (52)3.3.1水系统的选择 (52)3.3.2水管的水利计算 (53)4设备选型 (57)4.1风机盘管 (57)4.1.1风机盘管机组的结构和工作原理 (57)4.1.2风机盘管的选型计算 (58)4.2新风机组的选型 (60)4.3膨胀水箱选型 (62)4.4空调机组的选型 (64)4.5冷却塔选型 (65)4.6集、分水器的选型 (66)4.7水泵选型 (67)5. 管道保温与系统消声、减震 (69)5.1管道保温 (69)5.2消声 (70)5.3系统减振 (71)结论 (72)致谢 (73)参考文献 (74)前言21世纪以来,我国进入了一个高速发展的阶段。
可编辑修改精选全文完整版数据中心暖通空调工程施工方案目录1暖通空调系统工程系统概述 (2)2暖通空调工程水系统施工方法 (3)1)空调水系统施工工艺流程 (3)2)空调水系统主要施工方法 (4)3)阀门安装 (9)4)管道补偿器选型及安装 (11)5)水压试验 (13)3空调及通风排烟风系统施工方法 (19)1)共板法兰风管制作 (19)2)风管安装 (22)3)风管部件安装 (27)4)风管严密性测试 (29)5)防腐与保温 (29)4设备安装 (31)1)设备安装工程概述 (31)2)设备安装施工程序 (32)3)风机盘管的安装 (39)4)水泵安装 (40)5)卧式热水罐安装 (44)6)冷却塔安装 (48)7)空调机组的安装 (49)5暖通空调系统调试 (52)1)调试准备工作 (52)2)空调风系统调试 (55)3)水系统调试 (59)4)楼控系统调试 (63)5)空调调试常见问题及解决措施 (68)1暖通空调系统工程系统概述本工程由IDC 机房楼、呼叫中心楼、通信枢纽楼和动力中心楼组成,IDC 机房楼设置水冷集中空调系统,标准达到黄金级数据机房要求,并在数据机房配置双冷源机房专用空调,系统冷源、水泵、冷却塔、水管路等均互为备份;呼叫中心设置水冷式舒适性集中空调系统、数据机房设置风冷式精密空调系统及各小房间多联机系统;通信枢纽楼通信数据机房采用风冷式精密空调系统,大厅等设置多联机变频空调系统;各栋均根据功能和空间布置安设机械排风及事故通风系统,并根据防火分区的划分,设置排烟系统和正压送风系统。
2暖通空调工程水系统施工方法1)空调水系统施工工艺流程空调水系统施工流程图图纸深化设计预留预埋绘制系统分解图施工材料采购管道预制支架预制干管安装立管安装支管安装支架安装管道试压管道冲洗二次防腐保温管道刷油防腐调试2)空调水系统主要施工方法(1)管材选用和连接方式水管管道材料及连接方式管道使用位置规格管材选用连接方式空调冷热水管、冷却水管DN≤50 焊接钢管丝扣连接DN>50 无缝钢管焊接连接空调凝结水管镀锌钢管或PVC管丝扣连接(2)管道安装的注意事项A、在经过建筑的沉降缝位置,必须使用不锈钢金属软管;管道穿越外墙、内墙、楼板和屋面必须选择相应类型的套管;B、对于使用补偿器的管道,必须按照指导图纸(该指导包括用于伸缩接头的固定装置和导管以及用于阻止型钢摆动防止弯曲的支架)的要求,在伸缩的起始点安装一个固定装置和导管;C、对于空调末端设备的凝结水管的,必须设置水封;D、管道与设备连接必须加装相应规格的软接头;E、管道要保持适当的坡度,便于排水和通气;F、管道分支或汇合时只可以使用三通,禁止使用四通;G、所有水管在安装前,需将管内外污垢、铁锈、杂物清除干净,安装中的敞口应临时封堵。
浅析通信机房空调工程合理设计节能降耗方案摘要:本文主要从节能减排的角度出发,针对通信机房空调工程产品设计中存在的问题进行分析,并设计出空调资源合理化应用和优化配置的方案。
挖掘空调工程在资源优化节能利用方面的潜力,全文从四个方面入手,对通信机房空调工程资源的节能优化提出可行性的建议和措施。
关键词:通信机房;节能;空调中图分类号:te08 文献标识码:a 文章编号:2095-2104(2012)节能减排走可持续发展的道路是目前我国实施的重要经济战略目标,在加快经济发展的同时,如何合理化的利用资源,最大程度上减少损耗是我们应该重视的问题。
尤其是在通信机房空调工程方面,怎样才能在最大程度上减少耗电,降低空调设备运行成本,就成了通信行业合理利用资源的关键。
本文主要针对目前通信机房的资源合理化利用进行分析,找出资源损耗的突破口,进行空调资源的很合理优化和配置。
对通信机房的空调系统节能潜力进行分析,涵盖空调产品的节能及资源优化设计等内容,从四个方面来分别阐述空调系统的节能手段,并提出各种手段的可执行方式和具体措施。
1、机房空调气流组织的科学化要想实现机房内节能效益的目标,合理解决巨大能耗问题,就必须对机房内空调系统的气流组织进行合理的分析。
机房内的气流组织应包括机房大环境的气流组织和通信机柜内部的气流组织,所以机房空调气流组织的科学化解决方案应立足这两方面予以考虑。
1.1机房送风方式应优先考虑地板下送风首先,在机房的送风方式上就存在着很大的问题,这也是导致资源浪费的一个重要原因。
目前通信机房规划大多数采用上走线上送风方式,而专用空调上送风方式主要采用风帽直接吹送和风管送风两种常见方式,但这两种送风方式由于造成机房内空调送风断面过大,且系统调节性能较差,不能实现机房内系统总风量的高效、合理的分配。
想要解决机房内热量分布不均匀,局部过热的问题,就要设计出科学合理的送风方式。
建议通信机房在层高满足的条件下优先采用地板下送风方式。
机房精密空调系统设计方案目录第一章精密空调系统配置 (2)1.1 机房设计要求 (2)1.2 机房负荷计算 (2)第二章系统设计 (5)2.1 系统概述 (5)2.2 系统设计依据 (5)2.3 系统设计原则及系统特点 (6)第三章Liebert.PEX系列产品介绍 (7)3.1 Liebert.PEX系列描述 (7)3.2 Liebert.PEX机组的特点 (7)3.3 Liebert.PEX机组的设计 (7)3.4 Liebert.PEX机组的节能设计 (9)第四章施工方案 (11)4.1 空调及机柜摆放示意图 (11)4.2 空调室内室外机安装原则 (11)4.3 空调相关工程建议 (11)4.3.1防水工程 (11)4.3.2地板工程 (11)4.3.3天花工程 (12)4.3.4墙柱面工程 (12)4.3.5门窗工程 (12)4.3.6电气安装 (12)第五章机房动力环境监控系统 (12)5.1 系统内容 (12)5.2 各子系统内容 (17)第一章精密空调系统配置1.1 机房设计要求根据中心机房的实际情况,我们建议选用恒温恒湿机房专用精密空调。
它可以保证电脑机房拥有一个恒久的良好的机房环境。
机房环境特点:机房中的环境设备在运行中散热量大而且集中,散湿量极小。
即机房设备散热量的95%是显热,热量大,湿量小,热湿比极大。
在这种情况下,空气处理可近似作为一个等湿降温过程。
在这种情况下的焓差小,要消除余热必然是大风量。
此外,因为计算机设备、网络设备24小时不间断运行,所以需要空调系统一年四季不间断地运行。
同时,根据机房的围护结构特点(主要是墙体、顶面、地面,包括:楼层、朝向、外墙、内墙及墙体材料,及门窗型式、单双层结构及缝隙、散热)、人员的发热量,照明灯具的发热量,新风负荷等各种因素,计算出计算机房所需的制冷量,因此选定空调的容量。
数据中心机房空气环境设计参数:机房的环境是靠空调机来实现的。
3 驻地网接入机房设计3.1 驻地网接入机房的设置3.1.1 用户业务需求是驻地网机房建设的前提条件,按需定制是机房设置的原则。
3.1.2 驻地网机房建设应从投资效益出发,对于不同区域应采取不同的建设方式。
1. 城区宜采取购置或自建方式;2. 住宅小区应加强与开发商沟通,按需定制机房位置和空间,适度兼顾远期业务发展需求;3. 城郊在投资允许的情况下,可考虑以自建或购置为主;4. 对于租用机房,在租用年限以及租用合同上应尽量确保机房可长期稳定的使用;5. 对于短期内无法确定发展情况的开发区可考虑以简易式或移动式机房解决。
3.1.3 接入机房的设置应根据业务发展以及网络演进有前瞻性考虑,应结合宽带提速对铜缆的要求、光缆网布局以及综合接入发展需求进行综合考虑。
3.2 驻地网机房的选址原则3.2.1 站址选择应兼顾光缆和用户线路、管道敷设的便利,具备外市电引入条件,便于今后业务发展和形象宣传,并保证各方面安全。
3.2.2 站址应有安全的环境,不应选择在生产及储存易燃易爆物质的建筑物和堆积场附近。
3.2.3 站址应有较安静的环境,不宜选在城市广场、闹市地带、影剧院、汽车停车场或火车站以及发生较大震动和较强噪声的工业企业附近。
3.2.4 站址应有较好的卫生环境,不宜选择在生产过程中散发有害气体,较多烟雾、粉尘、有害物质的工业企业、餐饮店附近。
3.2.5 站址选择时应考虑邻近高压电站、电气化铁道、广播电视、雷达、无线电发射台等干扰源的影响。
3.2.6 驻地网接入机房不应选择在易受洪水淹灌的地区。
如无法避开时,可选在基地高程高于要求的计算洪水水位0.5m 以上的地方。
3.2.7 机房选择应满足工艺要求,并从建筑构造、层高、内部交通、楼面荷载等方面为远期生产房间的扩充与调整创造条件。
机房宜采用矩形平面,不宜采用圆、三角形等不利于设备布置的机房平面,以提高建筑面积的有效利用率。
3.2.8 选用机房时应尽量选择底层的房子,并且尽量选择属于小区、建筑群公共建筑部分的房屋,以便于日常维护的便利。
简述数据中心通风空调系统设计特点摘要空调系统是数据中心设备安全、稳定运行的基本保证。
数据中心空调系统不同于一般舒适性空调系统,其主要目的是消除设备散热,保证机房稳定运行,且需全天24h制冷运行。
本文主要分析数据中心通风空调系统设计的特点与措施。
关键词数据中心;通风空调;系统设计在“互联网+”与“大数据”背景下,互联网技术的应用越来越广泛,深度融入国内经济、文化、社会等各个方面。
政府的大力扶植、社会日益增长的需求,促进了信息技术更快的发展,同时对承载数据集成的数据中心的需求量越来越大。
1 数据中心通风空调系统设计1.1 室内环境要求数据机房的负荷大多来源于设备散热,其负荷特点[1]:顯热负荷大、湿负荷很小。
数据机房全年不间断运行,运行环境的温度、相对湿度、空气洁净度均需满足其安全性与使用要求,机房内的空调系统需具有很高的可靠性。
1.2 空调冷源冷源采用水冷离心式冷水机组,单台制冷量为:2400USRT(8441kW),冷冻水供回水温度:17/23℃,冷却水供回水温度:30/36℃,冷水机组采用10kV 供电。
制冷系统按5+1的备用方式设置,冷冻水系统设计为一次泵变流量系统,板式换热器与冷水机组一一对应,管路设计为环路设计,保证系统可在线维护,提高可靠性。
为满足IT机房全年运行要求,系统需满足连续供冷。
一次泵、精密空调机组采用UPS(不间断电源)供电,蓄冷罐容积保证系统满负荷连续运行15min,该项目蓄冷罐所需有效容积为1200m3,采用开式蓄冷罐,室外放置。
市政供电时,蓄冷罐处于蓄冷状态,充满17℃的冷冻水。
1.3 空调热源本项目不单独设热源,辅助区的房间设水源热泵机组(吊顶式),冬季供热,水源由17℃冷冻水供给。
新风机组设有水源热泵模块,采用17℃的冷冻水预热,采用水源模块再热,满足室内要求后送入室内,电加热作为水源热泵模块的备用。
补风加热采用17℃的冷冻水加热至5℃送到室内。
1.4 空调风系统(1)服务器机房(主机房)。
