外墙涂料施工技术标准(平涂)
- 格式:rtf
- 大小:122.31 KB
- 文档页数:3
外墙弹性涂料(平涂)施工工艺为了便于施工过程中的管理工作,确保外墙装饰工程的施工质量,根据工程实际情况,制定如下施工工艺流程:基层处理→批刮腻子→刷封闭底漆→刷弹性面漆→刷罩光漆→局部修补、清除污染基层处理1、新上墙的水泥至少让其熟化一个月以上,以使墙面碱性适当降低并使墙面干透,墙面含水率须低于10%;若环境温度低,墙面的待干时间也相应延长。
2、清除基层表面尘土和其它粘附物。
墙面泛碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最后再用清水洗净。
3、检查底材有无空鼓迹象空鼓如不处理将会造成涂膜最终随底材空鼓部位一起脱落。
因此发现空鼓后应立即予以清除,并予以修补。
空鼓部位修补结束后需按规定保养,达到要求后方可施工,以免造成涂膜弊病,切忌当天修补,隔日涂装。
4、检查底材有无裂缝关于裂缝的处理方法,一般采用清理后用腻子填补;批嵌裂缝应使用弹性腻子,以确保当外力使裂缝进一步扩大时,腻子在一定程度上阻止裂缝的出现。
B.腻子批刮如果墙面平整,能达到施工要求,可不必批刮腻子。
如果必须用腻子找平,则可用晨阳外墙专用腻子,批刮腻子时,要尽量刮得少、刮得薄,批刮两道腻子之间的间隔不可太短,要待前一道底层腻子膜彻底干燥并修整后再批刮下一道面层腻子。
最后打磨平整。
C、刷底漆在清理完毕的基层上用辊筒均匀地涂刷一遍专用抗碱封闭底漆,不可漏涂,也不能涂刷过多造成流淌或堆积。
底漆施工前请按以下要求确认底材是否符合涂装要求:1、平整度:侧对强光检查,应无明显凹凸可见。
2、致密不疏松:用手指夹抠挖墙面,应坚硬无松动物若底材过于疏松将会引起无气喷涂施工时涂膜起泡、脱落等弊病。
3、耐水性:用手指蘸水擦拭墙面,腻子应无溶胀现象。
4、检查底材无空鼓、裂缝、砂眼、颗粒等弊病5、清洁表面清洁无污物。
D、涂料准备检查面漆的型号、规格是否与要求相符,数量是否与需要涂装的面积相符,尽可能的略多些。
施工前需将涂料充分搅匀,按施工说明稀释涂料备用。
外墙弹性涂覆(平涂)施工工艺外墙弹性涂覆(平涂)施工工艺
1. 引言
外墙弹性涂覆(平涂)是一种常用的外墙装饰施工工艺,通过涂覆弹性材料,可以有效地改善外墙的防水、保温、隔音等性能,提高建筑物的使用寿命和舒适性。
2. 工艺步骤
外墙弹性涂覆(平涂)施工包括以下几个步骤:
2.1 准备工作
- 清除外墙表面的杂物和附着物;
-修复墙面裂缝和破损部分;
-清洁墙面,确保表面干燥、平整。
2.2 底层处理
- 在外墙表面涂覆底涂材料,起到增强粘结力和防水效果的作用。
2.3 材料涂覆
- 选择合适的外墙弹性涂料,根据施工要求,均匀涂覆在底涂材料上;
- 可以使用刮板、滚筒或喷涂等工具,确保涂料均匀粘附在墙面上。
2.4 表面处理
- 在涂覆完成后,使用抹平工具将表面进行整平,确保外墙表面的平整性和美观度。
2.5 后续处理
- 施工结束后,进行检查和清洁,确保施工质量;
- 根据需要,可以进行二次涂覆或其他装饰处理。
3. 注意事项
- 施工时应遵守相关安全操作规范,佩戴好个人防护装备;
- 严格按照施工工艺要求进行操作,确保施工质量;
- 对于特殊情况和复杂的墙面处理,可以咨询专业技术人员。
4. 结论
外墙弹性涂覆(平涂)施工工艺是一种优秀的外墙装饰方法,能够提升建筑外墙的性能和美观度。
通过严格按照施工步骤进行操作,并注意施工前后的准备和细节处理,可以确保施工质量的高水平。
外墙涂料施工最新规范标准外墙涂料施工是建筑装修中的一个重要环节,它不仅关系到建筑物的美观,还涉及到建筑物的保护和耐久性。
随着科技的发展和环保意识的增强,外墙涂料施工的规范标准也在不断更新。
以下是最新的外墙涂料施工规范标准:一、施工前准备1. 墙面检查与处理:施工前应对墙面进行彻底检查,确保墙面平整、无裂缝、无油污、无灰尘等。
2. 材料选择:选择符合环保标准的涂料,确保涂料的耐候性、耐污性、附着力等性能符合施工要求。
3. 施工工具准备:准备必要的施工工具,如涂料滚筒、刷子、搅拌器、防护罩等。
二、施工环境要求1. 温度:施工环境温度应保持在5℃至35℃之间,避免在极端温度下施工。
2. 湿度:空气相对湿度应低于85%,以确保涂料的干燥和固化。
3. 风力:避免在大风天气下施工,以免涂料被吹散。
三、施工步骤1. 基层处理:对墙面进行打磨、清洁,确保墙面无尘、无油、无水。
2. 涂刷底漆:根据墙面材质和涂料特性选择合适的底漆,均匀涂刷,增强涂料与墙面的附着力。
3. 涂刷面漆:待底漆干燥后,按照涂料说明书的比例稀释面漆,使用滚筒或刷子均匀涂刷。
4. 干燥与固化:涂料涂刷完成后,应保持通风,确保涂料充分干燥和固化。
四、施工质量控制1. 涂层厚度:确保涂层厚度符合涂料制造商的推荐值,以保证涂料的保护性能。
2. 颜色均匀性:确保涂料颜色均匀一致,无色差。
3. 涂层完整性:检查涂层是否有漏涂、流挂等现象,必要时进行修补。
五、施工安全与环保1. 安全防护:施工人员应穿戴适当的防护装备,如口罩、手套、护目镜等。
2. 废弃物处理:涂料桶、刷子等废弃物应按照环保要求进行分类回收。
3. 施工监控:施工过程中应定期检查施工质量,确保施工符合规范要求。
六、施工后维护1. 清洁保养:施工完成后,定期对外墙进行清洁保养,延长涂料使用寿命。
2. 检查维修:定期检查外墙涂料,发现问题及时进行维修。
七、结语外墙涂料施工是一项技术性很强的工作,遵循最新的规范标准,不仅能保证施工质量,还能提升建筑物的美观度和耐久性。
室外墙壁弹性涂料(平涂)施工工艺1. 引言室外墙壁弹性涂料(平涂)施工工艺是一种常见的建筑装修施工方法,用于保护墙体,增加外墙饰面的美观性和耐久性。
本文档旨在介绍这种施工工艺的步骤和注意事项。
2. 材料与工具准备在进行室外墙壁弹性涂料(平涂)施工工艺之前,需要准备以下材料和工具:- 弹性涂料- 涂刷工具(刷子、辊筒等)- 涂刷辅助工具(刮刀、抹刀等)- 清洁剂- 擦拭布- 防护用品(手套、防护镜等)3. 工艺步骤下面是室外墙壁弹性涂料(平涂)施工工艺的步骤:步骤一:清洁墙面在施工之前,需要彻底清洁墙面,去除污垢、灰尘和老漆。
可以使用清洁剂和水进行清洗,然后用擦拭布擦干。
步骤二:修补墙面如有需要,对墙面的裂纹、凹陷和不平整处进行修补。
使用填缝剂和抹刀进行填补和修整,并等待干燥。
步骤三:刷涂底漆在涂抹弹性涂料之前,需要先刷涂一层底漆。
底漆能够提高墙面的附着力,增加弹性涂料的贴合效果。
在涂刷底漆之前,需要将弹性涂料充分搅拌均匀,然后按照厂家要求稀释后,用刷子或者辊筒均匀涂抹在墙面上,等待干燥。
步骤四:涂刷弹性涂料在底漆干燥后,开始涂刷弹性涂料。
同样需要将弹性涂料充分搅拌均匀,并按照厂家要求稀释。
使用刷子或者辊筒,均匀涂抹在墙面上,可以根据需求进行多遍涂刷,每层之间需要等待足够干燥时间。
步骤五:修整饰面涂刷完成后,需要对涂料进行修整和饰面处理。
使用刮刀或者抹刀,对涂料表面进行修整,确保整体效果平整,没有明显的涂刷痕迹和凹凸不平之处。
步骤六:防护处理完成整个施工过程后,需要对施工现场进行清理和防护处理。
清理施工工具和材料的残留物,并对涂抹好的墙面进行保护,避免人为或环境因素造成损坏。
4. 注意事项在进行室外墙壁弹性涂料(平涂)施工工艺时,需要注意以下事项:- 在施工过程中佩戴适当的防护用品,保护身体安全。
- 严格按照涂料生产厂家的要求使用和稀释涂料。
- 涂刷涂料时,要注意均匀涂抹,确保整体效果一致。
- 涂料施工时,注意环境温度和湿度的合适程度。
外墙涂料技术标准1、本工程建筑外墙涂料采用水性弹性质感外墙涂料。
2、产品性能要求2.1、外观包括平涂亚光和拉花效果,其中拉花效果包括中及小拉花两种类型,拉花效果以经确认的样板为准。
2.2、适用基面应满足不同的墙体材料及抹灰层基面要求,如新型墙体材料/多孔砖/剪力墙水泥砂浆抹灰墙面、混合砂浆抹灰墙面、胶粉聚苯颗粒/挤塑聚苯板保温抗裂砂浆/膨胀玻化微珠保温砂浆抹灰墙面等。
2.3、适用气候分区应能适用于我司项目所在的气候分区(II区)的需要。
2.4、涂料主要成分弹性丙烯酸系中的各层涂料的主要成分为纯丙烯酸乳液或改性丙烯酸乳液。
弹性纯丙烯酸系中的各层涂料的主要成分为纯丙烯酸乳液。
采用的乳液应为国外品牌,并具体说明。
添加的颜料首选为无机颜料,可采用有机颜料,颜料应为国外品牌。
2.5、配套外墙腻子的主要成分包括型双组分的聚合物水泥腻子及R型腻子至少各一种。
腻子层经养护5〜7天后,其pH值应小于10。
2.6、相关国家及行业标准规范的要求1)配套外墙腻子应符合《建筑外墙用腻子》(JG/T 157-2004)的普通型腻子①型)和柔性腻子"型)的技术要求(表1)。
2)水性弹性系列涂料要求各层涂料均为水性弹性涂料,以适用于外墙保温体系构造要求。
各层涂料应符合《水性涂料环境标志产品技术要求》(HBC12 - 2002)及《合成树脂乳液外墙涂料》(GB/T 9755 - 2001)优等品的技术要求(表2), 水性弹性涂料应满足表3的技术要求,产品整体应符合《复层建筑涂料》(GB/T 9779-2005)优等品的技术要求(表4)。
底涂层应提供符合《建筑内外墙用底漆》(JG/T 210-2007)技术要求(表5)的I型抗碱底漆,并说明配套涂料产品系列的使用条件:包括基面、气候等。
适用于外墙保温基面的弹性涂料还应同事满足北京市地方性标准《建筑外墙弹性涂料应用技术规程》(DBJ/T 01-57-2001 )的涂料技术性能要求(表6)。
外墙弹性涂料(平涂)施工工艺为了便于施工过程中的管理工作,确保外墙装饰工程的施工质量,根据工程实际情况,制定如下施工工艺流程:基层处理→批刮腻子→刷封闭底漆→刷弹性面漆→刷罩光漆→局部修补、清除污染A.基层处理1、新上墙的水泥至少让其熟化一个月以上,以使墙面碱性适当降低并使墙面干2、清透,墙面含水率须低于10%;若环境温度低,墙面的待干时间也相应延长。
ﻫ除基层表面尘土与其它粘附物。
墙面泛碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最后再用清水洗净。
3、检查底材有无空鼓迹象空鼓如不处理将会造成涂膜最终随底材空鼓部位一起脱落。
因此发现空鼓后应立即予以清除,并予以修补。
空鼓部位修补结束后需按规定保养,达到要求后方可施工,以免造成涂膜弊病,切忌当天修补,隔日涂装。
4、检查底材有无裂缝关于裂缝的处理方法,一般采用清理后用腻子填补;批嵌裂缝应使用弹性腻子,以确保当外力使裂缝进一步扩大时,腻子在一定程度上阻止裂缝的出现。
B.腻子批刮如果墙面平整,能达到施工要求,可不必批刮腻子。
如果必须用腻子找平,则可用晨阳外墙专用腻子,批刮腻子时,要尽量刮得少、刮得薄,批刮两道腻子之间的间隔不可太短,要待前一道底层腻子膜彻底干燥并修整后再批刮下一道面层腻子。
最后打磨平整。
C、刷底漆在清理完毕的基层上用辊筒均匀地涂刷一遍专用抗碱封闭底漆,不可漏涂,也不能涂刷过多造成流淌或堆积。
底漆施工前请按以下要求确认底材就是否符合涂装要求:1、平整度:侧对强光检查,应无明显凹凸可见。
2、致密不疏松:用手指夹抠挖墙面,应坚硬无松动物若底材过于疏松将会引起无气喷涂施工时涂膜起泡、脱落等弊病。
3、耐水性:用手指蘸水擦拭墙面,腻子应无溶胀现象。
4、检查底材无空鼓、裂缝、砂眼、颗粒等弊病5、清洁表面清洁无污物。
D、涂料准备检查面漆的型号、规格就是否与要求相符,数量就是否与需要涂装的面积相符,尽可能的略多些。
施工前需将涂料充分搅匀,按施工说明稀释涂料备用。

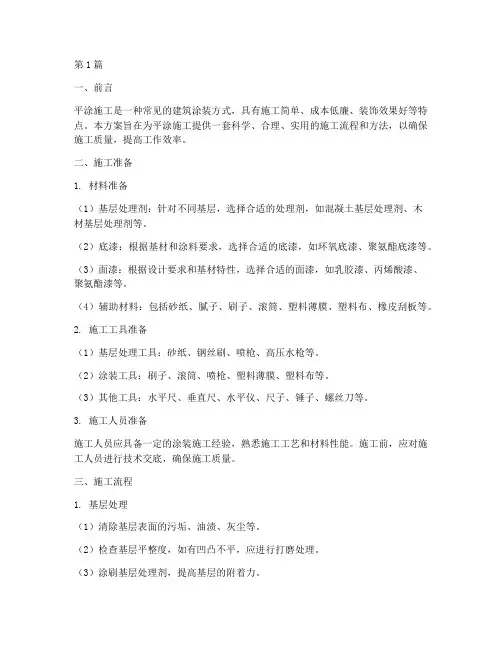

外墙涂料-普通平涂施工工艺1、基层处理在基层处理之前,墙体需要一定时间的养护,一般新水泥墙面冬天养护的时间为28天,夏天养护的时间为14天。
养护到基层的PH值小于10后再进行基面处理。
批刮腻子之前,应彻底清除疏松、起皮、空鼓、纷化的基层,然后去除灰尘、油污等污染物.用外墙腻子修补墙面,第一道局部找平,用腻子或填逢胶填补大的孔洞和缝隙,待腻子干燥后,局部打磨,再满批腻子使基层平整。
腻子完全干燥后,进行打磨使基层平整.平涂施工对基层的平整度要求很高,如果基层不平,涂料施涂后,在光的反射作用下,基层的缺陷表露无疑,特别是有光涂料,表现更为明显。
外墙腻子为水泥体系的,同样需要进行养护,一般养护时间为14天,至PH值小于10、含水率小于10%后方可进行下一道工序的施工。
2、涂刷封闭底漆当水泥基腻子达到要求后,涂刷一遍配套的封闭底漆,封闭底漆一般不需要另外加稀释剂进行稀释。
涂刷前应将基层打磨平整,清理浮尘,施工工具应保持清洁,确保封闭底漆不受任何污染,不带任何杂物.封闭底漆一般选用辊涂的施工方法,既方便又快捷。
3、涂刷中间漆待封闭底漆干燥后,涂刷一遍中间漆。
施工黏度根据产品说明书和施工工具进行调节。
为了使涂料具有很好的流平性和施工性,施工时一般都要加入一定的稀释剂对涂料进行稀释。
一般刷涂和喷涂施工时,需要把涂料的黏度降低,稀释剂的量可以达到说明书的上限。
辊涂施工时,黏度相对要高些。
但为了保障涂膜的厚度和丰满度,防止流挂和色漆发花现象,施工时禁止过量兑稀释剂。
4、涂刷面漆待中间漆干燥后,涂刷一遍面漆.涂刷一遍中间漆是为了降低面漆的综合成本,但有时不采用中间漆,而直接涂两遍面漆.面漆的施工黏度根据产品说明书和施工工具进行调节。
为了使涂料具有很好的流平性和施工性,施涂时一般都需要加入一定的稀释剂对涂料进行稀释。

一般刷涂和喷涂施工时,需要把涂料的黏度降低,稀释剂的量可以达到说明书的上限.为了保障涂膜的厚度和丰满度,防止流挂和色漆发花现象,施工时禁止过量兑稀释剂。
外墙涂料施工工艺一、供应单位:二、情况介绍:三:施工工艺1、基层处理:表面应平整、干净、无空鼓、松散物等现象。
对于旧瓷砖墙面的翻新改造,不需将旧瓷砖铲除,直接批荡。
2、如若基面过于干燥,需将基面加水湿润,但不可有明水。
3、按粉水比1:0。
22的重量比,向搅拌桶内加入清水,再加入粉料,用电动搅拌器充分搅拌均匀,静置5分钟后,再略作搅拌即可使用.4、用抹刀将浆料均匀地抹刮在基面上。
建议刮两遍,第一遍腻子完全干固后,再刮第二遍.每遍厚度为0。
5—1.0mm,材料用量约为2千克每平方米。
抹完约3-10分钟即可用各种抹板、纹理工具滚压、刮拉成各种纹理造型和创意图案.腻子完全干燥后即可涂刷外墙弹性涂料,起到柔韧性好,辅助抗裂作用。
5、彩色腻子的施工:①滚涂法:A、根据纹理效果要求,选择相应的拉毛滚筒施工。
B、首先将拉毛腻子均匀涂布于基面上.C、然后用拉毛滚筒沿一致的方向将涂布均匀地腻子拉滚成所需造型.②喷涂法:A、根据浮雕效果要求选择相应型号的喷枪和喷嘴。
B、施工时,空气压缩机的气压调至80公斤以上。
首先进行试喷,确认喷点颗粒状态符合设计要求,然后将腻子均匀的喷涂在工作面上。
C、如设计要求压平效果,可在腻子表干后,用蘸有挥发溶剂的光面橡胶滚筒滚压表面,形成喷点压平效果.待腻子实干后,轻轻打磨至喷点表面光滑。
四:注意事项1:施工温度≥5℃.2:材料随用随搅匀。
3:雨天、大风、爆日切勿在室外施工.4:施工后10小时内必须防雨及阳光暴晒和霜冻.五:平涂配套施工参考表电话:传真:联系人:2009年9月5日星期六。
外墙涂料工程技术要求一、技术规范依据本工程项目的验收一般按照招标图纸的说明和要求及国家和地方建设委员会所批准或发布的规范与标准执行。
若标准有不一致,以最高及最严格的标准为准。
包括但不限于以下规范及标准(以发布的最新版本规范、标准为准):1、工程施工验收规范及标准:GB50210-2011《建筑装饰装修质量验收规范》GB50212-2002《建筑防腐蚀工程施工及验收规范》JGJ/T 29-2015《建筑涂饰工程施工及验收规程》中级涂饰工程以上标准GB50327-2001《住宅装饰装修工程施工规范》GB50300-2013《建筑工程施工质量验收统一标准》GB/T50326-2006《建筑工程项目管理规范》GB 50325-2010《民用建筑工程室内环境污染控制规范》2、材料标准:JG/T 210-2007《建筑内外墙用底漆》GB/T 23455-2009《外墙柔性腻子》JG/T 298-2010《建筑室内用腻子》GB/T 9755-2014《合成树脂乳液外墙涂料》JG/T 172-2014《弹性建筑涂料》GB/T 9779-2005《复层建筑涂料》JG/T 24-2000《合成树脂乳液砂壁状建筑涂料》JC/T 1074-2008《室内空气净化功能涂覆材料净化性能》GB/T 1741-2007《漆膜耐霉菌性测定法》GB/T25261-2010《建筑用反射隔热涂料》GB 18582-2008《室内装饰装修材料内墙涂料中有害物质限量》GB 24408-2009《外墙涂料有害物质限量》HJ/T 201-2005《环境标志产品认证技术要求》JC/T 2079-2011 建筑用弹性质感涂层材料及其它相关国家、地方法律、规范、规程、规定等。
二:外墙涂料施工技术标准1 、普通平涂乳胶漆、质感涂料、真石漆所有产品中所含乳液品牌要求:陶氏、罗门哈斯、巴斯夫、瓦克品牌等档次知名品牌所有产品中所含色浆品牌要求:瑞士科莱恩、芬兰希必思或同等档次知名品牌以上原材料投标时,请附属原材料证明材料,进场施工后甲方有权随机不通知施工单位抽样送检,如发现不合格产品,按照合同条款相应处罚。

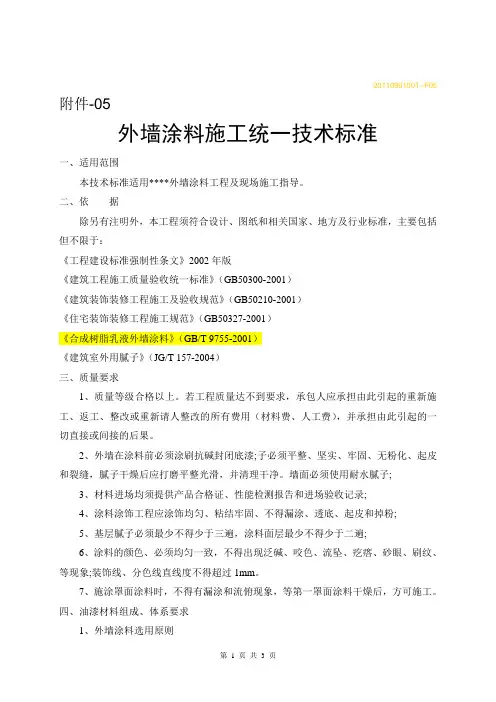

20110901001--F05 附件-05外墙涂料施工统一技术标准一、适用范围本技术标准适用****外墙涂料工程及现场施工指导。
二、依据除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》2002年版《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程施工及验收规范》(GB50210-2001)《住宅装饰装修工程施工规范》(GB50327-2001)《合成树脂乳液外墙涂料》(GB/T 9755-2001)《建筑室外用腻子》(JG/T 157-2004)三、质量要求1、质量等级合格以上。
若工程质量达不到要求,承包人应承担由此引起的重新施工、返工、整改或重新请人整改的所有费用(材料费、人工费),并承担由此引起的一切直接或间接的后果。
2、外墙在涂料前必须涂刷抗碱封闭底漆;子必须平整、坚实、牢固、无粉化、起皮和裂缝,腻子干燥后应打磨平整光滑,并清理干净。
墙面必须使用耐水腻子;3、材料进场均须提供产品合格证、性能检测报告和进场验收记录;4、涂料涂饰工程应涂饰均匀、粘结牢固、不得漏涂、透底、起皮和掉粉;5、基层腻子必须最少不得少于三遍,涂料面层最少不得少于二遍;6、涂料的颜色、必须均匀一致,不得出现泛碱、咬色、流坠、疙瘩、砂眼、刷纹、等现象;装饰线、分色线直线度不得超过1mm。
7、施涂罩面涂料时,不得有漏涂和流俯现象,等第一罩面涂料干燥后,方可施工。
四、油漆材料组成、体系要求1、外墙涂料选用原则1.1 应根据墙面基层的种类、使用环境、使用要求及各种涂料系统的特点选用合适的外墙涂料系统,所选择的外墙涂料必须符合国家强制性标准中对内墙涂料中有害物质限量的规定,并通过CCEL中国环境标志认证。
所有进场涂料必须为优等品,耐擦洗次数>10000次。
1.2 外墙涂料生产厂家及品牌技术指标:2、外墙涂料辅助材料2.1 外墙涂料辅助材料包括符合《建筑外墙用腻子》标准的普通外墙用腻子、柔性外墙用腻子。
