施工三措方案
- 格式:doc
- 大小:25.50 KB
- 文档页数:9
施工三措两案1. 概述施工三措两案是指在施工过程中采取的三项措施和两套方案。
这些措施和方案的目的是确保施工工程的顺利进行,提高施工效率,保障施工安全。
2. 三措2.1 安全措施施工过程中安全是首要考虑的因素。
为了保障施工人员的安全,需要采取一系列的安全措施。
具体的安全措施包括:•履行安全生产责任,建立安全生产管理体系;•制定施工安全操作规程,明确施工人员的责任和义务;•提供必要的防护设备,如安全帽、安全鞋等;•进行必要的培训,提高施工人员的安全意识和应对突发情况的能力;•定期检查施工现场,发现隐患及时处理。
2.2 环保措施随着环境保护意识的不断增强,施工工程也需要注重环保问题。
为了减少对环境的影响,需要采取一系列的环保措施。
具体的环保措施包括:•合理控制噪音和粉尘的产生,减少对周边居民的影响;•做好垃圾分类和处理,减少对自然环境的污染;•采用节能环保的施工设备和材料,减少能源的消耗和排放。
2.3 质量控制措施施工质量是保证工程可靠安全运行的基础。
为了确保施工质量,需要采取一系列的质量控制措施。
具体的质量控制措施包括:•制定施工质量管理体系,确保施工过程中每个环节都经过有效控制;•采用合格的建筑材料和先进的施工技术,保证施工质量;•建立完善的质量检测流程,及时发现和纠正施工质量问题;•进行必要的试验和监测,确保施工质量符合要求。
3. 两案3.1 方案一:施工进度方案施工进度是施工工程顺利进行的关键。
为了保证施工进度,需要制定一套详细的施工进度方案。
这个方案应包括以下内容:•施工工期的确定,明确工程开始和结束的时间;•各个施工阶段的时间安排和任务分配;•建立施工进度管理系统,及时跟踪和调整施工进度;•制定应急预案,应对可能出现的延期情况。
3.2 方案二:施工资源方案施工资源是施工工程顺利进行的基础。
为了充分利用施工资源,需要制定一套合理的施工资源方案。
这个方案应包括以下内容:•确定施工所需的人力、物力和资金等资源;•合理组织和安排施工人员,确保施工队伍的高效运转;•定期检查施工设备和工具,确保其正常运行;•控制施工成本,合理安排资金使用。
变电所施工三措及施工方案一、施工三措1.安全措施:变电所施工涉及高压电力设备,为了确保施工人员和周围环境的安全,需要采取一系列的安全措施。
首先,必须确保所有施工人员都经过特定培训,了解和熟悉高压电力设备的操作和维护方法。
其次,必须进行适当的防护装备,包括绝缘手套、绝缘靴等,以保证施工人员不会直接接触到电力设备。
另外,还需要设置明确的警示标识和警戒线,以提醒周围人员注意高压电力设备的存在。
2.环境保护措施:变电所施工会涉及到一系列的施工废弃物和排放物,为了保护环境,必须采取相应的措施进行处理。
首先,应当设置专门的收集区域和容器,将各类废弃物正确分类收集,并定期委托专业公司进行处理。
其次,为了减少施工过程中的粉尘和噪音对周围环境的影响,可以采取覆盖和隔离措施,例如在施工区域周围搭建围挡,并结合雾炮设备进行喷洒。
3.质量控制措施:变电所施工是一个涉及多个工序和各类设备的复杂过程,为了确保施工质量,必须建立完善的质量控制体系。
首先,需要进行设备和材料的严格筛选,确保其符合相关标准和要求。
其次,在施工过程中,需要进行多次的自检和互检,以确保每个工序的质量符合要求。
同时,还需要进行定期的质量检查和监测,以及对施工人员进行培训和指导,提高其专业水平和工作质量。
二、施工方案1.施工准备阶段:施工前需要进行详细的调研和测量,确保施工地点的地理条件和土壤条件符合建设要求。
然后,根据设计方案和施工要求,编制施工计划,明确施工的各个工序和时间节点。
同时,还需要进行材料和设备的采购,确保施工所需的一切准备工作就绪。
2.场地准备阶段:在施工现场搭建临时办公区、临时生活区和材料堆放区。
清理和平整施工地点,确保没有杂物和障碍物的存在。
根据施工图纸,进行基坑挖掘、基础浇筑和围墙建设等工作,并进行专项检测,确保基础结构的承载能力和稳定性。
3.设备安装阶段:根据施工图纸和设备安装要求,进行变压器、开关设备、电缆等主要设备的安装。
在安装过程中,要求严格遵循设备安装规范,确保每个设备的位置、连接等符合设计要求。
施工方案三措1. 引言施工方案是指在工程施工过程中,针对具体工程项目制定的一套实施计划,目的是为了保证施工工作的顺利进行,并达到预期的工程质量要求。
在实际的施工过程中,为了提高工程施工的效率和质量,常常需要采取一些特殊的措施。
本文将介绍三种常用的施工方案措施,包括现场管理、安全措施和环境保护措施。
2. 现场管理现场管理是指在工程施工过程中对施工现场的各项管理措施。
有效的现场管理可以提高施工进度,减少工程质量问题,保障工人安全和提高工作效率。
下面是一些常见的现场管理措施:•施工现场布置合理:根据实际施工需要,合理布置施工现场,确保材料和设备的进出顺畅,以及施工人员的通行安全。
•施工施工人员管理:对施工人员进行严格的管理,包括是否具备相应的从业资格,是否进行过安全培训,以及是否熟悉施工图纸和工艺流程等。
•施工进度控制:制定详细的施工计划和进度表,实时跟踪工程进度,及时调整施工计划,确保工程按时完成。
•安排合理的施工队伍:根据工程规模和工期安排合理的施工人员和设备,确保施工进度的合理性。
3. 安全措施在工程施工过程中,安全是至关重要的。
施工单位应该制定并执行相应的安全措施,以保障工人的安全。
以下是一些常见的安全措施:•安全培训和教育:对施工人员进行安全培训,使其了解施工现场的安全要求和操作规程,提高他们的安全意识。
•现场安全巡查:对施工现场进行定期和不定期的安全巡查,及时发现并处理存在的安全隐患,确保施工现场的安全。
•使用个人防护装备:施工人员应佩戴相应的个人防护装备,如安全帽、防护手套、安全鞋等。
•施工设备安全检查:对施工设备进行定期的安全检查和维护,确保施工设备在正常工作状态下使用。
4. 环境保护措施在工程施工过程中,保护环境是一项重要任务。
施工单位应制定相应的环境保护措施,确保施工过程对环境的影响降至最低。
以下是一些常见的环境保护措施:•合理使用施工材料:选择环保性能良好的施工材料,减少对环境的污染。

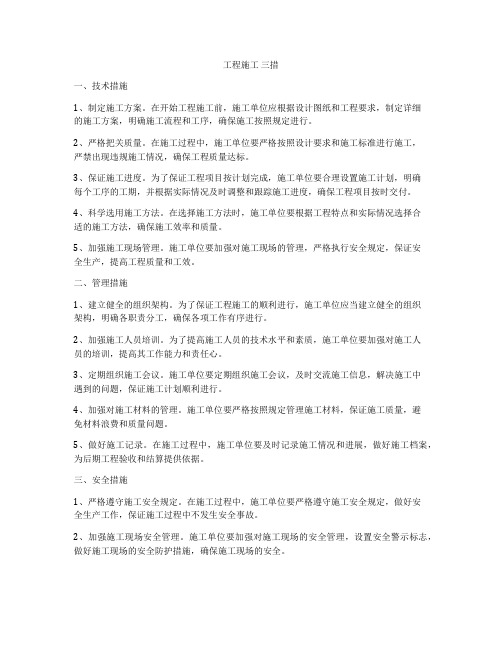

工程施工三措一、技术措施1、制定施工方案。
在开始工程施工前,施工单位应根据设计图纸和工程要求,制定详细的施工方案,明确施工流程和工序,确保施工按照规定进行。
2、严格把关质量。
在施工过程中,施工单位要严格按照设计要求和施工标准进行施工,严禁出现违规施工情况,确保工程质量达标。
3、保证施工进度。
为了保证工程项目按计划完成,施工单位要合理设置施工计划,明确每个工序的工期,并根据实际情况及时调整和跟踪施工进度,确保工程项目按时交付。
4、科学选用施工方法。
在选择施工方法时,施工单位要根据工程特点和实际情况选择合适的施工方法,确保施工效率和质量。
5、加强施工现场管理。
施工单位要加强对施工现场的管理,严格执行安全规定,保证安全生产,提高工程质量和工效。
二、管理措施1、建立健全的组织架构。
为了保证工程施工的顺利进行,施工单位应当建立健全的组织架构,明确各职责分工,确保各项工作有序进行。
2、加强施工人员培训。
为了提高施工人员的技术水平和素质,施工单位要加强对施工人员的培训,提高其工作能力和责任心。
3、定期组织施工会议。
施工单位要定期组织施工会议,及时交流施工信息,解决施工中遇到的问题,保证施工计划顺利进行。
4、加强对施工材料的管理。
施工单位要严格按照规定管理施工材料,保证施工质量,避免材料浪费和质量问题。
5、做好施工记录。
在施工过程中,施工单位要及时记录施工情况和进展,做好施工档案,为后期工程验收和结算提供依据。
三、安全措施1、严格遵守施工安全规定。
在施工过程中,施工单位要严格遵守施工安全规定,做好安全生产工作,保证施工过程中不发生安全事故。
2、加强施工现场安全管理。
施工单位要加强对施工现场的安全管理,设置安全警示标志,做好施工现场的安全防护措施,确保施工现场的安全。
3、定期组织安全督查。
施工单位要定期组织安全督查,对施工现场的安全情况进行检查和排查,及时解决存在的安全隐患,确保施工安全。
4、做好施工人员的安全培训。

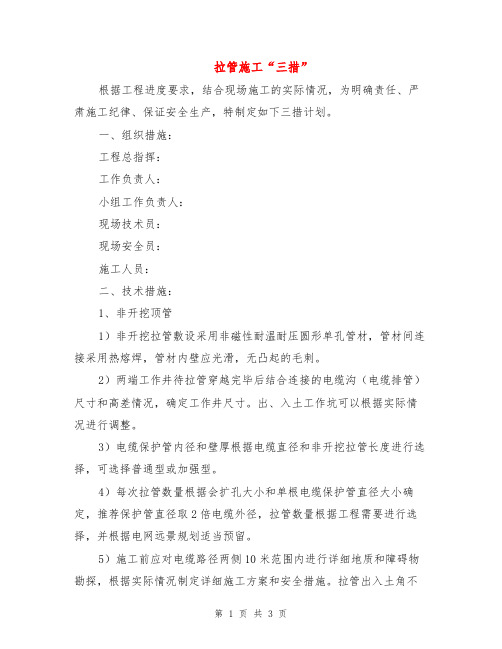

拉管施工“三措”根据工程进度要求,结合现场施工的实际情况,为明确责任、严肃施工纪律、保证安全生产,特制定如下三措计划。
一、组织措施:工程总指挥:工作负责人:小组工作负责人:现场技术员:现场安全员:施工人员:二、技术措施:1、非开挖顶管1)非开挖拉管敷设采用非磁性耐温耐压圆形单孔管材,管材间连接采用热熔焊,管材内壁应光滑,无凸起的毛刺。
2)两端工作井待拉管穿越完毕后结合连接的电缆沟(电缆排管)尺寸和高差情况,确定工作井尺寸。
出、入土工作坑可以根据实际情况进行调整。
3)电缆保护管内径和壁厚根据电缆直径和非开挖拉管长度进行选择,可选择普通型或加强型。
4)每次拉管数量根据会扩孔大小和单根电缆保护管直径大小确定,推荐保护管直径取2倍电缆外径,拉管数量根据工程需要进行选择,并根据电网远景规划适当预留。
5)施工前应对电缆路径两侧10米范围内进行详细地质和障碍物勘探,根据实际情况制定详细施工方案和安全措施。
拉管出入土角不宜太大,宜控制在8度~~20度左右,管材任意点的弧度应不大于8度。
6)穿越完成后管孔内应物积水、石子等其他杂物,并预留绳索用于电缆敷设,绳索两端应一一对应,并作好标记。
两端工作井待拉管穿越完毕后结合连接的电缆沟(电缆排管)尺寸和高差情况确定。
7)在满足覆土要求和管线交叉保护距离的要求下,非开挖埋深应尽可能浅,但不得低于规划部门要求。
8)A-根据拉管最低点与出入土点高差确定的出入土水平最小距离B、与河床底部最小保护距离,一般大于3米,通航河道要求大于5米。
C、与其它市政管线的最小距离,根据规范规程确定。
D、回扩孔直径,推荐800?000mm。
E、非开挖拉管水平距离推荐不宜超过200米。
9)施工注意基面沉降。
根据需要,管隙压力注浆密实处理。
三、安全措施1、按《安规》要求做好保证安全的组织措施和技术措施,严格执行工作票,履行工作许可手续,实施现场安全监护。
必须严格按照设计图纸放线、定位。
开工前做好施工人员培训和施工技术、标准、质量要求及控制点的详细交底,做到参与施工人员都能熟悉技术质量要求。
施工三措方案1. 方案背景施工工地是指在建筑项目的现场进行各种建设活动的地方。
在施工现场,为了确保施工过程的顺利进行,必须采取一系列的措施来保证施工安全、提高效率和节约成本。
本文将提出三种施工措施方案,旨在解决施工现场遇到的一些常见问题,并提高施工质量和安全性。
2. 施工三措方案2.1 定期施工检查定期施工检查是指工地主管部门或专业施工检验机构定期对施工现场进行检查和评估。
通过定期检查,可以及时发现施工过程中的问题,并采取相应的措施进行处理。
具体措施如下:•定期巡视施工现场,确保施工材料的合理使用和储存;•检查施工机械设备的运行状况,确保使用安全;•监测施工人员的劳动保护情况,包括佩戴个人防护用具、操作规范等;•检查临时设施的搭建和使用情况,确保施工现场的环境整洁和安全;•检查施工工艺的符合性,确保按照设计图纸进行施工。
2.2 管理人员培训与技能提升施工现场的管理人员是施工安全和质量的重要保障。
通过对管理人员进行培训和技能提升,可以提高其工作水平和质量意识,从而减少施工事故和提高施工质量。
具体措施如下:•组织定期的管理人员培训,包括项目管理、安全管理、质量管理等方面的知识和技能;•鼓励管理人员参加施工领域的专业培训课程和研讨会,不断更新专业知识;•建立管理人员的绩效考核制度,激励他们积极履行管理职责和提高工作质量;•按照需要派遣管理人员到其他项目参观学习,借鉴其他项目的管理经验和做法。
2.3 强化施工安全管理施工安全是施工现场的重要问题,事故的发生会对项目进度和施工质量产生不良影响。
因此,强化施工安全管理是防止事故发生的关键。
具体措施如下:•制定施工安全管理制度和操作规程,明确责任和权限;•加强对施工人员的安全教育和培训,确保施工人员具备必要的安全意识和技能;•定期进行施工安全检查,发现隐患及时整改;•配备必要的防护设施,如安全帽、安全绳等;•建立安全监测和报警系统,及时掌握施工区域的安全状况。

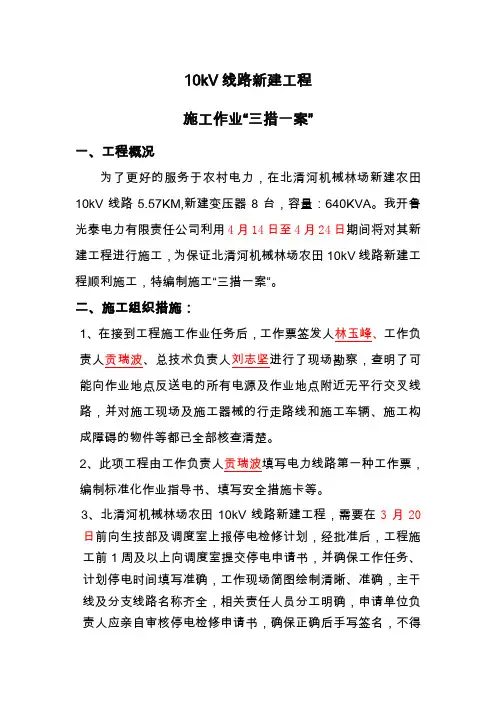

10kV线路新建工程施工作业“三措一案”一、工程概况为了更好的服务于农村电力,在北清河机械林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。
我开鲁光泰电力有限责任公司利用4月14日至4月24日期间将对其新建工程进行施工,为保证北清河机械林场农田10kV线路新建工程顺利施工,特编制施工“三措一案”。
二、施工组织措施:1、在接到工程施工作业任务后,工作票签发人林玉峰、工作负责人贡瑞波、总技术负责人刘志坚进行了现场勘察,查明了可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。
2、此项工程由工作负责人贡瑞波填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等。
3、北清河机械林场农田10kV线路新建工程,需要在3月20日前向生技部及调度室上报停电检修计划,经批准后,工程施工前1周及以上向调度室提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,4月19日17时前与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。
4、作业中严格履行监护制度,作业前,工作负责人贡瑞波要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业。
5、工作终结前工作负责人贡瑞波对施工现场人员、工器具等物品进行清点检查,经确认现场无任何遗留隐患,接地线方可全部拆除。
三、技术措施(一)4月20日10kV林场线林场分线东丁成合支线14号杆安装高压隔离开关一组,向南延伸新架10千伏线路1.76KM;10KV 林场线林场分线99号杆安装高压隔离开关一组,向南T接新建10千伏线路1.21KM,应采取的安全措施:1、停电:工作负责人贡瑞波在得到调度当值值班员许可停电命令后,命令工作班成员王凤友(监护人)、康红印(操作人)拉开10kV林场线178号杆林场分线高压跌落开关,并取下熔管。
施工方案及施工三措施工方案及施工三措一、施工计划本次施工计划于2023年6月1日开始,预计2023年8月1日完成。
施工地点位于市中心广场,参与施工的人员包括工程师、技术员、施工员、安全员等。
为确保施工进度,我们将按照工程计划合理安排人员和物资,确保施工顺利进行。
二、施工图纸施工图纸由专业设计师团队根据工程需求进行设计,经过多次讨论和审核,最终得到批准并存档。
施工图纸包括施工平面图、立面图、剖面图以及详细的结构、电气、给排水等图纸,供施工人员参照。
三、施工工艺我们将按照国家施工规范和相关标准,采用先进的施工工艺流程,确保工程质量。
针对关键部位和施工难点,我们将组织技术研讨会,制定专项施工方案,确保施工质量符合预期。
同时,我们将实行严格的验收标准,确保每一道工序都符合规范要求。
四、施工设备本次施工需要使用的设备包括挖掘机、吊车、混凝土泵车、钢筋加工机械、木工机械等。
我们将根据施工进度的需求,合理安排设备的进场时间和数量,确保设备满足施工需要。
同时,我们将对设备进行定期检查和维护,确保设备在施工过程中保持良好的工作状态。
五、施工材料本次施工需要使用的材料包括钢筋、混凝土、木材、瓷砖、涂料等。
我们将选择优质的材料供应商,确保材料的质量和稳定性。
同时,我们将严格控制材料的进场验收,确保材料符合施工设计和规范要求。
六、施工质量控制为确保施工质量,我们将采取以下措施:1.建立完善的质量管理体系,明确各级质量管理责任。
2.对施工人员进行培训,提高施工人员的质量意识和技能水平。
3.实行施工过程的质量监控,定期进行质量检查和抽查,确保施工质量符合要求。
4.对于关键工序和难点部位,制定专项施工方案,确保施工质量达到最佳状态。
5.建立完善的验收制度,对每一道工序进行质量验收,避免质量问题的出现。
七、施工安全措施为确保施工安全,我们将采取以下措施:1.对施工现场进行全面的安全风险评估,制定相应的安全措施。
2.对施工人员定期进行安全教育培训,提高安全意识。
三措一案施工方案目录一、编制说明 (3)(一)编制依据 (3)(二)任务来源 (3)(三)现场查勘情况 (3)二、工程概况及特点 (7)(一)工程参建相关单位 (7)(二)施工范围及主要工程量 (7)(三)施工期限 (7)三、组织措施 (8)(一)人员组织情况 (8)(二)组织人员职责 (9)(三)施工投入情况 (13)(四)施工管理情况 (14)(五)文明施工 (15)(六)环境保护 (16)四、技术措施 (18)(一)施工方法 (18)(二)技术要求 (18)(三)检查验收 (19)五、安全措施 (19)(一)安全方针 (19)(二)安全管理组织机构 (19)(三)安全技术措施 (21)(四)安全控制措施 (22)(五)安全保证措施 (22)六、施工方案 (25)(一)施工测量 (25)(二)土石方工程 (25)(三)基础工程 (25)(四)电杆排焊和组立 (25)(五)导线架设工程 (26)(六)接地工程 (26)(七)户表安装 (27)为确保 XXXXX 工程的施工安全工程质量,根据现有人员设备等实际情况,特制定组织措施、技术措施、安全措施及施工方案,以下简称“三措一案”。
本三措一案仅合用于XXXXXX 工程施工作业。
本工程“三措一案”,依据国家电网公司现行《国家电网公司电力安全工作规程》、《国家电网公司农村配网工程施工安全措施编制指南》、《国家电网公司十八项电网重大反事故措施》、《国家电网公司农网防范较大及以上人身伤害事故措施》、《农村配网工程施工安全风险辨识与控制手册》相关规定制定。
本项工程施工作业中,除应执行上述有关规定外,还应符合国家的有关标准规范及文件要求。
(二)XXXXXXXXXX 工程查勘作业现场的条件、环境:A.查勘现场停电范围;风险辨识内容及防范措施风险辩识内容及防范措施序号1工作项目现场查勘伤害类型直接:人身触电、动物伤害间接:设备损坏危(wei)险源1.查勘组织不力2.误碰带电设备3.查勘不到位4.狗咬、蛇咬、蚂蜂蛰5.现场照明不足控制措施1.1 大型停电检修工作的现场查勘,应由检修单位运维检修部门负责人组织,工作负责人、各专业小组负责人、现场安全负责人必须参加;其他停电检修工作的现场查勘,应由工作负责人组织、相关专业小组负责人参加。
三措一案范本1.什么叫“三措一案”“三措一案”就是施工的组织措施、技术措施和安全措施以及作业方案。
1.组织措施根据其中的工作性质,认真谋划和及时组织相关的措施,也就是要相关负责人对于工作任务认真履行工作职责,严格执行监护制度,争取做到有条不紊地组织作业的开展。
2.技术措施在居民区和交通道路上立杆应有专人看守。
立杆前需要检查吊车报告以及驾驶员的特种作业操作证是否合格。
立杆时做好防止杆身滚动、倾斜的措施,杆下的工作人员需要戴安全帽。
在放线、撤线和紧线工作的时候,都需要有人统一指挥,统一信号,当然紧线工具及设备也需要检查。
3.安全措施要严格执行国家电网公司的电力安全工作规程,填写标准化作业指导书,设置施工现场的安全措施卡,执行保证现场安全的各项措施,实施标准化的作业。
4.作业方案包括作业机构、施工方法、注意事项、具体分工、准备工作、工作任务、作业程序、工艺标准等。
扩展资料“三措一案”的相关要求1.“三措一案”由施工单位负责编制。
2.如工程涉及有施工配合单位的,由配合单位编制相关配合工作的“三措一案”,由施工负责单位汇总并复审。
3.总承包工程的“三措一案”,由总承包单位组织各工程具体施工单位按专业分类编制,总承包单位负责汇总并复审。
4.施工单位的施工负责人应组织“三措一案”的编制并审核;总承包工程的单位应明确一名工程项目经理(或项目负责人),由该工程项目经理(或项目负责人)组织“三措一案”的编制并审核。
5.施工单位应根据工程项目的现场实际情况,认真编制工程施工“三措一案”,确保各项措施正确完备,并对工程施工“三措一案”的必要性、正确性、安全性负责。
参考资料:人民网-严格遵守“三措一案”程序施工2.电力三措一案四、施工现场技术措施(一)工作前,按有关规定正确填写、签发和办理工作票。
工作负责人向施工人员要认真交待工作内容、安全措施、危险点和安全注意事项,要求每个施工人员清楚,并签字认可。
(二)在施工前编写标准化作业指导书,并经有关领导和部门审批合格,做好危险点分析和预控措施,作业前每个施工人员应熟悉作业指导书。
施工三措方案
110KV法拉风电送出工程
“施工三措”计划
编制:
审查:
施工单位:云南恒安电力工程有限公司
生产技术部:
安监部:
批准:
2013年3月15日
一、工程概况
本工程为110KV法拉风电场送出工程,该工程线路全长3.592公里,全线共用铁塔16基,其中直线铁塔7基,耐线杆9基。
导线采用JL/G1A-240/30型钢芯铝绞线和JLHA1/G1A-240/30型钢芯铝合金绞线。
地线为两根OPGW-110光缆。
1、本工程预计开工时间为3月20日,竣工时间为8月30日。
2、本工程由云南恒安电力工程有限公司负责施工。
二、组织措施
1、施工前,对110KV法拉风电场送出工程沿线交叉跨越情况进行调查统计核实工作,施工中指定专人负责联系线路下方跨越电力线路的停电事宜;
2、本工程开工前制定详细的“三措”计划。
并组织所有工作班成务对工程“三措”进行学习,使全体工作班成员清楚本工程的工作任务,工作组织程序,应注意的安全事项及工作中采取的技术措施;
3、参加工作的工作班成员在施工过程中要服从工作负责人的工作分配及调遣,听从统一指挥;
4、施工中对工作班组织进行合理的划分,各工作小组统一由现场工作总负责人指挥,认真贯彻落实应采取的各项安全措施和技术措施,保证施工安全、顺利完成。
5、施工过程中工作人员需检查施工质量作好施工记录;
6、施工前,准备好本工作施工所需材料及工具器;
7本工程管理体系如下:
工程总负责人:
交叉跨越停送电线负责人:
技术及安全总负责人:
现场工作总负责人:
现场工作安全技术负责人:
工作班成员共30人
8、管理体系如下图
10、本工程施工所需机器及工具计划:
(1)机动绞磨各二台:(2)抱杆1副;(3)对讲机15对;(4)手搬葫芦5T4个;(5)卡线器8个;(6)钢丝绳7根;(8)铁桩14根;(8)钢丝
套16条;(9)卸扣20个;(10)吊绳10根;(11)滑轮30个;(12)脚扣2付;(13)安全带20付;(14)110KV、10KV验电器各2支;(15)35KV 接地线两组,10KV接地线二组;(16)遮拦网、安全警示牌若干。
三、技术措施
1、本工程为110KV法拉风电场送出工程,整个工程工期紧,所需人力较多;
2、工程开工前组织工作人员进行技术交底。
本工程的“三措”应认真组织班组人员(包括增援人员,民工)学习,使工作人员明确工作任务及树立安全质量意识,保质保量按期地完成工作。
3、施工顺序如下图:
4、本工程所使用的110KV验电器及10KV验电器在使用前须在相应电压等级带电设备上试验,确认合格完好后才能带到现场使用。
5、每一基杆干塔的工作负责人必须对该工作段的工作任务、工作质量及安全检查负责;
6、大修中所需工器具及材料应事先备齐,并检查合格;
7、在放线时,应注意线材不能出现金钩及断股;
8、展放新线工作前,工作负责人应通知沿线工作人员,得到沿线工作人员回答安全后,才能指挥放线。
展放线时,沿线必须有人巡回监护。
防止线施伤、卡住及伤害沿线人员;
9、在同一个耐张段的首末两端分别进行放线和紧线,放线采用人工和牵引结合的方法进行放线,具体方案根据现场情况而定,紧线采用机动绞磨和手扳葫芦进行紧线工作;
10、放线侧把新的钢绞线抬放到预定的位置,打好临时拉线,做好放线准备工作;
11、收线侧把侧把机动绞磨(手板葫芦)安装做好准备、打好临时拉线;
12、在该耐张段内的直线塔上,必须准备好一根大的无头绳、两个滑轮和扳手等必要的工具,做好上塔的准备;
13、对于施工段内的交叉跨越电力线路必须提前做好停电工作,施工前应得到交叉跨越电力线路所属单位停电通知后,上塔验电、挂接地线方可施工,跨越的公路上必须设看守,随时保持与现场工作总负责人的联系;
14、在接到现场工作总负责人可以上塔工作的通知后,各塔人员方可上塔工作;
15、当新线放线完毕,绞磨侧可停止牵引,并通知放线侧开断新线做头(安装锲型线夹)并挂好;
16、放线侧挂好线后,绞磨侧方可紧线,当导线收到预定高度时,调整好弧垂,然后划印并做头,线更换后的弛度按设计驰度的要求进行调整;
17、在紧线时,不得有人站在线路内侧。
紧线时如发现架空地线被障碍物挂住,应呼叫立即停止绞磨。
停磨后去抬线的工作人员必须站在线外侧,且手心向上;
18、当做好头之后,负责直线塔人员可以上塔拆除直线滑轮,并安装悬垂线夹及防振锤;
19、完成相应的附件安装及自检消缺工作;
20、拆除两端的临时拉线、接地线、工具和清理现场;
21、基础开挖时,要装设围栏、避免人畜掉入坑内;
22、铁塔基础开挖爆破时,要用炮网盖住,严谨石子打伤行人和损坏房
屋。
四、安全措施
1、本工程开工前与调度联系停电事宜办理线路第一工作票,线路停电后上杆塔验电挂接地线.
2、本工程施工必须在良好天气情况下进行,雨天及雷雨天气不得从事安装工作,工作开始前,先验电,确认线路停电后,在施工范围两端设置工作接地线;
3、所搭跨越架应稳固安全;
4、对于所跨越的线路(10KV、0.4KV),施工前负责人须到现场认真复核确认无误后联系停电事宜;
5、所跨越的线路停电后,工作人员应先上杆验明线路无电后,在做好安全措施后,所挂接地线须位于跨越施工范围两端,并应派专人负责看守,然后才能进行施工;
6、工作负责人必须严格遵守工作票制度、工作许可制度、工作监护制度、工作间断制度、工作终结和恢复送电制度;
7、开工前认真组织本班组人员进行技术交底,学习本工程“三措”了解本工作的具体内容和各项安全措施,牢固树立工作人员的安全意识;
8、在运输工器具及材料时,应该检查物体的牢固性,防止运输中滑脱及碰撞伤人;
9、对各承力及登高工器具应严格检查,确保施工安全;
10、放线、撤线和紧线工作,均应设专人统一指挥,统一信号,启动前检查紧线工具及设备是否良好;
11、工作中,工作负责人(监护人)必须始终在工作现场,对工作班人员的安全认真监护,及时纠正不安全的动作。
如工作负责人必须离开工作现场时,应临时指定负责人,并设法通知全体工作人员及工作许可人;
12、工作人员应相互关心施工安全,互相监督,严格遵守安全操作规程;
13、杆塔上工作人员必须系安全带,所有工作人员必须正确佩戴安全帽,无事不得在塔上行走逗留;
14、杆塔上人员注意管理工器具,防止高空落物,严禁塔上丢掷工器具材料等,如发现做严重性违章处理;
15、工作结束后,必须检查线路检修地段的状况以及在杆塔上,导线上有无遗留的工器具、材料等,通知并查明全部工作人员确由杆塔上撤下后,命令拆除接地线;
16、经工作负责人检查线路上人员已全部撤离、安全措施已经拆除、线路上无异物已具备送电条件后,方能向地调申请恢复送电;
17、工作负责人检查所跨越的线路(10KV、0.4KV)线上安全措施拆除、人员撤离、线路已经恢复备送电条件后方可调度通知恢复送电;
18、停电、验电、挂接地线应设专人负责,并作好监护;
19、在工作过程中,严格遵守《电力安全工作规程(电力线路部分)》有关规定,工作人员发现有不安全的因素应立即向工作负责人小汇报,等候处理后才能重新开始工作;
20、结束后,严格按“三级”质量制度进行检查。
